某项目铝合金门窗工程一、技术要求(一)概述工程名称:某项目住宅地块建设单位:某有限公司施工单位:某有限公司建筑概况:某项目住宅地块项目位于湖南省某路交汇处东北角。
项目由13栋高层,1栋托儿所,5栋多层商业和一个地下室停车场组成,总建筑面积368074.84㎡。
高层建筑防火设计的建筑分类为一类,其耐火等级为地上一级。
抗震性能:本工程采用6度抗震设计。
建筑外门窗气密性能,抗风压性能,水密性能应符合《建筑外门窗气密、水密、抗风压性能分级及检测方法》GB/T7106-2008中的规定。
并符合其他有关国家规范及标准。
应符合节能设计审查备案登记表要求。
(二)、分项介绍1、铝合金门窗1.1一般规定除非特别说明,工程所有的铝型材、五金配件、玻璃、密封材料、硅酮结构密封胶为国家或行业标准中规定的一等品及以上的品质。
所有型材、配件、密封材料均需要经审批并封样后方可使用。
所有防火窗采用消防部门认可的产品。
防火窗耐火极限应满足要求,防火玻璃应满足GB 15763.1的规定。
1.2 材料品牌:铝合金型材:广东亚洲、新河、坚美玻璃:株洲旗滨、湖北长利、信义五金:兴三星、坚威、维他密封胶:硅宝、之江、三棵树(1)铝合金型材铝门窗用铝型材的化学成分、力学性能及尺寸精度应符合现行国家标准《铝合金建筑型材第1部分基材》GB/T5237.1的规定。
型材横截面尺寸允许偏差可按普通级执行,对有装配关系的尺寸,其允许偏差选用高精级或超高精级。
铝门窗主型材壁厚经深化设计后,应经计算或实验确定。
其中门型材截面主要受力部位最小实测壁厚不应小于2.0mm,窗型材截面主要受力部位最小实测壁厚不应小于1.8mm。
外平开门窗扇水平缝隙上方设滴水线条。
平开门窗下框应带排水槽。
铝合金型材表面处理应符合下列现行国家标准和规定。
喷粉型材:基材喷涂前,其表面应进行预处理,以提高基体与涂层的附着力;装饰面上的膜层局部厚度应不小于50μm。
(以喷粉型材为基准)(2)玻璃铝合金门窗所用玻璃均应按设计图纸采购。
铝合金门窗工程技术参数要求一、相关国家标准和行业标准:1.1铝合金门窗原材料应符合国家现行有关产品技术标准:(1)《铝合金建筑型材》GB/T5237-2004高精级、中档标准(2)《铝及铝合金轧制型材》GB/T3880-1997(3)《铝及铝合金加工产品的化学成分》GB/T3190-821.2铝合金门窗的型式、款式、规格、档次、防腐类别和等级,在满足甲方特定设计标准条件下,还应符合以下现行技术标准:(1)《铝合金门窗》GB/T8478-20221.3铝合金门窗五金配件应齐全(执手、门窗锁、插销、合页、铁码等),其选用应符合并国家/行业现行技术标准。
如:(2)《门、窗、幕墙窗用五金附件》(国家建筑标准设计图集04J631)(3)《地弹簧》GB/T9296(4)《铝合金门插销》GB/T9297(5)《平开铝合金窗执手》GB/T9298(6)《铝合金窗不锈钢滑撑》GB/T9300(7)《铝合金窗撑挡》(GB9299)(8)《铝合金门窗拉手》GB/T9301(9)《铝合金窗锁》GB/T9302(10)《铝合金门锁》(GB9303)(11)《推拉铝合金门窗用滑轮》(GB9304)(12)《闭门器》(GB9305)(13)《外装门锁》(GB/T2473)(14)《弹子插芯门锁》(GB/T2474)(15)《叶片门锁》(GB/T2475)(16)《球形门锁》(GB/T2476)(17)《碳素结构钢》GB/T700-88(18)《优质碳素结构钢》GB699-1999(19)《低合金高强度结构钢》GB/T1591-94(23)《涂装前钢板表面锈蚀等级和除锈等级》GB8923-88(24)《多功能钢铁表面处理液通用技术条件》GB/T12612-2005(25)《热喷涂金属表面预处理通则》GB11373-89(26)《金属及其它无机覆盖层热喷镀锌、铝及其合金》GB/T9793(27)《紧固件螺栓和螺钉》GB/T5277(28)《紧固件机械性能螺栓、螺钉和螺柱》GB/T3098、1-2000(29)《紧固件机械性能螺母和粗牙螺纹》GB/T3098、2-2000(30)《紧固件机械性能螺母和细牙螺纹》GB/T3098、4-2000(31)《紧固件机械性能自攻螺钉》GB/T3098、5-2000(32)《紧固件机械性能不锈钢螺栓、螺帽和螺钉》GB/T3098、6-2000(33)《紧固件机械性能不锈钢螺母》GB/T3098、15-20001.4铝合金门窗的填缝材料、密封材料等配套辅料应齐全,其选用应符合国家/行业现行有关标准。
模板工程施工质量控制指引合同附件一:万科东海岸二期TA、TB、TC、TD、MA、MB户型铝合金门窗施工图设计任务书本任务书包括铝合金门窗工程技术标准和施工图设计深度要求两部分第一部分:万科铝合金门窗工程技术标准1、总则1.1本标准参照《广东省铝合金门窗工程技术规程》和国家相关标准规范编制,如当地政府有比本标准更高的要求时,按照当地政府规定执行。
1.2本标准中引用的国家或行业标准一旦有更新时,铝合金门窗工程设计及制作安装单位有义务了解规范标准的更新和按照相应的标准执行。
2、铝合金门窗的材料要求2.1一般规定2.1.1除非下面另有规定,工程所有的铝型材、五金配件、玻璃、密封材料、硅酮结构密封胶为下述采用的国家或行业标准中规定的一等品及以上的品质。
所有型材、配件、密封材料均需要深圳万科房地产有限公司审批并封样后方可使用。
2.1.2铝门窗所用金属材料除不锈钢和五金件外,钢材应进行热浸锌(80g/m2)处理。
2.1.3隐框、半隐框窗或1m以上边长的无框玻璃与玻璃直接粘结承受风荷载作用的,采用硅酮结构密封胶,硅酮结构密封胶应与接触材料相容。
2.2铝合金型材2.2.1铝门窗型材采用亚铝、华加日(或相同档次)生产的高精级别的型材。
壁厚应经计算或试验确定,其中门型材截面主要受力杆件最小实测壁厚应不小于2.0mm,门其它一般受力型材最小实测壁厚应不小于1.4mm;窗型材截面主要受力杆件最小实测壁厚应不小于 1.4mm。
玻璃压线等配套铝料最小实测壁厚应不小于1.0mm。
局部受力不够,可通过加钢衬的方式加强,满足强度和刚度要求。
2.2.2铝型材断面构造要求:外平开门窗扇水平缝隙上方设滴水线条(披水板)。
所有门窗下框室内侧翼緣有足够的挡水高度(内外高差宜大于35,特别是推拉门窗尤应重视),平开门窗下框应带排水槽。
湿法塞缝(即没有附框的)平开门窗洞口周边框料应采用高低脚。
2.2.3铝合金型材表面处理采用阳极氧化或阳极氧化加抛光(做样板由建筑确认)。
1 总则1.0.1 为使铝合金门窗工程做到安全适用、技术先进、经济合理、确保质量,制定本规范。
1.0.2 本规范适用于一般工业与民用建筑的铝合金门窗工程设计、制作、安装、验收和维护。
1.0.3 铝合金门窗工程的设计、制作、安装、验收和维护、除应符合本规范的的规定外,尚应符合国家现行有关标准的规定。
2 术语和符号2.1.1 主型材 main profiles用于制作铝合金门窗框、扇和组合门窗的拼接型材。
2.1.2 辅型材 accessorial profiles铝合金门窗构建体系中,镶嵌或固定在主型材上的辅助构建,起到传力或某种功能作用的附加型材。
2.1.3主要受力杆件铝合金门窗立面内承受并传递门窗自重力和水平风荷载等作用力的框、扇和组合门窗拼樘框型材。
2.1.4 型材截面主要受力部位铝合金主型材横截面中承受垂直和水平方向荷载作用力的腹板、翼缘或其他构件的连接受力部位。
2.1.5遮阳性能建筑门窗在夏天阻隔太阳辐射热的能力,遮阳性能用遮阳系数SC表示。
2.1.6干法安装墙体门窗洞口预先安置附加金属外框并对墙体缝隙进行填充、防水密封处理,在墙体洞口表面装饰湿作业完成后,将门窗固定在金属附框上的安装方法。
2.1.7 湿法安装将铝合金门窗直接安装在未经表面装饰的墙体门窗洞口上,在墙体表面湿作业装饰时对门窗洞口间隙进行填充和防水密封处理。
2.2 符号2.2.1 结构设计M x————绕x轴弯曲设计值M y————绕y轴弯曲设计值P3 ————抗风压性能指标值R ————承载力设计值S ————荷载设计值W o————基本风压W k————风荷载标准值W x ————绕x轴的弹性截面模量W y ————绕y轴的弹性截面模量μz ————风压高度变化系数γG————重力载荷分项系数γW————风载荷作用分项系数2.2.2 物理性能C ————水密性能设计计算系数△P ————水密性能压力差值T r ————透光折减系数V o ————水密性能设计风速ρ————空气密度2.2.3 材料E ————材料弹性模量l ————杆件长度μ——杆件弯曲挠度值α——材料线膨胀系数f a——铝合金型材强度设计值f b——钢材强度设计值δ——应力设计值γ——塑性发展系数γg——材料重力密度标准值γR——抗力分项系数γξ——材料性能分项系数3 材料3.1 铝合金型材3.1.1铝合金门窗工程用铝合金型材的合金牌号,供应状态、化学成分、力学性能、尺寸允许偏差应符合现行国家标准《铝合金建筑型材第1部分:基材》GB 5237.1的规定,型材横截面尺寸允许偏差可选用普通级,有配合要求时应选用高精级或超高精级。
铝合金门窗工程技术规一、施工准备铝合金窗施工前的主要工作有:查验复核窗的尺寸、样式和数量——检查铝合金型材的规格与数量——检查铝窗五金附件的规格与数量。
(一〕查验复核宙的尺寸与样式在装饰工程中,一般都采用现场进行铝窗制作与安装。
查验铝窗尺寸与样式的工作,即是根据施工现场对照施工图,检查一下有否不相符合之处,有否安装问题,有否与电器、水卫、消防等设备相互妨碍的问题等。
如发现问题要及时上报,与有关人员共同商讨解决方法。
(二)检查铝合金型材的规格尺寸目前,生产铝合金型材的厂家较多,虽然都是同一系列的铝合金型材,但其形状尺寸和壁厚尺寸也会出现不同程度上的误差,这些误差会在铝窗的制作和使用过程中产生不便甚至麻烦。
所以,在制作铝窗前要检查铝型材的尺寸,主要是铝合金型材相互接合的尺寸。
(三)检查五金件及其他附件的规格铝窗歹金件分推拉窗和平开窗两大类,每类又有若干系列,所以,在制作以前要检查一下五金件与所制作的铝窗是否配套。
同时,还要检查一下各种附件是否配套,如各种封边毛条、橡胶边封条和碰口垫等,能否正好与铝型材衔接安装。
如果与铝型材不配套,会出现过紧或过松现象。
过紧,在铝宙制作时安装困难;过松,安装后会自行脱出。
此外,采用各种自攻螺钉要长短适合,螺钉的长度通长为15mm左右。
三、推拉窗的制作与安装推拉窗有带上窗及不带上窗之分。
在用料规格上有55系列、70系列、190系列三种。
55系列的铝型材与后两种系列在形状上有较大差别,而70系列与90系列这两种铝型材形状相同,但尺寸大小有明显差别。
在这种系列中,90系列是最常用的一种。
图2—11是90系列铝窗带上宙的双扇推拉窗装配图。
下面以该装配图为例介绍推拉窗的制作方法。
(一)按图下料下料是铝窗制作的第一道工序,也是最重要最关键的工序。
如果下料不准,会造成尺寸误差、组装困难或无法安装。
下料错误或下料误差也会造成铝材的浪费。
所以,下料尺寸必然准确,其误差值应控制在2mm围。
铝合金门窗工程技术标1. 引言铝合金门窗是一种广泛应用于建筑行业的门窗材料。
其优异的性能和美观的外观使其成为建筑设计中常见的选择。
本文将介绍铝合金门窗的工程技术标准,包括材料要求、制造工艺、安装方法等。
2. 材料要求铝合金门窗的材料要求对其性能和耐用性有着重要的影响。
以下是一些常见的铝合金门窗材料要求:2.1 主体材料铝合金门窗的主体材料应选用合格的铝合金型材。
材料要求如下:•材质应符合相关国家标准,如GB/T 5237等;•型材应具有良好的耐腐蚀性能,不易受氧化和变形;•铝合金型材表面应做防腐处理,并具备较高的表面硬度。
2.2 玻璃材料铝合金门窗的玻璃材料应符合以下要求:•玻璃应为钢化玻璃或夹层玻璃,具备较好的安全性能;•玻璃的透光性应符合建筑设计要求,适宜户外环境;•玻璃边缘处理应牢固,并进行合理密封,以确保门窗的密封性能。
2.3 五金配件铝合金门窗的五金配件要求如下:•手把手、合页等五金配件应选用优质的合金材料,以确保其强度和耐用性;•五金配件应符合相关标准,如GB/T 8464等。
3. 制造工艺铝合金门窗的制造工艺对其质量和性能有着重要的影响。
以下是铝合金门窗的制造工艺要求:3.1 型材加工铝合金型材的加工要求如下:•切割:型材应使用合适的切割工具进行切割,边缘应平整,无毛刺;•钻孔:型材上的孔洞应使用合适的钻孔设备进行加工,孔洞位置准确,孔径一致;•焊接:型材的连接处应使用合适的焊接工艺进行焊接,焊缝应牢固,并进行必要的表面处理。
3.2 玻璃安装玻璃的安装要求如下:•玻璃应牢固地安装在型材中,边缘密封应牢固,确保玻璃的稳定性和密封性;•安装过程中应注意不得损坏玻璃,避免划伤和碰撞;•玻璃安装完成后,应进行检查,确认其安装质量符合要求。
3.3 五金配件安装五金配件的安装要求如下:•五金配件应正确安装在型材上,并应符合设计要求;•配件安装后应进行检查,确认其牢固性和灵活性。
4. 安装方法铝合金门窗的安装方法要求如下:•安装前应充分了解建筑结构和门窗设计要求;•安装过程中应注意保护铝合金门窗表面,避免刮伤和碰撞;•安装完毕后应进行检查,确认其安装质量符合相关标准。

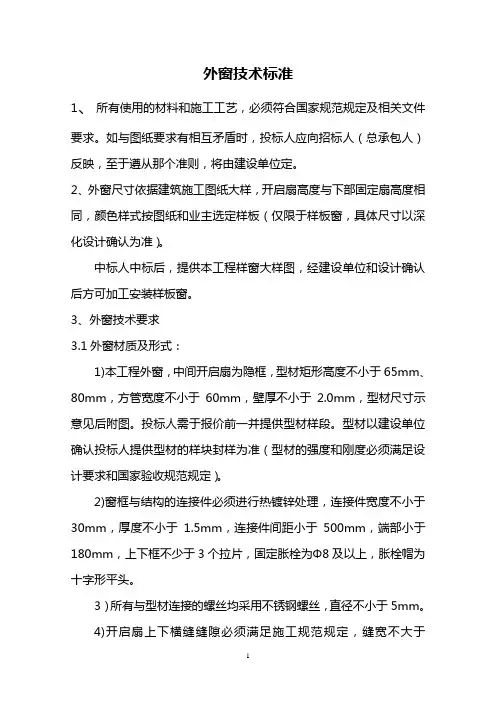

外窗技术标准1、所有使用的材料和施工工艺,必须符合国家规范规定及相关文件要求。
如与图纸要求有相互矛盾时,投标人应向招标人(总承包人)反映,至于遵从那个准则,将由建设单位定。
2、外窗尺寸依据建筑施工图纸大样,开启扇高度与下部固定扇高度相同,颜色样式按图纸和业主选定样板(仅限于样板窗,具体尺寸以深化设计确认为准)。
中标人中标后,提供本工程样窗大样图,经建设单位和设计确认后方可加工安装样板窗。
3、外窗技术要求3.1外窗材质及形式:1)本工程外窗,中间开启扇为隐框,型材矩形高度不小于65mm、80mm,方管宽度不小于60mm,壁厚不小于2.0mm,型材尺寸示意见后附图。
投标人需于报价前一并提供型材样段。
型材以建设单位确认投标人提供型材的样块封样为准(型材的强度和刚度必须满足设计要求和国家验收规范规定)。
2)窗框与结构的连接件必须进行热镀锌处理,连接件宽度不小于30mm,厚度不小于1.5mm,连接件间距小于500mm,端部小于180mm,上下框不少于3个拉片,固定胀栓为Φ8及以上,胀栓帽为十字形平头。
3)所有与型材连接的螺丝均采用不锈钢螺丝,直径不小于5mm。
4)开启扇上下横缝缝隙必须满足施工规范规定,缝宽不大于8mm;左右两侧竖缝与上下固定扇胶缝均匀一致,缝宽不大于5mm。
5)外窗开启形式(1)南侧、北侧外窗除带百页窗外(带百页外窗以立面图标注为准),均设开启扇。
(2)5轴与1/F轴处空调机房外窗为固定扇。
(3)三层计算机房外窗均为固定扇。
(4)窗纱为不锈钢隐形窗纱,18目。
3.2外窗物理性能要求:外窗物理性能不低于京建材[1999]148#文规定,窗空气渗透量q1≤1.5m3/m.h,抗风压性能不低于5级p≥3Kpa,其它物理性能见下表:3.3外窗玻璃要求:采用符合保温设计的铝合金双层(外层low-E,内层浮法)中空玻璃窗,厚度6+12A+6mm,遮阳系数达到0.5SC,传热系数≤1.935W/m2.K,反射比不大于0.3,采光折减系数不低于0.2。

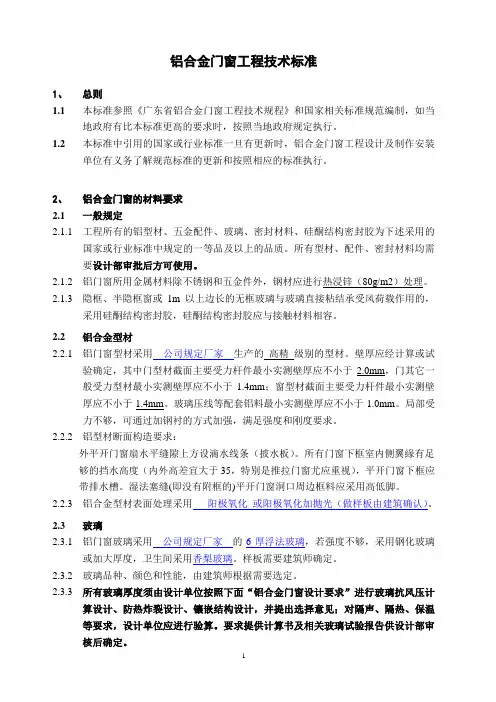

铝合金门窗工程技术标准1、总则1.1本标准参照《广东省铝合金门窗工程技术规程》和国家相关标准规范编制,如当地政府有比本标准更高的要求时,按照当地政府规定执行。
1.2本标准中引用的国家或行业标准一旦有更新时,铝合金门窗工程设计及制作安装单位有义务了解规范标准的更新和按照相应的标准执行。
2、铝合金门窗的材料要求2.1一般规定2.1.1工程所有的铝型材、五金配件、玻璃、密封材料、硅酮结构密封胶为下述采用的国家或行业标准中规定的一等品及以上的品质。
所有型材、配件、密封材料均需要设计部审批后方可使用。
2.1.2铝门窗所用金属材料除不锈钢和五金件外,钢材应进行热浸锌(80g/m2)处理。
2.1.3隐框、半隐框窗或1m以上边长的无框玻璃与玻璃直接粘结承受风荷载作用的,采用硅酮结构密封胶,硅酮结构密封胶应与接触材料相容。
2.2铝合金型材2.2.1铝门窗型材采用公司规定厂家生产的高精级别的型材。
壁厚应经计算或试验确定,其中门型材截面主要受力杆件最小实测壁厚应不小于2.0mm,门其它一般受力型材最小实测壁厚应不小于1.4mm;窗型材截面主要受力杆件最小实测壁厚应不小于1.4mm。
玻璃压线等配套铝料最小实测壁厚应不小于1.0mm。
局部受力不够,可通过加钢衬的方式加强,满足强度和刚度要求。
2.2.2铝型材断面构造要求:外平开门窗扇水平缝隙上方设滴水线条(披水板)。
所有门窗下框室内侧翼緣有足够的挡水高度(内外高差宜大于35,特别是推拉门窗尤应重视),平开门窗下框应带排水槽。
湿法塞缝(即没有附框的)平开门窗洞口周边框料应采用高低脚。
2.2.3铝合金型材表面处理采用阳极氧化或阳极氧化加抛光(做样板由建筑确认)。
2.3玻璃2.3.1铝门窗玻璃采用公司规定厂家的6厚浮法玻璃,若强度不够,采用钢化玻璃或加大厚度,卫生间采用香梨玻璃。
样板需要建筑师确定。
2.3.2玻璃品种、颜色和性能,由建筑师根据需要选定。
2.3.3所有玻璃厚度须由设计单位按照下面“铝合金门窗设计要求”进行玻璃抗风压计算设计、防热炸裂设计、镶嵌结构设计,并提出选择意见;对隔声、隔热、保温等要求,设计单位应进行验算。

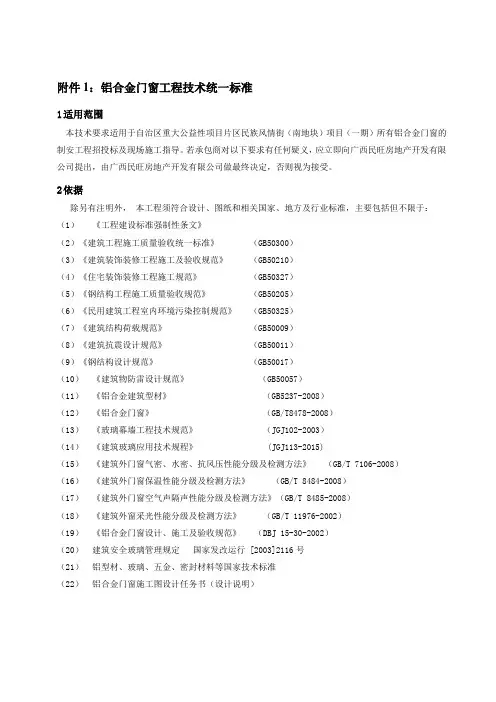

附件1:铝合金门窗工程技术统一标准1适用范围本技术要求适用于自治区重大公益性项目片区民族风情街(南地块)项目(一期)所有铝合金门窗的制安工程招投标及现场施工指导。
若承包商对以下要求有任何疑义,应立即向广西民旺房地产开发有限公司提出,由广西民旺房地产开发有限公司做最终决定,否则视为接受。
2依据除另有注明外,本工程须符合设计、图纸和相关国家、地方及行业标准,主要包括但不限于:(1)《工程建设标准强制性条文》(2)《建筑工程施工质量验收统一标准》(GB50300)(3)《建筑装饰装修工程施工及验收规范》(GB50210)(4)《住宅装饰装修工程施工规范》(GB50327)(5)《钢结构工程施工质量验收规范》(GB50205)(6)《民用建筑工程室内环境污染控制规范》(GB50325)(7)《建筑结构荷载规范》(GB50009)(8)《建筑抗震设计规范》(GB50011)(9)《钢结构设计规范》(GB50017)(10)《建筑物防雷设计规范》(GB50057)(11)《铝合金建筑型材》(GB5237-2008)(12)《铝合金门窗》(GB/T8478-2008)(13)《玻璃幕墙工程技术规范》(JGJ102-2003)(14)《建筑玻璃应用技术规程》 (JGJ113-2015)(15)《建筑外门窗气密、水密、抗风压性能分级及检测方法》(GB/T 7106-2008)(16)《建筑外门窗保温性能分级及检测方法》(GB/T 8484-2008)(17)《建筑外门窗空气声隔声性能分级及检测方法》(GB/T 8485-2008)(18)《建筑外窗采光性能分级及检测方法》(GB/T 11976-2002)(19)《铝合金门窗设计、施工及验收规范》(DBJ 15-30-2002)(20)建筑安全玻璃管理规定国家发改运行 [2003]2116号(21)铝型材、玻璃、五金、密封材料等国家技术标准(22)铝合金门窗施工图设计任务书(设计说明)3材料要求3.1铝型材3.1.1铝型材材质要求(1)门窗铝型材采用国产优质品牌生产的高精级别的铝型材,符GB5237《铝合金建筑型材》的要求,型材厂家须提供不少于10年质保的质量保证书。

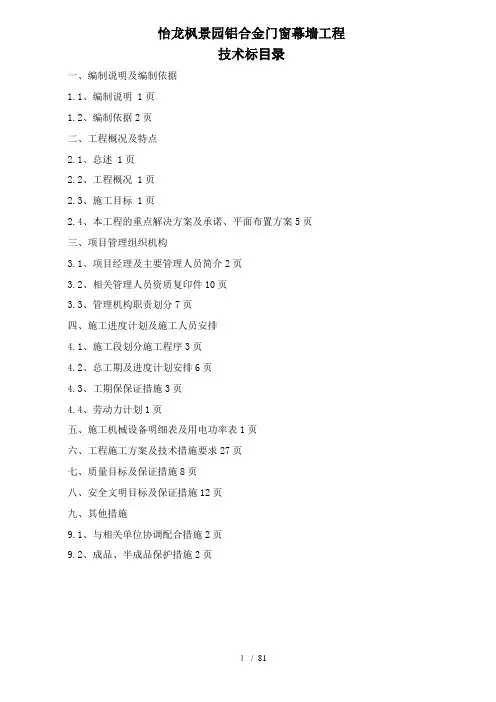

怡龙枫景园铝合金门窗幕墙工程技术标目录一、编制说明及编制依据1.1、编制说明 1页1.2、编制依据2页二、工程概况及特点2.1、总述 1页2.2、工程概况 1页2.3、施工目标 1页2.4、本工程的重点解决方案及承诺、平面布置方案5页三、项目管理组织机构3.1、项目经理及主要管理人员简介2页3.2、相关管理人员资质复印件10页3.3、管理机构职责划分7页四、施工进度计划及施工人员安排4.1、施工段划分施工程序3页4.2、总工期及进度计划安排6页4.3、工期保保证措施3页4.4、劳动力计划1页五、施工机械设备明细表及用电功率表1页六、工程施工方案及技术措施要求27页七、质量目标及保证措施8页八、安全文明目标及保证措施12页九、其他措施9.1、与相关单位协调配合措施2页9.2、成品、半成品保护措施2页第一章编制说明和编制依据一、编制说明我公司经过认真的阅读本工程设计施工图纸、招标文件和专业技术人员现场实际勘察,通过项目经理部的研究分析,对整个工程的施工进行了策划部署,在综合考虑了各方面因素的基础上,选择优化施工方案,编制了本工程的施工组织设计,以使本工程的施工组织设计具有科学性、实施指导性和可操作性,以保证按期、优质、高效、安全地完成本工程的建设任务。
在怡龙枫景园门窗幕墙工程施工中,我们将以优质、高效、安全、文明为施工宗旨,本着对建设单位高度负责的态度,按计划控制工期进行合理安排部署,使施工过程忙而不乱、成本最低、效率最高、质量最好,达到国家规X标准。
同时在施工过程中,我公司将从全区及全市整体利益出发,积极与质量监督部门、监督部门单位配合,协调好内外关系及地盘监理,通过有效地对工序、材料、人员进行环保措施,创建安全文明施工的示X工地。
本施工组织设计作为主导施工的依据,编制时对目标工期、工程质量、项目管理机构设置、劳动力组织、施工进度计划控制、机械设备及材料供应、主要分部分项目工程施工工艺、安全保证措施、文明施工及环境保护措施等诸多因素尽可能充分考虑,突出施工过程的科学性及可行性。
铝合金门窗(百页)施工技术标准编制目的本标准文件的编制目的是为了防止铝合金门窗(百页)本身及周边渗漏等质量通病,规范铝合金门窗(百页)工程施工技术标准,特制定本技术标准作为现场施工作业文件。
2适用范围适用于武汉光谷联合股份有限公司及其关联公司在建的所有项目。
3铝合金门窗(百页)工程施工管理标准本标准为现场施工必须执行的文本(与设计或其它文件有冲突时,按本文件执行),投标人投标时必须认真考虑,竣工结算时一律不再增加任何费用。
铝合金门窗(百页)工程实行“样板引路”管理,大面积施工之前,应先做样板及样板间,并经联合验收合格后,有监理、发包人签字的书面验收文件。
验收流程中的所有工序必须有监理部和发包人工程师签字认可的验收合格文件,否则,视为不合格工程,不予以支付工程款,也不进入结算;4、门窗安装施工技术要求4.1、作业条件:4.1.1、主体结构质检验收合格;4.1.2、总包单位按照图纸尺寸要求弹好门窗控制线;4.1.3、门窗各项材料的出厂检测合格证齐全,符合设计和规范要求。
4.1.4、铝合金门窗进场后经发包方现场工程师和监理工程师抽样检测合格;4.2、施工工艺:门窗的安装采用无副框安装(湿法作业)方式,其施工工艺应符合有关规定,安装质量应符合相关标准的规定。
4.2.1、根据设计图纸中门窗的安装位置、尺寸和标高,由总包单位完成顶层(若工期紧张且结构误差满足规范要求时,可完成最低标准层)的外墙和窗洞边的办理施工样板确认单(若为外墙涂料,则无此项工作)。
4.2.2、依据外墙面砖粘贴完成后的门窗洞口尺寸,确定顶层的门窗四周边线。
以顶层门窗边线为准,用线坠或经纬仪将门窗边线下引,并在各层门窗口处弹出左右两侧边线,按设计要求在门、窗洞口弹出门、窗位置线,同一立面的门窗应做到整齐一致(有特殊要求的除外);4.2.3、门窗的水平位置以总包单位弹出的室内基准标高控制线为准,向上反量出窗下皮和上皮标高,弹线找直;每层必须保持窗下皮标高一致;4.2.4、由监理组织,总包、铝合金窗施工单位现场共同检查门窗洞口尺寸及标高,符合设计要求后,办理工作面的书面移交手续;4.2.5、按照设计洞口尺寸每边缩减20mm进行铝合金门窗框的加工生产(或依据外墙面砖粘贴完成后的门窗洞口尺寸每边增加5mm进行铝合金门窗框的加工生产);4.2.6、根据弹好的门窗定位线,铝合金窗施工单位安装铝合金窗框,按照质量标准调整好后,用连接片固定上墙,门窗框的四周应用塑料纸包好,以防塞缝时造成铝合金表面污染。
共享知识 分享快乐建设工程施工招标投标 铝合金门窗技术方案内容工 程 名 称:投 标 申 请 人:法定代表人或其他委托代表人:公 司 地 址:日期:盐城锦盛豪庭北区 塑料门窗及铝合金门窗采购及安装工程 上海地通建设(集团)有限公司(公章)(签字或盖章) 上海市奉贤区远东路 777 弄 18 号2012 年 09 月 27 日页眉内容共享知识 分享快乐一、 工程管理目标 ....................................................................................................................................1(一) 工期管理目标: ........................................................................................................................1 (二) 质量管理目标: ........................................................................................................................1 (三) 安全文明施工目标: ................................................................................................................1二、 施工组织与管理体系 ........................................................................................................................2(一) 项目部管理体系图: ................................................................................................................2 (二) 项目部安全保证体系网络图: ................................................................................................3 (三) 项目部质量管理体系网络图: ................................................................................................4 (四) 施工准备 ....................................................................................................................................51. 施工组织原则:..........................................................................................................................5 2. 施工前的准备:..........................................................................................................................5 3. 材料的检验标准:......................................................................................................................6 4. 材料进场验收:..........................................................................................................................6三、 门窗加工制作工艺和质量控制 ........................................................................................................7(一) 组装门窗的技术指标: ............................................................................................................7 (二) 控制方法: ................................................................................................................................7 (三) 检测手段: ................................................................................................................................7 (四) 门窗制作工艺流程: ................................................................................................................8四、 门窗安装施工和质量控制 .............................................................................................................. 10(一) 安装门、窗框: ...................................................................................................................... 10 (二) 塞缝: ...................................................................................................................................... 10 (三) 平开门的安装: ...................................................................................................................... 10 (四) 推拉门安装: .......................................................................................................................... 11 (五) 弹簧门安装: .......................................................................................................................... 11 (六) 配件安装: .............................................................................................................................. 11 (七) 防雷要求: .............................................................................................................................. 11 (八) 检验标准: .............................................................................................................................. 12五、 项目管理 .......................................................................................................................................... 13(一) 项目管理职责: ...................................................................................................................... 13 1. 项目经理职责:........................................................................................................................13 2. 项目副经理职责:....................................................................................................................13 3. 项目工程师职责:....................................................................................................................14 4. 施工员职责:............................................................................................................................14 5. 质量员职责:............................................................................................................................14 6. 安全员职责:............................................................................................................................15 7. 预算员职责:............................................................................................................................15 8. 资料员职责:............................................................................................................................15 9. 材料员职责:............................................................................................................................15 10. 保管员职责:..........................................................................................................................16(二) 与业主的协调配合 :................................................................................................................16 (三) 与监理单位的协调配合 :........................................................................................................17 (四) 做好协调管理工作 :................................................................................................................17 (五) 作业人员素质控制 :................................................................................................................17六、 工期保证措施 .................................................................................................................................. 19页眉内容共享知识 分享快乐 七、 质量保证措施 .................................................................................................................................. 20(一) 质量目标管理网络 :................................................................................................................20 (二) 制作质量控制点 :....................................................................................................................21 (三) 安装质量控制点 :....................................................................................................................22 (四) 施工质量控制 :........................................................................................................................22 (五) 成品保护 :................................................................................................................................ 23 八、 门窗建筑节能工程施工 .................................................................................................................. 24 九、 安全文明施工保证措施 .................................................................................................................. 25 (一) 安全教育分为一般性安全教育和安全技术交底两部分。
一、技术规格书:成山嘉苑高层住宅楼门窗工程中所选用的型材、附件、玻璃的规格、型号、生产厂家等同意按招标文件第三部分甲方指定的材料使用。
二、建筑工业产品登记备案证及检测报告详见附页。
三、如果能中标该工程,将做到如下承诺:1、工程质量承诺:组织具有与本类工程相似施工经验的项目经理部,严格按照该工程的质量保证体系运行和现行国家建筑工程施工质量验收规范规定施工验收,采取措施消除质量通病,保证工程质量达到优良工程标准。
2、施工配合的承诺:公司在工程施工全过程服从建设单位和监理工程师的指挥调度和监督管理,为检查、检验提供方便条件,与建设单位搞好协作,遇到临时性问题及时协商解决,确保整体工程质量、进度、安全、文明施工达标,树立企业的良好形象。
3、保修服务的承诺:(1)坚决推行工程质量领导责任制项目经理责任制以及主体质量终身责任制,向顾客提供企业质量信息中心和公司有关领导的通讯地址或电话号码。
(2)推行《交验工程服务承诺书》制度,实施《交验工程服务承诺管理办法》,设立工程质量服务办公室。
(3)在工程竣工交付使用时,向业主递交《建筑工程质量保修书》,配发《建筑工程保修通知书》。
(4)对所承建工程在保修期内主动上门回访遇大(中)雨必须到业主单位回访以便用时沟通情况,提供优质服务。
(5)接到业主质量投诉或保修通知后,保证及时到达现场。
(6)对业主提出的质量问题,保证维修到底,不留任何尾巴。
四、维修所用部件价格按市场价格。
五、施工组织设计1、工程概况:山东成山集团新建成山嘉苑高层住宅楼工程设计地下一层,地上十九层,总建筑面积约28000平方米,建筑高度62.3米,住宅层高2.9米,外墙面积约5300平方米。
2、编制原则及依据:(1)建设单位提供的成山嘉苑高层住宅楼工程招标文件。
(2)现行的工程建设标准强制性条文、公司企业标准及相关的标准图集。
(3)《工程施工质量验收规范》、《公司企业标准》及ISO9001认证的有关规定。
石柱·财信城”项目5#、13#、21#楼门窗、百叶制作安装工程(技术标)目录工程质量保证措施 (2)工程质量保证承诺书 (8)术服务 (9)程售后服务措施及承诺 (26)目部管理机构及人员配备情况 (30)工程质量保证措施1、准备工作及配合措施1.1准备工作内容认真审阅土建图纸,设计有关门窗图纸,并交甲方认可。
根据设计图,做好技术准备,测算材料,并与生产厂家签订供货合同。
工程合同签订后立即进行材料的采购,首批材料在合同签约后30天内进场。
合同签约后2天内组织技术人员到现场进行尺寸测量,若有差错及时提出并得出处理方案。
1.2配合措施自觉服从总包的施工指令及现场管理规定。
按时参加工程协调会,随时与业主、总包、监理进行联系。
与其它专业工种施工有交叉时应主动协商,避开施工矛盾。
本专业工期不影响其它专业的工期。
2、工程质量管理措施本工程质量目标是100%达到国家规定的合格标准,如总包单位要求创“杯”的,门窗施工在质量上、观感上满足优质工程要求。
为确保此目标的实现,特制订质量管理措施如下:2.1质量管理在整个制作安装过程中,采用先进的生产技术、工艺,严格执行技术工艺规程,并使各项工序都达到标准化。
同时使用先进的制作安装设备,以保证工程质量。
自觉服从行业主管部门的检查、指导,全面接受业主和监理公司的管理。
及时提供完整、准确的质检资料。
在合同执行中,与业主或监理人员密切合作,为其提供进出工地或供应厂商场地的方便,以有利于全过程质量的控制。
向业主提供材料样品,并全面提供各种试验报告、材料质量证明、合格证书。
隐蔽部位安装完毕时,由专职检验人员进行检查,并提前通知监理进行检验,监理检验验收合格后方可封闭。
在施工过程中,专职检验人员进行质量监督,并在每道工序施工完毕后,负责进行全面检验,合格时方可进入下一道工序施工。
公司采用全方位进行质量跟踪的形式,定期反馈各部位、各道工序的质量信息,保证能及时制定有关纠正措施,同时通过质量跟踪保证已经采取的纠正措施得到落花流水实和取得成效。
建立完整的工程质量档案,并充分发挥工程质量档案特有作用。
即把从设计、试验、材料供应、制作、安装直至完工等各环节的全部质量记录、各种检验报告、原材料合格证、材质证明、验收情况等完整资料全部归档。
同时根据质量档案。
为及时发现并迅速解决工程中的质量问题提供保证。
工程总体完工,由业主组织人员按工程质量验收规范和设计图纸要求进行验收。
工程交付使用后,我公司除负责保修期内的工作外,并长期负责咨询、承担终身有偿服务。
2.2材料管理对工程所选择的材料制定严格的质量指标,符合国际标准与国家标准,并满足所有设计要求。
选择材料供应厂商应有一定的知名度,有供应能力,保证材料质量的能力,所提供的材料应有产地和质量证据。
准确、合理地编制材料供应计划,加强计划实施,确保工程顺利进行。
根据工程实际需要,在保证设计要求的前提下,按照计划规定的材料品种、数量、规格、质量要求,在准确的时间里成套齐备的保证供应。
合理地进行材料供应,既要保证工程的顺利进行,又要减少流动资金占用。
严格控制材料的使用,降低材料的消耗。
认真做好材料入库验收工作,对供应质量进行严格管理。
对供应厂商提供的材料品种、数量、质量严格执行商检验收制度,拒绝接受不符合标准及要求的材料。
2.3技术管理建立工程技术人员的岗位责任制,各部位负责到人。
所有工程技术人员必须认真消化设计蓝图,编写工艺规程。
每周召开一次技术协调会。
处理每个部位交接口的协调配合事宜,解决工程施工过程中出现的问题,必要时请业主、设计师和配合单位参加技术协调会。
建立图纸管理制度、技术档案、施工记录、预检记录、隐蔽记录。
各项技术资料记录要求真实、完整、清楚。
设计变更咨询记录是设计施工图纸的补充和修改,内容要求明确、具体,应及时办理文字记录,不得任意更改,必要时应附图说明。
若图纸修改过多,应另行出图。
设计变更和咨询记录应有业主、设计师和施工单位三方代表签证。
签证日期按先后顺序编号,编号应认真、齐全。
在施工中贯彻执行监督和检查技术措施的落实。
并在施工后进行验收和总结。
在施工检查、验证设计方案的可靠性、适应性、先进性与经济性。
根据工程现场情况,不断完善技术方案、工艺规范。
工程竣工,整理全套有关技术资料、统计资料、记录文件,以备交检、验收。
3、主要工序质量保证措施及标准3.1下料工序下料时实行首检制,首批检验合格后才能批量取料,并在批量下料过程中,实行三检(自检、互检、专检)。
每次料件取下时,及时清除锯屑并分类存放在货架上。
下料工序控制标准及检测方法下料时要注意同批料一次下齐,并要求材料表面色差小,剔除变色、表面受损材料。
3.2组装工序组装后框的允许偏差3.3施打密封胶阴雨天气母材表现潮湿严禁进行密封胶施工,必须清理母材表面粉尘等杂物才可进行密封胶施工,严禁注胶施工过程中污染母材表面。
胶缝表面应平直顺畅,胶缝厚度不小于5mm。
4、质量防范措施专职质量检验员必须全面地消化、理解工程师的图纸、工艺规程、技术标准,认真负责搞好本职工作。
产品首先必须实现:“三检”。
即实行自检、互检、专检。
以保证产品的质量,防止成批性质量问题。
专职质量检验员必须对本工序使用的材料品种、规格质量等工艺文件进行核实,检查上道工序的工作质量,确保本工序的工作质量,并检查外购半成品和成品质量是否具备有效的质量证明。
没有经过首件“三检”的产品,质量检验员有权拒绝验收。
现场质量检验员必须建立完备卡片或记录,发现持量总是及时反馈,并令其暂停施工,由有关技术人员解决问题后,方可继续进行施工工作。
各种现场有关质量检查,修正的文件、卡片、记录、资料必须完整、清晰。
专职质量检验员使用的工具、量具,必须有效准备,必须符合有关标准和规范。
本工程所有人员必须配合业主或监理人员,抓好质量监督工作,确保各种工艺规范与标准的全面执行。
认真清理,归口和种工程质量文件、卡片、记录、资料,以完整、详细的质量资料提交工程交付验收使用。
门窗安装允许偏差工程质量保证承诺书凡由本公司承建的铝合金门窗工程,无论工程规模大小,均公开向用户单位作如下质量承诺,并诚恳接受当地建筑部门和质监部门的监督。
1、建立和健全质量保证体系和售后服务网络,依据《建筑法》和《消费者权益保护法》及相关法规,向用户单位提供合格产品。
2、保证不合格材料不进厂,不合格产品不出厂,不合格工程不交付,产品质量严格执行国家现行标准。
3、保证向用户提供有关产品的真实信息,不作误导的虚假宣传。
4、本公司所承建的工程,从完工交付之日起,质量包修期为三年。
在包修期内公司负责无偿修理;因使用不当造成或超包修期的质量问题,本公司也负责修复,仅收取适量的工料费。
5、超过保修期后,产品出现损坏或发生使用故障,在接到客户的电话后,公司派人到现场察看予以处理。
当严重损坏无法使用时,双方协商解决,公司收取材料费和人工费,不计算其它费用。
6、保证提供及时、优良的售后服务和质量咨询服务,免费提供产品使用说明书和维护保养常识。
7、维修人员要认真工作,不得向客户索要,同时要做好周边产品的保护,做到文明操作。
8、同一个工程同一质量问题一次解决,如同样问题再次发生,一是追查原维修人员的责任,二是免费为客户解决。
9、若工程质量无法达到质量标准规定的要求,我方愿承担违约责任,工程质量违约金最高为合同价款的0.2%。
技术服务我公司将本工程纳入年度重点工程,作为打旗帜、树形象的标志性工程,其内的任何一个部位任何一个单项都将是主要部位、重要部位,都将尽求完美。
1、铝合金门窗的制作工艺流程下料---钻铣孔---组装---检查-----包装出厂各工序要求1.1下料下料主要使用双头切割设备,两端一齐切割。
下料精度是铝合金门、窗制作的重要质量指标,因为只有加工精度高,才能保证开启灵活,关闭严密。
下料时实行首检制,检验合格后才能批量取料,并在批量下料过程中,实行三检(自检、互检、专检)每次料件取下时,及时清除锯屑并分类存放在货架上。
下料时要注意同批料一次下齐,并要求材料表面色差小,剔除变色,表面受损材料。
下料时的材料选择,是保证门、窗表面质量的第一道工序。
1.2钻铣孔由于门、窗的组装采用机械连接,所以,不论是横竖杆件的组装,还是配件的固定,均需要钻孔。
型材杆件钻铣,批量生产宜使用小型台钻和专用钻铣设备。
利用专用模具,保证钻孔的精度。
安装拉锁、执手、圆锁的特殊孔洞,在工厂使用专用仿型铣床加工。
钻孔位置要准确,不可在型材表面反复更改钻孔。
钻孔前要先在工作台上划好线。
1.3组装根据门窗的类型,有不同的组装方式。
现在的常用的有二种:45º角对接、直角对接。
门窗的配件均是成品供应,所以安装时按其说明书正确固定即可。
各种密封条也是成品供应,而且固定密封件的凹槽,已经随断面一次挤压成型,凸出断面的尺寸以及嵌入密封材料的深度、宽度均已做了合适的考虑。
所以,组装时,只可按照需要穿进去,或者压进去便可。
组装所使用的螺丝均采用不锈钢螺丝。
1.4保护与安装门、窗组装完毕,应对其进行保护。
我公司对窗框采取了特别保护措施,即在型材贴上保护膜外再用塑料薄膜包裹并用粘胶带捆扎,可保证打胶时去除外保护后仍有必要的保护材料对门窗加以保护。
同时在下轨道上铺三夹板,为防止门下框压踏造成破损。
2、铝合金门窗安装工艺流程测量放样---确定制作尺寸---安装门窗框---填充发泡剂璃安装---土建收口饰面---清理窗框---施打耐候胶---固定玻璃安装---窗扇安装---调整清理---竣工交付工序要求2.1土建结构尺寸测量放线复核方案2.1.1竖向定位放线本工程的特点窗型多,玻璃分格面积大,门窗与外墙饰面直接相接。
因此对竖向定位放线的要求很高。
竖向定位放线应在正式设计图纸确定,所有误差处理方案确定后进行。
竖向定位放线是铝窗安装关键性的一步,其误差的大小直接影响铝窗的外立面与土建外饰面材料衔接质量和土建修正洞口的工作量。
放线必须准确,同时竖向放线要求考虑的问题很全面,包括各转角、节点处的尺寸处理,特别是弧形玻璃铝窗和折线形铝窗的定位放线的要求,技术要领与平面铝窗有明显的区别。
基本操作说明:(1)在施工前对施工的图纸,进行全面了解,弄清整个铝窗位置的主导尺寸,收口尺寸、转角、收口的处理方式,以及整个建筑设计的风格,并与技术部门一道制定确实可行的测量放线方案和步骤。
(2)在正式放线前,要进行必要的准备,准备的内容有:人员准备包括:人员结构、技术水平、新旧人员的搭配等,每个施工队组成3-4个测量放线小组,小组成员中应有技术员,施工员测量员及辅助人员。
工器具准备:在放线前要检查工器具是否备齐,是否使用正常,仪器是否准确,误差是否在规定范围内。
(3)在施工现场找准开线的部位,并对其周围环境进行了解,对照图纸将转角位、轴线位、标高位置一一对照,以保证放线时准确无误。
