公式理解—模板的摊销量计算公式

  • 格式:doc
  • 大小:22.00 KB
  • 文档页数:5

下载文档原格式

  / 5
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

模板的摊销量计算公式

文章发表于:2009-6-4 20:53:52

一、模板摊销量的计算公式:

摊销量= 一次使用量×(1+施工损耗)×

{[1+(周转次数-1)×补损率]/周转次数-(1-补损率)50%/周转次数] }

二、分类计算公式:

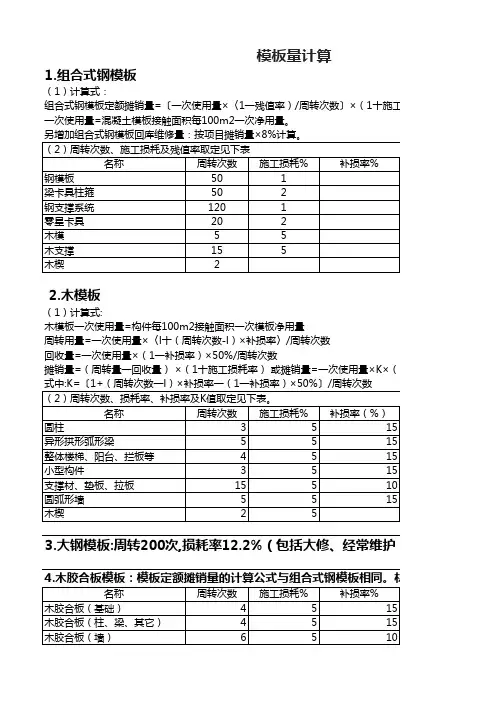

1、组合钢模板、复合木模板

模板摊销量=一次使用量×(1+施工损耗率)/周转次数×(1+回库维修费率)

注:回库维修费率取定8%

2、胶合板模板

模板摊销量=一次使用量×[1+(周转次数-1)×补损率]/周转次数

3、木模板

模板摊销量=一次使用量×(1+施工损耗率)×摊销系数

注:模板的一次使用量、周转次数、补损率均根据取定表采用。

现场经验值:木模如果是规则结构:周转7~9次;圆形不规则的:4次左右不超过5次,钢模一般在50次以上.

三、补充说明:

此公式含有以下几个概念:

1、损耗量=一次使用量×(1+施工损耗)×(周转次数-1)×补损率/周转次数

周转性材料从第二次使用起,每周转一次后必须进行一定的修补加工才能使用。

每次加工修补所消耗的木材量称为损耗量。

2、周转使用量=一次使用量×(1+施工损耗)/周转次数+损耗量

周转使用量是指周转性材料在周转使用和补损的条件下,每周转一次平均所需的木材量。

3、回收量=一次使用量×(1+施工损耗)X(1-补损率)/周转次数

回收量是指周转性材料每周转一次后,可以平均回收的数量。

4、摊销量=周转使用量-回收量

摊销量是指为完成一定计量单位建筑产品的生产,一次所消耗的周转性材料的数量。

5、若此公式用于编制预算定额中的周转性材料摊销量时:

(1)回收部分必须考虑材料使用前后价值的变化,应乘以回收折价率。

(2)周转性材料在周转使用过程中施工单位均要投入人力、物力,组织和管理补修模板工作,须额外支付施工管理费。

6、为补偿此项费用和简化计算的采取措施:减少回收量、增加摊销量

(1)回收量乘以回收折价率

(2)回收量的分母上乘以增加的施工管理费率

7、摊销量=周转使用量-回收量×回收折价率/(1+施工管理费率)

8、上面公式的50%=回收折价率/(1+施工管理费率),是综合考虑系数。

四、算例:

1、在建筑工程项目的施工中,某一施工企业拟投入l O0乎方米全新的模板。

则:第一次使用时的状态是100%全新的模板,即使用的是1 00平方米全新模板;第二次使用时的状态是1 0%为全新的模板,而其余的为使用过1次的模板;

第三次使用时的状态是10%为全新的模板,10%为使用了1次的模板,而其余的为

使用了2次的模板;

第四次使用时的状态是1 0%为全新的模板,10%为使用了1次的模板,10%为使用了2次的模板;而其余的为使用了3次的模板;以

此类推。

第十次使用完毕的状态是,模板收回数量为90平方米,其中:10%为使用了1次的模板;10%为使用了2次的模板;?? ;10%为使用了9次的模板。

通过上面的变化,我们看到第10次使用完毕后将收回来90平方米的模板,也即:

一次使用量×(1一补损率)=1 0 0 × (1—1 0%)=90平方米

在以前的公式中计算出来回收量也就可以了,但是2003年新发布的公式则进一步考虑了回收回来的模板已经不同于新模板了,再者回收回来的9O平方米模板中,有

1 0%的模板使用了1次,有1 0%的模板使用了2次? ?,有10%的模板使用了9 次。平均起来,这些模板平均使用了(1 +9)/2=5次。也就是说,回收回来的模板仅仅相当于原来新模板价值的一半了,另外一半已经有于使用了5次而消耗掉了。

因此,最后在模板回收量中要在(1一补损率)的后面乘以50%,也即:回收回来的模板的价值为一次使用量X(1一补损率)× 50%=100

×(1—1 0%)× 50%=4 5平方米。

2、某施工企业施工时使用自有钢模板,已知一次使用量为1000m2,每平方米钢模板价格为80元,若钢模板可使用20次,补损率为5%,施工损耗为5%,同时不考虑支、拆、运输费,则钢模板费为()元。

1000×(1+5%)×{[1+(20-1)×5%]/20-[(1-5%)×50%]/20}×80=6195

2011年造价工程师考试计价控制公式(2)

造价工程师考试网更新:2011-4-27 编辑:流云飞瀑

1、涨价预备费:

PF=It【(1+f)t-1】

PF:涨价预备费;

It:建设期中第t年的投资计划额,包括设备及工器具购置费、建筑安装工程费、工程建设其它费用及基本预备费;

f:年均投资价格上涨率;

2、建设期贷款利息:

qj=(Pj-1+1/2Aj)*i

qj:建设期第j年应计利息;

Pj-1:建设期第(j-1)年末贷款累计金额与利息累计金额之和;

Aj:建设期第j年贷款金额;

i:年利率;

3、拟定定额时间计算公式:

工序作业时间=基本工作时间+辅助工作时间

规范时间=准备与结束工作时间+不可避免的中断时间+休息时间

工序作业时间=基本工作时间+辅助工作时间

=基本工作时间/(1-辅助作业时间%)

定额时间=工序作业时间/1-规范时间%

4、人工幅度差=(基本用工+辅助用工+超运距用工)*人工幅度差系数

5、材料损耗率=损耗量/净用量*100%

材料损耗量=材料净用量*损耗率

材料消耗量=材料净用量+损耗量

材料消耗量=材料净用量*(1+损耗率)

6、措施费的计算公式:

a环境保护费=直接工程费*环境保护费费率

环境保护费费率=本项费用年度平均支出/(全年建安产值*直接工程费占总造价比列)b文明施工费=直接工程的*文明施工费费率

文明施工费费率=本项费用年度平均支出/(全年建安产值*直接工程费占总造价比列)c安全施工费=直接工程费*安全施工费率

安全施工费率=本项费用年度平均支出/(全年建安产值*直接工程费占总造价比列)d临时设施费=(周转使用临建费+一次性使用临建费)*【1+其它临时设施所占比例】周转使用临建费=(临建面积*每平米造价)/(使用年限*365*利用率)*工期】+一次性拆除费

一次性使用临建费=【临建面积*每平米造价*(1-残值率)】+一次性拆除费

e夜间施工增加费=(1-合同工期/定额工期)*(直接工程费总的人工费合计/平均日夜施工费开支)*每工日夜施工费开支

f二次搬运费=直接工程费*二次搬运费费率

二次搬运费费率=年平均二次搬运费开支额/(全年建安产值*直接工程费占总造价的比例)

f大型机械设备进出场及安拆费=(一次进出场及安拆费*年度平均安拆次数)/年工作台班

g混凝土、钢筋混凝土模板及支架费

自有模板及支架的计算:

模板及支架费=模板摊消费*模板价格+支、拆、运输费

摊消量=一次使用量*(1+施工损耗)*【(1+(周转次数-1)*补损率/周转次数-(1-补损率)*50%/周转次数)

租赁模板及支架费的计算:

租赁费=模板使用量*使用日期*租赁价格+支、拆、运输费

h脚手架费:

自有脚手架费的计算:

脚手架搭拆=脚手架摊消量*脚手架价格+搭、拆、运输费

脚手架摊消量=单位一次使用量*(1-残值率)/(耐用期/一次使用期)

租赁脚手架费的计算:

租赁费=脚手架每日租金*搭设周期+搭、拆、运输费

i已完工程及设备保护费=成品保护所需机械费+材料费+人工费

j施工排水、降水费=排水降水机械台班费*排水降水周期+排水降水使用材料、人工

感谢您的支持与配合,我们会努力把内容做得更好!
