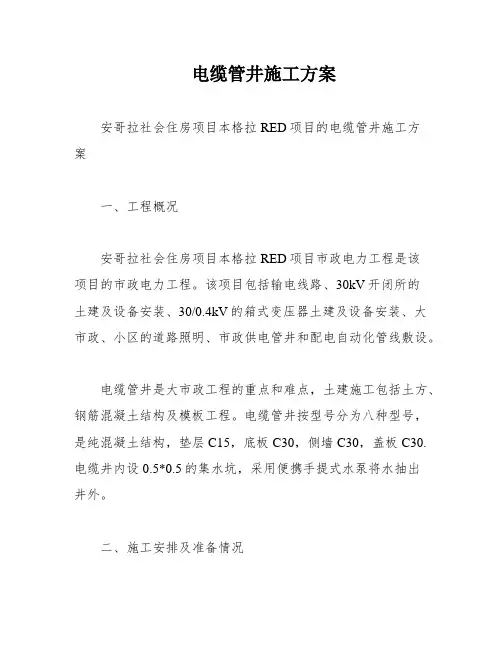

安哥拉社会住房项目本格拉RED项目
电缆管井施工方案
编制单位:第三项目经理部
编制人:王少华
审核人:吴华强
批准人:傅永德
编制日期:2012年09月8日
电缆管井土建施工方案
一、工程概况
1、本工程是安哥拉社会住房项目本格拉RED项目市政电力工程,是安哥拉社会住房项目建设所有的市政电力工程。
本项目包括(1)输电线路:从五个30kV的开闭所至三个个地块分区的箱式变压器,到达各楼配电柜、400V室外配电箱等;(2)30kV开闭所的土建及设备安装;(3)30/0.4kV 的箱式变压器土建及设备安装;(4)大市政、小区的道路照明;(5)市政供电管井;(6)配电自动化管线敷设
2、电缆管井是大市政工程的重点和难点,土建施工包括土方、钢筋混凝土结构及模板工程。
3、电缆管井按型号分为小型三通井、大型三通井、小型直通井、小型四通井、小型135°转角井、小型150°转角井、小型45°转角井、小型165°转角井八种型号,是纯混凝土结构,垫层C15,底板C30,侧墙C30,盖板C30。电缆井内设0.5*0.5的集水坑,采用便携手提式水泵将水抽出井外。
二、施工安排及准备情况
1、本期工程安排土建施工队负责电缆管井土建工程施工。
2、已按工程实际需要配齐了施工劳务及机械设备。
施工队设队长一名,技术主管1名,工程技术员2人,技工8人。
主要施工机具:50发电机1台,挖掘机1台,自卸汽车1台,小型翻斗车1台,水车1台,平板震动夯1台,混凝土搅拌机1台,JCB两头忙1台,插入式振捣器1个。
三、主要施工工艺及方法
电缆管井土建工程主要分项工程施工工艺及流程见图3.1。
1
洒水碾压、夯实。
(1
坍塌的特点,基坑采用1:1放坡来维持天然地基土的平衡状态,保证施工安全顺利进行。
施工准备
