低压电力电气试验
- 格式:pdf
- 大小:2.79 MB
- 文档页数:27

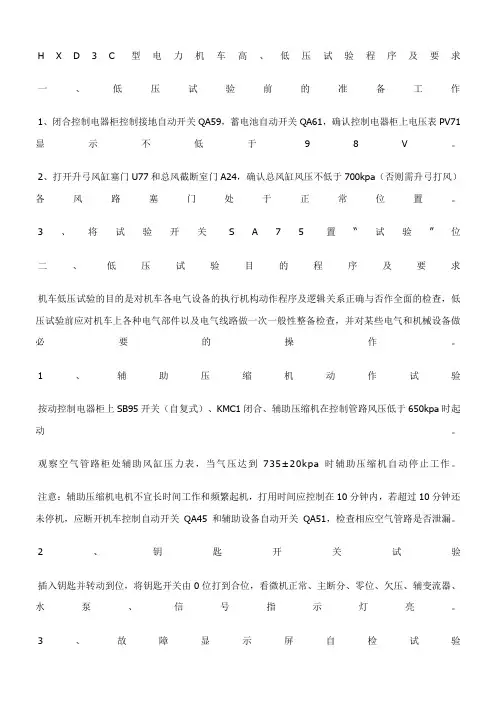

H X D3C型电力机车高、低压试验程序及要求一、低压试验前的准备工作1、闭合控制电器柜控制接地自动开关QA59,蓄电池自动开关QA61,确认控制电器柜上电压表PV71显示不低于98V。
2、打开升弓风缸塞门U77和总风截断室门A24,确认总风缸风压不低于700kpa(否则需升弓打风)各风路塞门处于正常位置。
3、将试验开关S A75置“试验”位二、低压试验目的程序及要求机车低压试验的目的是对机车各电气设备的执行机构动作程序及逻辑关系正确与否作全面的检查,低压试验前应对机车上各种电气部件以及电气线路做一次一般性整备检查,并对某些电气和机械设备做必要的操作。
1、辅助压缩机动作试验按动控制电器柜上SB95开关(自复式)、KMC1闭合、辅助压缩机在控制管路风压低于650kpa时起动。
观察空气管路柜处辅助风缸压力表,当气压达到735±20kpa时辅助压缩机自动停止工作。
注意:辅助压缩机电机不宜长时间工作和频繁起机,打用时间应控制在10分钟内,若超过10分钟还未停机,应断开机车控制自动开关QA45和辅助设备自动开关QA51,检查相应空气管路是否泄漏。
2、钥匙开关试验插入钥匙并转动到位,将钥匙开关由0位打到合位,看微机正常、主断分、零位、欠压、辅变流器、水泵、信号指示灯亮。
3、故障显示屏自检试验将故障显示屏控制按键选择手动档,按压自检键,确认所有的故障灯均点亮,否则故障指示灯坏。
4、主断路器动作试验合闸听主断路器闭合声,看主断分信号灯灭,微机屏显示主断合,分闸听主断路器断开声,看主断分信号灯亮,微机屏显示主断分。
5、主变流器接触器动作试验(换向手柄试验)分闸状态下,将微机屏画面由机器状态进入至主变流器,然后将换向手柄打至向前位,听主变流器充电接触器吸合声,然后断开,主变流器工作接触器吸合声,在微机屏画面看各主变流器充电接触器吸合,然后断开,工作接触器吸合,将换向手柄打至0位,听主变流器工作接触器断开声,看工作接触器断开,将换向手柄打至后位,试验要求同向前位。
400V低压开关柜电气试验作业指导书编制:审核:批准:2019年10月15日发布2019年10月15日实施1.目的为保证低压开关柜试验的安全和试验质量,特制定本规定。
2.范围本规范仅适用于公司所生产的GGD、GCK、GCS、MNS等开关柜试验工作。
3.职责3.1试验人员负责试验全过程的安全防护;3.2试验人员负责试验的准备和实施;3.3试验人员负责试验的结果的记录、试验数据的处理;3.4试验人员负责试验设备的使用和管理。
4.工作装备4.1试验必备设备5.工作内容5.1准备工作5柜间连线柜间连线甩线接线完毕6电源线铜排的二次电源线压接齐全、正确5.1.2查看预览图纸准备试验记录5.1.2.1看技术说明是否对该项目有特殊要求。
5.1.2.2看一次系统图了解整个箱变的布置和在电力系统中的位置。
5.1.2.3看二次电源系统熟悉二次系统的电源走向,知道在哪送电,如何送。
5.1.2.4看整个图纸的二次原理图,根据原理图做出相对应的试验记录。
试验2、每一相和连接到裸露导电部件地上所有其他相之间2500v无击穿闪络现象3、带电部件和用金属箔裹缠的绝缘手柄之间3750V无击穿闪络现象未拆,隔离未分,保险未分(在耐压进行时看仪表门上的指示灯是否亮来判断保险是否断开,然后填写试验记录。
回路电阻的测试1、把断路器合上,抽屉摇到工作位置,把回路电阻测试仪的红黑色夹子分别夹在断路器的上下口后,启动回路电阻测试仪R<100µΩ为合格。
2、测电阻时,把一个夹子夹在被测锁上另一个夹子夹在接地排上,启动回路电阻测试仪,电阻R<100µΩ为合格测电阻时回路电阻回路电阻测试仪无报警现象,电阻R<100µΩ为合格1、测电阻是一次回路抽屉接插件的接触后的回路电阻,还有凡是操作人能接触到的地方是否接地可靠。
2、抽屉柜测电阻发生报警的,有可能是抽屉未在工作位置、合位,或者是未连一次线、抽屉未与一次铜排接触上。
低压电气动力设备试验和试运行施工工艺工法1 前言1.1工艺工法概况通过对设备的试运行工作,发现设备是否符合设计要求及设备是否能够正常的运行。
1.2工艺原理先进行电气动力设备的绝缘测试,然后再进行电气电力设备的空载试运行。
2 工艺工法特点设备试运行的要求试验人员要根据试验要求的过程,逐步去进行操作,往往不按照工艺要求施工是发生事故的最主要的一个环节。
3 适用范围本工艺工法适用于一般工业与民用建筑内低压电动机、电动执行机构和控制设备的试验和试运行。
4 主要引用标准《建筑工程施工质量验收统一标准》(GB50300)《建筑电气工程施工质量验收标准》(GB50303)5 施工方法低压电动机、电动执行机构和控制设备的试验和试运行大体可分为以下几个步骤:施工准备、线路检测、设备调试、系统调试、试运行等。
6 工艺流程及操作要点6.1施工工艺流程6.1.1低压电气动力设备试验和运行施工工艺流程见图1。
6.2操作要点6.2.1外观检查1 设备及柜体外观检查应无损伤、变形、油漆无损坏。
导线连接可靠,电机手盘无异响。
2 设备(盘柜)的型号、规格、参数符合设计要求或产品说明书要求,产品合格证、附件、备件及安装使用说明书应齐全。
3 检查电气接地装置,应符合设计图纸、规范及设计规定。
6.2.2线路检测设备(盘柜)的配线应符合设计图纸、规范及设计要求,严格按照原理图进行接线,柜内导线压接端正牢固,线端编号清晰正确。
6.2.3设备调试1 柜盘主电路接线、相位、相色、应符合施工图要求及技术文件资料的要求:绝缘电阻测试和耐压试验应符合现行国家施工验收规范要求。
2 盘柜内主电路的开关、断路器、互感器、电力电容器,其型号、规格、参数应符合设计要求;单体试验应符合现行国家施工验收规范要求。
3 低压(1kV及以下)动力配电装置的绝缘电阻和耐压试验,应符合以下规定:1)绝缘电阻值不应小于0.5MΩ。
2)交流耐压试验电压为1000V,试验持续时间为1min当回路绝缘电阻在10M Ω以上时可用2500V兆欧表代替,试验持续时间为1min。

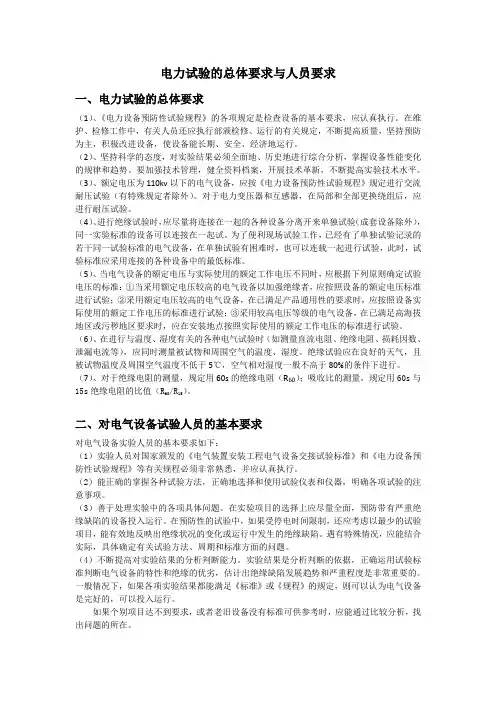

电力试验的总体要求与人员要求一、电力试验的总体要求(1)、《电力设备预防性试验规程》的各项规定是检查设备的基本要求,应认真执行。
在维护、检修工作中,有关人员还应执行部颁检修、运行的有关规定,不断提高质量,坚持预防为主,积极改进设备,使设备能长期、安全、经济地运行。
(2)、坚持科学的态度,对实验结果必须全面地、历史地进行综合分析,掌握设备性能变化的规律和趋势。
要加强技术管理,健全资料档案,开展技术革新,不断提高实验技术水平。
(3)、额定电压为110kv以下的电气设备,应按《电力设备预防性试验规程》规定进行交流耐压试验(有特殊规定者除外)。
对于电力变压器和互感器,在局部和全部更换绕组后,应进行耐压试验。
(4)、进行绝缘试验时,应尽量将连接在一起的各种设备分离开来单独试验(成套设备除外),同一实验标准的设备可以连接在一起试。
为了便利现场试验工作,已经有了单独试验记录的若干同一试验标准的电气设备,在单独试验有困难时,也可以连载一起进行试验,此时,试验标准应采用连接的各种设备中的最低标准。
(5)、当电气设备的额定电压与实际使用的额定工作电压不同时,应根据下列原则确定试验电压的标准:①当采用额定电压较高的电气设备以加强绝缘者,应按照设备的额定电压标准进行试验;②采用额定电压较高的电气设备,在已满足产品通用性的要求时,应按照设备实际使用的额定工作电压的标准进行试验;③采用较高电压等级的电气设备,在已满足高海拔地区或污秽地区要求时,应在安装地点按照实际使用的额定工作电压的标准进行试验。
(6)、在进行与温度、湿度有关的各种电气试验时(如测量直流电阻、绝缘电阻、损耗因数、泄漏电流等),应同时测量被试物和周围空气的温度、湿度。
绝缘试验应在良好的天气,且被试物温度及周围空气温度不低于5℃,空气相对湿度一般不高于80%的条件下进行。
(7)、对于绝缘电阻的测量,规定用60s的绝缘电阻(R60);吸收比的测量,规定用60s与15s绝缘电阻的比值(R60/R15)。

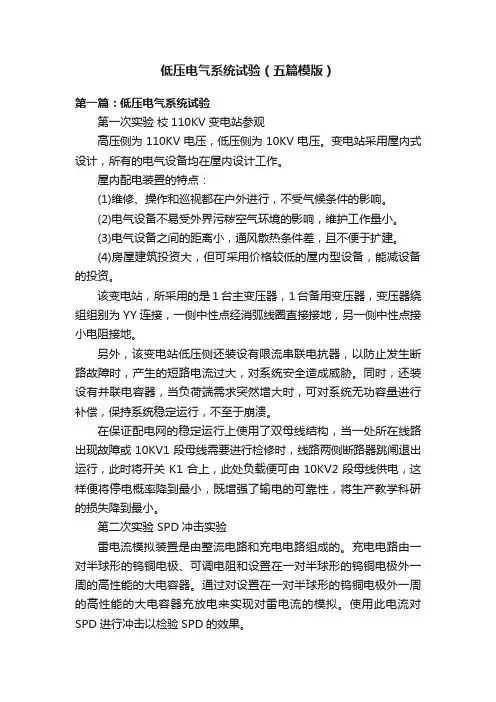

低压电气系统试验(五篇模版)第一篇:低压电气系统试验第一次实验校110KV变电站参观高压侧为110KV电压,低压侧为10KV电压。
变电站采用屋内式设计,所有的电气设备均在屋内设计工作。
屋内配电装置的特点:(1)维修、操作和巡视都在户外进行,不受气候条件的影响。
(2)电气设备不易受外界污秽空气环境的影响,维护工作量小。
(3)电气设备之间的距离小,通风散热条件差,且不便于扩建。
(4)房屋建筑投资大,但可采用价格较低的屋内型设备,能减设备的投资。
该变电站,所采用的是1台主变压器,1台备用变压器,变压器绕组组别为YY连接,一侧中性点经消弧线圈直接接地,另一侧中性点接小电阻接地。
另外,该变电站低压侧还装设有限流串联电抗器,以防止发生断路故障时,产生的短路电流过大,对系统安全造成威胁。
同时,还装设有并联电容器,当负荷端需求突然增大时,可对系统无功容量进行补偿,保持系统稳定运行,不至于崩溃。
在保证配电网的稳定运行上使用了双母线结构,当一处所在线路出现故障或10KV1段母线需要进行检修时,线路两侧断路器跳闸退出运行,此时将开关K1合上,此处负载便可由10KV2段母线供电,这样便将停电概率降到最小,既增强了输电的可靠性,将生产教学科研的损失降到最小。
第二次实验 SPD冲击实验雷电流模拟装置是由整流电路和充电电路组成的。
充电电路由一对半球形的钨铜电极、可调电阻和设置在一对半球形的钨铜电极外一周的高性能的大电容器。
通过对设置在一对半球形的钨铜电极外一周的高性能的大电容器充放电来实现对雷电流的模拟。
使用此电流对SPD进行冲击以检验SPD的效果。
第三次实验压敏电阻片检测试验这次实验课观察了两个实验,分别是测压敏片的残压与电流和测压敏片的耐受温度。
如果漏流在20微安以内,残压要比压敏电压小20%,说明压敏片没有老化。
第一个实验用到的实验器材是LPL-II型SPD测试设备,示波器,MYL5E34S621B压敏片。
实验过程是将试验器材正确连接,调节触发电压,缓慢升高电压,然后触发,示波器上会出现电压和电流的波形。

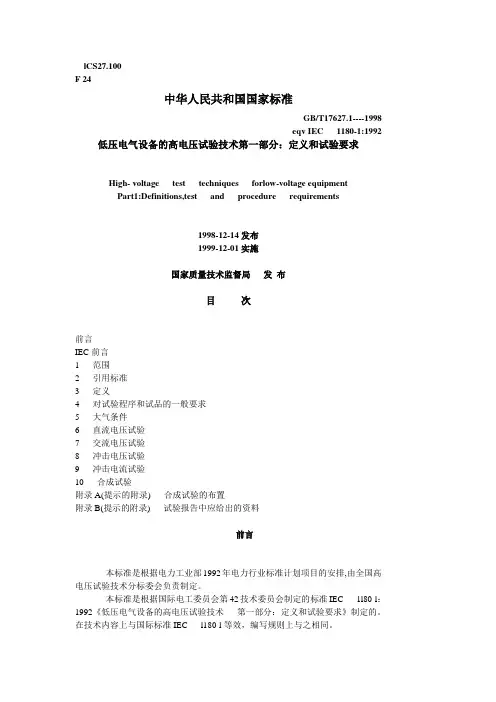

lCS27.100F 24中华人民共和国国家标准GB/T17627.1----1998eqv IEC 1180-1:1992低压电气设备的高电压试验技术第一部分:定义和试验要求High- voltage test techniques forlow-voltage equipmentPart1:Definitions,test and procedure requirements1998-12-14发布1999-12-01实施国家质量技术监督局发布目次前言IEC前言1 范围2 引用标准3 定义4 对试验程序和试品的一般要求5 大气条件6 直流电压试验7 交流电压试验8 冲击电压试验9 冲击电流试验10 合成试验附录A(提示的附录) 合成试验的布置附录B(提示的附录) 试验报告中应给出的资料前言本标准是根据电力工业部1992年电力行业标准计划项目的安排,由全国高电压试验技术分标委会负责制定。
本标准是根据国际电工委员会第42技术委员会制定的标准IEC 1l80-l:1992《低压电气设备的高电压试验技术第一部分:定义和试验要求》制定的。
在技术内容上与国际标准IEC l180-l等效,编写规则上与之相同。
根据GB/Tl.l的规定,保留了该国际标准的前言(IEC前言),同时增加了《前言》。
为了使国际标准转化为本国家标准时,符合GB/Tl.1标准格式的规定,章节及条号上与国际标准稍有改变。
本标准的附录A和附录B是提示的附录。
本标准由电力工业部提出。
本标准由全国高电压试验技术及绝缘配合标准化技术委员会归口。
本标准起草单位:电力部武汉高压研究所。
本标准主要起草人:朱同春、蔡爱姣、钟连宏。
IEC前言l)IEC在技术问题上的正式决定或协议,是由代表了对此特别关切的所有国家委员会的技术委员会准备的。
它们尽量表达国际间在所涉及问题上的一致意见。
2)这些决定或协议,采用推荐标准的形式以便国际上使用,并在此意义上为各国委员会所接受。
建筑电气工程施工低压电气动力设备试验和试运行4.7.1一般规定1本章适用于低压电气动力设备(包括成套配电柜、屏,配电箱、盘,电动机,电动执行机构等),试验和试运行分项工程的施工操作和施工质量检验。
2低压电气动力设备试验和试运行应按以下程序进行:(1)设备的可接近裸露导体接地(PE)或接零(PEN)连接完成,经检查合格,才能进行试验;(2)动力成套配电(控制)柜、屏、台、箱、盘的交流共频耐压试验、保护装置的动作试验合格,才能通电;(3)控制回路模拟动作试验合格,盘车或手动操作,电气部分与机械部分的转动或动作协调一致,经检查确认,才能空载试运行。
3低压电气动力设备试验和试运行前,要对相关的现场单独安装的各类低压电器进行单体的试验和检测,符合国家验收规范规定,才能进行试运行。
与试运行有关的成套柜、屏、台、箱、盘已在试运行前试验合格。
4低压电气动力设备和工作场所,所属电器、仪表元件,必须彻底清扫干净,不得有灰尘和杂物。
检查母线上和设备上是否留有工具、金属材料及其他物件。
5试验和试运行的各种参数符合设计要求,并做好记录。
4.7.2施工准备4.7.2.1技术准备1编制试验及试运行方案,并报相关部门进行审批。
2备齐试验合格的验电器、绝缘防护装备、胶垫,以及接地编织铜线和灭火器材等。
3各项电气交接试验均应合格,各类开关和控制保护动作正确。
4.7.2.2主要机具电工刀、电工钳、剥线钳、压线钳、夹嘴钳,各种螺丝刀、水准仪、兆欧表、万用表、水平尺、高压测试仪器、吸尘器、转速表、卡钳电流表、电子点温计、电桥、钢卷尺、直尺、塞尺、线坠、试铃、红外线遥测温度仪等。
4.7.2.3作业条件1试验调整、试运行前应建立组织机构,应有施工单位、建设单位、监理单位三方有关工程技术负责人及专业工程技术人员共同参加,组成工作小组。
如有必要,还需约定供货商参加。
明确试验调整、试运行指挥者,操作者和监护人。
2由施工单位专业技术人员编制电气设备试验调整、试运行施工方案。
变压器一、电气试验项目的方法及标准(一)绝缘电阻测定●试验所需仪器:数字型绝缘电阻测试仪(绝缘摇表)●试验方法:1、高—低及地:高压侧短接,低压侧短接并且接地。
读取60秒时的电阻值记录(吸收比是指60秒绝缘电阻值比15秒绝缘电阻值)。
2、低—高及地:高压侧短接并且接地,低压侧短接。
读取60秒时的电阻值记录(吸收比是指60秒绝缘电阻值比15秒绝缘电阻值)。
3、铁心对地:绝缘电阻测试仪正级接到铁芯上,负极接地。
●相关标准:1 绝缘电阻值不低于产品出厂试验值的70%。
2 变压器电压等级为35kV 及以上,且容量在4000kVA 及以上时,应测量吸收比。
吸收比与产品出厂值相比应无明显差别,在常温下应不小于 1.3;当R60s大于3000MΩ时,吸收比可不做考核要求。
3变压器电压等级为220kV 及以上且容量为120MVA 及以上时,宜用5000V兆欧表测量极化指数。
测得值与产品出厂值相比应无明显差别,在常温下不小于1.3;当R60s大于10000MΩ时,极化指数可不做考核要求。
●注意事项:1、采用2500V或5000V兆欧表。
2、测量前被试绕组应充分放电。
3、吸收比不进行温度换算。
(二)绕组直流电阻测试●试验所需仪器:直流电阻测试仪●试验方法:1、低压侧直流电阻(平衡变):分别测试ab、bc、ca的绕组直流电阻。
2、高压侧直流电阻(平衡变):分别测试1—5档位的Ao、Bo、Co绕组直流电阻。
●相关标准:1 测量应在各分接头的所有位置上进行;2 1600kVA 及以下电压等级三相变压器,各相测得值的相互差值应小于平均值的4%,线间测得值的相互差值应小于平均值的2%;1600kVA 以上三相变压器,各相测得值的相互差值应小于平均值的2%;线间测得值的相互差值应小于平均值的1%;3 变压器的直流电阻,与同温下产品出厂实测数值比较,相应变化不应大于2%;不同温度下电阻值按照式换算:R2=R1(T+t2)/( T+t1)式中R1、R2——分别为温度在t1、t2时的电阻值;T——计算用常数,铜导线取235,铝导线取225。
电气试验规程1.总则1.1.本规程根据中华人民共和国国家标准《电气装置安装工程电气设备交接试验标准GB50150-91》和中华人民共和国电力工业部电力设备预防性试验规程DL/T596-1996编制而成。
1.2.本规程是电气设备交接、大修验收、预防性试验的重要依据,新安装或在用(含备用)电气设备,均应按本规程进行试验,合格后方可投用。
1.3.当电气设备的额定电压与实际使用的额定工作电压不同时,应按照设备实际使用的额定工作电压的标准进行试验。
1.4.50Hz交流耐压试验加至试验电压后的持续时间,凡无特殊说明者,均为一分钟,其它耐压的施加时间在有关设备的试验方法中规定。
1.5.在进行与温度、湿度有关的各种电气试验时(如测量直流电阻绝缘电阻、损耗因数、泄漏电流等)应同时测量被试物和周围空气的温度、湿度。
进行绝缘试验时,被试品温度不应低于+5℃。
户外试验应在良好的天气进行,且空气相对湿度一般不高于80%。
1.6.本规程的绝缘电阻,规定用60s的绝缘电阻(R60)。
吸收比规定用60s与15s绝缘电阻的比值(R60/R15)。
极化指数应为10min与1min的绝缘电阻值的比值。
1.7.本规程中的试验方法是按本规程试验标准中所列项目中的基本试验进行编写。
1.8.本规程中提到的预防性试验(简称预试),指的是运行中电气设备的定期预防试验,预试前必须按《电气维修规程》要求完成检修,保养项目。
1.9.本规程的试验标准中的参考值作为判断设备故障的参考。
1.10.在执行本规程中,遇到特殊情况,需改变试验项目、周期、标准时,需经上一级主管部门审查批准后执行。
1.11.执行本规程的技术措施:1.11.1.进行周密的准备工作。
包括:拟订试验程序;准备好试验设备、仪器及仪表、电源控制箱;准备好绝缘接地棒、接地线、小线、工具等等。
1.11.2.操作顺序应有条不紊,试验接线应正确无误,在操作中除有特殊要求,均不得突然加压或失压,当发生异常现象时,应立即停止升压,并应立即进行降压,断电、放电接地,而后再检查分析。
低压电力电气试验————————————————————————————————作者:————————————————————————————————日期:低压电气动力设备试验和试运行本章适用于建筑电气工程的低压电气动力设备试验和试运行.一、设备及材料要求1设备、仪器仪表、材料进场检验结论应有记录,确认符合规范(GB50303-2002)规定,才能在施工中应用。
2依法定程序批准进入市场的新设备、仪器仪表、材料验收,除符合规范(GB50303-2002)规定外,尚应提供安装、使用、维修和试验要求等技术文件。
3进口电气设备、仪器仪表和材料进场验收,除符合规范(GB50303-2002 )规定外,尚应提供商检证明和中文的质量合格证明文件、规格、型号、性能检测报告以及中文的安装、使用、维修和试验要求等技术文件。
4电气设备上计量仪表和与电气保护有关的仪表应检定合格,当投入试运行时,应在有效期内。
5因有异议送有资质试验室进行抽样检测,试验室应出具检测报告,确认符合规范(GB50303-2002)和相关技术标准规定,才能在施工中应用。
二、主要机具低压电气设备交接试验常用主要仪器设备见下表.低压电气设备交接试验常用主要仪器设备表续表序号名称型号级类用途备注19 直流电流表C31-A 0.5 用于一般直流电流测量20 电磁式毫安表T2-mAT19-mA 0.5用于一般直流电流测量一般测量及校验继电器用序号名称型号级类用途备注21交直流电子稳压电源613A交直流稳压电源22接地电阻测定仪ZC8ZC29测量各种接地装置的接地电阻用23 兆欧表ZC7ZC11 测量电气设备的绝缘电阻规格:500v,0~500MΩ1000V,0~500MΩ2500V,0~10000MΩ24 滑杆式变阻器RXH 调节电压和电流25 秒表测量时间(秒)26 电秒表407型测量导体直流电阻和电缆故障点27 线路试验器QF43型测量导体直流电阻和电缆故障点28 自耦调压器TDGCTSGC调节电压用有单相、三相29 万用表JSWMF9 测量交、直流电压,直流电流和电阻30 转速表测量电机或其他设备的转速31 半导体点温计测量一个很小面积的温度,特别适宜测量触头、触点等部位的温度32红外线遥测温度仪630A 及以上导线或母线连接处的温度测量33低压验电笔低压验电用三、作业条件1门窗安装完毕。
电气试验制度为加强安全供电管理,保证高低压供电系统安全保护装置齐全完善、定期试验、运行可靠,提高电气设备使用维护质量,实现安全生产,特制定本规定:一、供电安全规定1、井下所有电气设备必须防爆,井下所有电气设备安全保护必须齐全可靠、定期试验。
2、根据规程规定及我矿实际,新增采掘工作面供电必须经供电管理小组设计报矿批准;增加负荷要经供电管理小组批准,严禁乱接线,防止设备及电缆超负荷运行。
3、各煤岩巷掘进,必须使用风电闭锁、风电瓦斯闭锁、风机开关使用专用开关。
对瓦斯异常掘进头,要用双风机、双电源及“两专三闭锁”。
4、电器设备使用管理要严格遵守有关规定。
5、电器设备必须包机到人,留名挂牌,责任落实。
二、高压电气试验规定1、全矿井1140v以上电气设备,试验工作由供电管理小组监管。
2、按规程规定的试验周期和技术要求,编写一年一度的电气预防性试验计划,报矿主管领导审批,选择有相应资质的试验部门来我矿试验。
3、在进行预防性试验前,必须制定试验安全措施,经有关部门审批后方可实施。
试验过程中要做好原始记录,对被试验设备进行技术状态标定,填写试验报告书。
4、供电组要健全予防性试验挡案,准确掌握高压电气设备技术状态,对有关试验资料整理归档。
5、试验报告提出的不合格项要及时处理,再做实验,直至合格,并分别报告矿主管领导和使用单位。
6、供电组还应协同有关单位,对井下高爆开关每半年进行一次小电流跳闸试验。
7、根据电网变动情况对全矿的继电保护进行计算、校核,报机电副总工审批后,并组织落实。
8、高压电气试验除执行以上规定外,还要执行专项规定(后附)。
三、低压电气(1140V及以下)试验规定1、凡是低电电气设备,新购和检修后,在安装前,必须经机运区电修车间做交流耐压试验,绝缘测试,其中馈电开关还要做大电流保护试验,低压电机还要做直流电阻测定和空载试验。
2、各种低压开关的保护装置,检修后都要做送电模拟,跳闸试验,使其达到各自说明书对保护的技术要求。
电气试验规程1.总则1.1.本规程根据中华人民共和国国家标准《电气装置安装工程电气设备交接试验标准GB50150-91》和中华人民共和国电力工业部电力设备预防性试验规程DL/T596-1996编制而成。
1.2.本规程是电气设备交接、大修验收、预防性试验的重要依据,新安装或在用(含备用)电气设备,均应按本规程进行试验,合格后方可投用。
1.3.当电气设备的额定电压与实际使用的额定工作电压不同时,应按照设备实际使用的额定工作电压的标准进行试验。
1.4.50Hz交流耐压试验加至试验电压后的持续时间,凡无特殊说明者,均为一分钟,其它耐压的施加时间在有关设备的试验方法中规定。
1.5.在进行与温度、湿度有关的各种电气试验时(如测量直流电阻绝缘电阻、损耗因数、泄漏电流等)应同时测量被试物和周围空气的温度、湿度。
进行绝缘试验时,被试品温度不应低于+5℃。
户外试验应在良好的天气进行,且空气相对湿度一般不高于80%。
1.6.本规程的绝缘电阻,规定用60s的绝缘电阻(R60)。
吸收比规定用60s与15s绝缘电阻的比值(R60/R15)。
极化指数应为10min与1min的绝缘电阻值的比值。
1.7.本规程中的试验方法是按本规程试验标准中所列项目中的基本试验进行编写。
1.8.本规程中提到的预防性试验(简称预试),指的是运行中电气设备的定期预防试验,预试前必须按《电气维修规程》要求完成检修,保养项目。
1.9.本规程的试验标准中的参考值作为判断设备故障的参考。
1.10.在执行本规程中,遇到特殊情况,需改变试验项目、周期、标准时,需经上一级主管部门审查批准后执行。
1.11.执行本规程的技术措施:1.11.1.进行周密的准备工作。
包括:拟订试验程序;准备好试验设备、仪器及仪表、电源控制箱;准备好绝缘接地棒、接地线、小线、工具等等。
1.11.2.操作顺序应有条不紊,试验接线应正确无误,在操作中除有特殊要求,均不得突然加压或失压,当发生异常现象时,应立即停止升压,并应立即进行降压,断电、放电接地,而后再检查分析。
电力系统继电保护实验讲义大连理工大学电气工程学院2016.04目录常用字符表 (1)使用说明 (2)实验一电磁型电流继电器和电压继电器实验 (4)实验二信号继电器实验 (9)实验三中间继电器的实验 (11)实验四差动继电器实验 (15)实验五三相一次重合闸装置实验 (22)实验六网络式输电线路三段式电流保护实验26实验七功率方向电流保护实验 (3) (8)实验八反时限过电流保护实验 (43)EPL-I型继电特性及线路保护实验装置常用字符表.使用方法EPL-I 型继电特性及线路保护实验装置使用说明EPL-I 型继电特性及线路保护实验装置是专门为电力、电气类专业继电保护、电力 系统自动化、工厂供电等课程设计的,具有器件真实可观、安全可靠、针对性强、技术 先进、方便学生使用等特点,也可作为毕业设计和教师科研的硬件开发平台。
本实验装置由调压器、移相器、多种继电器及测量表计等组成,可以用来进行电流继电器、电压继电器、中间继电器、时间继电器、信号继电器、功率方向继电器、差动 继电器、自动重合闸继电器等继电特性实验。
一. 电源操作说明如下1 .当漏电保护器开关关上时,所有指示灯都不亮,实验台上各元件、接线柱、移相器、调压器均不带电,三相调压器和单相调压器 必须调在零位,即必须将调节手柄逆时针方向旋转 到底。
2 .当漏电保护器合上时, 断开”红色按钮灯亮,表示实验装置的进线已接通电源,但还不能输出电 压。
此时在电源输出端进行实验电路接线操作是安 全的。
3 .当按下 闭合”按钮时,闭合”按钮指示绿灯亮,调节调压器手柄,可以三相输出端得到 0〜150V 的线电压,在单相调压输出端得到0〜220V 的交流电压。
4.实验时若需改接线路,请勿带电操作,必须按下 断开”按钮,以切断交流电源,保证实验操作的安全。
实验完成,须将三相调压器、单相调压器两手柄都逆时针调到底, 最后断开漏电保护器。
5 .本实验装置台还可提供直流不可调220V 稳压电源,若需得到可调 0〜220V 直流电源,可用可调变阻器分压接法获得。

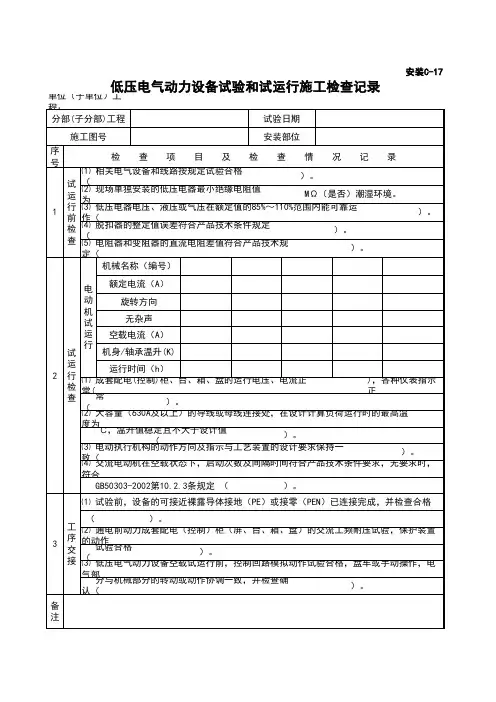

低压电气动力设备试验和试运行本章适用于建筑电气工程的低压电气动力设备试验和试运行.一、设备及材料要求1设备、仪器仪表、材料进场检验结论应有记录,确认符合规范(GB50303-2002)规定,才能在施工中应用。
2依法定程序批准进入市场的新设备、仪器仪表、材料验收,除符合规范(GB50303-2002)规定外,尚应提供安装、使用、维修和试验要求等技术文件。
3进口电气设备、仪器仪表和材料进场验收,除符合规范(GB50303-2002 )规定外,尚应提供商检证明和中文的质量合格证明文件、规格、型号、性能检测报告以及中文的安装、使用、维修和试验要求等技术文件。
4电气设备上计量仪表和与电气保护有关的仪表应检定合格,当投入试运行时,应在有效期内。
5因有异议送有资质试验室进行抽样检测,试验室应出具检测报告,确认符合规范(GB50303-2002)和相关技术标准规定,才能在施工中应用。
二、主要机具低压电气设备交接试验常用主要仪器设备见下表.低压电气设备交接试验常用主要仪器设备表续表序号名称型号级类用途备注19直流电流表C31-A0.5用于一般直流电流测量20电磁式毫安表T2-mAT19-mA 0.5用于一般直流电流测量一般测量及校验继电器用序号名称型号级类用途备注21交直流电子稳压电源613A交直流稳压电源22接地电阻测定仪ZC8ZC29测量各种接地装置的接地电阻用23兆欧表ZC7ZC11测量电气设备的绝缘电阻规格:500v,0~500MΩ1000V,0~500MΩ2500V,0~10000MΩ24滑杆式变阻器RXH调节电压和电流25秒表测量时间(秒)26电秒表407型测量导体直流电阻和电缆故障点27线路试验器QF43型测量导体直流电阻和电缆故障点28自耦调压器TDGCTSGC调节电压用有单相、三相29万用表JSWMF9测量交、直流电压,直流电流和电阻30转速表测量电机或其他设备的转速31半导体点温计测量一个很小面积的温度,特别适宜测量触头、触点等部位的温度32红外线遥测温630A及以上导线或母线连接度仪处的温度测量33低压验电笔低压验电用三、作业条件1门窗安装完毕。
2运行后无法进行的和影响安全运行的施工工作完毕。
3施工中造成的建筑物损坏部分应修补完整。
四、操作工艺(一)工艺流程:低压电气动力设备试验和试运行程序如下:(二)准备工作:1认真学习和审查图纸资料。
2组织技术学习。
3编制调整试验、试运行方案( 包括安全技术措施)。
4准备仪器、仪表、工具材料以及消耗性备件,如熔断器、灯泡等。
5试验用电源已准备就绪。
6工作场所应尽可能地保持整洁,试验时不必要的工具、试验设备等应搬离工作场所。
7在二次回路检验以前,应使一次设备在操作过程中不致带上运行电压。
在检查盘的相邻盘上设明显的警示牌,应将所检验的回路与新安装而暂时不检验或己运行回路之间的连接线断开,以免引起误动作。
8对远距离操作设备进行检验时,在设备附近应设专人监视其动作情况,并装设对讲电话(或步话机)。
9工作场所应有适当的照明装置,在需要读取仪表指示数的地方,必须有足够的照明。
(三)接地或接零的检查。
1逐一复查各接地处选点是否正确,接触是否牢固可靠,是否正确无误地连接到接地网上。
(1)设备的可接近裸露导体接地或接零连接完成。
(2)接地点应与接地网连接,不可将设备的机身或电机的外壳代地使用。
(3)各设备接地点应接触良好,牢固可靠且标识明显。
要接在专为接地而设的螺钉上,不可用管卡子等附属物为接地点。
(4)接地线路走向合理,不要置于易碰伤和砸断之处。
(5)禁止用一根导线做各处的串联接地。
(6)不允许将一部分电气设备金属外壳采用保护接地,将另一部分电气设备金属外壳采用保护接零。
2柜(屏、台、箱、盘)接地或接零检查。
(1)装有电器的可开启门,门和框架的接地端子应用裸编织铜线连接,且有标识。
(2)柜(屏、台、箱、盘)内保护导体应有裸露的连接外部保护导体的端子,当设计无要求时,柜(屏、台、箱、盘)内保护导体最小截面积不应小于GB50303-2002上表的规定。
(3)照明箱(盘)内,应分别设置零线(N)和保护地线(PE线)汇流排,零线和保护地线经汇流排配出。
3明敷接地干线,沿长度方向,每段为15~100mm,分别涂以黄色和绿色相间的条纹。
4测试接地装置的接地电阻值必须符合设计要求。
(四)二次接线的检查。
检查试验项目通常包括下列项目:1柜内检查。
(1)依据施工设计图纸及变更文件,核对柜内的元件规格、型号,安装位置应正确。
(2)柜内两侧的端子排不能缺少。
(3)各导线的截面是否符合图纸的规定。
(4)逐线检查柜内各设备间的连线及由柜内设备引至端子排的连线不能有错误,接线必须正确。
为了防止因并联回路而造成错误,接线时可根据实际情况,将被查部分的一端解开然后检查。
检查控制开关时,应将开关转动至各个位置逐一检查。
2柜间联络电缆检查(通路试验)。
柜与柜之间的联络电缆需逐一校对。
通常使用查线电话或电池灯泡、电铃、摇表等校线方法。
在回路查线的同时,应检查导线、电缆、继电器、开关、按钮、接线端子的标记,与图纸要相符,对有极性关系的保护,还应检查其极性关系的正确性。
3操作装置的检查。
回路中所有操作装置都应进行检查,主要检查接线是否正确,操作是否灵活,辅助触点动作是否准确。
一般用导通法进行分段检查和整体检查。
检查时应使用万用表,不宜用兆欧表(摇表)检查,因为摇表检查不易发现接触不良或电阻变值。
另外,检查时应注意拔去柜内熔丝,并将与被测电路并联的回路断开。
4电流回路和电压回路的检查。
电流互感器接线正确,极性正确,二次侧不准开路(而电压互感器二次侧不准短路),准确度符合要求,二次侧有1点接地。
5二次接线绝缘电阻测量及交流耐压试验。
(1)测量绝缘电阻:二次回路的绝缘电阻值必须大于1MΩ(用500V兆欧表检查)。
48V及以下的回路使用不超过500V的兆欧表。
(2)交流耐压试验。
柜(屏、台、箱、盘)间二次回路交流工频耐压试验,当绝缘电阻值大于10MΩ时,用2500V兆欧表摇测1min,应无闪络击穿现象;当绝缘电阻在1~10MΩ时,做1000V交流工频耐压试验,时间1min,应无闪络击穿现象。
回路中的电子元件不应参加交流工频耐压试验;48V及以下回路可不做交流工频耐压试验。
(五)现场单独安装的低压电器交接试验。
低压电器包括电压为60~1200V的刀开关、转换开关、熔断器、自动开关、接触器、控制器、主令电器、起动器、电阻器、变阻器及电磁铁等。
产品出厂时都经过检查合格,故在安装前一般只作外观检验。
但在试运前,要对相关的现场单独安装的各类低压电器进行单体的试验和检测,符合规范规定,才具备试运行的必备条件。
低压电器的试验项目,应包括下列内容:测量低压电器连同所连接电缆及二次回路的绝缘电阻;电压线圈动作值校验;低压电器动作情况检查;低压电器采用的脱扣器整定;测量电阻器和变阻器直流电阻;低压电器连同所连接电缆及二次回路的交流耐压试验。
1低压断路器检查试验。
(1)一般性的检查。
各零、部件应完整无缺,装配质量良好;可动部分动作灵活,无卡阻现象;分、合闸迅速可靠,无缓慢停顿情况;开关自动脱扣后重复挂钩可靠;缓慢合上开关时,三相触点应同时接触,触头接触的不同时不应大于0.5mm;动静触头的接触良好;对于大容量的低压断路器,必要时要测定动、静触头及内部接点的接触电阻。
(2)电磁脱扣器通电试验。
当通以90%的整定电流时,电磁脱扣部分不应动作,当通以110%的整定电流时,电磁脱扣器应瞬时动作。
试验接线如下图所示。
图自动开关动作原理和试验接线图I一触头:2一锁链:3一搭钩:4一轴;5一杠杆:6、卜弹簧:7一过流脱扣器;8一欠压脱扣器;9, 10一衔铁:JB一变流器:ZB一调压器:K一刀闸开关试验方法如下:试验接线分别接于断路器输入端和输出端。
断路器如有欠压脱扣器时,可先将其线圈单独通电,使衔铁吸合,或先用绳子将衔铁捆住,再合上断路器,然后合上试验电源闸刀,用较快速度调升调压器,使试验电流达到电磁脱扣动作电流值,断路器跳闸。
并调整动作电流值与可调指针在刻度盘上指示值相符为止。
对无刻度盘的断电器,可调整到两次试验动作值基本相同为止。
当断路器自动脱扣后,如要重新合闸,应先将手柄扳向注有“分”字标志一边,挂钩后,再扳向“合”字位置,才能合闸。
此外,断路器如兼有热脱扣器,试验时要快速调升电流,尽量减少时间,或将热脱扣器临时短接,以防止热脱扣器动作。
①热脱扣器试验的技术数值:其整定电流(指热继电器长期不动作电流)也有一定调节范围。
延时动作时间不得超过产品技术条件规定。
断路器因热过载脱扣后,以手动复位后,待一分钟后可再起动。
②欠压脱扣试验:脱扣器线圈按上述可调电源,调升电压衔铁吸合,再板动手柄合闸后,继续升压,使线圈的电磁吸力增大到足以克服弹簧的反力,而将衔铁牢固吸合时的电压读数,即是脱扣器的合闸电压。
然后,逐渐减低电压,当衔铁释放使开关跳闸时的电压,即为分闸(释放)电压。
脱扣器分、合闸电压整定值误差不得超过产品技术条件的规定。
低压断路器试验时,应注意其整定值应符合设计要求。
2双金属片式热继电器检查试验。
通常它与交流接触器组装成磁力起动器。
继电器的整定电流是通过调节装置调节的。
其过载电流的大小与动作时间的关系见下表所列。
热继电器保护特性注:热态开始是指热元件已被加热至稳定状态(从额定电流使热继电器预热到稳定温度)·(1)一般性检查。
检查和选择热元件号应与被保护电机的额定电流以及与磁力起动器的型号相符。
如热元件系成套供应,根据制造厂的说明,不必再进行通电和机构调整,但必须检查其动作机构是否灵活。
检查热继电器各部件有无生锈现象及固定情况,复归装置是否好用,对于动作不灵活及生锈者应予更换。
(2)动作值试验。
试验接线如下图所示。
指示灯ZD作为动作信号接在常闭触点上。
测定动作时间可用秒表。
试验方式如下:合上刀闸开关K,指示灯ZD发亮。
调节调压器ZB使电流升至整定电流,停留一段时间,热继电器不应动作。
再调升电流至1.2倍的整定电流时,热继电器应在20分钟内动作。
常闭触点断开,指示灯熄灭。
然后将电流降至零。
待热元件复位。
常闭触点闭合使指示灯发亮后,即调升电流至1.5倍整定电流,此时热继电器应在2分钟内动作。
同样将电流降至零,待热元件完全冷却后,快速地调升电流至6倍整定电流时,即拉开刀闸开关,在瞬间合上开关的同时,测定动作时间,热继电器应大于5秒钟动作。
以上动作特性要在调节装置中标明的最大和最小整定电流值下分别试验。
如果动作时间误差较大,可旋动调节装置中的螺丝进行调整。
热继电器绝缘电阻可与接触器或系统一起进行测定。
(3)注意事项。
①如果动作时间不符合要求,调整时只许拨动调整杆或调整螺丝,绝对禁止弯折双金属片。
