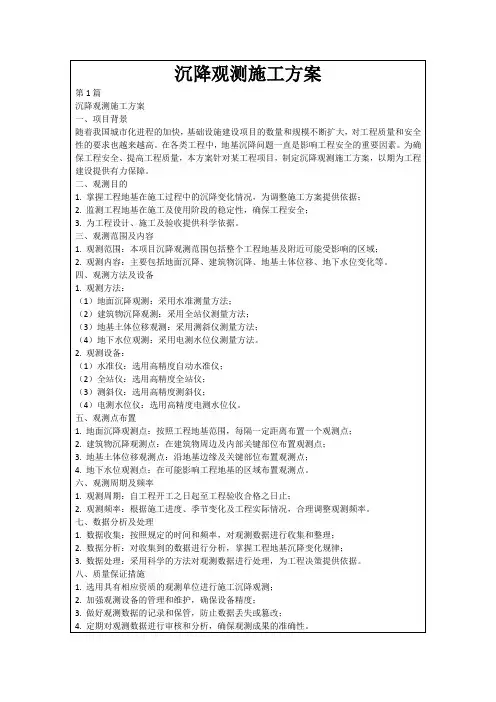

高层住宅沉降观测施工方案

高层住宅沉降观测施工方案

(一)沉降观测水准点的埋设

沉降观测点埋设位置:按设计要求设置沉降观测点。

水准点:不少于2个,设置在距建筑物30-80m稳定、可靠的上层内;或沉降己稳定的建筑物上。

(二)沉降观测点的埋设

沉降观测点埋设按设计要求。所有沉降观测点埋设完后,及时将观测点保护起来,以免在施工中将观测点损坏而影响观测的准确性。

(三)观测方案及技术要求

1、沉降观测按国家一、二等水准测量规范规定的二等水准测量要求作业。观测仪器采用DS2精密水准仪。采用闭合法观测,使用同一仪器和设备,并要固定观测人员、在基本相同的环境和条件工作。

2、观测要求:第一次沉降在观测点安设稳定后及时进行,在主体结构施工期间,每施工完二层楼观测一次,主体结构验收以后,砌内外填充墙时,每三层做一次,竣工后观测一次,第一年三个月一次,第二年半年测一次,以后每年测一次,直至稳定为止。

3、观测要求及测站观测限差

水准观测的视线长度、前后视距差、视线高度按表中要求进行水准测量的测站观测限差不超过下表各项规定。

等级视线长度前后视距差前后视距累积差视线高度

二等<0.5<0.5<3.0m>0.3m

等级基辅分划读数差(mm)基辅分划所测高差之差(mm)上下丝读数平均值与中丝读数的差(mm)

二等0.50.73.0

观测数据处理采用电算。观测成果提供沉降成果表、时间、沉降曲线图,并及时向业主设计、监理反馈测量成果。
