坑塘软基处理工程施工组织设计方案
- 格式:doc
- 大小:163.00 KB
- 文档页数:19
坑塘处理施工方案一.工程概况郑州机场至周口西华高速公路JXZT- 合同段路基工程起点桩号K…,终点桩号K..,全长…公里。
其中K105+022至K105+039及K109+880至K109+900段落为经过坑塘,需进行坑塘处理。
二、施工方案1.设计要求根据设计要求,对路线所经区域内坑塘路段,应排水清淤至硬质土层后,碾压至压实度达到90%以上,换填碎石至坑塘顶标高后,方可进行路基填筑。
2、人员机械配置2.1、人员配置2.2、机械配置3、施工计划我标段坑塘段处治工作量较小,碎石换填方量为2659 m3,计划8月10旬初开始开工,8月30日竣工。
4、材料准备清淤前,提前准备好碎石,并经试验室自检和监理工程师抽检合格后方可使用。
5.坑塘处理施工(1)、施工测量安排测量人员进行横断面补测工作,测出沟、塘淤泥面标高及大致淤泥深度,在清淤前大致计算一下淤泥方量。
(2)、抽水、清淤机械和人工配合排除沟塘积水,对清淤前池底标高及断面尺寸经监理工程师测量认可方后开始清淤。
清淤采用人工配合挖掘机进行,至露出硬质土层为止且不小于设计深度,清淤同时,应挖除沟塘四周陡岸的树根、芦根、草根等植物及腐质土,清除的淤泥等杂物应远离路基施工范围以外,妥善处理,不得随处乱放,以免对当地自然环境造成污染。
清淤完成后,把坑塘陡岸纵横向挖成1m宽的台阶。
(3)、碎石回填回填施工前,清淤后的横断面尺寸及基底高程应经监理工程师验收。
碎石分厚度层为30cm,挖掘机填筑,人工配合推土机整平并稳压,然后用18t压路机碾压5~6遍。
回填过程中,准备水泵及时将地下渗水从集水坑中抽出,确保碎石回填质量。
每层施工完毕并自检合格后上报监理工程师检验认可后方可进行下层施工,碎石回填完毕后,报测量工程师测量顶面高程,验收合格方可进行路基填筑施工。
6、质量保证措施坚持“百年大计,质量第一”的原则,认真按照设计图纸和施工技术规范组织施工,具体措施如下:(1)、项目部建立完善的质量保证体系(见附图),施工过程中的环节实行专人负责。

一、工程概况本工程位于XX地区,工程内容包括坑塘维修、护坡加固、水闸重建、渠道清淤等。
工程总工期为60天,预算投资XX万元。
二、施工准备1. 组织准备成立项目领导小组,负责工程的全面协调和指挥。
设立工程技术组、施工管理组、质量监督组、安全监督组等专项工作小组,确保工程顺利进行。
2. 技术准备(1)收集工程地质、水文、气象等资料,进行现场踏勘,了解坑塘现状。
(2)编制施工组织设计、施工方案、施工图纸等。
(3)对施工人员进行技术培训,确保施工质量。
3. 材料准备(1)水泥、砂、石、钢材等建筑材料,按照设计要求进行采购。
(2)施工机械设备,如挖掘机、装载机、搅拌机等。
4. 施工现场准备(1)施工场地平整、排水、围挡等。
(2)搭建临时设施,如办公室、宿舍、食堂等。
(3)设置安全警示标志、警示牌等。
三、施工工艺1. 坑塘维修(1)清理坑塘底部淤泥,平整底部。
(2)根据设计要求,进行坑塘底部加固,可采用混凝土浇筑或砌石等。
(3)修复坑塘护坡,采用砌石、混凝土等材料。
2. 护坡加固(1)对原有护坡进行检测,对损坏部分进行修复。
(2)根据设计要求,进行护坡加固,可采用混凝土浇筑、砌石等。
3. 水闸重建(1)拆除原有水闸,清理现场。
(2)根据设计要求,进行水闸重建,包括闸室、闸门、启闭机等。
4. 渠道清淤(1)对渠道进行清理,清除淤泥。
(2)对渠道进行平整,确保水流顺畅。
四、施工进度安排1. 第1-10天:完成施工准备,包括组织、技术、材料、现场等。
2. 第11-20天:进行坑塘维修、护坡加固。
3. 第21-30天:进行水闸重建。
4. 第31-40天:进行渠道清淤。
5. 第41-50天:进行工程验收。
6. 第51-60天:进行工程总结,整理资料。
五、质量保证措施1. 严格执行国家相关标准和规范。
2. 加强施工过程中的质量监督,确保工程质量。
3. 对施工人员进行质量教育,提高质量意识。
4. 对原材料、半成品、成品进行检验,确保质量。

坑塘、软土地基处理方案
在平桐线I标已施工路段内(K0+000~K2+454),有多处面积不等的水坑或鱼塘(其中大部分坑塘设计图上无标示,且无工程量)、且有大面积的软土地基处在路基范围以内需进行处理,根据原投标报价清单所列的处理方法为清除淤泥,换土回填的方法,现施工现场的实际情况和换土回填碾压的结果已达不到满意的效果,换土回填后经机械碾压,由于基底含水量过大,出现大面积弹簧,压实度也无法保证。
经现场测定,水下淤泥层过厚,现拟原处理方案改为抛石挤淤的方法处理。
具体处理方案如下:
一、施工放样:
依据道路中心线放出路基坡脚线,并撤上石灰线,为保证边坡的稳定性,坡脚线应加度30㎝,在坑塘位置还应放出坑塘处理的边界线,并报请监理验收批准。
二、排水、抛填片石:
先用抽水机将坑内水排放到指定位置。
在清好的坑内抛填片石应注意分层抛填,必要时可辅以人工码放,尽量将片石均匀分布,并相应交错,片石之间的缝隙用砂粒石填满。
三、机械碾压:
将坑内片石抛填50㎝后,用履带推土机稳压,再用18T以上振动压路机进行振动碾压,碾压密实的标准为片石不再下沉,如片石还继续下沉,应及时补充片石,并重复以上工序,直到合格为止。
四、填筑土方路基:
如片石已碾压合格,并经监理检查验收后,方可进行土方回填施工。
施工方案与路基填筑方案相同。
第1篇一、工程概况1. 工程名称:XX塘工程2. 工程地点:XX市XX区XX塘3. 工程规模:总面积约XX平方公里,其中水面面积XX平方公里,陆地面积XX平方公里。
4. 工程建设内容:主要包括塘体加固、塘岸绿化、水利设施建设、生态修复、景观打造等。
5. 工程建设目标:将XX塘打造成集防洪、灌溉、景观、休闲、生态于一体的综合性水利枢纽工程。
二、施工组织设计1. 施工组织架构(1)项目经理部:负责整个工程的施工组织、协调、管理和监督工作。
(2)工程技术部:负责工程的技术方案、设计、施工图纸的审核、施工过程中的技术指导和技术支持。
(3)质量保证部:负责工程质量、材料、工艺的监督和管理。
(4)安全生产部:负责施工现场的安全生产、安全防护、安全培训等工作。
(5)物资供应部:负责工程所需材料的采购、供应、运输和验收。
(6)财务部:负责工程资金的筹措、使用、结算和审计。
2. 施工进度安排(1)施工准备阶段:预计XX个月。
(2)主体施工阶段:预计XX个月。
(3)附属设施建设阶段:预计XX个月。
(4)工程验收阶段:预计XX个月。
三、施工方案1. 塘体加固(1)施工方法:采用重力式混凝土护坡、锚杆加固、预应力锚索加固等方法。
(2)施工步骤:1)放样测量:根据设计图纸,对塘体进行放样测量,确保施工尺寸准确。
2)基础处理:清除塘体表面的杂物,进行地基处理,确保基础坚实。
3)混凝土浇筑:按照设计要求,进行混凝土浇筑,确保混凝土强度、密实度满足要求。
4)锚杆加固:按照设计要求,进行锚杆钻孔、锚杆安装、锚杆锁定等工序。
5)预应力锚索加固:按照设计要求,进行锚索钻孔、锚索安装、锚索锁定等工序。
2. 塘岸绿化(1)施工方法:采用乔、灌、草相结合的绿化方式。
(2)施工步骤:1)绿化设计:根据塘岸地形、土壤、气候等条件,进行绿化设计。
2)绿化种植:按照设计要求,选择合适的植物品种,进行种植。
3)养护管理:定期进行浇水、施肥、修剪、病虫害防治等养护管理工作。
可编辑修改精选全文完整版第一章施工组织机构第一节编制原则与依据一、编制原则1、施工过程中严格执行有关标准、规范和规程;2、遵守、执行招标文件和条款的具体要求,确保实现业主要求的工期、质量、安全、环境保护、文明施工和职工健康等各方面的工程目标;3、在认真、全面懂得设计文件的基础上,结合工程情形,应用新技术成果,使施工组织设计具有技术先进、方案可靠、经济合理的特点;4、充分研究现场施工环境,妥善处理施工组织与周边接口问题,周密安排交通路线,使施工对周边环境的影响最小化;5、尽可能做到总体施工部署和分项工程施工组织相结合,重点项目和一样项目相结合,特别技术和普通技术相结合,总体上使施工组织设计具有重点突出,内容全面,思路清楚的特点。
6、提高科技含量,积极采用新工艺、新技术、新设备。
二、编制依据1、本工程施工图纸。
2、本工程招标文件。
3、国家有关的施工安全规范、规程、技术标准。
4、浙江省颁发的有关水利工程建设规程、质量、安全、文明施工等文件。
5、本公司质量手册、程序文件、作业指导书及有关施工质量、安全、文明施工、技术治理文件。
三、工程概况(1)主要单位名称工程名称:*****山塘整治工程建设单位:*****人民政府设计单位:****勘测设计院监理单位:施工单位:****建设有限公司(2)本工程******山塘工程位于上虞市章镇镇大勤村。
1)大丰田山塘工程概况:①本工程********张村,山塘正下方为农田。
坝址以上集雨面积为0.11km2,总容积1.31万m3,是一座以灌溉为主的山(2)型山塘,属于屋顶山塘,大丰田山塘建于上世纪60~70年代。
②大丰田山塘现总容积1.31万m3,改建后总容积1.31万m3,根据《山塘导则》规定,工程规模为山(2)型,大丰田山塘大坝为均质土坝,根据《山塘导则》的规定,大坝、溢洪道和放水涵管等主要建筑物级别为7级,相应的设计洪水标准10年一遇,校核洪水标准100年一遇。
③综合整治的枢纽建筑物由大坝、溢洪道和新建涵洞等组成。

坑塘工程施工方案一、施工准备1. 勘察设计:在进行坑塘工程施工前,需要进行详细的勘察和设计工作,确定施工地点、工程范围、规模和工程资料,制定施工方案和施工图纸。
2. 施工人员和设备准备:根据施工计划确定所需的施工人员和设备,包括挖掘机、运输车辆、水泵、管道等,保证施工人员和设备的数量和质量符合要求。
3. 材料准备:根据设计要求和施工计划,准备好所需的材料,包括水泥、沙子、石子、防水材料、管道等。
4. 安全防护准备:施工前需要对施工现场进行安全检查,布置好安全警示标志,配备好必要的安全防护用品,确保施工人员的安全。
5. 施工环境准备:对施工现场进行清理和整理,清除障碍物,确保施工现场平整、干净。
二、施工过程1. 现场布置:按照设计要求,在施工现场铺设好施工用线,划出工程范围和坐标点,确定施工位置和深度。
2. 挖掘开挖:按照设计深度和规格要求,采用挖掘机进行坑塘的开挖,控制挖掘速度和深度,确保开挖的平整和垂直度。
3. 土石方管理:对于挖出的土石方进行合理的堆放和处理,防止造成环境污染和安全隐患,采取有效的措施做到土方利用或者处理。
4. 防水处理:在坑塘基底和侧墙进行防水处理,选择防水材料对坑塘进行涂覆或嵌入施工,确保坑塘的防水效果。
5. 填充加固:在坑塘内部进行填充和加固,采用适宜的填土和石子,按照设计要求进行压实和平整,确保坑塘的稳固和牢固。
6. 进水管道敷设:根据设计要求,在坑塘周围敷设好进水管道,连接好水源或排水口,确保坑塘的供水和排水顺畅。
7. 安全防护工作:在施工过程中,严格遵守安全操作规程,配备好必要的安全防护用品,确保施工人员的安全和施工质量的稳定。
三、施工验收1. 施工质量检查:对施工过程进行质量检查,检查开挖和填土的平整度和垂直度,防水材料的涂覆和嵌入效果,管道的连接和密封等。
2. 现场环境验收:对施工现场进行环境验收,检查土石方的处理情况,清理残渣和垃圾,防止环境污染和安全隐患。
整修坑塘工程施工方案一、工程概况坑塘是农村地区重要的水利设施,主要用于集雨、蓄水、灌溉、养鱼等用途。
随着农村经济的快速发展,坑塘的修缮、整修工程越来越受到人们的关注。
本文针对某农村地区的坑塘整修工程进行方案设计,力求提高整修工程的施工质量和效率,确保坑塘功能得到有效恢复和提升。
二、工程内容整修坑塘工程主要包括清淤、修堤、防渗、加固等工作,具体包括以下方面:1.清淤:清除坑塘底部及四周的淤泥和废弃物。
根据坑塘的实际情况,确定清淤深度和区域,然后通过挖掘机、抽泥机等工具进行清淤作业。
2.修堤:对坑塘的堤坝进行检修和加固,包括填筑、开挖、夯实等工作,确保堤坝的稳固性和安全性。
3.防渗工程:通过注浆、铺设防渗膜、石板堰等方式,加强坑塘的防渗功能,防止水体泄漏,提高蓄水性能。
4.加固工程:根据坑塘的实际情况,进行加固工程,包括混凝土浇筑、加固梁的设置等,提高坑塘的结构强度和稳定性。
5.附属设施:根据坑塘的功能需求,对附属设施进行检修或增设,如鱼池、喷灌系统等。
三、施工方案1.前期准备(1)制定施工计划:根据整修工程的具体情况,制定施工计划,包括施工工序、时间安排、人员配备等,确保施工进度和质量。
(2)采购材料设备:根据施工计划,及时采购所需的材料和设备,确保施工的顺利进行。
(3)组织人员:招募具有相关工程经验的施工人员,并进行相关安全培训,确保施工人员的安全和工作效率。
2.清淤工程(1)确定清淤范围:根据坑塘的实际情况,确定清淤的范围和深度,确保清淤工作的全面和有效进行。
(2)挖掘机清淤:采用挖掘机进行清淤作业,根据清淤范围的大小和深度,选择合适的挖掘机和作业方式,确保清淤工作的高效进行。
(3)抽泥机清淤:对于清淤地形较为复杂的地区,采用抽泥机进行清淤作业,确保清淤工作的彻底和有效。
3.修堤工程(1)勘测测量:对坑塘的堤坝进行勘测和测量,确定修堤的范围和高度,为后续的施工作业提供准确的数据支持。
(2)填筑夯实:根据修堤的实际情况,采用填筑夯实的方式进行修堤工作,确保堤坝的稳固性和安全性。
坑塘施工方案一、前期准备工作在开展坑塘施工之前,需要进行充分的前期准备工作,以确保施工顺利进行。
主要包括以下几个方面:1.1 施工区域测量与勘察在确定施工区域后,需要进行测量与勘察工作,确定地势、土壤类型等基本情况,以便制定后续施工方案。
1.2 土地准备与清理将施工区域内的杂草、垃圾等进行清理,清除地表的障碍物,以便后续施工进行。
二、坑塘设计与布局根据现场情况和项目需求,进行坑塘的合理设计与布局。
主要包括以下几个步骤:2.1 坑塘规模与深度设计根据施工区域的可利用空间,结合项目需求,确定坑塘的规模与深度。
同时要考虑到周边环境的影响,确保坑塘的稳定性与安全性。
2.2 坑塘形状设计根据项目需求,设计坑塘的形状,可以选择圆形、长方形或其他形状,确保坑塘的功能与美观性。
2.3 坑塘布局与通道设计根据项目需求,合理安排坑塘之间的布局,同时设计合适的通道,以便实现坑塘之间的连接与水流通畅。
三、施工方法与技术要求在进行坑塘施工时,需要采用合理的方法与技术,以确保施工质量与效率。
具体要求如下:3.1 土方开挖与清理采用适当的机械设备进行土方开挖,确保土方面貌整齐、坡度平缓,并及时清理施工现场的杂物。
3.2 坑塘加固与防渗根据坑塘设计要求,采用加固措施,如土方加固、防渗材料的使用等,确保坑塘的稳定性与防渗效果。
3.3 坑塘周边边坡处理根据实际情况,采用适当的边坡处理方法,如植被覆盖、护坡砖等,以防止边坡冲刷和坍塌。
四、环境保护与安全措施在进行坑塘施工时,必须注重环境保护与安全措施,确保施工过程中不对环境造成污染,也不对人员造成伤害。
具体措施包括:4.1 沉淀池与排泥渠设置根据施工现场的实际情况,设置沉淀池与排泥渠,对流入坑塘中的泥沙进行沉淀和有效处理。
4.2 建立施工围栏与标识牌在施工现场周围建立围栏,并设置清晰的标识牌,以提醒周边人员注意安全,并避免未经授权人员进入施工区域。
4.3 施工废弃物处理对施工过程中产生的废弃物进行分类、收集和处理,确保环境得到有效保护并符合相关法规要求。
第1篇一、工程概况本工程位于某市某区,占地面积约为10000平方米,计划建设一座池塘。
池塘主要功能为景观、休闲、养殖等。
本方案旨在为池塘施工提供详细的技术指导和施工安排。
二、施工准备1. 组织准备(1)成立施工组织机构,明确各岗位职责。
(2)组织施工人员参加培训,提高施工技能。
(3)成立质量、安全、进度等管理小组,确保施工顺利进行。
2. 技术准备(1)对施工现场进行勘查,了解地质、水文等条件。
(2)制定施工方案,明确施工流程、工艺、质量要求等。
(3)编制施工图纸,确保施工过程符合设计要求。
3. 材料准备(1)根据施工图纸,列出所需材料清单。
(2)组织采购、验收材料,确保材料质量。
(3)材料堆放整齐,便于施工使用。
4. 设备准备(1)根据施工需求,列出所需设备清单。
(2)组织租赁或购买设备,确保设备完好。
(3)设备进场后,进行调试、检验,确保设备正常运行。
三、施工流程1. 土方开挖(1)根据设计图纸,确定池塘的形状、尺寸。
(2)采用挖掘机进行土方开挖,确保开挖深度符合设计要求。
(3)将开挖出的土方运至指定地点堆放。
2. 基础处理(1)对开挖后的地基进行平整、压实。
(2)根据设计要求,进行基础处理,如铺设砂石垫层等。
3. 池塘砌筑(1)选用符合设计要求的砌筑材料,如砖、石等。
(2)按照设计图纸,进行砌筑施工,确保砌体质量。
(3)砌筑过程中,注意排水、防渗等要求。
4. 池塘防水(1)根据设计要求,选择合适的防水材料。
(2)按照施工工艺,进行防水层施工。
(3)防水层施工完成后,进行验收,确保防水效果。
5. 池塘绿化(1)根据设计要求,选择适宜的植物种类。
(2)进行植物种植,包括乔木、灌木、水生植物等。
(3)绿化完成后,进行养护管理。
6. 池塘配套设施建设(1)根据设计要求,建设观景平台、休息亭等配套设施。
(2)进行配套设施的安装、调试。
(3)配套设施建设完成后,进行验收。
四、施工质量控制1. 材料质量控制(1)严格审查材料质量证明文件,确保材料合格。

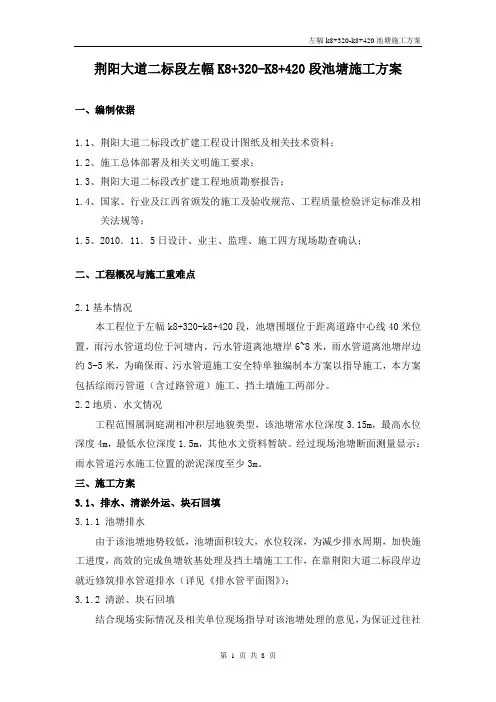

荆阳大道二标段左幅K8+320-K8+420段池塘施工方案一、编制依据1.1、荆阳大道二标段改扩建工程设计图纸及相关技术资料;1.2、施工总体部署及相关文明施工要求;1.3、荆阳大道二标段改扩建工程地质勘察报告;1.4、国家、行业及江西省颁发的施工及验收规范、工程质量检验评定标准及相关法规等;1.5、2010.11.5日设计、业主、监理、施工四方现场勘查确认;二、工程概况与施工重难点2.1基本情况本工程位于左幅k8+320-k8+420段,池塘围堰位于距离道路中心线40米位置,雨污水管道均位于河塘内,污水管道离池塘岸6~8米,雨水管道离池塘岸边约3-5米,为确保雨、污水管道施工安全特单独编制本方案以指导施工,本方案包括综雨污管道(含过路管道)施工、挡土墙施工两部分。
2.2地质、水文情况工程范围属洞庭湖相冲积层地貌类型,该池塘常水位深度3.15m,最高水位深度4m,最低水位深度1.5m,其他水文资料暂缺。
经过现场池塘断面测量显示:雨水管道污水施工位置的淤泥深度至少3m。
三、施工方案3.1、排水、清淤外运、块石回填3.1.1 池塘排水由于该池塘地势较低,池塘面积较大,水位较深,为减少排水周期,加快施工进度,高效的完成鱼塘软基处理及挡土墙施工工作,在靠荆阳大道二标段岸边就近修筑排水管道排水(详见《排水管平面图》);3.1.2 清淤、块石回填结合现场实际情况及相关单位现场指导对该池塘处理的意见,为保证过往社会车辆的安全,对该池塘淤泥处理方式采取边挖边填的方式;a、清淤泥、填筑块石清淤土方、挡土墙土方开挖以机械开挖为主,人工配合修整边坡、清底为辅,边坡比例为1:1.5。
将道路红线内的淤泥清除部至硬土层放至池塘一侧紧接着回填块石,逐步推进,直至挡土墙基础底外侧。
淤泥开挖边坡坡度为1:1.5(详见淤泥开挖断面示意图)开挖时如地质、水文等情况与设计相差较大时,及时上报监理、业主单位,重新部署开挖方案。
当抽水成后即可进行淤泥清运及土方开挖工作,并记录好清淤前、清淤后高程测量情况。
第1篇一、项目背景随着城市化进程的加快,许多城市坑塘因年久失修、淤泥沉积等原因,导致水质恶化、生态环境恶化,严重影响城市景观和居民生活质量。
为改善坑塘水质,恢复生态环境,提升城市形象,本项目对某城市坑塘进行清淤施工。
以下是坑塘清淤施工方案。
二、工程概况1. 项目名称:某城市坑塘清淤工程2. 工程地点:某城市某区某坑塘3. 工程规模:坑塘总面积约为10万平方米,清淤总量约为10000立方米4. 工程内容:坑塘清淤、底泥处置、水质改善、生态环境恢复等5. 工程期限:预计工期为3个月三、施工组织机构1. 施工单位:某建筑工程有限公司2. 施工项目经理:张三3. 施工项目副经理:李四4. 施工项目技术负责人:王五5. 施工项目质量负责人:赵六6. 施工项目安全负责人:钱七四、施工方案1. 清淤方法(1)采用挖掘机、铲车等机械进行坑塘清淤作业。
(2)采用人工配合机械的方式进行清淤,提高清淤效率。
(3)根据淤泥性质,采取不同方法进行底泥处置。
2. 清淤工艺流程(1)现场勘察:对坑塘进行实地勘察,了解坑塘规模、淤泥性质、周边环境等情况。
(2)制定施工方案:根据勘察结果,制定详细的清淤方案,包括清淤方法、设备选用、人员安排等。
(3)设备进场:将挖掘机、铲车等机械设备运至施工现场。
(4)清淤作业:按照施工方案进行清淤作业,将淤泥挖掘、运输至指定地点。
(5)底泥处置:对清淤后的底泥进行分类处置,包括填埋、堆放、资源化利用等。
(6)质量验收:对清淤后的坑塘进行质量验收,确保清淤效果。
3. 施工设备(1)挖掘机:用于挖掘淤泥,提高清淤效率。
(2)铲车:用于运输淤泥,减轻人工劳动强度。
(3)自卸汽车:用于运输淤泥至指定地点。
(4)搅拌车:用于混合底泥处置材料。
(5)洒水车:用于喷洒水雾,降低扬尘。
4. 施工人员(1)项目经理:负责整个工程的施工组织、协调、监督等工作。
(2)技术负责人:负责施工方案的编制、技术指导、质量验收等工作。
第1篇一、工程概况本工程为某地区坑塘改造项目,旨在改善原有坑塘的生态环境,提高水质,增加绿化面积,提升周边居民的生活环境。
工程内容包括坑塘清淤、护坡加固、绿化种植、设施配套等。
二、施工组织与管理1. 施工组织机构成立坑塘工程施工项目部,下设工程技术部、质量安全部、物资设备部、施工管理部、财务部等部门,负责工程的全面管理和协调。
2. 施工进度计划根据工程规模和施工条件,制定详细的施工进度计划,确保工程按期完成。
3. 施工质量控制严格执行国家有关施工质量标准,加强施工过程的质量控制,确保工程质量达到设计要求。
4. 施工安全措施加强施工现场安全管理,严格执行安全生产法规,确保施工安全。
三、施工方案1. 坑塘清淤(1)采用机械清淤,使用挖掘机、铲车等设备进行清淤作业。
(2)清淤过程中,注意保护周边生态环境,尽量减少对周边植被和土壤的破坏。
(3)清淤后,对坑塘底部进行平整,确保坑塘底部平整度达到设计要求。
2. 护坡加固(1)采用钢筋混凝土护坡,根据坑塘实际情况,设计合理的护坡结构。
(2)护坡施工前,对坑塘周边环境进行勘察,确保护坡施工不影响周边设施。
(3)护坡施工过程中,严格控制混凝土配合比和施工工艺,确保护坡质量。
3. 绿化种植(1)选择适宜的植物种类,确保植物成活率和绿化效果。
(2)绿化种植前,对坑塘周边进行清理,确保绿化区域整洁。
(3)绿化种植过程中,注意植物间距和布局,提高绿化效果。
4. 设施配套(1)根据工程需要,设置必要的设施,如步道、座椅、垃圾桶等。
(2)设施设计要符合人体工程学,方便居民使用。
(3)设施安装要牢固,确保使用安全。
四、施工保障措施1. 人员保障组织专业施工队伍,确保施工人员具备相关资质和技能。
2. 物资保障提前备足施工所需材料、设备,确保施工顺利进行。
3. 技术保障加强施工技术培训,提高施工人员技术水平。
4. 环保保障严格执行环保法规,确保施工过程中不产生环境污染。
五、施工总结工程完成后,对施工过程进行总结,分析施工过程中存在的问题,为今后类似工程提供借鉴。
坑塘治理施工方案一、项目背景随着城市化的快速发展,许多地方出现了大量的坑塘,给城市的发展和市民的生活带来了一定的问题。
这些坑塘不仅给市容市貌带来了负面影响,还给周边环境和人民的生活带来了一定的安全隐患。
因此,坑塘治理成为了迫切需要解决的问题。
本文将介绍一种坑塘治理施工方案,以便更好地指导坑塘治理工作的进行。
二、施工方案坑塘治理工程的施工方案主要包括以下几个步骤:1. 坑塘勘测在开始坑塘治理工程之前,需要对坑塘进行详细的勘测。
勘测内容包括坑塘的尺寸、深度、水质情况以及周边环境等信息。
勘测结果将作为制定治理方案和设计施工方法的重要依据。
2. 清理杂物在施工前,需要对坑塘内的杂物进行清理。
杂物可能包括垃圾、水草、淤泥等。
清理杂物可以提高坑塘的容积和水质,为后续的治理工作做好准备。
3. 坑塘疏浚疏浚是坑塘治理工程的重要环节。
通过使用挖掘机等设备,将坑塘内的淤泥和废弃物清除干净,恢复坑塘原有的深度和容积。
在疏浚过程中,应注意保护周边植被和防止污泥外溢。
4. 加固坑塘边坡为了防止坑塘边坡坍塌,需要进行边坡加固工作。
根据坑塘的尺寸和土质条件,选择合适的方法进行边坡加固,如加设护坡板、植被覆盖等。
加固后的边坡能够有效防止坍塌和水土流失。
5. 水质净化坑塘的水质净化是治理工程的重要环节。
可以通过安装污水处理设备或者人工造湿地等方式来净化坑塘的水质。
水质净化除了能改善周边环境,还能提供更好的生态条件。
6. 种植水生植物为了进一步改善坑塘的生态环境,可以在坑塘周边或者坑塘内种植一些水生植物,如睡莲、菖蒲等。
水生植物不仅能增加氧气供应,还能吸收有害物质,提高水质质量。
三、施工材料和设备在坑塘治理施工过程中,需要使用以下材料和设备:•挖掘机:用于进行坑塘疏浚和清理杂物。
•污水处理设备:用于坑塘水质净化。
•护坡板:用于边坡加固,防止坍塌。
•水生植物:用于种植在坑塘周边或者坑塘内,改善水质和生态环境。
四、施工安全措施在进行坑塘治理施工时,需要采取以下安全措施:•工地围栏:在工地周边设置围栏,确保施工区域安全。
坑塘施工方案坑塘施工方案一、项目概况本项目是为了解决当地农户用水问题而建设的小型坑塘工程,位于农村地区的一个低洼地带,总面积约为5000平方米。
二、施工设计1. 工程规模:本工程分为两个阶段进行,第一阶段为新建凿坑,第二阶段为坑塘加固和整治。
2. 新建凿坑:按照设计要求,在指定位置挖掘坑塘,坑深为2.5米,坑宽为10米,坑长为50米,总计挖掘出约2500立方米的土方。
3. 坑塘加固和整治:在坑塘内侧和外侧建设砼护坡,以增加坑塘的整体强度和稳定性。
同时,在坑塘底部铺设防渗层,以减少水分渗漏量。
三、施工工艺1. 新建凿坑工艺:(1) 清理坑塘原址周边的草丛和杂物。
(2) 根据设计要求布置土方开挖边线,新建凿坑。
(3) 清理坑塘底部泥浆。
(4) 清理挖掘出的土方,并堆放在指定地点。
2. 坑塘加固和整治工艺:(1) 在坑塘内侧和外侧修建砼护坡。
先进行护坡桩的施工,然后浇筑砼,最后进行护坡面的收养。
(2) 在坑塘底部铺设防渗层。
先进行坑底的整平处理,然后铺设防渗材料,最后进行覆土。
四、施工流程1. 新建凿坑流程:(1) 清理草丛和杂物。
(2) 布置土方开挖边线。
(3) 凿坑挖土。
(4) 清理泥浆。
(5) 清理土方并堆放。
2. 坑塘加固和整治流程:(1) 施工护坡桩。
(2) 浇筑砼护坡。
(3) 收养护坡面。
(4) 整平坑底。
(5) 铺设防渗材料。
(6) 覆土。
五、施工安全措施1. 建立施工安全管理制度,明确责任及管理措施。
2. 配备专职安全员,负责安全检查和监督。
3. 保持施工现场整洁,清除施工过程中的障碍物。
4. 加强对施工人员的安全教育和培训,提高施工人员的安全意识。
5. 使用合格的施工设备和工具,确保施工的顺利进行。
6. 配备必要的个人防护用品,如安全帽、手套、安全鞋等。
7. 发现安全隐患及时报告并采取措施,确保施工现场的安全。
六、资金及资源需求本项目预计需要资金约30万元,包括劳动力费用、施工设备费用、材料费用等。
第1篇一、工程概况本项目为某地区塘工程,主要目的是改善周边农田灌溉条件,提高农田产量,保障农业可持续发展。
工程主要包括塘坝建设、灌溉渠道建设、田间道路建设等。
以下是塘工程施工方案。
二、施工准备1. 施工组织(1)项目经理部:负责工程的整体规划、组织、协调和指挥。
(2)工程技术部:负责工程设计、技术指导和施工方案的编制。
(3)质量安全管理部:负责工程质量、安全、环保等工作。
(4)物资供应部:负责工程所需材料、设备的采购、供应和管理工作。
2. 施工人员根据工程需求,招聘具有相关资质的施工人员,包括技术人员、施工人员、管理人员等。
3. 施工设备根据工程规模和施工要求,购置或租赁必要的施工设备,如挖掘机、推土机、装载机、混凝土搅拌机等。
4. 施工材料根据工程设计要求,采购或租赁工程所需的各种建筑材料,如混凝土、水泥、钢筋、砂石等。
三、施工方案1. 塘坝建设(1)施工顺序:首先进行坝基处理,然后进行坝体填筑,最后进行坝面护坡和坝顶道路建设。
(2)施工方法:采用分层填筑法,分层厚度控制在0.3-0.5m,每层填筑完成后进行压实,确保填筑质量。
(3)质量控制:对填筑材料进行检测,确保符合设计要求;对填筑厚度、压实度进行检测,确保填筑质量。
2. 灌溉渠道建设(1)施工顺序:首先进行渠道基础处理,然后进行渠道衬砌,最后进行渠道进出口建设。
(2)施工方法:采用现浇混凝土衬砌,混凝土强度等级不低于C20。
(3)质量控制:对混凝土配合比进行检测,确保混凝土强度;对衬砌厚度、平整度进行检测,确保衬砌质量。
3. 田间道路建设(1)施工顺序:首先进行路基平整,然后进行路基压实,最后进行路面铺设。
(2)施工方法:采用沥青混凝土路面铺设,路面厚度控制在10cm。
(3)质量控制:对路基平整度、压实度进行检测,确保路基质量;对路面铺设厚度、平整度进行检测,确保路面质量。
四、施工进度安排根据工程规模和施工要求,制定详细的施工进度计划,确保工程按期完成。
坑塘施工方案坑塘施工方案一、工程概况该工程为坑塘项目,地点位于某农村地区,总面积为5000平方米,用地较为平整,无其他障碍物。
本方案旨在进行坑塘施工工作,确保工程质量和施工安全。
二、施工方案1.勘测设计:根据地形地势和土地利用需求,对坑塘的位置、大小、深度进行细致勘测设计,确保施工方案的合理性和可行性。
2.人力资源:为保证施工进度和质量,组织专业施工队伍,并配备合格的监理人员,监督施工过程。
3.土方开挖:按照设计要求,使用挖土机械进行土方开挖工作,采取分层开挖的方式,确保土方稳定和安全。
4.土工处理:对开挖的土方进行分类处理,将有机质和无机质分开存放,以便后续利用。
5.地下排水系统:在坑塘周围设置排水网或铺设排水管,以确保坑塘地下排水系统的正常工作,避免因水位上升而导致坑塘泛滥。
6.土石方填筑:将挖掘出的土方进行填筑,采用分层压实或碾压法,确保填筑均匀和土方稳定。
7.护坡工程:坑塘周围设置合适的护坡结构,以预防土方坍塌和保护坡面的稳定。
8.水工设施:根据设计要求,设置坑塘的进水和排水设施,以及相应的泵站和水闸等配套设备,确保坑塘运行正常。
9.沉渣处理:在坑塘底部设置沉渣池,对不溶性污秽物进行沉淀处理,定期清理污秽物。
10.绿化工程:在施工完毕后,进行坑塘周围的绿化工作,选择合适的植物进行种植,美化环境,增加生态效益。
三、施工安全1.施工前进行现场安全检查,确保施工场地无隐患。
2.施工过程中,设置警示标识,划定施工区域。
3.合理安排工人的工作时间和工作强度,确保工人的生命安全和身体健康。
4.严格遵守操作规程,配备必要的个人防护装备,提高施工作业人员的安全意识。
5.保持施工现场的整洁和有序,及时清理作业区域的杂物和碎石,防止人员跌倒和设备故障。
6.及时消除施工现场的危险源,例如水坑、陡坡等。
四、环保措施1.施工过程中,减少噪音和粉尘排放,采取措施防止污染环境。
2.合理利用施工废弃物和土方,进行资源循环利用,减少对环境的影响。
第1章编制说明 (3)1.1编制目的 (3)1.2适用围 (3)1.3编制依据 (3)1.4编制原则 (3)第2章工程综合说明 (4)2.1工程简介 (4)2.2工程项目环境 (4)第3章施工总体部署 (5)3.1 总体施工安排 (5)1、总体施工安排原则 (5)3.2施工现场平面布置及交通组织 (5)1、施工场地的交通疏导 (5)3.3施工组织机构及任务划分 (5)1、施工组织机构及人员配备 (5)3.4劳动力投入计划 (6)3.4劳动力投入计划 (7)3.5主要材料计划 (7)1、片石 (7)2、碎石 (7)3.6主要施工设备 (7)第4章施工进度计划及工期保证措施 (8)4.1工期计划目标 (8)4.2工期保证措施 (8)1、建立健全组织机构 (8)2、施工准备抓早抓紧 (8)3、施工组织不断优化 (8)4、建立健全指挥系统 (9)5、加强纪律管理 (9)6、加强机械设备管理 (9)7、确保劳力充足、高效 (9)第5章施工工艺 (9)5.1施工准备 (9)1、施工便道 (9)2、片石 (9)5.2施工方案 (10)1、测量放样 (10)2、地表清理 (10)3、材料准备 (10)4、抛投片石 (10)5、碾压 (11)6、检测 (11)7、碎石垫层 (11)第6章质量保证措施 (11)6.1工程质量目标承诺 (11)6.2质量指导方针 (11)6.3质量保证体系 (12)6.4保证措施 (15)1、建立质量管理体系和质量责任制 (15)2、质量控制机构和创优规划 (15)3、施工秩序管理 (15)6.5强化质量意识,健全规章制度 (16)1、建立施工组织设计审批制度 (16)2、技术复核、隐蔽工程验收制度 (16)3、技术、质量交底制度 (16)4、二级验收分部分项质量评定制度 (17)5、现场材料质量管理 (17)6、工程质量奖罚制度 (17)7、分部分项工作检查控制 (18)第7章安全保证措施 (18)7.1安全保证体系 (18)水泥石灰综合稳定土底基层施工方案第1章编制说明1.1 编制目的为指导本工程坑塘软基处理,确保施工质量、安全和工期,降低工程造价,为施工提供科学的指导依据,特制定本施工方案。
1.2 适用围本施工方案仅适用于光明路围坑塘及其它需要处理的坑塘的软基。
1.3 编制依据市东区坑塘整治工程施工设计图施工承包合同、招投标文件。
总体实施性施工组织设计。
国家交通部现行的公路工程建设施工规、验收标准。
《公路路基施工技术规》JTGF10-2006。
《城市道路工程施工与质量验收规》GJJ 1-2008。
《市政道路工程质量检验评定标准》CJJ1-2008《公路路面基层施工技术规》JTJ034-2000《公路路基层施工技术规》JTG F10-2006《公路软土地基路堤设计与施工技术规》JTJ017-96《公路工程施工安全技术规》JTJ076-951.4 编制原则1、严格执行工程施工过程中涉及的相关规、规程和设计标准。
2、遵守、执行招标文件各款的具体要求,确保实现业主要求的工期、质量、安全、环境保护、文明施工等各方面的工程管理目标。
3、在认真、全面理解设计文件的基础上,结合工程情况,应用新技术成果,使施工方案具有技术先进、方案可靠、经济合理的特点。
4、充分研究现场施工环境,妥善处理施工组织与周边接口问题,使施工对周边环境的影响最小化。
5、施工方案编制尽可能做到总体施工部署和分项工程施工组织相结合,重点项目和一般项目相结合,特殊技术与普通技术相结合,总体上使施工方案具有重点突出,容全面,思路清晰的特点。
第2章工程综合说明2.1 工程简介光明路道路红线宽度40米,其中机动车道宽30m,人行道宽5.0×2m 。
人工侧回填、南侧开挖。
工程围有现状坑塘,常年积水,且中间有多年抽砂坑,经长年淤积,淤泥达0.5-3.0m深,承载力达不到设计和施工要求;经建设单位、设计单位、监理单位、施工单位现场勘查、洽商,结合本工程设计特点与实际情况,采用抛石挤淤的方法进行软基处理,处理厚度为地下常水位以上50cm,顶层采用碎石过滤层封顶。
2.2 工程项目环境该项目位于市东区人和路以西,政通路以东,平安路以南,大道以北。
该项目主要建设容为坑塘的整治、道路及管网新建、道路绿化、场地硬化和景观照明等。
施工区域地势平坦,地表广泛分布松散状风积沙层,本工程所用土源运输以汽车为主,材料运输外围市政道路及施工区域临时便道解决,施工现场围现有坑塘、沟渠需进行软基处理。
第3章施工总体部署3.1 总体施工安排1、总体施工安排原则(1)、综合考虑地方因素,合理组织交通、材料供应,将地方干扰降到最低。
(2)、以水泥石灰综合稳定土为施工重点,分区、分段进行施工安排。
(3)、按流水作业顺序,区、段工序安排平行作业。
3.2 施工现场平面布置及交通组织1、施工场地的交通疏导本工程为达到文明施工要求,树立良好的施工形象,满足施工安全、环境保护的要求,创建文明施工工地,施工区外设置醒目的施工标识,明确指示车流方向。
3.3 施工组织机构及任务划分1、施工组织机构及人员配备为安全、优质、快速完成本工程,我们将按项目法组建责、权、利统一的项目经理部,施工组织机构下图。
施工组织机构图工程部质安部办公室测量组材设部项目经理材料负责人计量负责人安全员质量员资料员试验员机管员技术负责人施工负责人3.4 劳动力投入计划为确保业主要求的工期,合理制定施工进度计划,工期紧的各个施工阶段中,严格进行施工管理,不折不扣的完成施工计划要求,项目经理部由管理、技术人员计15人组成。
根据本工程总体部署及工程进度安排,本工程所投入的劳动力高峰期为50人3.5 主要材料计划1、片石石料的强度应符合设计要求,石质应均匀、不易风化、无裂纹、剥落、受腐蚀严重的石料不得使用。
2、碎石由天然岩石或卵石经破碎、筛分而得的粒径大于5mm的岩石颗粒,含泥量及压碎值均应满足设计及施工规的要求。
3.6 主要施工设备根据业主对工期、质量的要求,结合工程的结构特点,将调集满足施工要求的各种机械设备,以保证施工任务的完成。
主要施工设备主要的测量仪器设备表第4章施工进度计划及工期保证措施4.1 工期计划目标计划于2013年11月25日—2013年12月30日完成坑塘软基处理的抛石挤淤工作的施工。
4.2工期保证措施本工程工期紧、工作量大、施工难度高,为确保按期完成工程,特制定以下工期保证措施:1、建立健全组织机构道路施工管理组织机构迅速成立、及时到位,建立健全组织机构。
2、施工准备抓早抓紧尽快做好施工准备工作,认真复核图纸组织进行设计技术交底,进一步完善施工组织设计,落实施工方案,相关机械及时进场,施工中遇到问题影响进度时,将统筹安排,及时调整,确保总体工期。
3、施工组织不断优化以施工组织进度和工期要求为据,及时完善施工组织设计,落实施工方案,报监理工程师审批。
根据施工情况变化,不断进行设计、优化,使工序衔接,劳动力组织、机具设备、工期安排等有利于施工生产。
4、建立健全指挥系统建立从经理部到各施工现场的调度指挥控制系统,全面、及时掌握并迅速、准确地处理影响施工进度的各种问题。
对工程交叉和施工干扰应加强指挥和协调,对重大关键问题超前研究,制定措施,及时调整工序和调动人、财、物、机,保证工程的连续性和均衡性。
5、加强纪律管理强化施工管理严明劳动纪律,对劳动力实行动态管理,优化组合,使作业专业化、规化。
6、加强机械设备管理切实做到加强机械设备的检修和维修工作,配齐维修人员,配足常用配件,确保机械正常运转,对主要工序要储备一定的备用机械,确保机械化施工顺利进行。
7、确保劳力充足、高效根据工程需要,配备充足的技术人员和技术工人,并采用各项措施,提高劳动者技术素质和工作质量。
第5章施工工艺5.1 施工准备1、施工便道经过现场踏勘,尽量选择合适的原有道路作为施工便道,并进行适当的加宽和加固,施工过程中注意施工便道的维护。
2、片石混合料拌合与运在抛石挤淤施工现场附近应有一定储量的片石堆放,片石在运抵现场前须取样作试验,其浸水抗压强度不小于20MPa,其尺寸不应小于30cm。
片石准备完成后报请监理工程师进行检查。
5.2施工方案1、测量放样导线复测完毕后,对导线点及中桩进行加密,并将成果上报监理工程师,在监理工程师批复后,按照图纸进行抛投片石的施工放样。
即先按抛投片石设计标高计算出抛投片石路段顶面的路基宽度,定出抛石路基顶面的边桩和路线中桩。
2、地表清理抛石之前,作业围的草木残株及种植土、有机土、建筑垃圾、草皮、树墩、竹根等表层土要用挖掘机清除,并用人工配合清理。
清表后在抛石前,地表必须开挖50厘米(不包括清表),并将废土运出抛填围以外或是业主指定的地方。
3、材料准备在抛石挤淤施工现场附近应有一定储量的片石堆放,片石在运抵现场前须取样作试验,其浸水抗压强度不小于20MPa,其尺寸不应小于30cm。
片石准备完成后报请监理工程师进行检查。
4、抛投片石抛石采用挖掘机进行,方法为进占法。
抛石前应先清除地表干硬淤泥土,再分层抛填。
抛石顺序应从坑塘外侧向前抛填,再向两侧扩展,以5m~10m长度依次推进;第一层的抛填厚度以能上大型施工机械为宜。
若块石无明显沉降,可向前延伸进行下一段施工;若沉降量较大,则需再抛一层石块进行碾压,直至块石沉降量较小为止。
抛石填料粒径宜大于30cm,抛投时应大小搭配,挖淤泥抛石换填围以施工边线为准。
抛填施工时,首先利用片石自重进行初步挤淤,随后整平片石顶面,并采用自重较大的挖掘机等履带施工机械进行碾压。
抛石填筑完成后,应在抛石顶面粒径相对较小的碎石,并整平。
安排好石料运输路线,专人指挥。
摊铺平整工作采用挖掘机和推土机相结合进行,个别不平整处应配合人工用细块石和石屑找平。
5、碾压抛投过程中首先由自重较大的推土机及挖掘机来回走动进行碾压,使片石沉入基本稳定。
待作业面展开后,再用自重18T以上的振动式压路机进行碾压,振动碾压4~5遍,碾压过程中,用人工将片石空隙以碎石或石屑填满铺平,直至抛石层顶面平整无明显孔隙。
6、检测压实度检测采用沉降观测法,以重型振动压路机压实,当压实层顶面稳定,无轮迹,可判为密实状态。
在检测路段选择检测点,用白灰做出明显标记,先记录初始高程,然后用压路机振动压实2遍后,再观测检测点的高程,如前后两次检测点高程差在3mm以,可判定沉降稳定,压实度满足要求。
沉降观测检测点的抽检频率参考灌砂法的检测频率。
检验合格后方可填筑碎石垫层。
如检验后不符要求,查明原因,采取措施或继续碾压,直到合格。
7、碎石垫层碎石最大粒径为40mm,按不同粒径进行了拌合,使级配良好。
碎石垫层铺填厚度为30cm,用推土机推平后,振动碾压3遍,使其碾压密实。
第6章质量保证措施6.1 工程质量目标承诺工程合格率达到100%,优良率达到95%,工程质量等级确保合格,力争达到优良标准。
