工程签证管理办法及实施细则(试行)
- 格式:doc
- 大小:295.50 KB
- 文档页数:23
工程签证管理办法与实施细则一、工程签证管理办法的内容1.工程签证的定义和范围:明确工程签证的定义和适用范围,包括工程设计的变更、工程施工的变更、工程材料的变更等。
2.工程签证的程序和要求:规定了工程签证的申请、审查、批准和执行的具体程序与要求,包括工程签证申请书的内容、必要的技术交底和审核流程等。
3.工程签证的技术评审:明确了工程签证的技术评审要求,包括变更设计的合理性、施工安全性、质量可控性等方面的评估标准,确保工程签证的合理性和可行性。
4.工程签证的变更管理:规定了工程签证施工过程中的变更管理要求,包括变更设计的记录和交底、施工方案的调整和审批、变更后工程的监督与检验等。
5.工程签证的审批管理:明确了工程签证的审批权限、程序和标准,包括规定了工程签证的审批机构和人员、审批时间和审批结果的通知要求等。
二、工程签证实施细则的内容1.工程签证的申请材料:明确了工程签证的申请材料要求,包括完整的变更设计文件、所需的技术交底和证明文件等。
2.工程签证的审查程序:规定了工程签证的审查程序,包括初审、复审、评审和批准的具体流程和时间要求。
3.工程签证的审查要点:规定了工程签证审查的重点内容,包括变更设计的合理性、施工安全性、质量可控性等方面的要求,确保变更工程符合相关技术标准和质量要求。
4.工程签证的变更管理:明确了工程签证施工过程中的变更管理要求,包括变更设计的记录和交底、施工方案的调整和审批、变更后工程的监督与检验等。
5.工程签证的审批结果:规定了工程签证审批结果的通知方式和时间要求,确保申请人及时获得审批结果。
三、工程签证管理办法与实施细则的意义1.明确规定了工程签证的申请、审查、批准和执行的具体程序和要求,为工程项目的变更管理提供了规范的依据。
2.规定了工程签证的技术评审要求和变更管理要求,确保了工程签证的合理性、安全性和质量可控性。
3.明确了工程签证的审批权限、程序和标准,减少了审批过程中的不确定性和主观性。
工程签证管理办法及实施细则(试行)工程签证管理办法及实施细则(试行)第一章总则第一条为规范工程签证管理,确保施工过程中变更工程设计或施工图的合理性和可行性,保证工程质量和安全,依据《建设法》等相关法律法规,制定本办法。
第二条工程签证是指在工程施工过程中对工程设计或施工图进行变更的行为。
第三条工程签证是根据设计程序和施工图纸的不完善、工程实际情况变化、技术要求变更等原因发生的变更行为,必须符合安全、经济、合理、环保的原则。
第四条工程签证的实施,必须经过完整的签证程序,包括签证申请、签证审查、签证批准、签证实施和签证记录等环节。
第五条工程签证要按照设计单位的批准文件,施工单位的技术要求和监理单位的监督要求进行实施。
第六条工程签证实施时,应确保与原工程设计或施工图一致的相关要求,并确保变更方案的安全、可行和经济合理。
第二章工程签证的申请与审查第七条工程签证申请应由施工单位按照相关规定递交,申请材料包括但不限于施工方案、图纸变更说明、技术措施、是否需要停工或改变施工顺序等。
第八条工程签证申请应直接递交给工程项目的设计单位和监理单位进行审查,审查时应进行项目的设计可行性、施工图的安全性等方面的审核。
第九条工程签证申请应在正式施工前提出,且提出时间不得晚于施工进度的安排。
第十条工程签证申请应提前向有关单位递交,并保证有关单位有足够时间进行审查和批准。
第十一条工程签证申请应及时通知监理单位,在监理单位的参与下进行现场检查,并会同设计单位进行技术论证。
第三章工程签证的批准与实施第十二条工程签证批准的依据为签证申请符合相关法律法规、技术标准,并经设计单位和监理单位审查通过。
第十三条工程签证批准后,施工单位应按照批准文件的要求进行施工。
如发现施工过程中需要进一步变更,应及时报告监理单位和设计单位。
第十四条工程签证实施过程中,应进行变更方案的技术讨论和论证,并按照监理单位和设计单位的要求进行相关工程质量和安全控制措施的调整。
工程签证管理办法及实施细则(试行)范本1: 工程签证管理办法及实施细则(试行)第一章总则第一条为加强工程签证管理,规范工程变更流程,保证工程变更的合理性和安全性,促进工程质量的提升,根据《中华人民共和国建设法》等相关法律法规,制定本办法。
第二条本办法适用于全国范围内工程建设项目的签证管理,包括工程变更的审批、审核、备案等环节。
第三条工程签证是指工程建设项目开工后,因设计、施工或者运营过程中出现的有关工程变更的事项。
第四条工程签证管理应当遵循公开、公平、公正、诚信的原则,尊重施工单位和设计单位的合法权益,注重工程质量和安全。
第五条工程签证管理应当注重风险评估和安全控制,确保工程变更的合理性和可行性,避免给工程质量和安全带来不利影响。
第六条工程签证应当逐级审批、分级管理,由相关建设主管部门进行审核并作出决策。
第二章工程签证的申请与审核第七条工程签证申请应当由工程建设项目的责任单位或者其指定的人员提出,并提交相应的申请材料。
第八条工程签证申请材料应当包括但不限于以下内容:(一)工程签证申请表;(二)工程变更设计方案;(三)工程变更的理由及影响分析报告;(四)相关的技术文件、验收报告等。
第九条工程签证申请材料应当真实、准确、完整,如实填写相关信息和材料。
第十条工程签证的审核应当全面、细致、客观,确保工程变更的合理性和可行性。
第十一条工程签证的审核结果应当在规定的时间内作出,并及时通知申请单位。
第三章工程签证的审批与备案第十二条工程签证的审批应当按照法定权限进行,并及时作出决策。
第十三条工程签证审批的决策应当是公正、公平的,不能违反相关法律法规和规章制度。
第十四条工程签证的备案应当在签证审批决策作出后的规定时间内进行,并及时告知申请单位。
第十五条工程签证的备案应当包括但不限于以下内容:(一)签证决策文件;(二)签证的实施时间及要求;(三)签证的相关文件和资料。
第四章法律名词及注释1. 工程签证:指工程建设项目开工后,因设计、施工或者运营过程中出现的有关工程变更的事项。
工程签证管理办法及实施细则(试行)工程签证管理办法及实施细则(试行)第一章总则第一条为加强工程签证管理,规范工程签证的实施,提高工程管理水平,减少工程变更对工程进度和质量的影响,根据相关法律法规,制定本管理办法。
第二条合用于所有工程项目的签证管理,并试行实施。
第三条工程签证是指工程合同的任何变更、补充和修改,包括但不限于施工图设计变更、施工工艺调整、工程材料替代等。
第四条工程签证的实施应满足安全、经济、合理、便于监理和施工等要求。
第五条工程签证应符合相关法律法规和建设工程技术规范的规定。
第二章工程签证的程序第六条工程签证的程序包括签证申请、签证审查、签证审批和签证执行。
第七条签证申请应由项目施工单位向工程建设管理部门提出,提供必要的申请材料,包括但不限于工程变更说明、施工图纸、工程预算等。
第八条工程建设管理部门应对签证申请进行审查,审核其合理性、技术可行性、安全性等,并出具审查意见。
第九条工程签证的审批应由工程建设管理部门负责,审查意见作为审批的参考依据。
第十条工程签证的执行应由项目施工单位按照批准的签证方案进行。
第三章工程签证的内容和要求第十一条工程签证的内容包括工程变更的范围、影响范围、施工方法、工期调整、费用变更等。
第十二条工程签证应满足以下要求:(一)与原合同的一致性和衔接性;(二)不影响工程质量和安全;(三)不影响工程进度;(四)经济合理;(五)便于监理和施工。
第四章工程签证的管理第十三条工程签证的管理应遵循以下原则:(一)项目施工单位要加强工程签证的统筹管理,确保签证的合理性和合规性;(二)工程建设管理部门要加强对签证的监督和指导,确保签证的公正和科学;(三)监理单位要加强对签证的审核和监督,确保签证的技术可行性和安全性;(四)各方要加强沟通和协作,共同推进工程签证的实施。
第五章附件所涉及附件如下:附件一:工程签证申请表附件二:工程签证报告模板附件三:工程签证审查意见表第六章法律名词及注释所涉及的法律名词及注释如下:1. 工程变更:指工程合同的任何变更、补充和修改,包括但不限于施工图设计变更、施工工艺调整、工程材料替代等。
工程签证管理办法及实施细则(试行)工程签证管理办法及实施细则(试行)第一章总则第一条为了规范工程签证管理,保障工程建设的合法权益,提高工程质量,加强事中监管,制定本办法。
第二条工程签证是指在工程建设过程中,根据工程变更需求,经审批程序,对包括工程范围、设计方案、工程造价等内容进行变更或调整。
第三条工程签证应当遵循公开、公正、公平、公认的原则,确保各利益相关方的合法权益。
第四条工程签证管理涉及到的主要内容包括工程签证申请、审批程序、签证合同、签证费用、签证实施、质量控制、项目竣工验收等。
第二章工程签证申请第五条工程签证申请应由工程项目责任人或委托的代理人提交,内容包括但不限于工程变更原因、变更方案、变更影响分析、预计变更造价等。
第六条工程签证申请需要提供与申请相关的文件、图纸、调研报告等材料作为依据,并签署工程签证申请书。
第七条工程签证申请应当按规定的流程提交给工程管理机构,并缴纳相应的签证费用。
第三章审批程序第八条工程签证的审批程序由工程管理机构负责组织实施。
第九条工程签证审批程序包括工程设计审查、工程变更评估、审批决策等环节。
第十条工程设计审查应当根据工程签证申请的内容,对设计方案进行审查,保证变更后的设计方案符合国家法律法规、技术标准和工程质量要求。
第十一条工程变更评估应当对变更方案的可行性、影响程度、变更造价等进行评估,并形成评估报告。
第十二条审批决策环节由工程管理机构组织相关专家进行评审,根据设计审查和变更评估结果进行决策,决定是否批准工程签证申请。
第四章签证合同第十三条批准的工程签证申请应当签订工程签证合同,明确工程变更后的设计方案、工程造价、变更时间、责任划分等内容。
第十四条工程签证合同可以采用书面形式或电子形式,合同的签订必须符合国家法律法规的相关规定。
第五章签证费用第十五条工程签证申请人应当按照工程签证合同约定的方式和时间支付签证费用。
第十六条工程签证费用的计算和支付方式应遵循公平公正的原则,合理确定变更后工程的价值和应付费用。
工程签证实施细则一、总则工程签证是指在工程项目实施过程中,由于各种原因导致的工程量、工程内容、工程费用等方面的变化,需要通过书面形式予以确认和记录的文件。
工程签证是工程结算的重要依据,也是工程项目管理的重要环节。
为了规范工程签证的管理,确保工程签证的真实性、合法性和有效性,特制定本实施细则。
二、工程签证的范围1、设计变更导致的工程量和工程内容的增减。
2、施工条件变化导致的施工工艺、施工方法的改变。
3、业主提出的新增工程内容或变更工程要求。
4、由于不可抗力等原因导致的工程损失和费用增加。
三、工程签证的原则1、实事求是原则:工程签证应真实反映工程实际情况,不得弄虚作假。
2、及时办理原则:工程签证应在变更事项发生后的规定时间内办理,逾期不予受理。
3、先审批后实施原则:对于重大变更事项,应先进行审批,审批通过后方可实施。
4、权力限制原则:工程签证的审批权限应按照规定执行,不得越权审批。
四、工程签证的流程1、提出申请由施工单位或业主提出工程签证申请,填写工程签证申请表,详细说明签证的原因、内容、工程量和费用等。
2、审核监理单位收到工程签证申请表后,应进行审核。
审核内容包括签证事项的真实性、合理性和必要性。
对于不符合要求的签证申请,应退回施工单位或业主重新填写。
3、审批审核通过的工程签证申请表,应按照审批权限进行审批。
审批人员应认真审查签证申请,对于重大签证事项,应组织相关人员进行现场核实。
4、实施审批通过的工程签证,施工单位应按照签证内容进行施工。
在施工过程中,监理单位应进行监督,确保施工符合签证要求。
5、验收工程签证施工完成后,施工单位应通知监理单位和业主进行验收。
验收合格后,各方应在工程签证单上签字确认。
五、工程签证的审批权限1、一般签证事项,由项目负责人审批。
2、涉及金额较大或对工程质量、进度有较大影响的签证事项,由公司主管领导审批。
六、工程签证的格式和内容要求1、工程签证单应采用统一格式,包括签证编号、工程名称、施工单位、签证日期、签证原因、签证内容、工程量、费用计算等。
工程签证管理办法及实施细则(试行)【】工程签证管理办法及实施细则(试行)【正文】一、总则(一)背景与目的工程签证是指在工程建设过程中,因各种原因需要对原设计方案进行修改或调整的情况下,经相关部门审批并获得签证文件后进行施工的管理工作。
为规范工程签证管理工作,提高施工效率和质量,特制定本工程签证管理办法及实施细则。
(二)适用范围本办法适用于各类工程项目,包括但不限于土建工程、装修工程、设备安装工程等。
二、工程签证管理的责任部门和人员(一)责任部门1. 建设主管部门负责制定工程签证管理政策和规定。
2. 工程项目承建单位负责工程签证的申请、备案和执行。
3. 审批机关负责对工程签证的审批、监督和管理。
(二)责任人员1. 建设主管部门:- 项目管理处负责工程签证管理政策的研究和推广。
- 技术质量处负责审核工程签证的技术方案。
2. 工程项目承建单位:- 工程签证负责人负责工程签证的申请和执行。
- 工程项目经理负责工程签证的组织协调和施工实施。
3. 审批机关:- 工程签证审核人员负责对工程签证申请进行审批。
三、工程签证管理程序(一)工程签证申请1. 承建单位按照实际情况填写工程签证申请书,包括但不限于:- 工程基本情况- 签证原因和目的- 签证的技术要求和方案- 相关附件材料2. 承建单位将工程签证申请书提交审批机关,同时备份一份交由建设主管部门备案。
(二)工程签证审批1. 审批机关收到工程签证申请后,进行材料审查和技术评估。
2. 审批机关组织专家评审会议,对工程签证申请进行评审并形成意见。
3. 审批机关根据评审意见,决定是否批准工程签证申请。
4. 审批机关将审批结果通知承建单位,并出具工程签证文件。
(三)工程签证执行1. 承建单位按照审批结果,制定工程签证实施方案。
2. 承建单位组织施工人员进行工程签证的实施和监督。
四、工程签证管理的附件1. 工程签证申请书范本2. 工程签证审批意见书范本3. 工程签证文件范本五、法律名词及注释1. 工程建设法:指中华人民共和国工程建设法。
工程签证管理办法及实施细则(试行)建设项目工程签证管理办法及实施细则(试行)— 2 —二0一一年一月目录1.总则 (2)2.工程签证内容 (3)3.工程签证管理职责 (4)3.1承包单位职责 (4)3.2监理单位职责 (4)3.3指挥部各职能部门职责 (5)— 3 —4.工程签证申请与审批流程 (6)5.工程签证资料规定 (9)6.附表及附图 (12)1总则1.1为加强建设项目的投资控制,规范工程签证申请、审批流程及费用管理,维护建设单位和承包单位的合法利益,特制定本办法。
1.2本办法适用于建设项目指挥部(以下简称指挥部)负责建设的所有工程项目。
1.3参与工程签证的人员须遵守“守法、公正、科学”的准则,签证内容必须真实反映事实,工程签证的计量计价须严格按合同及招标文件的相关规定— 4 —执行。
1.4工程签证的支持材料必须合法有效、内容完整、记录真实、说明详尽、文字表述无异议、图示尺寸准确。
1.5 按照本办法规定程序审批通过的工程签证费用,可作为办理工程进度款计量支付的依据,具体计量支付还须符合相关合同规定;只有符合本办法规定的工程签证费用才能纳入工程结算内容。
工程签证费用的最终审定以政府广发行结算审核终审部门审定为准。
1.6工程变更:在工程项目实施过程中,按照合同约定对部分或全部工程在材料、工艺、功能、构造、尺寸、技术指标、工程数量及施工方法等方面做出的改变。
工程变更的内容包括设计变更、工程签证和其他变更。
1.7工程签证:在工程变更执行过程中,由于非承包单位原因引起费用增减而发生的,且在竣工图中无法反映,经监理单位和指挥部确认的工程(作)量,按规定办理的凭证。
1.8工程签证必须要“一事一签、随发生随签”,承包单位须在本办法规定时间内报送工程签证,逾期报送的,指挥部有权不予受理。
1.9指挥部工程管理部是工程签证的归口管理部门,本办法在执行过程中若有未尽之处,由工程管理部负责解释、处理。
— 5 —2工程签证内容2.1可办理工程签证的内容2.1.1因施工现场条件与合同条款及招标文件的约定不符,或合同及招标文件约定必须由承包单位承担的费用(风险)以外而发生的工作内容。

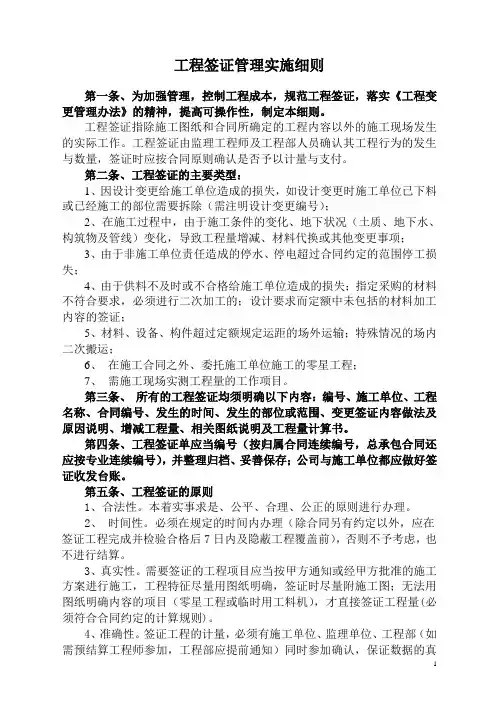

工程签证管理实施细则第一条、为加强管理,控制工程成本,规范工程签证,落实《工程变更管理办法》的精神,提高可操作性,制定本细则。
工程签证指除施工图纸和合同所确定的工程内容以外的施工现场发生的实际工作。
工程签证由监理工程师及工程部人员确认其工程行为的发生与数量,签证时应按合同原则确认是否予以计量与支付。
第二条、工程签证的主要类型:1、因设计变更给施工单位造成的损失,如设计变更时施工单位已下料或已经施工的部位需要拆除(需注明设计变更编号);2、在施工过程中,由于施工条件的变化、地下状况(土质、地下水、构筑物及管线)变化,导致工程量增减、材料代换或其他变更事项;3、由于非施工单位责任造成的停水、停电超过合同约定的范围停工损失;4、由于供料不及时或不合格给施工单位造成的损失;指定采购的材料不符合要求,必须进行二次加工的;设计要求而定额中未包括的材料加工内容的签证;5、材料、设备、构件超过定额规定运距的场外运输;特殊情况的场内二次搬运;6、在施工合同之外、委托施工单位施工的零星工程;7、需施工现场实测工程量的工作项目。
第三条、所有的工程签证均须明确以下内容:编号、施工单位、工程名称、合同编号、发生的时间、发生的部位或范围、变更签证内容做法及原因说明、增减工程量、相关图纸说明及工程量计算书。
第四条、工程签证单应当编号(按归属合同连续编号,总承包合同还应按专业连续编号),并整理归档、妥善保存;公司与施工单位都应做好签证收发台账。
第五条、工程签证的原则1、合法性。
本着实事求是、公平、合理、公正的原则进行办理。
2、时间性。
必须在规定的时间内办理(除合同另有约定以外,应在签证工程完成并检验合格后7日内及隐蔽工程覆盖前),否则不予考虑,也不进行结算。
3、真实性。
需要签证的工程项目应当按甲方通知或经甲方批准的施工方案进行施工,工程特征尽量用图纸明确,签证时尽量附施工图;无法用图纸明确内容的项目(零星工程或临时用工料机),才直接签证工程量(必须符合合同约定的计算规则)。
工程签证管理办法及实施细则(试行)工程签证管理办法及实施细则(试行)第一章总则第一条为加强工程签证管理,规范工程签证程序,保障工程质量,提高工程建设效益,根据相关法律法规,制定本办法。
第二条工程签证是指在工程施工过程中,因变更或调整工程内容,或遇到工程无法预见的特殊情况,需要对工程合同进行修订、补充的行为。
第三条工程签证应当依法、及时、公正、合理进行。
第四条工程签证适用于涉及工程建设、勘察设计、物资采购、施工图审查等相关活动的项目。
第五条工程签证应当遵循公开、公平、公正、公认的原则,采取公正的审批程序,并依法约定相应的时间期限。
第六条工程签证的实施机构为建设主管部门或委托的第三方机构。
第七条工程签证费用应当由工程施工单位承担,费用标准由建设主管部门规定。
第八条工程签证应当以书面形式记录,并由相关各方签署确认。
第二章工程签证审核程序第九条工程施工单位在提出工程签证申请前,应当向建设主管部门或委托的第三方机构提交以下材料:(一)工程签证申请书;(二)工程签证方案;(三)工程变更原因说明;(四)其他相关材料。
第十条建设主管部门或委托的第三方机构应当自收到工程签证申请之日起5个工作日内进行审核,形成审核意见并予以答复。
第十一条工程签证审核意见包括同意、不同意或者需要进一步评估的建议。
第十二条建设主管部门或委托的第三方机构应当根据工程签证审核意见,及时向工程施工单位发出工程签证通知书。
第十三条工程施工单位在收到工程签证通知书后,应当与建设主管部门或委托的第三方机构签署工程签证补充合同,并按照合同内容进行变更或调整工程施工。
第三章工程签证的执行第十四条工程签证执行过程应当按照工程签证补充合同的约定进行。
第十五条工程签证执行中发现问题或变更需求的,应当及时向建设主管部门或委托的第三方机构报告,并按要求进行处理。
第十六条工程施工单位应当加强对工程签证的管理,确保签证的及时实施。
第十七条工程签证执行结束后,建设主管部门或委托的第三方机构应当对工程签证进行验收,并形成验收报告。
工程签证管理办法及实施细则(试行) [文档]工程签证管理办法及实施细则(试行)[文档摘要]旨在规范工程签证管理,并明确实施细则。
适用于所有工程项目的签证管理工作。
通过详细的规定和说明,确保签证管理过程的规范化和透明化,提高工程项目管理的效率和质量。
[第一章引言]1.1 编制目的工程签证是工程项目中常见的变更管理工作,是确保工程项目顺利进行的一项重要工作。
为了准确、迅速地处理工程变更需求并保证相关变更的合理性和合法性,制定本办法及实施细则。
1.2 适用范围本办法及实施细则适用于所有工程项目的签证管理工作,包括但不限于建筑工程、交通工程、水利工程等。
[第二章签证管理工作流程]2.1 提交签证申请2.1.1 变更需求提出方应根据需要填写签证申请表,并附上相关资料。
2.1.2 签证申请表及相关资料应由申请方向工程管理部门提交。
2.2 签证审核2.2.1 工程管理部门应按照相关规定对签证申请进行审核,并对申请的合理性进行评估。
2.2.2 签证审核结果应及时通知申请方。
2.3 签证批复2.3.1 符合相关规定的签证申请,工程管理部门应做出批复,并将其备案。
2.3.2 签证批复应包括变更内容的详细说明和相关责任的明确。
2.4 签证执行2.4.1 签证批复生效后,施工单位应按照批复内容进行变更工作。
2.4.2 工程管理部门应对签证执行过程进行监督和检查,确保变更工作符合要求。
[第三章相关附件]1. 附件一: 签证申请表格样例2. 附件二: 签证审核意见表格样例3. 附件三: 签证批复文件范本[第四章相关法律名词及注释]1. 法律名词: 注释2. 法律名词: 注释[第五章执行过程中的困难及解决办法]5.1 可能遇到的困难一:签证申请表格填写不规范。
解决办法:工程管理部门对申请方进行培训,提供详细的填写指南。
5.2 可能遇到的困难二:签证审核流程繁琐。
解决办法:工程管理部门优化审核流程,简化相关手续。
[文档结尾]1、所涉及附件如下:附件一: 签证申请表格样例附件二: 签证审核意见表格样例附件三: 签证批复文件范本2、如下所涉及的法律名词及注释:1. 法律名词: 注释2. 法律名词: 注释3、如下在实际执行过程中可能遇到的困难及解决办法:5.1 可能遇到的困难一:签证申请表格填写不规范。
工程签证管理办法及实施细则(试行)0 一一年一月1.总则2•工程签证内容3. 工程签证管理职责3.1承包单位职责3.2监理单位职责3.3指挥部各职能部门职责4. 工程签证申请与审批流程5. 工程签证资料规定6. 附表及附图121.1 为加强建设项目的投资控制,规范工程签证申请、审批流程及费用管理,维护建设单位和承包单位的合法利益,特制定本办法。
1.2 本办法适用于建设项目指挥部(以下简称指挥部)负责建设的所有工程项目。
1.3 参与工程签证的人员须遵守“守法、公正、科学”的准则,签证内容必须真实反映事实,工程签证的计量计价须严格按合同及招标文件的相关规定执行。
1.4 工程签证的支持材料必须合法有效、内容完整、记录真实、说明详尽、文字表述无异议、图示尺寸准确。
1.5 按照本办法规定程序审批通过的工程签证费用,可作为办理工程进度款计量支付的依据,具体计量支付还须符合相关合同规定;只有符合本办法规定的工程签证费用才能纳入工程结算内容。
工程签证费用的最终审定以政府广发行结算审核终审部门审定为准。
1.6 工程变更:在工程项目实施过程中,按照合同约定对部分或全部工程在材料、工艺、功能、构造、尺寸、技术指标、工程数量及施工方法等方面做出的改变。
工程变更的内容包括设计变更、工程签证和其他变更。
1.7 工程签证:在工程变更执行过程中,由于非承包单位原因引起费用增减而发生的,且在竣工图中无法反映,经监理单位和指挥部确认的工程(作)量,按规定办理的凭证。
1.8 工程签证必须要“一事一签、随发生随签”,承包单位须在本办法规定时间内报送工程签证,逾期报送的,指挥部有权不予受理。
1.9 指挥部工程管理部是工程签证的归口管理部门,本办法在执行过程中若有未尽之处,由工程管理部负责解释、处理。
2 工程签证内容2.1 可办理工程签证的内容2.1.1 因施工现场条件与合同条款及招标文件的约定不符,或合同及招标文件约定必须由承包单位承担的费用(风险)以外而发生的工作内容。
工程签证管理办法及实施细则(试行)工程签证管理办法及实施细则(试行)第一章总则第一条为规范工程签证管理,优化施工管理流程,提高工程质量,保障工程安全,制定本工程签证管理办法及实施细则。
第二条工程签证是指在工程施工过程中,因设计变更、工程延期、工程范围调整等原因引起的需要签订的补充合同。
第三条工程签证的管理原则包括公平、合理、便捷、透明。
第四条工程签证的管理范围包括施工单位、项目管理单位和监理等相关方。
第五条工程签证的管理应遵循法律法规的规定,依法办事。
第二章签证流程第六条工程签证的流程包括申请、审批、签订、执行和验收五个阶段。
第七条工程变更申请应由施工单位书面提出,并附上合理的理由和相关的技术论证材料。
第八条工程变更审批应由项目管理单位进行审核,并经过相关专业人员的技术评审。
第九条工程签订应由施工单位与业主单位签署补充合同,并明确变更后的工程范围、工期和造价等内容。
第十条工程签证的执行应按照补充合同的要求进行,施工单位应及时调整施工组织和施工进度。
第十一条工程签证的验收应由项目管理单位进行,并办理相关手续、归档相关材料。
第三章执法和监督第十二条工程签证管理的执法部门为工程管理局和建设行政主管部门。
第十三条工程签证管理的监督部门为建设工程监督单位。
第十四条执法和监督部门应加强工程签证管理的监管,严格执行相关法律法规,发现问题及时处理。
第十五条违反工程签证管理规定的单位和个人将受到相应的处理和处罚。
第四章附件所涉及的附件如下:1. 《工程签证申请表格》2. 《工程签证审批表格》3. 《工程签证合同范本》4. 《工程签证执行记录》5. 《工程签证验收报告》第五章法律名词及注释所涉及的法律名词及注释如下:1. 施工单位:负责工程实际施工的单位,包括施工企业、分包单位等。
2. 项目管理单位:负责工程项目管理和协调各方工作的单位。
3. 监理:对工程施工进行监督和检查的单位。
4. 补充合同:在原有合同基础上,由双方签署的补充协议,用于调整原合同内容。
工程变更及施工签证管理办法及实施细则(试行)一、目的规范我司与承包单位工程施工合同及对已建、在建工程、后续工程预(结)算的管理,结合我司建安工程造价特点,有效地控制建安工程造价,提高项目工程的利润,促进我司的快速发展。
1.施工签证范围:凡工程承包合同内、外需要通过甲乙双方共同在现场测量,才能计算出实际工程量(或工作量、材料量、人工量、机械量和价等,下同)的工程内容,以及设计修改、技术变更核定(洽商)等工程内容的实施情况,按照以下程序进行施工签证管理,才能作为工程结算的依据。
2.工程修改(技术变更)办理程序工程变更包括设计院和公司开发部、营销部、工程部出具的设计修改单;承包商、监理单位、提出的技术变更(洽商)。
2.1由设计院出具的设计修改,必须有设计人员签字并应加盖设计院公章;2.2 由公司开发部、营销部、工程部出具的设计修改,必须经相关专业工程师和技术主管(或负责人)签字。
2.3 技术变更核定(洽商):技术变更核定(洽商):由承包商、监理单位提出,经工程部工程师确认,工程部经理审核。
2.4其办理流程预决算部工程师估价→工程部工程师→工程部经理→咨询单位→工程部经理→〔0.5万元-2万元(含)〕预决算部经理→(大于2-5万元)总经理→〔5-10万元(含)〕执行总裁→〔大于10万元(含)〕董事长→工程部内业→咨询单位→预决算部和施工单位执行→工程管理部备案;所有的设计修改(变更)、技术变更核定(洽商)审批完成后,不盖章但由工程部内业登记发放实施。
所有的技术变更核定(洽商)和设计变更均应到公司和现场工程部备案,并在变更实施完毕后14个工作日内由工程部现场工程师组织预决算部工程师、(咨询单位)、公司临时指派工程相关人员、承包人现场工程师对实施结果进行核查。
能够准确计算工程量的,将工程量直接填写在附表1的实施结果核查记录中;不能准确计算工程量的,应进行现场收方,并按规定办理收方签证手续,并将收方单编号填写在相应附表中。
工程签证管理办法及实施细则(试行)工程签证管理办法及实施细则(试行)第一章总则第一条为规范工程签证工作,保障工程质量和安全,提高工程管理水平,根据《建设工程质量管理条例》等相关法律法规,制定本办法。
第二条工程签证是指在工程项目实施过程中,因设计变更、施工调整等原因,对原合同工程范围进行调整和确认的管理制度。
第三条工程签证的实施范围包括:(一)工程合同范围的调整和确认;(二)工程设计变更的审核与核准;(三)工程施工调整的审批与备案;(四)其他与工程签证相关的管理工作。
第四条工程签证的原则是公平、公正、公开,依法界定权责,确保工程质量和安全。
第五条工程签证工作的主体责任由建设工程项目的建设单位负责,监理、设计、施工等参建单位负责配合、协助工程签证工作。
第六条工程签证应当依法遵循公共资源配置、公开招投标、风险防范、市场竞争的原则。
第七条建设主管部门负责监督、管理工程签证工作,承担以下职责:(一)组织制定和修订工程签证管理办法及实施细则;(二)指导、监督建设单位的工程签证工作;(三)处理工程签证纠纷,及时进行调解、仲裁等处理;(四)定期组织开展工程签证的宣传和培训;(五)对工程签证工作进行考核和评估。
第二章工程签证的程序第八条工程签证应当依法依规进行,包括以下程序:(一)建设单位根据实际需要,编制工程变更方案或调整方案;(二)工程设计更改、调整方案的审核与核准;(三)工程施工调整的审批与备案;(四)工程签证的确认与合同调整;(五)工程签证的文件编制与存档。
第九条建设单位应当按照规定的程序进行工程变更的申请,并提供真实、准确、完整的资料和文件。
第十条工程设计更改、调整方案的审核与核准应当遵循设计文件审查的程序和标准。
第十一条工程施工调整的审批与备案应当遵循施工图审查的程序和标准。
第十二条工程签证的确认与合同调整应当遵循合同管理的程序和原则。
第十三条工程签证的文件编制与存档应当按照规定的要求进行,确保文件的完整性和可追溯性。
工程签证管理办法及实施细则(试行)[]工程签证管理办法及实施细则(试行)[正文]第一章总则第一条为规范工程签证管理,保障工程质量和工期安全,根据《建设工程质量管理条例》、《建设工程施工许可管理办法》等相关法律法规,制定本办法。
第二条本办法适用于所有工程签证活动的管理与实施。
第三条工程签证是指施工单位在工程建设过程中,对原设计文件进行变更或补充,经审查批准后进行实施的行为。
第四条工程签证应符合安全、经济、合理的原则,不得违反法律法规和技术规范。
第五条工程签证的内容包括但不限于设计变更、施工方案调整、材料设备替换、施工工序调整等。
第六条工程签证的审批程序包括设计单位初审、审批单位审查批准、监理单位监督等环节。
第二章工程签证申请与审批第七条工程签证申请应提交以下材料:1. 变更或补充的设计文件;2. 工程签证申请表;3. 施工单位提供的合理解释;4. 监理工程师意见;5. 其他相关证明文件。
第八条工程签证审批应根据下列要求进行:1. 审批单位应在收到申请后五个工作日内进行初审;2. 初审合格后,审批单位应在十个工作日内进行细审;3. 审批单位应对细审结果做出审批决定,并书面通知申请单位;4. 审批决定分为同意、不同意、需补充材料三种形式。
第九条若工程签证审批同意的,应在签证文件上加盖审批单位公章,并告知施工单位。
第十条工程签证审批不同意的,应填写《工程签证审批不同意通知书》,并告知申请单位理由。
第十一条工程签证审批需补充材料的,应填写《工程签证审批补充材料通知书》,并告知申请单位所需补充的材料及期限。
第三章工程签证的实施与管理第十二条施工单位在取得工程签证后,应按照批准的方案和要求进行实施。
第十三条工程签证实施过程中,施工单位应配合监理单位的监督检查,并及时报告工程变更情况。
第十四条工程签证实施过程中,如需再次变更或有相关问题需要解决的,应重新进行审批流程。
第十五条工程签证的实施与管理应按照相关法律法规和技术规范执行,不得擅自变更。
附件二**工程签证管理操作实施细则第一章总则第一条工程签证是指工程承包合同范围内所发生的且不能在竣工图反映的工程量签证、设计变更和工程变更所增减的工程签证.一般包含签证单及其附件(原始记录、计量所需附图、反映工程状况变化的照片等).第二条工程承包合同范围外的工程内容必须办理委托手续,造价超过10万元的必须签订合同.第二章工程签证办理流程第三条监理工程师必须在工程内容发生的当天,签署原始记录,并上报工程部经理.第四条签证单必须在签证内容完工并验收合格后5天内(或合同约定期限内)办理,逾期工程部不得受理.第五条工程部在收到工程签证单后2天内,签署完毕并送预决算部审核.第六条预决算部收到工程签证单后审核签证内容的合理性,并于24小时内签署明确意见返回工程部,工程部收到预决算部审核同意的签证单后,当天盖章并返还施工单位.第七条若工程部与施工单位对签证内容有意见分歧时,工程部必须在2天内签署意见返还施工单位签收并存档;若预决算部对工程部的意见有异议时,工程部收到预决算部签署意见的签证单后,当天以书面形式将我方意见返还施工单位签收.工程部对有异议的工程签证必须在5天内同施工单位协商解决完毕.否则,移交合同履约监督部门处理.第八条签证单必须加盖监理项目章和工程部章.第九条涉及工期延期的工程签证需办理工期延期审批手续,三天以内的工期延期由地区公司工程主管领导审批,三天以上的工期延期由地区公司董事长审批.(签证办理流程图见附件1)第三章工程签证原始记录的填写要求第十条工程签证原始记录必须在签证内容发生当天,由两名或两名以上现场监理工程师签字确认.(格式见附件2)第十一条工程签证原始记录上必须注明工程内容的具体位置和部位,必要时需附图标注,以满足计量、计价要求.第十二条对可反映工程内容和工程状况变化的现场面貌,一定要拍摄照片,作为原始记录与签证单一起报送并存档.第四章工程签证的填写要求:第十三条签证单一式三联:施工单位、工程部和预决算部各一联.(格式见附件3)第十四条签证单应注明合同编号并按照公司的文件要求统一编号,工程部建立台帐,予以登记、存档.第十五条签证单必须附有工程签证原始记录.第十六条签证单须注明签证理由,必须和原始记录一致.第十七条无图计量的签证内容,在签证单上必须注明具体工程量.工程量必须和原始记录凭证中监理工程师签署的工程量一致,计量单位必须使用国际标准单位或习惯使用单位.第十八条签证单必须注明签证内容发生的起止时间.第十九条签证单上签署的意见应明确,不能只签名而无具体意见.第二十条返还施工单位的签证单上,监理工程师、项目经理、工程部经理、预决算部的签署意见严禁相互矛盾.第二十一条有转扣内容的签证单,工程部必须在签证单的右上角予以标注.第五章涉及转扣内容的规定第二十二条转扣签证内容发生前,工程部必须书面通知责任单位,要求责任单位限期完成,否则另行委托其他单位施工,所发生的费用从责任单位工程款中扣回,转扣的具体金额以甲方实际发生的金额为准(如合同有约定则按合同约定的计价方式).第二十三条涉及转扣内容的签证单上应注明被转扣单位名称及其承担的费用比例.第二十四条涉及转扣内容的签证单要有被转扣单位的书面确认手续.如被转扣单位拒不确认,则工程部必须收集相关转扣的书面依据,作为签证单的附件.第二十五条涉及转扣内容的签证单办理后,工程部必须在24小时内发函(附上该签证单的复印件)送达至被转扣单位并签收,如其拒不签收,工程部则采用特快专递邮寄给该单位,在邮寄单上填写函件具体的内容,并将回执存档.第六章不予办理签证的工程内容第二十六条图纸上能反映的工程内容不得另行办理签证.第二十七条合同约定不予办理签证的工程内容.如:合同约定变更增加费用在一定金额以内的不调整合同价,则变更增加费用累计未达到约定金额以前,不得办理工程签证.第二十八条合同计价中已包含预算包干费的,则属于预算包干费范围的工程内容不得另行办理签证.预算包干费的内容:施工雨水的排除;因地形影响造成的场内料具二次运输;20m高以下的工程用水加压措施;完工清场后的垃圾外运;施工材料堆放场地的整理;水电安装后的补洞工料费;工程成品保护费;施工中的临时停水停电;基础埋深2米以内挖土方的塌方;日间照明施工增加费(不包括地下室和特殊工程)等.第二十九条合同计价中已按系数计算的其它安全防护、文明施工措施费内容,不得另行办理签证.按系数计算的其它安全防护、文明施工措施费的具体内容见附件4.第七章签证中应注意的重要事项第三十条土方工程签证应注意的事项:在影响合同计价的情况下,现场应签证确认以下内容:1)大型土方开挖前及完成后必须绘制方格网图(包括坐标及标高)作为竣工结算资料;2)小型土方及市政工程开工前的原地面标高测量记录应以签证形式确认;3)基础土方开挖的方式;4)对没地下室的是否采用大开挖;5)土方开挖的工作面、放坡系数,是否外运及运距等;6)回填士应注明是人工回填还是机械回填,是夯填还是松填;7)回填土取土超出5m以外可给予签证,但必须说明原因;8)如开挖±质为湿土(指地下水位以下的土),应给予签证;9)挖运土方签证时,必须说明土方是自然体积、虚方体积、松填体积还是夯实后体积,是人工还是机械开挖;10)挖土方、沟槽、基坑时如确须放坡施工,则按实际放坡系数给予签证,但放坡系数只能在规范规定以内;11)土石方运输签证应明确机械、人工和人力车运输,必须注明具体运距;12)如现场土质不是一、二类士时,可给予签证确认,土质类别按普氏分类表判定;13)机械运土石方,应明确运输机械类型和规格,且注明装土方式,是人工装土还是挖掘机装土∙第三十一条机械台班签证应注意的事项:1、须明确机械作业起止时间,机械规格型号和工作容量(特别是挖土机)等.2大型机械进退场应注明数量、名称、规格、型号以及进退场时间,以签证形式办理确认.3、对于现场持续时间长的机械台班(如发电机、抽水台班等),工程部要与施工单位谈定具体的计量方法、方式,约定多报、假报的违约责任(例:发电机开机和关机时都要通知工程部,如不及时通知,则按约定予以处罚),并以书面形式经双方确认作为结算依据.工程部对每台设备要设专人负责管理,原始记录必须当天签署(须有二人签名),并报工程部经理.4、现场使用发电机必须加装电表,工程部安排专人管理,每月定期读数记录.且由工程部会同招投标部、预决算部与施工单位商谈计价方法.可采取单价补贴或按实签证台班的方式,如采用按实计台班,则需扣除所供出的电量.第三十二条技术措施费用签证应注意的事项:1、施工组织和施工方案要按照实际发生的工作内容办理签证确认.2、基础工程使用豉胎模的部位、砖模厚度、砂浆品种等,要现场签证确认.3、安全挡板实际搭设层数及搭设范围,要现场签证确认.4、若应甲方要求,混凝土中使用无设计文件说明的添加剂的应注明添加比例,办理签证确认.5、使用商品混凝土及泵送浇筑的具体部位,要现场签证确认.6、脚手架签证必须明确高度、类型(单排或双排)面积.7、打木桩签证时,须明确木桩的材质、桩长、桩径(尾径)是机械施打还是人工施打,是否在支架上施打等.第三十三条其它零星项目的签证应注意的事项:1、混凝土类的签证,必须明确其混凝土的标号、等级、碎石级配.2、砌筑工程签证时必须明确砌块规格及砌筑砂浆的标号(混合砂浆或水泥砂浆),工程量尽可能按长度*宽度(高度)*厚度表示.并划分基础、墙或柱.若砖墙是清水墙(单面还是双面)、弧形墙时,应注明.3、防水涂料、卷材的签证必须明确品牌、厚度及立面上反高度.4、找平抹灰签证必须明确厚度、砂浆配合比,找平抹灰的部位.5、块料面层签证应明确块料的规格、尺寸、品名、粘结砂浆配合比或粘结剂的种类.6、涂料、油漆工程签证必须明确品牌、工艺(几遍、底材料、面材料等).第三十四条设计变更签证必须有设计部门下发的正式设计变更文件作为附件,没有正式设计变更文件的变更内容不得办理签证.第三十五条在竣工图上可计算的项目,不予直接签证数量.第三十六条因甲方原因造成的人工窝工,机械、设备停滞的费用索赔,由工程部会同合同履约监督部门一起清点、签证确认.第八章隐蔽工程验收管理第三十七条本章含以下隐蔽工程:1、岩土工程勘察;2、工程桩:预制桩、冲孔桩、搅拌桩;3、基坑验槽;4、锚杆;5、防水工程;6、钢筋工程;第三十八条项目经理必须建立隐蔽验收台帐,台帐页码编号不能缺少,内容不得涂改、不得代签和弄虚作假.(本章的有关台帐格式见《房*开发建设管理流程》).隐蔽工程未办理隐蔽验收手续或经抽检仍不合格的不得进入下道工序.第三十九条岩土工程勘察施工旁站监理1、项目经理必须建立勘察台帐(台帐见附件),由监理工程师负责填写.2、勘察施工前,勘察单位根据总工室提供的勘察方案、勘察点布置平面图上的坐标点定出孔位和测出孔位的原始标高.3、监理工程师必须对孔位、孔口标高进行复核,并在台帐上记录.4、勘察施工时,监理工程师必须旁站监理,如有特殊原因离开现场,而又无人接替时,则勘察施工必须停止.5、所有钻孔终孔工程量必须有两名监理人员进行验收,进行岩芯拍照,并在台帐上签字,单孔完成当天上报工程部经理后存档.6、作废的岩样应要求勘察单位做出明显标识,以免影响岩样的判定.7、项目经理必须保证每个班次对监理工程师是否在岗进行二次检查,并核对施工记录,无误后签字认可.工程部经理每天必须检查一次并在台帐上签字.8、质量监督部在勘察施工阶段每周检查一次,在台帐上签字,并由监理工程师进行见证签字;如检查发现现场在施工而无人监理则视为监理工程师脱岗.第四十条工程桩的隐蔽验收一、预制桩的隐蔽验收(一)预制桩进场1、项目经理必须在预制桩进场台帐上注明桩的规格、长度、数量及编号,必须有送货人、验收人及施工单位的签字.2、预制桩的进场验收,必须由工程部经理指定一名非监桩的监理工程师验收,验收工程师必须对桩的规格、数量及长度进行核对后在台帐上签署意见;项目经理对桩的进场情况与台帐进行核对,无误后签字认可.3、所有预制桩的退场按照进场程序进行办理.(二)预制桩的施工1、项目经理必须建立监桩台帐,台帐须注明每根桩的编号及截桩或送桩深度.2、桩基施工前,监理工程师必须对桩位及轴线进行复核,准确无误后在台帐上签字并立即报项目经理复核,项目经理核查无误后在台帐上签字.3、监理工程师监桩时必须全程旁站监理,如有特殊原因离开现场,则桩基础施工必须停止.3、项目经理必须保证每个班次对监理工程师是否在岗进行三次检查,并核对施工记录和进桩台帐,无误后签字认可,工程部经理每天必须检查一次并在台帐上签字.4、质量监督部在桩基施工阶段每周检查一次,在台帐上签字,并由监理工程师进行见证签字;如检查发现现场在施工而无人监理则视为监理工程师脱岗.5、预决算部在工程桩结算时,必须根据地质资料对桩的长度进行复核,如发现有较大的出入,则由预决算部报*管理监察中心处理.二、冲(钻)孔桩的隐蔽验收1、冲(钻)孔桩施工前,监理工程师必须对桩位及轴线进行复核,准确无误后在台帐上签字并立即报项目经理复核,项目经理核查无误后在台帐上签字.2、验收内容:进入持力层标高、入岩深度、持力层岩性、终孔标高、成孔深度、桩顶标高、桩直径、垂直度、泥浆比重、充盈系数.3、第一根桩终孔时监理工程师应提前通知设计、勘察、施工单位共同确认终孔标准,并封存岩样交项目经理保管.4、监理工程师必须对每根桩按照验收内容进行验收,符合要求后在台帐上如实填写并立即报项目经理核查;项目经理必须100%核查,符合要求后在台帐上签字,核查结果立即报工程部经理;工程部经理必须对第一批终孔的冲(钻)孔桩进行验收,并对不少于总桩数的10%进行核查,并在台帐上签署意见.5、项目经理必须在验收后三天内将隐蔽验收资料交资料员存档,资料员在验收资料上签署收到时间.6、质量监督部对施工的桩基必须对第一批终孔的冲(钻)孔桩进行验收,并进行不少于10%的抽查.三、搅拌桩1、水泥进场由监理工程师进行验收,并在台帐上签字,台帐上必须有验收人和施工单位的签字.2、搅拌桩施工前,监理工程师必须对桩位及轴线进行复核,并在验收台帐上签字并立即报项目经理.项目经理必须对不少于30%的桩位及轴线进行核查,无误后在台帐上签字认可.3、项目经理对水泥的进场情况与台帐进行核对,无误后签字认可.4、进场水泥设立专用仓库双方共管,水泥出库时监理工程师必须监控水泥的去向.若水泥退场,则按进场程序进行办理.5、验收内容:水泥标号、水灰比、水泥用量、搅拌形式、垂直度、进尺深度.6、监理工程师必须对每根桩根据验收内容进行验收.符合要求后,在台帐上如实填写并立即报项目经理;项目经理必须对不少于30%的桩进行抽查,无误后在台帐上签字认可,立即报工程部经理;工程部经理必须对第一批终孔的搅拌桩进行验收,并对不少于总桩数的10%进行核查,并在台帐上签署意见.7、质量监督部在桩基施工阶段必须对第一批终孔的搅拌桩进行验收,并对不少于总桩数的10%进行抽查.第四十一条基坑(槽)隐蔽验收1、基坑(槽)土方开挖前,监理工程师必须对开挖边线进行100%复核,准确无误后在台帐上签字并立即报项目经理;项目经理必须IOM复查,无误后在台帐上签字并立即报工程部经理;工程部经理进行100%复核,无误后在台帐上签字.2、验收内容:基坑(槽)截面尺寸、基底标高.3、监理工程师必须对基坑(槽)的验收内容进行验收,符合要求后,在台帐上如实填写并立即报项目经理;项目经理必须100%进行复查,无误后在台帐上签字认可并立即报工程部经理;工程部经理必须对第一批开挖到设计标高的基坑(槽)进行验收,并抽查不少于30%,并在台帐上签字.4、基底开挖达到设计标高后2天内,工程部必须组织总工室、质量监督部及勘察、施工单位等进行验槽,质监部门有要求的按质监部门要求处理.第四十二条锚杆工程隐蔽验收1、锚杆钻孔前,监理工程师必须对锚杆孔位进行复核,无误后在台帐上签字并立即报项目经理;项目经理必须100%核验,无误后在台帐上签字.2、验收内容:成孔孔径、成孔角度、成孔深度、锚杆长度、水灰比.3、监理工程师必须对每根锚杆按照验收内容进行验收,符合要求后在台帐上如实填写并立即报项目经理核查;项目经理必须100%核查,符合要求后在台帐上签字,核查结果立即报工程部经理;工程部经理必须对不少于总数的3微进行核查,并在台帐上签字.4、锚杆安放和灌浆时,监理工程师必须全程旁站监理.5、网格梁(或腰梁)施工前,监理工程师必须对网格梁(或腰梁)上的锚杆数量进行清点,在台帐上如实填写并立即报项目经理核查;项目经理必须100%核查,核查后在台帐上签字并立即报工程部经理;工程部经理100%核查,核查后在台帐上签字.6、锚杆进行预应力锁定时,监理工程师必须全程旁站监理,并对每根锚杆预应力值在台帐上如实填写.项目经理进行30%的抽查,工程部经理必须对第一批锁定的预应力锚杆进行验收,并进行10%的抽查.7、质量监督部必须对第一批锁定的预应力锚杆进行验收,并进行10%的抽查.第四十三条防水工程隐蔽验收1、验收内容:(1)於结构自防水的各种变形缝、后浇带、预埋件、穿墙管等的设置和构造;(2)卷材防水的基层处理、卷材接口和收头、细部处理;(3)涂膜防水的基层处理、涂膜遍数和厚度、细部处理、涂膜防水层的切片封存;⑷蓄水试验或淋水试验.2、监理工程师根据验收内容验收合格后立即在隐蔽验收台帐上签字,并立即报项目经理核查;项目经理必须进行IO0%核查,核查合格后填写验收台帐并立即报工程部经理;工程部经理必须对第一个标准层及屋面的防水工程进行验收,并抽查不少于检验批总数的10%,并在台帐上签字.第四十四条钢筋工程隐蔽验收1、隐蔽验收内容:钢筋的规格、形状、尺寸、数量、间距、位置、锚固长度、搭接长度、接头位置、保护层厚度等.2、接头采用焊接和机械连接的钢筋必须按规定见证取样送检.3、施工单位申请验收后,监理工程师必须立即进行验收.验收合格后在台账上签字并立即报项目经理;项目经理立即进行复核,合格后在台帐上签字并立即报工程部经理;工程部经理必须对地下室底(侧)板及顶板、第一个标准层楼板的钢筋工程进行验收,并抽查检验批总数的10%并在台帐上签字.4、质量监督部必须对地下室底(侧)板及顶板、第一个标准层楼板的模板工程进行验收,并对检验批总数的10%进行抽查.5、项目经理必须在签署隐蔽验收文件三天内报资料员,资料员在隐蔽验收文件上签署收到时间.第九章附则第四十五条各地区公司工程签证的办理按本细则执行.第四十六条本细则自下发之日起执行,由*工程管理中心负责解释.附件1:签证办理流程图附件2:《工程签证原始记录》格式附件3:《工程签证单》格式附件4:按系数计算的其它安全防护、文明施工措施费的具体内容附件1:签证办理流程图签证内容发生的当天签署原始凭证工程签证原始记录意见有分歧意见有分歧批准返还批准确认• • 2件附建设单位:施工单位: 签证单编号:附件3:工程签证单(GC-03.1) 施工单位:说1.所发生签证内容,经两名现场专业监理工程师现场计量并验收合格后,5天内必须填报,过期不予受理.2.本签证表•式三份,施工单位、预决算部、工程部资料室各•份. 第•联施工单位(第二联工程部、第三联预决附件4:按系数计算的其它安全防护、文明施工措施费的具体内容。
工程签证管理办法及实施细则(试行)工程签证管理办法及实施细则(试行)第一章总则第一条为了规范工程签证管理,保障施工项目顺利进行,根据相关法律法规,制定本办法。
第二条工程签证是指施工过程中因发现工程设计方案变更、需增加或减少工程量、遇到施工难题等原因,需要对工程项目进行变更或调整的行为。
第三条工程签证应当遵循公开、公平、公正、合理的原则,保证工程质量和施工安全。
第四条工程签证应当经施工单位提出申请,经设计单位进行评审和批准,评审及批准的过程应当透明可查。
…第七章施工图设计变更签证第十二条工程施工图设计变更签证应当满足以下条件:(一) 工程施工图设计变更必须经设计单位审核同意;(二) 工程施工图设计变更签证必须经施工单位申请并附上详细的变更理由;(三) 工程施工图设计变更签证必须明确工程变更的范围、数量、质量和时间等要素;(四) 工程施工图设计变更签证必须保证无法实施原设计方案或有其他合理原因;(五) 工程施工图设计变更签证必须满足相关法律法规和规范要求。
第十三条工程施工图设计变更签证的程序如下:(一) 施工单位提出变更申请,并向设计单位提交详细的变更理由和相关材料;(二) 设计单位对变更申请进行评审,评审结果应当及时告知施工单位;(三) 经过评审的变更申请,由设计单位进行批准,并出具工程施工图设计变更签证书;(四) 施工单位在批准后根据签证书的要求进行施工。
…第九章其他规定第二十六条违反本办法的,将按相关法律法规进行处理。
第二十七条本办法自颁布之日起施行。
附件:1、工程签证申请表格2、工程施工图设计变更签证审批表格3、其他相关表格及附件法律名词及注释:1、工程签证:指施工过程中因发现工程设计方案变更、需增加或减少工程量、遇到施工难题等原因,需要对工程项目进行变更或调整的行为。
2、施工单位:指负责实施施工工作的承建单位或分包单位。
3、设计单位:指负责进行工程设计的设计机构或相关个人。
4、工程施工图:指按照设计方案进行的详细施工图纸。
工程签证管理办法及实施细则(试行)工程签证管理办法及实施细则 (试行)第一章总则第一条为规范工程签证管理,加强工程质量监管,保证工程安全,维护公共利益,根据相关法律法规,制定本办法。
第二条工程签证是指施工单位按照工程建设规划和设计文件的要求,在施工过程中发生的与工程建设计划不符合,需要变更或调整的事项,由建设单位提出,经审核批准后进行的变更或调整。
第三条工程签证管理应当坚持公开、公正、公平、公认的原则,保证各方利益的合理平衡,确保变更或调整符合法律法规和工程建设标准的要求。
第四条工程签证应当遵循科学、合理、经济的原则,综合考虑影响工程质量、安全、工期等因素,合理调整工程计划。
第五条工程签证的程序包括申请、审核、审批、签发四个环节。
第六条建设单位应当在施工单位提交施工方案之前,向相关主管部门提出工程签证申请,并提供相关资料。
第七条施工单位应当根据建设单位提供的申请资料,编制施工方案,并提交给建设单位和相关主管部门。
第八条建设单位应当组织相关专家对施工方案进行评审,并根据评审意见决定是否批准。
第九条建设单位应当根据批准的施工方案,出具签证通知书,并向施工单位发放签证。
第十条施工单位应当按照签证通知书的要求进行施工,不得擅自变更或调整。
第十一条建设单位应当加强对工程签证的组织管理,制定签证管理制度,明确工作职责和权限。
第十二条建设单位应当建立签证档案,记录工程签证的所有过程,包括申请、审核、审批、签发等环节。
第十三条施工单位应当配备专职签证管理人员,负责签证的组织和管理工作。
第十四条相关主管部门应当加强对工程签证的监督检查,发现违法违规行为,及时处理并通报建设单位。
附件:公告一:工程签证申请表公告二:工程签证审查意见表公告三:工程签证批准通知书公告四:工程签证验收报告法律名词及注释:1. 施工方案:指施工单位根据工程签证申请及相关要求编制的详细施工计划和方法。
2. 签证通知书:指建设单位根据工程签证审核批准的结果出具的变更或调整工程计划的通知书。
XXXXX工程签证管理暂行规定第一章总则第一条为规范工程签证管理工作,有效控制工程造价,最大限度地提高建设资金的投资效益,特制定本管理规定。
第二条本规定适用于XXXX项目的工程现场签证的管理。
第三条工程签证,是指施工单位就施工图纸、招标工程量清单中未包含而施工中又实际发生费用的施工内容以及经监理、项目管理单位、建设单位审核同意的设计变更所增加的工程内容。
第四条工程签证原则(一)工程签证的内容不能超过合同约定范围。
凡在合同中约定的、凡在施工图中反映的、凡在施工组织方案中审批的,均不能以工程签证形式出现。
(二)工程签证内容必须与实际相符。
要求施工、监理、项目管理单位对所签署的工程签证记录进行存档备案。
要求施工单位编号报审,避免重复签证。
(三)及时、准确地办理工程签证。
为了确保工程签证的及时性、准确性,要求承包方自发生工程签证事件之日起10日内将签证手续办理完毕。
其次,对工程签证的描述要求客观、准确,必须写明时间、地点、事由、几何尺寸或原始数据。
同时要求项目管理单位、监理单位、施工单位工程技术人员加强预见性,尽量减少签证发生。
(四)凡是没有经过监理单位、项目管理单位、建设单位现场代表等认可的工程签证一律无效。
若经过监理工程师、项目管理单位、建设单位现场代表口头同意的,事后应按有关规定补办手续。
第二章工程签证的内容第五条工程签证的内容:(一)因设计变更导致已施工部位需要拆除的(需注明设计变更编号);(二)在施工过程中,由于出现合同外的施工条件重大变化和地下状况(土质、地下水、构筑物及管线等)变化,导致工程量增减、材料代换或其他事项的;(三)在施工合同及招标工程量清单之外,施工图纸无法反映的零星工程的施工;(四)因工程协调等委派的项目施工等(合同外)。
第三章工程签证程序第六条工程签证办理流程见附件1:《工程签证办理流程图》。
第七条工程签证由承包单位根据各方确认记录(或会议纪要)向监理单位提出,同时提交四川省统一制定的《技术、经济签证核定单》及《工程签证申请报告》(见表一)等相关资料(一式五份)。
建设项目工程签证管理办法及实施细则(试行)二0一一年一月目录1.总则 (2)2.工程签证内容 (3)3.工程签证管理职责 (4)3.1承包单位职责 (4)3.2监理单位职责 (4)3.3指挥部各职能部门职责 (5)4.工程签证申请与审批流程 (6)5.工程签证资料规定 (9)6.附表及附图 (12)1总则1.1为加强建设项目的投资控制,规范工程签证申请、审批流程及费用管理,维护建设单位和承包单位的合法利益,特制定本办法。
1.2本办法适用于建设项目指挥部(以下简称指挥部)负责建设的所有工程项目。
1.3参与工程签证的人员须遵守“守法、公正、科学”的准则,签证内容必须真实反映事实,工程签证的计量计价须严格按合同及招标文件的相关规定执行。
1.4工程签证的支持材料必须合法有效、内容完整、记录真实、说明详尽、文字表述无异议、图示尺寸准确。
1.5按照本办法规定程序审批通过的工程签证费用,可作为办理工程进度款计量支付的依据,具体计量支付还须符合相关合同规定;只有符合本办法规定的工程签证费用才能纳入工程结算内容。
工程签证费用的最终审定以政府广发行结算审核终审部门审定为准。
1.6工程变更:在工程项目实施过程中,按照合同约定对部分或全部工程在材料、工艺、功能、构造、尺寸、技术指标、工程数量及施工方法等方面做出的改变。
工程变更的内容包括设计变更、工程签证和其他变更。
1.7工程签证:在工程变更执行过程中,由于非承包单位原因引起费用增减而发生的,且在竣工图中无法反映,经监理单位和指挥部确认的工程(作)量,按规定办理的凭证。
1.8工程签证必须要“一事一签、随发生随签”,承包单位须在本办法规定时间内报送工程签证,逾期报送的,指挥部有权不予受理。
1.9指挥部工程管理部是工程签证的归口管理部门,本办法在执行过程中若有未尽之处,由工程管理部负责解释、处理。
2工程签证内容2.1可办理工程签证的内容2.1.1因施工现场条件与合同条款及招标文件的约定不符,或合同及招标文件约定必须由承包单位承担的费用(风险)以外而发生的工作内容。
2.1.2承包单位已按原施工图纸施工,因设计变更引起的拆除、返工、修改的工程(作)量,且在竣工图中无法反映原施工情况的工作内容。
对设计变更中属于新增且又能在竣工图中反映的项目,则不属于签证范围。
2.1.3指挥部指令承包单位实施且属于合同及招标文件约定必须由承包单位承担的费用(风险)以外而发生的临时工程(作)量。
2.1.4施工过程中由于施工环境及条件限制,或指挥部施工总体部署要求等原因,其他承包单位在严格按照经指挥部、监理单位审批的施工方案进行施工时,不可避免造成承包单位已完工序发生修补、返工、废弃的工作内容应办理签证。
除上述原因外,应办理索赔确认和索赔工程签证手续后,由指挥部在责任方的工程价款中扣除转付给索赔方。
2.1.5其它需要办理工程签证的内容。
2.2不得办理工程签证的内容2.2.1工程量清单内及清单外的工程量增减。
2.2.2招标文件、施工合同中已包含的项目与费用。
2.2.3因承包单位责任或非业主责任而增加的费用。
2.2.4其它不得办理工程签证的内容。
3工程签证管理职责3.1 承包单位职责3.1.1承包单位须按本办法规定,如实并及时填写《工作联系单》、《工程量签证表》和《工程签证费用审批表》,同时须附上此项签证有关的详细支持材料(包括《合同》相关条款及设计说明等)后报监理单位和指挥部,并根据监理单位和指挥部的审核意见实施。
3.1.2施工过程中承包单位必须严格“按图施工、按合同施工”。
因承包单位擅自不按设计、不按合同规定所施工的项目,导致工程费用增加或工期延误,由承包单位承担。
3.1.3施工过程中因其他承包单位(被索赔方)施工不当造成本单位(索赔方)的损失时,由索赔方按索赔签证规定的程序提出索赔,具体按《索赔签证工程量及费用确认表》执行。
3.1.4施工过程中承包单位必须建立工程签证台帐表,按规定与监理单位和指挥部进行核对。
3.1.5从施工总体部署考虑,为满足总体进度和工程质量及投资控制,承包单位对指挥部下达的指令应无条件执行。
3.2.监理单位职责3.2.1监理单位须依据委托监理合同和施工合同,对工程签证按规定并及时签署意见,监督工程签证的实施。
及时发现、解决工程签证中的问题,并认真落实指挥部对工程签证的工作要求。
3.2.2监理单位负责核实签证的所有支持材料、工程量及费用,审核人员必须按合同、招标文件和有关文件规定执行。
监理单位对签证合法性、真实性、准确性、签证资料完整性负责。
并承担由此而引起的一切责任。
3.2.3监理单位须建立工程签证台帐表,每月末与承包单位、指挥部工程管理部进行核对,确保工程签证台帐及时、准确和完整。
3.3 广发金融中心建设项目指挥部各职能部门职责3.3.1工程管理部是指挥部工程签证的归口管理部门,负责监督检查工程建设中发生签证的实施情况。
对签证事项的合法性,真实性,签证资料的完整性及有效性,工程量准确性,签证费用进行全面审核,并对签证事项的真实性、工程量准确性负责。
3.3.2指挥部工程管理部每月末组织工程管理部、采购合同部、财务审价部对工程签证台账进行核对,并将校对情况(如签证原因、各部门审批工程签证的及时性,工程签证费用增减情况,工程签证增减费用占合同价的百分比情况等)书面通报各部门并抄报办领导,以便严格控制工程签证,严格控制工程投资。
3.3.3采购合同部负责依据合同及招标文件规定对工程签证事项是否成立进行审核并对此负责。
3.3.4财务审价部是指挥部内部工程签证的最终审核部门;负责对签证事项的工程量及各类单价计算的合规性及合理性进行最终审核,确定工程签证费用。
4工程签证申请与审批流程工作联系单工程量签证表工程签证费用审批表。
4.1《工作联系单》申请与审批流程(详见附图1)4.1.1《工作联系单》是对可能发生的签证事件及其原因进行确认的凭证,承包单位在提出《工作联系单》申请时应附签证事件由来的证明材料,如:设计变更、施工图纸、指挥部文件、会议纪要、监理联系单、监理指令等相关支持材料。
若为监理单位或指挥部口头指令时则在《工作联系单》内详细说明。
4.1.2承包单位须在实施工程签证内容前三天内,将签证意向以《工作联系单》的形式一式十二份报监理单位,经总监理工程师审核后报指挥部工程管理部审批。
4.1.3监理单位在收到承包单位的《工作联系单》后1日内审核完毕,现场监理人员应立即到现场核实情况,确认签证事件原因的真实性,并将现场情况记录备忘。
4.1.4承包单位须在《工作联系单》经指挥部工程管理部和指挥部领导审批同意后方可实施,但对于影响工程进度或施工安全的紧急事件在征得监理单位和指挥部工程管理部副总指挥口头同意后即可实施。
《工作联系单》审批权限规定如下:4.1.4.1工程签证费用估算在1万元(含1万元)以下的,由指挥部总指挥审批,但可根据实际情况,由工程管理部审核签名后先执行,事后由总指挥补签。
4.1.4.2工程签证费用估算在1万元以上10万元(含10万元)以下的,由指挥部总指挥审批,但可根据实际情况,由副总指挥审核签名后先执行,事后由总指挥补签。
4.1.4.3工程签证费用估算在10万元以上,由指挥部总指挥审批。
4.1.5如果签证事件持续进行,承包单位须按监理单位要求的时间间隔(以七天为间隔),向监理单位提交有关此项签证事件详细进展的工作联系单。
4.2《工程量签证表》申请与审批流程(详见附图2)4.2.1《工程量签证表》是在《工作联系单》工作内容完成后,对签证工程量进行核实确认的凭证。
《工程量签证表》应附详细的工程量计算书(必要时附计算简图)和经指挥部工程管理部批复的《工作联系单》及其它支持材料。
4.2.2承包单位须在《工作联系单》工作内容完成后3天内,提交《工程量签证表》及支持材料一式十份报监理单位审核,否则监理单位有权拒绝审批。
4.2.3监理单位应在2天内对《工程量签证表》审核完毕后报指挥部工程管理部审批。
4.2.4监理单位应跟踪签证事件的全过程,及时检查签证工作内容的完成情况,对《工程量签证表》中的工程量应认真、严格的审核。
对签证工程量中有回收使用价值的材料设备应提出具体的处理意见。
4.2.5指挥部工程管理部在收到监理单位报送的《工程量签证表》2天内审核完毕,必要时对现场情况进行检查,涉及到重大且具有回收使用价值的材料设备指挥部技术管理部需参与并提出处理意见。
经指挥部工程管理部审核确认的签证工程量才能作为工程签证费用审批表的依据。
4.3《工程签证费用审批表》申请与审批流程(详见附图3)4.3.1《工程签证费用审批表》是对经广发金融中心工程管理部审核确认的签证工程量进行计价,明确签证费用的凭证。
承包单位申报《工程签证费用审批表》时应附详细的签证费用计算书,所采用单价的计算依据和经审核的《工程量签证表》、经批复的《工作联系单》及相应的支持材料。
4.3.2承包单位须在收到经指挥部工程管理部审批的《工程量签证表》后3天内,提交《工程签证费用审批表》及相应支持材料一式八份报监理单位和指挥部工程管理部审批,否则监理单位有权拒绝审批。
4.3.3监理单位应在2天内审核完毕,提出明确的审核意见。
4.3.4指挥部工程管理部应在2天内审核完毕,加具部门意见后转采购合同部。
4.3.5指挥部采购合同部应在2天内审核完毕,加具部门意见后转财务审价部。
4.3.6指挥部财务审价部应在3天内审核完毕,《工程签证费用审批表》审批权限规定如下:(详见4.1.4.1)4.3.6.1一类签证即工程签证费用在10万元以上:由财务审价部上报办指挥长审核,指挥长审批后转工程管理部发往监理、承包单位。
4.3.6.2二类签证即工程签证费用在1万元至10万元以内(不含10万元):由财务审价部审核后报总工审批后转工程管理部发往监理、承包单位。
4.3.6.3三类签证即工程签证费用在1万元以内(含1万元):由财务审价部审批后转工程管理部发往监理、承包单位,指挥部根据合同约定不额外支付。
5工程签证资料规定5.1工程签证事项在符合合同及招标文件相关规定、经指挥部确认成立时,承包单位须按本办法的规定提供签证资料, 所提供的资料应能够相互解释、不存在分歧。
5.2承包单位在报送《工程签证费用审批表》时,其资料应列明清单目录并按如下顺序装订成册,所提供资料均需按顺序编制页码,一式八份:5.2.1《工程签证费用审批表》;5.2.2工程签证费用计算说明及计算过程、合同外换算/新增项目综合单价分析表、乙供材料/设备定价资料等支持工程签证费用计算的资料。
5.2.3《工程量签证表》及支持材料(已审批的原件)。
5.2.4《工作联系单》及支持材料(已审批的原件)。
5.2.5相关支持材料:提供经监理单位及指挥部确认的与《工作联系单》即签证事项是否成立有关资料有:设计变更、施工图纸、有关会议纪要、指挥部文件、监理工作联系单、监理指令等。
