水泥砂浆地面施工工艺标准
- 格式:docx
- 大小:21.52 KB
- 文档页数:2

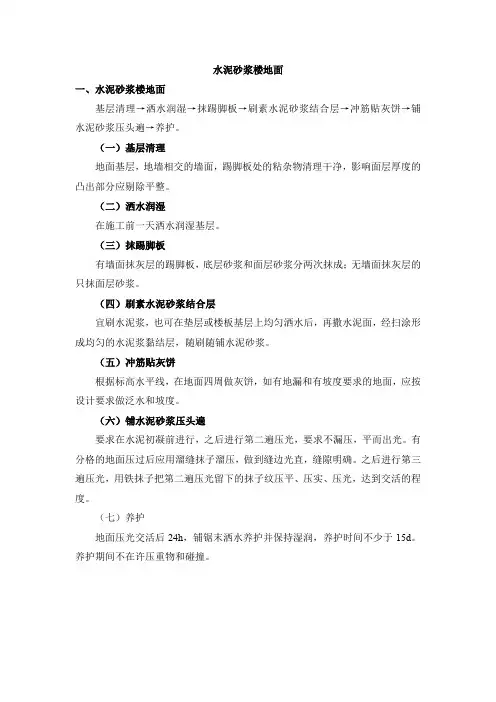

水泥砂浆地面施工工艺标准一、工艺流程1、工艺流程抄标高线7基层处理7安装预埋检查7抹灰饼和标筋7浇水润湿7刷水泥浆结合层7铺水泥砂浆7木抹子搓平7铁抹子压三遍7拉毛7养护。
2、抄标咼,弹线根据墙上的水平控制线,往下量测出面层标高,并弹在墙上。
3、基层处理将基层表面的杂物、灰尘、泥土、水泥浆以及油污等清理干净,并用水冲洗干净。
4、安装预埋检查
(1 )根据灰饼高度进行给水冷热管预埋,管卡固定,给水管应做打压试验;
(2 )排水立管、排污立管、地漏安装完成、吊洞完成。
(3)厨卫间防水施工完成,闭水试验完成,并办理移交手续。
5、浇水润湿将地面基层均匀浇水一遍,结构板充分湿润。
6、抹灰饼和标筋
根据房间内四周墙上弹的面层标高水平线,确定面层抹灰厚度(不应小于20mm),然后拉水
平线开始抹灰饼(5 X5cm),横竖间距为1.5〜2.0m,灰饼上平面即为地面面层标高。如果房间比较大,还须抹标筋。铺抹灰饼和标筋的砂浆材料配合比均与抹地面的砂浆相同。
7、刷水泥浆结合层在铺设水泥砂浆之前,应涂刷水泥浆一层,不要涂刷面积过大,随刷随铺面层砂浆。
8、铺水泥砂浆面层
涂刷水泥浆之后紧跟着铺 1 : 2.5水泥砂浆,在灰饼之间将砂浆铺均匀。
9、木抹子搓平
刮杠刮平后,立即用木抹子搓平,并随时用2米靠尺检查其平整度。
10、铁抹子压面木抹子搓平后,立即用铁抹子压第一遍,直到出浆为止。面层砂浆初凝后,用铁抹子压第二遍,表面压平。在水泥砂浆终凝前进行用机械压平,再沿单向拉毛。
11、养护:地面压平拉毛后24h,铺锯末或其他材料覆盖洒水养护,保持湿润,养护时间不少于7d,抗压强度达5MPa时才能上人。
二、控制标准及注意事项
1、现场使用的砂、水泥必须复检合格,水泥使用大厂水泥。
2、阳台、厨卫间、阳台等有水房间必须向地漏处找坡1%~2% 。
3、砂浆地面施工前期准备工作完成、刷水泥浆前,报监理单位验收,合格后方能进行下道工序。
4、操作过程中,地面做法需重视基层处理、湿润、三遍抹面及养护工作,否则地面容易起砂、空鼓。施工过程中应注意对其他专业设备、管道的保护。
5、面层做完以后养护期内严禁进入。
6、严禁在面层上拌合砂浆和储存砂浆。
7、表面平整度允许偏差5mm,房间净高允许偏差极值20mm,地面水平度允许偏差10mm 。
空鼓面积不应大于400cm2,且每自然间不多于2处。地面不允许翻砂现场出现。
三、记录控制1、材料报审单、原材及抽检复测检测报告,样板验收记录。
2、隐蔽验收记录
