桩基施工技术交底书.doc
- 格式:doc
- 大小:31.62 KB
- 文档页数:4

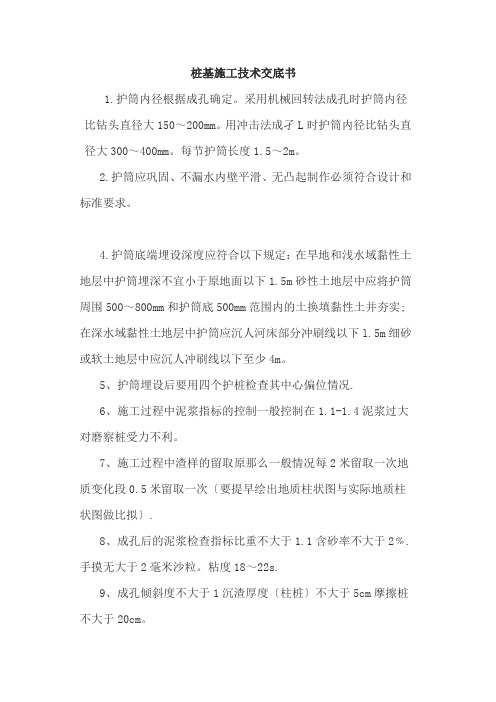

桩基施工技术交底书
1.护筒内径根据成孔方法确定。采用机械回转法成孔时,护筒内径比钻头直径大150~200mm。用冲击法成孑L时,护筒内径比钻头直径大300~400mm。每节护筒长度1.5~2m。
2.护筒应坚固、不漏水,内壁平滑、无凸起,制作必须符合设计和规范要求。
3.护筒顶端高程应高于地下水位或施工期间的最高河道水位2.0m以上,旱地钻孑L护筒顶端高程应高出地面300mm。
4.护筒底端埋设深度应符合下列规定:在旱地和浅水域,黏性土地层中护筒埋深不宜小于原地面以下1.5m,砂性土地层中应将护筒周围500~800mm和护筒底500mm范围内的土换填黏性土并夯实;在深水域,黏性土地层中护筒应沉人河床局部冲刷线以下
l.5m,细砂或软土地层中应沉人冲刷线以下至少4m。
5、护筒埋设后,要用四个护桩检查其中心偏位情况.
6、施工过程中泥浆指标的控制,一般控制在1.1-1.4,泥浆过大对磨察桩受力不利。
7、施工过程中渣样的留取原则,一般情况每2米留取一次,地质变化段0.5米留取一次(要提前绘出地质柱状图,与实际地质柱状图做比较).
8、成孔后的泥浆检查指标,比重不大于1.1含砂率不大于2﹪.手摸无大于2毫米沙粒。粘度18~22s.
9、成孔倾斜度不大于1%,沉渣厚度(柱桩)不大于5cm,摩擦桩不大于20cm。
10、吊筋长度要结合钢筋笼的长度谨慎确定,否则有可能会出现钢筋笼外漏长度超标。或者是钢筋笼外漏长度不足。钢筋笼每2米保护层垫块的数量宜为4个或6个。
11、导管要进行密闭性检测,其距孔底的距离宜控制在20cm~60cm。导管埋深宜控制在4m~6m,首次灌注混凝土量要确保导管埋深不小于1m。
12、超灌量要确保桩头有0.5m~1m。
13、破桩头时要确保桩头平整,预留10cm嵌入承台。
14、钢筋笼钢筋检查,品种、规格、数量、间距、长度等符合设计及规范要求。
钻孔事故的预防和处理
1、坍孔
坍孔的表观特征是孔内水位突然下降,孔口冒细密的气泡,出渣量显著增加而不见进尺,钻机负荷显著增加等。
a 在松散粉沙土或流沙中钻进时,应控制进尺速度,选用较大相对密度、粘度、胶体率的泥浆或高质量泥浆。
b 汛期水位变化过大时,应采取升高护筒,增高水头,或用虹吸管、连通管等措施保证水头相对稳定。
c 发生孔口坍塌时,可立即拆除护筒并回填钻孔,重新埋设护筒再钻。
d如发生孔内坍塌,判明坍塌位置,回填沙和粘制土混合物到坍孔处以上1m~2m,如坍孔严重时应该全部回填,待回填物沉积密实后再行钻进。
e 清孔时应指定专人补浆,保证孔内必要的水头高度。应扶正吸泥机,防止触动孔壁。
2、钻孔偏斜
a 安装钻机时要使转盘、底座水平,其中滑轮组、固定钻杆的卡孔和护筒中心三者应在一条竖直线上,并经常检查校正。
b 由于主动钻杆较长,转动是上部摆动较大。必须在钻架上增设导向架,控制钻杆上的提引水龙头,使其沿导向架对中钻进。
c 钻杆接头应逐个检查,及时调整,当主动钻杆弯曲时,要用千斤顶及时调整。
d 在有倾斜的软、硬地层钻进时,应吊着钻杆控制进尺,低速钻进,或回填片、卵石冲平后再钻进。
3、掉钻落物
a 开钻前应清除孔内落物,零星铁件可用电磁铁吸取,较大落物和钻具也可用冲抓锥打捞,然后在护筒口加盖。
b 经常检查钻具、钻杆、钢丝绳和连接装置。
c 为便于打捞落锥,可在冲击锥或其他类型的钻头上预先焊打捞环、打捞杠,或在锥身上围捆几圈钢丝绳等。
4、扩孔和缩孔
扩孔比较多见,一般表现为局部的孔径过大。在地下水呈运动
状态、土质松散的地层或钻锥摆动过大,易于出现扩孔,扩孔发生原因同坍孔相同,轻则为扩孔,重则为坍孔。若只孔内局部发生坍塌而扩孔,钻孔仍能达到设计深度则不必处理,只是混凝土灌注量大大增加。若因扩孔后继续坍塌影响钻进,应按坍孔事故处理。
缩孔即孔径的超常缩小,一般表现为钻机钻进时发生卡钻、提不出钻头或者提钻异常困难的迹象。缩孔原因有两种:一种是钻锥焊补不及时,严重磨耗的钻锥往往钻出较设计桩径稍小的孔;另一种是由于地层中有软塑土,遇水膨胀后使孔径缩小。各种钻孔方法均可能发生缩孔。为防止缩孔,前者要及时修补磨损的钻头,后者要使用失水率小的优质泥浆护壁必须快钻慢进,并复钻二三次。
安全环保水要求
1、泥浆池大小要依据桩的数量,及桩长确定,施工中泥浆不
得外溢,如需要外运时应集中处理,不得乱排乱放;泥浆池的安全围护,四周要设置水平及竖向杆件,杆件间距要能满足安全围护的需要,且连接可靠,围护杆件上要用红白相间的漆涂刷,在杆件四周敷设安全维护网。
2、安全用电.不得私拉乱拉电线,配电箱要采用三线四项制,距离地面的安全高度不得小于0.6米,电线不得被踩踏,或碾压,如必须敷设在地上时,必须把电缆通过钢管埋设。
