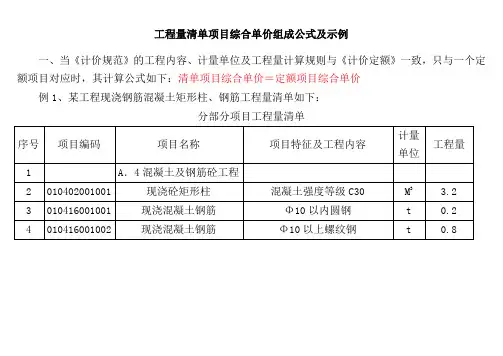

工程量清单项目综合单价组成公式及示例一、当《计价规范》的工程内容、计量单位及工程量计算规则与《计价定额》一致,只与一个定额项目对应时,其计算公式如下:清单项目综合单价=定额项目综合单价例1、某工程现浇钢筋混凝土矩形柱、钢筋工程量清单如下:分部分项目工程量清单序号项目编码项目名称项目特征及工程内容计量单位工程量1 A.4混凝土及钢筋砼工程2 010********* 现浇砼矩形柱混凝土强度等级C30 M3 3.23 010********* 现浇混凝土钢筋Φ10以内圆钢t 0.24 010********* 现浇混凝土钢筋Φ10以上螺纹钢t 0.8工程名称:某工程计量单位:M3项目编码:010********* 工程量:3.2项目名称:现浇砼矩形柱C30 清单项目综合单价:246.39元/ M3序号定额编号工程内容单位数量综合单价(元)其中(元)人工费材料费机械费综合费单价合价单价合价单价合价单价合价单价合价1 AD0065 现浇砼矩形柱C30M3 3.2 246.39 53.38 161.89 4.89 26.22234 清单项目合价M3 3.25 清单项目综合单价M3 1工程名称:某工程计量单位:t项目编码:010********* 工程量:0.2项目名称:现浇砼钢筋Φ10以内圆钢清单项目综合单价:3315.84元/t序号定额编号工程内容单位数量综合单价(元)其中(元)人工费材料费机械费综合费单价合价单价合价单价合价单价合价单价合价1 AD0897 现浇砼钢筋Φ10以内圆钢t 0.2 3315.84 378.88 2735.64 21.26 180.06234 清单项目合价t 0.25 清单项目综合单价t 1工程名称:某工程计量单位:t项目编码:010********* 工程量:0.8项目名称:现浇砼矩形柱C30 清单项目综合单价:3088.41元/t序号定额编号工程内容单位数量综合单价(元)其中(元)人工费材料费机械费综合费单价合价单价合价单价合价单价合价单价合价1 AD0899 现浇砼钢筋Φ10以上螺纹钢t 0.8 3088.41 190.16 2722.17 62.64 113.66234 清单项目合价t 0.85 清单项目综合单价t 1二、当《计价规范》的计量单位及工程量计算规则与《计价定额》一致,工程内容不一致,需几个定额项目组成时,其计算公式如下:清单项目综合单价=Σ(定额项目综合单价)例2、某工程天棚抹灰工程量清单如下:分部分项目工程量清单序号项目编码项目名称项目特征及工程内容计量单位工程量1 020********* 天棚抹混合砂浆板底刷107胶水泥浆,面抹混合砂浆(细砂),刮滑石粉混合胶水腻子二遍。
2013版国标清单钢筋工程清单编制解析与实例【摘要】本文根据2013版国标清单及浙江省补充规定对钢筋工程清单编制的要求,对比以往国标清单有关规定的差异,并通过建筑工程相关编制实例加以说明。
【关键词】工程量清单;钢筋;解析;实例工程量清单编制及结算中,钢筋工程是比较容易产生争议的项目。
而2013版国标清单及浙江省补充规定又对钢筋工程的清单编制做了较大调整,为此,本文就建筑工程中钢筋工程量清单的编制进行解析,并通过编制实例加以说明。
一、计算规则变化1.2003版国标清单规定“按设计图示钢筋(网)长度(面积)乘以单位理论质量计算。
”同时在其他相关问题的处理意见中注明“现浇构件中固定位置的支撑钢筋、双层钢筋用的“铁马”、伸出构件的锚固钢筋、预制构件的吊钩等,应并入钢筋工程量内。
”由于定额计价中钢筋工程量一直是包括了定尺长度引起的钢筋搭接工程量,但在清单规范中对于该部分钢筋工程量没有明确规定,且说明中对于工程数量远小于搭接工程量的支撑钢筋、双层钢筋的撑脚和吊钩等都规定应计算重量,所以在是否计算搭接长度的问题上一直存在争议。
2.2008版国标清单仅对原2003国标清单正文部分做了较大修改,但我省借贯彻2008版国标清单的契机,通过建建发〔2009〕125 号文出台了浙江省补充内容的规定。
其中,对于钢筋工程,规定了“编制工程量清单和招标控制价时,对于现浇构件中钢筋连接方式,如设计图纸注明的按设计有关规定计算;设计图纸未注明的,主筋直径大于22mm 的按焊接或机械连接考虑,其余均按绑扎考虑。
按焊接或机械连接考虑时,应注明接头数量。
钢筋搭接工程量计入清单钢筋工程量,并在总说明中注明定尺长度。
”3.2013版国标清单对钢筋工程量计算规则的说明为“除设计(包括规范规定)标明的搭接外,其他施工搭接不计算工程量,在综合单价中综合考虑。
”众所周知,钢筋的连接有绑扎、机械连接和焊接三种方式,但设计和施工规范中除部分特殊情况外,并没有强制规定采用哪种连接方式。

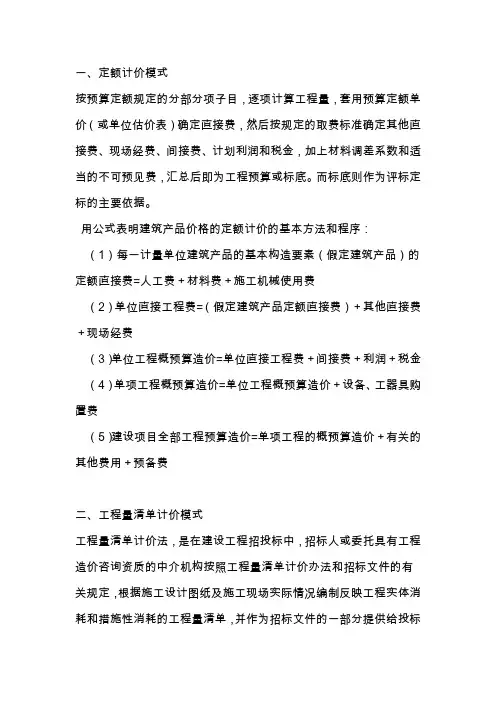

一、定额计价模式按预算定额规定的分部分项子目,逐项计算工程量,套用预算定额单价(或单位估价表)确定直接费,然后按规定的取费标准确定其他直接费、现场经费、间接费、计划利润和税金,加上材料调差系数和适当的不可预见费,汇总后即为工程预算或标底。
而标底则作为评标定标的主要依据。
用公式表明建筑产品价格的定额计价的基本方法和程序:(1)每一计量单位建筑产品的基本构造要素(假定建筑产品)的定额直接费=人工费+材料费+施工机械使用费(2)单位直接工程费=(假定建筑产品定额直接费)+其他直接费+现场经费(3)单位工程概预算造价=单位直接工程费+间接费+利润+税金(4)单项工程概预算造价=单位工程概预算造价+设备、工器具购置费(5)建设项目全部工程预算造价=单项工程的概预算造价+有关的其他费用+预备费二、工程量清单计价模式工程量清单计价法,是在建设工程招投标中,招标人或委托具有工程造价咨询资质的中介机构按照工程量清单计价办法和招标文件的有关规定,根据施工设计图纸及施工现场实际情况编制反映工程实体消耗和措施性消耗的工程量清单,并作为招标文件的一部分提供给投标人,由投标人依据工程量清单自主报价的计价方式。
在工程招投标中采用工程量清单计价是国际上较为通行的做法。
在工程量清单计价模式中,工程量清单全面地列出所有可能影响工程施工造价的项目及其工程量,并对每个项目的性质给予描述和说明,以便所有承包单位在同一标准基础上作出报价。
工程量清单是招标文件的重要组成部分,是编制标底和投标报价、进行公平竞争的基础,同时也是合理确定和有效控制工程造价的重要依据之一。
1、工程量清单报价的形式。
工程量清单报价包括实物工程量清单报价、非实物形态竞争性费用。
工程量清单以实物工程量为主体,非实物形态竞争性费用和人工费用不提供实物量。
实物工程量清单通常指建筑安装就位后工程实体量。
工程量清单不能单独使用,应与招标文件的招标须知、合同文件、技术规范和图纸等结合使用。
造价工程师典型案例:案例分析(二)1.某工程楼面如图3-4所示。
梁纵向钢筋通长布置,8m长一个搭接,搭接长度l.2 Lt,Lt为40d。
梁箍筋弯钩长度每边lOd。
梁混凝土保护层25 mm。
2.该工程分部分项工程量清单项目综合单价的费率:管理费费率l2%,利润率7%。
其他相关资料见表3-32(管理费、利润均以人工费、材料费、机械费之和为基数计取)。
【问题】1.计算KLl梁钢筋的质量,并将相关内容填入表3-33相应栏目中。
2.依据《建设工程工程量清单计价规范》,将项目编码、综合单价、合价及综合单价计算过程填入表3—32的相应栏目中。
(注:计算结果均保留两位小数)2、某市政府投资的一建设工程项目,项目法人单位委托某招标代理机构采用公开招标方式代理项目施工招标,并委托具有相应资质的工程造价咨询企业编制了招标控制价。
招标过程中发生以下事件:事件1:招标信息在招标信息网上发布后,招标人考虑到该项目建设工期紧,为缩短招标时间,而改用邀请招标方式,并要求在当地承包商中选择中标人。
事件2:资格预审时,招标代理机构审查了各个潜在投标人的专业、技术资格和技术能力。
事件3:招标代理机构设定招标文件出售的起止时间为3个工作日;要求投标人提交的投标保证金为120万元。
事件4:开标后,招标代理机构组建评标委员会,由技术专家2人、经济专家3人、招标人代表1人,该项目主管部门主要负责人1人组成。
事件5:招标人向中标人发出中标通知书后,向其提出降价要求,双方经过多次谈判,签订了书面合同,合同价比中标价降低2%。
招标人在与中标人签订合同3周后,退还了未中标的其他投标人的投标保证金。
【问题】1.说明工程造价咨询企业编制招标控制价的主要依据。
2.指出事件1中招标人行为的不妥之处,并说明理由。
3.说明事件2中招标代理机构在资格预审时还应审查哪些内容。
4.指出事件3、事件4中招标代理机构行为的不妥之处,并说明理由。
5.指出事件5中招标人行为的不妥之处,并说明理由。

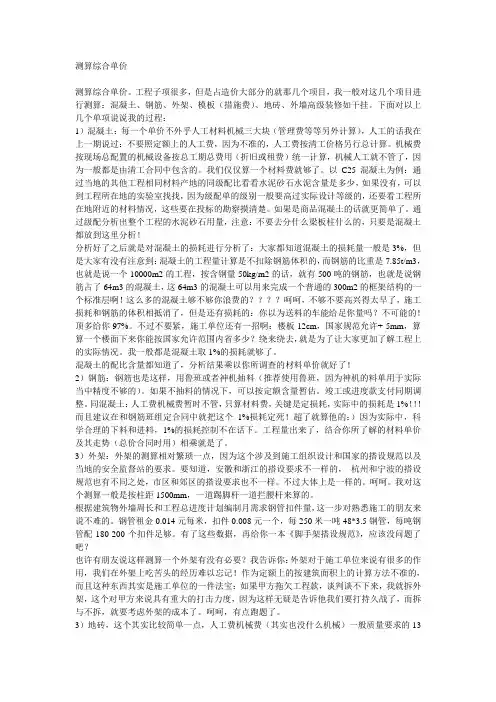

测算综合单价测算综合单价。
工程子项很多,但是占造价大部分的就那几个项目,我一般对这几个项目进行测算:混凝土、钢筋、外架、模板(措施费)、地砖、外墙高级装修如干挂。
下面对以上几个单项说说我的过程:1)混凝土:每一个单价不外乎人工材料机械三大块(管理费等等另外计算),人工的话我在上一期说过:不要照定额上的人工费,因为不准的,人工费按清工价格另行总计算。
机械费按现场总配置的机械设备按总工期总费用(折旧或租费)统一计算,机械人工就不管了,因为一般都是由清工合同中包含的。
我们仅仅算一个材料费就够了。
以C25混凝土为例:通过当地的其他工程相同材料产地的同级配比看看水泥砂石水泥含量是多少,如果没有,可以到工程所在地的实验室找找,因为级配单的级别一般要高过实际设计等级的,还要看工程所在地附近的材料情况,这些要在投标的勘察摸清楚。
如果是商品混凝土的话就更简单了。
通过级配分析出整个工程的水泥砂石用量,注意:不要去分什么梁板柱什么的,只要是混凝土都放到这里分析!分析好了之后就是对混凝土的损耗进行分析了:大家都知道混凝土的损耗量一般是3%,但是大家有没有注意到:混凝土的工程量计算是不扣除钢筋体积的,而钢筋的比重是7.85t/m3,也就是说一个10000m2的工程,按含钢量50kg/m2的话,就有500吨的钢筋,也就是说钢筋占了64m3的混凝土,这64m3的混凝土可以用来完成一个普通的300m2的框架结构的一个标准层啊!这么多的混凝土够不够你浪费的????呵呵,不够不要高兴得太早了,施工损耗和钢筋的体积相抵消了,但是还有损耗的:你以为送料的车能给足你量吗?不可能的!顶多给你97%。
不过不要紧,施工单位还有一招啊:楼板12cm,国家规范允许+-5mm,算算一个楼面下来你能按国家允许范围内省多少?绕来绕去,就是为了让大家更加了解工程上的实际情况。
我一般都是混凝土取1%的损耗就够了。
混凝土的配比含量都知道了,分析结果乘以你所调查的材料单价就好了!2)钢筋:钢筋也是这样,用鲁班或者神机抽料(推荐使用鲁班,因为神机的料单用于实际当中精度不够的)。

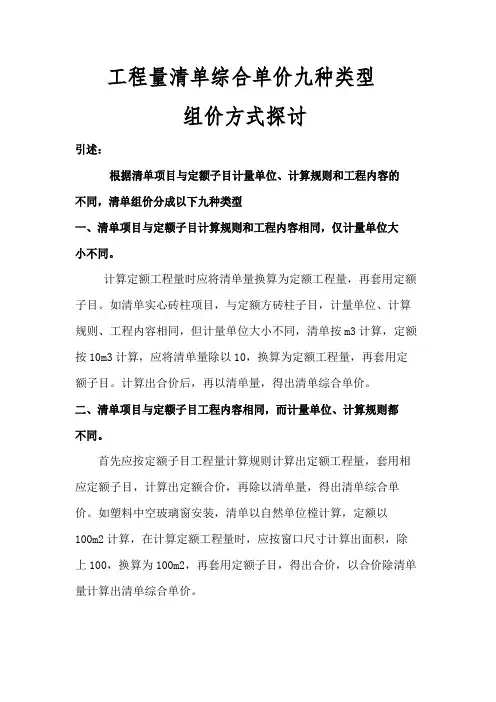

工程量清单综合单价九种类型组价方式探讨引述:根据清单项目与定额子目计量单位、计算规则和工程内容的不同,清单组价分成以下九种类型一、清单项目与定额子目计算规则和工程内容相同,仅计量单位大小不同。
计算定额工程量时应将清单量换算为定额工程量,再套用定额子目。
如清单实心砖柱项目,与定额方砖柱子目,计量单位、计算规则、工程内容相同,但计量单位大小不同,清单按m3计算,定额按10m3计算,应将清单量除以10,换算为定额工程量,再套用定额子目。
计算出合价后,再以清单量,得出清单综合单价。
二、清单项目与定额子目工程内容相同,而计量单位、计算规则都不同。
首先应按定额子目工程量计算规则计算出定额工程量,套用相应定额子目,计算出定额合价,再除以清单量,得出清单综合单价。
如塑料中空玻璃窗安装,清单以自然单位樘计算,定额以100m2计算,在计算定额工程量时,应按窗口尺寸计算出面积,除上100,换算为100m2,再套用定额子目,得出合价,以合价除清单量计算出清单综合单价。
三、清单项目与定额子目计量单位、计算规则相同,而工程内容不同应按定额子目工程内容选择定额子目,计算出定额工程量,套用相应定额子目,计算出定额合价,将几项合价汇总后再除以清单量,得出清单综合单价。
如清单项目砖基础项目,含砼垫层,而定额子目砖基础则不含砼垫层,套用定额子目时,则要套用砖基础和砼垫层两个定额子目,得出合计后除清单量,得出清单综合单价。
四、清单项目与定额子目计量单位、工程内容相同,而计算规则不同按定额子目计算规则,计算出定额工程量,套用相应定额子目,计算出定额合价,再除以清单量,得出清单综合单价。
如钢筋砼预制构件,清单按实体净量计算,定额则应包括制作、运输、安装损耗,其损耗率分别为0.2%、0.8%和0.5%,定额工程量=图示工程量*(1+0.2%+0.8%+0.5%)。
计算出定额工程量,套用相应定额子目,计算出定额合价,再除以清单量,得出清单综合单价。
清单工程量与定额计价工程量计算规则对照表在建筑工程造价中,清单工程量和定额计价工程量的计算规则往往存在差异。
了解这些差异对于正确计算工程造价至关重要。
本文将对照列出清单工程量与定额计价工程量的计算规则,以便读者更好地理解和应用。
清单工程量:根据图纸尺寸计算挖填土方量,不扣减工作面和放坡系数。
定额计价工程量:根据实际施工情况考虑工作面和放坡系数,计算挖填土方量。
清单工程量:根据图纸尺寸计算基础体积,不扣减地梁、基础墙所占体积。
定额计价工程量:在清单工程量的基础上,还需考虑地梁、基础墙所占体积。
清单工程量:按图纸标注的规格和数量计算钢筋工程量。
定额计价工程量:在清单工程量的基础上,需考虑搭接和弯曲调整系数。
清单工程量:根据图纸尺寸计算混凝土体积,不扣减钢筋所占体积。
定额计价工程量:在清单工程量的基础上,还需考虑钢筋所占体积。
清单工程量:按图纸标注的规格和数量计算模板面积或体积。
定额计价工程量:在清单工程量的基础上,需考虑模板超高、支撑等因素。
清单工程量:根据图纸尺寸计算砌筑体积,不扣减门窗洞口所占体积。
定额计价工程量:在清单工程量的基础上,还需考虑门窗洞口所占体积。
清单工程量:按图纸标注的规格和数量计算装饰面积或体积。
定额计价工程量:在清单工程量的基础上,需考虑装饰线条、收口等因素。
清单工程量:根据图纸标注的规格和数量计算其他工程量。
定额计价工程量:在清单工程量的基础上,需考虑实际施工情况等因素。
清单工程量和定额计价工程量的计算规则存在差异,需要结合具体施工情况和合同约定进行计算。
在实际工作中,建议咨询专业造价人员以确保计算的准确性。
在建设工程项目中,定额与清单计价是两个核心概念,它们在工程管理和造价控制方面发挥着至关重要的作用。
本文将详细阐述这两个概念的定义、差异以及各自的适用范围,为工程建设领域的相关人员提供有益的参考。
建设工程定额是指在正常施工条件下,完成单位合格产品所必需的人工、材料、机械台班消耗量的标准。

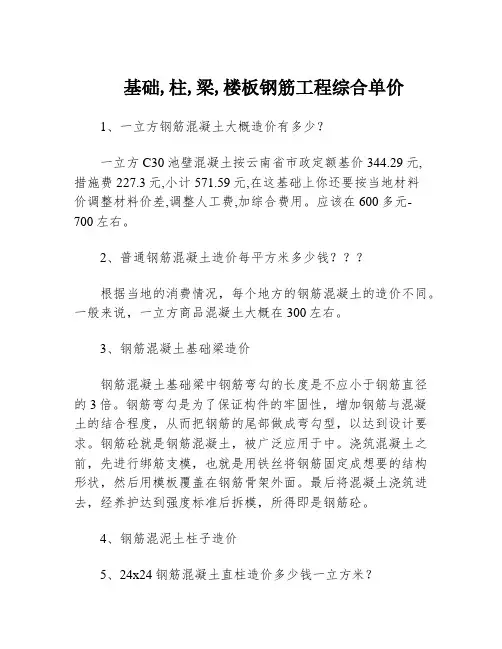

基础,柱,梁,楼板钢筋工程综合单价1、一立方钢筋混凝土大概造价有多少?一立方C30池壁混凝土按云南省市政定额基价344.29元,措施费227.3元,小计571.59元,在这基础上你还要按当地材料价调整材料价差,调整人工费,加综合费用。
应该在600多元-700左右。
2、普通钢筋混凝土造价每平方米多少钱根据当地的消费情况,每个地方的钢筋混凝土的造价不同。
一般来说,一立方商品混凝土大概在300左右。
3、钢筋混凝土基础梁造价钢筋混凝土基础梁中钢筋弯勾的长度是不应小于钢筋直径的3倍。
钢筋弯勾是为了保证构件的牢固性,增加钢筋与混凝土的结合程度,从而把钢筋的尾部做成弯勾型,以达到设计要求。
钢筋砼就是钢筋混凝土,被广泛应用于中。
浇筑混凝土之前,先进行绑筋支模,也就是用铁丝将钢筋固定成想要的结构形状,然后用模板覆盖在钢筋骨架外面。
最后将混凝土浇筑进去,经养护达到强度标准后拆模,所得即是钢筋砼。
4、钢筋混泥土柱子造价5、24x24钢筋混凝土直柱造价多少钱一立方米?不同材料,不同地区混zd凝土价格是不一样的。
不同时间,不同施工方要价也不同。
不过一般为:C20素混凝土1m³约290元估计钢版筋60㎏(0.06×00元),加模板、人工、权机械、杂费共计大概90元。
6、四十公分见方的混凝土柱子造价多少一米?模板费用含材料人工复:一米1.6平方单价九十左右费用144元每米砼费制用含材料人工:0.4*0.4=0.16立方单价大概400元费百用64元每米合计:144+64=20元你没说钢筋不含度钢筋费用。
这个价格不一知样的,各地价格少有差别!道希望帮到你望采纳!7、300*300的独立柱造价大概是多少?按现在都用的,C30混凝土,三级钢,混凝土大概330块钱一立方米,钢筋大概5500块一吨,300*300的独立柱,应该只需要4根圆16的纵向钢筋,圆@200的双肢箍筋(如果不抗震、也不是框架柱的话),粗算混凝土用量,0.3m*0.*330元(如果层高取3米)=9.1元。
钢筋清单综合单价计算公式在建筑工程中,钢筋是一种常用的建筑材料,它在混凝土结构中起着增强和抵抗拉力的作用。
在建筑工程中,钢筋的使用量是非常大的,因此如何准确计算钢筋的综合单价是非常重要的。
钢筋清单综合单价计算公式是指根据工程图纸中的钢筋用量和市场价格,计算出单位工程中钢筋的总价格。
本文将从钢筋清单的基本概念、综合单价计算的方法和公式以及实际应用等方面进行介绍。
一、钢筋清单的基本概念。
钢筋清单是指在建筑工程中,根据施工图纸中的结构设计要求和工程量清单,将钢筋按照规格、数量、长度等详细列出来的清单。
钢筋清单是建筑工程施工的重要依据,它直接影响到工程质量和成本控制。
钢筋清单中包括了钢筋的种类、规格、数量、长度等详细信息,是施工单位和监理单位进行工程验收和结算的重要依据。
二、综合单价计算的方法和公式。
1. 综合单价的含义。
综合单价是指在建筑工程中,将各种材料、人工、机械等费用按照一定的比例合成为单位工程的总价格。
在钢筋清单中,综合单价是指将钢筋的材料费、人工费、机械费等费用按照一定的比例合成为单位工程的总价格。
2. 综合单价的计算方法。
综合单价的计算方法一般包括以下几个步骤:(1)确定各项费用的价格,包括材料费、人工费、机械费等费用,需要根据市场价格和实际情况确定。
(2)计算各项费用的合计,将各项费用按照工程量清单中的数量和规格进行计算,得出各项费用的合计。
(3)合成综合单价,根据各项费用的合计,按照一定的比例合成为单位工程的总价格,即为综合单价。
3. 综合单价计算公式。
综合单价计算公式一般为:综合单价 = 材料费 + 人工费 + 机械费。
其中,材料费 = 钢筋用量×钢筋价格。
人工费 = 钢筋用量×人工费单价。
机械费 = 钢筋用量×机械费单价。
通过以上公式,可以计算出钢筋的综合单价,为后续工程成本控制和结算提供重要依据。
三、实际应用。
在实际工程中,钢筋清单综合单价的计算是非常重要的,它直接关系到工程的成本控制和质量管理。
总说明一、《河南省建设工程工程量清单综合单价(2008)》“D市政工程”(以下简称本综合单价),是依据现行国家标准《建设工程工程量清单计价规范》(GB505OO-2003)(以下简称《计价规范》),在《河南省市政工程量单位综合基价(2002年)》的基础上,为适应工程量清单计价和定额计价的需要,按正常的施工条件、合理的施工组织以及现行的市政工程施工设计规范、施工验收规范、质量评定标准及安全技术操作规程编制的。
二、本综合单价适用于河南省行政区域内的新建、扩建和改建市政工程。
三、本综合单价包括土石方工程、道路工程、桥涵护岸工程、市政管网工程、钢筋工程、拆除工程、路灯工程、措施项目共八分部。
其中管网工程包括排水工程、给水工程、燃气与集中供热工程3个专业。
四、本综合单价是编审投资估算指标、设计概算、施工图预算、工程招标标底、拦标价、竣工结算的政府指导政府指导价:是建设工程实行工程量清单招标投标计价的基础;是企业编制内部定额、考核工程成本、进行投标报价、选择经济合理的设计和施工方案的参考。
五、市政工程造价由工程成本(直接费、间接费)、利润和税金组成。
六、实行工程量清单项目招标标底(拦标价)和投标报价由工程量清单项目费用、措施项目费用、其他项目费用、规费和税金组成。
工程量清单项目费用是各分部分项工程量清单数量与本综合单价和相应项目综合单价的乘积之和。
措施项目是为完成工程项目施工,发生于改工程施工前和施工过程中技术、生活、安全、卫生、环境等方面的非工程实体项目。
措施项目费用有组织措施项目费用、技术措施项目费组成。
其他项目费由预留金、材料购置费、总承包服务费、零星工作项目费组成。
规费由工程排污费、工程定额测定费、社会保障费(养老保险费、失业保险费、医疗保险费)、住房公积金和意外伤害保险费组成。
税金有营业税、城市建设维护税、教育费附加组成,详见表1.七、本综合单价依据《计价规范》的内容和顺序设置,其章节编码和项目编码均与《计价规范》一致,并在此基础上对《计价规范》没有涉及到的内容进行了相应的扩展。
(原创实用版4篇)编制人员:_______________审核人员:_______________审批人员:_______________编制单位:_______________编制时间:_______________序言本店铺为大家精心编写了4篇《简述分部分项工程量清单综合单价计算步骤》,供大家借鉴与参考。
下载后,可根据实际需要进行调整和使用,希望能够帮助到大家,谢射!(4篇)《简述分部分项工程量清单综合单价计算步骤》篇1分部分项工程量清单综合单价计算步骤如下:1. 确定分部分项工程量清单项目:根据施工图纸和施工方案,确定分部分项工程量清单项目,包括项目名称、项目特征、计量单位、工程量等。
2. 确定综合单价计算公式:根据工程量清单项目的特征,确定综合单价计算公式,一般包括人工费、材料费、机械使用费、管理费和利润等。
3. 确定各项费用参数:根据工程实际情况,确定各项费用参数,包括人工日工资、材料单价、机械台班费、管理费率和利润率等。
4. 计算综合单价:根据综合单价计算公式和各项费用参数,计算出分部分项工程量清单项目的综合单价。
5. 编制工程量清单计价表:将分部分项工程量清单项目的综合单价计入工程量清单计价表中,并计算出各项费用的总和。
6. 审核计价表:对工程量清单计价表进行审核,确保计算准确无误。
《简述分部分项工程量清单综合单价计算步骤》篇2分部分项工程量清单综合单价计算步骤如下:1. 确定分部分项工程量清单项目:根据施工图纸和施工方案,确定分部分项工程量清单项目,包括项目名称、项目特征、计量单位、工程量等。
2. 确定综合单价计算公式:根据工程量清单项目的特征,确定综合单价计算公式,一般包括人工费、材料费、机械使用费、管理费和利润等。
3. 确定各项费用参数:根据施工图纸和施工方案,确定各项费用参数,包括人工日单价、材料单价、机械台班单价、管理费率和利润率等。
4. 计算综合单价:根据综合单价计算公式和各项费用参数,计算出分部分项工程量清单项目的综合单价。
一、土石方工程清单编制例题例1:某工程外墙外边线尺寸为36.24m×12.24m,底层设有围护栏板的室外平台共4只,围护外围尺寸为3.84m×1.68m;设计室外地坪土方标高为-0.15m,现场自然地坪平均标高为-0.05m,现场土方多余,需运至场外5km处松散弃置,按规范编制该工程平整场地清单项目。
解:该工程按自然标高计算,多余土方平均厚度0.10m,按题意需考虑外运。
工程量计算:平整场地:S=36.24×12.24+3.84×1.68×4=469.38m2分部分项工程量清单表1-1序号项目编码项目名称计量单位工程数量1010101001001平整场地,余土平均厚度0.1m,外运距离5km处松散弃置m2469.38例2:如图,某房屋工程基础平面及断面如图,已知:基底土质均衡,为二类土,地下常水位标高为-1.1m,土方含水率30%;室外地坪设计标高-0.15m,交付施工的地坪标高-0.3m,基坑回填后余土弃运5km。
试计算该基础土方开挖工程量,编制工程量清单。
图4-1解:本工程基础槽坑开挖按基础类型有1-1、2-2和J-1三种,应分别列项。
工程量计算:挖土深度=1.6-0.3=1.30 m1、断面1-1:L=(10+9)×2-1.1×6+0.38=31.78m (0.38为垛折加长度)V=31.78×1.4×1.3=57.84m3其中:湿土 V=31.78×1.4×0.5=22.25m32、断面2-2:L=9-0.7×2+0.38=7.98mV=7.98×1.6×1.3=16.60m3其中:湿土 V=7.98×1.6×0.5=6.38m33、J-1: V=2.2×2.2×1.3×3=18.88m3其中:湿土 V=2.2×2.2×0.5×3=7.26m3根据工程量清单格式,编制该基础土方开挖工程量清单如下表:分部分项工程量清单表1-2序号项目编码项目名称计量单位工程数量1010101003001挖1-1有梁式钢筋砼基槽二类土方,基底垫层宽度1.4m,开挖深度1.3m,湿土深度0.5m,土方含水率30%,弃土运距5kmm357.842010101003002挖2-2有梁式钢筋砼基槽二类土方,基底垫层宽度1.6m,开挖深度1.3m,湿土深度0.5m,土方含水率30%,弃土运距5kmm316.603010101003003挖J-1钢筋砼柱基基坑二类土方,基底垫层2.2m×2.2m,开挖深度1.3m,湿m318.88序号项目编号项目名称计量单位工程数量1010101006001挖WS1水泥涵管沟槽三类干土,管外径450mm,直铺,挖土深1.8m,沟槽原土回填夯实,余土堆弃平均距离120m,管间砖砌窨井共6只,井底垫层尺寸1.3m×1.3mm80土深度0.5m,土方含水率30%,弃土运距5km例3:某工程室外排水管道WSI,工程量80m(含窨井),采用外径450mm水泥涵管直铺。
建设工程造价构成建设工程造价由直接费、间接费、利润和税金组成(见表 1)表 1 建设工程造价构成表 1.人工费 2.材料费 3.施工机械使用费 1.大型机械进出场及安拆费 2.混凝土、钢筋混凝土模板及支架费 3.脚手架费 4.已完工程及设备保护费 5.施工排水、降水费 6.垂直运输机械及超高增加费 7.构件运输及安装费 8.其他施工技术措施费 9.总承包服务费 10.环境保护费 11.文明施工费 12.安全施工费 13.暂时设施费 14.夜间施工费 15.二次搬运费 16.冬雨季施工增加费 17.工程定位复测、工程交点、场地清理费 18.室内环境污染物检测费 19.缩短工期措施费 20.生产工具用具使用费 21.其他施工组织措施费 1.管理人员工资 2.办公费 3.差旅交通费 4.固定资产使用费5.工具用具使用费6.劳动保险费 施 工 组 织 措 施 费措 施 费 施 工 技 术 措 施 费 程造直接工程费 企业管理费 建设间接费 直 接 费价工注:表中措施费仅列通用项目, 各专业工程的措施项目可根据拟建工程的 具体情况确定。
一、直接费直接费由直接工程费和措施费组成。
(一)直接工程费: 是指施工过程中耗费的构成工程实体的各项费用, 包括人 工费、材料费、施工机械使用费。
1.人工费:是指直接从事建设工程施工的生产工人开支的各项费用,内容 包括:(1)基本工资:是指发放给生产工人的基本工资。
(2)工资性补贴: 是指按规定标准发放的工资有关补贴, 详见建标(2003)206 号文。
(3)生产工人辅助工资:是指生产工人年有效施工天数以外非作业天数的工 资,包括职工学习、培训期间的工资,调动工作、探亲、休假期间的工资,因气 候影响的停工工资,女工哺乳期间的工资,病假在六个月以内的工资及产、婚、 丧假期的工资。
(4)职工福利费:只指按规定标准计提的职工福利费。
(5)生产工人劳动保护费:是指按规定标准发放的劳动保护用品的购置费及 修理费, 徒工服装补贴, 防暑降温费, 在有碍身体健康环境中施工的保健费用等。
基础清单计价规则及单价说明一、总说明1.清单内项目名称及内容只是简单扼要的说明,详细的做法及技术要求如与工程规范、招标图纸、答疑文件不一致之处以工程规范、招标图纸、答疑文件之内容为准。
2.投标人对项目报价前必须综合考虑图纸及工程规范、材料规格、质量及施工程序等方面的要求与标准,且投标人的投标报价应已包含技术规范所要求的全部工作内容。
凡招标文件、招标图纸、构造做法或规范显示由投标人负责的内容,无论工程量清单有无显示,都已包含在投标报价中。
其它一切虽然在图纸、工程规范、构造做法、工程量清单、单价说明中没有提及但按常规应该实施的做法,且已包含在投标报价中。
3.投标人的投标报价被视为已考察了工地现场并获得了所有涉及到其投标的信息。
如承包人不进行实地量度就订购物料或进行施工,而导致错误或虚耗材料/工作产生的损失及工期延误由承包人自行承担。
4.所有由投标人提供的用于本工程的材料和设备必须符合有关政府及审批部门现行的防火规范要求。
投标人必须负责准备及提交所需的详细设计和材料样品给有关政府及审批部门,并获得其批准。
因此而涉及的相关费用均被视为已包含在本合同报价内。
5.综合单价:本工程为综合单价包干,包干综合单价均包含人工费、材料费、机械费、管理费、利润、规费、风险费等以及合同明示的所有责任、义务和风险而产生的所有费用。
6.投标综合单价包干是指按照施工图纸、图审意见、相关规范和招标文件要求而包干的价格。
不论其对应的项目特征是否描述完全,都将被认为已包括按照规范及设计图纸实施对应项目所有工作内容及完成此工作内容而必须的各种辅助工作的费用。
7.综合单价不随材料市场价格波动、工程量增减、工期与合同约定工期不完全吻合、工程变更、设计方案变动、工资、物价、费率或汇率的变动或政府颁发的任何调价文件而发生变化,投标人应充分考虑施工期间的市场风险和国家、地区政策性调整以及施工条件确定风险系数计入综合单价费用,以及工程所在地周围环境、交通情况等情况均详细研究明了,投标人应在完全勘察现场情况及准确阅读标书的前提下经认真测算分摊在各分部分项工程量清单报价中。
例题4:梁钢筋的费用计算过程
分析:本工程现浇混凝土梁钢筋:010416001
1.钢筋工程量计算:(受力钢筋保护层厚度25mm)
(1)梁上部通长钢筋:25
锚固长度LaE=30d=750mm>500-25=475mm,应弯锚;
平直段长度为500-25=475mm≥0.4LaE,弯段长度取15d可满足要求锚固长度要求。
L单根=7200+2×250-2×25+2×15×25=8400(mm)=8.4m
N=2(根)
(2)左、右负弯矩钢筋:25,负弯矩筋要求锚入支座并伸出Ln/3。
L单根=(7200-2×250)/3+500-25+15×25=3083(mm)=3.083m
N=2×2=4(根)
(3)梁下部钢筋:25
L单根=7200+2×250-2×25+2×15×25=8400(mm)=8.4m
N=6(根)
(4)抗扭纵向钢筋:18
锚固长度LaE=30d=540mm>500-25=475mm,应弯锚;
平直段长度为500-25=475mm≥0.4LaE,弯段长度取15d可满足要求锚固长度要求。
L单根=7200+2×250-2×25+2×15×18=8190(mm)=8.19m
N=2(根)
(5)附加吊筋:14(如图)
L 单根=250+2×50+2×
(700-2×25)×1.414+2×20×14=2748.2(mm )=2.748m N=2(根)
(6)箍筋:φ10(按03G101-1)
根据抗震要求,箍筋端头为135°/135°弯钩,且弯钩平直段长度为10d ,所以每个箍筋弯钩增加长度为:10d+0.5D+d =13d
L 单根=(300+700)×2-8×25+13×10×2=2117.4(mm )=2.117m
12007005.122502720021100507005.1-⨯⨯-⨯-+⨯⎪⎭
⎫ ⎝⎛+-⨯=箍筋根数 =44(根)
另主次梁相交处应在主梁上沿次梁两边各附加3根箍筋,则:
箍筋根数=44+6=50(根)
钢筋长度汇总:
L φ10=2.117×50=105.85(m )
L 14=2.748×2=5.496(m )
L18=8.19×2=16.38(m)
L25=8.4×2+3.083×4+8.4×6=79.532(m)
钢筋清单工程量:
Ⅰ级钢φ10以内(010*********):
T=105.85×0.617=65.31(kg)=0.065(t)
Ⅱ级钢综合(010*********):
T=5.496×1.21+16.38×2.00+79.532×3.85=345.61(kg)=0.346(t)2.钢筋清单项目综合单价:(参考河南省《综合单价》)
(1)Ⅰ级钢φ10以内(010*********):对应子目(4-168)
实际工程量=清单工程量=0.065(t)
人工费=443.76(元/t)
材料费=3392.33(元/t)
机械费=26.25(元/t)
管理费=207.02(元/t)
利润=103.51(元/t)
综合单价=4172.87(元/t)填表
(2)Ⅱ级钢综合(010*********):对应子目(4-170)
实际工程量=清单工程量=0.346(t)
人工费=291.11(元/t)
材料费=3329.17(元/t)
机械费=50.09(元/t)
管理费=166.56(元/t)
利润=112.45(元/t)
综合单价=3949.38(元/t)填表3.钢筋清单项目费用填表
(1)Ⅰ级钢φ10以内(010*********):
费用=0.065×4172.87=271.24(元)
(2)Ⅱ级钢φ10以上(010*********):
费用=0.346×3949.38=1366.49(元)合计:271.24+1366.49=1637.73(元)。
