1钢筋砼护坡施工方案1、工程概况:泗阳天骄·名人家园二标段4~6、9、10号楼及办公楼位于江苏省宿迁市泗阳县众兴镇繁荣路西侧、淮海路北侧、银河路南侧,地理位置优越、交通便利。
本工程采用框架剪力墙结构。
4~6#楼为17层,其中1~2层为小型商业服务网点;9#楼为17层住宅;10#楼为26层,其中1~2层为小型商业服务网点、3层为配套用房,4~26层为住宅;办公楼为12层。
地基为预应力离心混凝土空心方桩,基础为筏板基础,总建筑面积55987m 2。
2、施工准备2.1材料选用2.1.1混凝土选用本工程护坡选用C20细石混凝土。
2.1.2 钢筋选用ø4mm@200双向钢筋网片。
2.1.3其它材料22#铁丝、绑扎工具等。
2.2主要机具设备2.2.1机械设备垂直运输工具(塔吊)、汽车泵、砼运输车等。
2.2.2主要工具铁锹、泥筒、拉拉车、胶皮管、大锤、铁抹子、木抹子、刮杠、托灰板等。
2.3作业条件2.3.1基础土方开挖完成,坡面无浮土。
2.3.2清除坡面、坡顶、坡底的虚土、杂物,防止出现烂根现象,增加砼与土体的粘结力。
3、施工操作工艺3.1钢筋砼护坡基本做法:是在土坡面铺设钢筋网片(固定牢固),然后浇筑C20细石砼护坡(10cm 厚);3.2土坡面钢筋砼护坡工序为:基坑上口0.8m 内清土→人工修坡→土坡喷水2湿润→绑扎钢筋网片(固定牢固)→细石砼护坡浇筑→喷水养护3.3护坡施工中的修坡,护坡砼浇筑、压抹、锚筋、敷设钢筋、养护均由人工操作。
3.4浇筑砼护坡前,应对绑扎好的钢筋网进行检查是否已绑扎牢固。
在砼浇筑时对其表面拍打密实。
钢筋网及混凝土面层要浇过坡顶80cm ,厚10cm 。
待达到一定强度后,洒水养护(不少于7d )。
4、质量标准4.1护坡砼强度不低于C20,抹实、抹平,应随坚实土体的凹凸压抹,无露出土体;砼厚度10cm ,误差不大于±20mm 。
4.2护坡示意图见附图:5、成品保护5.1做好坡顶护坡,以拦截地表水,保护护坡层内的土体不受水的浸润,保证边坡及护层的稳定。
钢筋混凝土护坡施工工艺钢筋混凝土护坡施工工艺1、素喷施工方案本工程基坑围护冠梁上部土方开挖采用放坡素喷围护,深度85公分,坡度1:1。
分层开挖,为保护坡面不受扰动,即时进行边坡素喷围护。
1.1工艺流程1)修整边坡,埋设喷射砼厚度控制标志。
2)喷射第一层砼。
3)挂网4)喷射第二层砼5)设置坡顶排水系统1.2素喷范围坡面至-1.95m支撑梁范围采用素喷混凝土支护,放坡系数1:1。
素喷范围沿基坑四周,喷射高度为0.85米。
1.3工艺要求面层采用C20喷射混凝土,素喷厚度为60,配双向钢筋网片ф6.5@250*250。
喷射混凝土采用干喷法,分二层施工。
喷射第一层混凝土厚度为30-50mm完成后,绑扎钢筋网片,然后喷射第二层混凝土至设计厚度。
钢筋网片钢筋的搭接长度为300mm,横向加强连接筋的搭接采用焊接。
1.4施工要点①¢6.5@250×250钢筋网片,网片用插入土中的钢筋固定,并与加强筋焊接牢固,端部应与加强筋互相焊接牢固。
每步钢筋网片均应与上步搭接,给下步留茬,两步的钢筋网片接头应上下错开焊接,横向压筋交叉与锚杆焊接在一起。
②面层内的钢筋网片应牢固固定在边壁上并符合规定的保护层厚度要求,经检验合格后进行面层喷射混凝土施工,表面平整,喷完后按规范进行养护。
③本工程上部素喷范围内,土方开挖分段进行,修整后的裸露边坡能在规定时间内保持自立并在限定的时间内完成支护,对稳定性不好部位必须立即进行支护。
④喷射混凝土的枪头距坡面宜再0.8m~1.5m的范围内,喷射方向应垂直指向喷射面,并从底部向上部喷射。
1.1.5施工注意事项①素喷施工期间,不得在基坑顶面堆载,以免施工期间边坡坍塌,施工完成后,支护区应避免重车沿基坑边行驶,堆载控制在15KN/㎡。
②素喷支护应分层施工,分层深度满足修整后的裸露边坡在完成支护时间内(及时设置喷射作业)保持自立稳定。
③钢丝网片可焊接或绑扎,网格允许误差±10mm,钢筋搭接长度不小于200mm,如为焊接则不小于钢筋直径的10倍。
钢筋混凝土护坡施工方案3.1、锚杆施工工艺路堑边坡按设计要求清理好后,开始进行锚杆施工作业。
1、定位:孔位允许偏差为±15mm;锚杆孔距误差不超过150mm。
2、钻孔:锚杆采用风枪打眼,锚杆轴线于岩体主体结构面或滑移面成大角度相交,钻孔要符合以下要求:钻孔圆而直,钻孔方向尽量与岩层主要结构面垂直;锚杆孔径要大于杆体直径15mm。
钻孔深度要满足下列要求:锚杆孔深允许偏差为±50mm;钻孔质量和锚杆材料质量是锚杆施工质量的基础,确保每一根锚杆都能发挥支护的作用.3、清孔:用高压风管将孔内粉尘和杂物吹出。
4、砂浆制备:采用不低于32.5 级且具有抵抗水侵蚀的化学稳定性的普通硅酸盐水泥,按施工配合比在拌合站统一拌合锚杆用砂浆.5、锚杆准备:按设计要求截取杆体,并整直、除绣和除油。
6、注浆:孔深、孔径验收合格后灌注水泥砂浆,普通水泥砂浆锚杆的施工要求如下:砂浆拌和均匀,随拌随用,一次拌和的砂浆要在初凝前用完。
砂浆质量是确保粘结力和锚固力的核心,必须充分注意,严格控制在初凝前用完,并要遵守以下规定:(1)、注浆开始或中途暂停超过30 分钟时,要用水润滑注浆罐及其管路。
(2)、注浆孔口压力控制在0。
4~0。
6Mpa 之间;.(3)、注浆管要插至距离孔底5~10cm 处,随水泥砂浆的注入缓慢匀速拔出,直到注满为止.7、插锚杆:注浆结束后随即迅速将锚杆体插入,锚杆杆体插入孔内的长度不得短于设计长度的95%.若孔口无砂浆流出,必须将锚杆体拔出重新注浆。
3。
2、钢筋混凝土护坡施工工艺钢筋混凝土护坡施工在锚杆施工完成后进行。
1、测量放样:在锚杆施工完成后立即进行,根据河道设计开挖坡面放出基坑开挖边线和边坡平台位置.2、基坑开挖:因基坑断面较小,只有采用破碎锤结合人工风镐开挖的方法进行,开挖时注意要使开挖断面垂直于河道边坡坡面。
3、模板加工和安装:模板采用钢模板和木模板相结合,在制作场加工和拼装好后运到现场安装。
钢筋混凝土护坡施工方案引言钢筋混凝土护坡施工是一种常见的土方工程施工方式。
它通过将钢筋和混凝土结合起来,用于地坡的加固和保护。
本文将详细介绍钢筋混凝土护坡施工的方案和流程,并分析其在工程中的应用和优越性。
概述钢筋混凝土护坡施工是一项关键的工程任务,旨在确保地坡的稳定和安全。
该施工方案主要包括材料准备、地坡开挖、钢筋布置、混凝土浇筑和养护等过程。
在施工中,需要严格按照设计和规范要求进行操作,以确保护坡的质量和工程效果。
正文内容1.地坡开挖1.1地面准备:在施工前,需要对施工区域进行清理并确保地面平整,清除杂物和障碍物。
1.2地坡开挖:根据设计要求和地形状况,进行地坡开挖。
施工过程中要注意土方回填的方式和施工坡度的控制,以确保坡体稳定。
1.3地坡底部处理:在地坡底部进行均匀的压实处理,确保地坡底部的承载力和稳定性。
2.钢筋布置2.1钢筋准备:根据设计要求,选用适当规格和质量的钢筋,并将其清理、搭接和加工整齐。
保证钢筋的质量和强度。
2.2钢筋布置:根据设计要求,将钢筋嵌入到地坡中,以提高地坡的抗拉强度和稳定性。
钢筋的间距和布置要符合相关规范,并采取必要的连接措施。
2.3钢筋固定:使用钢筋焊接或联结件等方式将钢筋固定在地坡中,确保钢筋的稳定和牢固。
3.混凝土浇筑3.1混凝土准备:根据设计要求,选用适当的混凝土材料,并按比例进行配制。
混凝土的配合比要合理,以保证混凝土的强度和耐久性。
3.2混凝土浇筑:混凝土浇筑应以分段浇筑的方式进行,确保浇筑连续性和坡面的一致性。
在浇筑过程中,要注意振捣和充实,以提高混凝土的密实度和质量。
3.3地坡表面处理:在混凝土浇筑后,对地坡表面进行光滑处理和修整,以增加地坡的美观性和抗水蚀性。
4.养护4.1初级养护:在混凝土浇筑后,对地坡进行湿润保养,以防止混凝土早期干裂和开裂。
湿润养护时间持续714天。
4.2后期养护:在初级养护完成后,对地坡的养护进行进一步处理。
根据实际情况和气候条件,采取适当的养护措施,以确保混凝土的强度和耐久性。
混凝土护坡施工方案一、工程概况混凝土护坡工程旨在保护山体、河岸等地形的稳定,防止坡面发生滑坡、崩塌等危险情况,确保周边环境的安全。
本文将就混凝土护坡的施工方案进行详细介绍,以确保工程顺利进行。
二、施工准备1. 设计方案在施工前,必须根据地质情况、护坡高度、坡度等因素,制定详细的设计方案。
设计方案要符合相关标准,并经专业人员审核通过。
2. 材料准备确认施工所需的混凝土、钢筋、模板等材料的种类和数量,保证施工过程中物资充足。
3. 人员安排合理分配工程负责人、工地管理员、技术人员、施工人员等,确保各项工作有序进行。
4. 设备准备检查混凝土搅拌机、模板支架、起重机械等设备的运转情况,保证施工设备完好。
三、施工流程1. 地基处理首先要对护坡基础进行处理,确保地基承载力符合要求。
2. 模板安装根据设计方案要求,安装模板支架并调整板面倾斜度,保证混凝土浇筑后坡面平整。
3. 钢筋加固在模板内设置钢筋骨架,按照设计要求进行布置和连接,提高护坡的抗压能力。
4. 混凝土浇筑采用泵送混凝土的方式进行浇筑,保证混凝土浇注均匀,避免空鼓和裂缝的产生。
5. 养护工作混凝土护坡施工完成后,进行充分养护,保持水温适宜,避免混凝土龟裂。
四、质量验收施工完成后,由相关部门对混凝土护坡工程进行验收。
验收内容包括坡面平整度、混凝土强度、钢筋连接等,确保工程质量符合标准。
五、安全措施1. 施工现场要设置明显的安全警示标志,保证施工人员和周边居民的安全。
2. 施工人员必须佩戴安全帽、安全鞋等防护用具,严格遵守施工操作规程。
3. 施工现场应保持整洁,避免杂物堆放,确保施工安全。
六、总结混凝土护坡施工是一项重要的土木工程,施工方案的合理性和施工过程的规范性直接关系到工程的质量和安全。
只有严格按照规定工艺进行施工,做好各项准备和验收工作,才能确保护坡工程圆满成功完成。
希望本文的内容能对混凝土护坡施工有所帮助,谢谢!。
钢筋混凝土护坡工程施工方案1. 项目概述本项目旨在对护坡进行加固和修复,以确保坡体的稳定和安全。
施工方案涉及钢筋混凝土的使用,以增加坡体的强度和耐久性。
2. 施工步骤2.1 坡体准备在施工前,需要对坡体进行充分的研究和调查。
确认坡体的地质情况以及可能存在的问题,如土壤侵蚀或滑坡等。
根据调查结果制定相应的施工方案。
2.2 钢筋混凝土搭建首先,需要对坡体进行清理和平整,确保表面干净平坦。
然后,根据设计要求,搭建钢筋混凝土结构,包括钢筋网和混凝土浇筑。
2.3 铺设防护材料在钢筋混凝土结构完成后,需要铺设防护材料,如防水层和护坡材料。
这将有效地保护钢筋混凝土结构,并防止水土流失。
2.4 植被恢复为了提高护坡的生态环境,可以在施工完成后进行植被的恢复工作。
选用适合当地气候和土壤条件的植物,进行种植和养护,以稳定坡体并美化环境。
3. 施工安全和监管3.1 安全措施在施工过程中,必须严格遵守相关的安全规定和操作规程。
确保工作人员配备正确的个人防护装备,并提供培训以提高安全意识。
3.2 监管和验收施工过程中,应有专业人员进行监管和验收工作。
确保施工符合设计要求和相关标准,并及时发现和解决施工中的问题。
4. 质量控制4.1 材料选择在施工中,应选择符合国家标准和设计要求的钢筋和混凝土材料。
确保材料的质量和性能符合要求。
4.2 施工过程控制施工过程中,应严格控制每个环节的质量。
包括钢筋的布置、混凝土的拌和和浇筑过程等。
确保施工质量和工程的稳定性。
4.3 检测和验收施工完成后,应进行质量检测和验收工作。
包括对钢筋混凝土结构和防护材料的检查,以确保其质量和可靠性。
5. 环境保护5.1 土壤保护在施工过程中,要采取措施保护周边的土壤。
避免土壤的侵蚀和污染,确保环境的可持续性。
5.2 垃圾处理施工过程产生的垃圾和废弃物要进行妥善处理。
分类收集和处理,遵循环保要求。
6. 进度和预算控制6.1 进度管理制定详细的施工计划,并进行进度管理和跟踪。
第1篇一、工程概况护坡砼工程主要应用于河道、水库、堤坝等水利工程中,用于加固边坡、防止水土流失、提高工程稳定性。
护坡砼工程通常采用现浇混凝土或预制混凝土板的形式,具有施工简便、造价低廉、耐久性好等优点。
二、施工准备1. 设计审查:在施工前,对护坡砼工程设计图纸进行审查,确保设计合理、符合规范要求。
2. 材料准备:根据设计要求,准备水泥、砂、石子、钢筋等原材料,确保材料质量符合规范要求。
3. 施工设备:准备搅拌机、振捣器、运输车辆、模板等施工设备,确保设备性能良好、运行正常。
4. 施工人员:组织施工队伍,进行技术培训和安全教育,提高施工人员的技能和安全意识。
三、施工工艺1. 施工放样:根据设计图纸,对护坡砼工程进行放样,确定护坡位置、尺寸和坡度。
2. 基层处理:对边坡进行清理,去除松散土体、杂草等,确保基础坚实、平整。
3. 模板安装:根据设计要求,安装模板,确保模板牢固、接缝严密,防止砼漏浆。
4. 钢筋绑扎:根据设计图纸,绑扎钢筋,确保钢筋间距、保护层厚度符合规范要求。
5. 砼浇筑:采用搅拌车运输砼,按顺序浇筑,确保砼密实、无蜂窝、麻面等缺陷。
6. 振捣:采用振捣器对砼进行振捣,消除气泡、提高砼密实度。
7. 养护:砼浇筑完成后,进行养护,防止砼过早失水、开裂。
8. 拆模:砼达到一定强度后,拆除模板,进行表面处理。
四、施工质量控制1. 材料质量:严格控制原材料质量,确保砼强度、耐久性等指标符合设计要求。
2. 施工过程:严格按照施工工艺进行操作,确保施工质量。
3. 检测与验收:定期对护坡砼工程进行检测,确保工程质量达到规范要求。
4. 安全生产:加强施工现场安全管理,确保施工安全。
五、施工总结护坡砼工程施工完成后,对施工过程进行总结,分析施工中存在的问题,为今后类似工程提供借鉴。
总之,护坡砼工程施工是一项复杂而重要的工作,要求施工人员具备较高的技能和责任心。
通过严格的施工准备、施工工艺、质量控制,确保护坡砼工程的安全、稳定和耐久。
砼护坡、护底(1)施工准备1)材料选用水泥:42.5级矿渣水泥或普通水泥,新鲜无结块。
砂:中砂,使用前过5mm的孔径筛,要求无杂质。
石:使用前冲洗干净。
钢筋:施工前按设计在现场绑扎。
2)主要机具设备机械设备:砼拌和机、砼罐车、挖掘机等。
主要工具:铁锹、铁抹子、振动棒、焊机等。
3)作业条件人工和机械辅助削除护坡桩外部滞留的土体,使护坡自然土坯外露,若有个别外露坡面的孤石留在砼内。
清除坡面、坡顶、坡底的虚土、杂物,挖掘机辅助人工压实坡面,防止出现烂根现象,增加砼与土体的粘结力。
(2)施工操作工艺1)钢筋砼护坡基本做法:是在土坡面铺钢钢筋然后用不低于C25的砼浇筑护坡;2)土坡面钢筋砼护坡工程序为:坡面修整压实→人工绑扎钢筋骨架→架设坡面模板→浇筑C25混凝土→坡面洒水养护→交验;3)在已牢固好的钢筋网上架设模板,模板高度1.2米,每层浇筑一次砼。
砼浇筑时由人工配合挖掘机将料均匀倒入坡面模板内,然后用振动棒振捣密实。
待砼强度达到设计标准后再往上架设一层模板。
如此往复直至每板砼浇筑完成。
(3)质量标准1)护坡砼强度应不低于C25,厚度应符合设计要求,表面不应出现蜂窝麻面。
(4)成品保护1)做好坡顶排水,保护护面层内的土体不受水的浸润,保证边坡的稳定。
2)雨期前将砼护坡浇筑完成,防止暴雨冲毁坡面。
3)施工用具、模板支撑、脚手材料应尽量防止撞击坡坡面;不得在护坡面溜放混凝土、砂浆和模板材料等。
(5)安全措施1)施工操作人员应戴安全帽,3m以上高空作业应佩安全带。
严禁扰动周边土坡,防止边坡滑塌影响护坡施工质量。
2)在临时性脚手板上绑扎钢筋网、抹护坡砼时,严禁在同一垂直线上同时站人操作。
3)采用起重机吊装移动式脚手架时,应缓慢平稳,不得撞击坑壁、脚手和操作人员。
(6)施工注意事项1)注意保护土坡原状土特性,不受外界扰动,在边坡清理完成后及时施工护坡,以防间隔过长,土体受扰动而导致局部塌方。
2)为使砼与土体紧密结合,砼浇筑前应喷水湿润表面。

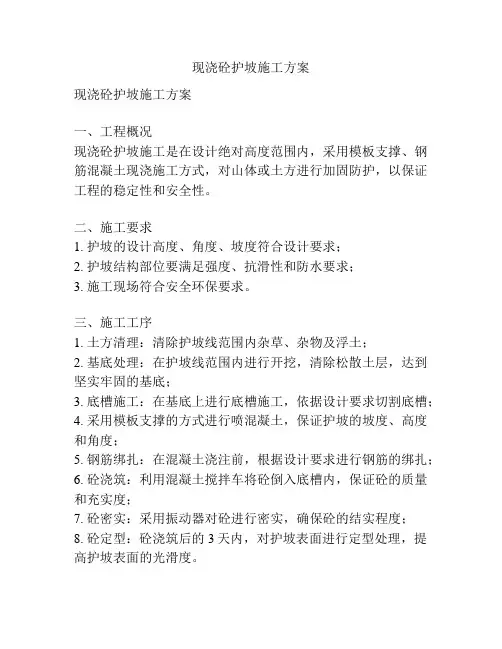

现浇砼护坡施工方案现浇砼护坡施工方案一、工程概况现浇砼护坡施工是在设计绝对高度范围内,采用模板支撑、钢筋混凝土现浇施工方式,对山体或土方进行加固防护,以保证工程的稳定性和安全性。
二、施工要求1. 护坡的设计高度、角度、坡度符合设计要求;2. 护坡结构部位要满足强度、抗滑性和防水要求;3. 施工现场符合安全环保要求。
三、施工工序1. 土方清理:清除护坡线范围内杂草、杂物及浮土;2. 基底处理:在护坡线范围内进行开挖,清除松散土层,达到坚实牢固的基底;3. 底槽施工:在基底上进行底槽施工,依据设计要求切割底槽;4. 采用模板支撑的方式进行喷混凝土,保证护坡的坡度、高度和角度;5. 钢筋绑扎:在混凝土浇注前,根据设计要求进行钢筋的绑扎;6. 砼浇筑:利用混凝土搅拌车将砼倒入底槽内,保证砼的质量和充实度;7. 砼密实:采用振动器对砼进行密实,确保砼的结实程度;8. 砼定型:砼浇筑后的3天内,对护坡表面进行定型处理,提高护坡表面的光滑度。
四、工程量预算1. 人工费用:施工人员工资、社会保险费用等;2. 材料费用:砼、模板、钢筋等;3. 机械设备费:混凝土搅拌车、振动器等;4. 运输费用:砼运输费用等。
五、安全防护1. 在施工现场设立明显的安全警示标志,划定禁止通行区域;2. 施工人员必须佩戴安全帽、安全鞋等防护设备;3. 施工现场应定期进行消防安全检查,配备消防器材;4. 建立健全的施工安全制度,进行安全教育与培训;5. 全程监测护坡施工情况,发现安全隐患及时处置。
六、施工质量控制1. 底槽的切割要准确,满足设计要求;2. 砼的配合比要符合设计要求,保证砼强度;3. 施工现场要进行工艺质量检查,包括模板安装质量、钢筋绑扎质量等;4. 砼浇筑完成后的3天内对护坡表面进行检查,发现问题及时处理。
以上就是现浇砼护坡施工方案的基本要点,施工单位在施工过程中应严格按照要求进行操作,确保工程的质量和安全。
钢筋混凝土工程(护坡)施工方法钢筋混凝土工程(护坡)施工方法
本文档旨在介绍钢筋混凝土工程中的护坡施工方法。
以下为施
工步骤的简要概述:
1. 工程准备
- 首先,确定护坡的位置和长度,并绘制相应的设计图纸。
- 根据设计要求,准备所需材料,如钢筋、混凝土、护坡板等。
- 准备好相关施工设备和工具,如挖掘机、打桩机等。
2. 土方开挖
- 根据设计图纸,使用挖掘机进行土方开挖工作,将护坡处的
土壤清理干净。
- 确保开挖的坡度和坡面平整度符合设计要求。
3. 坡面处理
- 检查护坡处的土壤质量,剔除杂质和不适宜作为基底的部分。
- 使用坡面修整机对坡面进行修整,确保坡面平整度和坡度符合要求。
4. 坡面防护
- 铺设防护网或喷涂防护材料以增强坡面的稳定性和耐久性。
按需进行防护施工。
5. 钢筋安装
- 根据设计要求和图纸,按照一定的间距和深度,在坡面上安装钢筋。
- 使用焊接或绑扎方法对钢筋进行连接,确保连接牢固可靠。
6. 混凝土浇筑
- 在钢筋安装完成后,进行混凝土浇筑。
- 混凝土的配合比例和浇筑过程要符合相关标准和设计要求。
- 在浇筑过程中,注意控制浇筑速度和厚度,确保混凝土均匀密实。
7. 坡面养护
- 混凝土浇筑完成后,对坡面进行养护。
- 根据混凝土的养护要求,进行喷水、覆盖防护材料等养护措施,以保持混凝土的强度和稳定性。
以上是钢筋混凝土工程(护坡)施工方法的简要介绍。
在实际施工过程中,请参考相关的法律法规和施工规范,并严格按照设计要求进行操作。

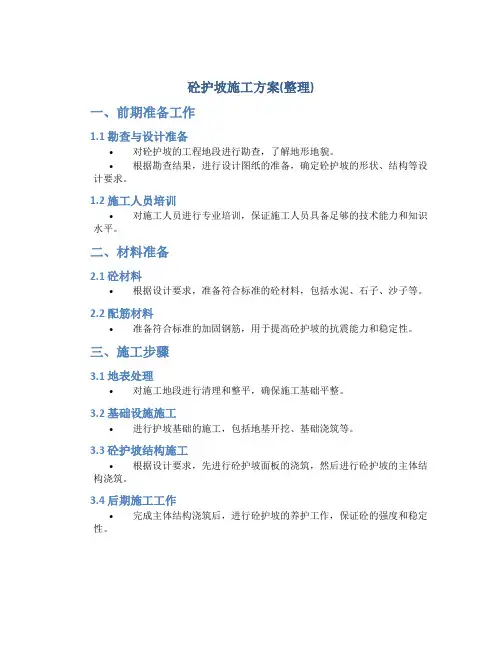

砼护坡施工方案(整理)
一、前期准备工作
1.1 勘查与设计准备
•对砼护坡的工程地段进行勘查,了解地形地貌。
•根据勘查结果,进行设计图纸的准备,确定砼护坡的形状、结构等设计要求。
1.2 施工人员培训
•对施工人员进行专业培训,保证施工人员具备足够的技术能力和知识水平。
二、材料准备
2.1 砼材料
•根据设计要求,准备符合标准的砼材料,包括水泥、石子、沙子等。
2.2 配筋材料
•准备符合标准的加固钢筋,用于提高砼护坡的抗震能力和稳定性。
三、施工步骤
3.1 地表处理
•对施工地段进行清理和整平,确保施工基础平整。
3.2 基础设施施工
•进行护坡基础的施工,包括地基开挖、基础浇筑等。
3.3 砼护坡结构施工
•根据设计要求,先进行砼护坡面板的浇筑,然后进行砼护坡的主体结构浇筑。
3.4 后期施工工作
•完成主体结构浇筑后,进行砼护坡的养护工作,保证砼的强度和稳定性。
四、验收与保养
4.1 施工验收
•在施工完成后,进行砼护坡的验收工作,确保施工质量符合设计要求。
4.2 定期保养
•对已经建成的砼护坡进行定期维护和保养,延长砼护坡的使用寿命。
以上是关于砼护坡施工方案的整体流程,施工前期准备、材料准备、施工步骤
和验收保养工作都是非常重要的环节,只有做好每一个环节,才能保证整个砼护坡工程的顺利进行和质量安全。
第1篇一、工程概况本工程位于某市某河道整治工程,护坡长度为500米,宽度为5米,高度为2米。
护坡采用现浇砼结构,主要目的是防止河道冲刷,保护河道岸线稳定,并提高河道的景观效果。
二、施工准备1. 人员准备- 成立专门的施工队伍,包括项目经理、技术负责人、施工员、质检员、安全员等。
- 对施工人员进行技术培训和安全教育,确保施工人员具备相应的专业技能和安全意识。
2. 材料准备- 砼:根据设计要求,选用符合国家标准的C25级砼,原材料包括水泥、砂、石子、水等。
- 钢筋:选用HRB400级钢筋,确保钢筋的强度和延性。
- 模板:采用钢模板,确保模板的刚度和稳定性。
- 防水材料:选用防水卷材,确保护坡的防水效果。
3. 机械设备准备- 混凝土搅拌站:用于搅拌砼。
- 混凝土运输车:用于运输砼。
- 混凝土泵车:用于泵送砼。
- 钢筋加工机械:用于加工钢筋。
- 模板支撑系统:用于支撑模板。
- 检测设备:用于检测砼强度、钢筋位置等。
三、施工工艺1. 基础处理- 清除河道岸线上的杂物、植被等。
- 对河道岸线进行平整,确保基础表面的平整度和垂直度。
- 进行基础夯实,确保基础的密实度。
2. 钢筋加工与安装- 根据设计图纸,加工钢筋,确保钢筋的规格和尺寸符合要求。
- 钢筋绑扎:采用绑扎丝进行钢筋绑扎,确保钢筋的连接牢固。
- 钢筋保护层:在钢筋上焊接钢筋保护层,确保钢筋不受腐蚀。
3. 模板安装- 根据设计图纸,安装钢模板,确保模板的垂直度和水平度。
- 模板加固:使用螺栓、角钢等对模板进行加固,确保模板的稳定性。
4. 砼浇筑- 浇筑前,对模板进行清理,确保模板内无杂物。
- 使用混凝土泵车将砼泵送至模板内。
- 采用分层浇筑的方式,每层厚度不超过30厘米。
- 浇筑过程中,采用插入式振捣器进行振捣,确保砼的密实度。
5. 养护- 砼浇筑完成后,及时进行养护,采用湿布覆盖或喷水养护,保持砼表面的湿润。
- 养护时间不少于7天。
6. 防水处理- 在砼养护结束后,进行防水卷材的铺设,确保护坡的防水效果。
砼护坡护底施工方案一、施工前准备工作1.确定护坡和护底的类型和材料,选择适合的混凝土材料和钢筋规格。
2.编制施工组织设计方案,明确施工流程和进度计划。
3.对施工场地进行勘测和土壤力学测试,了解边坡和底坡的地质情况和稳定性。
4.制定施工安全措施和环境保护措施,并进行安全教育培训。
二、护坡施工方案1.清理现场杂物和杂草,确保施工区域干净整洁,方便施工作业。
2.根据设计要求进行挖坑和放样,确定护坡的线形和标高。
3.进行坑基处理,包括压实坑底、填土夯实和排水设施的设置。
4.进行模板的安装,一般采用钢模板或木模板,并进行固定和调整。
5.设置钢筋骨架,根据设计规定的钢筋配筋图纸进行安装,注意钢筋的连接和间距。
6.进行混凝土浇筑,控制浇筑的块度和流动性,避免空鼓和裂缝的出现。
7.在草坪绿化护坡的施工中,需要在混凝土表面进行砂浆涂层和喷涂工艺的处理。
8.养护混凝土,包括及时浇水保湿和覆盖保护层,防止混凝土过早脱水和干裂。
1.对底坡进行清理和修整,确保底坡表面平整、坚实和无杂物。
2.进行挖土和挖槽,根据设计要求确定护底的宽度和深度,同时保留足够的工作空间。
3.进行土方支护,采用搜支架或护坡土工格栅,增加底坡的稳定性和抗冲刷能力。
4.进行混凝土浇筑,根据设计要求确定浇筑的块度和流动性,控制浇筑施工的质量。
5.进行抹灰和饰面处理,使护底表面平整光滑,提高护底的美观度和耐久性。
6.养护混凝土,保持混凝土表面湿润,并避免强烈阳光直射和大风吹扫。
四、施工质量控制1.严格按照设计要求和技术规范进行施工,避免施工过程中的偏差和违规操作。
2.进行施工监理和质量检验,确保施工质量符合相关标准和规定。
3.及时处理施工中出现的问题和质量缺陷,采取措施进行修补和整改。
4.进行验收和交接手续,确保施工工程的完工和竣工。
总结起来,砼护坡护底施工方案包括施工前准备、护坡施工方案、护底施工方案和施工质量控制等方面。
通过严格控制施工流程和质量标准,确保砼护坡护底工程的安全可靠和长期稳定。
钢筋混凝土护坡施工方案[正文]一、前言钢筋混凝土护坡施工方案是针对土方工程中需要进行护坡工程的情况而制定的。
本方案将详细介绍钢筋混凝土护坡的施工步骤、施工工艺和注意事项,以确保施工质量和工程安全。
二、施工准备2.1 技术准备在进行钢筋混凝土护坡施工之前,需具备以下技术准备:(1)熟悉护坡工程设计图纸和施工图纸;(2)掌握护坡施工工艺和要求;(3)了解施工现场的地质条件和施工环境。
2.2 材料准备2.2.1 水泥:XXX水泥,按设计要求配比;2.2.2 砂:细砂,洁净度符合要求;2.2.3 石:符合设计要求的骨料,经洗选后应洁净;2.2.4 混凝土添加剂:XXX添加剂,按设计要求配比;2.2.5 钢筋:按设计要求规格、品种和数量采购,验收合格后方可使用;2.2.6 膨胀剂:XXXX膨胀剂,按设计要求配比;三、施工步骤3.1 现场布置(1)清理施工场地,确保施工区域干净整洁;(2)按设计要求标定护坡的位置和尺寸;(3)搭建施工场地围挡,确保施工现场安全。
3.2 地基处理(1)对护坡基底进行整平和压实;(2)清除表面杂物和松散土,并进行湿润处理;(3)夯实地基,确保基底坚固牢靠。
3.3 钢筋加工与布置(1)根据设计要求进行钢筋加工;(2)自制钢筋网片,并按设计要求布置于护坡体内;(3)加强部位增加护筋,确保护坡的强度和稳定性。
3.4 模板安装(1)根据设计要求和测量结果确定模板尺寸;(2)安装模板,确保模板的水平和垂直度;(3)检查模板固定牢固,确保施工质量。
3.5 浇筑混凝土(1)按设计配比将水泥、砂、石和添加剂混合均匀;(2)按密实度要求浇筑混凝土,同时注意排气;(3)用振捣器进行振捣,确保混凝土牢固性和致密度。
3.6 表面处理(1)进行初期养护,避免冷缩裂缝;(2)3天后进行护面处理,以保护护坡表面。
四、施工工艺4.1 施工工艺流程图(在此插入施工工艺流程图)4.2 施工要点(详细描述每个施工步骤的要点及注意事项,例如:混凝土浇筑要注意均匀振捣,避免气泡等)五、安全措施5.1 工地安全(详细描述工地安全措施,如设置警示标志、安全通道等)5.2 人员安全(指导施工人员佩戴安全帽、工作服等个人防护装备,确保人员安全)六、附件本文档所涉及附件如下:(1)设计图纸及施工图纸;(2)施工现场照片;(3)验收报告。
钢筋混凝土护坡施工方案一、工程概述本工程为_____护坡工程,位于_____。
护坡长度为_____米,高度为_____米。
由于该区域地形复杂,地质条件较差,为了确保边坡的稳定性和安全性,需要采用钢筋混凝土护坡进行防护。
二、施工准备1、技术准备熟悉施工图纸和相关规范,编制施工方案,并向施工人员进行技术交底。
进行测量放线,确定护坡的位置和尺寸。
2、材料准备钢筋:选用符合国家标准的钢筋,型号为_____,钢筋应具有质量证明书和检验报告。
混凝土:采用_____强度等级的商品混凝土,其配合比应符合设计要求。
模板:选用_____材质的模板,模板应具有足够的强度和刚度,表面平整光滑。
3、机械设备准备混凝土搅拌机:_____台。
混凝土输送泵:_____台。
钢筋切割机:_____台。
钢筋弯曲机:_____台。
电焊机:_____台。
4、劳动力准备钢筋工:_____人。
模板工:_____人。
混凝土工:_____人。
普工:_____人。
三、施工工艺流程1、边坡修整采用机械和人工相结合的方式,对边坡进行修整,使其表面平整,坡度符合设计要求。
清除边坡上的浮土、松石和杂物。
2、钢筋绑扎在边坡上按照设计要求铺设钢筋网,钢筋网的间距为_____mm。
钢筋的交叉点应采用扎丝绑扎牢固,确保钢筋网的整体性。
3、模板安装采用钢模板或木模板进行安装,模板应拼接严密,表面平整,支撑牢固。
模板的安装位置和尺寸应符合设计要求,偏差应控制在允许范围内。
4、混凝土浇筑混凝土采用商品混凝土,通过混凝土输送泵输送至施工现场。
混凝土浇筑应分层进行,每层厚度为_____mm,振捣密实,确保混凝土的质量。
5、混凝土养护混凝土浇筑完成后,应及时进行养护,养护时间不少于_____天。
养护期间应保持混凝土表面湿润,可采用覆盖塑料薄膜或洒水的方式进行养护。
6、模板拆除当混凝土强度达到设计强度的_____%时,方可拆除模板。
模板拆除应遵循先支后拆、后支先拆的原则,小心拆除,避免损坏混凝土表面。
7钢筋护坡施工方案
前言
本文档介绍了在钢筋护坡施工中的7种方案,旨在为相关人员提供参考和指导。
方案概述
1. 方案一:使用钢筋网结合填方和绿化,适用于一定的坡度和较小的草皮;
2. 方案二:使用钢筋网结合生态袋,适用于具有一定弯曲度的坡面;
3. 方案三:采用钢筋网结合混凝土浇筑,适用于需要加固的路基;
4. 方案四:使用预制圆锥形钢筋格栅结构,适用于坡度大且草皮容易流失的情况;
5. 方案五:采用钢筋网结合装饰岩石、植被等,装饰效果好,适用于需要美化的坡面;
6. 方案六:使用钢筋网结合深层加筋土工格栅,适用于需要增加坡面稳定性的情况;
7. 方案七:采用钢筋网结合钢丝绳索道等结构,适用于旅游景区等需要特别设计的地方。
方案特点
1. 方案一:构造简单,成本低,施工快速;
2. 方案二:适用范围广,具有较好的适应性;
3. 方案三:抗压强度高,可增加路基稳定性;
4. 方案四:格栅结构牢固,抗流失能力强;
5. 方案五:较为美观,装饰效果好;
6. 方案六:可提高护坡的承载力和稳定性;
7. 方案七:可结合景观设计,增强观赏性。
方案选择
根据具体的工程情况选择合适的方案,特别是需要考虑地形、气候、草皮情况等,以达到最佳的防护效果和美化效果。
钢筋混凝土护坡建设方案1. 背景随着城市建设的不断扩张,地质环境的变化和水土流失的加剧,钢筋混凝土护坡在城市护坡工程中发挥了重要作用。
钢筋混凝土护坡结构稳定、耐久性高、施工方便等优点,使其成为一种常用的护坡建设材料。
2. 设计要求设计钢筋混凝土护坡的建设方案需要满足以下要求:- 承载能力:护坡结构需能够承担预期的土体压力,并保证不发生破坏。
- 抗倾覆能力:护坡结构应具有足够的抗倾覆能力,以防止土体滑动或崩塌。
- 防渗透能力:护坡结构应具有一定的防渗透性,以保持坡面的稳定。
- 经济性:设计应尽量降低建设成本,同时保证护坡结构的质量和使用寿命。
3. 护坡结构钢筋混凝土护坡的建设方案应包括以下结构:- 地基处理:对坡面进行翻修和夯实,以提高地基的稳定性。
- 防护板:在护坡顶部设置一道水泥防护板,以防止雨水侵蚀和土体侵蚀。
- 护坡体:采用钢筋混凝土护坡体来支撑坡体,并保证护坡的稳定性。
4. 施工过程钢筋混凝土护坡的施工过程应按照以下步骤进行:1. 土方开挖:清除坡面上的杂物和松散土,并保持坡面干燥。
2. 地基处理:对坡面进行翻修和夯实,以提高地基的稳定性。
3. 浇筑混凝土:根据设计要求,进行钢筋混凝土的浇筑,确保结构的稳定性和强度。
4. 完工验收:对施工完成的护坡结构进行验收,确保质量符合设计要求。
5. 维护管理为了保证钢筋混凝土护坡的长期使用效果,需要进行定期的维护和管理:- 清理坡面上的杂物和积水,确保护坡结构的通畅。
- 定期检查护坡结构的稳定性和完整性,并进行必要的修复和加固。
- 防止机械设备和车辆对护坡结构造成损坏,提醒相关人员注意绕行或减速通过。
6. 结论设计和施工钢筋混凝土护坡的建设方案是确保城市护坡工程稳定和持久存在的关键。
通过合理的设计和严格的施工,可以保证护坡结构的质量和使用寿命,减轻土地水土流失的影响,为城市的可持续发展作出贡献。
钢筋混凝土护坡工法方案1. 背景随着城市化进程的加快和土地开发的增加,护坡工程成为了一项重要的工程任务。
钢筋混凝土护坡工法因其结构牢固、抗侵蚀能力强等特点,被广泛应用于各类护坡工程。
2. 工法原理钢筋混凝土护坡工法的基本原理是通过构建钢筋混凝土结构体,以抵抗土体的侵蚀和坡体的滑动。
该工法包括以下几个步骤:2.1. 设计与规划根据护坡的具体情况,进行工程设计和规划。
考虑到土壤类型、坡度、水平力等因素,确定合适的钢筋混凝土结构形式和尺寸。
2.2. 准备施工材料和设备根据设计要求,准备好所需的钢筋、混凝土、模板等施工材料。
同时,配置好施工所需的机械设备和工具,确保施工的顺利进行。
2.3. 坡面处理在进行钢筋混凝土护坡施工之前,需要对坡面进行清理和处理。
清除坡面上的杂物,平整表面,并处理坡面的渗漏问题,以确保施工质量。
2.4. 施工钢筋混凝土结构按照设计要求和施工图纸,进行钢筋和模板的安装。
然后,浇筑混凝土,保证其均匀和牢固性。
待混凝土充分凝固后,拆除模板。
2.5. 表面处理与保护完成钢筋混凝土结构施工后,进行坡面表面的处理和保护工作。
可以采用喷涂、贴面等方式,保护坡面结构免受侵蚀和环境影响。
3. 工法优势钢筋混凝土护坡工法相比其他护坡工法有以下几个优势:- 结构牢固:钢筋混凝土结构具有较高的强度和韧性,能够有效抵抗外部力的作用。
- 抗侵蚀能力强:混凝土材料具有良好的抗侵蚀性能,能够承受水流冲刷和酸碱侵蚀。
- 施工方便:钢筋混凝土工法相对简单,施工过程较为方便,且可根据实际情况进行灵活调整。
4. 工法应用钢筋混凝土护坡工法适用于各类护坡工程,特别是在陡坡、高边坡等复杂地质条件下的施工。
常见的应用场景包括:- 城市道路和高速公路护坡- 水库和堤坝护坡- 山体公园和园林景区护坡5. 工法注意事项在进行钢筋混凝土护坡工法施工时,需要特别注意以下事项:- 施工工艺:严格按照设计要求和施工规范进行施工,确保护坡工程的质量和稳定性。
钢筋砼护坡施工方案
工程概况:
瑞泽源·一里洋房28#、29#楼位于合经区繁华大道交芙蓉路口,均为左单元19层,右单元12层,(包括地下室),框架短肢剪力墙结构。
建筑面积28#楼为8619平米,29#楼为9666平米。
基础设计均为左单元平板筏基(厚800),右单元为条形基础(500×900Y1800×400×200)。
基础埋深28#楼为-5.2m、29#楼为-5.8m,28#楼±0.000相当于绝对标高35.4.00m,29#楼±0.000相当于绝对标高35.8.00m。
1、适用范围
本方案适用于高层建筑及一般承建深基坑开挖、道路路堑边坡的保护工程。
2、施工准备
2.1材料选用
2.1.1水泥
32.5级或42.5级矿渣水泥或普通水泥,新鲜无结块。
2.1.2砂
中砂,使用前过5mm的孔径筛,要求无杂质。
2.1.3石
使用前冲洗干净。
2.1.4ø8mm钢筋、Ф14~16mm直径锚筋:长30cm。
2.1.5其他22#铁丝、ø50溢水钢管或PVC管、绑扎工具等。
2.2主要机具设备
2.2.1机械设备
砂浆搅拌机、机动翻斗车等。
2.2.2主要工具
铁锹、磅秤、手推胶轮车、溜槽、胶皮管、大锤、铁抹子、木抹子、刮杠、托灰板等。
2.3作业条件
2.3.1人工和机械辅助削除护坡桩外部滞留的土体,使护坡自然土坯外露。
2.3.2清除坡面、坡顶、坡底的虚土、杂物,防止出现烂根现象,增加砼与土体的粘结力。
2.3.3塔设好脚手架,采用固定式或移动式或临时脚手架。
3、施工操作工艺
3.1钢筋砼护坡基本做法:是在土坡面铺钢钢筋然后用不低于C20的砼护坡;
3.2土坡面钢筋砼护坡工程序为:基坑上口截水沟挖土→基坑周围埋设护身栏,浇筑C15混凝土散水并洒水养护→土坡面喷水湿润→人工修坡→土坡喷水湿润→楔入锚筋铺设钢筋→绑扎钢筋网片→护层抹水泥砂浆→喷水养护
3.3护层施工中修坡,搅拌砂浆、供灰、压抹、锚筋、敷设钢筋、养护均由人工操作。
3.4用人工将锚固桩在基坑上口离槽边1.5m外楔入土坯内,然后Ф14~16mm 直径的钢筋沿顺轴方向焊接于锚桩上,锚桩间距50CM。
后用ø8mm负筋钢筋末端弯成1800的弯勾,将钢筋主筋挂于锚固桩上的通长主筋上,横纵方向@200*200mm 间距用22#铁丝绑扎紧;未端插入土层1m绑扎牢固。
3.5在已牢固好的钢筋网上表面抹C20混凝土,拍打密实。
钢筋网及混凝土面层要抹过坡顶及基坑底部不小于150cm,厚8~10cm。
待达到一定强度后,用1:2水泥砂浆随抹随抹光,后洒水养护。
4、质量标准
4.1护坡砼强度应不低于C20,应抹实、抹平、抹光,应随坚实土体的凹凸压抹,不得露出土体;砼厚度应符合设计要求,误差不大于±20mm。
4.2抗渗延伸管的施工应符合设计要求,坑底根部应作好钢筋砼底靴,成45度状,以防止烂根。
具体见下示意图:
1.50m0.5m
5、成品保护
5.1做好坡顶散水及排水沟,以拦截地表水,保护护面层内的土体不受水的
浸润,保证边坡及护层的稳定。
5.2雨期前,将基础混凝土垫层浇筑完成,以免基坑受雨水浸泡,造成护坡烂根。
5.3施工用具、模板支撑、脚手材料应尽量防止撞击坡坡面;不得在护坡面溜放混凝土、砂浆和模板材料等。
6、安全措施
6.1施工操作人员应戴安全帽,3m以上高空作业应佩安全带。
严禁扰动周边土坡,防止因塌方而造成安全事故。
6.2在临时性脚手板上绑扎钢筋网、抹护坡砼时,严禁在同一垂直线上同时站人操作。
6.3采用塔式起重机吊装移动式脚手架时,应缓慢平稳,不得撞击坑壁、脚手和操作人员。
7、施工注意事项
7.1注意保护土坡原状土特性,不受外界扰动,在基坑开挖完成后立即进行护层施工,以防间隔过长,土体受扰动而导致局部塌方。
7.2为使护层与土体紧密结合,修坡与抹灰浆前均应喷水湿润表面;钢丝网位置应设在灰层中间;水泥砂浆新旧接槎要注意搭接,以保证护层良好的整体性和不透水性。
7.3基层必须清理干净,同时防止雨水、地面水渗入坡体内,以防护面层与土坡脱节剥离或导致护层沿坡面滑动。
瑞泽源·一里洋房28#、29#楼
钢
筋
砼
护
坡
施
工
方
案
合肥建工三公司
二○○七年七月
会签栏
工程名称:瑞泽源·一里洋房住宅小区28#、29#楼
方案名称:钢筋砼护坡施工方案
注:塔吊、龙门架、人货电梯、脚手架等有分包单位编制的方案,应经分包单位审核、技术负责人审批后,报总包单位审核、审批。
