污水处理厂施工组织设计49620

  • 格式:doc
  • 大小:1.86 MB
  • 文档页数:210

下载文档原格式

  / 210
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

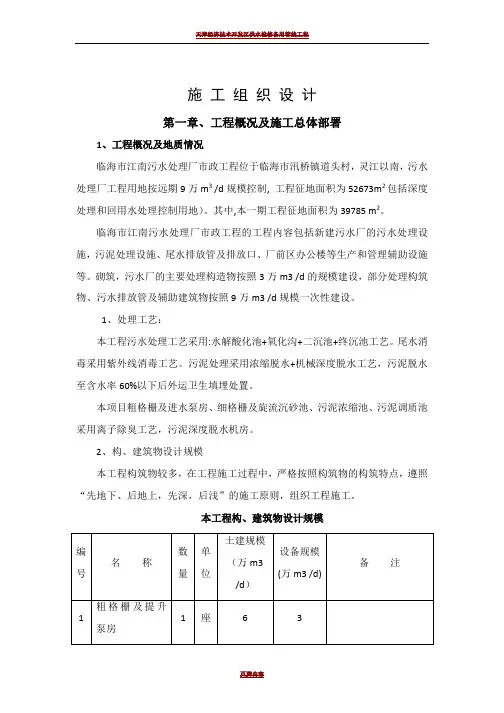

施工组织设计

第一章、工程概况及施工总体部署

1、工程概况及地质情况

临海市江南污水处理厂市政工程位于临海市汛桥镇道头村,灵江以南,污水处理厂工程用地按远期9万m3 /d规模控制, 工程征地面积为52673m2包括深度处理和回用水处理控制用地)。其中,本一期工程征地面积为39785 m2。

临海市江南污水处理厂市政工程的工程内容包括新建污水厂的污水处理设施,污泥处理设施、尾水排放管及排放口、厂前区办公楼等生产和管理辅助设施等。砌筑,污水厂的主要处理构造物按照3万m3 /d的规模建设,部分处理构筑物、污水排放管及辅助建筑物按照9万m3 /d规模一次性建设。

1、处理工艺:

本工程污水处理工艺采用:水解酸化池+氧化沟+二沉池+终沉池工艺。尾水消毒采用紫外线消毒工艺。污泥处理采用浓缩脱水+机械深度脱水工艺,污泥脱水至含水率60%以下后外运卫生填埋处置。

本项目粗格栅及进水泵房、细格栅及旋流沉砂池、污泥浓缩池、污泥调质池采用离子除臭工艺,污泥深度脱水机房。

2、构、建筑物设计规模

本工程构筑物较多,在工程施工过程中,严格按照构筑物的构筑特点,遵照“先地下、后地上,先深,后浅”的施工原则,组织工程施工。

本工程构、建筑物设计规模

为生产构筑物结构设计说明。

按工艺流程设计,主要构筑物单体有: 粗格栅及提升泵房1座,细格栅及旋流沉淀池1 座,高位井1 座,氧化沟1座,二沉池1座,污泥浓缩池1座,终沉池1 座、加药间1 座,脱水机房1 座,鼓风机房1 座、综合楼1 座,具体见工艺总平面图。

1.2、工程难点、要点

本工程主要包括水厂范围内的(构)建筑物土建工程、主要工艺管道的安装调试工程及附属市政工程。工程难点、要点如下:

⑴、本工程场地较小,作业面窄且多,很难进行流水作业,给施工造成一定的难度,严重影响施工进度。如何合理安排好各单项工程施工顺序也是本工程的难点。

⑵、本工程基坑开挖和降水均造成很大难度,如何做好基坑开挖时的支护和降水也是本工程的一大难点。

⑶、本工程包括土建、设备安装、电气安装等,工程类别多,在施工中必须做好各专业的相互配合。

⑷、结合本工程的难点、要点,相应的应对措施在后面的章节中分别叙述。

⑸、本工程场地类型属于软弱土,属于对抗震不利地段,建筑场地类别为IV

类。场地表层土物理力学性质差,建构筑物基础设计等级为丙级,地下水位较高。因此在构(建)物施工时,应先施工深基础构(建)筑物,后施工浅基础构(建)筑物,以免较深基础开挖时,危及相邻基础的安全。在水池施工过程中,应随时注意基坑的水位变化,及时排除基坑积水或向水池内灌水,防止水池浮起或顶托破坏。

(6)、本工程施工中最大难点重点为进水泵房的沉井施工。由于地处起伏的山岩边坡,地质情况复杂加之沉井高度达到14米之深,我项目部将另行编制专项方案供专家评审合格后再进行下阶段施工。

根据所总结的工程特点和难点,我们对工程施工过程中将会遇到的施工技术难点、质量控制难点以及可能影响工程进度、安全和文明施工的不利因素进行了分析,并针对性的制定了预防措施和相应对策,这些针对性措施将与投标承诺一起作为合同的一部分。

施工重点难点对策表

施工重点难点对策表

1.3、施工总体部署

1.3.1、工程总体目标

根据工程特点和我公司丰富的施工、管理经验,对本工程具体目标为:

质量目标:达到招标文件要求的合格标准的基础上,争创“括苍杯”。

工期目标:确保本工程总工期为540天内完工交付使用(含安装配合时间,其中主体工期为400日历天)。

安全目标:本工程确保“市标化”,争创“省标化”。

1.3.2、企业的工艺标准

以现行的国家的有关法律、法规为准则,以省市有关条文条款为依据,以高于现行规范要求的原则来进行工程质量管理,以创杯为中心开展各项活动。企业内部已编制了《作业指导书》,收录了建筑物的定位和基础放线工艺标准、钢筋加工、绑扎安装施工工艺标准、混凝土大体积基础施工工艺标准、脚手架施工工艺标准、地下防水施工工艺标准、卷材防水屋面施工工艺标准、各装饰工程施工工艺标准、安装工程施工工艺标准等共147只技术标准,它是规范各专业部门施工的重要文件,是质量体系运行和实施中提高工程建设质量保证和依据。

1.3.3、施工组织安排

根据工程总体设想,我们集思广益,反复研究,对本工程进行了科学而有效的施工组织安排。

1.3.3.1、施工总体安排

⑴、根据建构筑物布局特点,结合公司现有设施,考虑标化要求,应优先安排好直接影响项目施工的为全场性服务的施工设施,如现场供水、供电、通讯、道路和场地平整,以及各项生产、生活设施,以保证工程顺利、有序地进行。

⑵、施工进度安排

本工程范围较广,工期相对较紧。若不科学合理地安排施工,工期难以保证,经反复研究,我们考虑总体施工作如下安排。

第一步基础施工:考虑紧凑的交叉流水作业施工,合理组织施工作业程序,处理好各工序的施工衔接,减少施工物资的一次性投入量,提高工作效率和效益,保证不影响进度。

第二步主体结构施工:实行合理分段,平行流水,主体交叉施工作业,科学安排施工顺序,处理好各工种的施工衔接,各工种穿插作业,始终保持紧凑的交叉流水作业。

第三步装饰施工和安装调试:主体结构完成后实行分段安装和装饰。内部装饰从下至上,同时外墙从顶层一直往下。

根据施工进度安排,由公司统一调度作好人员、料具、机械的配置。

第二章、主要工程项目的施工方案及方法临海市江南污水处理厂市政工程的工程内容包括新建污水厂的污水处理设施,污泥处理设施、尾水排放管及排放口、厂前区办公楼等生产和管理辅助设施等。砌筑,污水厂的主要处理构造物按照6万m3/d的规模建设,部分处理构筑物、污水排放管及辅助建筑物按照9万m3 /d规模一次性建设。

按工艺流程设计,主要构筑物单体有: 粗格栅及提升泵房1座,细格栅及旋流沉淀池1 座,高位井1 座,氧化沟1座,二沉池1座,污泥浓缩池1座,终沉池1 座、加药间 1 座,脱水机房1 座,鼓风机房1 座、综合楼1 座等构筑物,本工程共计有15项单体工程。

一、测量工程

1、施工测量管理机构

施工过程中,我方将对各个环节进行精确的测量控制,配备先进的测量仪器,派遣经验丰富的测量工程师,确保高精度地完成本工程的测量工作。

项目经理部工程技术部下设测量组,施工队设测量小组,实行分级管理。做到层层控制把关,从而防止差错保证测量精度符合规范要求。项目部测量组负责工程范围的设计桩位复测,桥梁轴线的放样等控制测量,以及对施工队测量放样的复核及各测量工作协调。施工队测量组负责本施工队的工程施工放样,配合项目部进行控制测量。

2、测量依据

根据业主提供的平面控制坐标点与水准控制原点进行引测。根据设计要求及
