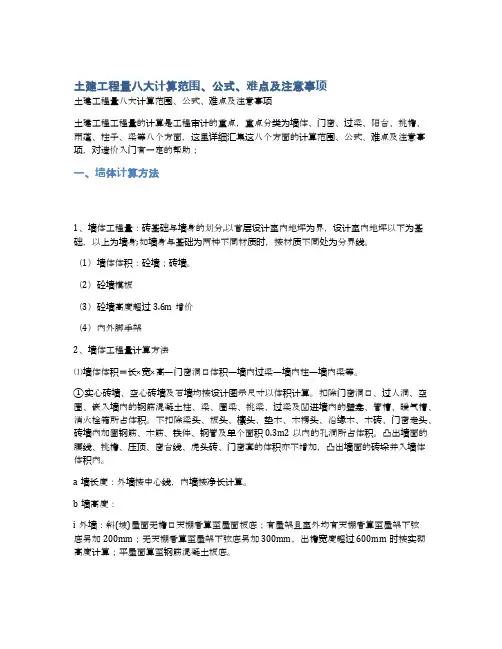

土建工程量八大计算范围、公式、难点及注意事项土建工程量八大计算范围、公式、难点及注意事项土建工程工程量的计算是工程审计的重点,重点分类为墙体、门窗、过梁、阳台、挑檐、雨蓬、柱子、梁等八个方面,这里详细汇集这八个方面的计算范围、公式、难点及注意事项,对造价入门有一定的帮助;一、墙体计算方法1、墙体工程量:砖基础与墙身的划分,以首层设计室内地坪为界,设计室内地坪以下为基础,以上为墙身;如墙身与基础为两种不同材质时,按材质不同处为分界线。
(1)墙体体积:砼墙;砖墙。
(2)砼墙模板(3)砼墙高度超过3.6m增价(4)内外脚手架2、墙体工程量计算方法⑴墙体体积=长×宽×高—门窗洞口体积—墙内过梁—墙内柱—墙内梁等。
①实心砖墙、空心砖墙及石墙均按设计图示尺寸以体积计算。
扣除门窗洞口、过人洞、空圈、嵌入墙内的钢筋混凝土柱、梁、圈梁、挑梁、过梁及凹进墙内的壁龛、管槽、暖气槽、消火栓箱所占体积。
不扣除梁头、板头、檩头、垫木、木楞头、沿缘木、木砖、门窗走头、砖墙内加固钢筋、木筋、铁件、钢管及单个面积0.3m2以内的孔洞所占体积。
凸出墙面的腰线、挑檐、压顶、窗台线、虎头砖、门窗套的体积亦不增加,凸出墙面的砖垛并入墙体体积内。
a墙长度:外墙按中心线,内墙按净长计算。
b墙高度:i外墙:斜(坡)屋面无檐口天棚者算至屋面板底;有屋架且室外均有天棚者算至屋架下弦底另加200mm;无天棚者算至屋架下弦底另加300mm,出檐宽度超过600mm时按实砌高度计算;平屋面算至钢筋混凝土板底。
ii内墙:位于屋架下弦者,算至屋架下弦底;无屋架者算至天棚底另加100mm;有钢筋混凝土楼板隔层者算至楼板顶;有框架梁时算至梁底。
iii女儿墙:从屋面板上表面算至女儿墙顶面(如有混凝土压顶时算至压顶下表面)。
iv内、外山墙:按其平均高度计算。
v围墙:高度算至压顶下表面(如有混凝土压顶时算至压顶下表面)围墙柱并入围墙体积内。
②现浇混凝土墙按设计图示尺寸以体积计算。

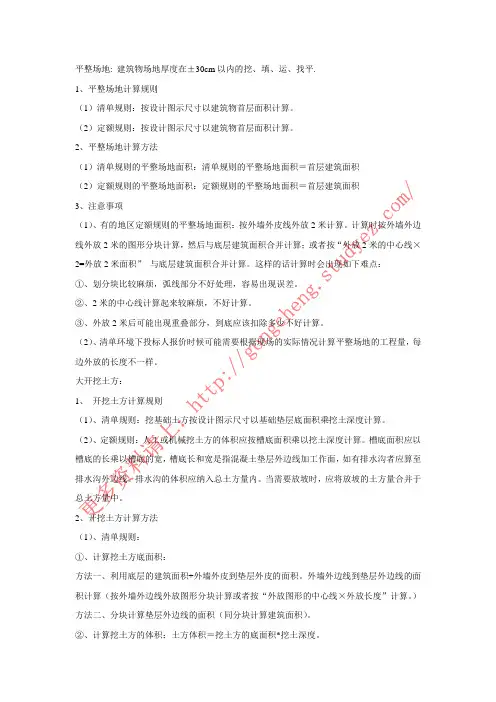

平整场地: 建筑物场地厚度在±30cm以内的挖、填、运、找平.1、平整场地计算规则(1)清单规则:按设计图示尺寸以建筑物首层面积计算。
(2)定额规则:按设计图示尺寸以建筑物首层面积计算。
2、平整场地计算方法(1)清单规则的平整场地面积:清单规则的平整场地面积=首层建筑面积(2)定额规则的平整场地面积:定额规则的平整场地面积=首层建筑面积3、注意事项(1)、有的地区定额规则的平整场地面积:按外墙外皮线外放2米计算。
计算时按外墙外边线外放2米的图形分块计算,然后与底层建筑面积合并计算;或者按“外放2米的中心线×2=外放2米面积”与底层建筑面积合并计算。
这样的话计算时会出现如下难点:①、划分块比较麻烦,弧线部分不好处理,容易出现误差。
②、2米的中心线计算起来较麻烦,不好计算。
③、外放2米后可能出现重叠部分,到底应该扣除多少不好计算。
(2)、清单环境下投标人报价时候可能需要根据现场的实际情况计算平整场地的工程量,每边外放的长度不一样。
大开挖土方:1、开挖土方计算规则(1)、清单规则:挖基础土方按设计图示尺寸以基础垫层底面积乘挖土深度计算。
(2)、定额规则:人工或机械挖土方的体积应按槽底面积乘以挖土深度计算。
槽底面积应以槽底的长乘以槽底的宽,槽底长和宽是指混凝土垫层外边线加工作面,如有排水沟者应算至排水沟外边线。
排水沟的体积应纳入总土方量内。
当需要放坡时,应将放坡的土方量合并于总土方量中。
2、开挖土方计算方法(1)、清单规则:①、计算挖土方底面积:方法一、利用底层的建筑面积+外墙外皮到垫层外皮的面积。
外墙外边线到垫层外边线的面积计算(按外墙外边线外放图形分块计算或者按“外放图形的中心线×外放长度”计算。
)方法二、分块计算垫层外边线的面积(同分块计算建筑面积)。
②、计算挖土方的体积:土方体积=挖土方的底面积*挖土深度。
(2)、定额规则:①、利用棱台体积公式计算挖土方的上下底面积。

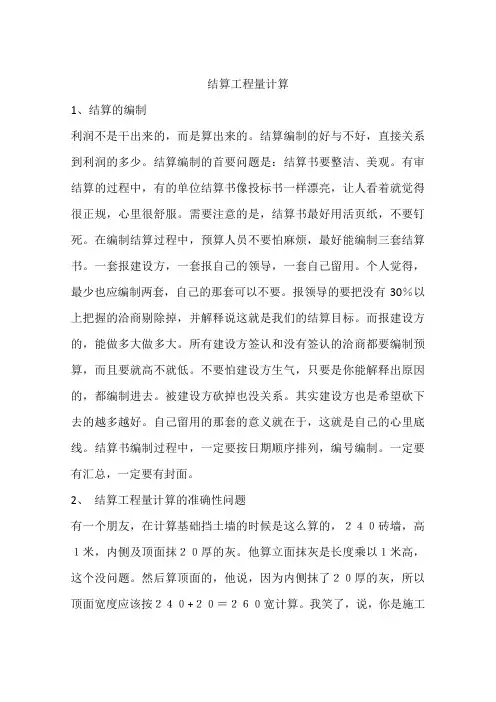

结算工程量计算1、结算的编制利润不是干出来的,而是算出来的。
结算编制的好与不好,直接关系到利润的多少。
结算编制的首要问题是:结算书要整洁、美观。
有审结算的过程中,有的单位结算书像投标书一样漂亮,让人看着就觉得很正规,心里很舒服。
需要注意的是,结算书最好用活页纸,不要钉死。
在编制结算过程中,预算人员不要怕麻烦,最好能编制三套结算书。
一套报建设方,一套报自己的领导,一套自己留用。
个人觉得,最少也应编制两套,自己的那套可以不要。
报领导的要把没有30%以上把握的洽商剔除掉,并解释说这就是我们的结算目标。
而报建设方的,能做多大做多大。
所有建设方签认和没有签认的洽商都要编制预算,而且要就高不就低。
不要怕建设方生气,只要是你能解释出原因的,都编制进去。
被建设方砍掉也没关系。
其实建设方也是希望砍下去的越多越好。
自己留用的那套的意义就在于,这就是自己的心里底线。
结算书编制过程中,一定要按日期顺序排列,编号编制。
一定要有汇总,一定要有封面。
2、结算工程量计算的准确性问题有一个朋友,在计算基础挡土墙的时候是这么算的,240砖墙,高1米,内侧及顶面抹20厚的灰。
他算立面抹灰是长度乘以1米高,这个没问题。
然后算顶面的,他说,因为内侧抹了20厚的灰,所以顶面宽度应该按240+20=260宽计算。
我笑了,说,你是施工单位的,我是建设单位的,这个20宽我给你,一定给你。
但我要问,你这么算能多算出多少钱?答曰多算100多元。
我告诉他,人没有完人,你一定有失误的地方。
这里我给你了,但你让我反感了。
在以后的结算中,别让我抓住机会,否则你将因些而损失成百上千个100多元!关于这个小故事,我也不知道说什么好,大家自己体会吧!但我要说的一点是,建筑工程预算,并不是完全需要百分之百的准确,也没有人能够百分之百的计算准确,只要完成了既定目标就可以了,当然,超越更好!3、如何进行结算造价分析有一些朋友,在做完某项工程之后,对自己所做的工程什么都了解,什么都清楚。
一、现浇混凝土及钢筋混凝土模板工程量计算规则1.现浇混凝土及钢筋混凝土模板工程量,除另有规定外,均按混凝土与模板接触面的面积,以m2计算。
2.现浇钢筋混凝土柱、梁、板、墙的支模高度(即室外地坪至板底或板面至板底之间的高度)以3.6m 以内为准,超过3. 6m以上部分,另按超过部分计算增加支撑工程量。
3.现浇钢筋混凝土墙、板单孔面积在0.3m2以内的孔洞,不予扣除,洞侧壁模板亦不增加;单孔面积在0.3 m2以外时,应予扣除,洞侧壁模板面积并入墙、板模板工程量之内计算。
4.现浇钢筋混凝土框架分别按梁、板、柱、墙有关规定计算,附墙柱,并入墙内工程量计算。
5.杯形基础杯口高度大于杯口大边长度的,套高杯基础定额项目。
6.柱与梁、柱与墙、梁与梁等连接的重叠部分以及伸入墙内的梁头、板头部分,均不计算模板面积。
7.构造柱外露面均应按图示外露部分计算模板面积。
构造柱与墙接触面不计算模板面积。
8.现浇钢筋混凝土悬挑板(雨篷、阳台)按图示外挑部分尺寸的水平投影面积计算。
挑出墙外的牛腿梁及板边模板不另计算。
9.现浇钢筋混凝土楼梯,以图示露明面尺寸的水平投影面积计算,不扣除小于500mm楼梯井所占面积。
楼梯的踏步、踏步板平台梁等侧面模板,不另行计算。
10.混凝土台阶不包括梯带,按图示台阶尺寸的水平面积计算,台阶端头两侧不另计算模板面积。
11.现浇混凝土小型池槽按构件外围体积计算,池槽内、外侧及底部的模板不另行计算。
二、预制钢筋混凝土构件模板工程量计算规则1.预制钢筋混凝土模板工程量,除另有规定者外均按混凝土实体体积以m3计算。
2.小型池槽按外型体积以m3计算。
3.预制桩尖按虚体积(不扣除桩尖虚体积部分)计算三、构筑物钢筋混凝土模板工程量计算规则1.构筑物工程的模板工程量,除另有规定者外,区别现浇、预制和构件类别,分别按一和二的有关规定计算。
2.大型池槽等分别按基础、墙、板、梁、柱等有关规定计算并套相应定额项目。
3.液压滑升钢模板施工的烟囱、水塔塔身、贮仓等,均按砼体积以m3计算。

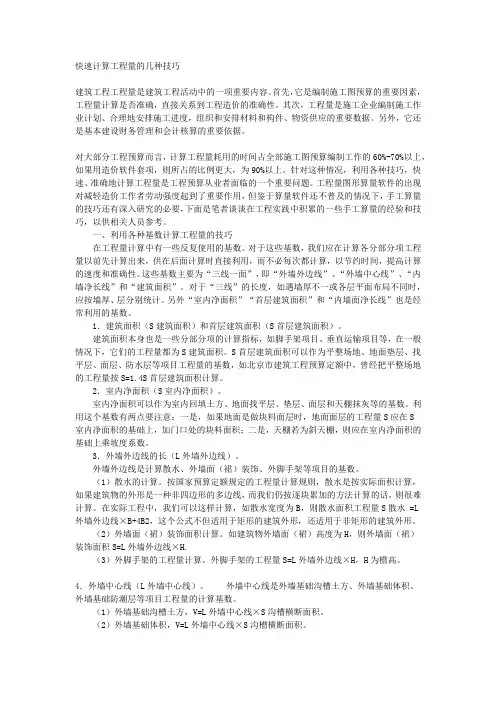

快速计算工程量的几种技巧建筑工程工程量是建筑工程活动中的一项重要内容。
首先,它是编制施工图预算的重要因素,工程量计算是否准确,直接关系到工程造价的准确性。
其次,工程量是施工企业编制施工作业计划、合理地安排施工进度,组织和安排材料和构件、物资供应的重要数据。
另外,它还是基本建设财务管理和会计核算的重要依据。
对大部分工程预算而言,计算工程量耗用的时间占全部施工图预算编制工作的60%-70%以上,如果用造价软件套项,则所占的比例更大,为90%以上。
针对这种情况,利用各种技巧,快速、准确地计算工程量是工程预算从业者面临的一个重要问题。
工程量图形算量软件的出现对减轻造价工作者劳动强度起到了重要作用,但鉴于算量软件还不普及的情况下,手工算量的技巧还有深入研究的必要,下面是笔者谈谈在工程实践中积累的一些手工算量的经验和技巧,以供相关人员参考。
一、利用各种基数计算工程量的技巧在工程量计算中有一些反复使用的基数。
对于这些基数,我们应在计算各分部分项工程量以前先计算出来,供在后面计算时直接利用,而不必每次都计算,以节约时间,提高计算的速度和准确性。
这些基数主要为“三线一面”,即“外墙外边线”、“外墙中心线”、“内墙净长线”和“建筑面积”。
对于“三线”的长度,如遇墙厚不一或各层平面布局不同时,应按墙厚、层分别统计。
另外“室内净面积”“首层建筑面积”和“内墙面净长线”也是经常利用的基数。
1.建筑面积(S建筑面积)和首层建筑面积(S首层建筑面积)。
建筑面积本身也是一些分部分项的计算指标,如脚手架项目、垂直运输项目等,在一般情况下,它们的工程量都为S建筑面积。
S首层建筑面积可以作为平整场地、地面垫层、找平层、面层、防水层等项目工程量的基数,如北京市建筑工程预算定额中,曾经把平整场地的工程量按S=1.4S首层建筑面积计算。
2.室内净面积(S室内净面积)。
室内净面积可以作为室内回填土方、地面找平层、垫层、面层和天棚抹灰等的基数。
方案工程量计算表格项目名称:xxx项目项目地点:xxx地区项目负责人:xxx序号工程项目工程量计算规则计量单位工程量备注1 土方开挖按照工程地平类型、开挖深度及土壤性质进行计算立方米(m³)xxx xxx2 基础施工按照基础类型、尺寸及深度进行计算平方米(m²)xxx xxx3 钢筋混凝土结构按照结构类型、构件尺寸及数量进行计算吨(t)xxx xxx4 钢结构安装按照结构类型、构件尺寸及数量进行计算吨(t) xxx xxx5 地面铺装按照铺装类型、面积及厚度进行计算平方米(m²)xxx xxx6 墙体砌筑按照墙体类型、砌筑高度及长度进行计算平方米(m²) xxx xxx7 屋面防水按照防水材料类型、面积及涂布层厚度进行计算平方米(m²)xxx xxx8 门窗安装按照门窗类型、尺寸及数量进行计算扇(个) xxx xxx9 空调安装按照空调类型及数量进行计算台(台) xxx xxx10 电气安装按照电气设备类型、数量及长度进行计算米(m) xxx xxx11 综合布线按照布线类型、数量及长度进行计算米(m) xxx xxx12 管道安装按照管道类型、管径及长度进行计算米(m) xxx xxx13 消防安装按照消防设备类型及数量进行计算个(个) xxx xxx14 景观绿化按照绿化类型、面积及树种数量进行计算平方米(m²) xxx xxx15 安全设施按照设施类型及数量进行计算个(个) xxx xxx16 其他工程量根据具体情况进行计算视情况而定 xxx xxx 工程量计算说明:1. 土方开挖:包括基坑开挖、场地平整和土壤台阶等土方工程;2. 基础施工:包括地基处理、基础浇筑和基础验收等工作;3. 钢筋混凝土结构:包括柱子、梁、楼板等混凝土构件的施工;4. 钢结构安装:包括钢柱、钢梁、钢板等钢结构构件的安装;5. 地面铺装:包括道路、广场等场地的铺装工程;6. 墙体砌筑:包括内墙、外墙的砌筑及砌筑墙体的加固工程;7. 屋面防水:包括屋面的防水材料铺设及翻边等防水工程;8. 门窗安装:包括门窗的安装及密封检验等工作;9. 空调安装:包括空调设备的安装、管道连接及空调系统调试等工程量;10. 电气安装:包括电线、插座、开关、照明设备等电气设施的安装;11. 综合布线:包括计算机网络线、电话线、电视线等布线工程;12. 管道安装:包括水管、煤气回收管、通风管道等管道的安装及检验;13. 消防安装:包括消防栓、灭火器、喷淋系统等设施的安装;14. 景观绿化:包括草坪、花园、园林景观等绿化工程;15. 安全设施:包括防护栏杆、灭火器、应急通道等安全设施的安装;16. 其他工程量:根据具体项目情况进行工程量的补充和调整。
建筑工程施工工程量计算方法一、独立基础1、独立基础工程量(1)独立基础垫层的体积(2)独立基础体积(3)独立基础垫层基模板(4)独立基础模板(5)基坑的土方体积(6)槽底钎探工程量2、独立基础手工计算方法⑴、独立基础垫层的体积垫层体积=垫层面积X垫层厚度⑵、独立基础垫层模板垫层模板=垫层周长X垫层高度⑶、独立基础体积独立基础体积=各层体积相加(用长方体和棱台公式)四棱台体积=1/3X H X(S上+sq帝下)⑷、独立基础模板独立基础模板=各层周长X各层模板高(5)基坑土方工程量基坑土方的体积应按基坑底面积乘以挖土深度计算。
基坑底面积应以基坑底的长乘以基坑底的宽,基坑底长和宽是指混凝土垫层外边线加工作面,如有排水沟者应算至排水沟外边线。
排水沟的体积应纳入总土方量内。
当需要放坡时,应将放坡的土方量合并于总土方量中。
(6)槽底钎探工程量槽底钎探工程量,以槽底面积计算。
2、独立基础工程量的计算难点①异形独立基础体积不好计算。
②独立基础与其他基础相交时扣减量不好计算。
③土方量计算时考虑工作面及放坡,计算扣减比较麻烦。
承台基础1、承台基础工程量(1)承台基础垫层的体积(2)承台基础体积(3)承台基础垫层基模板(4)承台基础模板(5)基坑的土方体积(6)槽底钎探工程量2、独立基础手工计算方法⑴、承台基础垫层的体积垫层体积=垫层面积X垫层厚度⑵、承台基础垫层模板垫层模板=垫层周长X垫层高度⑶、承台基础体积独立基础体积=各层体积相加(用长方体和棱台公式)⑷、承台基础模板独立基础模板=各层周长X各层模板高(5)基坑土方工程量基坑土方的体积应按基坑底面积乘以挖土深度计算。
基坑底面积应以基坑底的长乘以基坑底的宽,基坑底长和宽是指混凝土垫层外边线加工作面,如有排水沟者应算至排水沟外边线。
排水沟的体积应纳入总土方量内。
当需要放坡时,应将放坡的土方量合并于总土方量中。
(6)槽底钎探工程量槽底钎探工程量,以槽底面积计算。
3、承台基础工程量的计算难点①异形承台基础体积不好计算。
工程预算计算方式工程预算计算方式工程预算是对工程项目在未来一定时期内的收入和支出情况所做的计划。
下面小编为大家分享工程预算计算方式,欢迎大家参考借鉴。
1.钢筋混凝土梁和柱箍筋的数量计算有什么不同?答:钢筋混凝土梁和柱的箍筋数量计算方法不同,对于钢筋混凝土柱子的箍筋数量应该是沿柱子的通长布置的,而对于钢筋混凝土梁的箍筋是计算到柱子的边上的。
2.钢筋混凝土梁和柱箍筋的数量应该怎样计算?答:钢筋混凝土柱的箍筋应该按照柱子的全高计算,减掉柱子的混凝土保护层后,除以柱子的箍筋间距,所得数值向上取整加一。
即:柱子的箍筋数量=(柱高-柱子保护层)/箍筋间距+1钢筋混凝土梁的箍筋数量应该按照梁的净长计算,也就是梁的净长减掉50mm*2,这里50mm是梁上的第一根箍筋距离柱子边的距离,也被称作起步距离。
即:梁的箍筋数量=(梁的净长-50*2)/箍筋间距+13.钢筋混凝土板的钢筋数量应该怎样计算?答:钢筋混凝土板的钢筋数量应该是沿受力刚筋分布方向的板的净长减掉钢筋的间距后除以钢筋的间距,所得数值向上取整加一。
这里是因为板的受力钢筋的第一根钢筋,在实际施工中应该是距离板的支座半个间距处开始布置,两面刚好是一个钢筋的间距。
即:板的钢筋数量=(板的净长(或者净宽)-钢筋间距)/钢筋间距+14.双面清水墙应该怎样套用定额?答:一般定额中只有单面清水墙的定额子目项,所以,单面清水墙可以直接套用定额,而双面清水墙一般定额中没有相应的定额子目项,那么我们可以这样来处理:查一下定额中相同厚度的单面清水墙和混水墙的定额子目项,计算出单面清水墙和混水墙的差价,再加到单面清水墙的定额单价之中,这样就应该是相应的双面清水墙的单价了。
例如:某定额中一砖厚单面清水墙单价为1620.74元/10m,一砖厚混水墙的单价为1555.39元/10m两者的差价为1620.74-1555.39=65.35元/10m,那么就可以这样取定双面清水墙的单价1620.75+65.35=1686.10元/10m。
工程量核算平整场地: 建筑物场地厚度在±30cm以内的挖、填、运、找平.1、平整场地计算规则(1)清单规则:按设计图示尺寸以建筑物首层面积计算。
(2)定额规则:按设计图示尺寸以建筑物首层面积计算。
2、平整场地计算方法(1)清单规则的平整场地面积:清单规则的平整场地面积=首层建筑面积(2)定额规则的平整场地面积:定额规则的平整场地面积=首层建筑面积3、注意事项(1)、有的地区定额规则的平整场地面积:按外墙外皮线外放2米计算。
计算时按外墙外边线外放2米的图形分块计算,然后与底层建筑面积合并计算;或者按“外放2米的中心线×2=外放2米面积”与底层建筑面积合并计算。
这样的话计算时会出现如下难点:①、划分块比较麻烦,弧线部分不好处理,容易出现误差。
②、2米的中心线计算起来较麻烦,不好计算。
③、外放2米后可能出现重叠部分,到底应该扣除多少不好计算。
(2)、清单环境下投标人报价时候可能需要根据现场的实际情况计算平整场地的工程量,每边外放的长度不一样。
大开挖土方:1、开挖土方计算规则(1)、清单规则:挖基础土方按设计图示尺寸以基础垫层底面积乘挖土深度计算。
(2)、定额规则:人工或机械挖土方的体积应按槽底面积乘以挖土深度计算。
槽底面积应以槽底的长乘以槽底的宽,槽底长和宽是指混凝土垫层外边线加工作面,如有排水沟者应算至排水沟外边线。
排水沟的体积应纳入总土方量内。
当需要放坡时,应将放坡的土方量合并于总土方量中。
2、开挖土方计算方法(1)、清单规则:①、计算挖土方底面积:方法一、利用底层的建筑面积+外墙外皮到垫层外皮的面积。
外墙外边线到垫层外边线的面积计算(按外墙外边线外放图形分块计算或者按“外放图形的中心线×外放长度”计算。
)方法二、分块计算垫层外边线的面积(同分块计算建筑面积)。
②、计算挖土方的体积:土方体积=挖土方的底面积*挖土深度。
(2)、定额规则:①、利用棱台体积公式计算挖土方的上下底面积。
混凝土、钢筋混凝土及模板及支撑工程工程量计算规则一、一般规则1、基础(1)基础与墙、柱的划分,均以基础扩大顶面为界。
(2)有肋式带形基础,肋高与肋宽之比在4:1以为的按有肋式带形基础计算,肋高与肋宽之比超过4:1的,其底板按板式带形基础计算,以上部分按墙计算。
(3)箱式满堂基础应分别按满堂基础、柱、墙、梁、板有关规定计算。
(4)设备基础除块体外,其他类型设备基础分别按基础、梁、柱、板墙等有关规定计算。
(5)基础侧边弧形增加费按弧形接触面长度计算,每个面计算一道2、柱(1)有梁板的柱高按基础上表面或楼板上表面至楼板上表面。
(1)无梁板的柱高按基础上表面或楼板上表面至柱帽下表面计算。
(3)构造柱的柱高有梁时按梁间的高度(不含梁高),无梁时按全高计算。
(4)依附柱上的牛腿,并入柱内计算。
(5)单面附墙柱并入墙内计算;双面附墙柱按柱计算3、梁(1)梁与柱连接时,梁长算至柱侧面。
(2)主梁与次梁连接时,次梁长算至主梁侧面。
(3)圈梁与过梁连接时,过梁长度按门窗洞口宽度共加500mm计算。
(4)现浇挑梁的悬挑部分按单梁计算,嵌入墙身部分分别按圈梁、过梁计算。
4、板(1)有梁板包括主梁、次梁与板,梁板合并计算。
(2)无梁板的柱帽并入板内计算。
(3)平板与圈梁、过梁连接时,板算至梁的侧面。
(4)预制板缝宽度在60mm以上时,按现浇平板计算,60mm宽一下的板缝已在接头的子目内考虑,不再列项计算。
5、墙(1)墙与梁重叠,当墙厚等于梁宽时,墙与梁合并按墙计算,当墙厚小于梁宽时,墙梁分别计算。
(2)墙与板相交,墙高算至板的底面。
(3)墙净长小于或等于4倍的墙厚时,按柱计算,墙净长大于4倍的墙厚,而小于或等于7倍的墙厚时,按断肢剪力墙计算。
6、其他(1)带反梁的雨篷按有梁板定额子目计算(2)零星混凝土构件,系指每件体积在0.05m³以内的未列出定额项目的构件(3)现浇挑檐天沟与板(包括屋面板、楼板)连接时,以外墙为分界线,与圈梁(包括其他梁)连接时,以梁外边线为分界线。
工程量清单综合单价分析表模板在工程建设中,工程量清单综合单价分析表是至关重要的工具,它对于理解工程项目成本、预算、投标和结算等环节具有决定性的作用。
本文将详细介绍工程量清单综合单价分析表模板的内容及其重要性。
工程量清单综合单价分析表模板通常包括以下内容:综合单价:列明工程项目的总价,包括直接费用、间接费用、利润和税金等。
合价:综合单价与工程量的乘积,表示单个工程项目的总价。
工程量清单综合单价分析表模板在工程建设中的作用主要体现在以下几个方面:帮助业主和承包商明确工程项目的具体内容和数量,避免后期出现理解误差和争议。
协助预算和投标工作,使相关人员能够快速准确地计算出工程项目的总价,为决策提供依据。
在结算阶段,可作为核对工程量和价格的依据,确保结算的准确性和公正性。
提高工程管理的透明度和规范性,使各方都能对工程项目有一个清晰明确的认识。
工程量清单综合单价分析表模板是工程建设中不可或缺的工具,它不仅能帮助各方更好地理解工程项目,还能提高工作效率和准确性。
因此,在实际工作中,应充分重视并利用好这一工具,以确保工程的顺利进行。
在建筑项目中,工程量清单计算表是一种至关重要的工具。
它不仅可以帮助项目经理和工程师确保项目按照既定的时间和预算进行,还可以提高项目的效率和准确性。
本文将详细介绍工程量清单计算表的重要性,以及如何有效使用它。
明确项目需求:工程量清单计算表可以详细列出项目中所需的所有材料、设备和劳动力。
这使得项目团队能够明确了解所需资源,从而更好地规划项目。
预算控制:通过工程量清单计算表,项目团队可以准确地估算出项目所需的总成本。
这有助于他们在项目开始之前制定预算,并在项目进行中密切监控预算执行情况。
提高效率:工程量清单计算表可以使项目团队更好地组织和协调资源,从而降低浪费和提高效率。
风险管理:通过详细列出项目风险和可能的问题,工程量清单计算表可以帮助项目团队提前采取预防措施,降低风险。
制定详细的清单:在制定工程量清单计算表时,需要详细列出项目所需的所有材料、设备和劳动力。
一、为什么要使用工程量计算稿软件?(文章最后附软件)工程量计算主要用于辅助建筑概预结算人员完成项目工程量的计算。
完全模拟手工计算底稿,高效的汇总功能独具匠心。
计算速度比手工计算快1/3,避免了手工计算容易漏算的弊端,核对后修改计算底稿比手工重新计算快95%,打印的底稿非常清晰,易于核对和找出差错。
概预结算中繁重的计算图纸工程量工作,往往耗去较多的时间和精力,难免还要在计算中出错,何况在核对之后又必须进行修改,重新进行加减乘除。
二、实用中Excel存在的不足(文章最后附软件)Microsoft Excel在表格功能上非常强大,但是同时显示表达式和计算结果很困难。
如果进行部分修改,需要很多额外的工作。
工程量计算工作对表格的要求并不高,主要是输入的表达式及时显示结果并且分类汇总,修改后及时计算和汇总,显示结果并打印,此软件的开发实现了这些功能。
为了从简单的重复劳动中解脱,我们的软件将带给您一种崭新工作的感受,使您的工作更方便、高效,化烦琐为简单,让您把宝贵的时间投入到更重要的工作中去。
基于WIN 9X 平台开发的应用软件,对计算机的配置要求不高,操作过程简单明了,界面友好类似Microsoft Excel,不需要高深的电脑操作。
工程量计算稿软件的开发,源于公司多年的建筑工程项目预算、结算和审价经验,针对了实际工作的需要。
欢迎访问我们的网站三、工程量计算稿软件独具匠心的汇总功能(文章最后附软件)(例如:计算墙体工程量,手工计算时,往往会按不同的材质和厚度分别计算,比如先计算砼墙400,再计算砼墙300,再计算砼墙200,再计算砖墙240,还要分内外墙。
而我们的软件可以按图纸从左到右计算,只要在规格类别一览中填写清楚,软件自动帮你计算并分类。
)第一步添加编号:(汇总功能->编辑菜单->添加/删除编号)添加编号的功能是将编号N到编号N+1之间的计算结果,按不同的规格进行汇总第二步输入计算式(1)项目汇总的名称-例如:多孔砖外墙(2)汇总项目的单位-例如:平方米;米;吨(用分号隔开)(3)轴线或表达式的名称-例如:a-b/3表示3轴线上(a轴到b轴之间)的砖墙(4)规格类别-例如:240表示240厚的砖墙,以下的图例中所有240厚的砖墙汇总在编号1的计算表达式栏中。
工程量计算模板,超好用!工程量清单计量与计价>>>>概述本部分以工程量清单模式的计量与计价过程为主线,从整体上介绍工程量清单计量与计价的过程和主要依据。
房屋建筑与安装工程工程量清单计价模式,主要包括两方面内容:第一部分为招标人或受其委托具有相应资质的工程造价咨询人依据《工程量清单计价规范》GB50500-2013、《房屋建筑与装饰工程工程量计算规范》(GB50854-2013)、《通用安装工程工程量计算规范》GB50856-2013和工程设计的要求编制工程量清单,第二部分为投标人按照招标人提供的工程量清单依据计价依据和市场价格及工程造价的计算要求进行工程计价文件的编制。
本部分主要介绍《建设工程工程量清单计价规范》(GB50500-2013)中关于编制招标工程量清单和计价文件的基本要求,初步完成理论要求的铺垫。
>>>>目标1.了解计价模式的选择,熟悉工程量清单计价规范中的相关术语2.依据建设项目划分的基本知识对具体工程进行建设项目的划分3.依据工程量清单编制要求列出工程量清单的基本组成内容4.明确工程量清单计价文件的类型5.明确工程量清单计价文件编制要求6.了解单项工程投标报价文件的一般组成内容7. 了解招标工程量清单文件的一般组成任务1:建设工程工程量清单计价规范适用要求建设工程工程量清单计价方式的选择与要求1.全部使用国有资金投资或国有资金为主(二者简称“国有资金投资”)的工程建设项目,必须采用工程量清单计价。
2.非国有资金投资的工程建设项目,可采用工程量清单计价。
3.工程量清单应采用综合单价计价。
4.措施项目中的安全文明施工费必须按国家或省级、行业建设主管部门的规定计算,不得作为竞争性费用。
5.规费和税金必须按国家或省级、行业建设主管部门的规定计算,不得作为竞争性费用。
任务2:基本建设与建设项目的划分基本建设是指投资建造固定资产和形成物质基础的经济活动。
建设项目的概念建设项目一般是指在一个场地或几个场地上,按一个总体设计进行施工的各个工程项目的总和,它是由一个或几个单项工程组成。
建设项目的划分(1)单项工程(2)单位工程(3)分部工程(4)分项工程例如北京市怀柔某中学项目的基本建设与建设项目的划分任务3:工程量清单的编制要求工程量清单的编制要求采用工程量清单方式招标,工程量清单必须作为招标文件的组成部分,其准确性和完整性由招标人负责。
工程量清单的作用工程量清单是工程量清单计价的基础,应作为编制招标控制价、投标报价、计算工程量、支付工程款、调整合同价款、办理竣工结算以及工程索赔等的依据之一。
工程量清单的概念工程量清单是指建设工程的分部分项工程项目、措施项目、其他项目、规费项目和税金项目的名称和相应数量等的明细清单。
工程量清单的组成工程量清单应由分部分项工程量清单、措施项目清单、其他项目清单、规费项目清单、税金项目清单组成。
任务4:工程量清单的计价文件编制要求招标控制价文件的编制要求(一)招标控制价一般规定(二)招标控制价的编制依据(三)招标控制价的编制要求投标报价的编制要求(一)投标报价的编制一般规定(二)投标报价的编制依据(三)投标报价的编制要求建筑面积计算任务1:多层框架结构办公室建筑面积计算根据怀柔区某中学翻建的一幢三层办公楼的土建施工图建04至建06和《建筑工程建筑面积计算规范》(GB/T50353-2013)的计算规则计算出本工程的建筑面积。
计算建筑面积的规定1 、建筑物的建筑面积应按自然层外墙结构外围水平面积之和计算。
结构层高在2.20m及以上的,应计算全面积;结构层高在2.20m以下的,应计算1/2面积。
2、建筑物内设有局部楼层时,对于局部楼层的二层及以上楼层,有围护结构的应按其围护结构外围水平面积计算,无围护结构的应按其结构底板水平面积计算,且结构层高在2.20m及以上的,应计算全面积,结构层高在2.20m以下的,应计算1/2面积。
3、对于形成建筑空间的坡屋顶,结构净高在2.10m及以上的部位应计算全面积;结构净高在1.20m及以上至2.10m以下的部位应计算1/2面积;结构净高在1.20m以下的部位不应计算建筑面积。
4、对于场馆看台下的建筑空间,结构净高在2.10m及以上的部位应计算全面积;结构净高在1.20m及以上至2.10m以下的部位应计算1/2面积;结构净高在1.20m 以下的部位不应计算建筑面积。
室内单独设置的有围护设施的悬挑看台,应按看台结构底板水平投影面积计算建筑面积。
有顶盖无围护结构的场馆看台应按其顶盖水平投影面积的1/2计算面积。
5、地下室、半地下室应按其结构外围水平面积计算。
结构层高在2.20m及以上的,应计算全面积;结构层高在2.20m以下的,应计算1/2面积。
6、出入口外墙外侧坡道有顶盖的部位,应按其外墙结构外围水平面积的1/2计算面积。
7、建筑物架空层及坡地建筑物吊脚架空层,应按其顶板水平投影计算建筑面积。
结构层高在2.20m及以上的,应计算全面积;结构层高在2.20m以下的,应计算1/2面积。
8、建筑物的门厅、大厅应按一层计算建筑面积,门厅、大厅内设置的走廊应按走廊结构底板水平投影面积计算建筑面积。
结构层高在2.20m及以上的,应计算全面积;结构层高在2.20m以下的,应计算1/2面积。
9、对于建筑物间的架空走廊,有顶盖和围护设施的,应按其围护结构外围水平面积计算全面积;无围护结构、有围护设施的,应按其结构底板水平投影面积计算1/2面积。
10、对于立体书库、立体仓库、立体车库,有围护结构的,应按其围护结构外围水平面积计算建筑面积;无围护结构、有围护设施的,应按其结构底板水平投影面积计算建筑面积。
无结构层的应按一层计算,有结构层的应按其结构层面积分别计算。
结构层高在2.20m及以上的,应计算全面积;结构层高在2.20m以下的,应计算1/2面积。
11、有围护结构的舞台灯光控制室,应按其围护结构外围水平面积计算。
结构层高在2.20m及以上的,应计算全面积;结构层高在2.20m以下的,应计算1/2面积。
12、附属在建筑物外墙的落地橱窗,应按其围护结构外围水平面积计算。
结构层高在2.20m及以上的,应计算全面积;结构层高在2.20m以下的,应计算1/2面积。
13、窗台与室内楼地面高差在0.45m以下且结构净高在2.10m及以上的凸(飘)窗,应按其围护结构外围水平面积计算1/2面积。
14、有围护设施的室外走廊(挑廊),应按其结构底板水平投影面积计算1/2面积;有围护设施(或柱)的檐廊,应按其围护设施(或柱)外围水平面积计算1/2面积。
15、门斗应按其围护结构外围水平面积计算建筑面积,且结构层高在2.20m及以上的,应计算全面积;结构层高在2.20m以下的,应计算1/2面积。
16、门廊应按其顶板的水平投影面积的1/2计算建筑面积;有柱雨篷应按其结构板水平投影面积的1/2计算建筑面积;无柱雨篷的结构外边线至外墙结构外边线的宽度在2.10m及以上的,应按雨篷结构板的水平投影面积的1/2计算建筑面积。
17、设在建筑物顶部的、有围护结构的楼梯间、水箱间、电梯机房等,结构层高在2.20m及以面积。
18、围护结构不垂直于水平面的楼层,应按其底板面的外墙外围水平面积计算。
结构净高在2.10m及以上的部位,应计算全面积;结构净高在1.20m及以上至2.10m以下的部位,应计算1/2面积;结构净高在1.20m以下的部位,不应计算建筑面积。
19、建筑物的室内楼梯、电梯井、提物井、管道井、通风排气竖井、烟道,应并入建筑物的自然层计算建筑面积。
有顶盖的采光井应按一层计算面积,且结构净高在2.10m及以上的,应计算全面积;结构净高在2.10m 以下的,应计算1/2面积。
20、室外楼梯应并入所依附建筑物自然层,并应按其水平投影面积的1/2计算建筑面积。
21、在主体结构内的阳台,应按其结构外围水平面积计算全面积;在主体结构外的阳台,应按其结构底板水平投影面积计算1/2面积。
22、有顶盖无围护结构的车棚、货棚、站台、加油站、收费站等,应按其顶盖水平投影面积的1/2计算建筑面积。
23、以幕墙作为围护结构的建筑物,应按幕墙外边线计算建筑面积。
24、建筑物的外墙外保温层,应按其保温材料的水平截面积计算,并计入自然层建筑面积。
25、与室内相通的变形缝,应按其自然层合并在建筑物建筑面积内计算。
对于高低联跨的建筑物,当高低跨内部连通时,其变形缝应计算在低跨面积内。
26、对于建筑物内的设备层、管道层、避难层等有结构层的楼层,结构层高在应计算1/2面积。
27、下列项目不应计算建筑面积:1)与建筑物内不相连通的建筑部件; 2)骑楼、过街楼底层的开放公共空间和建筑物通道; 3)舞台及后台悬挂幕布和布景的天桥、挑台等; 4)露台、露天游泳池、花架、屋顶的水箱及装饰性结构构件; 5)建筑物内的操作平台、上料平台、安装箱和罐体的平台; 6)勒脚、附墙柱、垛、台阶、墙面抹灰、装饰面、镶贴块料面层、装饰性幕墙,主体结构外的空调室外机搁板(箱)、构件、配件,挑出宽度在2.10m 以下的无柱雨篷和顶盖高度达到或超过两个楼层的无柱雨篷; 7)窗台与室内地面高差在0.45m以下且结构净高在2.10m以下的凸(飘)窗,窗台与室内地面高差在0.45m及以上的凸(飘)窗; 8)室外爬梯、室外专用消防钢楼梯; 9)无围护结构的观光电梯; 10)建筑物以外的地下人防通道,独立的烟囱、烟道、地沟、油(水)罐、气柜、水塔、贮油(水)池、贮仓、栈桥等构筑物。
本规范用词说明1、为便于在执行本规范条文时区别对待,对要求严格程度不同的用词说明如下:1)表示很严格,非这样做不可的:正面词采用“必须”,反面词采用“严禁”。
2)表示严格,在正常情况下均应这样做的:正面词采用“应”,反面词采用“不应”或“不得”。
3)表示允许稍有选择,在条件许可时首先应这样做的:正面词采用“宜”,反面词采用“不宜”。
4)表示有选择,在一定条件下可以这样做的,采用“可”。
2、条文中指明应按其他有关标准执行的写法为:“应符合……的规定”或“应按……执行”。

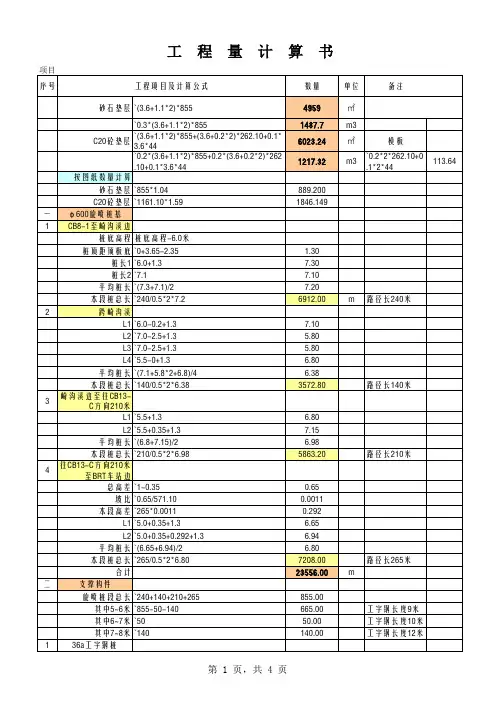

房屋建筑与装饰工程工程量清单编制>>>>概述根据怀柔区某中学要翻建的三层办公楼土建施工图(建筑和结构部分)和《房屋建筑与装饰工程工程量计算规范》(GB50854-2013)的要求编制本工程房屋建筑与装饰工程的分部分项工程的工程量清单。
本工程结构类型为框架结构,基础采用柱下钢筋混凝土独立基础,建筑层数为三层,层高为3.45米,室内外高差为0.45米。
建筑抗震设防类别为丙类,抗震设防烈度为8度。
耐火等级为二级。
