屋面防水技术交底(聚乙烯丙纶卷材)
- 格式:doc
- 大小:114.50 KB
- 文档页数:5

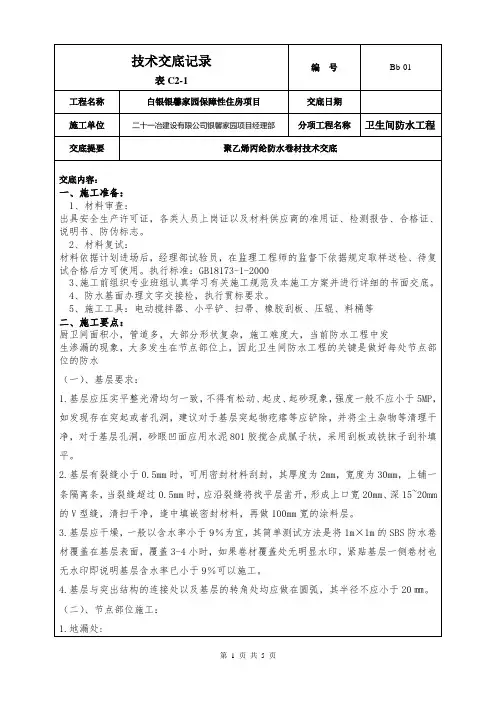

表C2-1工程名称白银银馨家园保障性住房项目交底日期施工单位二十一冶建设有限公司银馨家园项目经理部分项工程名称卫生间防水工程交底提要聚乙烯丙纶防水卷材技术交底交底内容:一、施工准备:1、材料审查:出具安全生产许可证,各类人员上岗证以及材料供应商的准用证、检测报告、合格证、说明书、防伪标志。
2、材料复试:材料依据计划进场后,经理部试验员,在监理工程师的监督下依据规定取样送检、待复试合格后方可使用。
执行标准:GB18173-1-20003、施工前组织专业班组认真学习有关施工规范及本施工方案并进行详细的书面交底。
4、防水基面办理文字交接检,执行贯标要求。
5、施工工具:电动搅拌器、小平铲、扫帚、橡胶刮板、压辊、料桶等二、施工要点:厨卫间面积小,管道多,大部分形状复杂,施工难度大,当前防水工程中发生渗漏的现象,大多发生在节点部位上,因此卫生间防水工程的关键是做好每处节点部位的防水(一)、基层要求:1.基层应压实平整光滑均匀一致,不得有松动、起皮、起砂现象,强度一般不应小于5MP,如发现存在突起或者孔洞,建议对于基层突起物疙瘩等应铲除,并将尘土杂物等清理干净,对于基层孔洞,砂眼凹面应用水泥801胶搅合成腻子状,采用刮板或铁抹子刮补填平。
2.基层有裂缝小于0.5mm时,可用密封材料刮封,其厚度为2mm,宽度为30mm,上铺一条隔离条,当裂缝超过0.5mm时,应沿裂缝将找平层凿开,形成上口宽20mm、深15~20mm 的V型缝,清扫干净,逢中填嵌密封材料,再做100mm宽的涂料层。
3.基层应干燥,一般以含水率小于9%为宜,其简单测试方法是将1m×1m的SBS防水卷材覆盖在基层表面,覆盖3-4小时,如果卷材覆盖处无明显水印,紧贴基层一侧卷材也无水印即说明基层含水率已小于9%可以施工。
4.基层与突出结构的连接处以及基层的转角处均应做在圆弧,其半径不应小于20㎜。
(二)、节点部位施工:1.地漏处:表C2-1工程名称白银银馨家园保障性住房项目交底日期施工单位二十一冶建设有限公司银馨家园项目经理部分项工程名称卫生间防水工程交底提要聚乙烯丙纶防水卷材技术交底(1).地漏处,根据楼板形式和设计要求,定出地漏标高,向上找泛水。

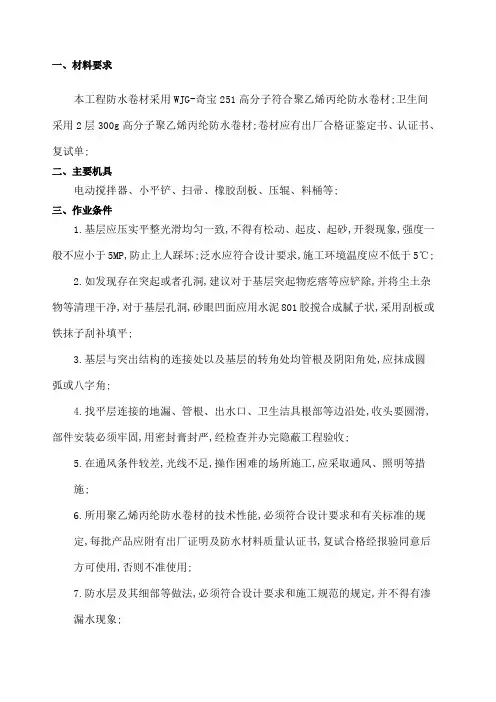

一、材料要求本工程防水卷材采用WJG-奇宝251高分子符合聚乙烯丙纶防水卷材;卫生间采用2层300g高分子聚乙烯丙纶防水卷材;卷材应有出厂合格证鉴定书、认证书、复试单;二、主要机具电动搅拌器、小平铲、扫帚、橡胶刮板、压辊、料桶等;三、作业条件1.基层应压实平整光滑均匀一致,不得有松动、起皮、起砂,开裂现象,强度一般不应小于5MP,防止上人踩坏;泛水应符合设计要求,施工环境温度应不低于5℃;2.如发现存在突起或者孔洞,建议对于基层突起物疙瘩等应铲除,并将尘土杂物等清理干净,对于基层孔洞,砂眼凹面应用水泥801胶搅合成腻子状,采用刮板或铁抹子刮补填平;3.基层与突出结构的连接处以及基层的转角处均管根及阴阳角处,应抹成圆弧或八字角;4.找平层连接的地漏、管根、出水口、卫生洁具根部等边沿处,收头要圆滑,部件安装必须牢固,用密封膏封严,经检查并办完隐蔽工程验收;5.在通风条件较差,光线不足,操作困难的场所施工,应采取通风、照明等措施;6.所用聚乙烯丙纶防水卷材的技术性能,必须符合设计要求和有关标准的规定,每批产品应附有出厂证明及防水材料质量认证书,复试合格经报验同意后方可使用,否则不准使用;7.防水层及其细部等做法,必须符合设计要求和施工规范的规定,并不得有渗漏水现象;四、节点部位施工1.地漏处:1.地漏处,根据楼板形式和设计要求,定出地漏标高,向上找泛水;2.地漏上口四周用10mm×15mm建筑密封膏封严,上做防水层;2.下水管处:1.管根防水层下面四周用10mm×15mm建筑密封膏封严;2.管根四周50mm处,最少高出地面50mm;3.立管位置靠墙或转角处,向外坡度为5%;4.防水层应卷起高度不小于20mm,同时与管根周围的密封材料交圈,见下图:五、工艺流程清理基层→调配基层粘接剂→细部附加层施工→铺展卷材→缝边处理→蓄水实验→工程质量验收六、施工方法1.清理基层:基层必须清理干净,涂刷基层处理剂,露出原始砼面层,并细部附加层应涂刷于地漏、管根阴阳角等易漏水的部位;2.找平层:采用1:2防水砂浆厚20mm,防水粉掺量为3%;找平层与墙交接处应做半径为20mm的圆弧角,管根部做圆锥台上留10mm宽的缝隙待防水层干燥后用密封膏嵌填;3.制备粘接胶:SBC聚合物水泥专用粘接胶配料按水泥重量%一袋胶1Kg配50公斤水泥的比例配合搅拌均匀,无凝块,无沉淀,无气泡即可使用,用排刷均匀地刷在基层及卷材表面上,按每平方涂刷3Kg按实际用量为准左右为宜,涂刷后应干燥24小时以上,才能进行下道工序;4.细部处理:将SBC聚合物水泥专用粘接胶用排刷在地漏、管道根部、阴阳角等部位均匀涂刷,不得漏刷,粘贴聚乙烯丙防水卷材附加层,地面与墙面交接处及阴阳角两侧粘贴300mm,地漏附加层粘贴半径为300mm,管道根部附加层粘贴半径为300mm,上返管道高度300mm;5.铺贴方向为由里向外进行,聚乙烯丙纶卷材铺贴时,先在铺贴部位将卷材预放一部分,找正方向后,在中间处固定,将卷材一端卷至固定处粘贴,一端粘贴完毕后,再将预放的卷材另一端卷回至已粘贴好的位置,连续铺贴直至整幅完成;铺贴方法应用刮板将聚合物水泥涂刮在和卷材相应的基层表面上,厚度为1mm聚合物水泥应均匀,不露底,不堆集,然后粘贴卷材;并在卷材上表面用刮板将粘接面排气压实,排出空气和多余的粘接胶;结合层、附加层,其铺贴方法、搭接、收头等做法,应符合规定,并应粘结牢固、紧密,接缝严密,无空鼓、损伤等缺陷,以保证防水工程质量;6.聚乙烯丙纶卷材的损伤,疪点应做附加层,附加层卷材应宽出其周边120mm 以上,并且满粘;7.聚乙烯丙纶卷材采用搭接方式施工,搭接长度不小于100mm.聚合物水泥接缝压实后,不在接缝边缘再涂刷聚合物水泥浆,溢出的聚合物水泥浆不必处理,而是待其固化后,将接缝处表面聚合物水泥浆清除,接缝涂胶部位必须干净,干燥;8.铺设两层聚乙烯丙纶防水卷材,第一层铺设完毕报验合格后,间隔24小时后方可铺设第二层聚乙烯丙纶防水卷材;9.淋浴卫生间满铺2层聚乙烯丙纶防水卷材,上返墙面,第一层铺设至门口外沿,第二层铺设至门口内沿,上返300mm高,如下图所示:10.干湿分离卫生间,淋浴间满铺聚乙烯丙纶防水卷材,第一层铺设至门口外沿,第二层铺设至门口内沿,上返墙面,洗漱间不做防水;11.有地漏的厨房,满铺两层聚乙烯丙纶防水卷材,第一层铺设至门口外沿,第二层铺设至门口内沿,上返墙面300mm高;12.保护层施工:聚乙烯丙纶卷材外露时,为防止损坏,延长卷材使用寿命;采用聚合物水泥涂刷两道厚度为1mm的柔性保护层;13.防水层涂刷完毕经外观验收合格后,进行蓄水试验,蓄水深度为高出地漏30~50mm,蓄水48小时无渗漏为合格;七、成品保护1.操作人员应严格保护已做好的卷材防水层,并及时做好保护层;在做保护层以前,任何人员不得进入施工现场,以免损坏防水层;2.突出地面管根、地漏、排水口等处的周边防水层不得碰损,突出地面的接头在工序交叉施工中应注意保护,防止变位,造成后患;3.地漏要防止杂物堵塞,确保排水畅通;4.施工时,不允许防水施工材料污染以做好饰面的墙壁、卫生洁具、门窗等;八、施工注意事项1.空鼓:防水层空鼓一般发生在找平层与涂膜防水层之间的接缝处,原因是水泥胶浆涂刮不匀,使卷材下面个别处无水泥胶浆,形成汽泡,施工中应控制水泥胶浆的涂刮范围及用量;2.渗漏:防水层渗漏水,多发生在穿过的管根、地漏、卫生洁具及阴阳角等部位,原因是管根、地漏、墙角等部位细部处理不符合要求;粘结不牢、翘边,水泥胶浆涂刷不匀或防水卷材铺设不直、歪斜,产生空隙,或水泥胶浆未固化前上人踩踏所造成;在防水层保护层施工前,应认真检查并加以修补;九、安全注意事项1.人员应戴好安全帽,禁止酒后作业;2.防水施工每天下班前,应码放材料,清理杂物,确保工完场清;3.施工现场严禁吸烟,严格控制火源;。

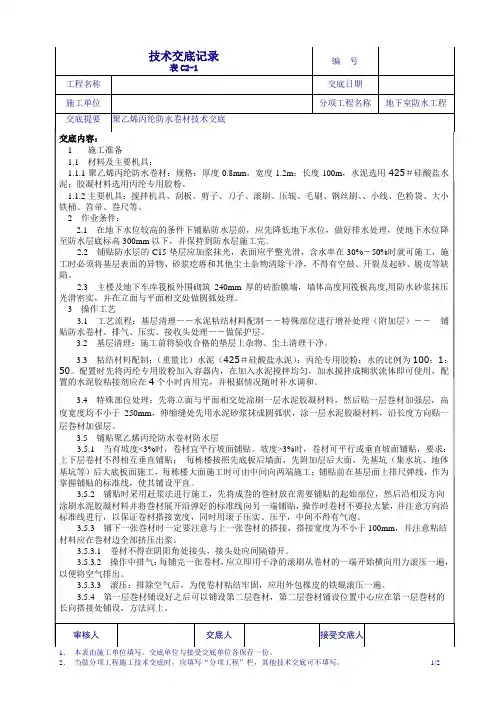

基础底板聚乙烯丙纶复合防水卷材施工技术交底基础底板SBC120(400g)聚乙烯丙纶复合防水卷材施工技术交底一、施工条件(1)基层必须牢固,无松动、起砂等缺陷,基层应平整洁净、均匀一致。
(2)将突出基层表面的异物、砂浆疙瘩等铲除,并将尘土杂物清除干净,不得有油污、铁锈等。
(3)基层找平施工完成,表面具备一定的强度后,即可开始施工,表面洒水湿润、保证无积水。
二、材料要求及施工工艺(1)配制水泥基聚合物胶结料,制成的水泥基聚合物胶结料不允许有硬性颗粒和杂质,拌合后的粘结料应在4小时内用完。
(2)细部构造增强处理,对阴阳角、施工缝等细部构造增加一层防水层。
(3)采用满粘法铺贴大面卷材,卷材的搭接宽度长边为100mm,短边为120mm。
(4)弹基准线,宜将基准线弹在已铺卷材长边100mm宽及短边120mm宽的搭接边上,从而搭接卷材的边线对准基准线铺贴,以确保搭接宽度符合要求。
(5)铺展卷材,在对应于回卷了一半卷材的基层表面涂刷聚水泥基合物粘结料,用刮板涂刮均匀、不漏底、不漏涂,涂层厚度均匀一致,接着推平卷起的卷材,并用刮板压实,使其不反弹,并及时刮取推挤出的多余粘结料。
(6)卷材防水层应与基层粘接牢固,无褶皱及空鼓现象。
(7)卷材长短边搭接按搭接宽度弹基准线,然后按线涂刮水泥基聚合物胶结料,并推出基准线2~3mm。
(8)卷材施工至基础筏板边时,施工两层且必须预留250mm宽,待立墙面防水卷材施工时接头。
(9)防水卷材铺设完成,经验收合格后方可铺C20细石砼保护层。
三、质量控制与检验标准主控项目①卷材防水层所用卷材及主要配套材料必须符合设计要求,并取样送检。
②卷材防水层及其转角处变形缝、穿墙管道等细部做法均应符合设计要求。
一般项目①基层应牢固、洁净、平整,不得有空鼓、松动、起砂和脱皮现象,基层阴阳角处应做成圆弧形。
②卷材搭接缝应粘接牢固,密封严密,不得有皱折、翘曲和鼓泡等缺陷。
○3卷材搭接宽度的允许偏差-10mm。
一、材料要求1.防水卷材:0.7 厚聚乙烯丙纶复合防水卷材,卷材幅宽为 1 米,每卷卷材长 100 米。
施工时温度宜在5℃~35℃范围内,超出规定温度范围时应实行保温、降温措施。

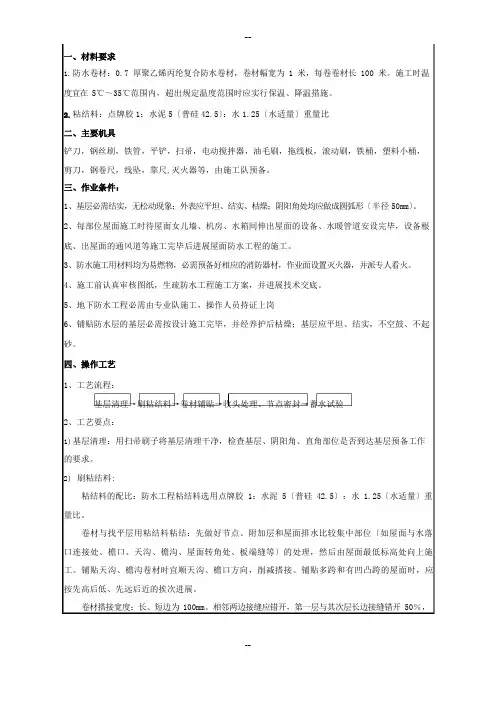

2.粘结料:点牌胶1:水泥5〔普硅42.5〕:水1.25〔水适量〕重量比二、主要机具铲刀,钢丝刷,铁管,平铲,扫帚,电动搅拌器,油毛刷,拖线板,滚动刷,铁桶,塑料小桶,剪刀,钢卷尺,线坠,靠尺,灭火器等,由施工队预备。
三、作业条件:1、基层必需结实,无松动现象;外表应平坦、结实、枯燥;阴阳角处均应做成圆弧形〔半径50mm〕。
2、每部位屋面施工时待屋面女儿墙、机房、水箱间伸出屋面的设备、水暖管道安设完毕,设备根底、出屋面的通风道等施工完毕后进展屋面防水工程的施工。
3、防水施工用材料均为易燃物,必需预备好相应的消防器材,作业面设置灭火器,并派专人看火。
4、施工前认真审核图纸,生疏防水工程施工方案,并进展技术交底。
5、地下防水工程必需由专业队施工,操作人员持证上岗6、铺贴防水层的基层必需按设计施工完毕,并经养护后枯燥;基层应平坦、结实,不空鼓、不起砂。
四、操作工艺1、工艺流程:基层清理→刷粘结料→卷材铺贴→收头处理、节点密封→蓄水试验2、工艺要点:1)基层清理:用扫帚刷子将基层清理干净,检查基层、阴阳角、直角部位是否到达基层预备工作的要求。
2)刷粘结料:粘结料的配比:防水工程粘结料选用点牌胶 1:水泥 5〔普硅 42.5〕:水 1.25〔水适量〕重量比。
卷材与找平层用粘结料粘结:先做好节点、附加层和屋面排水比较集中部位〔如屋面与水落口连接处、檐口、天沟、檐沟、屋面转角处、板端缝等〕的处理,然后由屋面最低标高处向上施工。
铺贴天沟、檐沟卷材时宜顺天沟、檐口方向,削减搭接。
铺贴多跨和有凹凸跨的屋面时,应按先高后低、先远后近的挨次进展。
卷材搭接宽度:长、短边为 100mm。
相邻两边接缝应错开,第一层与其次层长边接缝错开 50%,接缝搭接应粘接结实防止翘边和开裂,用聚合物防水粘结料密好缝,封好头。
屋面防水技术交底工程项目:社区改造安置楼工程地址:区,以北以西建设单位:社区居委会防水单位:建设集团一、施工预备(一)作业条件1、施工前审核图纸,编制施工方案;防水施工队必需具有相应资质品级,施工人员必需持证上岗。
2、防水垫层施工完毕,无空鼓、开裂、起砂现象。
3、屋面安全防护必需到位并经安全员验收合格方可施工。
(二)材料要求1、防水卷材规格、材质要符合设计要求。
2、防水卷材、水泥、建筑用胶等要提供出场质量合格证、质量监督报告、具有相应品级资质检测部门出具的检测报告。
(三)施工机具电动搅拌器、剪子、钢卷尺、木刮板、毛刷、笤帚、施工桶等。
二、工艺流程基层表面清理——节点附加层处置——卷材铺贴——收头、节点密封处置——检查验收——保护层施工。
三、施工方式(一)基层处置一、防水施工不得在雨天进行,气温低于5°C不宜施工。
2、第一进行基层清理,将基层上的尘土、碎石、杂物、油污等建筑垃圾清理干净,有油污的要用钢丝刷、砂纸、有机溶剂等处置干净,在施工进程中还要不断打扫以保证防水质量。
3、对于起砂起皮部位要进行清理,清理后用聚合物砂浆修补;凹凸不平的部位要铲去或刨平从头补做;存在裂痕时要采用聚氨酯刮涂处置,涂刷1—2边。
(二)节点附加层处置细部节点处置:落水口、檐沟、女儿墙、排气管道、排油烟管道等阴阳角做成圆弧型,然后做附加层处置,附加层宽度不小于500mm。
(三)卷材铺贴1、大面铺贴:先铺贴平面,后铺立面,由远到近。
先用毛刷将聚合物砂浆均匀涂在基层上,聚合物防水砂浆要满涂,做到不漏底不堆积,滩涂均匀,随即进行卷材粘贴,卷材铺贴同时在卷材上表面用木刮板排气压实,防水层与基层应粘贴牢固,卷材表面要求无破损、褶皱、空鼓等现象。
2、两幅卷材短边和长短边搭接长度要求均不小于100mm,二层卷材铺贴时要求完全覆盖基层,上下两层和相邻两幅卷材搭接处应错开1/3到1/2幅宽,铺贴平面与立面相连接的卷材时,应由下向上进行,使卷材紧贴阴阳角,铺展时对卷材不能拉的太紧,避免长时刻热胀冷缩作用开裂;要注意卷材尺寸的配制,尽可能减少阴阳角处的接头。

丙纶防水卷材技术交底嗨,各位搞工程的小伙伴们!今天咱们来好好聊聊丙纶防水卷材这回事儿。
我先跟大家讲个真事儿,之前我负责的一个项目,就因为丙纶防水卷材没处理好,那可真是闹了大麻烦!当时我们的施工队伍在铺设丙纶防水卷材的时候,有个师傅图省事,没有严格按照规范操作。
结果,没过多久,一场小雨过后,楼下的天花板就开始滴滴答答漏水,业主那叫一个生气,我们也跟着焦头烂额。
从那以后,我就深刻认识到,丙纶防水卷材这活儿,可真不能马虎!首先,咱们得搞清楚啥是丙纶防水卷材。
丙纶防水卷材是以原生聚乙烯合成高分子材料加入抗老化剂、稳定剂、助粘剂等与高强度新型丙纶涤纶长丝无纺布,经过自动化生产线一次复合而成的新型防水卷材。
它的特点就是抗拉强度高、抗渗能力强、低温柔性好,而且还耐腐蚀、耐老化。
在施工前,咱们得把基层处理好。
基层要坚实、平整、干净,不能有起砂、空鼓、裂缝等问题。
就像咱们盖房子得先把地基打牢一样,基层处理不好,后面的防水工作都是白搭。
比如说,有一次我们在一个工地,基层上有好多灰尘和杂物,施工人员没清理干净就开始铺卷材,结果卷材根本就粘不牢,没过多久就翘边了。
接下来就是配置粘结剂。
粘结剂的配比一定要准确,搅拌要均匀。
这就好比做菜,调料放得不对,味道就不好。
有一回,一个新手工人把粘结剂调得太稀了,卷材铺上后根本就没有粘结力,轻轻一拉就掉了。
然后是卷材的铺设。
铺设的时候要注意卷材的搭接宽度,一般长边不小于 100mm,短边不小于 150mm。
而且要保证卷材之间的粘结牢固,不能有空鼓。
我记得有一次,有个工人在铺设卷材的时候,搭接处没有处理好,有缝隙,结果水就从那里渗进去了。
在铺设过程中,还要注意阴阳角、管根等部位的处理。
这些地方是容易漏水的薄弱环节,要特别小心。
比如说阴阳角处,要做附加层,把卷材剪成合适的形状,粘贴牢固。
最后,施工完成后要进行检查验收。
看看有没有空鼓、翘边、渗漏等问题。
发现问题要及时整改,千万别等交付使用了才发现问题,那时候可就麻烦大了。

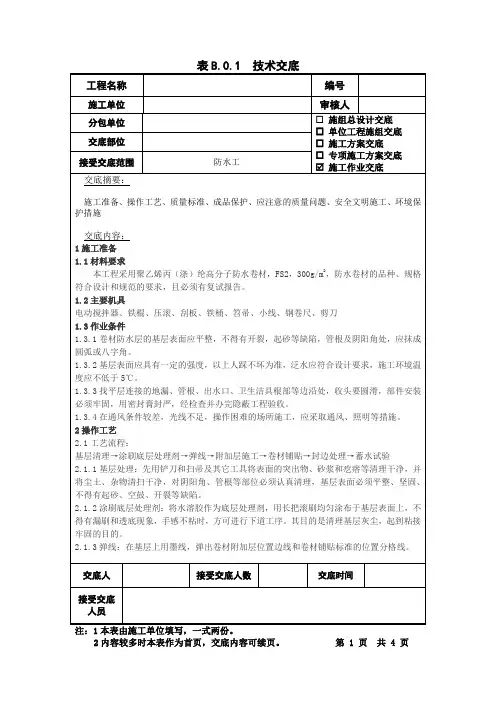

基础防水卷材施工方案一、施工准备(一)作业条件1、施工前审核图纸,地下室防水工程必须由具备相应资质等级的专业施工队施工,作业人员须持证上岗。
聚乙烯丙纶复合防水卷材综合运用优势材料承担防水系统的分解功能,形成整体性能良好稳定的防水系统,可以进行湿作业。
2、垫层施工完毕,并经养护、干燥。
3、垫层应符合设计要求.不得有空鼓、开裂、起砂、脱皮等。
4、安全防护到位并经安全员验收,备好卷材及配套材料,存放和操作应远离火源,防止发生事故。
(二)材料及要求1、规格、材质满足设计要求。
2、防水卷材:聚乙烯丙纶高分子防水卷材必须有出厂质量合格证,有相应资质等级检测部门出具的检测报告、产品性能和使用说明书;进场后应进行外观检查,合格后按规定取样复试,并实行有见证取样和送检。
(三)施工机具电动搅拌器、塑料抹子、滚动刷、钢卷尺、剪刀、笤帚、小线、粉笔、水瓢,手套。
二、质量要求1、防水层施工前应清理基层砼面保证干燥、洁净、平整,无开裂及起砂现象;四周及阴、阳角处,如发现油污、铁锈等要用钢丝刷、砂纸和有机溶剂清除干净。
2、防水层施工不得在雨天进行。
涂料防水层的甩槎应注意保护,搭接缝宽度应大于100mm,接涂前应将其甩茬表面处理干净。
应先做转角处、变形缝等部位的涂料加强层,后进行大面涂刷。
3、防水层应与基层粘结牢固,表面平整、涂刷均匀,不得有流淌、皱折、鼓泡、等缺陷。
基层阴阳角处应作成圆弧形。
4、施工过程中,铺贴第一层、第二层施工接槎不得留设在同一个施工部位,应错开布置,避免收缩拉裂。
质量要求符合《防水工程质量验收规范》(GB50207-2002)的规定。
项序项目允许偏差或允许值(mm)主控项目 1 卷材及配套材料质量第4.3.15条2 卷材防水层第4.3.16条3 防水细部构造第4.3.17条一般项目 1 卷材搭接缝与收头质量第4.3.18条2 卷材保护层第4.3.19条4 卷材铺贴方向铺贴反响正确5 搭接宽度允许偏差-10mm三、工艺流程基层表面清理、修整→节点附加增强处理→定位弹线、试铺→铺贴卷材→收头处理、节点密封清理、检查、修整一保护层施工。
聚乙烯丙纶防水卷材技术交底
For personal use only in study and research; not for commercial use
莂聚乙烯丙纶复合防水卷材技术交底
肀一、施工准备
袆(一)作业条件
薃1、施工前审核图纸,编制防水工程施工方案;地下室防水工程必须由具备相应资质等级的专
业施工队施工,作业人员须持证上岗。
聚乙烯丙纶复合防水卷材综合运用优势材料承担防水
系统的分解功能,形成整体性能良好稳定的防水系统,可以进行湿作业。
螁2、垫层施工完毕,并经养护、干燥。
蒆3、垫层应符合设计要求.不得有空鼓、开裂、起砂、脱皮等。
羈4、安全防护到位并经安全员验收,备好卷材及配套材料,存放和操作应远离火源,防止发生事故。
羅(二)材料及要求
膁1、规格、材质满足设计要求。
芇2、防水卷材:
螅聚乙烯丙纶高分子防水卷材必须有出厂质量合格证,有相应资质等级检测部门出具的检测
报告、产品性能和使用说明书;进场后应进行外观检查,合格后按规定取样复试,并实行有见证取样和送检。
肃(三)施工机具
蚀电动搅拌器、抹子、滚动刷、钢卷尺、剪刀、笤帚、小线、粉笔、
羇二、质量要求
袆1、防水层施工前应清理基层砼面保证干燥、洁净、平整,无开裂及起砂现象;四周及阴、阳角处,
如发现油污、铁锈等要用钢丝刷、砂纸和有机溶剂清除干净。
膂2、防水层施工不得在雨天进行。
聿涂料防水层的甩槎应注意保护,搭接缝宽度应大于100mm,接涂前应将其甩茬表面处理干净。
应先做转角处、变形缝等部位的涂料加强层,后进行大面涂刷。
聚乙烯丙纶复合防水卷材技术交底之杨若古兰创作一、施工筹办(一)功课条件1、施工前审核图纸,编制防水工程施工方案;屋面防水工程必须由具备响应天资等级的专业施工队施工,功课人员须持证上岗.2、找平层施工终了,并经养护、干燥,含水率不大于9%.3、找平层坡度应符合设计请求.不得有空鼓、开裂、起砂、脱皮等缺陷.4、各种阴阳角、管根抹圆角.5、立面上卷最小高度要包管≥250mm.6、做好挑沿、女儿墙、入孔、沉降缝等防腐木砖,沉降缝顶要做坡,以利于铁皮封盖.7、下水口的地位、出墙距离不克不及影响雨漏斗的安装,不克不及与各楼层的通气孔、空调孔紧贴.8、平安防护到位并经平安员验收,备好卷材及配套材料,存放和操纵应阔别火源,防止发生事故.9、出屋面的各种管道、避雷设施施工终了,会同专业技术负责人、相干工长、质检员进行工序交接检查,合格后填写响应检查、验收表格,方可进行防水层的施工.(二)材料及请求1、规格、材质满足设计请求.2、防水卷材:三元乙丙橡胶防水卷材.必须有出厂质量合格证,有响应天资等级检测部分出具的检测陈述、产品功能和使用说明书;进场后应进行外观检查,合格后按规定取样复试,并实行有见证取样和送检.3、底胶:聚氨酯底胶(相当于冷底子油)分甲、乙两组份,甲为黄褐色胶体,乙为黑色胶体.4、CX一404胶:为黄色混浊胶体,用于基层及卷材粘结.5、聚氨酯涂膜材料:用于处理接缝、补充、密封处理,分甲、乙组份.6、丁基粘结剂:用于卷材接缝,分A、B两组份,A为黄浊胶体,B为黑色胶体.7、聚氨酗嵌缝膏:用于密封卷材收头部位,分甲、乙组份.8、二甲苯或乙酸乙酯:用于浓缩或清洗工具.9、高聚物改性沥青防水卷材:是合成高分子聚合物改性沥青油毡.10、氯丁橡胶沥青胶粘剂:由氯丁橡胶加入沥青及溶剂等配制而成,为黑色液体.11、橡胶沥青嵌缝膏:即密封膏,用于细部嵌固边缝.12、呵护层材料:依设计请求.13、70号汽油、二甲苯,用于清洗受净化的部位.(三)施工机具电动搅拌器、高压吹风机、主动热风焊接机、铁抹子、滚动刷、汽油喷灯、钢卷尺、剪刀、笤帚、小线、粉笔、红±粉.二、质量请求质量请求符合《屋面工程质量验收规范》(GB50207-2002)的规定.项序项目答应偏差或答应值(mm)4卷材铺贴方向铺贴反响准确5搭接宽度答应偏差-10mm三、工艺流程(热熔法施工)清理基层→涂刷基层处理剂→铺贴卷材附加层→铺贴卷材→热熔封边→蓄水试验→呵护层四、操纵工艺(一)清理基层施工前将验收合格的基层概况灰尘、杂物清理干净.(二)涂刷基层处理剂高聚物改性沥青卷材施工,按产品说明书配套使用,基层处理剂是将氯丁橡胶沥青胶粘剂加入工业汽油浓缩,搅拌均匀,用长把滚刷均匀涂刷于基层衷面上,常温经过4h后,开始铺贴卷材.(三)附加层施工普通热熔法使用改性沥青卷材对防水层施工前,在女儿墙、水落口、管根、檐口、阴阳角等细部先做附加层,附加的范围应符合设计请求.(四)铺贴卷材1、卷材的层数、厚度应符合设计请求.多层铺贴时接缝应错开.将改性沥青防水卷材剪成响应尺寸,用原卷心卷好备用;铺贴时随放卷随用火焰喷枪加热基层和卷材的交接处,喷枪距加热面300mm摆布,经来回均匀加热,趁卷材的材面刚刚熔化时,将卷材向前滚铺、粘贴.2、卷材应平行屋脊从檐日处往上铺贴,双向流水坡度卷材搭接应顺流水方向,长边及端头的搭接宽度,满粘法均为80mm,且端头接茬要错开50mm.3、卷材应从流水坡度的下坡开始,按卷材规格弹出基准线铺贴,并使卷材的长边与流水坡向垂直.留意卷材配制应减少阴阳角处的接头.4、铺贴平面与立面相连接的卷材,应由下向上进行,使卷材紧贴阴阳角,铺展时对卷材不成拉得太紧,且不得有皱褶、空鼓等景象.(五)热熔封边将卷材搭接处用喷枪加热,趁热使二者粘结牢固,以边沿挤出沥青为度;末端收头用密封膏嵌填紧密.(六)防水层蓄水试验卷材防水层竣工后,确认做法符合设计请求,将所有雨水口堵住,然后灌水,水面应高出屋面最高点20mm,24h后进行认真观察,特别是管根、风道根,不渗不漏为合格,否则应进行返工.(七)检验卷材防水层施工完成,专业工长自检合格后,应由项目专业质量检查员填写,检验批质量验收记录.检验批质量验收应由专业监理工程师(建设单位项目专业技术负责人)组织项目专业质量检查员等进行验收并签认.(八)防水呵护层施工上人屋面按设计请求做各种刚性防水层屋面呵护层.不上人屋面做呵护层有两种方式:1、防水层概况涂刷氯丁橡胶沥青胶粘剂,随即撒石片,请求铺撒均匀,粘结牢固,构成石片呵护层.2、防水层概况涂刷银色反光涂料.五、成品呵护1、已铺的卷材防水层,应采纳揩施进行呵护,严禁在防水层上进行施工功课和运输,并应及时做防水层的呵护层.2、穿过屋面、墙面防水层处的管道,施工中与竣工后不得损坏变位.3、变形缝、水落日等处防水层施工前,应进行临时封堵,防水层竣工后,应清除,包管管、缝内通畅,满足使用功能.4、屋面施工时不得净化墙面、檐口及其他成品.六、应留意的质量成绩1、屋面不服整;找平层不服顺,形成积水,施工时应挂线放坡,找平层施工中应拉线检查.做到坡度符合请求,平整无积水.2、空鼓:铺贴卷材时基层不干燥,铺贴不认真,边角处易出现空鼓;铺贴卷材时应把握基层含水率,不符合请求不克不及铺贴卷材,同时铺贴时应平、实,压边紧密,粘结牢固.3、渗漏:多发生在细部地位.铺贴附加层时,卷材剪配、粘贴操纵应使附加层紧贴到位,封严、压实,不得有翘边等景象.4、女儿墙卷材封口未压实固定,无油膏封口.5、管根未做圆弧、上面无伞罩,无沥青麻丝环绕纠缠收头.6、卷材入下水口缺乏10mm.。
屋面防水技术交底

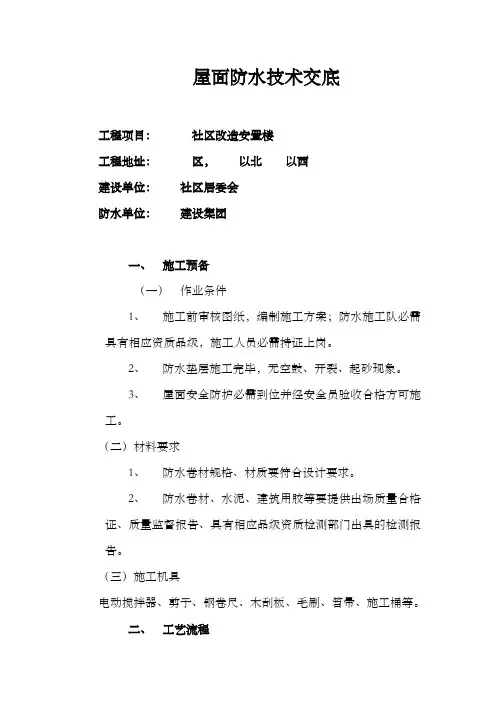

工程项目: 社区改造安置楼
工程地址: 区, 以北 以西
建设单位: 社区居委会
防水单位: 建设集团
一、施工准备
(一)作业条件
1、施工前审核图纸,编制施工方案;防水施工队必须具备相应资
质等级,施工人员必须持证上岗。
2、防水垫层施工完毕,无空鼓、开裂、起砂现象。
3、屋面安全防护必须到位并经安全员验收合格方可施工。
(二)材料要求
1、防水卷材规格、材质要符合设计要求。
2、防水卷材、水泥、建筑用胶等要提供出场质量合格证、质量监
督报告、具有相应等级资质检测部门出具的检测报告。
(三)施工机具
电动搅拌器、剪刀、钢卷尺、木刮板、毛刷、笤帚、施工桶等。
二、工艺流程
基层表面清理——节点附加层处理——卷材铺贴——收头、节点密封处理——检查验收——保护层施工。
三、施工方法
(一)基层处理
1、防水施工不得在雨天进行,气温低于5°C不宜施工。
2、首先进行基层清理,将基层上的尘土、碎石、杂物、油污等建
筑垃圾清理干净,有油污的要用钢丝刷、砂纸、有机溶剂等处理干净,在施工过程中还要不断清扫以保证防水质量。
3、对于起砂起皮部位要进行清理,清理后用聚合物砂浆修补;凹
凸不平的部位要铲去或刨平重新补做;存在裂缝时要采用聚氨酯刮涂处理,涂刷1—2边。
(二)节点附加层处理
细部节点处理:落水口、檐沟、女儿墙、排气管道、排油烟管
道等阴阳角做成圆弧型,然后做附加层处理,附加层宽度不小
于500mm。
(三)卷材铺贴
1、大面铺贴:先铺贴平面,后铺立面,由远到近。
先用毛刷将聚
合物砂浆均匀涂在基层上,聚合物防水砂浆要满涂,做到不漏底不堆积,滩涂均匀,随即进行卷材粘贴,卷材铺贴同时在卷材上表面用木刮板排气压实,防水层与基层应粘贴牢固,卷材表面要求无破损、褶皱、空鼓等现象。
2、两幅卷材短边和长短边搭接长度要求均不小于100mm,二层卷
材铺贴时要求完全覆盖下层,上下两层和相邻两幅卷材搭接处应错开1/3到1/2幅宽,铺贴平面与立面相连接的卷材时,应
由下向上进行,使卷材紧贴阴阳角,铺展时对卷材不能拉的太紧,避免长时间热胀冷缩作用开裂;要注意卷材尺寸的配制,尽量减少阴阳角处的接头。
(四)收头、节点密封处理
1、卷材铺贴完毕后,对于落水口、檐沟、女儿墙、排气管道、排
油烟管道等阴阳角等复杂部位再用聚合物水泥砂浆涂刷处理,涂刷时应来回涂刷,确保均匀平整。
2、卷材铺贴完成后,端头要裁齐。
如果采用凹槽收头,应将端头
全部压入凹槽内,用压条钉压平固定,再用密封材料封严,最后用聚合物防水砂浆抹封凹槽;无法预留凹槽的,先用带垫片的钉子将卷材固定,用密封材料封严,再用金属盖板封堵,盖板与卷材之间再用密封材料或者聚合物防水砂浆埋压,保证防水整体性。
(五)检查验收
1、施工完成每层后应进行检查验收,验收合格经监理、甲方认可
后方可进行下层施工。
2、首先施工单位进行自检,自检完成后上报监理、甲方验收,对
于提出的问题及时整改,最后由专业监理工程师复验签认。
(六)保护层施工
1、防水层经验收合格后方可进行保护层施工,保护层厚度、等级
强度均要符合设计要求。
2、保护层施工时要做好防水层保护,避免二次破坏造成渗漏,如发
现渗漏应立即修复;保护层固化前严禁在其上作业运输。
四、注意事项
1、卷材铺贴出现褶皱无法展平时,应断开褶皱处,按接缝处理。
2、伸出基层的管道、设备、预埋件等,应在卷材施工前安装完毕,
防水层施工完毕后,不得在其上凿洞打孔,破坏防水的整体性。
3、防水施工要在5级风一下进行,雨雪天气禁止施工,并对已完成
部分进行封盖保护,防止卷材起鼓、受损。
4、工人进入防水施工现场必须穿软底鞋,避免损坏卷材;卷材存放
时要注意避免日晒、水浸、高温、机械损伤等情况。
5、施工完成后的卫生清理禁止使用铁锹,铁簸萁等尖锐物品,以免
对卷材造成损坏。
五、安全施工
1、防水施工现场严禁有明火。
2、材料存放处应有标识牌,环境必须通风干燥,远离火源,配有干
粉灭火器,有防雨措施。
3、施工现场必须防护到位,要求施工单位安全员到岗,并派有专人
巡查。
4、施工人员劳保用品要佩戴齐全,不得存在赤脚、穿短裤、短袖作业现象,应将裤腿、袖口扎紧佩戴手套。
