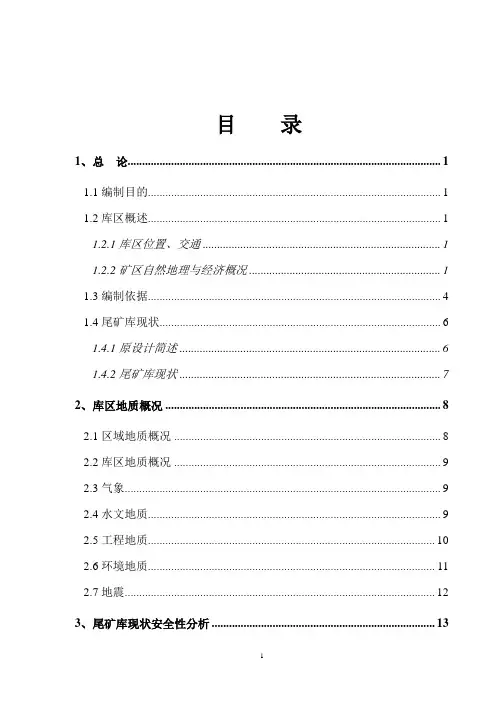

目录1、总论 (1)1.1编制目的 (1)1.2库区概述 (1)1.2.1库区位置、交通 (1)1.2.2矿区自然地理与经济概况 (1)1.3编制依据 (4)1.4尾矿库现状 (6)1.4.1原设计简述 (6)1.4.2尾矿库现状 (7)2、库区地质概况 (8)2.1区域地质概况 (8)2.2库区地质概况 (9)2.3气象 (9)2.4水文地质 (9)2.5工程地质 (10)2.6环境地质 (11)2.7地震 (12)3、尾矿库现状安全性分析 (13)3.1尾矿库现状 (13)3.2尾矿坝安全性分析 (13)4、尾矿库应治理的内容 (15)5、闭库方案设计 (16)5.1放缓坝坡 (16)5.2沉积滩处理 (16)5.3防洪 (16)6、尾矿库闭库工程施工 (18)7、投资估算 (19)8、尾矿库安全专篇 (20)8.1设计依据 (20)8.2尾矿库安全设施设计概述 (22)8.2.1放缓坝坡 (22)8.2.2沉积滩处理 (22)8.2.3防洪 (22)8.3尾矿库主要危险因素分析 (23)8.3.1尾矿库对周边环境危害分析 (23)8.3.2洪水危害分析 (23)8.4安全机构的设置及管理 (23)9、主要问题与建议 (25)1、总论1.1编制目的为了加强山西省非煤矿山安全监管工作,落实国家安全生产监督管理总局令(第六号)《尾矿库安全监督管理规定》,同时配合山西省非煤矿山资源整合。
省、市及县政府决定对本辖区内的非法、验收不合格以及库容极小等尾矿库进行关闭。
杜绝不安全源,消除不安全隐患。
为此,受交城县安监局委托我院对交城县西冶春明选矿厂尾矿库进行闭库设计。
1.2库区概述1.2.1库区位置、交通库区位于山西省交城县水峪贯镇西冶村西北约0.5Km处的沟谷中,行政区划隶属交城县水峪贯镇西冶村管辖。
水峪贯镇距交城县城约40Km,有省级公路(古吴线)相通,西冶村在水峪贯镇西北相距3Km处的古吴线路边。
库区与古吴线公路有简易道路相通。
尾矿库闭库设计尾矿库闭库设计是指对于一个尾矿库所做的停止使用、封存的设计。
这种设计需要考虑许多因素,包括环境的保护和安全方面的考虑。
在这篇文章中,我们将介绍尾矿库闭库设计的必要性以及设计中需要考虑的一些问题。
首先,尾矿库闭库设计是非常必要的,因为尾矿库通常会受到地质变化、气候变化、人为干扰等因素的影响。
如果没有适当的封存设计,这种情况就可能导致尾矿库中的污染物泄漏到地下水中或周边的土地上,这对周边环境和公众健康造成很大的威胁。
此外,封存尾矿库还可以保护该区域的文化遗产和生物多样性。
其次,对于尾矿库闭库设计,需要考虑的问题包括:处置污水、处理废水和废弃物、重建遗址等。
这个过程需要进行详细的调查和两次调查,并根据调查结果采取适当的行动,例如:更新现有监测系统、加强废弃物处置并定期检查等。
尾矿库闭库设计的另一个重要方面是安全问题。
关闭尾矿库后,其稳定性是一个主要因素。
如果不加强防污系统,就可能导致尾矿库的坍塌和泄漏致灾。
因此,在尾矿库闭库设计中,必须考虑所有风险和安全问题,采取措施来确保尾矿库的长期安全。
此外,需要考虑以下几个方面,这对于尾矿库的最终清理和关闭非常重要:1. 考虑现有和未来的环境法规和标准,以确保尾矿库满足适用的法规。
2. 考虑与当地居民之间的合作和沟通,以确保他们在封存过程中了解进展和持续支持这个过程。
3. 考虑所有安全相关的问题,并确定一个紧急情况的计划,以避免任何潜在的意外事件。
4. 确保尾矿库的正确监测和记录,以确保封存系统的完整性和安全性。
最后,对于尾矿库闭库设计,它需要一个非常详细的和周全的方案,以确保在闭库过程中没有任何环境或安全问题。
考虑到合规和安全问题,必须考虑现有和未来的环境法规和标准。
对于当地社区和环境保护组织来说,监控尾矿库的过程应该是一个重大的关注点。
因此,在尾矿库闭库设计中,考虑到这些问题,能够确保该过程顺利进行,保护环境和公众健康,同时遵守相应的法规和标准。

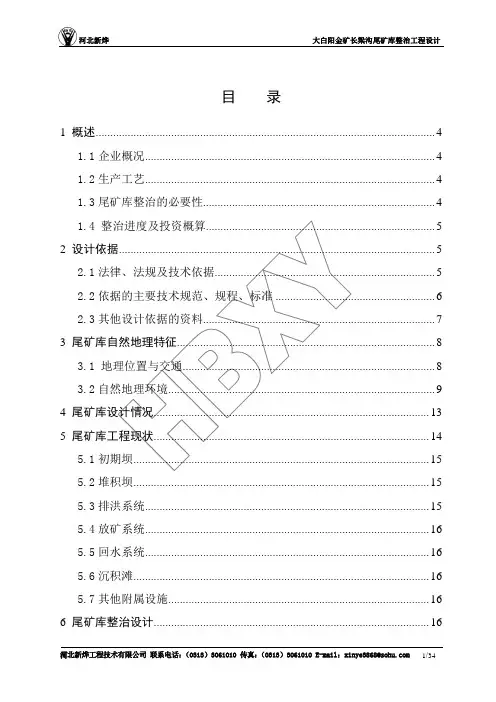

目录1 概述 (4)1.1企业概况 (4)1.2生产工艺 (4)1.3尾矿库整治的必要性 (4)1.4 整治进度及投资概算 (5)2 设计依据 (5)2.1法律、法规及技术依据 (5)2.2依据的主要技术规范、规程、标准 (6)2.3其他设计依据的资料 (7)3 尾矿库自然地理特征 (8)3.1 地理位置与交通 (8)3.2自然地理环境 (9)4 尾矿库设计情况 (13)5 尾矿库工程现状 (14)5.1初期坝 (15)5.2堆积坝 (15)5.3排洪系统 (15)5.4放矿系统 (16)5.5回水系统 (16)5.6沉积滩 (16)5.7其他附属设施 (16)6 尾矿库整治设计 (16)6.1坝体整治设计 (16)6.2库内整治设计 (17)6.3坝下游截渗坝设计 (17)6.4整治后尾矿库主要技术指标 (17)6.5排洪设施整治设计 (18)7 尾矿库附属设施 (24)7.1 上坝道路 (24)7.2坝上照明 (25)7.3通讯 (25)7.4尾矿库管理房屋设施 (25)7.5尾矿库警戒设施 (25)8 施工要求 (25)8.1现状坝体整修要求 (25)8.2浆砌石砌筑要求 (26)9 尾矿坝渗流稳定计算 (26)10 尾矿坝坝坡滑动稳定计算 (26)11 尾矿排放设计 (32)12 选矿废水回用 (32)13 尾矿库施工及运行注意的问题 (32)14 工程概算 (33)附件:大白阳金矿长梁沟尾矿库实测地形图大白阳金矿长梁沟尾矿库横断面图附图1 概述1.1企业概况大白阳金矿始建于1986年3月,日处理金矿石300t,年加工原矿9.0×104t,年产尾砂量约9.0×104t,尾矿容重为1.5t/m3,折合体积6.0×104m3。
1.2生产工艺该矿选厂磨矿采用两段闭路流程,采用全泥氰化炭浆提金技术.主要加药品种和含量分别为: 氰化钠0.9kg/t,白灰10kg/t,苛性钠0.08kg/t,硝酸0.025kg/t,采用碱性氰化法处理尾矿浆。

尾矿库闭库设计尾矿库闭库设计尾矿库是矿山开采后的固体废弃物堆积场所,是保护环境的重要设施。
在矿山关闭或生产周期结束后,尾矿库需要实施闭库设计,为尾矿库施工后的长期稳定运行提供保障。
本文将重点介绍尾矿库闭库设计的原则、内容和方法。
一、尾矿库闭库设计的原则尾矿库设计的原则应该是在满足环境保护和资源利用的前提下,尽可能的减少对环境的影响,保证闭库后的长期稳定运行。
对于尾矿库闭库设计,应该考虑以下原则:1、科学性:设计应当基于科学数据和现有技术,有可靠的技术方案和运行规程,确保设计方案的有效性。
2、稳定性:设计应优先考虑尾矿库的长期稳定运行,考虑尾矿库运行中可能遇到的矿山灾害和自然灾害等因素。
3、可行性:设计方案应符合现有的法律法规,具有可行性和实施性,并与当地的社会、经济和文化状况相适应。
4、安全性:设计方案应确保尾矿库的运行安全,保障工作人员的生命和财产安全。
二、尾矿库闭库设计的内容尾矿库闭库设计的内容包括以下几个方面:1、地理位置:尾矿库关闭后,需要确保其地理位置的准确性。
需要对尾矿库的位置、边界和地形进行勘测和测量,并清除现场的所有可回收物资和设备,留下合适的基础设施,例如通行道路和管线等。
2、环境影响评价:尾矿库对环境的影响需要评估。
如果存在安全和环境问题,需要采取措施减轻它们。
3、运营规程:耳矿库的运营规程需要制定。
规程应包括关于尾矿库的安全管理、监控和维护方面的内容。
4、保护性措施:在尾矿库闭库设计中,包括维修、封堵或安装钢筋和混凝土等措施,在耳矿库停运前必须考虑这些措施,以便尽可能避免未来漏油和渗漏的问题。
5、后备尾矿库:应考虑设计或构建替代尾矿库,以使能够全部存储尾矿从而降低运营风险。
后备尾矿库的位置,容量和建筑材料应纳入闭库设计。
三、尾矿库闭库设计的实施方法尾矿库闭库设计的实施方法通常包括以下几种:1、地面平整:这是尾矿库关闭后必须完成的主要措施。
地面平整需要机械设备的帮助,从而将固体废物在地面上移动,并使其在尾矿库中形成水平表面。

安全生产监督管理局尾矿库闭库设计安全生产监督管理局沟尾矿库闭库设计前言XXXX尾矿库原为一家民营企业,因种种原因企业破产,尾矿库长期处于无人管理状态,现为无主库。
2008年12月,河南黄金科技实业公司编制了《汝阳县安全生产监督管理局XXXX尾矿库安全现状评价报告》,认为该尾矿库存在重大安全隐患,需要进行整改并进行闭库设计。
根据《中华人民共和国安全生产法》(2002.11.01)、《尾矿库安全监督管理规定》(国家安全生产监督管理总局令第6号,2006.06.01)、《尾矿库安全技术规程》(AQ2006-2005)等有关法律、规章、标准的规定,依据河南省安全生产监督管理局批准的统一格式内容,我公司承担了XXXX尾矿库的安全闭库设计工作。
本着安全、经济、可靠、合理的原则,确定闭库设计方案并对闭库后库区的的恢复工程提出切实可行的工程措施和实施意见,为尾矿库闭库的下一步工作和有关行政部门监管指导提供依据。
在设计过程中,我公司组织有关专业人员,于2008年12月21日,对XXXX尾矿库进行了详细的现场踏勘,并收集和查阅了有关资料。
在现场检查和检测的基础上,编制完成了《汝阳县安全生产监督管理局XXXX尾矿库安全闭库设计(送审版)》。
2009年2 月4日,在汝阳县召开了汝阳县安全生产监督管理局XXXX尾矿库闭库设计(含现状评价报告)审查会议,专家审查组对该设计提出了宝贵意见,经设计组人员集体研究,对专家审查组提出的意见进行了认真修改,编制完成了《汝阳县安全生产监督管理局XXXX尾矿库闭库设计(备案版)》。
在设计中,得到了各级安全生产监督管理部门的大力支持和委托单位的密切配合,在此一并致谢!目录第一章概述 (1)1.1设计依据 (1)1.2尾矿库简介 (2)1.3设计内容和范围 (3)第二章尾矿库现状及安全状况 (4)2.1尾矿库现状 (4)2.2安全隐患排查 (4)2.3安全评价主要内容 (5)第三章尾矿特性及工程水文地质 (11)3.1尾矿物理力学指标 (11)3.2工程水文地质概况 (11)第四章闭库设计方案 (12)4.1坝体整治方案 (12)4.2库面整治方案 (19)4.3尾矿库排洪系统整治方案 (19)4.4尾矿库观测设施整治方案 (20)4.5周边环境整治方案 (21)4.6闭库后尾矿库管理要求 (22)第五章安全专篇 (24)5.1库区安全状况分析 (24)5.2闭库后坝体稳定性分析 (26)5.3闭库后防洪安全可靠性分析 (28)5.4尾矿库观测设施 (32)5.4安全现状评价落实情况 (32)第六章环境保护 (34)6.1尾矿库失事环境影响 (34)6.2环境保护措施 (35)第七章工程量与投资概算 (36)7.1工程概况 (36)7.2编制范围 (36)7.3编制依据 (36)7.4工程量及投资概算 (37)7.5建设期 (39)第八章结论及建议 (41)8.1结论 (41)8.2建议 (42)附件: (43)附图: (44)第一章概述1.1设计依据1.1.1设计依据的法律、法规和文件(1)《中华人民共和国安全生产法》(2002.11.01);(2)《中华人民共和国矿山安全法》(1993.05.01);(3)《中华人民共和国环境保护法》(1989.12.26);(4)《安全生产许可证条例》(国务院第397号令)(2004.1.13);(5)《河南省安全生产条例》(2004.08.01)。
尾矿闭库工程施工方案摘要尾矿是矿山开采后产生的一种固体废弃物,其含有大量的金属矿物,过多的尾矿直接排放或未得到有效的处理会严重破坏周围环境,造成严重的污染。
为了有效处理和利用尾矿,尾矿闭库工程是一种有效的处理方式。
本文将从尾矿闭库工程的施工方案进行详细介绍,包括工程背景、工程由来、施工目标、技术方案、施工步骤、工程安全和环保措施等内容。
通过本文的介绍,将有助于对尾矿闭库工程的施工有一个更加深入的了解,提高尾矿闭库工程的施工效率和质量。
关键词:尾矿闭库工程,施工方案,环保措施一、引言尾矿闭库工程是指将尾矿进行合理处理并固化封存,达到减少尾矿排放,减少环境污染,并且有效回收尾矿中有价值的矿物。
尾矿闭库工程是现代矿山环保治理中的一项重要内容,其施工方案的制定对于工程的质量、进度、安全和环保等方面具有重要意义。
本文将从尾矿闭库工程的施工方案进行系统地介绍,以期为尾矿闭库工程的施工提供参考。
二、工程背景随着矿山的持续开采,尾矿亦不断增加。
传统的尾矿处理方式是将其直接堆放或者排放到尾矿库中,这种处理方式使得尾矿大量排放,对环境造成了很大的污染。
并且由于尾矿缺乏有效的处理,其中的有价值的金属矿物也未得到有效回收。
为了解决这一问题,尾矿闭库工程应运而生。
尾矿闭库工程通过合理的技术和工艺,对尾矿进行处理,最终将尾矿化为利用价值,同时减少尾矿的排放,达到减少环境污染的目的。
三、工程由来尾矿闭库工程的出现是作为传统尾矿处理方式的一种替代性方案。
传统的尾矿处理方式存在很多问题,如尾矿大量排放导致环境污染,未得到有效回收的有价值金属矿物等。
为了解决这一系列问题,尾矿闭库工程应运而生。
尾矿闭库工程通过对尾矿的处理和回收,最终将尾矿转化为有用的资源,同时减少尾矿的排放,避免对环境造成过大的损害。
四、施工目标尾矿闭库工程的主要施工目标是将尾矿进行有效的处理和固化,减少尾矿的直接排放,并实现对尾矿中有价值的金属矿物的回收利用。
具体包括以下几个方面:1. 尾矿的有效处理和固化,减少尾矿的排放。
尾矿库闭库工程施工组织设计方案一:项目概述1.1 项目背景及目的根据尾矿库闭库工程的要求,本项目旨在进行尾矿库的关闭工作,确保尾矿库的安全性,促进环境保护和可持续发展。
1.2 工程范围本项目涉及尾矿库的关闭工作,包括尾矿库的排水处理、土地复垦、尾矿库设施的拆除等工作。
二:施工组织设计2.1 施工组织机构2.1.1 项目经理项目经理负责工程的整体协调和管理,包括组织施工人员、协调材料供应、监督施工质量等工作。
2.1.2 工程监理工程监理负责监督工程的施工过程,确保按照设计要求和相关法规进行施工,并及时解决施工中的问题。
2.1.3 施工队伍施工队伍由具备相应资质的施工人员组成,他们负责具体的施工工作,包括土方开挖、污水处理设施的安装等。
2.2 施工进度计划根据工程需要,制定详细的施工进度计划,明确每个工作环节的工期和责任单位,并进行紧密的配合和沟通,确保工程进度的顺利推进。
2.3 施工安全措施根据施工现场的具体情况,制定相应的施工安全措施,包括施工人员的防护、设备的稳定性检查、施工现场的警示标识等,确保施工过程中的安全。
2.4 资料管理对施工过程中产生的各类资料进行及时整理和归档,确保施工过程的可追溯性和整体管理的规范性。
附件:施工进度计划、施工安全措施、资料管理表。
法律名词及注释:1. 法律名词:尾矿库注释:尾矿库是指用于储存尾矿和尾矿水的设施,主要由堆码筑坝、排水循环系统、封闭覆盖系统等组成。
2. 法律名词:尾矿库关闭工程注释:尾矿库关闭工程是指对尾矿库进行关闭和封存的工程,包括排水处理、场地复垦等工作。
一:项目概述1.1 项目背景及目的尾矿库闭库工程施工组织设计方案旨在对尾矿库进行封存和关闭,为环境保护和可持续发展作出贡献。
1.2 工程范围本工程涉及尾矿库的闭库工作,包括污水处理设施的安装、土地复垦、堆码筑坝的拆除等工作。
二:施工组织设计2.1 施工组织机构2.1.1 项目经理项目经理负责对工程进行整体协调和管理,包括组织施工人员、协调材料供应、监督施工质量等工作。
尾矿库闭库设计方案第一章概述1.1设计依据1.1.1设计依据的法律、法规和文件〔1《中华人民全生产法》〔2002.11.01;〔2《中华人民国矿山安全法》〔1993.05.01;〔3《中华人民国环境保护法》〔1989.12.26;〔4《安全生产许可证条例》〔国务院第397号令〔2004.1.13;〔5《省安全生产条例》〔2004.08.01。
〔6《尾矿库安全监督管理规定》〔国家安全生产监督管理总局令第6号令,2006.06.01;〔7《防止尾矿污染环境管理规定》〔国家环保护局令第11号、1992.8.17。
〔8《尾矿库闭库安全监督管理规定》〔安监管管一字[2003]112号,2003.07.311.1.2 设计依据的主要技术标准〔1《尾矿库安全技术规程》〔AQ2006-2005;〔2《选矿厂尾矿设施设计规》〔ZBJ1-90;〔3《污水综合排放标准》〔GB8978—1996;〔4《一般工业固体废物储存、处置场污染控制标准》〔GB 18599-2001;〔5《省暴雨参数图集》〔省水文水资源局编制、2005.12;〔6 《省中小流域设计暴雨洪水图集》〔省水利勘测,1984.10。
1.1.3 设计依据的甲方提供的相关资料〔1设计委托书;〔2实测的XXXX尾矿库现状平面图1:2000及地形图1:10000;〔3《汝阳县安全生产监督管理局XXXX尾矿库安全现状评价报告》〔黄金科技实业公司,2008.12;〔4《XXXX尾矿库岩土工程勘察报告》〔日盛工程勘察;〔5设计收集的其他现场资料。
1.2尾矿库简介表1-1 XXXX尾矿库简介表1.3设计容和围根据设计委托书的要求,按照国家尾矿库设计及管理方面的相关法律、法规以及设计标准,结合现场勘察及有关资料,我们对设计围的尾矿库闭库工程进行初步设计。
设计容包括初期坝、堆积坝、排水及排洪设施、排渗设施等设施运行的可靠性、完好性、有效性进行分析;对尾矿设施运行参数和相关法律、法规、规要求的符合性进行校核;闭库治理工程的设计;尾矿库洪水演算和尾矿坝稳定计算;安全专篇;环境保护;投资概算等要求。
尾矿库闭库治理安全工程施工组织设计一、项目概述二、施工组织设计内容1.组织架构施工组织应设立项目经理、安全专家、技术工程师、监理工程师等职位,并明确各职位的职责和权力。
2.项目管理根据工程的特点和要求,制定详细的工作计划和进度表,并设立相应的监督和检查机制,确保工程的按时、按质完成。
3.施工区划根据尾矿库的结构和特点,将施工区域划分为清理区、修复区、监测区等不同区域,并制定相应的施工方案和措施。
4.施工方案根据尾矿库的实际情况,制定详细的施工方案,包括工序、作业方式、使用材料等,并考虑到施工期间可能出现的突发情况和安全风险,制定相应的应急预案。
5.施工设备与材料根据施工方案的要求,选择合适的施工设备和材料,并确保其符合相关的技术标准和安全要求。
6.安全管理在施工过程中,严格遵守安全操作规程,配备足够的安全设备和防护措施,保证施工人员的安全。
并且,建立健全的安全管理制度和安全培训体系,提高施工人员的安全意识和能力。
7.环境保护在施工过程中,严格遵守环境保护法律法规和标准,采取相应的污染防治措施,控制施工活动对周边环境的影响。
8.质量控制在施工过程中,制定详细的质量控制方案,并定期进行检查和评估,确保施工质量符合相关的技术标准和规范。
9.风险评估与管理在施工前,进行详细的风险评估,明确可能出现的安全风险和环境风险,并制定相应的防范和应对措施,降低风险的发生概率和影响程度。
10.资金和物资管理合理规划和管理项目的资金和物资使用,确保按照计划进行,并妥善保存和使用。
11.合同管理根据施工合同和相关法律法规的要求,严格履行合同中的义务,并保证工程的质量和进度的同时,控制项目的成本。
三、工期安排四、总结尾矿库闭库治理安全工程施工组织设计是确保工程施工安全和质量的重要环节。
在设计中要充分考虑尾矿库的特点和环境要求,合理规划施工方案,加强安全管理和环境保护,确保工程安全、质量和效益兼顾。
同时,要加强与相关部门的沟通和协作,做好项目的前期准备工作,确保工程的顺利进行。
尾矿库闭库设计程序概述摘要:尾矿库在运行过程中是一个危险源,当尾矿库停止使用后,仍隐藏着巨大的危险,一旦失事,造成的灾害不亚于正在运行的尾矿库。
结合国家相关规程和法律,本文对尾矿库闭库设计做了概述,并以师凤山尾矿库的闭库设计为例进行了说明。
关键词:尾矿库闭库设计复垦植被1.引言废弃尾矿库恢复和有效利用已成为当今世界呼声极高的环境和资源问题。
相应地,对尾矿库工程管理的认识也产生根本性变化。
传统认为,从矿山开发规划与作业观点,停止尾矿排放即工程寿命结束,实际上这只是排放和堆积的结束,洪水和地震的威胁仍将长期存在,况且沉积滩面在长期风吹雨淋之下滩面坡度渐趋平缓,调洪库容随之减少,防洪能力自然降低。
一旦失事,造成的灾害不亚于正在运行的尾矿库。
2.尾矿库闭库程序2.1概述尾矿库闭库工作包括闭库前的安全评价、闭库设计与施工、闭库安全验收。
尾矿库闭库工作及闭库后的安全管理由原企业负责。
对解散和关闭破产的企业,其已关闭和废弃的尾矿库的管理工作,由企业出资人或其上级主管部门负责;无上级主管部门或出资人不明确的,由县级以上人民政府落实管理单位。
尾矿库闭库后重新启用或改作他用时,应当经过可行性论证,并报审批闭库工作的安全生产监督管理部门审查批准[1]。
2.2闭库前的安全评价按《尾矿库闭库安全监督管理规定》第七条:企业应当根据尾矿库设计资料,在尾矿库闭库前1年,委托具有相应资质的评价机构进行尾矿库安全评价。
评价机构向企业出具的尾矿库安全评价报告应当包括下列内容:尾矿坝安全评价、尾矿库防洪能力安全评价、尾矿库的安全度、对非正常级的尾矿库,提出尾矿库治理建议。
2.3闭库设计企业应当根据尾矿库设计资料,在尾矿库闭库前1年,委托具有相应资质的设计单位进行尾矿库闭库设计。
设计单位在进行尾矿库闭库设计时,应当根据评价机构的安全评价结论和建议,提出相应治理措施,保证闭库后的尾矿库符合国家有关法律、法规、标准和技术规范的要求[2]。
闭库设计应按以下层次编写:尾矿库的建设、使用、管理等情况介绍。
尾矿库闭库治理安全工程施工组织设计编制人:审核人:审批人:编制日期:目录1 施工组织设计编制说明 (3)1.1 施工组织设计编制说明的原则 (3)1.2管理目标 (3)1.3使用范围 (4)2 工程概况 (4)2.1工程简介 (4)2.2分部工程内容 (5)2.3施工工地对外交通 (6)2.4自然气象条件 (6)2.5施工用水用电 (7)2.6临时用地 (7)2.7施工工期 (7)3 施工部署 (7)3.1部署概述及工期安排 (7)3.2施工平面布置 (7)3.3施工准备 (8)3.4测量放线 (8)4 施工组织 (10)4.1 施工组织机构 (10)4.2 项目经理及各部门的职责 (10)4.3 劳动力计划 (13)5 工程机械保障计划 (13)6 主要施工方法和技术措施 (13)6.1土方开挖及场地清理 (13)6.2 反滤层施工 (13)6.3土工布施工 (14)6.4坝体排水沟及截洪沟 (14)6.5钢筋混凝土排水井 (15)6.6隧洞开掘与掘进 (18)6.7隧洞衬砌 (23)6.8排水系统封堵 (23)6.9排渗设施 (24)6.10道路 (24)6.11坝坡覆土及绿化 (24)6.12雨季施工保证措施: (30)6.12.2冬季施工 (31)7 保证工程质量的主要措施: (31)7.1公司质量方针 (31)7.2本项目的质量目标: (31)7.3本项目的质量目标: (31)7.4技术措施 (32)8 质量通病防治措施 (34)8.1说明: (34)8.2土石方 (34)8.3钢筋混凝土排洪部分 (34)9 工程工期保证措施 (35)9.1工程工期确定 (35)9.2工程工期保证的技术措施 (36)9.3赶工期、促进度的组织措施 (36)10 文明施工、安全保障措施 (37)10.1文明、安全施工目标 (37)10.2保证安全生产管理的主要措施: (37)10.3文明施工及环境保护 (39)1施工组织设计编制说明1.1 施工组织设计编制说明的原则我公司近年来在尾矿库工程施工方面积累的丰富经验,以科学务实的态度编写了本施工组织设计。
目录1 概述 (4)1.1建设项目简介 (4)1.2建设单位概况 (4)1.3自然环境概况 (4)1.3.1 地理位置与交通 (4)1.3.2地形地貌 (5)1.3.3气象及地震条件 (5)1.3.4社会经济 (6)1.4库区水文地质概况 (6)1.5库区周边情况 (6)1.6老尾矿库基本情况 (7)2 设计依据、设计原则 (9)2.1设计依据 (9)2.1.1相关法律法规、部门规章及规性文件 (9)2.1.2 采用的主要技术规、规程、标准 (10)2.1.3其他相关资料 (10)2.2闭库设计基本原则 (10)3 尾矿库安全现状评价 (12)3.1尾矿库现状及存在问题 (12)3.1.1尾矿库现状 (12)3.1.2尾矿库现状存在问题 (16)3.2尾矿库安全度 (17)4 尾矿库闭库设计方案 (18)4.1尾矿库闭库工程等级确定 (18)4.2尾矿库闭库设计方案的确定 (18)4.3初期坝体加固 (19)4.4排渗设施治理 (19)4.5滑坡段治理 (20)4.6防洪排水 (21)4.6.1洪水计算 (21)4.6.2防洪排水系统设计 (23)4.7观测设施 (24)4.8施工要求 (27)4.8.1 总体要求 (27)4.8.2筑坝材料 (27)4.8.3坝基、坝肩的开挖及处理 (28)4.8.4 浆砌石砌筑的施工 (28)4.8.5排渗设施 (29)4.8.6库区整平 (29)4.8.7排洪明渠施工 (29)4.8.8滑坡治理 (29)4.8.9拦洪挡墙 (30)5 环境保护 (31)5.1环境保护设计依据 (31)5.2环境保护标准 (31)5.3主要污染源 (31)5.4环境监测 (31)5.5环保措施 (32)6 项目实施进度 (33)7 安全专篇 (34)7.1设计依据和标准 (34)7.2尾矿库失事后对下游的影响分析 (35)7.3尾矿坝稳定性分析 (36)7.4防洪能力分析 (39)7.5安全管理措施 (39)7.6尾矿库事故处理 (40)7.7施工主要安全措施 (41)8 尾矿库治理效果 (43)9 存在的问题及建议 (44)10 投资概算 (45)10.1编制原则 (45)10.2概算总投资 (45)10.3编制依据 (45)10.4综合概算 (46)附图:1. 尾矿库闭库前总平面图;2. 尾矿库闭库工程总平面布置图;3. 尾矿坝治理工程剖面图;4. 初期坝加固剖面图;5. 排水明渠、观测设施结构图。
4.施工技术方案4.1施工测量4.1.1测量人员测量人员具有多年尾矿库施工经验,持证上岗,证书岗位名称为测量员。
使用仪器水准仪主要用来精确测量高差和点的高程,经纬仪主要用来测定角度、方位和高程,RTK 功能全面用于建立施工控制网。
4.1.2建立施工控制网(1)根据总平面图,场地的大小和地形及施工方案等因素进行综合考虑,在通视良好和不易被破坏,离基坑开挖线10m 的地方,埋入永久性控制点砼桩4 个,形成矩形控制网,然后在周边主要轴线上做引桩,控制轴线位置。
(2)高程控制:高程控制网与平面控制网同点位,采用三等水准测量。
采用水准仪往返观测3 次,外业各项限差小于规范要求。
4.1.3施测细则(1)组织专职测量人员踏勘现场,对业主或监理人提供的测量控制点进行复核、加密,发现问题,应及时与业主及监理联系解决。
根据业主或监理及设计提供并经复核正确后的测量控制点,选择有利位置布设施工基准线及高程控制点。
高程控制点原则上布设在施工基线上,根据施工要求再进行局部引测。
(2)熟悉施工图纸,掌握设计意图,严格按照规范规定的程序和要求进行施测,每一部分的放样都必须先画放样图,必须有人效验、签字对测量成果负责,现场放样做到准确无误。
(3)测设各分块建筑物轴线和生产施工轴线如初期坝中轴线等,同时放出初期坝的开挖边线,根据设计标注开挖深度、开挖范围等。
(4)根据施工进度分期放样,并在施工期间及时补齐丢失的样桩,确保施工准确。
(5)选用高精度的先进仪器,并要经常保养和校验,保证测量仪器完好。
(6)依据布设好的矩形控制网点,用RTK 测定轴线控制桩,控制桩点应浇筑砼保护。
(7)基础施工每完成一道工序,须投测一次轴线,其偏差控制在施工规范的要求值之内。
(8)由方格网点的高程引测一个设计±0.00 标高点,标志在临近建筑物上以控制基础各部分施工标高,基础施工完后,测出▽0.5m 标高线,在测定其高程时,应确保高程传递无误。
河西金矿尾矿库闭库治理工程方案研究摘要:招远市河西金矿尾矿库目前已经停用,现状子坝顶平均标高约+60.50m。
由于该尾矿库年事已久,现已达到原设计堆存要求,局部坝体坡形较陡,部分坝体分级不明确,且离选矿厂较近,不宜再增高、扩容。
因此,需对该尾矿库进行闭库治理工程,保证停用后的尾矿库达到长期的安全、环保要求。
关键词:尾矿库;闭库治理;方案研究1尾矿库概述1.1原设计概况河西金矿尾矿库由北京有色冶金设计研究总院于1986年4月设计。
库址位于选矿厂西北侧80 m处,属于平地型四面筑坝,设计库容60万m3。
坝体为均质土坝,坝高20 m,坝顶宽3.0 m,下游设堆石排渗体。
该库地处丘陵缓坡地形,地面以下较浅处即为风化岩层。
库区排水系统采用“排水井—排水涵管—排洪渠”的形式。
排水井井径为3.0 m,排水涵管直径为1.5 m。
按照《选矿厂尾矿设施设计规范》的相关规定,本尾矿库属五等级尾矿库。
根据《选矿厂尾矿设施设计规范》和《尾矿库安全技术规程》规定的尾矿库等别划分标准确定该尾矿库等别,尾矿库等别划分标准见表1。
1.2尾矿库现状本尾矿库属“平地型”尾矿库,初期坝为均质土坝,属于不透水型坝体,后期坝采用粘土质分期碾压堆筑,坝顶标高+60.50 m,最大坝高23 m,坝顶宽约4 m,外坡比为1:1.9。
尾矿坝东坝长250 m,北坝长183 m,西坝长255 m,南坝长190 m,库容量约为96万m3。
库区排水系统采用“排水井—排水涵管—回水池”的形式,排水设施运行正常,无堵塞现象。
2闭库治理工程2.1排洪系统闭库治理2.1.1排洪系统对库区内原有排水构筑物(排水井)进行停用封堵。
在库内干滩坡面四周修筑横向排水沟。
南侧库面坡向西南方向,坡度均为0.5%,北侧库面由中间坡向库东西两侧,坡度均为0.5%。
库区四周干滩面设置横向排水沟,库区内汇水从坡面均汇至横向排水沟内,并通过坝坡面排水沟与坝边排水沟相连,最终排至库外。
尾矿坝坝坡面设坡面排水沟,矩形断面,尺寸为B×H=1.5 m×0.2 m,采用预制素混凝土块砌筑,间距50~60 m。
××××有限责任公司尾矿库闭库设计方案论述一、项目前言由于尾矿库本身存在过多意想不到的潜在危险性,停止利用闭库后的安全性要比正在利用中的尾矿库风险性更大,针对尾矿库闭库相关整治方案应当更加重视。
闭库设计主要应对各种隐患作出可行的整治措施设计,设计重点应包括以下内容:(1)坝体整治坝体整治主要包括:对坝体稳定性不足,应采取加固坝体,保证坝体边坡坡比,使坝体稳定性符合要求;整治坝体的塌陷、裂缝、冲沟等;完善坝面排水沟、土石覆盖或者植被绿化。
(2)尾矿库排洪系统整治尾矿库闭库后的防洪能力应满足防洪标准要求,(3)完善监测、防渗等设施包括水位监测、坝体位移监测、坝体浸润线监测设施等(4)闭库后的管理要求应完善闭库后的主体单位的相关管理职责要求。
二、设计方案介绍2016年9月10日,经设计方相关人员现场踏勘××××有限责任公司干堆尾矿库现场。
由于业主提供的2013年尾矿排放现状图与目前踏勘的尾矿排放现场出入过大,不能作为现状下闭库的设计依据。
由于未提供相关最新尾矿干堆现状,不能采用图、文对照,并进一步详细核算工程量及工程造价等。
针对尾矿库现状下的潜在危险因素及对周边复杂环境影响性分析,通过对现场情况总结分析确定该尾矿库闭库设计大致方案思路。
该干堆尾矿库目前主要存在四个大的隐患问题,主要包括防渗设施、排洪、坝体稳定、坡面及滩面复垦问题。
现针对结合尾矿库现状提供相对应的治理设计方案。
(1)防渗设施由于该尾矿砂为含氢化有毒性物质,考虑对地下水及周边环境的危害影响,必须针对雨水汇集区及水流区采取铺设“两布一膜”方式,使大气降水及水流区与有毒尾矿砂隔离,针对该尾矿库防渗设施主要设计铺设闭库后的干堆场的滩面顶部、相关坝坡面及坝顶上设计的排水沟处。
(2)防洪问题该尾矿库主要为干堆排放方式,目前高于地表约二十米,针对该尾矿库防洪问题主要是干堆场顶部滩面汇水,由于顶部滩面面积约150m*60m=9000㎡,根据当地水文气象条件分析,滩面汇水洪峰流量不大,可直接采用坝面铺设排水沟排洪的方式即可满足滩顶防洪要求,根据滩顶面条件需求采用一面坡还是多面坡的滩面平整方式,排洪方式可以采用分区域排洪,也可集中一侧排洪。
目录1 概述 (4)1.1建设项目简介 (4)1.2建设单位概况 (4)1.3自然环境概况 (4)1.3.1 地理位置与交通 (4)1.3.2地形地貌 (5)1.3.3气象及地震条件 (5)1.3.4社会经济 (6)1.4库区水文地质概况 (6)1.5库区周边情况 (6)1.6老尾矿库基本情况 (7)2 设计依据、设计原则 (9)2.1设计依据 (9)2.1.1相关法律法规、部门规章及规性文件 (9)2.1.2 采用的主要技术规、规程、标准 (10)2.1.3其他相关资料 (10)2.2闭库设计基本原则 (10)3 尾矿库安全现状评价 (12)3.1尾矿库现状及存在问题 (12)3.1.1尾矿库现状 (12)3.1.2尾矿库现状存在问题 (16)3.2尾矿库安全度 (17)4 尾矿库闭库设计方案 (18)4.1尾矿库闭库工程等级确定 (18)4.2尾矿库闭库设计方案的确定 (18)4.3初期坝体加固 (19)4.4排渗设施治理 (19)4.5滑坡段治理 (20)4.6防洪排水 (21)4.6.1洪水计算 (21)4.6.2防洪排水系统设计 (23)4.7观测设施 (24)4.8施工要求 (27)4.8.1 总体要求 (27)4.8.2筑坝材料 (27)4.8.3坝基、坝肩的开挖及处理 (28)4.8.4 浆砌石砌筑的施工 (28)4.8.5排渗设施 (29)4.8.6库区整平 (29)4.8.7排洪明渠施工 (29)4.8.8滑坡治理 (29)4.8.9拦洪挡墙 (30)5 环境保护 (31)5.1环境保护设计依据 (31)5.2环境保护标准 (31)5.3主要污染源 (31)5.4环境监测 (31)5.5环保措施 (32)6 项目实施进度 (33)7 安全专篇 (34)7.1设计依据和标准 (34)7.2尾矿库失事后对下游的影响分析 (35)7.3尾矿坝稳定性分析 (36)7.4防洪能力分析 (39)7.5安全管理措施 (39)7.6尾矿库事故处理 (40)7.7施工主要安全措施 (41)8 尾矿库治理效果 (43)9 存在的问题及建议 (44)10 投资概算 (45)10.1编制原则 (45)10.2概算总投资 (45)10.3编制依据 (45)10.4综合概算 (46)附图:1. 尾矿库闭库前总平面图;2. 尾矿库闭库工程总平面布置图;3. 尾矿坝治理工程剖面图;4. 初期坝加固剖面图;5. 排水明渠、观测设施结构图。
1 概述1.1 建设项目简介建设项目名称:徽县新昌隆兰湾沟尾矿库一期尾矿库闭库治理工程设计方案;项目地点:位于省省徽县江洛镇青河沿;建设单位:徽县新昌隆矿业。
1.2 建设单位概况徽县新昌隆兰湾沟尾矿库一期库始建于2002年,无正规设计,2005年原青河矿业在整体转让过程中未将该尾矿库做为资产进行转让,企业法人多次变更后,该库管理责任不明,被遗弃至今,成为无主尾矿库。
2011年政府指定徽县新昌隆矿业代管该尾矿库。
1.3 自然环境概况1.3.1 地理位置与交通徽县新昌隆兰湾沟尾矿库一期无主尾矿库地处徽县江洛镇青河沿,地理座标为东经105°48′36.1",北纬33°55′53",距国道316线约1公里,尾矿库下游0.6公里是洛河,交通方便,交通较为便利。
交通位置如图1-1所示。
库区位置图1-1 尾矿库地理位置图1.3.2地形地貌徽县位于东南部,地处岭山脉西延部分,为巴山地中的徽成盆地。
尾矿库所在地地形为高山山地地形,建筑场地位于山沟出口的冲洪积扇上施工场地经过人工整平,海拔高度介于1181-1190m之间,地形较平坦。
地貌单元属山前坡积物与洛河II级阶地复合部位。
1.3.3气象及地震条件该地属于北温带温暖气候,潮湿多雨,冬短夏长,大陆性季风气候显著,基本气象资料如下:年平均气温11.9℃,历史最高气温39.9℃,历史最低气温-12.3℃,年平均降水量773mm(集中在7-9月),最大日降雨量138.2mm,年平均降雨天数106天,年平均日照时数1726h,年无霜期208天,最大冻土深度50cm,全年主导风向西北方向,夏季主导风向东南方向,平均风速1.1m/s,相对湿度74%。
库区附近没有大的河流,尾矿库南部为洛河一个小支流(兰湾沟)。
洛河发源于北部老爷山,横贯徽县江洛、泥阳,入成县店村、红川和徽县的栗川、大河乡,于略阳县汇入嘉陵江。
尾矿库位于长江上游,属嘉陵江水系。
根椐国家标准《建筑抗震设计规》(GB 50011-2010),场地所在徽县地区抗震设防烈度为VIII度,属设计地震分组第二组。
根据《建筑抗震设计规》(GB 50011-2010)表4.1.3,场地土类别为中硬土,场地覆盖层厚度小于5m,场地类别为I1类,属于抗震一般地段。
根据《建筑抗震设计规》(GB50011-2010),本场地设计特征周期为0.30s,设计基本地震加速度为0.30g。
1.3.4社会经济礼县位于东南部,地处陇南山区,北接州区和甘谷、武山县,西连宕昌、岷县,武都区,东邻西和县,全县总面积4299km2,辖2镇34乡,总人口50万人。
矿区围人口稀少,当地经济欠发达,主要以农业为主,生产小麦、玉米、马铃薯等作物,农民收入微薄,生活较困难,属国家贫困县之一。
1.4库区水文地质概况老尾矿库所在地为老虎沟沟口约3km处的小东沟。
沟两侧山坡植被较为发育,自然生长有灌木林,局部平缓处有零星耕地出现。
沟纵向长约2km,延伸较短,沟谷东高西低,沟谷纵坡比大,沟谷侵蚀切割严重,呈“V”字型,沟谷谷底常堆积有大量的残坡积物、冲洪积物,两侧横坡度均在25~35°之间。
老尾矿库库区无大的不良地质作用,场地稳定性好,无渗漏,地质条件属简单,适宜建筑尾矿库。
尾矿库主要含水层位于河谷地带的第四系冲洪积物,岩性为砂卵砾石层,另外在砂岩和灰岩分布区构造经过地段或层间挤压破碎地段常含有较为丰富的地下水。
地下水多沿构造裂隙进行径流,常在地势低洼处遇相对隔水层而以下降泉形式出露地表,水文地质条件属简单。
库区下游为杀蟒河,杀蟒河属长江水系,为长年性地表径流,流量为0.014~3.5m3/s,自北西向东南汇入西汉水。
两岸短小的支沟中多为季节性流水。
杀蟒河上游及其支流的发源地植被较差,在雨季常常形成山洪等突发性径流,在枯水期最小流量为0.014 m3/s。
1.5库区周边情况尾矿库围无国家保护文物、名胜古迹、风景浏览区和国家保护濒危动、植物。
库区上游沟谷发育,上游汇水面积较大,下游为杀蟒河及矿区道路,平缓处有零星耕地见图3-1、图3-2。
图3-1 库区下游图3-1 库区上游1.6老尾矿库基本情况礼县马泉金矿有限责任公司马泉金矿老尾矿库建于2004年,委托黄金集团设计研究工程设计。
2007年6月,受礼县马泉金矿有限责任公司委托,核工业工程勘察院完成了《礼县马泉金矿尾矿库岩土工程勘察报告》,报告的主要结论为“初期坝稳定性好,堆积坝稳定性较差,应得到有效的治理;堆积坝与尾矿库的尾砂均存在震动液化的可能,而且液化等级综合评定为严重,对液化的预防和治理刻不容缓,堆积坝最有可能的不安全状态就是震动液化”。
2009年礼县马泉金矿有限责任公司委托金都工程设计咨询进行了尾矿库治理方案设计,同年开始进行治理,2010年12月中诚信工程安全咨询有限责任公司对尾矿库治理工程进行了验收评价,评价结论为礼县马泉金矿有限责任公司马泉金矿尾矿库治理工程安全条件符合国家有关法律、法规的要求,安全设施与主体工程同时设计、同时施工、同时投入生产使用。
经对照《尾矿库安全技术规程》,该尾矿库安全度为“正常库”,具备了安全验收条件。
2 设计依据、设计原则2.1 设计依据2.1.1相关法律法规、部门规章及规性文件1.《中华人民全生产法》(2002.11.01);2.《中华人民国劳动法》(1995.01.01);3.《中华人民国矿山安全法》(1993.5.01);4.《中华人民国环境保护法》(1989.12.26);5.《中华人民国水污染防治法》(2008.06.01);6.《中华人民国固体废物污染环境防治法》(2005.04.01);7.《中华人民国职业病防治法》(2011.12.31);8.《中华人民国水土保持法》(2011.03.01);9.《建设项目环境保护管理条例》(中华人民国国务院令第253号,1998.11.29);10.《建设项目环境保护设计规定》(1987年3月20日国家计划委员会国务院保护委员会发布);11.《关于开展重大危险源监督管理工作的指导意见》(安监管协调字[2004]56号);12.《非煤矿矿山建设项目安全设施设计审查与竣工验收办法》(国家安监总局令第18号,2005.02.01);13.《建设项目安全设施“三同时”监督管理暂行办法》(国家安监总局36号令,2011.02.01);14.《尾矿库安全监督管理规定》(国家安监总局38号令,2011.07.01);15.《省尾矿库安全监督管理办法》(甘安监管一[2009]47号);16.《尾矿库闭库安全监督管理规定》 (安监管管一字[2003]112号)。
2.1.2 采用的主要技术规、规程、标准1.《有色金属矿山企业初步设计容和深度的原则规定》;2.《省水文手册》;3.《尾矿库安全技术规程》(AQ2006-2005);4.《选矿安全规程》(GB18152-2000);5.《选矿厂尾矿设施设计规》(ZBJ1-1990);6.《碾压式土石坝设计规》(SL274-2001);7.《水利工程水利计算规》(SL104-1995);8.《土工合成材料应用技术规》(GB50290-1998);9.《尾矿坝(上游法)勘察规程》(YBJ11-1986);10.《水工建筑物抗震设计规》(DL5073-2000);11.《工业企业设计卫生标准》(GBZ1-2010);12.《工作场所有害因素职业接触限值》(GBZ2.1-2007);13.《工作场所有害因素职业接触限值》(GBZ2.2-2007);14.《尾矿设施施工及验收规程》(YS5418-1995);15.《城镇污水处理厂污染物排放标准》(GB18918-2002);16.《地下水质量标准》(GB/T14848-1993);17.《地表水环境质量标准》(GB3838-2002)。
2.1.3其他相关资料1. 1:10000库区地形图;2. 建设单位提供的选矿基本工艺资料;3. 建设单位提供的尾矿库所在区域水文、气象条件;4. 设计人员在建设项目现场调查收集到的有关资料。
2.2 闭库设计基本原则1.贯彻执行国家安全监督管理总局38号令《尾矿库安全监督管理规定》、《尾矿库闭库安全监督管理规定》(安监管管一字[2003]112号)等文件精神,确保尾矿设施安全;2.在确保安全的前提下,采用可靠技术以期减少工程量,降低投资,缩短工期,方便施工和后期管理;3.在确定安全的前提下,闭库工程尽量不占、少占农田和林地,明确落实闭库后复田工程;4.认真贯彻国家建设、施工的方针、政策,贯彻《中华人民国环境保护法》,贯彻《土地法》、《森林法》、《水资源法》及《水土保持法》,保护环境,清除污染;5.设计中积极采用先进而实用的新技术和材料。
