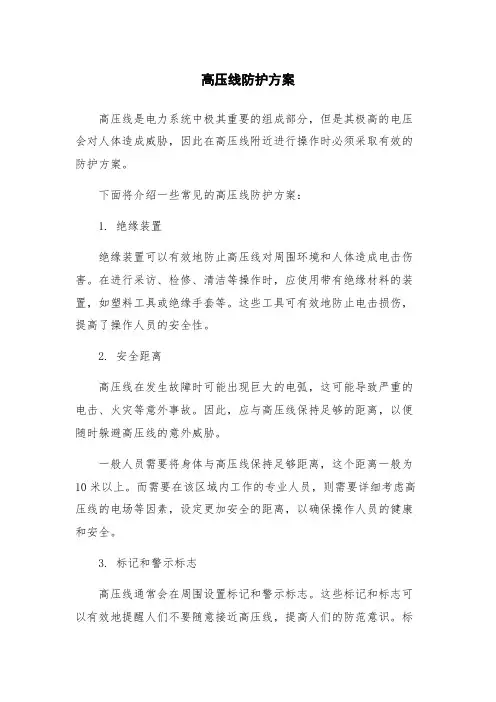

高压线防护方案

  • 格式:doc
  • 大小:403.50 KB
  • 文档页数:26

下载文档原格式

  / 26
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

阜石路随道路建设沟道(晋元桥 ~ 小府路)工程220kV高压线防护专项安全施工方案

审批人:

审核人:

编制人:

北京鑫实路桥建设有限公司

2008年12月13日

目录第一章、编制依据

第二章、工程概况

第三章、安全保证组织体系

第四章、施工方法及技术措施

第五章、安全生产管理措施

第六章、触电应急工作预案

附:安全保障体系图

龙门架结构设计图

深孔注浆详图

第一章、编制依据

1.1龙门架物料提升机安全技术规范JGJ88-92;

1.2建筑施工扣件式钢管脚手架安全技术规范JGJB-2001;

1.3《建筑施工安全检查标准》JGJ59-99以及强制性条文;

1.4《施工现场临时用电安全技术规范》JGJ46—2005;

1.5《起重吊装机械安全操作技术规范》JGJ33-2001;

1.6市政工程有关技术规程、规范;

1.7本工程施工设计蓝图;

第二章、工程概况

1、工程概述

为配合阜石路道路建设,以解决宝山站进出线及周边架空线路入地问题,本工程需新建电缆隧道以满足“十一五”电网规划要求。沿阜石路为主线,起点为八角东街东侧,向东新建,途经西五环路、宝山中路、规划七路,至小府路东侧。

本工程随阜石路道路建设工程,将穿越西五环、高压铁塔、阜石路、上庄东路和穿越回填土层,沟道顶部及北侧有各种管线;沿线有220KV裸露高压线(高压线与地面距离见表),因此,施工中必须制定严密的施工组织设计,选择施工经验丰富的施工队伍,按施工组织设计精心施工。

根据现场污水管线施工的经验及在专家论证会上专家分析的情况来看,由7#竖井至9#竖井段土质最为薄弱,施工中根据现场实际情况,发现土质与地质勘察报告不符时,邀请相关单位现场确认,并

确定相应的加固方案;在施工时应作为重点部位管理,确保施工质量和施工安全。

主要工程量:

2.6m*2.9m暗挖隧道,1895.8米。

2.0m*2.3m暗挖隧道,82米。

共设φ5.3m三通埋管竖井1座

φ5.3m四通埋管竖井2座

4.87m*

5.67m竖井1座

φ5.3m直线施工竖井 9座

2、隧道施工难点

2.1施工竖井、龙门架与高压线的安全距离控制与防护

由于本工程全线在220kV高压线下,高压线与现况地面垂直距离约为12M—25M不等,部分竖井与高压线净距小于规范要求安全距离,部分竖井与高压线的净距接近规范要求的安全距离,龙门架安装及竖井、隧道施工有一定危险性;龙门架设计时考虑高度控制5.0-7.0米以内;布置时尽量考虑减少与高压线的接触范围,并在龙门架顶部设置绝缘遮护;

2.2接近高压铁塔的隧道施工

本工程又一大难点就是隧道穿越220KV高压铁塔和临近部分铁塔基础施工安全。根据现场的调查,接近隧道的高压铁塔多为张力型铁塔,塔基为扩大混凝土支墩基础,塔架受力较为复杂,对基础沉降较为敏感,基础抗变形能力较弱;若有闪失,带来的损失是无法估计的,

因此,确保铁塔的安全也是本工程的重中之重;

高压线距离地面垂直距离:见下表

操作安全距离一览表:见下表

2.3机械施工安全重点和难点

竖井龙门架安装、拆除时,必须充分考虑机械和高压线的安全距离,确保人员、机械、高压线的安全;不能满足其安全距离的竖井,在龙门架安装和拆除时绝对禁止使用机械;

高压线下各种大型施工必须严格遵守机械施工有关安全操作规程,严禁蛮干,违章指挥;起重机严禁越过无防护设施的外电架空线路作业;在外电架空线路附近吊装时,起重机的任何部位或被吊物边缘在最大偏斜时与架空线路边线的最小安全距离应下表规定。

起重机械与架空线路边线的最小安全距离

第三章、安全保证组织体系

3.1安全组织体系

为保证该工程生产任务的圆满完成,确保安全生产,项目部建立健全安全组织机构,建立安全保障组织体系图(见附件一);

3.2项目安全部是该工程安全生产的具体管理部门,负责日常生产监督和检查工作;项目经理是安全生产第一责任人;

3.3项目安全管理职责

建立、完善以项目经理为组长的安全生产领导小组,有组织、有领导的开展安全管理工作;本项目实行安全生产三级管理,即:一级管理由项目经理负责,二级管理由安全工程师负责,三级管理由项目队队长负责;建立各岗位人员安全生产责任制,明确其安全责任,做到纵向到底,横向到边,各自作好本岗位的安全工作;坚持特殊工种的持证上岗制度,杜绝无证上岗操作行为;实行逐级安全技术交底制,项目经理部安全主任对安全措施的执行情况进行监督检查,并作好记录。对技术复杂、施工危险性大、多发易发事故的工程项目,编制和实施专项安全施工组织设计,确保施工安全;对施工机械要加强维修

与保养,严格选用符合技术和安全规定的施工机具,并坚持安全挂牌制。

3.4龙门架安装人员分工及职责:

1)安装负责人:王永山联系电话:

职责:(1)全面负责安装作业的安全、协调和人员调配等工作;

(2)召开安装人员会议,进行详细全面的安全技术交底。

2)现场负责人:张广才联系电话:

职责:对安装作业的技术要求和质量负责,牢固树立“安全第一”的思想,按照龙门架的设计图纸和技术交底的要求精心组织和指挥安装作业。

3)安全员:贾海利联系电话:

职责:认真履行自己的职责,做好现场的各种交底,监督、检查、落实各项安全措施、技术措施、安全防护措施的执行情况,检查各工种安全规程执行情况,有权否决不符合安全条列和不符合施工要求的违规行为,配合安装负责人、现场负责人工作,确保安全生产;

4)电、气焊工:6人

职责:持证上岗,严格执行安全操作规程;在负责人指挥下,按照安装程序从事各部件的安装,一切作业均需有负责人的指令,不得擅自作业。

5)电工:姓名:王占军联系电话:

职责:持证上岗;严格执行安全操作规程;做好安装前电气部分的检查工作,按照安装进度及时接通线路。

相关主题
