场地平整实施方案
- 格式:doc
- 大小:47.00 KB
- 文档页数:11
场地平整施工方案2一、前言在建设过程中,场地平整是一个至关重要的环节。
一个良好的场地平整施工方案能够保证建筑物的稳定性和持久性。
本文将介绍一种场地平整施工方案2,探讨其具体实施步骤和注意事项。
二、施工准备工作1. 验收场地在施工前,首先需要对场地进行验收。
确保场地没有障碍物、坑洞或其他不利于平整的因素。
2. 准备施工设备准备好所需的施工设备,包括推土机、挖掘机、平地机等。
检查设备是否工作正常,确保施工顺利进行。
3. 制定施工计划制定详细的施工计划,包括施工前的准备工作、施工中的具体步骤和施工后的清理工作。
确保施工过程有条不紊。
三、施工步骤1. 清理场地首先需要清理场地,将场地上的垃圾、杂草等杂物清理干净,为后续施工提供方便。
2. 确定平整标高根据设计要求,确定场地的平整标高。
使用测量仪器对场地进行测量,确保平整标高的精准性。
3. 确定施工范围根据设计图纸,确定平整的施工范围,标明施工边界,避免施工范围扩大导致额外工作量。
4. 开始平整施工根据平整标高和设计要求,使用推土机、挖掘机等设备进行平整施工。
先进行粗整平,再进行细整平,确保平整度达到要求。
5. 质量检验施工完成后对平整质量进行检验。
使用测量仪器对平整度进行测量,并进行必要的调整和修正。
四、施工注意事项1. 施工过程中应注意安全在施工过程中,施工人员需遵守相关安全规定,佩戴好安全防护装备,确保施工安全。
2. 保护环境施工过程中需注意环境保护,避免对周围环境造成污染或破坏。
3. 注意施工质量施工过程中要注重质量控制,确保平整度和平整标高符合设计要求。
五、总结场地平整是建设过程中的重要环节,合理的施工方案能够提高施工效率和质量。
通过本文介绍的场地平整施工方案2,希望能对相关工作提供一定的参考和指导。
土石方场地平整施工方案
一、项目背景
土石方场地平整施工是在土地基础工程中的重要环节之一。
在实际施工中,通过运用科学合理的管理手段和施工方法,能够提高土石方场地平整施工的效率和质量,确保工程项目的顺利进行。
二、施工目标
1. 实现土地场地平整,保证基础工程的稳定性和安全性;
2. 减少土方开挖和填筑的量,降低工程成本;
3. 确保施工进度的正常推进,避免项目延期。
三、施工准备
1. 编制详细的土石方场地平整施工方案,并进行合理设计;
2. 准备施工所需的设备、工具和材料,并进行充分的检查和准备;
3. 安排符合要求的施工人员,并进行必要的培训和技术交流。
四、施工步骤
1. 场地勘测和规划:根据设计要求,对场地进行勘测、测量和规划,并制定相应的施工方案。
2. 土方开挖:根据设计要求,使用适当的机械设备进行土方开挖,并遵循施工方案进行控制和管理。
3. 土方填筑:将开挖后的土方进行填筑,并进行合理的压实处理,确保填筑的稳定性。
4. 场地平整:通过采用机械或人工方法,对土方进行整平、修整和抹平处理,达到设计要求的平整度。
5. 水土保持:在施工过程中,及时采取措施,防止水土流失,保护环境。
6. 质量验收:在施工完成后,对土石方场地进行质量验收,并做好相关记录。
五、施工注意事项
1. 严格遵守工程设计和施工规范,确保施工质量;
2. 合理调配施工机械和人力资源,提高施工效率;。

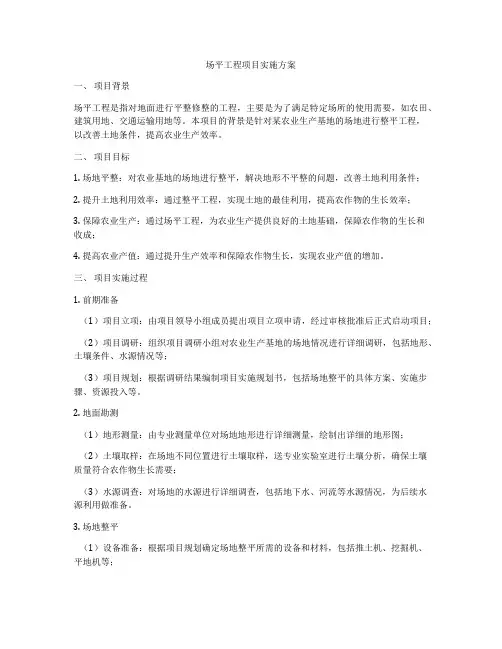

场平工程项目实施方案一、项目背景场平工程是指对地面进行平整修整的工程,主要是为了满足特定场所的使用需要,如农田、建筑用地、交通运输用地等。
本项目的背景是针对某农业生产基地的场地进行整平工程,以改善土地条件,提高农业生产效率。
二、项目目标1. 场地平整:对农业基地的场地进行整平,解决地形不平整的问题,改善土地利用条件;2. 提升土地利用效率:通过整平工程,实现土地的最佳利用,提高农作物的生长效率;3. 保障农业生产:通过场平工程,为农业生产提供良好的土地基础,保障农作物的生长和收成;4. 提高农业产值:通过提升生产效率和保障农作物生长,实现农业产值的增加。
三、项目实施过程1. 前期准备(1)项目立项:由项目领导小组成员提出项目立项申请,经过审核批准后正式启动项目;(2)项目调研:组织项目调研小组对农业生产基地的场地情况进行详细调研,包括地形、土壤条件、水源情况等;(3)项目规划:根据调研结果编制项目实施规划书,包括场地整平的具体方案、实施步骤、资源投入等。
2. 地面勘测(1)地形测量:由专业测量单位对场地地形进行详细测量,绘制出详细的地形图;(2)土壤取样:在场地不同位置进行土壤取样,送专业实验室进行土壤分析,确保土壤质量符合农作物生长需要;(3)水源调查:对场地的水源进行详细调查,包括地下水、河流等水源情况,为后续水源利用做准备。
3. 场地整平(1)设备准备:根据项目规划确定场地整平所需的设备和材料,包括推土机、挖掘机、平地机等;(2)土方开挖:根据地形图规划挖掘方案,对场地进行土方开挖,将地形不平整的部分进行整平;(3)土壤处理:根据土壤分析结果,对土壤进行合理处理,如施肥、翻耕等,确保土壤质量符合农作物需要;(4)场地平整:使用平地机等设备对场地进行整平,保证土地表面平整、平坦。
4. 设施建设(1)灌溉设施:根据水源调查结果,建设灌溉设施,保证农作物生长所需的水源供应;(2)排水设施:根据地形和气候条件,建设排水设施,防止场地积水,保护农作物生长;(3)道路建设:根据规划,对基地内部进行道路建设,便于后期管理和作物采摘。
第一章、工程概况及特点编制说明编制目的编制目的:场地平整是将需进行建设范围内的自然地面,通过人工或机械挖填平整改造成为设计所需的平面,以利现场平面布置和文明施工;平整场地要考虑满足总体规划、生产施工工艺、交通运输和场地排水等要求,并尽量使土方挖填平衡,减少运土量和重复挖运。
场地平整是整个工程建设的基础,它的质量好坏,将直接关系到变电工程施工和运行过程中的整体安全。
为保证本工程场地平整的施工质量,同时保证施工安全,特编制此方案。
编制依据(1)国核电力规划设计研究院设计施工图、《图纸会审纪要》及设计提供的有效技术资料等。
(2)国家现行有关规程、规范和标准。
(3)本公司有关文件。
施工特点工期紧,该工程场地面积",跑道总长度米。
第二章、施工组织机构施工组织机构图(见下图)项目经理兼总指挥技术质量安全物资信息岗位职责:项目经理兼总指挥项目经理是项目全过程施工生产的组织者、指挥者和全权责任者。
本工程项目经理兼任场地平整施工总指挥。
(1)负责对施工人员的合理安排及任用。
(2)负责工程资金调配使用,保证施工顺利进行。
(3)根据项目管理方法,对工程的全过程进行计划、组织、协调和控制。
(4)负责落实项目法人、监理工程师有关工程质量和施工进度等方面的指令在施工中有效地贯彻执行。
(5)负责建立与质量、安全、文明施工及环境保护等体系相适应的机构,明确职责权限并监督其有效运行。
项目副经理兼副总指挥(1)负责场地平整施工全过程的生产、劳动组织管理和调度。
(2)负责对施工的过程进行控制,下达施工计划。
(3)负责施工质量监控、安全监察和文明施工的组织管理。
(4)项目经理不在时,代其行使项目经理职责。
项目总工兼副总指挥(1)负责场地平整施工全过程的技术管理工作。
(2)负责督促人员组织、材料供货计划、机具设备配置计划、技术交底、施工作业指导书等的制定和实施。
(3)负责督促安全目标的实施、质量目标的落实,负责落实场地平整施工过程中质量、安全措施的实施情况。
场地平整工程施工方案目录一、前言 (3)1.1 编制依据 (3)1.2 工程概况 (4)1.3 施工目的和意义 (5)二、施工准备 (5)2.1 施工材料准备 (7)2.1.1 土壤分类及检测 (8)2.1.2 土方机械选择 (9)2.1.3 水泥、砂、石等材料质量要求 (10)2.2 施工设备准备 (11)2.2.1 土方开挖设备 (12)2.2.2 平整设备选择 (13)2.2.3 其他辅助设备 (15)2.3 施工队伍组织 (15)2.3.1 人员分工与调度 (16)2.3.2 安全培训与教育 (17)2.3.3 施工现场布置与管理 (19)三、场地平整施工工艺 (20)3.1 施工流程 (21)3.1.1 前期准备工作 (22)3.1.2 土方开挖与运输 (23)3.1.3 场地整形与验收 (24)3.1.4 绿化与景观布置 (26)3.2 关键技术要点 (27)3.2.1 土方开挖的精度控制 (28)3.2.2 平整度的检测与控制 (29)3.2.3 施工过程中的环境保护措施 (31)3.3 施工质量控制 (32)3.3.1 材料质量监控 (33)3.3.2 施工过程监控 (33)3.3.3 工程验收标准 (35)四、施工进度计划 (36)4.1 总体施工进度安排 (36)4.2 分阶段施工进度计划 (38)4.3 进度调整与优化措施 (38)五、施工现场管理 (39)5.1 施工现场布置与管理 (41)5.2 施工现场安全与防护措施 (42)5.3 施工现场文明施工管理 (43)六、环境保护与文明施工 (44)6.1 环境保护措施 (45)6.2 文明施工管理要求 (46)6.3 应急预案与事故处理 (47)七、施工成本控制 (48)7.1 施工成本预算与核算 (50)7.2 成本控制措施 (51)7.3 成本效益分析 (52)一、前言随着城市化进程的加速,各类建筑项目如雨后春笋般涌现,对土地资源的需求也日益迫切。
场地平整施工方案 2一、前期准备为了确保施工顺利进行,我们需要提前做好以下准备工作:1.现场勘测:对施工场地进行全面勘测,了解地面情况、地势起伏等情况。
2.设计方案:根据勘测结果,制定相应的平整施工方案,包括施工时间、人员配备等。
3.材料准备:准备所需的施工材料,包括土石方材料、平整机械设备等。
二、施工步骤根据前期准备工作,我们将按照以下步骤进行平整施工:1. 清理场地首先,清理场地上的障碍物和杂物,确保施工区域整洁,为后续施工铺平道路。
2. 土方开挖根据设计方案,开展土方开挖作业,将不符合平整要求的土方进行移除或重新分布。
3. 土石方填筑在开挖完毕后,进行土石方填筑,根据设计的高程要求进行合理填筑,保证场地平整度。
4. 平整作业利用平整机械设备对填筑好的土石方进行平整作业,确保场地平整度达到要求。
5. 压实工作最后,对平整完成的场地进行压实工作,确保地基牢固,提高场地的承载能力。
三、施工注意事项1.安全第一:施工过程中要严格遵守安全操作规程,做好人员防护工作。
2.质量把关:施工过程中要定期检查施工质量,及时发现并纠正问题。
3.环保意识:施工过程中要注意环保,减少土石方材料的浪费,降低对环境的影响。
四、施工结束经过我们的精心施工,场地平整作业顺利完成。
我们将保持与客户的密切沟通,确保客户满意度,为客户提供优质的施工服务。
联系我们:如有任何疑问或需要进一步了解我们的施工方案,请随时联系我们。
我们将竭诚为您提供支持和服务。
希望以上内容符合您的要求,如有任何问题,欢迎随时联系我们。
感谢阅读!。
场地土方平整施工方案一、场地平整1、施工程序现场勘察→清除地面障碍物→标定整平范围→设置水准基点→设置方格网、测量标高→平整土方→场地碾压→验收→计算土方挖填工程量2、现场勘察场地平整施工前,施工技术人员应先到现场进行勘察,了解场地地形、地貌和周围环境,根据总平面布置图及竖向规划图,确定出平整场地的范围。
3、清除地面障碍物在场地平整前,先清除地上树木、建筑垃圾。
边施工边将覆盖的绿网揭开,土方施工易选择在无风的时间进行,并从水准点引进基准标高做为土方量计算的基点。
4、施工测量施工区域应布置坐标方格控制网。
布置坐标方格网原则:先整体,后局部,高精度控制低精度。
控制点要选在约束度大、安全、易保护和通视条件好的位置。
首级控点应分布均匀。
平面控制采用两次布设,即首级控制和加密控制。
一级导线控制点既控制平面又控制高程。
测量仪器的选用:采用南方NTS350全站仪。
厂区高程控制测量采用DS3水准仪。
平面控制测量主轴线的测设:厂区的主轴线采用极坐标法进行测设,首先将已知控制点的大地坐标换算为建筑坐标系的坐标,然后反算出主轴线上各设计点相对于已知控制点的放样元素φ、S;按测距和测角的精度要求,依次定出主轴线上各点。
加密控制测量:加密控制点以设在建筑物各轴线上为原则;其测设方法采用直角坐标法进行测设。
高程控制测量测设路线采用闭合导线形式,每个闭合导线环采用往返观测法。
5、控制点的保护布设完的控制网点加设围栏保护措施,并编号设明显的标示牌。
对测设完的控制网点按期进行复测,及时发现各点位的变化,保证测量数据的正确性。
6、厂区平整厂地平整采用挖掘机与装载机结合的方法,挖掘机装土、自卸汽车运土或装载机运土的方式,将所有挖出的土方集中成堆,然后用反铲挖掘机装土,用自卸汽车将土运到低于施工标高的地方,并用装载机摊平,碾压平整,最后用压路机压实。
回填部位土方尽量从厂区内调配,厂区内缺少土方从外调运。
7、现场土方平衡利用方格网计算出土方的施工标高,挖方面积、填方面积,挖填区土方量,并考虑各种变动因素,进行调整,对土方进行综合平衡和调配。
场地平整专项施工方案场地平整是指对土地进行整平、平整,使其适于使用和开发。
场地平整施工是一个复杂的过程,需要综合考虑土壤状况、地形地貌、工程要求和环境因素等多个因素。
下面是一个场地平整专项施工方案,供参考:一、工程概述本工程是在地区进行场地平整施工,目的是为了满足场地的开发和使用需求。
施工内容包括场地勘测、土壤调查、场地平整设计、工程施工及水土保持等。
二、工程前期准备1.场地勘测:对场地进行勘测,确定地形地貌、土质等情况,为后续设计和施工提供依据。
2.土壤调查:进行土壤采样分析,确定土壤性质和质量标准。
3.场地平整设计:根据勘测和土壤调查结果,制定场地平整设计方案。
设计包括整平程度、场地坡度、排水设施等内容。
三、施工过程1.场地布置:根据设计方案,对场地进行布置,包括标示边界、设置施工路线等。
2.场地除草:对场地内的杂草进行清除,保持施工区域清洁。
3.场地平整:根据设计方案,采取相应的方法进行场地平整,包括填方、挖方、整平等。
a.填方:对场地中的低洼地区进行填方处理,采用合适的土方工具和机械设备进行填方。
b.挖方:对场地中的高处进行挖方处理,采用合适的挖掘工具和机械设备进行挖方。
c.整平:对填方和挖方后的地面进行整平,确保地面平整、没有高低差。
4.场地压实:对整平后的地面进行压实,以提高地基的稳定性。
采用振动压实机械设备进行压实工作。
5.排水设施:根据设计方案,设置适当的排水设施,包括排水沟、排水管道等。
a.排水沟:对场地进行排水沟的挖掘和铺设。
排水沟的位置和尺寸应符合设计要求。
b.排水管道:根据设计要求,进行排水管道的铺设和连接。
6.水土保持:在施工过程中,采取必要的水土保持措施,防止土壤流失和环境污染。
例如,设置挡土墙、覆盖草席等。
7.施工验收:在施工完成后,进行施工验收。
验收内容包括地表平整度、排水效果、水土保持等。
如有问题需要进行整改。
四、安全措施1.施工人员应具备相关证书和资质,且按规定佩戴个人防护用品。
场地平整工程施工方案基础工程施工与地基处理为了确保场地平整工程施工的质量和效果,须要进行合理的基础工程施工与地基处理。
本文将以场地平整工程为背景,根据实际情况和需求,提出一套基础工程施工方案,并详细介绍地基处理的方法和步骤。
一、基础工程施工方案1.方案背景在场地平整工程中,基础工程施工是整个工程的关键环节,直接影响到后续施工的稳定性和可持续性。
因此,制定科学合理的基础工程施工方案至关重要。
2.方案内容(1)确定施工范围:根据场地平整工程设计图纸确定施工范围,确保施工过程中不发生拓展或减少工程范围的情况。
(2)清理现场:在开始施工前,清理现场,包括清除垃圾、杂草等,为施工提供整洁的工作环境。
(3)设置围栏:根据施工安全要求,设置围栏,确保施工区域与非施工区域的有效隔离。
(4)制定安全施工措施:根据现场具体情况,制定安全施工措施,包括安全通道设置、施工人员安全培训等。
(5)确定施工队伍:组织专业的施工队伍,并确保施工人员具备相关资格证书和技术经验。
二、地基处理方法和步骤1.地基调查在进行地基处理前,需要对场地进行详细的地基调查,包括土壤类型、土壤层位、地下水位等。
通过调查结果,可以制定针对性的地基处理方案。
2.土方开挖按照施工图纸要求,对场地进行土方开挖,确保地基平整。
开挖过程中要注意避免损坏地下管线,确保施工安全。
3.土方均匀填筑在土方开挖后,进行土方均匀填筑。
为了确保填筑质量,可以采取辅助设备进行振动压实,提高地基的稳定性和承载力。
4.土壤改良如果地基土质较差,需要进行土壤改良。
常用的土壤改良方法包括灰浆处理、水泥搅拌桩等,可根据实际情况选择合适的土壤改良方法。
5.地基平整地基完成填筑和改良后,需要进行地基平整。
可以采用机械摊铺和人工修整相结合的方法,确保地基表面平坦光滑。
6.场地排水为了保证场地的干燥和排水功能,需要进行有效的场地排水处理。
可以设置排水系统,确保雨水及时排出,避免场地积水。
综上所述,基础工程施工方案和地基处理是场地平整工程中不可忽视的部分。
场地平整工程施工方案一、项目背景和目标场地平整工程是指对土地进行清理、拆除、填平、平整等工作,以满足特定需求的施工项目。
场地平整工程通常包括场地准备、场地清理、建筑物拆除、土方平整、排水系统施工等工作内容。
本方案旨在对一个特定场地进行平整改造,以满足后续建设工程的需求。
二、工程内容1.场地准备:对施工区域进行勘测、测量和标志,确定施工边界和临时设施布置区域。
2.场地清理:清除施工区域内的杂草、垃圾、残渣等,确保施工区域的干净整洁。
3.建筑物拆除:根据设计要求对施工区域内的建筑物进行拆除,包括房屋、墙体、地板等的拆除。
拆除过程中需注意安全,确保周围环境不受破坏。
4.土方平整:对施工区域的土地进行平整处理,包括填方、刨方、夯实、压实等工作。
根据设计要求调整地面高程和水平度。
5.排水系统施工:根据设计要求,施工排水系统,包括雨水排水沟、地面排水管道等的布置和施工。
三、施工要点1.施工前的准备工作非常重要,包括场地勘测、测量和标志,确保施工范围的准确性。
同时,还需购置和布置所需的工程设备和临时设施。
2.场地清理工作要彻底,确保施工区域的干净整洁。
清理过程中需注意对环境的保护,妥善处理产生的垃圾和污水。
3.建筑物拆除过程中需注意施工安全,采取必要的防护措施,防止杂物掉落和建筑物倒塌造成人员伤害和财产损失。
4.土方平整工作要按照设计要求进行,注意地面高程和水平度的调整。
填方过程中需注意夯实和压实,确保地基的稳固性。
5.排水系统施工要按照设计要求进行,确保排水系统的正常运行。
施工过程中,需注意排水管道的坡度和连接处的严密性。
四、施工流程安排1.场地准备:施工前进行场地勘测、测量和标志,确定施工边界和临时设施布置区域。
2.场地清理:清理施工区域内的杂草、垃圾、残渣等。
3.建筑物拆除:根据设计要求对施工区域内的建筑物进行拆除。
4.土方平整:对施工区域的土地进行平整处理。
5.排水系统施工:根据设计要求,施工排水系统。
场地平整施工方案
场地平整施工方案主要分为以下几个步骤:
1. 清理场地:移除场地上的杂草、石块、残留物等,并清除其他障碍物。
2. 地面平整:使用挖掘机等工具对场地进行挖掘、填平处理,确保场地表面平整。
3. 土壤处理:对场地的土壤进行处理,使其具备适宜的粉碎度、含水率等参数。
可以
通过翻耕、整地、加水等方式进行处理。
4. 压实处理:使用压路机、震动板等工具对土壤进行压实处理,确保场地坚实稳定。
5. 平整度检查:使用水准仪等工具对场地进行平整度检查,确保场地平整度达到要求。
6. 调整地型:根据实际需要,可以对场地进行调整地型的操作,如高低差调整、坡度
整理等。
7. 最后清理:清理施工过程中产生的垃圾、废料等,确保施工场地干净整洁。
在施工过程中,需要根据场地的具体情况和要求选择合适的工具和技术进行操作,并
严格按照施工方案进行操作,确保施工效果达到要求。
此外,为了确保施工安全,需
要根据相关规定采取相应的安全措施,如佩戴安全帽、防护眼镜等。
场地平整方案目录一、项目概述 (2)1. 项目背景 (2)2. 项目目标 (4)3. 项目范围 (4)二、场地现状分析 (5)1. 场地地理位置 (6)2. 场地地形地貌 (7)3. 场地土壤性质 (8)4. 场地气候条件 (9)三、平整方案设计 (10)1. 设计原则 (12)2. 设计标准 (13)3. 平面设计 (13)4. 剖面设计 (15)四、施工流程 (16)1. 施工准备 (16)2. 施工顺序 (17)3. 施工技术措施 (18)4. 施工进度计划 (20)五、质量控制与监测 (20)1. 质量控制标准 (21)2. 监测措施及方法 (22)3. 质量风险评估及应对措施 (24)六、安全环保措施 (25)1. 安全生产管理 (26)2. 环境保护措施 (27)七、投资预算与资金筹措 (28)1. 投资预算 (29)2. 资金使用计划 (30)3. 资金筹措方式 (31)八、效益分析 (32)1. 经济效益分析 (33)2. 社会效益分析 (34)九、风险评估与应对措施 (35)1. 风险识别 (36)2. 风险评估及等级划分 (37)一、项目概述本次场地平整方案旨在针对特定场地进行整治与改造,以确保其满足相关使用要求和标准。
本项目的实施背景基于城市化进程中的土地规划与建设需求,目的在于提升土地利用效率,优化城市空间布局,同时确保环境可持续发展。
场地平整方案涉及的关键内容包括对场地的地形地貌、土壤条件、周边环境等因素进行全面分析,制定切实可行的平整方案,确保施工过程中的安全、质量、进度及成本控制。
本项目的实施将遵循科学规划、环保优先、合理利用、因地制宜的原则。
通过专业的设计、精细的施工管理和严密的监测手段,旨在创造一个平整、安全、宜人的场地环境,为后续的建设活动奠定坚实的基础。
本场地平整方案的制定与实施,对于推动城市化进程、提高城市品质、改善人居环境具有重要意义。
项目概述部分主要介绍了场地平整方案的背景、目的、意义以及实施原则。
场地平整专项施工方案一、背景与意义场地平整作为施工工程中的重要一环,对于建筑物的基础稳定、整体结构的均衡承载起着关键作用。
而合理的平整施工方案,不仅可以提高工程施工质量,还能够减少后期维修成本,确保建筑物的持久稳定。
本文旨在探讨场地平整专项施工方案的实施方法与要点。
二、施工前准备工作1.工程测绘在进行场地平整之前,首要步骤是进行工程测绘,精确确定场地的地形、高差及土质情况,为平整施工提供准确的参考数据。
2.场地清理对场地进行彻底的清理工作,清除杂草、残留建筑物、废弃物等,保证施工区域的干净整洁。
3.水土保持针对不同的场地土质情况,采取相应的水土保持措施,确保施工过程中不会因为自然环境原因导致工程质量下降。
三、施工流程1.地面排水根据场地的地形要求,确定排水方向和坡度,进行地面排水系统的设计和铺设,确保场地排水畅通。
2.填土夯实在进行填土夯实之前,根据地形高差,确定填土层次和夯实次数,采用机械或人工夯实方法,确保填土均匀、密实。
3.地面整平采用平地机械或人工工具对填土夯实后的场地进行整平处理,确保场地表面平整度符合设计要求。
4.检验验收完成场地平整施工后,对整体工程质量进行检验验收,确保平整度、坡度等符合设计标准,达到施工要求。
四、施工注意事项1.安全第一施工过程中要严格遵守安全操作规程,保障工人的人身安全,避免意外事故的发生。
2.质量保证每个环节的施工质量都需经过严格把控和检验,确保平整施工的质量达标,提高工程安全性和可靠性。
3.环境保护在施工过程中要注意环境保护,避免污染土壤、水源等自然资源,减少对周边环境的影响。
五、总结场地平整专项施工是建筑工程中至关重要的环节,影响着整个工程的稳定性和持久性。
通过科学的施工方案设计和严谨的操作流程,可以确保平整工程顺利进行,达到预期效果。
施工单位在进行场地平整专项施工时,务必严格按照设计要求和标准进行操作,保障工程质量,实现建筑物的长期稳定使用。
2024年五四青年节青春飞扬演讲稿青春因奉献而美丽____市漳滏河管理处柳林管理所蔡超青春是明媚的朝阳,青春是缤纷的花朵,青春是美好生活的依托,青春是事业成功的希望。
年轻的我们拥有无限的____与活力,憧憬着美好的期待与梦想。
我从来不去叹息风雪无情,只想让青春写下奋斗的印记,因为我骄傲—我是一名年轻的水利人。
每个人都有自己的青春梦想,只有将____与梦想在奉献中燃烧,才能放射出更加夺目的光芒。
工作没有高低贵贱,越是平凡的岗位,就更需要我们点燃青春的____,始终以饱满、乐观的热情投身于工作中去。
记得在雷锋日记中有这样一段话:力量从团结来,智慧从劳动来,行动从思想来,荣誉从____来。
郭明义和姚明河他们本着干一行、爱一行、冲锋在前、吃苦在先、脚踏实地的工作作风在平凡的岗位上做出了不平凡的业绩。
在日新月异的当今社会中,每个岗位都同等重要、不可或缺。
我工作的基层所里年轻人众多,在所领导的带领下,朝气蓬勃的团队精神无处不在。
不论是在河道治理、防洪抗旱还是在农田灌溉上,多少个日日夜夜同事们以事业为先舍小家顾大家,工作中爱岗敬业、无私奉献、不计回报。
生命中最大的奖励并不是财富的积累,而是奉献带给精神上的满足。
平日里,所里的工作紧张有序。
在对待管辖内严禁河道两岸私自搭建和倾倒工业建筑垃圾的工作中,因监管时间和地点的不固定,所里领导作出了及时有效的对策方案,包括____在内全员上岗不分昼夜,一定要确保工作顺利完成。
接到任务后大家立即行动起来,立足本职,忠于职守,为改善主城区河道环境,为邯郸争创全国文明城市贡献自己的一份力量,在平凡而不平淡的岗位上,展现出自己平实而又光彩的人生。
因为只有深爱自己的岗位,才能感受到工作的快乐,读懂奉献的乐趣,领悟到生活的真谛。
水利事业的建设需要象我们这样拥有奉献____的年轻人。
2024年五四青年节青春飞扬演讲稿(2)尊敬的各位领导、亲爱的师长、亲爱的同学们:大家下午好!我很荣幸能够站在这里,为大家献上一份关于五四青年节的演讲稿。
场平工程实施施方案一、工程概述场平工程是指对现有场地或土地进行平整、充填、改造、绿化等工程,以适应特定的建设需求。
其目的是通过有效的土地利用和改善土地条件,为后续的建设项目创造良好的基础条件和环境保障。
本次场平工程项目位于XX市郊区,项目总用地面积约为XXX平方米,主要包括平整场地、土地充填、排水工程和绿化工程等内容。
本方案将针对该项目的特点和具体要求,进行详细的实施方案优化设计。
二、项目依据1.《建设工程用地规划许可证》2.国家相关法律法规3.《土地利用规划许可证》4.《XX市城市规划许可证》5.招投标文件三、工程内容1. 场地平整(1)对场地进行综合测量,确定地势高低及坡度情况;(2)根据设计要求进行场地平整,包括填平低洼地带,削减高地部分等;(3)对场地表面进行初步整理,清除大型障碍物,洞填坑补,确保场地平整度符合要求。
2. 土地充填(1)根据场地状况进行土壤勘察,确定土地充填区域;(2)采用合适的土方开挖和填筑技术,对土地进行填充和整平。
3. 排水工程(1)根据场地地势进行综合分析,确定排水路线和排水设施;(2)设计合适的排水系统,包括雨水管道、雨水口等设施,确保场地排水畅通。
4. 绿化工程(1)对场地进行绿化设计,包括栽植乔木、灌木、草坪等;(2)完成绿化工程施工,确保绿地面积符合要求,并做好养护工作。
四、施工方案1. 场地平整(1)前期准备:清理场地,确定场地边界线,做好安全措施。
(2)土地平整:采用推土机、平地机等设备,进行土地平整工作。
(3)表面整理:清除大型杂物,填平坑洞,进行表面整理工作。
2. 土地充填(1)土地勘察:进行土壤勘察,确定土地充填区域和土地来源地。
(2)土方开挖:采用土方机械进行土壤开挖,并运输到指定地点。
(3)土壤填筑:将开挖的土壤填充到指定区域,进行土壤整平。
3. 排水工程(1)排水系统设计:根据场地地势和地形设计合适的排水系统。
(2)排水施工:安装排水管道、管井等设施,确保排水畅通。
引言概述:场地平整工程是指通过各种施工技术和设备,将不平整或不符合要求的场地变平整、均匀、光滑,并满足项目要求的一项工程。
本文将对场地平整工程的实施方案进行详细阐述,包括施工准备、施工步骤、施工要点等。
正文内容:一、施工准备1. 确定施工区域:根据相关文件和要求,确定施工范围并划定施工区域。
2. 场地勘察和记录:对施工区域进行勘察,记录场地现状、地质条件、土壤性质等重要信息。
3. 设备和材料准备:根据施工要求,准备所需机械设备、工具和材料,并确保其完好可用。
二、施工步骤1. 清理场地:清理施工区域内的杂物和垃圾,确保场地整洁。
2. 土方开挖:根据设计要求,进行土方开挖,包括挖土和挖坑等作业。
3. 土石方填筑:根据施工方案,进行土石方填筑,包括填土、夯实和调整土层等工作。
4. 平整处理:利用平地机械进行场地平整处理,使其达到规定的要求。
5. 检查验收:对施工完成的场地进行检查和验收,确保施工质量符合要求。
三、施工要点1. 土方开挖要点:a. 合理选择开挖方式和工具,避免对周边环境和设施造成不利影响。
b. 控制开挖深度,避免破坏地下管线和基础设施。
c. 对于较软土壤,采取支护措施,保证施工安全。
2. 土石方填筑要点:a. 选择合适的填料和填筑方法,确保填筑层稳定可靠。
b. 调整土石方填筑密实度,避免坍塌和沉降现象。
c. 对于需要抗渗要求的场地,做好防渗处理,避免水分渗透。
3. 平整处理要点:a. 检查并调整场地高低差,保证整个施工区域的水平度。
b. 对于较大的高差,采取适当的填充和夯实处理,保证整体平整度。
c. 对于某些特殊区域,如坡地和沉降区域,采取相应的补充处理措施。
4. 施工质量控制要点:a. 合理设置检查点,对施工过程进行抽查和监控,确保施工质量符合要求。
b. 按照工程规范和要求,进行必要的试验和检测,确认施工质量稳定可靠。
c. 及时修复施工过程中出现的问题,确保施工质量符合要求。
四、施工安全措施1. 现场安全:设置警示标识,明确施工边界,以确保工人和行人的安全。
第1篇一、工程概况本工程位于XX市XX区,占地面积约为XX平方米。
工程主要内容包括平整场地、基础开挖、基础回填、排水设施建设等。
本方案旨在确保施工质量、安全、进度和环保,以满足工程要求。
二、施工准备1. 人员准备:组织专业施工队伍,包括项目经理、施工员、质检员、安全员等,确保各岗位人员具备相应的资质和经验。
2. 材料准备:提前采购必要的施工材料,如砂石、水泥、钢筋、模板等,确保材料质量符合设计要求。
3. 设备准备:检查并调试施工设备,如挖掘机、推土机、压路机、洒水车等,确保设备性能良好。
4. 技术准备:编制详细的施工方案,包括施工流程、质量标准、安全措施等,并进行技术交底。
三、施工流程1. 测量放线:根据设计图纸,进行现场测量放线,确定场地边界及基础位置。
2. 基础开挖:采用挖掘机进行基础开挖,确保开挖深度、宽度符合设计要求。
3. 基础回填:回填材料采用砂石混合料,分层回填,每层厚度不超过20cm,并进行压实。
4. 平整场地:- 使用推土机对基础回填后的场地进行初步平整。
- 使用压路机对平整后的场地进行压实,确保地面平整度达到设计要求。
- 使用洒水车进行场地洒水,防止扬尘。
5. 排水设施建设:根据设计图纸,建设排水沟、检查井等排水设施,确保场地排水畅通。
四、质量控制1. 材料质量:严格控制材料质量,确保所有材料符合设计要求和规范标准。
2. 施工质量:严格执行施工工艺,确保每道工序的质量。
3. 检测验收:定期进行质量检测,包括平整度、压实度、排水性能等,确保达到设计要求。
五、安全措施1. 人员安全:加强安全教育,提高施工人员的安全意识。
2. 设备安全:定期检查设备,确保设备运行安全。
3. 现场安全:设置安全警示标志,防止意外事故发生。
六、环保措施1. 扬尘控制:施工现场设置围挡,防止扬尘扩散。
2. 噪音控制:合理安排施工时间,减少噪音污染。
3. 废水处理:对施工废水进行处理,确保达标排放。
七、进度安排根据工程量,制定详细的施工进度计划,确保工程按期完成。
房地产项目地块场地平整工程施工方案目录一、项目概述 (2)1. 项目背景 (2)2. 项目目标 (3)3. 项目范围 (4)二、场地现状及分析 (5)1. 场地自然条件 (6)2. 场地原有设施 (7)3. 场地平整难点分析 (7)三、施工方案设计 (8)1. 设计依据 (10)2. 设计理念 (11)3. 总体施工流程 (12)4. 关键技术措施 (13)四、施工计划安排 (14)1. 施工进度计划 (16)2. 资源调配计划 (17)3. 安全生产措施 (18)五、质量保证措施 (19)1. 质量管理体系建立 (21)2. 质量检测与控制方法 (22)3. 质量风险评估及应对措施 (23)六、环境保护与文明施工 (24)1. 环境保护措施 (25)2. 文明施工管理规定 (26)3. 减少噪音和尘土污染措施 (27)七、成本预算与资金管理 (28)1. 成本预算依据 (29)2. 资金筹措与使用计划 (30)3. 成本控制与监督管理 (31)八、风险评估与应对措施 (32)一、项目概述本项目为一个房地产项目,位于城市核心区域,占地面积约为XXX万平方米。
项目旨在建设一个高品质的住宅小区,包括多栋高层住宅、商业综合体、幼儿园等配套设施。
地块场地平整工程是整个项目的基础工程,对于项目的顺利推进和后续施工具有至关重要的作用。
本次场地平整工程的主要内容包括:清除地块上的杂物和植被,进行土壤改良,调整土壤质地,确保地基承载力满足设计要求。
通过场地平整,将为后续的基坑开挖、基础施工等提供良好的工作条件。
为确保项目的顺利进行,我们将严格按照施工计划进行施工,确保工程质量,降低造价。
我们将加强现场管理,确保安全生产,为当地居民提供一个舒适、安全的居住环境。
1. 项目背景在当前经济快速发展的背景下,我国城市化进程不断加快,房地产行业也随之蓬勃发展。
作为推动城市建设发展的重要组成部分,本项目旨在为城市的发展注入新的活力,提供优质的居住环境。
场地平整工程施工方案地形测量与地貌修整的整合实施一、概述场地平整工程是指对地表地形、地貌进行修整,使其更加平坦、整齐,并满足特定的使用需求。
地形测量与地貌修整是场地平整工程中的重要环节,本文将探讨地形测量与地貌修整的整合实施方案。
二、地形测量1.测量方法选择针对不同场地的特点,可选择合适的地形测量方法,如全站仪测量、GPS测量、激光扫描等。
在选择测量方法时,需考虑测量精度、测量时间、成本等因素。
2.测量数据处理地形测量完成后,需对测量数据进行处理,包括数据导入、数据清理、数据分析等。
通过地形数据的处理,可以获取场地的高程、坡度、坡向等信息,为地貌修整提供依据。
三、地貌修整1.设计方案制定根据测量数据和使用需求,制定地貌修整的设计方案。
设计方案应考虑场地的功能性、美观性和可持续性,并与相关规范和标准相一致。
2.修整方式选择地貌修整可以通过填挖、平整、压实等方式进行。
根据场地的具体情况和修整要求,选择合适的修整方式,并确保施工过程中不影响场地的坚固性和稳定性。
3.施工管理在地貌修整的施工过程中,需进行合理的施工管理,包括施工进度控制、质量监督、安全保障等。
同时,与其他施工工序进行协调,确保施工各环节的衔接顺利。
四、整合实施方案1.前期准备在实施整合方案之前,需进行充分的前期准备工作。
包括场地勘察、材料准备、人员培训等,确保整个实施过程的顺利进行。
2.实施步骤整合实施方案需要按照一定的步骤进行,包括地形测量、修整设计、施工管理等。
各个步骤之间需要紧密配合,确保工程的质量和进度。
3.监测与评估实施完成后,需进行地形再测量和修整效果评估。
通过与设计方案的对比,评价实施效果,并根据评估结果进行后续的优化和改进。
五、总结地形测量与地貌修整的整合实施是场地平整工程中的重要环节。
通过科学合理地选择测量方法,制定设计方案,进行施工管理,可以实现场地的平坦整洁,满足特定的使用需求。
在实施整合方案时,需要注意前期准备工作,合理安排实施步骤,并进行监测与评估,以保证工程质量和效果的达到。
施工方案.场地平整一、引言场地平整是任何建筑项目的基础和关键步骤,它决定了后续施工能否顺利进行。
本方案旨在明确场地平整的施工过程,包括场地勘察与分析、平整目标与要求、平整方法与设备、平整土方计算、排水与防水措施、环境影响评估、安全施工措施以及平整质量监控等关键环节。
二、场地勘察与分析对场地进行详细勘察,包括地形、地貌、地质构造、地下水位、土壤类型及承载能力等因素。
分析勘察结果,评估场地平整的难易程度及可能遇到的风险。
三、平整目标与要求根据项目需求,确定场地平整后的高程、坡度、平整度等参数。
制定平整过程中的质量标准和技术要求。
四、平整方法与设备根据场地实际情况,选择合适的平整方法,如挖填平衡法、削峰填谷法等。
根据平整方法和工程规模,选用适当的施工设备,如挖掘机、推土机、装载机等。
五、平整土方计算根据场地勘察结果和平整目标,进行土方量计算。
制定土方调配方案,确保挖填平衡,减少土方外运。
六、排水与防水措施设计并实施有效的排水系统,确保场地平整后无积水现象。
采取防水措施,如铺设防水材料等,防止地下水对场地平整的影响。
七、环境影响评估评估平整过程中对周围环境的影响,如噪音、扬尘、水土保持等。
制定环境保护措施,减少对环境的影响。
八、安全施工措施制定并落实安全施工规范,确保施工人员和机械设备的安全。
设立安全警示标志,提醒施工人员和周边居民注意安全。
九、平整质量监控设立质量监控体系,对平整过程进行全程监控。
采用合适的检测设备和方法,确保平整结果符合设计要求。
十、结语场地平整作为建筑项目的基础工作,对于后续施工和建筑质量具有重要意义。
本方案从多个方面对场地平整的施工过程进行了详细规划,旨在确保平整工作的顺利进行,为项目的成功实施打下坚实基础。
场地平整实施方案
第一章、编制说明及特点
1.1编制说明
场地平整是将本项目需进行建设范围内的自然地面,通过人工或机械挖填平整改造成为设计所需的平面,以利现场平面布置和文明施工;平整场地要考虑满足总体规划、交通运输和场地排水等要求,并尽量使土方挖填平衡,减少运土量和重复挖运。
场地平整是整个工程建设的基础,它的质量好坏,将直接关系到整个项目的投资建设成本。
为保证本工程场地平整的施工质量,同时保证施工安全,特编制此方案。
1.2实施依据
(1)省建筑设计院提供的规划设计方案图及其他有关的技术资料。
(2)国家现行有关规程、规范和标准。
(3)为提高工程量计量准确度,采用专业测绘队电子计算土石方挖填量。
1.3工程特点及难点
(1)场地采用平坡式竖向布置,由北向南排水,排水坡度大于1.0%。
(2)根据室外设计标高及场地现状情况,挖方量少,填方量较多。
(3)填方区填土应分层压实,压实系数≥0.9,填料中碎石粒径不应大于250mm。
(4)场平可先填土至略低于设计标高约0.50米标高处,待建筑物基础全部施工完成后,按竖向布置图的设计标高把剩余土方精平至场地设计标高。
(5)工期紧,场地高差大,工程量大。
(6)地质条件差,除表层砂质粉土外,以下几乎全为风化岩,有些部位需进行爆破。
第二章、组织机构2.1 组织关系
2.2 各自职责:
2.2.1项目部
项目部是施工过程的组织者、协调者、管理者。
(1)负责施工单位的进场安排及技术交底。
(2)负责向施工单位交代坐标和水准控制点。
(3)审查施工单位的施工组织设计或施工方案,并提出修改意见。
(4)负责临时道路材料进场检查、中间验收及隐蔽验收等。
(5)负责对本工程的全过程进行计划、组织、协调和控制。
(6)负责监督有关工程质量和施工进度等方面的指令在施工中有效地贯彻执行。
(7)负责协调测绘单位开展原始地貌测量及竣工测量。
(8)负责完成工程计量及工程款支付。
2.2.2中介测绘队
(1)负责测量工程场地原始地貌坐标。
(2)根据原始地貌坐标及设计标高测算挖土量和填土量。
(3)场地平整完工后,测量验收是否达到设计要求标高。
(4)绘制场地原始地貌方格网及竣工方格网,出具最终挖土和填土工程量成果。
2.2.3 施工单位
(1)按项目项目部指定边界坐标和水准点组织场平施工和临时道路施工。
(2)向项目部申请检查和验收。
(3)根据设计文件要求,负责编制施工组织设计或施工方案。
(4)负责施工质检及施工记录的资料整理。
(5)落实技术作业指导书的实施,认真阅读设计文件和施工图纸,负责对施工人员进行施工技术交底和技术指导。
(6)负责场地平整期间施工安全检查管理工作。
(7)负责向施工人员进行安全教育和安全交底工作。
(8)对发现的安全隐患或安全问题提出整改意见并及时督促处理。
第三章、总平面布置
3.1布置原则
3.1.1场平施工时,在施工安全范围内不得与其它工作交叉施工。
3.1.2施工范围内的沟道、坑洞、水井要首先填平、按设计要求压实,以利施工机械安全运行。
3.1.3场平施工区要先修建临时道路,以利项目施工期间各种施工机械和车辆安全运行。
3.1.4场平施工根据地上附属物和苗木清理情况,分区分片进行,但必须保证后续片区接茬处施工质量能够满足设计和规范要求。
3.2现场总平面管理办法
3.2.1场平施工必须严格按照施工组织措施的要求进行,若遇到特殊问题应及时向项目部反映,及时解决该问题。
3.2.2场平施工过程中,施工顺序及车辆行驶路线一般不作改动,若遇特殊情况,可根据实际情况进行部分修改,但必须事先征得项目部的同意。
3.2.3施工线路上,必须事先清除障碍物,保证施工的顺利进行。
3.2.4施工现场设置警界线,外来人员及非作业人员严禁入内,以免发生意外事
故。
第四章、施工进度计划
4.1施工进度计划
施工总叠加天数为30天,可进行交叉作业,实际日历工期为26天,自2015年4月1日开始至2015年4月30日结束。
具体见以下工期说明及施工进度横道图:4.1.1场平范围测量放线: 共需2天;
4.1.2场平区域内清表:共需3天;
4.1.3场平区域内临时道路修建:共需7天;
4.1.4场地平整施工:共需16天;
4.1.5竣工测量验收:共需2天。
高新区院区场地平整施工进度横道图
4.2施工进度计划调整
在场地平整施工过程中,当产生以下几种情况时,将对施工进度进行调整:4.2.1在施工期间,如受到不良天气影响,导致进度有变,将根据具体情况进行调整。
4.2.2在施工过程中,如遇到地上附属物和苗木清理进度影响,部分调整施工顺序和施工方法,以确保施工质量和施工进度。
4.2.3在施工过程中,如遇其它不可预见性因素影响施工进度,将根据具体情况进行调整。
第五章、施工准备
5.1审核场地施工组织设计或施工方案,并按规定程序进行审批:
施工单位开工前需编制施工组织设计或施工方案,报企业技术负责人审批后,交项目部批准后,方能开工建设。
5.2项目部技术交底:
由项目部组织工地会议,测绘队及施工单位人员参加,交底的范围如下:
(1)图纸及有关技术文件;
(2)工程坐标及水准控制点;
(3) 场平施工的范围和工期要求;
(4) 场平施工的注意事项;
5.3施工单位技术交底:
施工单位必须对全体作业人员进行技术、质量、安全三级交底。
所有参加施工的人员必须牢固记住技术交底的内容。
交底的范围如下:
(1) 场平施工的范围和工作量。
(2) 场平施工的时间和进度。
(3) 场平施工人员组织,各个面、点的工作负责人。
(4) 场平施工的作业指导书,撒水、碾压等各项工序的要点,施工方法及施工顺序,对施工方法进行交底时要配合有图片解释,以便施工人员能够清楚、明白。
第六章、施工方案
6.1场地平整施工流程图(见下图)
6.2测量放线
本工程占地面积大,测量精度要求高,难度大。
首先利用设计单位移交的测量基准点由测绘对放出场区围墙轴线,再采用此轴线外延一定区域作为场平范围边线,外延范围应考虑围墙外排水沟,护坡等因素。
测绘队完成现状地貌方格网测绘,根据设计图纸及交底要求,测算挖方、填方工程量,并将方格网点坐标交予施工单位。
6.3场地清表
本工程所处位置为苗木种植区,上有浅层植被覆于地表。
场平施工前应首先清除地表植被及垃圾。
6.4临时道路施工
本工程场地地表为砂质粉土,东北侧为挖方区,南侧为填方区,首先对挖方区选取适当位置开辟施工临时进场道路,至填方区后采取洒水碾压方式进行道路硬化,临时道路洒水碾压标准均应以正常场平施工标准进行,填方区临时道路随场平逐渐分层提升。
采用机械压实方法,在碾压机械碾压之前,宜先用轻型
推土机推平,低速预压4-5遍,使表面平实;且应先静压,而后振压。
应采用“薄填、慢驶、多次”的方法,填土厚度不应超过30 cm;碾压方向应从两边逐渐向中间。
6.5场地平整土方开挖
(1)挖方边坡应根据使用时间(临时或永久性)、土的种类、物理力学性质、水文情况等确定。
对于永久性场地,挖方边坡坡度应按设计要求放坡。
对于使用时间较长的临时性挖方边坡坡度,应根据工程地质和边坡高度,结合当地实践经验确定。
(2)场地边坡开挖应采取沿等高线自下而上、分层、分段依次进行,禁止采用挖空底角的方法;在边坡上采取多台阶同时进行机械开挖时,上台阶应比下台阶开挖进深不少于30 m,以防止塌方。
(3)对于需爆破部位,需检查专业队伍是否具有爆破资质,爆破药材渠道正规,安全控制措施得当方能实施爆破施工。
6.7场地平整填方
(1)填土应采用挖方区余土,并控制土的含水率在最优含水量范围内。
当采用不同的土填筑时,应按土类有规则地分层铺填。
(2)填土应从最低处开始,最低处优先使用爆破后的石碴、挖出的风化粒料,由下向上整宽度分层填夯实。
(3)在地形起伏之处,应做好接搓,修筑1:2台阶形成边坡,每台阶高可取50cm,宽100 cm。
分段填筑时每层接缝处应作成大于1:1.5的斜坡,碾迹重叠0.5-1 m,上下层错缝距离不应小于1 m。
6.8质量管理
(1)调动施工单位主观能动性,加强事前、事中控制,尤其强化过程控制。
(2)严格执行施工组织设计的质量管理措施。
(3)监督检查施工单位的质量保证体系和质量计划的执行。
6.9 安全文明管理
(1)禁止发生任何斗嘴打架等事件,不发生任何人身伤亡事故;
(2)不发生任何机械故障及设备损坏事故。
(3)不发生任何无安全技术交底就盲目施工事件,不发生施工人员不按操作规程及安全交底胡乱施工事件。
(4)所有施工人员穿戴要整齐,言行举止要礼貌、规范,不影响投资人形象。
(5)保护生态环境,不超标排放,不发生环境污染事故,落实环保措施;(6) 废弃物处理符合规定,力争减少施工场地和周边环境植被的破坏,减少水土流失;
6.10 信息管理
(1)保证信息及时收集、准确汇总、快速传递,充分发挥信息的引导作用,提
高工程质量、服务质量。
(2)参建各方要及时沟通,对提出的问题及时反馈信息,并做好存档。
