南京南站龙西立交互通二期工程钢箱梁制作及施工方案编制: 张彬彬复核: 张真审核: 吴文汉目录一、工程概况 (3)二、编制依据 (5)三、施工组织机构及人员配置 (6)四、制作工艺 (9)五、运输及现场安装方案 (20)六、质量保障体系 (35)七、工程安全体系及安全生产保证措施 (37)一、工程概况1、结构形式龙西立交位于南京南站西南角,是机场高速与宏运大道相交的节点。
现状宏运大道地面主干路下穿机场高速主线和集散车道,龙西立交一期EN 和SE两条右转匝道已实施完成,以沟通宏运大道地面主干路和机场高速东侧集散车道。
二期实施NE、ES两条左转匝道和WS右转匝道联系宏运大道地面主干路和机场高速西侧集散车道。
远期实施宏运大道高架快速路上跨机场高速主线车道和两侧集散车道。
南京南站综合枢纽快速环线龙西互通二期工程钢箱梁位于ES匝道桥。
ES匝道桥起点桩号 EsK0+086.150,终点桩号 EsK0+933.940,全长847.79m,共9联。
跨径组合为((3*30)+(4*30)+(31+33+31))m,预应力混凝土连续箱梁+((39+52+40)+(42+46))m钢结构连续箱梁+((23.79+24.20+23.90)+(29+31+29) +(27+30+30)+(25+25+25))m 预应力混凝土连续箱梁。
2、钢箱梁分段情况箱梁分段思路:1、钢箱梁横跨EN匝道,机场高速东侧集散车道,机场高速主车道,机场高速西侧集散车道,施工环境复杂,尽量减少对道路交通的影响。
2、满足箱梁节段运输要求,重量基本控制在65吨以下。
3、对于河道上方安装工况复杂的节段进行细化,基本控制在30吨以下,以保证吊机最大臂长时吊装重量要求。
4、满足复杂施工环境下箱梁吊装的安全性合可靠性。
钢箱梁节段悬臂段与中间主体箱梁部分分开制作安装。
主体箱梁部分第四联分为14个吊装节段,第五联分为10个吊装节段,共分为24个吊装节段。
最大吊装重量62t。
.****路〔机场路—**立交〕整治工程钢箱梁施工组织设计第一节工程概况该工程位于***〔机场路--**立交〕的**河段。
钢箱梁主桥宽**米,长**米,高约2米,钢箱梁主体结构重量约1200吨,钢箱梁防撞护栏重量约吨,经设计同意,我们拟定横向分三块,纵向分五段来制作安装,共分十五块钢箱梁,其中最重一块钢箱梁重量为吨。
施工内容:钢板预处理、钢结构制作、检测、运输、吊装、安装、涂装等。
本工程施工过程中必须做好与土建的施工协调与配合、临近构筑物的保护。
可能出现的施工图修改引起的工程量增减以及根据业主设计明确指令需在工程范围外增加的工程量。
本工程必须按照设计院编制的施工文件及国家相关标准精心组织、精心施工,质量标准为优良。
本工程具体开工日期以业主工程师签发的开工令为准,方案从2021年月日~2021年月日完成,方案工期天。
一、主体结构形式和技术参数本桥为机场路以北至**立交以南段〔桩号K9+**~K10+**〕,工程范围内含长**3m的高架桥及一对宽**m的平行匝道。
高架桥主线标准宽度为**m,上跨**路、车站北段延伸线、**路等路口及麦庙港河地面河道。
高架桥梁工程总面积**6m2,其中主线桥面积**m2,匝道**0m2。
主线标准段上部结构Hj28~Hj29箱梁联采用钢箱梁,跨越麦庙港河,上部结构采用30+50+30m等高度连续钢箱梁,箱梁断面为单箱三室,梁高2.0m,顶板宽度为24.8m,底板宽度为19.3m,顶底板均沿道路中心线设2.0%的横坡。
顶板厚度在距离中墩中心线5m范围内为16mm,其余位置均为14mm,底板厚度在距离中墩中心线6m范围内为20mm,其余位置均为12mm。
腹板厚度均为12mm,横隔板间距3m,横隔板厚度为10mm。
端横梁、中横梁厚度均为20mm。
顶、底板均设置U型加劲肋,顶板U型加劲肋高度为280mm,厚度为8mm,底板U型加劲肋高度为260mm,厚度为6mm。
边跨端部做成牛腿,增大边跨支座横向间距,防止钢箱梁端部上翘,牛腿在道路中心线处高度为1.05m,边墩钢箱梁支座间距为12m,梁底支座用垫块调平。
箱梁施工合同模板甲方(建设单位):______________________乙方(施工单位):______________________根据《中华人民共和国合同法》和有关法律规定,甲乙双方经友好协商,就甲方委托乙方承揽箱梁工程施工事宜,达成如下合同:第一条项目名称甲乙双方约定的工程项目为______________________箱梁施工工程,项目地点为______________________。
第二条工程内容1. 甲方委托乙方进行箱梁的施工工作,具体工程内容包括但不限于箱梁的浇筑、固定、砼浇注等。
2. 乙方应按照相关国家标准和工程设计要求完成施工任务,并确保施工质量满足要求。
第三条合同价款1. 乙方完成合同约定的工程后,甲方应按照乙方完成的工程量支付相应的合同价款,合同价款共计人民币(¥____________)元,支付方式为______。
2. 如甲方需增加或减少工程量,应经双方协商确定,并按照实际工程量支付相应的合同价款。
第四条工期1. 本合同的工期为______天/月,具体施工时间安排由双方确定。
2. 如因不可抗力等原因导致工期延误,双方应友好协商解决,并可根据实际情况调整工期。
第五条材料和设备供应1. 乙方应按照工程设计要求提供施工所需的材料和设备,并保证材料和设备的质量符合相关标准。
2. 如甲方需要提供部分材料和设备,应在合同签订后尽快提供,并确保供应及时到位。
第六条安全保障1. 双方应共同遵守工程施工安全规定,保障工程现场人员和设备的安全。
2. 如发生施工安全事故,应及时报告有关部门并协助处理。
第七条质量保证1. 乙方承诺施工质量符合设计要求和相关标准,并保证作业过程中不损坏其他设施和建筑。
2. 如发生质量问题,乙方应及时处理,并承担相应的责任。
第八条竣工和验收1. 乙方完成工程后,甲方应派人员进行竣工验收,符合验收标准后方可交付使用。
2. 若工程存在质量问题,甲方可要求乙方进行整改,直至符合验收标准为止。

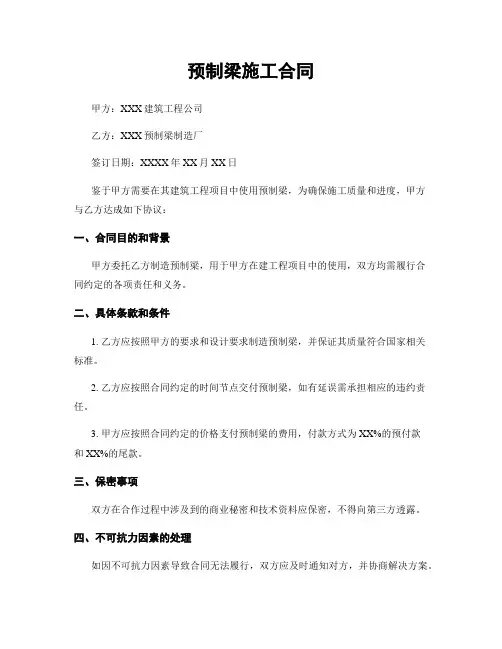

预制梁施工合同
甲方:XXX建筑工程公司
乙方:XXX预制梁制造厂
签订日期:XXXX年XX月XX日
鉴于甲方需要在其建筑工程项目中使用预制梁,为确保施工质量和进度,甲方
与乙方达成如下协议:
一、合同目的和背景
甲方委托乙方制造预制梁,用于甲方在建工程项目中的使用,双方均需履行合
同约定的各项责任和义务。
二、具体条款和条件
1. 乙方应按照甲方的要求和设计要求制造预制梁,并保证其质量符合国家相关
标准。
2. 乙方应按照合同约定的时间节点交付预制梁,如有延误需承担相应的违约责任。
3. 甲方应按照合同约定的价格支付预制梁的费用,付款方式为XX%的预付款
和XX%的尾款。
三、保密事项
双方在合作过程中涉及到的商业秘密和技术资料应保密,不得向第三方透露。
四、不可抗力因素的处理
如因不可抗力因素导致合同无法履行,双方应及时通知对方,并协商解决方案。
五、协议终止的条件
合同期限届满或双方协商一致终止合同。
六、违约和争议解决方式
如一方违约,应承担相应的违约责任;如发生争议,双方应协商解决,协商不成可向有关部门申请调解或仲裁。
七、其他附加条款
1. 本合同一式两份,甲乙双方各执一份,具有同等法律效力。
2. 本合同自双方签字生效,至合同履行完毕终止。
甲方(盖章):XXX建筑工程公司
乙方(盖章):XXX预制梁制造厂
以上为双方签订的预制梁施工合同,希望双方能够按照合同约定履行各自的责任,共同完成工程项目,达到预期的效果。

钢箱粱施工(三)、钢混结合梁施工1、主要工程概况及特点(1)、主要工程概况本合同段钢箱—混凝土结合梁共有两处,分别为跨河北路及跨京山铁路,孔跨布置均为1-50m。
主梁横向分为两个上开口的箱体,单箱宽度为1.4m,高度为2.9m,箱中距为3.6m。
钢梁部分下翼缘板厚度为34mm,腹板厚度为16mm。
间隔约6m设置横隔板,并在支点及连接处对横隔板予以加强。
钢箱梁与混凝土桥面板通过主梁及横隔板上翼缘上的传剪器连接,使之组成组合断面共同受力。
桥面板混凝土顶宽为8.9m,钢箱顶混凝土厚度为30cm,跨中厚度为25cm,混凝土强度级别为C40。
施工要求先采用纵向拖拉钢箱梁就位,然后利用钢箱梁悬吊模板浇筑桥面混凝土。
(2)、主要特点①、桥下交通繁忙,施工干扰大跨京山铁路处为干线铁路,昼夜不停地通过多对列车;跨河北路处为城区交通要道口,行人和车辆穿梭如流。
施工不能影响列车畅行,也不得阻塞车辆和行人的正常通行。
因此,施工干扰很大。
②、不安全因素多在施工过程中,无论是基础的开挖,还是上部梁的施工,车辆与行人的安全问题都很突出,施工安全工作稍有疏忽,都将发生安全事故。
③、质量标准高无论是钢箱梁加工制作精度,还是箱梁的组装、混凝土与箱梁结合性能、钢箱梁的防腐、传剪器的焊接、标高控制及予拱度的设置等要求都很高很严。
④、使用新技术、新材料、新工艺多钢箱—混凝土结合梁是桥梁的一种新结构,在设计上将采用很多新材料,在施工中必须相应的要采用很多新技术、新工艺才能达到设计质量要求。
2、施工顺序两跨钢箱—混凝土结合梁桥桥跨结构及跨径相同,因此,两桥采用同种方案,用相同的施工方法组织施工。
由于本合同段桥梁施工需用制式器材多,所以,两桥的支架平台和军用梁导梁共用一套,先进行跨河北路立交桥的钢箱梁拖拉,后进行跨京山铁路立交桥钢箱梁的拖拉。
3、施工方案(1)、承台施工靠近铁路墩的承台和跨河北路桥墩的承台开挖采用钢板桩围护,机械开挖。
(2)、墩身施工按墩身设计的尺寸定型加工钢模,一次浇筑成型。

桥梁钢梁工程施工协议书本协议书由甲方(以下简称“甲方”)与乙方(以下简称“乙方”)共同订立,双方在平等、自愿的基础上,就桥梁钢梁工程的施工事宜达成如下协议:一、工程概况1. 项目名称:XXX桥梁钢梁工程2. 工程地点:XXX地区3. 工程范围:包括但不限于桥梁钢梁的制造、运输、安装等内容。
4. 工程期限:自本协议签订之日起,至工程竣工验收合格之日止。
二、甲方责任1. 提供资料:甲方应向乙方提供与工程施工相关的合法、完整、准确的设计图纸、施工方案、技术要求等资料。
2. 现场配合:甲方应保证施工现场的安全秩序,并提供必要的劳动力、设备以及施工材料等。
三、乙方责任1. 施工组织:乙方应根据甲方提供的资料,制定详细的施工方案和施工组织设计,并提供给甲方审核与确认。
2. 施工技术:乙方应派遣具备相关专业资质和技术经验的工程师与施工人员,按照国家有关标准和规范进行施工,确保施工工艺和质量符合要求。
3. 安全管理:乙方应建立完善的安全管理制度,确保施工期间的安全,减少事故发生的可能性,并对施工人员进行必要的安全培训。
4. 质量保证:乙方对施工过程中的质量问题承担责任,并确保施工质量达到甲方要求的标准。
四、工程款及结算方式1. 工程款:工程款总额为XXX(大写),按照如下比例进行支付:- 前期工程款:工程开始前,甲方支付乙方合同金额的XX%作为前期工程款,以解决乙方开展工程所需。
- 进度款:按照工程进度,甲方在乙方提交相应工作量证明后,支付相应金额的进度款。
- 完工款:工程完成后,甲方根据工程竣工验收情况,支付乙方尚未结算款项的余额。
五、变更和索赔1. 变更:如遇工程设计变更或其他不可抗力因素导致工程范围、进度、工期等发生变化,应由双方协商后签订变更协议,并按照变更后的内容执行。
2. 索赔:如因甲方原因导致施工进度受阻或产生额外费用,乙方有权向甲方提出索赔,并经双方协商确定合理补偿方案。
六、合同解除1. 合同解除:在以下情况下,任何一方有权解除合同:- 对方严重违约或未履行合同义务;- 经协商一致,双方同意解除合同;- 发生不可抗力事件,导致无法继续履约。

桥梁钢箱梁工程施工协议书1. 合同背景本协议书由甲方(以下简称“甲方”)与乙方(以下简称“乙方”)共同签订,双方根据《中华人民共和国合同法》及相关法律法规的规定,就桥梁钢箱梁工程施工事宜达成如下协议:2. 工程概况2.1 工程名称:桥梁钢箱梁工程2.2 工程地址:(具体地址)2.3 工程规模:(工程规模、尺寸、数量等)2.4 工期:自(具体日期)起至(具体日期)2.5 工程总造价:人民币(具体金额)3. 甲方的责任3.1 甲方应当提供工程施工所需的相关设计文件,包括但不限于设计图纸、技术要求等。
3.2 甲方应当按照约定的施工进度支付工程款项,并及时提供相关付款凭证。
3.3 甲方应当配合乙方进行工程施工,提供必要的协助和支持。
4. 乙方的责任4.1 乙方应按照甲方提供的设计文件和技术要求进行桥梁钢箱梁的制作和安装。
4.2 乙方应严格按照工程进度表进行工程施工,保证工程的质量和进度。
4.3 乙方应当按照约定的工程总造价进行施工,不得临时增加工程款项。
4.4 乙方应当保证施工现场的安全和环境卫生。
5. 工程变更和索赔5.1 如因设计变更或其他不可抗力因素导致工程变更,双方应共同商议并签订变更协议。
5.2 如因乙方原因导致工程质量不合格或进度延误,乙方应负责修复,并承担相应的责任和赔偿。
6. 质量保证和验收6.1 乙方应按照相关标准和规范进行施工,保证桥梁钢箱梁的质量符合要求。
6.2 甲方有权对工程质量进行验收,并在验收合格后支付尾款。
7. 违约责任7.1 任何一方未履行本协议约定的义务,均视为违约,违约方应承担相应的违约责任。
7.2 如一方违约,另一方有权要求其迅速纠正,并有权解除合同并要求赔偿损失。
8. 争议解决本协议的解释与执行均适用中华人民共和国的相关法律法规。
如双方因履行本协议发生争议,应首先友好协商解决;协商不成的,应向有管辖权的人民法院提起诉讼。
9. 合同生效和变更本协议一经双方签字盖章即生效。
钢箱梁施工方案 The document was finally revised on 2021四川省汶川至马尔康高速公路(C3标段)郭主铺大桥钢箱梁工程施工组织设计编制:审核:批准:中铁十一局集团第五工程有限公司2016年12月目录第1章编制依据..................................... 错误!未定义书签。
第2章工程概况..................................... 错误!未定义书签。
第3章施工组织管理和施工部署......................... 错误!未定义书签。
组织管理机构 ..................................... 错误!未定义书签。
项目部组织机构 ................................... 错误!未定义书签。
施工部署 ......................................... 错误!未定义书签。
劳动力计划 ....................................... 错误!未定义书签。
施工设备、机具计划 ............................. 错误!未定义书签。
第4章材料管理及质量控制............................. 错误!未定义书签。
材料的验收 ....................................... 错误!未定义书签。
材料的入库、保管及发放 .......................... 错误!未定义书签。
第5章钢桥制作技术................................. 错误!未定义书签。
详图深化设计 ................................... 错误!未定义书签。
主要工艺流程 ................................... 错误!未定义书签。

桥梁制作施工合同模板范本甲方:(以下简称“甲方”)乙方:(以下简称“乙方”)根据《中华人民共和国合同法》、《中华人民共和国建筑法》以及其他有关法律、行政法规的规定,甲乙双方在平等、自愿、公平、诚实信用的原则基础上,就甲方将桥梁制作施工任务委托给乙方一事,经充分协商,达成以下合同条款:第一条工程概况1.1 工程名称:桥梁制作施工项目1.2 工程地点:1.3 工程内容:根据甲方提供的施工图纸和技术要求,乙方负责桥梁的制作、施工和验收工作。
第二条承包内容2.1 乙方按照甲方的要求,承包桥梁制作施工项目,包括但不局限于:(1)桥梁主体结构的制作和安装;(2)桥梁附属设施的制作和安装;(3)桥梁的调试和验收;(4)桥梁的保修和维护。
2.2 乙方负责提供施工所需的材料、设备和人员,并保证施工质量和安全。
第三条承包方式及承包单价3.1 承包方式:乙方采取包工、包料、包质量、包工期、包安全的不变单价承包方式。
3.2 承包单价:双方根据市场行情和工程特点,协商确定桥梁制作施工的单价。
3.3 费用支付:甲方按照乙方实际完成的工程量,按照约定的单价支付工程款。
第四条施工期限4.1 乙方保证按照甲方要求的施工进度完成桥梁制作施工任务。
4.2 乙方如因自身原因导致施工进度延误,应承担相应的违约责任。
第五条质量保证5.1 乙方应按照甲方提供的施工图纸和技术要求进行施工,保证桥梁的质量和安全。
5.2 乙方应承担桥梁质量问题的修复和整改责任。
第六条安全责任6.1 乙方应严格按照国家有关安全生产的法律、法规和规定进行施工,保证施工过程中的人员安全。
6.2 乙方应承担因施工原因导致的人员伤亡和财产损失的责任。
第七条保密条款7.1 乙方应对甲方提供的技术资料、商业秘密等予以保密,未经甲方同意,不得泄露给第三方。
第八条争议解决8.1 对于因执行本合同而产生的任何争议,双方应首先通过友好协商解决。
8.2 如协商不成,任何一方均可向乙方所在地的人民法院提起诉讼。
钢箱梁制作、运输、安装施工方案一、钢箱梁制作1、施工准备在对设计图纸和技术文件工艺性复核的基础上进行工艺论证并确定制造方案,然后进行施工图转化、工艺编制、工装设计等一系列工作;施工图设计以设计图为依据,以施工方案为指导,具体包括各类单元图、总装图、相应的材料表等。
工装设计:为了保证钢梁的制造质量,提高制造效率,工厂将设计制造一系列工装,主要有:腹板单元组装胎型;腹板单元焊接胎架;横隔板单元组装胎型;横隔板单元焊接胎架;整体组装胎架;各类钻孔模样板;预拼装胎架。
工装设计流程见下图。
2、焊接工艺评定工厂焊接试验室根据钢-砼组合梁钢梁图纸和相关技术规范操作,针对钢梁的连接形式进行焊接试验及工艺评定,写出焊接工艺评定报告。
并以此作为编制焊接工艺的依据,指导焊接施工及检验,具体的各种试验由焊接试验室完成。
具体工3、材料控制3.1为使钢箱梁制造所用各种材料的质量得到保证,工厂对用于本工程使用的原、辅材料提出以下要求:按ISO9002质量体系要求,供货方必须是通过分供方评定的厂家;供货厂家必须承诺按本工程进度要求供货,以保证钢箱梁生产的顺利进行。
3.2材料复验及管理:钢梁制造所用材料应符合设计文件的要求和现行标准的规定。
除必须有材料质量证明书外,还应进行复验,复验合格者方能使用。
材料检验合格,由质检部门在原质保书上加盖合格印章,编上序号,作为领料依据;不合格材料反馈给供货单位及时换料。
3.3所有钢料应符合设计文件的要求:除必须有材料出厂证明书外,钢材还应按同一牌号、同一炉号、同一规格、同一轧制厚度及同一出厂状态每10个炉(批)号复验,每批重量不大于60吨,其复验与判定规则应符合相关规范的规定。
焊剂材料应保存在干燥密闭的桶内。
在焊剂内不允许有泥土、煤屑、钢屑及其它材料的颗粒。
重复使用的焊剂小于60目的细粉粒的量不得超过总量的5%,溶剂的湿度应小于0.1%。
气体的纯度大于99.5%,使用前须经倒置放水处理。
3.4气体保护焊所用CO23.5剪力钉的技术条件应符合GB10433的规定,焊接完成后高度为150mm,实际供货长度应增加6mm,剪力钉焊接瓷环应符合JB4146的要求。
2024年版钢箱梁制作安装劳务分包合同本合同目录一览第一条合同主体及定义1.1 甲方名称及住所1.2 乙方名称及住所1.3 钢箱梁定义第二条劳务分包内容2.1 劳务分包范围2.2 劳务分包方式2.3 劳务分包时间第三条劳务报酬3.1 劳务报酬计算方式3.2 劳务报酬支付时间及方式3.3 劳务报酬的调整第四条劳务质量及标准4.1 劳务质量要求4.2 质量检验及验收4.3 质量问题处理第五条劳务人员管理5.1 劳务人员配备5.2 劳务人员培训及考核5.3 劳务人员劳动保障第六条材料供应及保管6.1 材料供应责任6.2 材料质量要求6.3 材料保管责任第七条安全生产及环保7.1 安全生产要求7.2 安全事故处理7.3 环保要求及处理第八条保密条款8.1 保密内容8.2 保密期限8.3 违约责任第九条争议解决9.1 争议解决方式9.2 争议解决地点9.3 诉讼时效第十条合同的生效、变更和解除10.1 合同生效条件10.2 合同变更10.3 合同解除第十一条违约责任11.1 甲方违约责任11.2 乙方违约责任第十二条不可抗力12.1 不可抗力事件12.2 不可抗力后果的处理第十三条其他条款13.1 通知与送达13.2 合同的附件13.3 合同的份数第十四条合同的签订日期及地点14.1 签订日期14.2 签订地点第一部分:合同如下:第一条合同主体及定义1.1 甲方名称及住所甲方名称为:__________,住所为:__________。
1.2 乙方名称及住所乙方名称为:__________,住所为:__________。
1.3 钢箱梁定义钢箱梁是指由钢材制成的,用于承受和传递载荷的箱形梁结构。
第二条劳务分包内容2.1 劳务分包范围乙方负责钢箱梁的制作、运输、安装、调试及售后服务。
2.2 劳务分包方式乙方采用工厂制作、现场安装的方式进行劳务分包。
2.3 劳务分包时间劳务分包的开始时间为:__________,结束时间为:__________。
钢箱梁制造及施工方案钢箱梁是一种常用的桥梁构造形式,其制造和施工方案需要经过严密的计划和设计。
下面将详细介绍钢箱梁的制造和施工方案。
制造方案:1.材料准备:首先需要购买符合要求的钢材和焊接材料,以及其他必要的设备和工具。
钢材应符合设计要求和相关标准,焊接材料也应满足焊接工艺的要求。
2.制造图纸:根据设计要求,制作钢箱梁的详细制造图纸,包括各个部位的尺寸、焊接方式、焊接缝的位置和长度等。
3.准备工作:清洁钢材表面,确保其无油腻和杂质。
检验钢材质量,排除存在问题的钢材。
同时,检查设备和工具的工作状态,做好相关安全措施的准备工作。
4.切割和加工:根据制造图纸的要求,将钢材进行切割和加工。
切割和加工的方式包括切割、钻孔、冲孔、折弯等,确保每个零件能够准确的拼接在一起。
5.拼接和焊接:进行钢箱梁的零件拼接和焊接。
使用适当的焊接方法,如电弧焊、气体保护焊等进行焊接作业。
焊接过程中需要保持焊缝的质量和外观。
6.表面处理:钢箱梁制造完成后,对其进行表面处理,包括除锈、刷漆等。
这可以防止钢材锈蚀,并使其更加美观。
施工方案:1.基础处理:在桥墩上预留好接口,并做好基础处理。
根据施工图纸和设计要求,施工人员进行基础土方开挖、平整土表、浇筑钢筋混凝土基础等工作。
2.安装预制板:将钢箱梁的预制板运输至桥梁施工现场,使用吊车等设备吊装预制板,并将其准确地放置在桥墩上。
确保预制板与桥墩顶部的接触面充分接触。
3.预应力张拉:将预制板的预应力钢束穿过预压孔,进行张拉。
根据设计要求,预应力张拉要达到预定的预应力水平,并进行锚固和预应力调整。
4.焊接预制板:将预制板连续焊接。
焊接过程中,需要保持焊缝的质量和外观。
5.防腐处理:桥梁施工完成后,对钢箱梁进行防腐处理。
主要采用喷砂除锈及刷涂防锈漆等方式。
6.梁体安装:将制造好的钢箱梁部分进行运输,并使用吊车等设备安装至预制板上,与之相连接。
7.完善细节:进行各类细节工作,如连接件的安装、焊缝的修整、防水层的施工等。
合同专用条款专用条款是对通用条款的修改、补充与具体说明,专用条款与通用条款有不一致之处,以专用条款约定为准。
1词语定义新增词语定义:(提示:如有,则从1.2.6起顺序编号并明确定义;如无,则填写“无”)2工作内容2.1增加如下内容:乙方按图施工工程,包括但不限于如下工作:(提示:本条内容需结合项目具体情况逐条修改细化,不可完全照搬。
分包项目甲供资源与条件等参照公司分包模式、分包信息指导价发布表执行,对于暂无指导价或指导价中没有的子目,原则上按公司相关管理办法执行。
)(1)具体科目包括工作内容:钢箱梁制作、涂装、运输、安装:制作的材料采购、运输、验收、钢材预处理、下料,钢箱梁单元件制作 (含零配件 ),钢箱梁节段的制作、拼装、保管,在甲方规定时间内将钢箱梁节段及临时匹配件在制造厂吊装并运输到桥位监理工程师及甲方指定的位置;配合甲方按监理工程师及设计要求进行钢箱梁吊装就位;梁段吊装就位后负责逐节连接(焊接或栓接,包括高强螺栓采购、运输、连接、施拧、配合检测及焊缝修补等工作),检查车的安装配合,施工措施用临时约束、临时匹配件、临时吊点、吊耳等的加工、制作。
钢结构构件加工场内装船(车)、运输、现场配合卸货、拼装接长,安装配合及缺陷修补等;涂装自加工工厂内生产直至在工地现场安装完毕(包括最终涂装)的所有防腐涂装工作;钢箱梁上的所有预留钢构件的制造及焊接(包括永久钢构件如支座预留钢构件、伸缩装置预留钢构件、阻尼器预留钢构件等及经监理工程师批准的临时预留钢构件);附属设施 (防撞钢护栏底座板、检修道栏杆底座板、灯柱底座板、泄水管、路缘石、后期工程预留件等)的材料采购、运输、验收、下料,制造、运输、安装、涂装等。
检查车制作、涂装、运输、安装:检修车钢构件材料的采购、制作、运输、配合安装及随车电缆的布设、行走动力系统的采购、涂装、运输、安装等为完成施工设计图纸要求的所有相关工作内容;涂装自加工工厂内生产直至在工地现场安装完毕(包括最终涂装)的所有防腐涂装工作。
钢箱梁合同范本甲方(委托方):____________________乙方(承包方):____________________根据《中华人民共和国合同法》及相关法律法规的规定,甲乙双方在平等、自愿、公平、诚实信用的原则基础上,就甲方委托乙方加工制作钢箱梁事宜,达成如下协议:一、工程概况1.1 工程名称:____________________1.2 工程地点:____________________1.3 工程内容:甲方委托乙方加工制作钢箱梁,包括设计、材料采购、加工制作、防腐涂装、运输、现场安装、验收及售后服务等。
二、合同价格及支付方式2.1 合同总价:人民币(大写):_______元整(小写):¥_______元。
2.2 支付方式:(1)预付款:合同签订后____个工作日内,甲方支付乙方合同总价的_____%,即人民币¥_______元;(2)进度款:乙方按照工程进度完成_____%时,甲方支付乙方已完工程量的_____%,即人民币¥_______元;(3)验收款:工程竣工验收合格后____个工作日内,甲方支付乙方合同总价的_____%,即人民币¥_______元;(4)质保金:工程竣工验收合格满____年后____个工作日内,甲方支付乙方合同总价的_____%,即人民币¥_______元。
三、工程进度及期限3.1 工程进度:乙方应根据甲方提供的工程图纸和技术要求,按照合同约定的工程进度完成钢箱梁的加工制作、防腐涂装、运输、现场安装等工作。
3.2 工程期限:自合同签订之日起至工程竣工验收合格之日止,共计______天。
四、质量标准及验收4.1 质量标准:乙方应按照国家相关标准和行业标准进行钢箱梁的加工制作、防腐涂装、运输、现场安装等工作,确保工程质量和安全。
4.2 验收:工程竣工验收应按照国家相关标准和行业标准进行,甲方有权要求乙方提供相关质量证明文件和检测报告。
五、违约责任5.1 甲方违约责任:(1)甲方未按合同约定支付合同款项的,每逾期一日,应支付乙方逾期付款金额的_____%的违约金;(2)甲方未按合同约定提供工程图纸和技术要求的,导致乙方无法正常施工的,甲方应承担由此造成的损失和费用。
钢筋混凝土箱梁工程施工协议书甲方:(委托方)地址:电话:传真:联系人:乙方:(承包方)地址:电话:传真:联系人:鉴于甲方拟进行钢筋混凝土箱梁工程施工,甲、乙双方本着合作、互惠、共赢的原则,经友好协商,达成如下协议:一、工程范围本次工程的范围为钢筋混凝土箱梁的施工,包括但不限于以下内容:1. 施工准备:根据设计图纸,进行施工前的测量、清理、平整等准备工作;2. 基础工程:进行箱梁基础的浇筑和固化等工作;3. 箱梁制作:根据设计要求,制作钢筋混凝土箱梁;4. 箱梁安装:将制作好的箱梁进行安装,包括吊装、定位、固定等工作;5. 补充工程:根据实际需要进行的附加工作。
二、工期要求1. 工期安排:乙方应根据项目进度要求,按照甲方的合理安排和指示,合理组织施工工作;2. 工期保证:乙方应确保按照协议约定的工期完成施工,并保证施工质量符合相关标准和要求;3. 工期延误:如乙方因自身原因导致工期延误,乙方应承担由此产生的相应责任和费用。
三、工程质量1. 质量标准:乙方应按照国家相关标准、法规和甲方提供的设计文件,保证施工质量符合要求;2. 责任追溯:乙方对施工过程中可能出现的任何质量问题,应及时处理并承担相应责任;3. 质量保证:乙方承诺在交付使用后,对工程质量负责,方便甲方进行必要的检验和维修。
四、费用支付1. 工程款项:甲方应按照双方协议约定的进度支付工程款项;2. 变更费用:如因甲方原因导致工程范围、规模或其他相关变更,所产生的费用由甲方承担;3. 预付款:甲方可根据具体情况,提供合理的预付款给乙方,但预付款金额不得超过工程总费用的50%;4. 结算支付:工程竣工后,乙方应向甲方提交相应的结算报告,甲方在验收合格后,按照约定的支付方式及时支付结算款项。
五、安全与保险1. 安全责任:乙方应制定并执行施工安全管理制度,确保施工过程中的安全;2. 人员培训:乙方应对相关施工人员进行必要的安全培训,保证人员具备安全操作意识和技能;3. 保险责任:乙方应购买施工过程中的必要保险,确保工程施工期间的安全风险得到妥善解决。
预制梁施工合同协议书
根据甲方(施工单位)和乙方(供应商)双方自愿,经友好协商,就预制梁施工事宜达成如下协议:
一、项目基本情况
1. 项目名称:XXX路桥梁工程;
2. 项目地址:XXX市;
3. 预制梁种类及数量:T型梁1000根,箱梁500根;
4. 交货时间:自双方签订合同之日起30天内;
5. 项目工期:XXX年月日至XXX年月日。
二、供货标准
1. 预制梁的制作、材料选用、加工、运输等均应符合国家相关标准和规定;
2. 供方需向乙方提供预制梁的工程图纸、设计方案等相关资料;
3. 预制梁应具备的质量标准:抗压强度≥XX,抗弯强度≥XX,抗压强度≥XX,抗冻性≥XX。
三、合同金额及支付方式
1. 预制梁总金额为XXX元(大写:XXX元整);
2. 乙方应在收到预制梁后的5个工作日内结算支付;
3. 付款方式:XX%的款项在双方签订合同后支付,余下的款项在预制梁交付后支付。
四、交付及验收
1. 预制梁交付地点为项目现场;
2. 乙方应在预定交付日期前将预制梁送至指定地点;
3. 乙方应在预制梁到达后进行验收,经双方确认合格后方可进行安装。
五、合同解除与违约责任
1. 若因不可抗力等原因导致合同无法履行,一方应提前书面通知对方,并免除双方因此产生的违约责任;
2. 若一方未能按时履行合同约定的义务,应按照合同约定支付逾期违约金。
六、其他事项
1. 合同如有争议,应友好协商解决;协商不成的,可通过法律途径解决;
2. 本合同一式两份,甲乙双方各执一份,自签署之日起生效。
甲方(盖章):乙方(盖章):
签订日期:签订日期:。
钢箱梁施工方案1钢箱梁制造1.1制造方案该钢箱梁为全焊结构,结构焊缝多,为控制箱体结构焊接变形,保证产品整体质量,特别是腹板与顶(底)板主要焊缝的焊接质量,加快制造进度,我们将采用工厂制造与工地制造相结合的制作模式,即在工厂加工成可运输的块单元(非暗梁处箱段),厂内进行预拼装,工地桥位组装,并焊接相关的对接焊缝。
对暗梁处箱段采用整体制造,整体预拼装后运往工地。
钢箱梁制造基线的确定原则,钢箱梁每段横基线以腹板顶端连线的垂直平分线为横基线,纵基线以钢箱梁断面中线为主纵基线,以两边腹板外侧边线向箱体内侧各偏移300毫米,增加两条辅助纵基线。
便于分块制造的箱段制造,以及桥位钢箱梁的定位。
每段钢箱梁在制造时,腹板单元在加0.05%收缩后,直接刨四周边及坡口,加工到净尺寸。
顶、底板单元长度、宽度方向均留二次切割量,待组装成块单元后,支撑为设计的桥位状态,整体划线切割周边,待工地架设到该位置时量测距离,并将数据传真返回工厂,在工厂整体配切完后,发运工地合拢。
钢箱梁在制造过程中纵肋嵌补段长为300毫米,翼缘嵌补段宽为400毫米。
预拱度确定:对于4.6米以下的整体梁段,采用调节顶底板间隙的方法起拱。
所以不设预拱度;对14米以上梁段设置预拱度制造。
其预拱度值=设计竖曲线+设计预拱度+工厂制造拱度。
1.2关键工艺项点根据本桥钢箱梁的结构特点,我们将以下几个方面作为制造和架设安装中的关键工艺项点进行重点控制。
1.板单元、块单元的组装及其几何精度的控制。
板单元和块单元是该箱形的基本组成部件,质量控制至关重要。
2.箱形隔板加工精度的控制,包括周边几何尺寸、相邻边的夹角的控制和纵向加劲肋缺口位置精度的控制。
隔板的精度直接影响箱形的组装精度。
3.腹板与顶(底)板熔透焊缝及板块拼接焊缝质量的控制,这些焊缝均为主要传力焊缝。
4.钢箱梁线形、长度和断面尺寸精度的控制,这是成品质量的基本控制项点,也是最主要的几何精度控制指标。
5.钢箱梁的焊接方法、焊接顺序的确定和焊接变形的控制,这是确保几何精度和焊接质量的重要保证。
钢箱梁制作安装工程施工方案一、钢箱梁制作安装工程为跨越地铁预留线WN匝道桥设计采用了35m+43m+35m三跨钢连续箱梁桥。
由于钢箱梁的制造精度要求高,施工中需要一些专用的大型加工设备和高精度的检测设备,不便在工地加工。
委托有较高资质的、信誉良好的、通过IS09001认证的钢结构加工厂制造钢箱梁,加工厂应有加工各种大型钢构件所需的技术、设备、检测仪器和熟练的工人,距工地不要太远。
钢箱梁在钢结构加工厂内分节段加工制作,最后按架设的要求焊接成运输段。
1、钢箱梁加工制作工艺图纸:先把构件施工设计图改绘成交给加工车间的施工详图,同时要进行施工工艺和技术标准交底。
材料准备:包括材质检验、钢材表面有无损伤及锈蚀的检验、板材和型材的矫形、焊接材料的选用等。
作样号料:根据施工图先做出杆件样板,用这些样板在钢板上划出切割线。
样板的偏差应符合规范的规定。
号料前应确认板材合格,不能有锈蚀和明显的缺陷,号料应留有焊接收缩余量、切割和刨边时的余量。
号料后作出明显的标记。
切割下料:用剪切机进行切割。
剪切边缘应整齐,无毛刺、反口、咬角等缺陷。
板件矫形:把切好的钢板用压轴机压平,矫正后的板面不能有凹痕、损伤。
边缘加工:按设计要求的坡口在刨边机上刨边,误差绝对值生Imm o杆件组拼:把各种零件板在胎座上,按设计要求固定位置,卡紧、顶稳。
焊接工艺:按设计对焊缝的要求和预先制定的技术标准进行焊接。
焊工必须有等级要求,经过放考核,持证上岗,焊工必须熟悉工艺要求,明确工艺参数。
焊接材料必须按规定的工艺要求选用。
焊缝检验:对焊缝的外形和内在质量进行检验。
厂内拼装:分段制造出来的钢箱梁要先在厂内试拼装。
除锈防腐:按设计要求进行喷砂除锈、电弧喷铝、涂封闭底漆。
除锈质量按1级标准要求。
装吊运输:对分段加工好的钢箱梁进行临时加固,装车运到施工现场待架。
检查验收:除了在钢箱梁加工制造过程中我们要派出技术人员跟踪检查以外,还要在构件出厂前按设计和有关规范的要求,对钢箱梁的加工质量进行全面的验收。
钢箱梁施工合同范本合同编号:_______________钢箱梁施工合同甲方:(委托方)单位名称:地址:法定代表人:联系电话:乙方:(承包方)单位名称:地址:法定代表人:联系电话:鉴于甲方拟委托乙方进行钢箱梁施工工作,双方经友好协商,达成以下合同:第一条工程概况1.1 工程名称:_______________1.2 工程地点:_______________1.3 工程范围:_______________1.4 工程期限:_______________1.5 工程造价:_______________(大写:_______________)第二条乙方责任2.1 乙方承诺按照甲方要求,按时、按质、按量完成钢箱梁施工工作。
2.2 乙方应确保施工现场的安全,采取必要的安全措施,防止事故发生。
2.3 乙方应合理安排施工人员和设备,确保施工进度。
2.4 乙方应按照甲方要求提供相关施工文件和报告,确保施工过程的透明和监督。
第三条甲方责任3.1 甲方应提供施工所需的场地和基础设施,并按时提供相关材料。
3.2 甲方应支付乙方约定的施工款项,支付方式为_______________。
第四条施工合同价款及支付方式4.1 施工合同价款为_______________(大写:_______________)。
4.2 甲方应在工程验收合格后的_______________个工作日内,一次性支付全部款项。
第五条违约责任5.1 若乙方未按合同约定完成工程,甲方有权要求乙方承担相应的违约责任,并可以解除合同。
5.2 若甲方未按合同约定支付款项,乙方有权要求甲方支付违约金,并可以解除合同。
第六条争议解决6.1 本合同的解释和争议解决适用中华人民共和国法律。
6.2 双方如发生争议,应友好协商解决;协商不成的,可向有管辖权的人民法院提起诉讼。
第七条合同生效7.1 本合同一式两份,甲方和乙方各执一份,具有同等法律效力。
7.2 本合同自双方盖章之日起生效。
客运码头钢结构施工合同模板1. 引言2. 合同背景甲方拟在指定位置建设客运码头钢结构,现委托乙方进行施工。
本合同的目的是确保施工质量、工期以及乙方的责任和义务。
3. 合同条款3.1 范围码头钢结构的设计、制造和安装施工期间必要的设备、材料和人力资源钢结构材料的供应安全管理和质量控制工程的保修期3.2 项目时间计划乙方应在双方签署合同后的5个工作日内向甲方提交项目时间计划。
甲方有权对时间计划进行审查和修改,双方应达成一致。
乙方应按时间计划执行施工工作,并保证按时完成。
3.3 质量控制乙方应采取必要的措施,确保钢结构施工符合相关法规和标准。
甲方有权派员对施工过程进行检查和监督,乙方应配合并提供必要的技术支持。
3.4 施工安全乙方应制定施工安全计划并实施,确保施工过程中的人员安全。
乙方必须遵守相关的安全法规和标准,并采取必要的防护措施。
3.5 付款方式甲方应按照合同约定的付款方式和时间节点向乙方支付施工款项。
乙方应提供相应的付款凭证和发票。
3.6 变更和索赔任何一方如需对工程进行变更,应提前书面通知对方,并协商达成一致。
如因变更导致的成本增加或减少,双方应按约定进行支付或退还。
3.7 保修期工程竣工后,乙方应对施工质量承担一定的保修责任。
保修期为合同规定的一定时间,期间内如出现施工质量问题,乙方应免费修复。
3.8 合同终止双方协商一致法律法规规定的其他情况3.9 争议解决合同履行过程中如发生争议,双方应友好协商解决。
协商无果时,可提交有管辖权的法院裁决。
4. 其他约定双方应善意履行合同,不得以任何方式违反合同约定。
本合同在双方签字后生效,并具有法律效力。
5. 签署本合同一式两份,甲方和乙方各执一份。
甲方(业主)签字日期乙方(承包商)签字日期。
XX路钢箱梁
制作及安装合同
甲方: xxxxxxxxxxxxxxxxxxxxxxxxxxx
乙方:xxxxxxxxxxxxxxxxxxxxxxxxxxx
为了按期、优质、安全地全面完成xx路钢箱梁制作及安装合同段的各项工作,依据《合同法》明确双方在工程施工过程中的权利和义务,经甲乙双方协商,特签订如下协议:
一、工程范围
1、工程地点:xx
2、厂内制作地点:xx
3、工程内容及合同价款:
(1)工程内容:xx路钢箱梁厂内制作、厂内涂装(留一道面漆现场做)、钢板抽样复检、运输到现场、现场支架搭拆、钢结构安装、焊接、剪力钉施工、现场最后一道面漆等。
(2)合同价款:本工程合同内工程量为xxxx吨,钢箱梁制作单价为xxxx元/吨,计人民币xxxx元;钢箱梁安装单价为xxxx元/吨,计人民币xxxx。
合同总价为人民币xxxx元(大写:xxxx)。
(如有变更,最终工程量按变更图纸计量结算。
)
二、工程技术文件
1、设计图纸和桥梁技术规范,
2、业主和监理工程师的其它指令
三、工期
本工程总工期115天,原材料采购 45 天,制作涂装40天,现场安装30天。
(现场材料进场、安装时间需配合现场施工进度)
四、工程质量要求
1、乙方必须按照技术规范和本标段有关设计图纸及设计院提供的《钢结构制造加工技术要求》进行施工,达到规范要求的各项指标,综合评定达到优良,争创一流精品工程。
2、乙方不得将工程进行再分包。
如乙方发生转包行为,甲方有权取消乙方的资格并追究乙方责任。
3、乙方需根据现场实际情况编制该项目施工方案报送甲方,经过业主、监理及甲方审定后严格按照该施工方案组织实施。
五、工程结算与支付
1、乙方在签定合同前必须提供与合同名称一致、经年检的营业执照、法人授权书及资质证明等。
2、付款方式:
○1、合同签定后甲方立即支付壹佰万元整(¥1000000),合同生效。
(合同生效后,合同单价不再调整。
合同期间因材料涨幅等一切原因导致的价格浮动均由乙方承担,与甲方无关)
○2、所有材料运至工地现场后支付至合同总价的80%。
余款在桥梁钢结构现场安装完成(最后一道面漆补涂结束),并经甲方、建设单位、监理单位验收合格后,于2019年春节前付清。
3、乙方在收款时,必须提供增值税专用发票。
钢箱梁制作,乙方提供17%增值专用税发票;钢箱梁安装,乙方提供11%的增值专用税发票。
4、结款方式:现金银行转帐。
六、双方职责:
甲方职责:
1、甲方负责对乙方的现场安装,厂内制造全过程、全方位地对进度、质量、安全生产、文明施工等进行管理和监督,如果乙方质量、
进度、安全等不能满足甲方要求的,甲方有权增加劳务及设备,所发生的费用由乙方承担,严重者甲方有权终止合同,由此造成的一切后果,均由乙方自负。
2、甲方在开工前向乙方提供正式施工设计图纸壹套;并组织相关单位和部门向乙方进行图纸技术交底。
3、按有关规定组织和参加钢结构件的验收和交接工作。
4、提供现场施工进度计划及乙方钢构件进场的时间安排。
5、根据审定的施工方案负责安装现场临时道路的铺设。
6、根据审定的施工方案负责港池两边的围堰、填土、支架基础。
以达到具备乙方现场安装施工的必要条件。
7、负责现场施工所用的用电接口,总电源接口必须在施工现场的10米以内。
(二)、乙方职责:
1、应根据合同工程量及工期、质量要求严密组织,合理安排人员、机械设备及材料供应,确保整个项目优质、按期完成。
材料进场必须经甲方验收合格方予进货使用。
2、负责将经监理验收合格的钢结构件运输至甲方现场。
3、按规定进行工程报验,服从业主、监理及甲方人员在进度、质量、安全等方面管理;在验收合格后方可进入下一道工序的施工。
4、提供加工作业现场记录,做好施工资料并编制钢结构竣工验收资料;
5、在验交前对已制作完工的钢构件应负责保管,保证其完好状态;
6、如图纸设计变更,乙方应因时制宜及时对施工组织和生产要素作好调整安排,避免造成停工停机等损失,并根据变更后的图纸施
工;
7、厂内制造完成,乙方应按甲方要求提交相应施工范围内完整的资料,满足业主及监理组的要求。
8、乙方必须按甲方要求建立相适应的管理组织,技术、管理力量必须满足甲方认定的要求,否则,甲方有权对其工程量进行分割,分割工程量的部分工程单价,甲方有权作适当调整,其损失有乙方负责,乙方必须无条件服从。
9、乙方应配备为完成本工程项目所必需的机械设备、交通和通讯工具及试验仪器。
10、钢箱梁制作、安装产生的所有水、电费均由乙方负责。
11、乙方按有关安全规范规定采取严格的安全防护措施,确保施工安全和第三方的安全;承担由于自身安全措施不力造成事故的责任和因此发生的费用。
八、未尽事宜双方协商解决, 如果争议不能协商解决,双方同意在靖江市仲裁委员会仲裁;
九、本合同一式三份,甲方执两份,乙方执一份,合同经双方签名首笔款项到账后生效。
最终结清工程款后,合同自行终止。
甲方代表: 乙方代表:
盖章: 盖章:
日期: 日期:。
