工程造价案例分析知识点
- 格式:docx
- 大小:29.00 KB
- 文档页数:15
工程造价案例分析知识点1、2015年年初,某业主拟建一年产15万吨产品的工业项目。
已知2012年已建成投产的年产12万吨产品的类似项目,投资额为500万元,生产能力指数为1,自2012年至2015年每年平均造价指数递增3%。
拟建项目的有关数据资料如下:(1)项目的建设期为1年,运营期为6年,项目全部建设投资为700万元,预计全部形成固定资产。
残值率为4%,固定资产余值在项目运营期末收回。
(2)运营期第1年投入流动资金150万元,全部为自有资金,流动资金在计算期末全部收回。
(3)在运营期间,正常年份每年的营业收入为1000万元,总成本费用为500万元,经营成本为350万元,营业税金及附加税率为6%,所得税税率为25%,行业基准投资回收期为6年。
(4)投产第1年生产能力达到设计生产能力的60%,营业收入与经营成本为正常年份的60%,总成本费用为400万元,投产第2年及第2年后各年均达到设计生产能力。
(5)为简化起见,将“调整所得税”列为“现金流出”的内容。
问题:1.试用生产能力指数法列式计算拟建项目的静态投资额。
2.编制融资前该项目的投资现金流量表,将数据填入表1.1中,并计算项目投资财务净现值(所得税后)。
3.列式计算该项目的静态投资回收期(所得税后),并评价该项目是否可行。
(计算结果均保留两位小数)答案:1.拟建项目静态投资额:C2=C1×(Q2÷Q1)n×f=500×(15÷12)1×(1+3%)3=500×1.25×1.092727=682.95(万元)。

2.项目投资现金流量表见表1.1。
由表1.1可知,该建设项目投资财务净现值(所得税后)为1093.01(万元)。
3.静态投资回收期(所得税后)(4—1)+|—57|÷480=3.12(年)。
建设项目静态投资回收期为3.12年,小于行业基准投资回收期6年,建设项目投资财务净现值为1093.01万元,大于0,则该建设项目可行。
造价工程师《案例分析》归纳
案例一:工程项目的造价控制
工程项目在建设初期,预算为1000万元。
经过验收和调整后,预算
最终确定为1050万元。
在施工过程中,由于设计调整和材料价格波动等
原因,工程造价逐渐增加,到了施工完成时,实际造价为1100万元。
造
成造价增加的主要原因是材料价格波动较大,设计变更频繁。
在施工过程中,项目管理人员没有及时跟踪和控制造价,造成造价超支。
案例二:房地产项目的造价评估
房地产项目的开发商计划投资1亿元进行开发建设,需要对项目的造
价进行评估。
通过对项目进行勘测和建模分析,初步计算出预计总造价为1.2亿元。
然而,在与施工单位进行洽谈时,施工单位提出的报价为1.3
亿元,超过了开发商的预算。
案例三:电力工程项目的成本控制
电力工程项目的预算为1000万元,但在施工过程中,由于施工单位
的管理不善和工程变更等原因,导致实际造价超过预算,达到1100万元。
造成造价超支的主要原因是材料和设备的采购成本高于预期,以及施工过
程中的不规范操作和管理。
造成这些问题的原因主要是施工单位的管理水
平和工程管理经验不足。
解决方案:项目管理人员应对施工单位的管理水平进行评估和监督,
确保施工单位有足够的管理经验和资质。
另外,项目管理人员应加强对材
料和设备采购的监督和审核,确保采购成本符合预期。
在施工过程中,应
加强对操作和施工过程的监督和培训,确保工程质量和施工效率。
同时,
可以制定相应的激励机制,以提高施工单位的管理水平和工程质量。
造价工程师《案例分析》的知识点造价工程师《案例分析》的学问点一、工程变更:分设计变更和其他变更1、变更范围:《建设合同》:更改基线、位置和尺寸;增减工程量;转变工程的施工质量和顺序。
FIDIC:工程量、工作质量或其他特性、标高位置尺寸、商定的内容、施工顺序或时间。
2、提出:承包人没有拒绝变更的权利并不得随便变更,合理化建议须经工程师同意,超范围须批准部门批。
FIDIC:若承包商提出,以证明给业主带来利益,自行设计后工程师批准。
3、变更价款:套用已有价格;参照类似价格;承包人提出适当价格,经工程师批准执行。
FIDIC:按原费率计算;在原单价基础上制定新费率和价格。
二、工程索赔:1、分类:按依据(合同中明示和默示);按目的(工期和费用);按事件性质(工程延误;变更;合同终止;工程加速;意外风险和不可预见因素;其他因素:物价、汇率、政策。
2、产生的原因:当事人违约;不可抗力(自然事件和社会事件);合同缺陷;工程师指令;其他第三方原因。
3、索赔程序:索赔事件发生28天内提出索赔申请28天内提交报告和资料工程师28天内提出意见(谈判和协商或诉讼)或批准28天内不批或未提出意见视为默认。
FIDIC:事件发生和发觉28天内提出索赔申请发生和发觉42天内提交报告工程师42天内批准或不批。
4、索赔计算:费用:人工费(人工、窝工、降效)、材料费、设备费(台班、折旧、租赁)、管理费、保函手续费、贷款利息、保险费、利润。
计算方法:实际费用法和修正的'总费用法。
工期:网络分析法;比例分析法(受干扰部分的合同价×该部分工期拖延的时间÷原合同总价;额外增加的工程量价格×原合同总工期÷原合同总价)。
5、索赔报告的内容:总论部分(序言、索赔事项概述、详细索赔要求、编写人员);依据部分(说明自己具有的索赔权利);计算部分;证据部分。
三、工程价款结算:1、结算方式:按月结算(旬末月中预支,月末结算,我国现行结算常用);竣工后一次结算(工期12月内,合同价100万元以下按月中预支,竣工后一次结算);分段结算(当年不能竣工单项和单位工程);目标结算(将工程分解为若干掌握界面,以验收掌握界面为支付条件,属主动掌握,有利于工程质量和进度)。
第一章建设工程财务评价1、建设工程财务评价的根本概念。
2、建设工程财务评价中根本报表的编制。
3、建设工程财务评价的指标体系的分类。
4、建设工程财务评价主要内容〔包括:估算建设工程投资总额;建设工程财务净现值、投资回收期和内部收益率等盈利能力分析指标的计算;建设工程借款归还期、资产负债率等清偿能力分析指标的计算;建设工程抗风险能力的不确定性分析等〕。
第二章建设工程设计、施工方案技术经济分析1、设计方案评价指标与评价方法。
2、施工方案评价指标与评价方法3、综合评价法在设计、施工方案评价中的应用。
4、价值工程法在设计、施工方案评价中的应用。
5、工程网络进度方案时间参数的计算、进度方案的调整与优化。
第三章建设工程计量与计价1、建筑安装工程定额及?全国统一建筑工程预算工程量计算规那么?、?全国统一安装工程预算工程量计算规那么?和?建设工程工程量计价标准?。
2、建筑安装工程人工、材料、机械台班消耗指标确实定方法。
3、概预算定额单价的组成、确定、换算及补充方法。
4、工程造价指数确实定及运用。
5、建设工程投资估算的编制方法。
6、设计概算的编制方法。
7、单位工程施工图预算的编制方法。
8、建设工程概预算审查的主要方法。
第四章建设工程招标投标1、建设工程施工招投标程序。
2、标底的编制方法及有关问题。
3、报价技巧的选择和运用〔主要是多方案报价法、增加建议方案法、突然降价法、不平衡报价法〕。
4、决策树方法的根本概念及其在投标决策中的运用。
5、评标定标的具体方法〔如两阶段评标法、百分制打分法〕及需注意的问题。
第五章建设工程合同管理与索赔1、建设工程施工合同的类型及选择。
2、建设工程施工合同文件的组成与主要条款。
3、工程变更价款确实定。
4、建设工程合同纠纷的处理。
5、工程索赔的内容与分类。
6、工程索赔成立的条件与证据。
7、工程索赔程序。
8、工程索赔文件的内容与格式。
9、工程索赔的计算与审核。
第六章工程价款结算与竣工决算1、现行建筑安装工程价款结算方法。
造价工程师《案例分析》知识点:财务报表及财务评价11月21日财务报表及财务评价其中报表主要体现为二张辅助报表及三张基本报表,即还本付息表、总成本费用表、项目投资现金流量表(融资前)、项目资本金现金流量表(融资后)、利润与利润分配表(融资后)财务评价主要是基于三张基本报表的财务指标计算与评价(可行或不可行) 一、借款还本付息表某项目借款还本付息表单位:万元考试要求:今年的借款还本付息表结构有变化,更简洁。
要求学员按表头内容准确填写二、总成本费用表某项目总成本费用估算表单位:万元考试要求:总成本费用的构成及计算三、项目投资现金流量表及财务评价指标(融资前)某拟建项目投资现金流量表及财务评价指标单位:万元固定资产余值=年折旧费×(固定资产使用年限-运营期)+残值年折旧费=(固定资产原值-残值)÷折旧年限说明:固定资产原值含建设期利息固定资产残值=固定资产原值×残值率(此值一般填写在运营期的最后一年)(会计算)各年投入的流动资金在项目期末一次全额回收(此值一般填写在运营期的最后一年)点击【造价工程师学习资料】或复制打开?wenkuwd,注册开森续表调整所得税=年息税前利润(EBIT)×所得税率息税前利润(EBIT)=营业收入-营业税金及附加-总成本费用+利息支出+补贴收入=年营业收入-营业税金及附加-经营成本-折旧费-摊销费-维持运营投资+补贴收入年摊销费=无形资产(或其他资产)/摊销年限基于项目投资现金流量表的财务评价指标1)有三个常见指标:净现值(FNPV)、内部收益率(FIRR)、静态投资回收期或动态投资回收期(Pt或Pt`)。
其中,净现值为表中最后一年的累计折现净现金流量;静态投资回收期=(累计净现金流量出现正值的年份-1)+(出现正值年份上年累计净现金流量绝对值÷出现正值年份当年净现金流量)动态投资回收期=(累计折现净现金流量出现正值的年份-1)+(出现正值年份上年累计折现净现金流量绝对值÷出现正值年份当年折现净现金流量)内部收益率=FIRR=i1+(i2-i1)×〔FNPV1÷(FNPV1+FNPV2)〕2)财务评价:净现值≥0,项目可行;内部收益率≥行业基准收益率,项目可行;投资回收期≦行业基准回收期(或计算期),项目可行。
造价工程师《案例分析》知识点:单因素敏感性分析

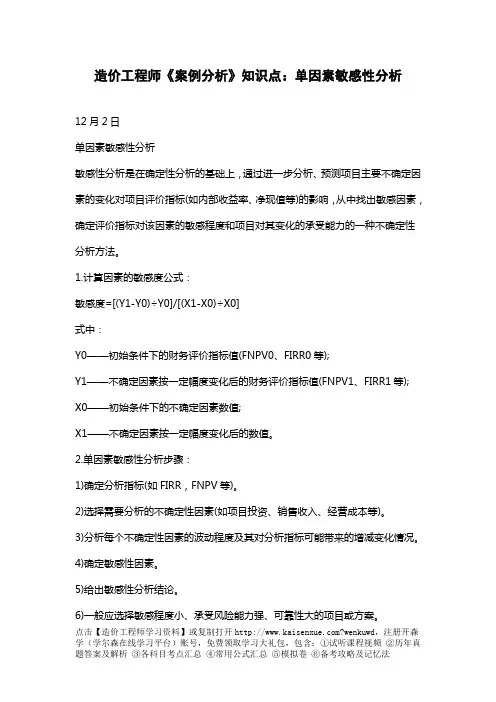

12月2日
单因素敏感性分析
敏感性分析是在确定性分析的基础上,通过进一步分析、预测项目主要不确定因素的变化对项目评价指标(如内部收益率、净现值等)的影响,从中找出敏感因素,确定评价指标对该因素的敏感程度和项目对其变化的承受能力的一种不确定性分析方法。
1.计算因素的敏感度公式:
敏感度=[(Y1-Y0)÷Y0]/[(X1-X0)÷X0]
式中:
Y0——初始条件下的财务评价指标值(FNPV0、FIRR0等);
Y1——不确定因素按一定幅度变化后的财务评价指标值(FNPV1、FIRR1等);
X0——初始条件下的不确定因素数值;
X1——不确定因素按一定幅度变化后的数值。
2.单因素敏感性分析步骤:
1)确定分析指标(如FIRR,FNPV等)。
2)选择需要分析的不确定性因素(如项目投资、销售收入、经营成本等)。
3)分析每个不确定性因素的波动程度及其对分析指标可能带来的增减变化情况。
4)确定敏感性因素。
5)给出敏感性分析结论。
6)一般应选择敏感程度小、承受风险能力强、可靠性大的项目或方案。
点击【造价工程师学习资料】或复制打开?wenkuwd,注册开森
注意:临界点的概念,如以FNPV为评价指标,则FNPV=0时所对应的点为临界点,它可以判别不确定因素的允许变动范围。
点击【造价工程师学习资料】或复制打开?wenkuwd,注册开森。
工程造价案例分析要点第一章建设项目财务评价案例类型:※投资估算;※财务评价;※不确定性分析。
一、投资估算1.建设项目投资构成注意:生产性建设项目投资应包括建设投资、建设贷款利息和流动资金三部分费用, 见下图。
非生产性项目只包括建设投资和建设贷款利息。
(1)2.建设投资估算措施(2)工程费及工程建设其他费估算措施工程费用及工程建设其他费用估算措施有: 单位生产能力估算法、生产能力指数估算法、系数估算法、比例估算法和指标估算法等。
(2)预备费估算措施预备费=基本预备费+涨价预备费基本预备费=(工程费+工程建设其他费)×基本预备费率 涨价预备费=∑I t ×{(1+f )t -1} 式中:I t —建设期t 年静态投资。
静态投资指工程费、工程建设其他费和基本预备费; f —建设期物价平均年上涨率。
09版《工程造价计价与控制》教材采用涨价预备费计算公式如下:()nt 1m 0.5t t 1PF I (1f )(1f )1f 1-=⎡⎤=+++-⎣⎦∑ 式中 PF ——涨价预备费; n ——建设期年份数;It ——建设期中第t 年投资计划额, 包括工程费用、工程建设其他费用及基本预备费;即第t 年静态投资f ——年均投资价格上涨率;m ——建设前期年限(从编制估算到动工建设年限)。
3.流动资金估算措施流动资金估算措施有: 扩大指标估算法和分项详细估算法两种。
二、财务评价⒈ 融资前财务分析措施首先编制项目投资现金流量表(见下表), 然后计算出项目财务内部收益率、财务净现值等动态盈利能力指标, 也可计算投资回收期(静态)指标。
项目投资现金流量表表中: 1)补助收入是指与收益有关政府补助。
2)维持运行投资是指在项目运行期内需投入使得固定资产正常运行投资, 按照《企业会计准则》, 该投资可以予以资本化, 应计入固定资产原值并计提折旧, 否则只能按费用化处理。
项目投资现金流量表中费用有现金流入和现金流出两大类。
2024年造价工程师考试《案例分析》学问考点(1)1月13日静态投资估算的编制静态投资估算的编制方法主要有:L单位生产实力估算法依据调查的统计资料,利用相近规模的单位生产实力投资乘以建设规模,即得拟建项目投资。
其计算公式为:拟建项目投资额二(已建类似项目的投资额/已建类似项目的生产实力尸拟建项目的生产实力大综合调整系数综合调整系数:不同时期、不同地点的定额、单价、费用变更等的综合调整系数。
这种方法主要用于新建项目或装置的估算,非常简便快速。
2.生产实力指数法这是一种依据已建类似项目的投资额和生产实力及拟建项目的生产实力估算拟建项目的投资额的方法,要求资料牢靠,条件基本相同。
其计算公式为投资额二已建项目投资额大(拟建项目生产实力/已建项目生产实力)x*综合调整系数其中x为生产实力系数。
若两个项目的规模比值在0.5-2时,可取n等于1。
题目中一般给定此系数。
生产实力指数法与单位生产实力估算法相比精确度略i W jo这种估价方法不须要具体的工程设计资料,只知道工艺流程及规模就可以;其次对于总承包工程而言,可作为估价的旁证,在总承包工程报价时,承包商大都采纳这种方法估价。
3.系数估算法—般用于项目建议书阶段。
系数估算法的种类许多,下面介绍几种主要类型。
⑴设备系数法。
以拟建项目的设备费为基数,依据已建成的同类项目的建筑安装费和其他工程费等占设备价值的百分比,求出拟建项目建筑安装工程费和其他工程费而求出建设项目总投资。
拟建项目投资额C=E(l+flpl+f2p2+f3p3+..・)+I式中E一拟建项目设备费;pl、p2、p3......—已建项目中建筑安装费及其他工程费等占设备费的比重;Fl、f2、f3……一由于时间因素弓I起的定额、价格、费用标准等变更的综合调整系数厂拟建项目的其他费用。
(2)主体专业系数法。
以拟建项目中投资比重较大,并与生产实力干脆相关的工艺设备投资为基数,依据已建同类项目的有关统计资料,计算出拟建项目各专业工程(总图、土建、采暖、给排水、管道、电气、自控等)占工艺设备投资的百分比,据以求出拟建项目各专业投资,然后加总即为项目总投资。
造价工程师《案例分析》备考知识点造价工程师《案例分析》备考知识点学习是由易到难,积少成多的一个过程。
不要小看这一点进步,循序渐进,日积月累必有收获。
接下来店铺为大家编辑整理造价工程师《案例分析》备考知识点,希望能够帮助到大家。
1、价值工程的比选步骤1)功能指数计算2)各方案的成本指数计算3)价值指数计算4)选择价值指数最大的方案2、控制造价、分配费用问题1)功能指数计算2)成本指数计算3)目标成本计算各分项目标成本=目标总成本×各功能指数方案优化时,各功能项目的目标成本是根据功能指数来计算的4)目前成本-目标成本为降低值3、优选设计方案主要是采用设计招标、设计方案竞赛、运用价值工程和技术经济分析等方法进行的。
4、工程设计、施工方案的技术经济分析的方法有:投资回收期法、净现值法、计算费用法和多因素评价优选法等评价方法。
5、注意功能指数法与功能成本法的区别。
6、方案比选时时v越大越好;方案优化时v=1最好。
7、几种评分法要注意区分。
常用的有:0-1评分法、0-4评分法,环比评分法。
“0-4”法计算权重原则是:将功能的重要性互相比较。
凡是很重要的功能得4分,相对很不重要的得0分;凡是较重要的功能得3分,相对较不重要的得1分;凡是同样重要的就各得2分。
“0-1”法计算权重原则是:将功能的重要性互相比较。
不论两者的重要程度相差有多大,较重要的的1分,较不重要的得0分。
这样计算结果,可能出现总得分为0的功能。
那么,其权重肯定是0。
为了避免这种情况出现,将各功能的总得分都加1后再除以修正后的总得分,便得出各功能的权重。
环比:设定最“基层”指标为1,其余按倍数计算,再归一化。
8、案例五问题3,令两模板的成本指数之比=功能指数之比,可以理解为:令两模板的价值指数相等,更好理解。
9、寿命周期理论运用IC:投资费用(设置费用);SC:运营费(维护费用) LCC:寿命周期成本SE:系统效率,CE:费用效率般步骤:1)计算设置费用IC(一般计算年分摊费用A)2)计算维护费用SC3)1+2得年寿命周期成本4)计算年度系统效率SE 获益(两方面理解,收益或费用减少)5)计算年度费用效率 CE=SE/LCC10、机械组合问题的解题步骤1)确定各类机械单位产量成本的排序2)选出主导机械的类型和数量(如挖土机)3)按照主导机械同第一备选辅助机的产能比确定第一备选辅助机数量,可能为小数,根据实际数量,取整数部分。
学习攻略—收藏助考锦囊系统复习资料汇编考试复习重点推荐资料百炼成金模拟考试汇编阶段复习重点难点梳理适应性全真模拟考试卷考前高效率过关手册集高效率刷题好资料分享学霸上岸重点笔记总结注:下载前请仔细阅读资料,以实际预览内容为准助:逢考必胜高分稳过《建设工程造价案例分析》常考知识点汇总【考点1】建设项目总投资构成【考点2】设备及工器具购置费构成设备及工器具购置费=设备购置费+工具、器具及生产家具购置费;设备购置费=(离岸价+国际运费+运输保险费)+(银行财务费+外贸手续费+关税+消费税+进口环节增值税+车辆购置税);设备运杂费=设备原价×运杂费费率【考点3】建筑安装工程费构成建筑安装工程费=人工费+材料费+施工机具使用费+企业管理费+利润+规费+税金=分部分项工程费+措施项目费+其他项目费+规费+税金【考点4】预备费计算公式基本预备费=(工程费用+工程建设其他费用)×基本预备费费率价差预备费()()()[]1-f 1f 1f 1P 1-t 0.5m n 1t t +++=∑=I F 式中:PF—价差预备费;n—建设期年份数;I t —建设期中第t 年的静态投资计划额,包括工程费用、【考点5】建设期利息计算公式i 21q j 1-j j ∙⎪⎭⎫ ⎝⎛+=A P式中:q j —建设期第j 年应计利息;P j-1j —建设期第j 年贷款金额;i-年利率。
【考点6】财务基础数据的计算年折旧费=(固定资产原值-残值)÷折旧年限固定资产残值=固定资产原值×残值率=营业收入(不含销项税)-总成本(不含进项税)-增值税附加+补贴收入息税前利润=利润总额+利息支出;=营业收入(不含销项税)-经营成本(不含进项税)-折旧-摊销-增值税附加+补贴收入=营业收入(含销项税)-总成本(含进项税)+利息-增值税-增值税附加+补贴收入=营业收入(不含销项税)-总成本(不含进项税)+利息-增值税附加+补贴收入【考点7】不确定性分析益率等)-计算敏感性指标-编制敏感性分析表、曲线图-风险分析,制定对策【考点8】等值计算的应用(1)终值与现值:F=P(1+i)n ,P=F(1+i)-n;终值与年金:F=A[(1+i)n -1]/i,A=F i /[(1+i)n -1];现值与年金:P=A[(1+i)n -1]/[i(1+i)n 【需记忆,复杂时间价值系数考试会直接给出】n 值取法】【考点9】有效利率计算公式1-m r 1i m eff ⎪⎭⎫ ⎝⎛+==P I 式中:r—计息周期利率(名义利率);m—一个利率周期内的计息次数。

造价工程师《案例分析》知识点造价工程师是一项专业的职业,主要负责项目的预算、成本控制、估算以及相关的管理工作。
对于这个职业来说,知识点非常多,需要掌握大量的理论知识和手段,不断的学习和研究,不断提高自己的能力和素质。
本文将通过案例分析的方式,来介绍造价工程师中的一些重要的知识点。
案例一:小区装修工程某小区为了维护楼房的品质和提高业主居住的舒适度,进行了一次装修工程。
该小区共有8栋楼房,每栋楼房三层,每层面积为100平方米。
装修工程的内容包括地面和墙面的铺贴、涂刷、天花板的翻新、水电改造等工作。
该装修工程是由一个装修公司负责施工,造价工程师需要对该工程进行预算。
1. 了解工程范围和内容造价工程师首先需要了解装修工程的详细范围和内容,包括装修的种类、装修的标准和质量要求等。
在这个案例中,装修的种类是墙地面、天花板、水电改造,需要了解这几个方面的工作内容和所需要的材料。
2. 材料成本估算造价工程师需要根据装修工程的范围和内容,对需要使用的材料进行成本估算。
在这个案例中,需要铺贴的地面面积为2400平方米(每层*8栋楼房*100平方米),需要铺贴的墙面面积也是2400平方米,天花板面积为2400平方米。
水电改造包括电线、灯具、水管、马桶等等,需要根据实际情况进行材料和用量的估算。
3. 劳务成本估算除了材料成本,造价工程师还需要对工人的工资和工时进行估算,包括拆除工程、运输、施工等所有环节。
在这个案例中,装修工程的施工周期为30天,预计需要10名工人,每个工人每天工作8小时,工人的平均工资为200元/天。
4. 风险成本估算在装修工程中,还有一些意外风险的发生,造价工程师需要对这些风险进行预估和计算。
风险成本包括保险、维修、补偿等费用,需要在预算中进行计算。
综合以上四个方面的工作,造价工程师对这个装修工程进行了详细的预算,最终得出总预算为800万元,每平方米的装修价格为333元。
案例二:新建办公大楼某公司为了拓展业务,计划新建一座办公大楼,楼高30层,总建筑面积为10000平方米。
造价工程师《案例分析》章节知识点造价工程师《案例分析》章节知识点对于学习来说,苦中有乐,乐中有苦,苦与乐是对立的统一,理解了这一点,我们就能够正确对待学习中的苦,不被暂时的困难打倒。
店铺为大家搜索整理了造价工程师《案例分析》章节知识点,希望对大家备考有所帮助。
第一章建设项目投资估算与财务评价基本题型一:总投资构成1.建设项目总投资估算内容(1)固定资产投资(工程造价)构成中,工程费用、工程建设其他费用、基本预备费部分为静态投资部分,价差预备费和建设期利息为动态投资部分。
(2)固定资产投资在竣工决算时可分别形成新的固定资产、流动资产、无形资产和其他资产。
在计算项目总成本费用时,固定资产要考虑折旧,无形资产与其他资产要考虑摊销。
2.投资估算的方法有:单位生产能力估算法、生产能力指数估算法、比例估算法、系数估算法、混合法等。
其中考生需要掌握的是运用生产能力指数估算法及构成组合法进行建设项目总投资的估算。
其相关公式如下:(1)生产能力指数法C2=C1(Q2/Q1)n×f式中:C 2—拟建项目总投资; C 1—类似项目总投资; Q 2—拟建项目生产能力; Q 1—类似项目生产能力;n—生产能力指数,若已建类似项目的生产规模与拟建项目生产规模相差不大,Q 1与Q2的比值在0.5~2之间,可取n=1;f—综合调整系数。
(2)设备及工器具购置费(采用装运港船上交货方式)国产设备购置费=国产设备原价+运杂费进口设备购置费=抵岸价+国内运杂费抵岸价(原价)=离岸价格(FOB)+国际运费+运输保险费+关税+进口环节增值税+外贸手续费+银行财务费+(消费税+车辆购置税)其中:国际运费=FOB*运费率国际运输保险费=(FOB+国际运费)/(1-保险费率)*保险费率到岸价(CIF)=FOB+国际运费+运输保险费银行财务费=FOB*人民币外汇汇率*银行财务费率外贸手续费=CIF*人民币外汇汇率*外贸手续费率关税=CIF*人民币外汇汇率*进口关税税率增值税=(CIF+关税+消费税)*增值税率(3)建筑安装工程费(206号文) 建安工程费=直接费+间接费+利润+税金其中,直接费=直接工程费+措施费直接工程费=人工费+材料费+机械费措施费=安全文明施工费+二次搬运费+临时设施费+夜间施工费+非夜间施工照明+大型机械进出场费+模板支架费+垂直运输费+排水费+降水费+超高工程附加费+竣工资料编制费+。
造价工程师考试/备考辅导2016年造价工程师《案例分析》知识点(3)一、工程变更:分设计变更和其他变更1、变更范围:《建设合同》:更改基线、位置和尺寸;增减工程量;改变工程的施工质量和顺序。
FIDIC:工程量、工作质量或其他特性、标高位置尺寸、约定的内容、施工顺序或时间。
2、提出:承包人没有拒绝变更的权利并不得随意变更,合理化建议须经工程师同意,超范围须批准部门批。
FIDIC:若承包商提出,以证明给业主带来利益,自行设计后工程师批准。
3、变更价款:套用已有价格;参照类似价格;承包人提出适当价格,经工程师批准执行。
FIDIC:按原费率计算;在原单价基础上制定新费率和价格。
二、工程索赔:1、分类:按依据(合同中明示和默示);按目的(工期和费用);按事件性质(工程延误;变更;合同终止;工程加速;意外风险和不可预见因素;其他因素:物价、汇率、政策。
2、产生的原因:当事人违约;不可抗力(自然事件和社会事件);合同缺陷;工程师指令;其他第三方原因。
3、索赔程序:索赔事件发生28天内提出索赔申请……28天内提交报告和资料……工程师28天内提出意见(谈判和协商或诉讼)或批准……28天内不批或未提出意见视为默认。
FIDIC:事件发生和发觉28天内提出索赔申请……发生和发觉42天内提交报告……工程师42天内批准或不批。
4、索赔计算:费用:人工费(人工、窝工、降效)、材料费、设备费(台班、折旧、租赁)、管理费、保函手续费、贷款利息、保险费、利润。
计算方法:实际费用法和修正的总费用法。
工期:网络分析法;比例分析法(受干扰部分的合同价×该部分工期拖延的时间÷原合同总价;额外增加的工程量价格×原合同总工期÷原合同总价)。
5、索赔报告的内容:总论部分(序言、索赔事项概述、具体索赔要求、编写人员);根据部分(说明自己具有的索赔权利);计算部分;证据部分。
三、工程价款结算:1、结算方式:按月结算(旬末月中预支,月末结算,我国现行结算常用);竣工后一次结算(工期12月内,合同价100万元以下按月中预支,竣工后一次结算); 分段结算(当年不能竣工单项和单位工程);目标结算(将工程分解为若干控制界面,以验收控制界面为支付条件,属主动控制,有利于工程质量和进度)。
2024年造价师考试《案例分析》的各章节重要考点整理如下:第一章:工程造价管理基础知识-工程造价管理的概念和任务-工程造价管理组织体系-工程造价管理的基本要素和特点-工程造价管理的原则和方法第二章:工程项目可行性研究-工程项目可行性研究的基本内容和流程-工程项目可行性研究阶段的主要任务和工作量计算-工程项目可行性研究报告的编制和评价-工程项目可行性研究中的经济评价指标和方法第三章:工程招投标与造价监督-工程招标的基本概念和原则-工程招标的基本流程和程序-工程投标的要求和方法-工程造价监督的基本内容和程序第四章:工程造价控制-工程造价控制的基本概念和对象-工程造价控制的主要手段和方法-工程造价控制的程序和要点-工程造价控制中的主要问题和对策第五章:工程结算与工程决算-工程结算的基本概念和程序-工程结算的计算方法和要点-工程结算中的主要问题和对策-工程决算的编制和审查要点第六章:工程造价项目控制与成本管理-工程造价项目控制的主要内容和程序-工程造价项目控制中的主要工作和手段-工程造价项目成本管理的方法和要点-工程造价项目成本管理中的主要问题和对策第七章:工程造价风险管理与实施控制-工程造价风险管理的基本概念和主要内容-工程造价风险管理的方法和手段-工程造价风险管理的程序和要点-工程造价实施控制的内容和方法第八章:工程造价案例分析-工程造价案例分析的主要任务和方法-工程造价案例分析的程序和要点-工程造价案例分析中的定量分析和定性分析方法-工程造价案例分析中的计算和评价方法以上为2024年造价师考试《案例分析》的各章节重要考点整理,供参考。
《工程造价案例分析》知识点第一讲设计概算的编制与审查设计概算是在初步设计或扩大初步设计阶段,根据设计要求对工程造价进行的概略计算。
它是设计文件的重要组成部分,是投资估算的延伸和细化。
设计概算分为单位工程概算、单项工程综合概算和建设项目总概算。
在案例分析中重点要掌握的是单位工程概算和单项工程综合概算。
一、单位工程概算的编制单位工程概算即单位建安工程概算,它由建安工程中的直接工程费、间接费、计划利润和税金组成。
单位工程概算又分为土建工程概算和设备及安装工程概算两大类。
(一)土建工程概算其编制方法主要有以下几种。
1.概算定额法又称扩大单价法,是采用概算定额编制建筑工程概算的方法,类似于采用预算定额编制工程预算。
概算定额法适用于初步设计达到一定深度、建筑结构比较明确的工程。
2.概算指标法这是用拟建的建筑物的建筑面积乘以技术条件相同或基本相同的概算指标编制概算的方法。
概算指标法适用于初步设计深度不够、工程量不明确,但技术成熟,有类似工程概算指标可以利用的工程。
3.类似工程预算法这是利用技术条件与设计对象相类似的已完工程的造价资料编制拟建工程设计概算的方法。
这种方法在应用中要注意的是必须对建筑结构差异和价差进行调整。
概算指标法、类似工程预算法都需要按实际情况进行调整,概算指标法用换入换出需调整的费用调整,类似工程预算法用个费用的调整系数调整具体件计价与控制教材(二)设备及安装工程概算这一概算又包括设备购置费概算和安装工程概算两个内容。
其中设备购置费由设备原价和运杂费组成,其概算的编制方法主要是估价指标法;安装工程概算的编制方法有预算单价法、扩大单价法、设备价值百分比法和综合吨位指标法等。
二、单项工程综合概算的编制单项工程综合概算是以各个单位工程概算为基础来编制的。
根据建设项目中所包含的单项工程的个数的不同,单项工程综合概算的内容也不相同。
当建设项目只有一个单项工程时,单项工程综合概算还应包括工程建设其他费用、预备费、投资方向调节税、建设期贷款利息等。
当建设项目包括多个单项工程时,这部分费用列入项目总概算中,不再列入单项工程综合概算中。
三、设计概算的审查设计概算审查的主要内容包括以下几项。
(一)审查编制依据的时效性、合法性、适用范围。
各种依据,如定额、指标、价格、取费标准等,都应根据有关部门的现行规定进行,应随时注意有无调整和新的规定。
(二) 审查概算编制深度第二讲施工图预算的审查施工图预算的审查方法很多,如全面审查法、标准预算审查法、分组计算审查法、对比审查法、筛选审查法、重点审查法、利用手册审查法、分解对比审查法等。
在对施工图预算进行审查的过程中,应重点注意以下几个方面:(一)工程量计算在对计算出的工程量进行审查时,应首先审查其计算依据是否为全国统一的工程量计算规则,计算公式是否正确;其次是在一些具体环节上,是否有漏算和错算的情况。
(二)预算单价的套用该部分的审查主要有三个内容:首先是审查分项工程预算单价是否与定额规定的预算单价相符,其名称、规格、计量单位以及所包括的工程内容是否与单位估价表一致;其次是对需要换算的单价,要审查其换算的正确性;最后是补充定额的审查,要审查其编制的依据是否符合原则,其编制结果是否合理。
(三)其他费用的计算其审查主要包括两个内容:一个是各项费用的计算基础要符合现行的规定,一般安装工程以人工费取费,土建工程以直接费取费;另一个是材料价差的处理,是否错误的将其列入了各项费用的计算基础中。
第三讲施工图预算的编制与审查施工图预算是确定建安工程预算造价的文件,是由设计单位在施工图完成后,根据施工图设计图纸、现行预算定额、费用定额以及地区设备、材料、人工、施工机械台班等预算价格编制和确定的建安工程造价的文件,相对于设计概算中的单位工程概算和单项工程概算,施工图预算要更加具体、准确,更符合实际情况。
一、施工图预算的编制施工图预算有单位工程预算、单项工程预算和建设项目总预算。
单位工程预算是根据施工图设计文件、现行预算定额、费用标准以及人工、材料、设备、机械台班等预算价格资料,以一定的方法,编制单位工程的施工图预算。
单位工程施工图预算的汇总,就是单项工程的施工图预算。
而建设项目总预算,则是各个单项工程施工图预算的汇总。
(一)编制依据施工图预算的编制依据主要包括:(1)施工图纸及说明书和标准图集;(2)现行预算定额及单位估价表;(3)施工组织设计及施工方案;(4)人工、材料、机械台班预算价格及调价规定;(5)建安工程费用定额;(6)预算工作手册及有关工具书。
(二)编制步骤施工图预算的编制过程大致可分为五个步骤。
(1)根据施工图纸及全国统一的工程量计算规则,计算各分项工程的工程量。
工程量的计算是施工图预算编制中工作量最大,也是十分重要的一项工作,在案例分析中,应注意把这一部分的内容与前面工程量计算部分的内容结合起来进行学习。
(2)根据计算出(或在案例题目中给出)的各分项工程的工程量、定额消耗指标、砂浆及混凝土配合比等资料进行工料分析,计算出工程所需的人工、材料、机械的消耗量。
(3)根据题目中给出的资源价格表计算出人工费、材料费、机械费,此三项费用的合计即为定额直接费。
(4)根据题目中给出的费率计算规定计算各项费用。
在这一步骤中,主要应注意各项费用的计算基础,如间接费的计算基础是直接工程费,利润的计算基础是直接工程费加间接费,而税金的计算基础是直接工程费加间接费加利润。
另外还应注意各项费用的组成内容,如直接工程费不仅包括定额直接费,还包括脚手架费及零星工程费等,这些都是案例分析应注意的问题。
(5)汇总以上计算出的各项费用,即可编制出工程的施工图预算。
(三)编制方法编制施工图预算主要有单价法和实物法两种方法。
1.单价法单价法是用事先编制好的分项工程的单位估价表编制施工图预算的一种方法,其计算公式为:单位工程施工图预算直接费=【∑(工程量*预算综合单价)】*(1+其他直接费率+现场经费率)利用单价法编制施工图预算时,主要步骤有二个,一是工程量的计算,这一点在前面已经讲过,另一是预算定额单价的套用。
第四讲企业定额的编制与审查所谓企业定额,是指建筑安装企业根据本企业的技术水平和管理水平,编制完成单位合格产品所必需的人工、材料和施工机械台班的消耗量,以及其他生产经营要素消耗的数量标准。
企业定额反映企业的施工生产与生产消费之间的数量关系,是施工企业生产力水平的体现,每个企业均应拥有反映自己企业能力的企业定额。
企业的技术和管理水平不同,企业定额的定额水平也就不同。
因此,企业定额是施工企业进行施工管理和投标报价的基础和依据,从一定意义上讲,企业定额是企业的商业秘密,是企业参与市场竞争的核心竞争能力的具体表现。
目前大部分施工企业是以国家或行业制定的预算定额作为进行施工管理、工料分析和计算施工成本的依据。
随着市场化改革的不断深入和发展,施工企业可以预算定额和基础定额为参照,逐步建立起反映企业自身施工管理水平和技术装备程度的企业定额。
作为企业定额,必须具备有以下特点:(1)其各项平均消耗要比社会平均水平低,体现其先进性。
(2)可以表现本企业在某些方面的技术优势。
(3)可以表现本企业局部或全面管理方面的优势。
(4)所有匹配的单价都是动态的,具有市场性。
(5)与施工方案能全面接轨。
二、企业内部定额(施工定额)的编制原则1.平均先进性原则;平均先进是就定额的水平而言。
定额水平,是指规定消耗在单位产品上的劳动、机械和材料数量的多少。
也可以说,它是按照一定施工程序和工艺条件下规定的施工生产中活劳动和物化劳动的消耗水平。
所谓平均先进水平,就是在正常的施工条件下,大多数施工队组和大多数生产者经过努力能够达到和超过的水平。
企业定额应以企业平均先进水平为基准,制定企业定额。
使多数单位和员工经过努力,能够达到或超过企业平均先进水平,以保持定额的先进性和可行性。
2.简明适用性原则;简明适用就企业定额的内容和形式而言,要方便于定额的贯彻和执行。
制定企业定额的目的就在于适用于企业内部管理,具有可操作性。
定额的简明性和适用性当二者发生矛盾时,定额的简明性应服从适应性的要求。
贯彻定额的简明适用性原则,关键是做到定额项目设置完全,项目划分粗细适当。
还应正确选择产品和材料的计量单位,适当利用系数,并辅以必要的说明和附注。
总之,贯彻简明使用性原则,要努力使施工定额达到项目齐全、粗细恰当、步距合理的效果。
3.以专家为主的原则;4.独立自主的原则;5、时效性原则;6、保密原则;第五讲定额单价的组成、换算与确定一、人工单价的组成与确定人工单价是指一个建筑安装工人一个工作日在预算中应计入的全部人工费用。
一般地讲,其组成大致包括工资、工资性补贴、辅助工资、劳保福利费等。
二、材料单价的组成与确定材料的预算价格是指材料从其来源地到达施工工地仓库后的出库价格。
材料预算价格的计算方法如下:材料预算价格=(材料原价+供销部门手续费+包装费+运杂费+运输损耗费)*(1+采购及保管费率)-包装品回收值三、机械台班单价的组成及确定机械台班单价是指1台施工机械,在正常运转条件下1个工作班中所发生的全部费用,它共由7项内容组成:折旧费、大修理费、经常修理费、安拆费及场外运输费、燃料动力费、人工费、养路费及车船使用税。
其中,有关项目的常用计算公式如下:折旧费=【机械预算价格*(1—残值率)*贷款利息系数】/耐用总台班;大修理费=【一次大修理费*寿命期内大修理次数】/耐用总台班;台班人工费=定额机上人工工日*日工资单价;第六讲人工、材料、机械预算定额消耗量的确定定额是规定消耗在单位工程构造上的劳动力、材料和机械的数量标准,是计算建筑安装产品价格的基础。
一、人工预算定额消耗量的确定时间定额和产量定额是人工定额的两种表现形式,算出时间定额,也就可以定出产量定额。
预算定额中人工消耗量的确定,其基本步骤如下:1.确定时间定额中的工作延续时间,其计算公式为:工作延续时间=基本工作时间+辅助工作时间+准备与结束工作时间+不可避免中断时间+休息时间;2.在计算时,由于除基本工作时间外的其他时间一般用占工作延续时间的比例来表示,因此计算公式又可以改写为:工作延续时间=基本工作时间/【1—(其他工作时间占工作延续时间的比例)】;3.产量定额。
其公式如下:产量定额=1/时间定额;4.计算预算定额人工消耗量。
其计算公式为:预算定额人工消耗量=时间定额*(1+人工幅度差系数);二、材料预算定额消耗量的确定合理确定材料消耗定额,必须研究和区分材料在施工过程中消耗的性质。
施工中材料的消耗,可分为必需的材料消耗和损失的材料两类性质。
第七讲计算方案功能评价系数计算公式为:某方案功能评价系数=该方案评定总分/各方案评定总分之和;式中:某方案评定总分=∑(各功能重要系数*该方案对各功能的满足程度得分);计算各方案的价值系数方案价值指数的计算公式为:某方案价值指数=该方案功能评价指数/该方案成本指数;功能价值的分析功能的价值计算出来以后,需要进行分析,以揭示功能与成本的内在联系,确定评价对象是否为功能改进的重点,以及其功能改进的方向及幅度,为后面的方案创新工作打下良好的基础。
