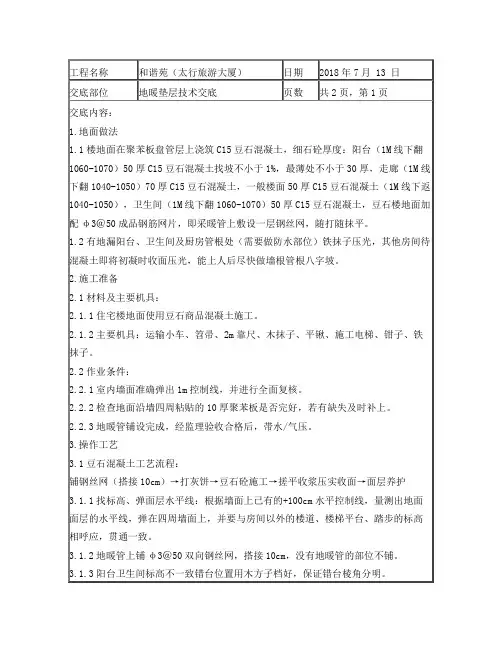

第1篇一、编制依据1. 《建筑工程施工质量验收统一标准》GB 50300-20132. 《地暖工程技术规范》GB 50411-20183. 《建筑给排水及采暖工程施工质量验收规范》GB 50242-20024. 本工程的设计文件及相关图纸二、工程概况本工程为(项目名称),位于(地址),总建筑面积约(面积),采用地暖系统进行供暖。
地暖系统由加热盘管、保温层、绝热层、保护层等组成。
三、施工准备1. 材料准备- 加热盘管:采用PE-Xa交联聚乙烯管,管径(规格),壁厚(厚度)。
- 保温层:采用(材料名称),厚度(厚度)。
- 绝热层:采用(材料名称),厚度(厚度)。
- 保护层:采用(材料名称),厚度(厚度)。
- 其他材料:水泥、砂子、豆石、铁丝网、分集水器等。
2. 机具准备- 强制式砂浆搅拌机、垂直运输机械、手推车。
- 抹灰工具:水桶、剪子、滚刷、铁锹、木铁抹子、扫帚、手锤、錾子、线包、壁纸刀、拖线板、方尺、靠尺、塞尺、探针、钢尺等。
- 打压设备。
四、施工工艺流程1. 施工前准备- 清理平整地面。
- 铺设给水管及采暖供、回水管,进行打压试验。
- 铺设保温板和铝箔反射膜及铁丝网。
2. 安装加热盘管- 按设计要求进行布管,确保管道间距均匀,连接牢固。
- 管道安装完成后,进行打压测试,确保无泄漏。
3. 浇筑填充层- 铺设C15豆石混凝土填充层,厚度(厚度)。
- 填充层浇筑完成后,进行养护。
4. 安装分集水器- 按设计要求进行分集水器安装,确保连接牢固,阀门开启灵活。
5. 施工验收- 施工完成后,进行质量验收,确保符合设计要求。
五、施工质量措施1. 严格控制材料质量,确保材料合格。
2. 严格按照施工工艺进行施工,确保施工质量。
3. 加强施工过程中的质量控制,及时发现并解决质量问题。
六、安全技术措施1. 施工现场设置安全警示标志,确保施工安全。
2. 施工人员必须佩戴安全帽、安全带等防护用品。
3. 严格遵守施工操作规程,确保施工安全。
、施工准备
材料准备:C15细石混凝土
机具准备:双轮手推车、平锹、平板振捣器、木抹子、铁抹子、铁插尺、木板、2m刮杆
浇筑细石混凝土面层:将C15细石混凝土铺抹到楼地面基层上,紧接着用2m长刮杠顺着标筋刮平,操作时均要从房间内往外退着走。
抹面层压光:
当面层灰面吸水后,用木抹子用力搓打、抹平,将干水泥砂拌合料与细石混凝土的浆混合,使面层达到结合紧密。
抹压:当面层砂浆初凝后,地面面层上有脚印但走上去不下陷时,用铁抹子进行第二遍抹压,把凹坑、砂眼填实抹平,表面压入玻璃纤维网格布,把所有抹纹压平压光,用笤帚拉毛,达到面层表面密实,并且要覆盖塑料薄膜养护。
养护:面层抹压完24h后进行浇水养护,每天不少于2次,养护时间一般至少不少于7d (房间应封闭养护期间禁止进入)。
四、质量标准
1、水泥混凝土面层厚度应符合设计要求。
2、水泥混凝土面层铺设不得留施工缝,当施工间隙超过允许时间规定时,应对接搓处进行处理。
3、面层不应有空鼓、裂纹、脱皮、起砂等缺陷。
4、面层表面的坡度应符合设计要求,不得有倒泛水和积水现象。
5、水泥混凝土面层的允许偏差应符合表 4.10的规定:
水泥混凝土面层的允许偏差
五、成品保护
1、在操作过程中,注意运灰双轮车不得压坏铺设在基层的各种管线。
2、面层抹压过程中随时将脚印抹平,并封闭通过操作房间的一切通路。
3、面层压光交活后在养护过程中,封闭门口和通道,不得有其它工种进入操作,避免造成表面起砂现象。
4、面层养护时间符合要求可以上人操作时,防止硬器划伤地面。
地暖保护层施工技术交底一、1、找标高、弹基准线:根据现场已有的标高基准点弹建筑标高1.0m线,保证与房间以外的楼道、楼梯平台、踏步的标高相互呼应,贯通一致。
2、基层处理:清除基层表面的灰尘,清刷油污等杂物,基层表面应保持洁净。
3、绑扎钢丝网及网格布:地暖保护层内配双层钢丝网片,地暖保护层面层压入网格布。
4、标高控制:根据房间内四周墙上弹的水平标高线,确定地暖保护层厚度,平面即为保护层表面标高。
对于房间较大部位,为保证整体保护层平整度。
5、铺混凝土保护层:混凝土浇筑过程中,根据现场弹设的标高线严格控制保护层厚度及标高,保护层厚度为50mm(电梯前室部位为60mm,阳台为40mm,卫生间50mm)。
6、搓平覆盖:木刮杆刮平后,将保护层搓平拉由内向外退着操作,面层压入网格布,并随时覆盖薄膜。
用2m靠尺检查其平整度,偏差不应大于5mm。
卫生间收光面。
7、砼保护层厚度应符合设计要求。
表面不应有裂纹、脱皮、麻面、起砂等缺陷。
8、施工时应注意对定位标高的标准杆、尺、线的保护,不得触动、移动。
9、浇筑完成后24小时洒水养护。
二、成品保护1、地暖盘管验收合格在没有填充混凝土前,严禁随意在盘管践踏,保证盘管的完整性不受破坏。
2、浇注地面混凝土时,必须铺设踏板(踏板上不能有钉子等尖锐物,以防损伤地暖管道),以免破坏管道。
3、浇注地面混凝土时,应先浇注房屋的四周,再浇注中间,以免钢丝网受压跷起4、浇筑过程中如发现地暖管有破损或位移现象,应及时上报项目部,由项目部安排人员维修完毕并检验合格后方可继续浇筑。
签发人:接收人:邢台建工集团红太府邸项目部2020年8月11日地暖盘管技术交底一、施工要求:1、地暖施工前,楼地面清除基层表面的灰尘,清刷油污及清理建筑垃圾,基层表面应保持洁净。
2、分集水器采用膨胀螺栓水平固定在墙面上,安装要牢固。
3、在找平层上铺设2cm保温层.在地暖保温层上铺设铝箔纸,保温层要铺设平整。
4、按地暖设计要求间距将地暖管,用塑料管卡将管子固定在苯板上,固定点的间距,安装过程中要防止管道被污染。

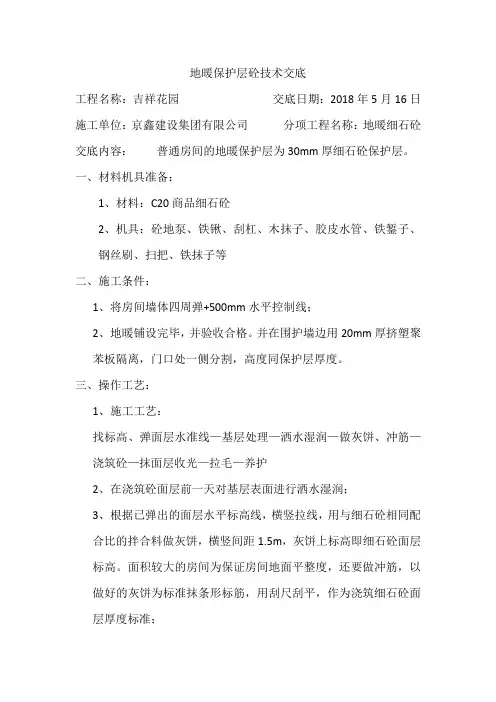

地暖保护层砼技术交底工程名称:吉祥花园交底日期:2018年5月16日施工单位:京鑫建设集团有限公司分项工程名称:地暖细石砼交底内容:普通房间的地暖保护层为30mm厚细石砼保护层。
一、材料机具准备:1、材料:C20商品细石砼2、机具:砼地泵、铁锹、刮杠、木抹子、胶皮水管、铁錾子、钢丝刷、扫把、铁抹子等二、施工条件:1、将房间墙体四周弹+500mm水平控制线;2、地暖铺设完毕,并验收合格。
并在围护墙边用20mm厚挤塑聚苯板隔离,门口处一侧分割,高度同保护层厚度。
三、操作工艺:1、施工工艺:找标高、弹面层水准线—基层处理—洒水湿润—做灰饼、冲筋—浇筑砼—抹面层收光—拉毛—养护2、在浇筑砼面层前一天对基层表面进行洒水湿润;3、根据已弹出的面层水平标高线,横竖拉线,用与细石砼相同配合比的拌合料做灰饼,横竖间距1.5m,灰饼上标高即细石砼面层标高。
面积较大的房间为保证房间地面平整度,还要做冲筋,以做好的灰饼为标准抹条形标筋,用刮尺刮平,作为浇筑细石砼面层厚度标准;4、砼采用C20细石商品砼,塌落度应符合规范要求;铺细石砼后用长刮杠刮平,表面塌陷处应用细石砼补平,再用长刮杠刮一次,用木抹子搓平;5、抹压完毕后,随抹子搓平随用扫把平行于门口拉毛处理,有坡度要求的地面按设计要求的坡度做;6、已浇筑完毕的砼保护层应在12小时后进行浇水养护,每天不少于2次,养护时间不少于7天。
四、质量标准:1、砼面层厚度应符合设计要求;2、砼面层铺设不留设施工缝,当施工间隙超允许时间规定时,应对接茬处进行处理;3、面层不应有空鼓、裂纹、脱皮、麻面、起砂等缺陷;4、面层表面的坡度应符合设计要求,不得有倒泛水和积水现象;5、砼面层的允许偏差应符合规范的要求。
五、成品保护:1、在操作过程中,注意施工用工、机具不得碰坏门窗洞口及铺设在基层的各种管线;2、面层抹压过程中随时将脚印抹平,并封闭通过操作房间的一切通路;3、面层收光拉毛交活后在养护过程中,封闭门口和通道,不得有其他工种进入作业,避免造成起砂现象。

地暖保护层技术交底关键信息项:1、工程名称:____________________2、施工部位:____________________3、施工时间:____________________4、施工材料:____________________5、施工工艺要求:____________________6、质量标准:____________________7、安全注意事项:____________________11 工程概述本次地暖保护层施工旨在为地暖系统提供有效的保护,确保其长期稳定运行,并满足建筑使用功能和美观要求。
111 施工范围明确本次施工所涵盖的具体区域和房间。
112 施工目的阐述进行地暖保护层施工的重要性和预期达到的效果。
12 施工准备121 材料准备详细说明所需的施工材料,包括水泥、砂、石子等的规格、型号和质量要求。
122 工具准备列举施工过程中所需的工具,如搅拌机、运输车辆、抹子、刮杠等。
13 施工工艺流程131 基层处理清理基层表面的杂物、灰尘,确保基层平整、干净。
132 弹线分格根据设计要求,在基层上弹出分格线,以控制保护层的尺寸和形状。
133 铺设钢丝网在基层上铺设钢丝网,增强保护层的抗拉强度。
134 搅拌混凝土按照规定的配合比,搅拌均匀混凝土。
135 浇筑混凝土将搅拌好的混凝土均匀浇筑在基层上,并用刮杠刮平。
136 振捣密实使用振捣器振捣混凝土,确保混凝土密实无空鼓。
137 抹平压光在混凝土初凝前,进行抹平压光处理,使其表面平整光滑。
138 养护施工完成后,及时进行养护,保持混凝土表面湿润,养护时间不少于 7 天。
14 施工工艺要求141 基层处理要求基层应坚实、平整,无裂缝、起砂等缺陷。
142 钢丝网铺设要求钢丝网应铺设平整,搭接宽度符合要求,固定牢固。
143 混凝土搅拌要求严格按照配合比进行搅拌,搅拌时间充足,确保混凝土质量均匀。
144 混凝土浇筑要求浇筑过程中应避免混凝土离析,浇筑厚度应符合设计要求。

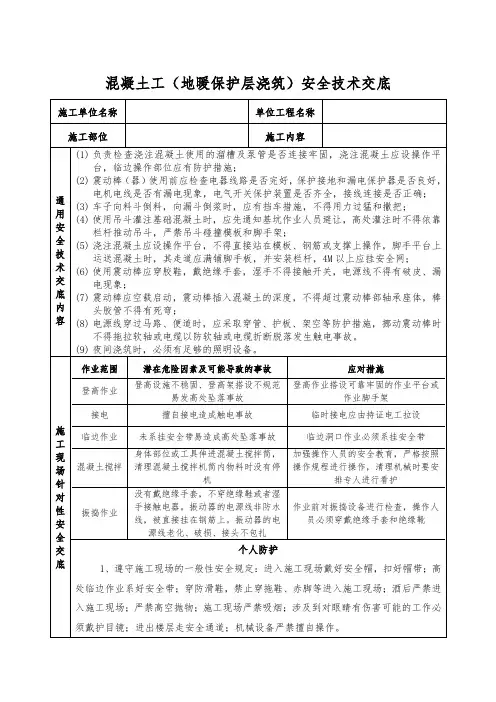

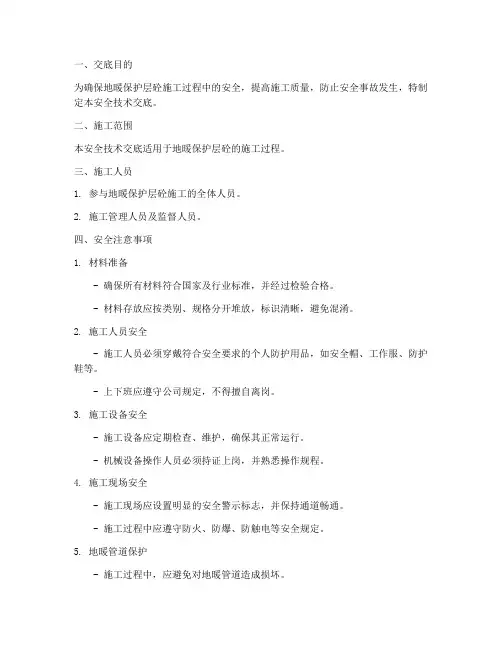

一、交底目的为确保地暖保护层砼施工过程中的安全,提高施工质量,防止安全事故发生,特制定本安全技术交底。
二、施工范围本安全技术交底适用于地暖保护层砼的施工过程。
三、施工人员1. 参与地暖保护层砼施工的全体人员。
2. 施工管理人员及监督人员。
四、安全注意事项1. 材料准备- 确保所有材料符合国家及行业标准,并经过检验合格。
- 材料存放应按类别、规格分开堆放,标识清晰,避免混淆。
2. 施工人员安全- 施工人员必须穿戴符合安全要求的个人防护用品,如安全帽、工作服、防护鞋等。
- 上下班应遵守公司规定,不得擅自离岗。
3. 施工设备安全- 施工设备应定期检查、维护,确保其正常运行。
- 机械设备操作人员必须持证上岗,并熟悉操作规程。
4. 施工现场安全- 施工现场应设置明显的安全警示标志,并保持通道畅通。
- 施工过程中应遵守防火、防爆、防触电等安全规定。
5. 地暖管道保护- 施工过程中,应避免对地暖管道造成损坏。
- 在铺设保护层砼前,应确保地暖管道安装正确、无损坏。
五、施工操作要点1. 基层处理- 清理基层,确保无杂物、油污等。
- 基层应平整、坚实,不得有裂缝、空鼓等缺陷。
2. 钢筋施工- 钢筋应按设计要求进行绑扎,确保其位置准确、间距均匀。
- 钢筋绑扎过程中,不得损坏地暖管道。
3. 砼施工- 砼应搅拌均匀,确保坍落度符合要求。
- 砼浇筑过程中,应避免产生裂缝、蜂窝等缺陷。
- 砼浇筑后应及时进行养护,确保砼强度。
4. 成品保护- 施工过程中,应采取措施保护地暖管道及保护层砼。
- 完成施工后,应做好成品保护工作,防止损坏。
六、质量要求1. 确保地暖保护层砼厚度符合设计要求。
2. 砼强度达到设计要求。
3. 无裂缝、蜂窝、麻面等缺陷。
4. 地暖管道无损坏。
七、交底时间本安全技术交底自施工开始之日起实施,直至施工结束。
八、责任单位1. 施工单位负责本安全技术交底的执行。
2. 监督单位负责对施工过程进行监督检查。
九、附则本安全技术交底为施工过程中的指导性文件,如有未尽事宜,可根据实际情况进行调整。
工程名称交底部位国际大都会 A 座酒店公寓5-26 层地暖保护层广东海外建设总公司山施工单位西分公司工序名称浇筑保护层交底提要地暖保护层施工技术交底地暖保护层施工技术交底一、施工准备材料准备: C20 细石混凝土机具准备:双轮手推车、、平锹、木抹子、铁抹子、铁插尺、木板、 2m 刮杆二、作业条件1、室内地暖设施及管件全部安装完毕,经检查符合施工要求,并办完隐蔽工程、预检工程手续。
2、为保护地采暖设施及管件铺设的木板全部完成,并经检查合格。
三、施工工艺1、操作工艺工艺流程:找标高、弹面层水准线基层处理洒水湿润抹灰饼抹标筋浇筑细石混凝土抹面层压光养护2、施工方法找标高、弹面层水准线:根据墙面上已有的+50cm水平标高线,测量出地面面层的水平线,弹在四周墙面上,并要与房间以外的楼道、楼梯平台、踏步的标高相互呼应,贯通一致。
基层处理:检查地采暖及地面管件安装是否满足设计和规范要求,将面层上的灰尘和垃圾清理干净,为保护地采暖等设施铺设的木板全部完毕。
洒水湿润:在浇筑混凝土面层前一天对基层表面进行洒水湿润。
抹灰饼:根据已弹出的面层水平标高线,横竖拉线,用与细石混凝土相同配合比的拌合料抹灰饼,横竖间距 1.5m,灰饼上标高即面层标高。
抹标筋:面积较大的房间为保证房间地面平整度,还要做标筋(或叫冲筋),以做好的灰饼为标准抹条形标筋,用刮尺刮平,作为浇筑细石混凝土面层厚度的标准。
浇筑细石混凝土面层:将 C20细石混凝土铺抹到楼地面基层上,紧接着用2m长刮杠顺着标工程名称国际大都会 A 座酒店公寓施工单位广东海外建设总公司山西分公司交底部位5-26 层地暖保护层工序名称浇筑保护层交底提要地暖保护层施工技术交底筋刮平,操作时均要从房间内往外退着走。
抹面层压光:当面层灰面吸水后,用木抹子用力搓打、抹平,将干水泥砂拌合料与细石混凝土的浆混合,使面层达到结合紧密。
第一遍抹压:用铁抹子轻轻抹压一遍直到出浆为止。
第二遍抹压:当面层砂浆初凝后,地面面层上有脚印但走上去不下陷时,用铁抹子进行第二遍抹压,把凹坑、砂眼填实抹平,注意不得漏压。
一、交底编号: XX-TJ-2023-001二、工程名称: [请填写工程名称]三、施工班组: [请填写施工班组名称]四、交底日期: [请填写交底日期]五、交底内容:1. 工程概况- 本工程为[请填写工程类型],地暖系统作为重要的基础设施,其保护层的施工质量直接关系到地暖系统的使用寿命和舒适度。
- 地暖保护层施工过程中,需严格按照设计要求和施工规范进行,确保施工安全。
2. 施工准备- 施工人员必须熟悉地暖保护层施工图纸和技术规范,了解地暖系统的结构、功能及施工工艺。
- 施工现场应配备必要的施工工具和设备,如切割机、冲击钻、水准仪、线锤等。
3. 安全注意事项- 高处作业安全:在进行地暖保护层铺设时,如需进行高处作业,必须佩戴安全带,并设置安全防护措施。
- 电气安全:施工过程中,严禁使用非标准或损坏的电气设备,确保所有电气设备接地良好。
- 材料安全:施工材料应堆放整齐,避免高空坠落或挤压事故。
- 个人防护:施工人员必须佩戴安全帽、工作服、手套、防滑鞋等个人防护用品。
4. 施工工艺及要求- 基层处理:确保基层平整、干净、无油污、无杂物,如有不平整处,需用砂浆找平。
- 找平层施工:铺设找平层时,需严格控制厚度和坡度,确保找平层平整度达到规范要求。
- 保护层铺设:保护层材料应选用环保、耐压、耐温、抗裂的材料,铺设时需确保材料平整、无空鼓、无翘曲。
- 接缝处理:地暖保护层接缝处应采用专用胶粘剂粘贴,确保接缝牢固、密封。
5. 质量检查- 施工过程中,需定期对地暖保护层进行质量检查,发现问题及时整改。
- 完成施工后,需进行隐蔽工程验收,确保地暖保护层施工质量符合设计要求。
6. 应急处理- 如发生安全事故,立即停止施工,并组织人员进行现场救援。
- 及时向相关部门报告事故情况,并配合进行调查处理。
六、交底人: [请填写交底人姓名及职务]七、记录人: [请填写记录人姓名及职务]八、备注:- 本技术安全交底适用于[请填写工程名称]地暖保护层施工全过程。
