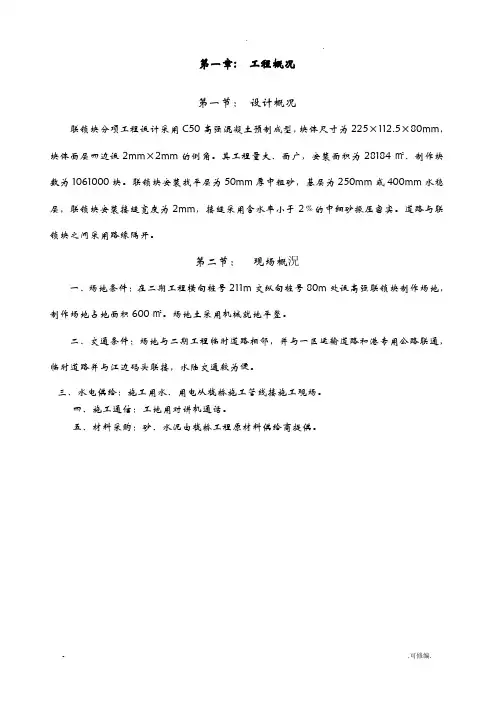

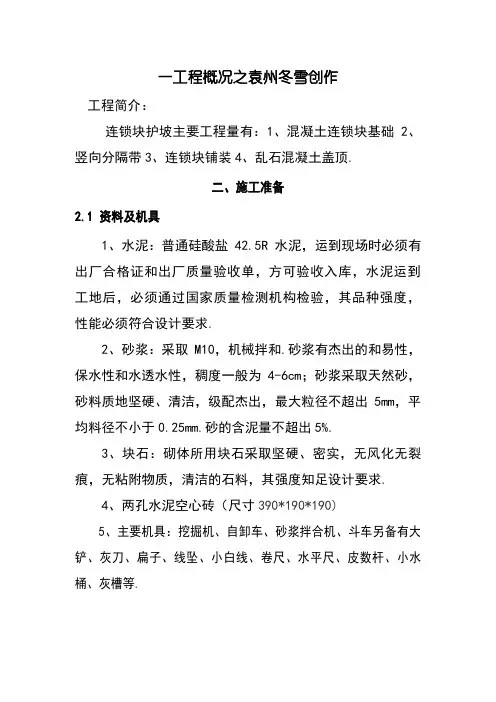

一工程概况

工程简介:

连锁块护坡主要工程量有:1、混凝土连锁块基础2、竖向分隔带3、连锁块铺装4、乱石混凝土盖顶。

二、施工准备

2.1 材料及机具

1、水泥:普通硅酸盐42.5R水泥,运到现场时必须有出厂合格证和出厂质量验收单,方可验收入库,水泥运到工地后,必须通过国家质量检测机构检验,其品种强度,性能必须符合设计要求。

2、砂浆:采用M10,机械拌和。砂浆有良好的和易性,保水性和水透水性,稠度一般为4-6cm;砂浆采用天然砂,砂料质地坚硬、清洁,级配良好,最大粒径不超过5mm,平均料径不小于0.25mm。砂的含泥量不超过5%。

3、块石:砌体所用块石采用坚硬、密实,无风化无裂缝,无粘附物质,清洁的石料,其强度满足设计要求。

4、两孔水泥空心砖(尺寸390*190*190)

5、主要机具:挖掘机、自卸车、砂浆拌合机、斗车另备有大铲、灰刀、扁子、线坠、小白线、卷尺、水平尺、皮数杆、小水桶、灰槽等。

三、施工工艺

3.1 测量放线

采用GPS对石坝的主要四大角轴线相关尺寸进行测量放线。根据测量放线结果设置定位桩,采用外控轴线向设计轴线量取。采用S3水准仪对开挖部位的原始地貌进行复测,并做好记录。用石灰洒出开挖线,进行基础开挖。

3.2 连锁块基础开挖

1、开挖

施工注意事项

(1)选择小型挖掘机开挖。

(2)根据设计要求高宽开挖基坑,开挖应保持一定的宽度和距离,并适当收坡,以保持基坑的稳定,基坑开挖后采用人工整平。

(3)、弃土应及时运出,如需要临时堆土,或留作回填土,堆土坡脚至坑边距离应离基坑2米以外。

(4)、土方开挖工程完成后要尽量减少暴露时间,及时进行下一道工序的施工。

(5)开挖过程会出现渗水现象,现场配备水泵一台碎石抽水,以防基坑坍塌。

3.3 连锁块基础施工

1、立模净空0.7m,高1.2m,每20m设置一道沉降缝,模板要求稳固、平直、垂直基坑。

2、乱石混凝土基础浇筑

浇筑前清理基低,要求基坑平整、无泥浆、无积水。浇筑时严格控制混凝土标号C25混凝土:配合比为1 :0.47 :1.59 : 3.39 ,即1立方混凝用料水泥372kg 、水175kg 、沙子593kg 、碎石1260kg。混凝土分层浇筑,每次浇筑30~40cm,浇筑混凝土后抛入40%乱石,乱石要求表面清洁,必要时用水清洗后抛入。振捣工作采用插入式振捣作业,振捣点要均匀,插棒要快拔出要慢,待表面出现浮浆切无气泡方可。振捣完成后用木摸进行一次收面,再用钢摸进行一次收面;待浮水退去后再用钢摸进行一次收面,要求混凝土表面光滑、干净、无积水现象,收面后即可进行淋水养护。

3.4 竖向分隔段

1、分隔断每个20m在护坡竖向浇筑,高40cm宽40cm,长度随边坡度长度而定,垂直于混凝土基础。

2、根据设计要求拉线,人工开挖时根据分隔断槽、开挖宽度80cm深度25cm,要求槽低平整,顺坡。开挖完成后,两侧用水泥空心砖砌筑槽壁,净空40cm,高度40cm嵌入边坡土内25cm。槽壁长度随边坡长度而定。要求槽壁顺直,平行边坡,相邻两砖高差不超过2mm。

3、隔离带浇筑采用C25混凝土,浇筑自下而上浇筑,浇筑至槽壁平面为止,振捣采用手握振动棒振捣,要求振捣点均匀,插棒要快,插棒要快拔出要慢,待表面出现浮浆切无气泡方可。振捣完成后用木摸进行一次收面,再用钢摸进行一次收面;待浮水退去后再用钢摸进行一次收面,要求混凝土表面光滑、干净、无积水现象,收面后即可进行淋水养护。

3.4 连锁块铺装

1、施工前用按照边坡破壁挂线人工找平边坡,找平后用木杠

找平。铺设过滤土工布一层,要求铺设平整,覆盖完整。

2、根据边坡坡度挂线,铺砌。铺时,手拿连锁块,轻轻平方,用胶皮锤或木锤轻轻敲到至正位。要求相邻连锁块缝隙2~3cm,平整度<5mm,相邻高差<2mm,20米一段对应角点连线±10mm。

3、铺砌后连锁块应及时灌缝,灌缝材料选用细沙。

3.5连锁乱石混凝土盖顶

1、基坑开挖采用人工开挖,按照乱石砼盖顶尺寸开挖,适当预留支模空间。

2、立模宽度50cm高60cm,模板要求稳固、平直、垂直基坑。

2、乱石混凝土浇筑

浇筑前清理基低,要求基坑平整、无泥浆、无积水。乱石砼盖顶高度平齐堤坝二级平台。浇筑时严格控制混凝土标号C25混凝土。浇筑混凝土后抛入40%乱石,乱石要求表面清洁,必要时用水清洗后抛入。振捣工作采用手握式振动棒振捣作业,振捣点要均匀,插棒要快拔出要慢,待表面出现浮浆切无气泡方可。振捣完成后用木摸进行一次收面,再用钢摸进行一次收面;待浮水退去后再用钢摸进行一次收面,要求混凝土表面光滑、干净、无积水现象,收面后即可进行淋水养护。

四、工程质量保证措施

1、设专项技术员、专职质检员,做好工序安排与交接,做好自检工作。配合好监理验收工作。一道工序未验收合格,严禁进入下一道工序。

2、配有专职试验人员对混凝土搅拌工作进行监督,严格控制配合比,及材料的检查工作,检查不合格的一律不准使用。

3、预制连锁块强度质量符合设计要求及规范规定,达到C25设计要求。每批进行试验验收,不合格不准进入现场使用。

4、按照设计要求做好养护工作。

五、工程安全保证措施

1、设置专项技术员和专职安全员,对施工现场进行安全监督检查。

2、加强对施工人员安全教育,增强安全意识。对施工班组进行安全培训后再进场施工。

3、各相关人员进入施工现场所配备的劳保用品、安全帽要求佩戴整齐。

4、现场用电设专职电工值班,与电有关工作只能电工处理。

5、施工过程中如出现异样或或其他可能影响安全的事情,要求停止施工待明察原因排除后方可施工。
