工程规划、施工图审查流程图

  • 格式:doc
  • 大小:26.50 KB
  • 文档页数:5

下载文档原格式

  / 5
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

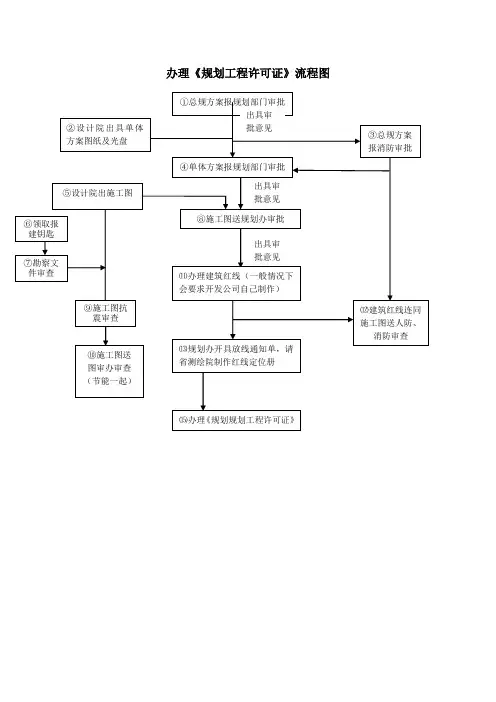

办理《规划工程许可证》流程图

总规方案报消防审批:①申请报告

个工作日②介绍信

③报审表

④立项批文(复印件)

⑤规划总平面(原、复)规划局批复意见的

⑥总平图(蓝图)光盘DWF

单体方案报规划部门审批:①每栋楼的平、立、剖图纸各一套(蓝图)(东湖开发区规划局)②总平面布置图四份(蓝图)

③立面效果图制作展板及刻制光盘

④总体方案的批复意见

工程勘察文件审查:①用地红线(原件、复印件各一份)

5个工作日②总平面图(原件、复印件各一份)

③勘察技术要求和任何委托书(原件,加盖建设单位

公章、设计人员签字)

④签章齐全的勘察文件4套

⑤勘察文件电子文档光盘1份

施工图抗震审查若楼层高于10层,①用地红线(复印件)

(武汉市抗震办公室)则须提供②已备案的勘察合同

10个工作日③已备案的设计合同

④工程勘察报告(初勘)1份

⑤初步设计说明书1份

⑥初步设计图纸1套(每套包括建筑、结构)

若楼层高于20层,①规划方案和批准意见书及附图

(原件、复印件各一份)

则须提供②已备案的勘察合同

③已备案的设计合同

④工程勘察报告(初勘或详勘)2份

⑤初步设计说明书4份

⑥初步设计图纸4套(包括建筑、结构、水、电)

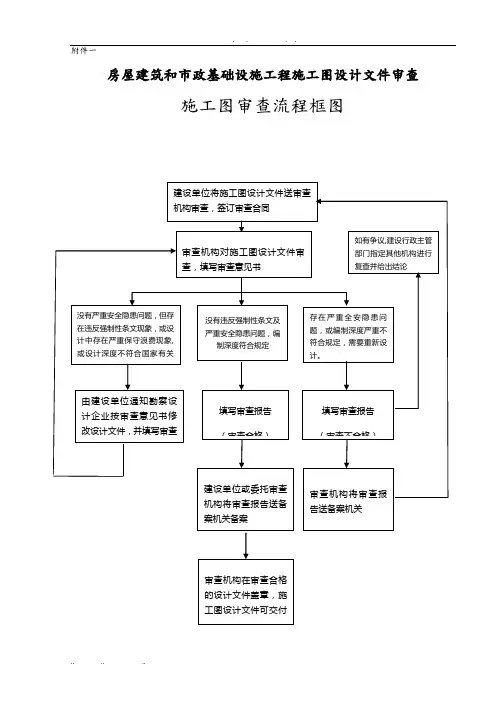

施工图节能审查填写《武汉市居住建筑节能设计审查备案登记表》,盖

设计院与甲方的章,交与施工图纸审查同步进行

施工图图纸审查审查合格的勘察报告1份

10个工作日签章齐全的施工图设计文件4套

(复审需5个工作日)节能备案表4份

环评审查:(区环保局)①审查申请表

②总平图布置图(复印件)

③用地红线图(复印件)

④雨水、污水管网图

⑤可行性研究报告

将上述资料交到区环保局后,区环保局审核认可后会指定一家环评机构制作环境评估报告。报告交由环保局盖

章认可,并由环保局出具环境评估意见书方可。建筑红线

7个工作日一般由设计院提供,交规划局审核、盖章。

放线通知单建筑红线复印件

7个工作日

规划工程许可证①立项批文

②消防审查意见

7个工作日③人防审查意见

④档案管意见

⑤白蚁防治办意见

⑥抗震审查意见
