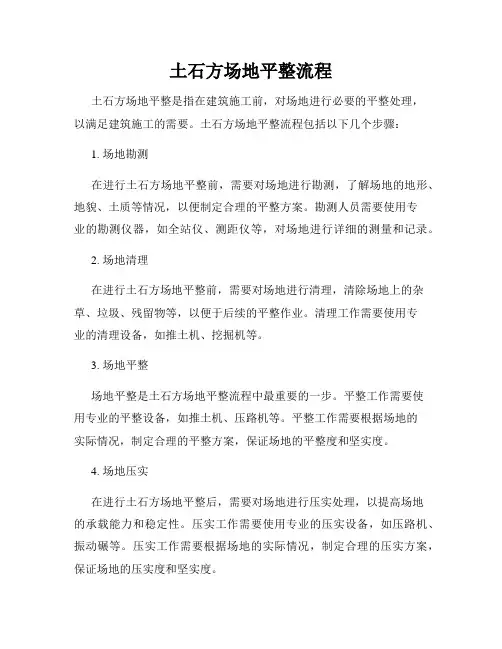

土石方场地平整)

  • 格式:ppt
  • 大小:2.50 MB
  • 文档页数:45

下载文档原格式

  / 45
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

PPT文档演模板
土石方场地平整)
边坡土方工程量计算
• 场地的挖方区和填方区的边沿,都需要 作成边坡,其平面示意图见图3.2-3。
• 从图中可以看出,边坡的土方工程量可 以划分成两种近似的几何形体进行计算, 即三角棱锥体和三角棱柱体。
PPT文档演模板
土石方场地平整)
PPT文档演模板
土石方场地平整)
出总的挖方工程量和填方工程量。
PPT文档演模板
土石方场地平整)
PPT文档演模板
土石方场地平整)
• 在实际工作中,为省略计算, 常采用图解法直接求出零点,如 图3.2-2的所示。 • 方法是用尺在各角上标出相 应比例,用尺相连,与方格相交点 即为零点位置,同时可避免计算或 查表出错。
PPT文档演模板
•适用条件:大面积的填土。
•施工要求:从填土两侧逐渐压向中心。
机械开行速度,一般平碾为2km/h; 羊足碾3km/h。从场地最低处开始填 方施工,水平分层整片回填碾压。上下 层错缝应大于1m。
PPT文档演模板
土石方场地平整)
•夯实法
•适用条件:基坑(槽)、沟的回填压实。
•利用运土工具压实法
•适用条件:对于密实度要求不高的大面积填方,
•填土与压实
• 1、回填土料选择与填筑
•回填土料的选用规定:
• 含水量大的粘土,不宜作填土用;碎石 类土、砂土和爆破石渣等,可用于表层以下的 填料;对碎块草皮和有机质含量大于8%的土, 仅用于无压实要求的填方区。
PPT文档演模板
土石方场地平整)
•填筑的基本原则:
•分层进行;
•同一填方工程应尽量采用同类土填筑;如采用不同土料时,应按 土类分层铺填,并将透水性较大的土层置于透水性较小的土层之下。
土石方场地平整)
PPT文档演模板
土石方场地平整)
•土方量平衡表
挖方区 挖方数量 编号 (m3)
W1 W2 W3 W4 合计
600 400 400 400 1800
填方区编号、填方数量(m3)
T1
T2
T3
合计
600 700 500 1800
300 •5
0
300
•6 0
300
•7 0
400 •4
0
100
•当填土区位于倾斜的地面时,应先将斜坡挖成阶梯状,然后分
层填土,防止填土滑动。 •根据土的种类、填方高度及其重要性确定填方边坡的坡度。
••对于永久性填方边坡应按设计规定或查阅有关资料选用。
••对使用时间较长的临时性填方边坡坡度,当填土高度在10m以内, 可采用1:1.5;高度超过10m,可作成折线形,上部为1:1.5 ,下部 采用1:1.75 。
PPT文档演模板
土石方场地平整)
• 如1-4边上的零点计算,零点距角点4的距离:
• x4=h4/(h4 +h1)·a=0. 4/(0. 4+1.0)×20=5.71m • 4-5边上零点距角点5的距离:
• x5 =h5/(h4 + h5 ) ·a=0.3/(0.3+0.4) ×20=8.57m • 5-8边上零点距角点8的距离:
PPT文档演模板
土石方场地平整)
•水电站河道截流
•1-2 场地平整施工

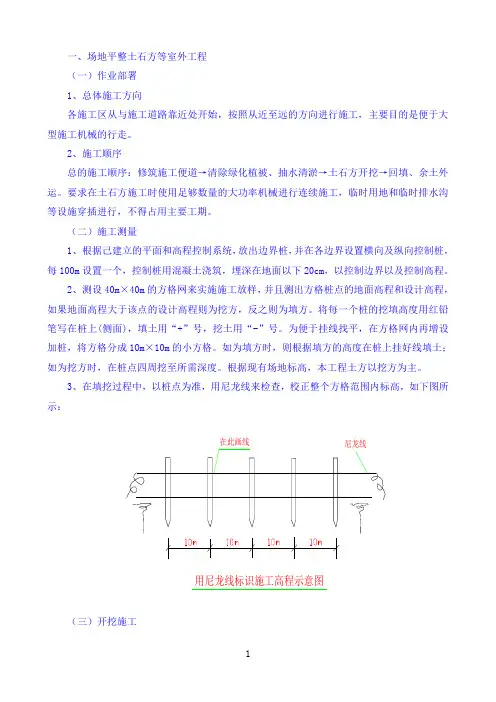

•三、场地平整施工方 •土方的法开挖、运输、填筑、压实和爆破等。
•1、推土机施工
•特点:•操作灵活,运行方便,所需工作面较小,经济
运距为100m以内,运距为60m时效率最高。
•用途:•开挖一~三类土;
•平整场地,挖土及短距离运土,移挖作填; •开挖深度1.5m内的基坑(槽)及回填基坑(槽)和 • 管沟土方; •配合挖土机从事平整与集中土方; •清理石块或树木等障碍物及修筑道路等。
土石方场地平整)
土方调配工作应掌握如下原则
• (1) 土方运输和费用最小。(最佳方案) • 力求挖填平衡,就近调配,使挖方量运距之和最小。 • (2) 考虑近期施工与后期利用相结合的原则;考虑分
区与全场相结合的原则;还应尽可能与大型地下建筑 物的施工相结合,使土方运输无对流和乱流的现象。 • (3) 使土方机械和运输车辆的功率能得到充分发挥。 • (4) 土质好的土使用在回填质量要求高的地区。
•7 0
400
•4 0
PPT文档演模板
土石方场地平整)
• 【例题1-1】 某给水厂场地开挖的土方规 划方格网,如图1-9所示。方格边长 a=20m,方格角点右上角标注为地面标高, 右下角.标注为设计标高,单位均以m计, 试计算其土方量。
PPT文档演模板
土石方场地平整)
PPT文档演模板
土石方场地平整)
PPT文档演模板
土石方场地平整)
• 方格网Ⅱ的土方量: • VⅡ(+)=a2 /4 (h2 +h3 +h5+h4)=202
×(0. 6+0.2+0.3+0.4) =150m3· • 同理,方格网Ⅲ的土方量: • VⅢ(+)=1. 17m3 • VⅢ(-)=256. 28m3
PPT文档演模板
土石方场地平整)
• 方格Ⅳ网的土方量:

VⅣ(+)=17.67m3

VⅣ(-)=291. 11m3
PPT文档演模板
土石方场地平整)
• 4.土方量汇总 • 方格网总挖方量V(+) • =VⅠ(+)+VⅡ(+)+VⅢ(+)+VⅣ(+) • =139.60十150十1.17+17.67 • =308. 44m3 • 方格网总填方量V(-) • =VⅠ(-)+VⅡ(-)+VⅢ(-)+VⅣ(-) • =4. 35+0+256.28十291. 11=551. 74m3
• 【解】 1.计算各角点施工高度· • 施工高度=地面标高一设计标高 • 如1点: • 施工高度=42. 24-41.24=+1.0
• 其他计算如上,标在角点的左上角(十) 为挖方,(一)为填方。
PPT文档演模板
土石方场地平整)
• 2.计算零点位置,确定零点线位置。
• 在方格网中任一边的两端点的施工高度 符号不同时,在这条边上肯定存在着零 点。
可采用铲运机、推土机结合行驶、推(运)土方和 平土进行压实。
•施工要求:在最佳含水量的条件下,每层铺土
厚度为20~30cm时,压4~5遍。
•注意:合理组织好开行路线,能大体均匀地分
布在填土的全部面积上。
PPT文档演模板
土石方场地平整)
演讲完毕,谢谢听讲!
再见,see you again
PPT文档演模板
和取土坑较长的路基填筑作业。
•3)锯齿形路线。
•适用条件:工作地段很长
的情况,如堤坝、路基境 筑。
•1-挖土2-卸土
•1-挖土2-卸土
•(2)提高铲运机生产率的措施 • 合理规划开行路线,充分利用和发挥 拖拉机的牵引能力。
•1)下坡铲土。 • 利用机械重力作用所产生的附加牵引力 加大切土深度,坡度一般为3º~9º,最大不得 超过20º,铲土厚度以20cm左右为宜,其效率 可提高25%左右。
土石方场地平整)
• (2)三角棱柱体边坡体积。图3.2-3中的4,其 体积为:
• • 当两端横断面面积相差很大的情况下,则: •
• 式中 L4—边坡4的长度; • F1、F2、F0—边坡4的两端及中部的断面面积。
PPT文档演模板
土石方场地平整)
二、土方调配
• 即:土的利用、堆弃、填方
PPT文档演模板
PPT文档演模板
•开端土石方•向场地前平整•)向后 •结尾
PPT文档演模板
土石方场地平整)
推土方法:
PPT文档演模板
土石方场地平整)
•2、铲运机施工 •拖拉机牵引,靠拖拉机油泵或卷扬机操

•有拖式铲运机和自行式铲运机两种。
•靠自身的动力设备进行操纵
•特点:•操纵灵活,运转方便,对行驶道路要求较低,能综合完
土石方场地平整)
PPT文档演模板
土石方场地平整)
横断面法
• 适用于地形起伏变化较大的地区,或挖 填深度较大又不规则地区,对于长条形 的挖方或填方更为方便。
PPT文档演模板
土石方场地平整)
• 计算步骤如下。 • (1)划分横断面 • (2)划横断面图形 • (3)计算横断面面积 • 1) 积计法 • 2) 求积仪法 • (4) 计算土方量 • (5)计算土方总量
PPT文档演模板
土石方场地平整)
绘制土方调配图表的编制程序如下
• (1) 划分调配区。 • (2) 计算各调配区的土方工程量。 • (3)求出每对调配区之间的平均运距。 • (4) 进行土方调配。 • (5) 画出土方调配图,如图1-8所示。 • (6) 列出土方工程量平衡表,参见表1-
10 。
PPT文档演模板
• (1)三角棱锥体边坡体积。图3.2-3中的只为:1'其 体积为:
• 式中 L1——边坡1的长度; • F1—边坡1的端面积,即:
• b_Fl的宽度,等于mh2; • h2—角点的挖土高度; • m—边坡的坡度系数,根据土的类别和边坡高度,按
《土方和爆破工程施工及验收规范》确定。
PPT文档演模板
•注意:•不适于砾石层和冻土地带、以及含水量超过27%的土壤
和沼泽区工作。
PPT文档演模板
土石方场地平整)
•铲土将结束
•卸土开始
•铲运机工作示意图
•场地填方与压实常采取的几种施工方法:
• (1)铲运机的开行路线
•1)环形路线。
•1-挖土2-卸土
•适用条件:地形起伏不大,施工地段在100m以
内和填土高度1.5m以内的路堤、基坑及场地的 平整施工。
• X8=h8/(h5+h8) ·a=1.9/(0.3十1.9)×20=17.27m • 6-9边上零点距角点6的距离:
• X6=h6/(h5+h9)·a=0.4/(0.4十1.6)×20=4. 0m • 将各零点连接成线,即可确定零点线位置,如图虚线
所示。
PPT文档演模板
土石方场地平整)
• 3.计算方格土方量,计算公式见表1-9。 • 按方格网底面积图形计算方格土方量,方格网Ⅰ的土方量: • VⅠ(一) • =1/6b·c ·h4 • =1/6×5. 71×(20一8.57) ×0.4 • =4. 35m3 • VⅠ(+) • =(a2一bc/2)·(h1+h2+h5)/5 • =〔202一1/2×5.71(20一8.57)〕×(I.0+0.6+0.3)/5 • =139. 6m3
•为提高工作效率,减 少铲运机的转弯次数, 当填、挖交替,且相 互之间距离不大时,可采用大环形路线。
•注意:铲运机应每隔一定时间按顺、反时针的
方向交换行驶,避免机件单侧磨损。
•2)“8”字形开行路线。
•特点:受地形坡度限制小,
比环形路线缩短运行时间, 机械磨损较为均匀。
•适用条件:坡度较大的场地平整
成铲土、运土、卸土、填筑、压实等多项工作。斗容量 一般为2.5~9m3,切土深度15~30cm,铺土厚度为 23~40cm。适用运距600~1500m,效率最高的铲运距离 200~350m。
•用途:•适合于开挖一~三类土;
•地形起伏不大,坡度20º内的大面积场地平整; •大型基坑、沟槽、填筑路基、堤坝等工程。
土石方场地平整)
PPT文档演模板
2020/11/10
土石方场地平整)
土方量计算
• 方格网法 • 横断面法 • 边坡土方工程量计算
PPT文档演模板
土石方场地平整)
方格网法
• 适用于地形较平缓的场地采用, 计算精度较高。
PPT文档演模板
土石方场地平整)
• 计算步骤: • (1)划分方格网。 • (2)计算施工高度(△h)。 • △h=自然地面标高-设计地面标高 • (3)计算零点位置。 • (4)计算方格土方工程量。 • (5)将计算的各方格土方工程列表汇总,分别求
•填土与压实
• 1、回填土料选择与填筑
•回填土料的选用规定:
• 含水量大的粘土,不宜作填土用;碎石类土、 砂土和爆破石渣等,可用于表层以下的填料;对碎 块草皮和有机质含量大于8%的土,仅用于无压实要 求的填方区。
•填筑的基本原则:
• 分层进行;
• 同一填方工程应尽量采用同类土填筑;如采 用不同土料时,应按土类分层铺填,并将透水性较 大的土层置于透水性较小的土层之下。
PPT文档演模板
土石方场地平整)
•2)跨铲法(预留土埂间隔铲土法)
•适用条件:较坚硬土层铲土时。
•特点:使铲运机在挖
土埂时增加两个自由面, 减小阻力、铲土快,易 于充满铲斗。比一般方 法约提高效率10%。
•3)交错铲土法。
•特点:随铲土阻力的
增加而适当减小铲土 宽度。减少了铲土阻 力。
•适用条件:较坚硬土层。
2020/11/10
P百度文库T文档演模板
土石方场地平整)
•2、填土压实方法 •碾压、夯实、振动压实及利用运土工具压实 等。 •碾压机械:平碾压路机和羊足碾。
•适用于压实粘性土 •适用于砂类土和粘性土
•压路碾按重量分为轻型(小于 5t)、中型 (5~10t)和重型(大于 10t)三种。
PPT文档演模板
土石方场地平整)
•碾压法
