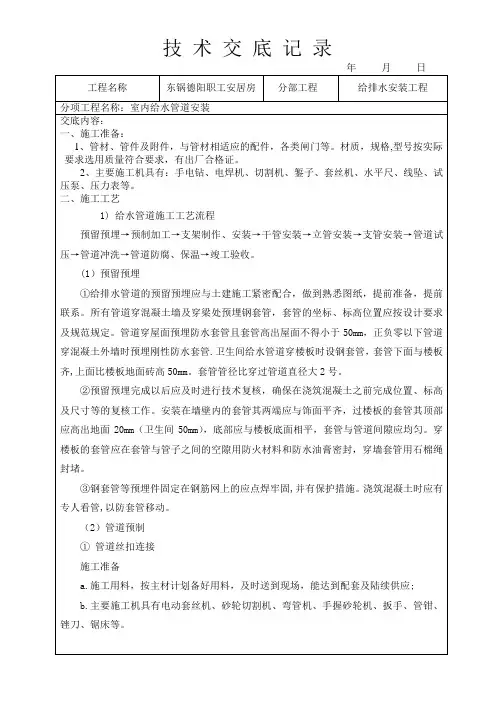

技术交底记录

交底内容:

一、施工准备:

1、管材、管件及附件,与管材相适应的配件,各类闸门等。材质,规格,型号按实

施工工艺

a. 镀锌钢管切割采用手工锯、砂轮切割机。内衬塑镀锌钢管截管宜采用锯床,不得

采用砂轮切割,当采用盘锯切割时其转速不得大于800r/min,当采用手工锯截管时,其

锯面应垂直于管轴心。

b. 套丝时必须按规定选用电动套丝机或手动绞扳。套丝时按规范操作,丝扣外表应

光滑、整洁,并有一定的锥度。丝扣不宜过短,否则在使用过程中,容易造成脱丝而导致管道丝扣漏水;管道丝扣的断丝或缺丝,不得大于螺纹全扣数的10%。管道的丝扣长

度应符合下表要求,以管道连接后,丝扣外露2-3扣为宜。安装完毕后,去掉丝扣外露

麻丝,擦净铅油,并做好外露丝扣的防腐工作。

c. 丝扣连接的管道,严禁有歪丝现象发生,如由于机具的原因,则需重新套丝;如因管件的原因,则需更换管件。管道螺纹连接时,在上紧螺纹管件时,应按管件的旋紧方向一次装好并不得倒回,以保证接口的严密性。

d. 钢塑复合管不得与阀门直接连接,应采用黄铜质内衬塑的内外螺纹专用接头。钢塑复合管不得与给水栓直接连接,应采用黄铜质专用内螺纹管接头。

②管道沟槽连接

沟槽连接件是一种新型的钢管连接方式,具有很多优点。现将具体施工方法介绍如下。

施工准备

a. 检查开孔机、滚槽机、切管机,确保安全使用。

b. 材料、工具的准备,包括管材、钢卷尺、扳手、游标卡尺、水平仪、润滑剂、木榔头等。

a. 截断管道时必须使用专门的截断机;

b. 断管时,断面应同管轴成直角;

c. 熔接前,应先清除管道及附件上的灰尘及异物;

d. 用卡尺和笔在管端测量并标绘出热熔深度。

e. 连接时,无旋转地把管端导入加热套内,插入到所标志的深度,同时,无旋转地把管件推到加热头上,达到规定标志处。

f. 达到加热时间后,立即把管材与管件从加热套与加热头上取下,迅速无旋转地直线均匀插入到所标深度,使接头处形成均匀凸缘。

③管道的敷设

a. 室内横支管敷设于地面找平层内,室内竖直管敷设于预留的管槽内(抹灰层内)安装前应首先复核预留的管槽的位置是否正确。

b. 管道穿过楼板时,必须设置套管,套管可采用钢套管;穿屋面必须采用金属套管。套管应高出地面、屋面不小于100mm并采取严格的防水措施。

c. 管道敷设严禁有轴向扭曲。穿墙或楼板不得强制校正。

d. 在PP-R管的各配水点,受力点处,必须采取可靠的固定措施。

(5)阀门安装

①普通阀门安装前应以每批(同牌号、同规格、同型号)按10%抽验,且不少于一个如有漏裂不合格的,再抽查20%,仍有不合格的则逐个试验;主管道及总管道起切断作用的阀门必须每个做耐压和严密性试验,合格后才能安装。

②阀门的强度试验压力为阀门公称压力的1.5倍,严密性试验压力为阀门公称压力试验时间少于5分钟,以壳体、填料不渗不漏为合格。阀门的安装位置,进出口方向应正确,连接牢固、紧密,启闭灵活,手柄朝向合理,表面洁净。阀门的手轮在安装时应卸

下,交工前统一安装好。在进行阀门的安装时,一定要注意止回阀、截止阀、水流指示器等阀体上箭头方向,确保水流方向与阀体上箭头方向一致。

③安装螺纹阀门时,一般在阀门的出口处加设一个活接头,以满足日后维修的需要。

阀门在安装完毕后,竣工验收前,根据规范要求,做好各类管道上阀门的颜色标记。

(7)管道保温

①绝热层材料的材质、厚度、密度、含水率、导热系数等性能参数应符合设计要求。

②玻璃丝布的径向和纬向密度应满足设计要求,玻璃丝布的宽度应符合实际施工的

需要。

③保温钉、胶粘剂等附属材料均应符合防火及环保的相关要求。

b. 试验压力如下表:

c. 试压压力值以系统最低处为准(如将设备接入,须保证不超过设备的试验压力)。

d. 水压试验时,先进行强度试验。先把系统注满水,并排净系统内的空气,用手动或电动压泵对系统进行加压,给水、热水、热媒管道系统的试压要求:在试验压力下稳压10 分钟,压力降应小于0.02MPa

②管道冲洗

系统水压试验合格后,对管道系统进行冲洗,冲洗应用自来水连续进行,并保证有足够的压力和流量,管道冲洗前首先关闭各水泵的出口阀门,并断开或关闭与其他设备的连接,用临时快速给水分别对水管进行注水,在注水的同时需打开最高点的排气阀,待水注满后用排水阀把管路的水排

完,打开除污器,清理杂质,需进行两次。此项工作做完后,使管道重新注水,注满后,打开水泵的出口阀门,用系统自身的水泵各两台,进行泵系统循环运转。第一次起动水泵时间不要超过20分钟,停泵后,排空水,拆开除

污器,清理杂质;再进行第二次开泵,第二次冲洗时做到每台泵都运转一段时间,停泵后排完水,拆开除污器,清理完杂质。应该做到出口处的水质透明度与入口处的水质目测基本一致为合格。

二、成品保护:

1、成捆堆放的管子应妥善保护,防止管材,管件损坏。

2、给水管子安装后不得在绑扎和用来固定其他物件。

3、安装时,临时间断处,应即使做好封赌,防止砂浆及杂物落入。

4、安装完毕后,应制定防护措施,以防装修时污染和损坏。

四、质量标准:

1、对隐蔽管道的水压试验,应达到设计要求和规范规定。

2、给水系统安装完毕后,要进行水压试验,应达到设计要求和规范规定,并作好记录。

3、管子接口,涂漆防腐质量应达到相应工艺质量要求。

4、卡子应平整牢固,立管垂直度,每米允许偏差3mm,当各层立管全长超过5m时, 不大于15m m,水平管道纵横方向弯曲每1m允许偏差1.5mm。

接受人:
