(完整版)钢屋架施工方案
- 格式:doc
- 大小:130.01 KB
- 文档页数:11
钢屋架制作安装施工方案1、工程概况华能岳阳电厂二期扩建主厂房建筑工程汽机房AB跨屋盖系统由钢托架、钢屋架、上下弦支撑(包括水平和垂直支撑)、檩条、压型钢板底模和檩托等构件组成。
汽机房跨距27m(轴距),由13个节间组成,节间轴线距离除1-2、6-7、7-8、8a-9、13-14轴为9m外,其余节间轴线距离均为12m。
钢托架分TJ1(9m跨)和TJ2(12m跨),高均为3.4m,每榀托架由上下弦和腹杆组成,上下弦?角钢2L 100×12,TJ1单重约1.8t,TJ2单重约2.3t,每榀托架中间均设与屋架相连的H型钢柱。
钢屋架按连接对象不同分GWJ-1(计13榀)和GWJ-2(计15榀),GWJ-1通过连接板用14M-24高强螺栓与钢托架采用栓接连接,由上下弦和腹杆组成,采用角钢规格从∠56×5~∠180×12不等。
每榀约重6.4t;GWJ-2与托架及排架柱上预留埋铁采用焊接连接,上下弦及腹杆用材、每榀单重与GWJ-1基本相同。
钢屋架下弦节间轴线尺寸为2651mm,上弦节间尺寸为1326mm,水平轴线间点尺寸为26500mm。
屋架上下弦水平及垂直支撑、拉杆等均采用普通角钢通过连接板与屋架、托架上下弦用普通M16粗制螺栓临时连接,最后焊接固定。
屋架檩条采用H型钢,檩托为角钢,檩条与屋架采用焊接连接,檩托与檩条采用普通螺连接。
屋面压型钢板底模选用波高75mm,单块宽880,厚度为 1.2mm的镀锌W880板型,屋面板与檩条通过Φ19圆柱头焊钉连接压型钢板总面积约,屋面板采用现浇。
2、施工准备2.1认真熟悉施工图,及时组织图纸会审,图纸问题争取及早解决。
2.2仔细放样,根据放样后的大样图提出详细的材料采购计划,经主管领导审批后进行及时采购。
2.3认真布置好钢屋架加工场地,在主厂房A排外平整一块场地,约30m×80m,用压路机反复碾压至少10遍以上,然后铺150mm碎石垫层进行粗平,局部凹陷处用砂卵石垫平。
钢屋架施工方案钢屋架施工方案一、工程概述:本工程为钢屋架施工项目,施工内容包括搭建钢屋架结构、安装钢屋面板、补充防水层等。
二、施工流程:1. 研究和分析施工图纸,确定施工方案。
2. 准备材料和设备,包括钢材、螺栓、焊接机、吊车等。
3. 按照施工图纸安装主梁和次梁。
4. 安装剪力墙、斜撑和连接件。
5. 安装屋面钢板,包括固定骨架、安装钢板和连接。
6. 完成屋面的补充防水层工作。
7. 进行质量检验和验收。
三、施工方案:1. 施工前的准备工作:a. 对现场进行勘察和测量,确保施工图纸的准确性。
b. 采购所需的材料和设备,并进行检验和验收。
c. 制定施工计划并安排施工人员。
2. 钢屋架的安装:a. 根据施工图纸,确定主梁和次梁的位置和尺寸,进行安装。
b. 对主梁和次梁进行调整,确保其水平和垂直度。
c. 安装剪力墙、斜撑和连接件,加固结构的稳定性。
3. 钢屋面板的安装:a. 根据施工图纸,确定钢板的安装位置和尺寸。
b. 先安装骨架,包括龙骨和檩条,确保其水平和垂直度。
c. 安装钢板,将其固定在骨架上,并进行连接处理。
4. 补充防水层的施工:a. 在钢屋面板上铺设防水膜,确保整个屋面的防水性能。
b. 要防止防水层的破损,对特殊部位进行加固处理。
5. 质量检验和验收:a. 对施工的钢屋架进行质量检验,确保其安全可靠。
b. 进行验收工作,以确保施工符合规范和要求。
四、安全技术措施:1. 施工现场设置警示标志,确保施工区域的安全。
2. 施工人员必须穿戴好安全防护用具,并进行相关安全培训。
3. 吊车操作人员必须具备相应的资质和经验。
4. 施工期间,严禁吸烟和明火作业,必要时进行防火处理。
5. 施工期间,严守操作规范,遵循施工标准和要求。
五、施工进度计划:1. 工程准备:3天。
2. 钢屋架安装:5天。
3. 钢屋面板安装:3天。
4. 补充防水层施工:2天。
5. 质量检验和验收:1天。
六、安全保障措施:1. 施工过程中,设置警示标识,禁止无关人员进入施工区域。
钢屋架施工方案1. 概述钢屋架结构是一种常见的轻型钢结构,其采用钢材制作而成,可以广泛应用于工业厂房、仓库、商业建筑以及民用建筑等领域。
本文档将介绍钢屋架施工方案,包括施工前准备工作、具体施工步骤以及质量控制等内容。
2. 施工前准备工作施工前准备工作是确保钢屋架施工顺利进行的重要环节。
下面是施工前的准备工作步骤:2.1 施工图纸的准备在开始施工之前,需要准备完整的钢屋架施工图纸。
施工图纸应包括结构图、构件图、节点图等详细图纸,以便施工人员按图施工。
2.2 材料准备在施工前,需要对所需的钢材和连接件进行采购,并进行材料验收。
材料采购应符合设计要求,并确保材料的质量、规格等符合施工图纸的要求。
2.3 设备和施工人员准备在施工现场需要准备必要的施工设备,如吊车、吊装工具等。
同时,需要安排足够的施工人员,确保施工进度和质量。
2.4 安全防护准备钢屋架施工过程中存在一定的安全风险,因此需要进行安全防护准备。
这包括制定安全施工方案、配备必要的安全防护设施,如安全帽、防护眼镜等,并进行必要的安全培训和技术指导。
3. 施工步骤钢屋架施工一般可以分为几个基本的步骤,具体步骤如下:3.1 基础预处理在开始钢屋架的施工之前,需要对基础进行处理。
这包括清理基础表面、检查基础的平整度和强度,确保基础符合要求。
3.2 安装立柱和梁根据施工图纸的要求,按照顺序安装钢柱和钢梁。
安装立柱时应进行垂直度检查,确保立柱的安装位置准确。
安装梁时需要注意梁的水平度和连接牢固性。
3.3 安装屋面板和墙体在安装立柱和梁之后,需要安装屋面板和墙体。
屋面板可以采用轻型夹芯板或其它合适的材料。
安装时需注意板材的连接方式和密封性。
3.4 进行节点连接完成立柱、梁和屋面板的安装后,需要进行节点连接。
节点连接是钢屋架施工中的重要环节,连接方式的选择应根据工程要求和节点的受力情况进行。
3.5 补充施工在完成核心工程后,还需要进行一些补充施工工作。
例如进行屋面的防水处理、安装门窗等。
钢结构屋架工程施工方案一、工程概况本工程为一幢钢结构屋架建筑工程,总建筑面积约为2000平方米,屋架结构采用梁柱框架结构,屋面采用复合板材覆盖。
屋架主要由钢材构成,包括梁、柱和横向支撑等部分。
该工程施工地点位于城市郊区,周边环境较为开阔,交通便利。
本方案旨在确保施工工程按照设计要求、质量标准和安全规范进行,保证工程的质量和安全。
二、施工准备1. 人力资源:组建专业的施工队伍,包括项目经理、技术员、安全员、施工工人等,确保施工队伍的专业素质和施工经验。
2. 物料准备:采购所需的钢材、螺栓、焊材、钢板等材料,确保材料的质量和数量满足施工需要。
3. 施工设备:准备搭建屋架所需的起重机、吊篮、脚手架等施工设备,确保设备的状态良好,符合安全要求。
4. 现场平整:将施工现场进行平整,清理可能影响屋架搭建的障碍物,确保施工现场的安全和整洁。
三、施工流程1. 地基基础施工:首先对建筑地基进行处理,确保地基的承载能力满足屋架的承载要求。
进行地基基础的浇筑和检测,确保地基基础的质量。
2. 屋架梁柱的加工和安装:根据设计要求,将钢材进行加工,制作各种梁柱构件,并进行预先的钢构件防腐处理。
然后将各个构件按照设计图纸进行拼装,采用焊接、螺栓连接等方式进行安装。
在安装过程中,严格按照规范和要求进行验收和检测,确保构件的安全和牢固。
3. 屋架的搭建:在梁柱安装完成后,进行屋架的组装和搭建。
先根据设计图纸确定屋架的位置和高度,然后按照设计要求将横向支撑等构件进行安装和固定,最终形成完整的屋架结构。
4. 屋面覆盖:屋面采用复合板材进行覆盖,先将复合板材按照设计要求进行预处理,然后进行安装,确保覆盖材料的平整和牢固。
5. 检验验收:在施工完成后,进行屋架结构的稳固性检验和安全验收,确保施工质量和结构的安全性。
四、质量和安全管理1. 施工过程中,严格按照设计要求进行施工,确保各个构件的制作和安装符合标准和规范。
2. 对施工现场进行日常巡视和检查,及时发现和解决可能存在的安全隐患,确保施工现场的安全。
钢屋架施工方案钢屋架施工方案一、工程概况本工程是钢结构屋架的施工工程,包括梁、柱、横梁等主要钢结构构件的制作安装。
总建筑面积为1000平方米,屋面采用双坡式设计,屋架采用钢结构梁柱框架系统。
本工程施工周期为30天。
二、施工流程1. 施工准备:清理施工场地,铺设施工道路,搭设安全防护设施,组织施工人员入场,配备必要的施工机械设备。
2. 基础施工:依据设计图纸进行地基开挖,清理底泥、碎石等杂物。
根据设计要求,进行基础浇筑,待基础强度达到要求后方可进行下一步施工。
3. 柱梁制作:根据设计图纸进行钢柱、钢梁的制作。
采用焊接工艺,确保焊点牢固,符合规范要求。
制作完成后进行质量检测,合格后方可运到现场。
4. 屋架组装:根据设计要求,按照预先制定的组装图纸进行屋架组装。
采用螺栓连接,确保各构件之间紧密连接,牢固可靠。
5. 钢梁安装:根据设计要求,将已制作好的钢梁吊装到指定位置。
采用吊车进行悬吊操作,同时配备专人指挥信号,确保安全顺利。
6. 横梁安装:将已制作好的横梁通过起重机搭配特制吊具进行吊装。
根据设计要求,将横梁准确安装到预留的位置上。
7. 面屋架安装:将屋面材料根据设计要求按照固定的工艺进行安装。
确保屋面材料安装牢固,无漏水现象。
8. 清洁整理:施工完成后,清理施工现场垃圾,整理材料、机械设备等。
三、施工安全措施1. 施工人员必须经过专业培训,并持有相关证书。
2. 施工现场必须设置围栏,并配备安全警示标识。
3. 施工人员必须佩戴安全帽、安全鞋,使用安全绳具等个人防护装备。
4. 施工机械设备必须进行定期检修和维护,确保安全可靠。
5. 施工过程中任何危险情况必须及时上报,及时采取应急措施。
四、质量控制要点1. 钢结构构件的制作必须符合相关的标准和规范要求。
2. 各构件的连接处必须采用专业的焊接和螺栓连接工艺。
3. 施工过程中必须进行质量检测,确保施工质量达到设计要求。
4. 施工现场必须保持干净整洁,材料必须堆放整齐,严禁任何乱堆乱放现象。

钢屋架工程施工方案主要包括以下几个方面:工程概况、施工准备、施工方法、质量控制、安全措施和环境保护。
以下是一篇不少于500字的钢屋架工程施工方案:一、工程概况本工程为钢屋架工程,主要用于某工厂厂房的建设。
钢屋架工程包括钢屋架的制作和安装。
钢屋架采用梯形结构,跨度为24米,数量为19榀,每榀重量约5吨。
材料为Q235B钢材,按照《钢结构工程施工质量验收规范》GB50205-2001和《建筑钢结构焊接技术规程》进行施工。
二、施工准备1. 人员组织:组建专业的施工队伍,包括施工管理人员、技术人员、焊工、装配工等。
并对施工人员进行安全教育和技术培训,提高施工质量和安全意识。
2. 施工材料:按照设计要求采购Q235B钢材,并对材料进行检验,确保材料质量符合规范要求。
3. 施工设备:准备必要的施工设备,如焊接设备、切割设备、吊装设备、测量仪器等。
并对设备进行检验和维护,确保设备正常运行。
4. 施工图纸:熟悉和审查施工图纸,了解设计要求和技术规范,确保施工顺利进行。
三、施工方法1. 钢屋架制作:根据施工图纸,制作钢屋架模具,并进行放样。
按照设计尺寸和要求,进行切割、焊接、组装等工序,确保钢屋架的制作质量。
2. 钢屋架安装:根据施工图纸和实际情况,制定合理的安装方案。
采用吊装设备将钢屋架吊装到指定位置,并进行焊接、固定等工序,确保钢屋架的安装稳定性和安全性。
3. 质量控制:在施工过程中,严格按照《钢结构工程施工质量验收规范》GB50205-2001和《建筑钢结构焊接技术规程》进行质量控制。
对每个工序进行验收,确保施工质量符合设计要求。
4. 安全措施:制定详细的安全措施,包括施工现场的安全管理制度、安全操作规程、应急预案等。
对施工现场进行定期安全检查,及时发现和消除安全隐患。
5. 环境保护:制定环境保护措施,包括施工现场的清洁卫生、废气废水处理、噪声控制等。
确保施工过程中的环境保护工作得到有效实施。
四、质量保证本工程采用严格的质量控制措施,确保钢屋架工程的质量和安全。

钢屋架工程施工方案范本一、工程概况1.1 项目名称:某某大厦钢屋架工程1.2 项目地点:某某市某某区1.3 建设单位:某某建设集团1.4 设计单位:某某设计院1.5 施工单位:某某施工公司二、工程内容2.1 本工程为某某大厦的钢屋架工程,包括钢柱、梁、檩条等主要构件的安装。
2.2 钢屋架结构采用焊接方式连接,整体结构稳固可靠,适用于大型建筑的承重要求。
2.3 工程施工范围包括钢结构制作、运输、吊装、焊接、防腐涂装等。
三、施工准备3.1 施工前,施工单位应根据设计要求调查勘察工程现场,了解周边环境和地基条件。
3.2 施工单位应组织专业技术人员对施工现场进行勘测,制定详细的施工方案和安全预案。
3.3 施工单位应认真审核钢结构制作厂家的生产能力和产品质量,确保采用的钢材符合要求。
四、施工组织4.1 施工单位应根据工程需要,组织钢结构专业队伍,包括焊接工、钢结构安装工等。
4.2 施工单位应根据工程进度制定详细的施工计划和生产任务分配,确保施工按期完成。
4.3 施工单位应配备必要的施工机械和设备,如吊车、吊索等,以保证施工作业的顺利进行。
五、施工工序5.1 钢柱和梁的加工:根据设计要求,对钢柱和梁进行加工、切割、焊接等工序,制作成符合图纸要求的构件。
5.2 钢结构运输:将加工好的钢结构构件按照施工计划运输至施工现场,使用吊车等设备进行卸载。
5.3 钢结构吊装:根据设计要求,通过吊车等设备将钢结构构件吊装至指定位置,进行安装。
5.4 钢结构焊接:对吊装好的钢结构构件进行焊接,保证构件连接牢固。
5.5 钢结构防腐涂装:对已安装好的钢结构构件进行防腐涂装,以增加其使用寿命。
六、安全施工6.1 施工单位应严格遵守施工现场安全规定,做好安全防护工作,保证施工人员的人身安全。
6.2 施工单位应保证施工机械设备的安全性能,定期检查维护,防止发生安全事故。
6.3 在搭设施工脚手架时,应严格按照规范要求进行,确保脚手架的稳定性和承载能力。
钢屋架工程的施工方案一、施工前准备1.1施工前,要对施工现场进行详细的勘察,确定施工范围、地形、土质等情况,制定详细的施工方案。
1.2确定施工现场的安全防护措施,设置警示标识和围栏,保证施工现场的安全。
1.3确定施工现场临时用电和临时供水供电等设施的设置,保证施工期间的用电和用水需求。
1.4确定施工现场的临时指挥部和生活用房的设置,安排施工人员的生活和工作设施。
1.5组织施工队伍,进行施工人员的培训和安全教育,保证施工人员的安全意识。
1.6制定施工计划和生产任务,明确工期和施工进度,合理安排施工作业。
二、钢结构材料的加工和加工2.1 根据施工图纸,确定钢屋架的尺寸和规格,制定加工方案。
2.2 购货订单、验收、材料分样检验等基本措施。
2.3 将钢材采用安全、高效的切割、下料、折弯、焊接等加工工艺进行加工。
2.4 进行钢材的防锈处理和涂装,保证钢材的质量和外观。
2.5 安排专业人员进行质量检验,确保加工的钢材符合设计要求。
三、基础施工3.1 根据结构设计,进行地基的开挖、基础模板制作、钢筋绑扎和混凝土浇筑等基础工程。
3.2 按照施工图纸和技术要求进行基础的设置和校平,确保基础的平整和稳定。
3.3 根据设计要求进行基础的验收和检测,合格后进行下一步工程的施工。
四、钢结构安装4.1 建筑物立面部分应考虑结构系统受力传递的完整性。
应增加混凝土或梁柱体系的钢筋。
4.2 进行钢结构的主梁和次梁的安装,确保安装的准确性和牢固性。
4.3 安装完成后进行结构的整体验收和调整,保证结构的稳定性和完整性。
4.4 钢结构的节点连接应符合设计要求,采用焊接、螺栓联接等方式进行固定。
4.5 进行钢结构的质量检验和验收,确保安装的质量和稳定性。
五、工程检测与验收5.1 结构三维模型应与系统设计检验一致,而且容易解释给业主、建设者或责任人。
5.2 结构应符合延性、刚度等要求。
结构抗震性能的计算应加模拟明细的负载荷统计结果。
5.3 钢构件应进行构件及系统层次的抗风、抗震性能计算及试验。
一、工程概况本工程为新建钢结构厂房,屋架采用轻型屋面梯形钢屋架,屋架跨度为24米,数量为19榀,每榀重量约5吨。
屋架结构为梯型钢屋架结构,材料为Q235B钢材。
二、施工依据1. 施工图纸及设计要求;2. 《钢结构工程施工质量验收规范》(GB50205-2001);3. 《建筑钢结构焊接技术规程》;4. 《钢结构安装工程施工及验收规范》(GB50755-2012)。
三、施工准备1. 材料准备:按设计要求采购Q235B钢材,确保材料质量合格,并附有出厂合格证和技术文件;2. 机械设备准备:准备吊装机械、焊接设备、切割设备、测量工具等;3. 人员准备:组织施工队伍,进行技术培训和安全教育;4. 施工场地准备:确定钢屋架制作的施工位置,搭建制作平台,确保平台平整,满足制作要求。
四、施工工艺1. 制作工艺(1)放样:根据设计图纸,放样屋架各部位尺寸,确保尺寸准确;(2)切割:采用等离子切割机对钢材进行切割,切割面要求平整、无毛刺;(3)下料:根据放样尺寸,对钢材进行下料,确保下料尺寸准确;(4)组对:将切割好的钢材进行组对,确保组对尺寸准确;(5)焊接:采用电弧焊对屋架进行焊接,焊接质量应符合相关规范要求;(6)校正:焊接完成后,对屋架进行校正,确保屋架平面度、垂直度等满足设计要求;(7)检验:对制作完成的屋架进行检验,确保质量合格。
2. 安装工艺(1)吊装前准备:对屋架进行编号,检查吊装索具、吊装机械等设备,确保吊装安全;(2)吊装:采用吊装机械将屋架吊至安装位置;(3)校正:将屋架放置在安装位置后,进行校正,确保屋架垂直度、水平度等满足设计要求;(4)焊接:采用电弧焊对屋架进行焊接,焊接质量应符合相关规范要求;(5)检验:对安装完成的屋架进行检验,确保质量合格。
五、安全措施1. 施工人员必须佩戴安全帽、安全带等个人防护用品;2. 吊装过程中,确保吊装机械、吊装索具等设备安全可靠;3. 焊接过程中,采取防火、防爆措施,确保施工安全;4. 定期对施工人员进行安全教育培训,提高安全意识。
钢屋架工程施工方案一、项目概况本次钢屋架工程位于xx市xx区,总建筑面积为xxx平方米,是一栋xx层xx用途的建筑。
本工程由xx设计院设计,xx公司承建,工程周期为xx个月。
本工程的主要施工内容是钢结构的搭建和安装。
二、施工组织设计1. 施工组织部署按照施工总体进度和施工工序安排,将对工程进行分部分项的施工组织和进度计划,力争满足设计规定的各项施工质量要求,保证施工具备必要的施工条件。
对压力焊工,焊接工艺评定人员一律采取绝对责任制,持相关资格证书和有效期内的劳动合同方可进行施工。
2. 主要施工机具和设备根据项目需求,调集施工所需的各类机械和设备,确保施工进度和质量。
包括:各类起重设备、吊篮、焊接机、切割设备、气动钻、钢筋机械等。
3. 施工作业安排安排专业技术人员在施工现场进行全程质量控制,将对施工现场进行全程监控,确保施工过程的质量和安全。
4. 安全生产严格按照《建筑施工安全生产法规》的要求进行施工现场安全生产管理,建立健全施工安全生产责任制、安全操作制度和安全操作规程,做好施工现场安全生产管理工作。
三、主要施工工艺流程1. 钢结构加工根据设计图纸要求,购买符合标准的钢材,进行下料、切割、焊接等加工工艺,制作各种构配件,并进行必要的防腐处理。
2. 钢结构安装依据设计方案要求,按照先进的安装工艺进行钢结构的吊装和安装。
3. 检验验收完成吊装和安装后,对钢结构进行检验验收,确保符合国家标准和设计要求。
四、施工安全措施1. 安全防护施工现场要密切关注天气变化,对天气适宜的日子安排人员进行高空作业,做好防护措施,严格执行“防患于未然”的原则。
2. 施工设备安全对施工所使用的各种机械和设备,要定期进行安全检查和维护保养,确保设备操作安全。
3. 安全教育对施工人员进行安全教育培训,加强对安全生产法规的宣传,确保施工人员的安全意识。
4. 应急预案制定完善的施工现场应急预案,做好安全事故的应急处理准备,确保施工现场的安全。

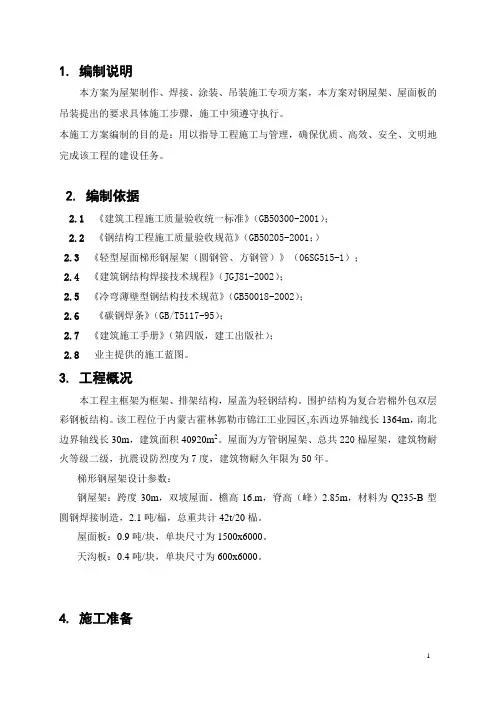

1.编制说明本方案为屋架制作、焊接、涂装、吊装施工专项方案,本方案对钢屋架、屋面板的吊装提出的要求具体施工步骤,施工中须遵守执行。
本施工方案编制的目的是:用以指导工程施工与管理,确保优质、高效、安全、文明地完成该工程的建设任务。
2.编制依据2.1《建筑工程施工质量验收统一标准》(GB50300-2001);2.2《钢结构工程施工质量验收规范》(GB50205-2001;)2.3《轻型屋面梯形钢屋架(圆钢管、方钢管)》(06SG515-1);2.4《建筑钢结构焊接技术规程》(JGJ81-2002);2.5 《冷弯薄壁型钢结构技术规范》(GB50018-2002);2.6 《碳钢焊条》(GB/T5117-95);2.7 《建筑施工手册》(第四版,建工出版社);2.8业主提供的施工蓝图。
3. 工程概况本工程主框架为框架、排架结构,屋盖为轻钢结构。
围护结构为复合岩棉外包双层彩钢板结构。
该工程位于内蒙古霍林郭勒市锦江工业园区,东西边界轴线长1364m,南北边界轴线长30m,建筑面积40920m2。
屋面为方管钢屋架、总共220榀屋架,建筑物耐火等级二级,抗震设防烈度为7度,建筑物耐久年限为50年。
梯形钢屋架设计参数:钢屋架:跨度30m,双坡屋面。
檐高16.m,脊高(峰)2.85m,材料为Q235-B型圆钢焊接制造,2.1吨/榀,总重共计42t/20榀。
屋面板:0.9吨/块,单块尺寸为1500x6000。
天沟板:0.4吨/块,单块尺寸为600x6000。
4. 施工准备4.1组织有关工程管理和技术人员熟悉设计图纸。
4.2 根据施工图纸及设备和技术条件,提出材料计划。
4.3 对钢结构工程所使用的机械和辅助设备的性能进行检验,保证施工过程中各种设备的工作状态良好,使用功能齐全。
4.4钢结构工程所使用的材料应有质量证明书,符合标准后方可使用。
4.5 在钢屋架工程施工前,应对各工序的施工人员进行必要的岗位培训,并对其进行技术、质量、安全交底,预防发生安全和质量事故。
(完整版)钢屋架制作安装施工方案钢屋架制作安装施工方案1、工程概况华能岳阳电厂二期扩建主厂房建筑工程汽机房AB跨屋盖系统由钢托架、钢屋架、上下弦支撑(包括水平和垂直支撑)、檩条、压型钢板底模和檩托等构件组成。
汽机房跨距27m(轴距),由13个节间组成,节间轴线距离除1-2、6-7、7-8、8a-9、13-14轴为9m外,其余节间轴线距离均为12m。
钢托架分TJ1(9m跨)和TJ2(12m 跨),高均为3.4m,每榀托架由上下弦和腹杆组成,上下弦?角钢2L 100×12,TJ1单重约1.8t,TJ2单重约2.3t,每榀托架中间均设与屋架相连的H型钢柱。
钢屋架按连接对象不同分GWJ-1(计13榀)和GWJ-2(计15榀),GWJ-1通过连接板用14M-24高强螺栓与钢托架采用栓接连接,由上下弦和腹杆组成,采用角钢规格从∠56×5~∠180×12不等。
每榀约重6.4t;GWJ-2与托架及排架柱上预留埋铁采用焊接连接,上下弦及腹杆用材、每榀单重与GWJ-1基本相同。
钢屋架下弦节间轴线尺寸为2651mm,上弦节间尺寸为1326mm,水平轴线间点尺寸为26500mm。
屋架上下弦水平及垂直支撑、拉杆等均采用普通角钢通过连接板与屋架、托架上下弦用普通M16粗制螺栓临时连接,最后焊接固定。
屋架檩条采用H型钢,檩托为角钢,檩条与屋架采用焊接连接,檩托与檩条采用普通螺连接。
屋面压型钢板底模选用波高75mm,单块宽880,厚度为 1.2mm 的镀锌W880板型,屋面板与檩条通过Φ19圆柱头焊钉连接压型钢板总面积约,屋面板采用现浇。
2、施工准备2.1认真熟悉施工图,及时组织图纸会审,图纸问题争取及早解决。
2.2仔细放样,根据放样后的大样图提出详细的材料采购计划,经主管领导审批后进行及时采购。
2.3认真布置好钢屋架加工场地,在主厂房A排外平整一块场地,约30m×80m,用压路机反复碾压至少10遍以上,然后铺150mm碎石垫层进行粗平,局部凹陷处用砂卵石垫平。
第1篇本工程为某办公楼钢结构屋面施工,屋面面积共计2000平方米,采用单层钢屋面结构,屋面设计标高为20米。
屋面结构主要由钢屋架、钢梁、钢檩条、屋面板、保温层、防水层等组成。
施工过程中,需确保屋面结构的稳定性和防水性能,满足使用功能。
二、施工准备1. 施工图纸及资料:熟悉施工图纸,了解屋面结构设计要求,掌握屋面施工工艺及质量标准。
2. 施工组织设计:编制详细的施工组织设计,明确施工流程、施工顺序、施工方法及质量控制措施。
3. 材料设备:准备施工所需的材料、设备,包括钢屋架、钢梁、钢檩条、屋面板、保温层、防水层、焊接设备、切割设备、测量设备、吊装设备等。
4. 施工人员:组织具备相关经验和技能的施工队伍,进行施工培训和安全教育。
5. 施工现场:确保施工现场安全、整洁,设置必要的施工设施,如临时道路、排水设施、照明设施等。
三、施工工艺及流程1. 钢屋架安装(1)定位放线:根据施工图纸,确定屋架安装位置,进行定位放线。
(2)吊装:使用吊车将屋架吊装至安装位置,进行初步就位。
(3)焊接:将屋架与基础梁进行焊接,确保连接牢固。
(4)校正:对屋架进行校正,使其符合设计要求。
2. 钢梁、钢檩条安装(1)定位放线:根据施工图纸,确定钢梁、钢檩条安装位置,进行定位放线。
(2)吊装:使用吊车将钢梁、钢檩条吊装至安装位置,进行初步就位。
(3)焊接:将钢梁、钢檩条与屋架进行焊接,确保连接牢固。
(4)校正:对钢梁、钢檩条进行校正,使其符合设计要求。
3. 屋面板安装(1)定位放线:根据施工图纸,确定屋面板安装位置,进行定位放线。
(2)铺设:将屋面板按照定位放线进行铺设,确保屋面板平整、牢固。
(3)焊接:将屋面板与钢檩条进行焊接,确保连接牢固。
4. 保温层施工(1)定位放线:根据施工图纸,确定保温层施工位置,进行定位放线。
(2)铺设:将保温材料按照定位放线进行铺设,确保保温层厚度均匀。
(3)固定:使用专用固定件将保温层固定在屋面板上。
本工程为某大型厂房钢结构工程,采用轻型屋面梯形钢屋架,屋架跨度为24米,檐高为1.6米,脊高为2.7米,材料为Q235B钢材,每榀重量约为5吨,总计19榀。
屋面面积为576平方米,双坡屋面,屋面材料为彩钢夹芯板,面板厚0.6毫米,板厚75毫米,有檩体系,檩距为1.5米。
屋架柱顶高程为141.7米,钢屋架结构构件安全等级为二级,设计使用年限为50年,结构重要性系数为1.0。
二、施工准备1. 材料准备:确保钢材、焊接材料、连接件等材料符合设计要求和施工规范,并进行质量检测。
2. 人员准备:组织施工队伍,进行技术培训和安全教育,确保施工人员具备相应的专业技能和安全意识。
3. 施工设备准备:准备吊装机械、焊接设备、切割设备、测量仪器等施工设备。
4. 施工图纸和规范:熟悉施工图纸,了解设计要求,熟悉相关施工规范和标准。
三、施工工艺1. 钢屋架制作(1)下料:根据设计图纸,按照屋架尺寸和形状进行下料,确保尺寸准确。
(2)组装:将下料后的钢材按照图纸要求进行组装,确保构件的形状和尺寸符合设计要求。
(3)焊接:采用焊接设备对屋架进行焊接,确保焊接质量符合规范要求。
(4)涂装:对焊接完成的屋架进行涂装,提高屋架的防腐性能。
2. 钢屋架安装(1)吊装:使用吊装机械将屋架吊装到指定位置,确保吊装过程中安全可靠。
(2)就位:将屋架放置在柱顶,确保屋架与柱顶的连接牢固。
(3)调整:调整屋架的水平和垂直度,确保屋架的安装精度。
(4)固定:将屋架与柱顶进行固定,确保屋架的稳定性。
3. 屋面材料安装(1)檩条安装:按照设计要求,将檩条安装在屋架上,确保檩条与屋架的连接牢固。
(2)屋面板安装:将屋面板按照设计要求进行铺设,确保屋面板的连接牢固,防水性能良好。
四、质量控制1. 材料质量:确保所有材料符合设计要求和施工规范,进行质量检测。
2. 施工过程:严格控制施工过程,确保施工质量符合规范要求。
3. 焊接质量:确保焊接质量符合规范要求,进行焊接检验。
钢屋架施工方案:一、钢屋架工程概况:本工程报告厅、食堂及风雨操场屋顶均采用轻型钢屋架,主体均为全现浇混凝土排架结构,报告厅主体一层高11.7m,食堂及风雨操场主体两层高15m。
钢屋架形式均为角钢梯型钢屋架,报告厅钢屋架跨度为22.8米,高1.98~2.2米,下皮标高9.22米,单榀重4.883吨,总共4榀屋架,屋面面积810m2,食堂及风雨操场钢屋架跨度为31.2米,高1.74~2.5米,下皮标高12.76米,单榀重4.467吨,总共5榀屋架,屋面面积1572m2。
钢屋架、钢系杆、水平撑、垂直撑主要构件为角钢,材质为Q235B,钢屋架报告厅主要采用L200×125×18、L160×100×14角钢,食堂及风雨操场主要采用L160×100×12、L140×90×12角钢,钢系杆主要采用L90×7角钢,水平撑主要采用L100×6角钢,垂直撑主要采用L80×7角钢。
二、施工方法、步骤及要求:㈠施工总体部署:1、屋架在钢结构加工厂制作成形,由于屋架总长分别为22.8m及31.2m,考虑到现场的道路情况,单榀屋架分两片制作,在施工现场搭设临时组装平台进行钢屋架组装。
2、钢屋架的构件加工、喷砂、除锈、涂刷防锈漆均在钢结构加工厂完成,现场组装只进行屋架及构件的螺栓组装。
考虑到屋架安装的精度要求,单元组间的联系杆的节点板在吊装完毕后现场焊接。
3、根据吊装方案,在现场将相临两榀桁架间的所有垂直支撑、水平支撑预先分别组装成独立单元后依次吊装,各屋架间的联系杆件现场安装。
4、屋架的上、下弦的角钢接头形式采用型钢的标准接头。
㈡施工步骤:原材料的验收→加工准备及下料→零件加工→小装配(小拼)→总装配(总拼)→屋架506焊接→支撑连接板,檩条、支座角钢装配、焊接→验收→除锈、油漆、编号㈢施工方法:根据《工程建设标准强制性条文》的有关规定:⑴焊接材料的品种、规格、性能等应符合现行国家产品标准和设计要求。
第1节 钢结构屋面施工方案1、 钢屋梁制作1. 材料要求(1)钢材按照设计要求所进材料应有材质证明书,并应符合设计要求及有关标准的规定。
(2)焊条屋架制作采用E43xx 系列焊条进行焊接。
焊条的直径应根据实际情况选用。
(3)螺栓所用螺栓应有符合设计要求和有关技术标准的规定,锈蚀、碰伤、的螺栓不得使用。
(4)防腐涂料根据设计要求选用防火涂料,应有材质证明书,并符合设计要求。
2. 主要机具设备(1)主要机械设备剪切机、砂轮、电钻、喷砂机、磨光机、龙门吊、空压机、电焊机、相贯线切割机。
(2)主要工具钢丝绳、棕绳、卡环、撬杠、倒链、千斤顶、钢尺、线坠、水平仪、塔尺等。
3. 作业条件(1)编制屋架钢结构制作作业设计、进行详细的技术交底。
(2)按照制作备料计划,清点材料数量,核对材料合格证。
(3)搭设好现场制作操作平台。
(4)所有机械设备试车完毕,均达到使用条件。
5.8.1.4 制作操作工艺(1)认真看图,合理地下料,尽量减少材料损耗。
(2)根据散件的同规格数量下好零件,下料过程中可采用相贯线切割机准确下料。
(3)在拼装平台上根据大样图按1 1 比例打好地模,焊好定位卡具,在平台上对号放置屋架零件进行组对。
(4)组对好的屋架应首先点焊,认真矫正后对称施焊。
并做好防变形措施。
(5)焊完后认真复检屋架的几何尺寸和焊缝的质量,严格按设计和规范要求进行验收。
(6)做好构件出厂前的资料收集及成品保护,构件堆放场地应平整、结实、地面设垫木、并有排水设施;制作好的构件不允许撞击,不允许锤击,并做好出厂前防锈底漆的涂刷和构件编号工作。
5.8.1.5 施工注意事项(1)钢屋架制作所用材料必须矫正后才能使用。
(2)下料所用样板必须放样制作,不得用计算的方法推算。
放样时要按设计尺寸预放收缩量。
(3)屋架在装配时应用水平仪找平平台,防止装配好的屋架出现侧向弯曲。
2、 屋面系统安装1. 概况屋面系统的安装包括屋架、水平支撑、檩条、压型板等。
钢屋架工程施工方案1. 引言本文档旨在提供钢屋架工程的施工方案,以确保工程顺利进行并保证施工质量。
钢屋架工程是一种常见且广泛应用于建筑领域的结构形式,具有轻巧、坚固和耐久的特点。
本施工方案将包括施工准备、现场施工流程、质量控制和安全措施等内容。
2. 施工准备2.1 施工前准备 - 确定工程的施工范围、工期和施工任务,并组织相关人员; - 查看和熟悉相关的施工图纸、设计要求和技术规范; - 准备所需的施工设备、工具和材料,并进行检查和维护; - 确保施工现场的安全措施和环境达到施工要求。
2.2 施工人员培训 - 对施工人员进行必要的培训,包括安全操作规程、施工技术和质量要求等; - 培训人员需要具备相关的施工经验和技术资质; - 进行必要的技术交流和沟通,提高施工团队的合作效率。
2.3 施工设备准备 - 准备必要的施工机械和设备,包括起重机械、焊接设备和安全防护设备等; - 对施工设备进行检查和测试,确保其正常运行和安全使用。
3. 现场施工流程3.1 地基处理 - 对施工现场的地基进行勘测和处理,确保地基的平整和稳定; - 进行地基的基础填筑和压实,遵循相应的工艺要求和规范。
3.2 钢梁安装 - 根据施工图纸和设计要求,安装钢梁并进行定位和固定; - 使用合适的起重机械进行钢梁的升降和定位; - 确保钢梁的高度、水平和垂直度满足要求。
3.3 钢柱安装 - 根据施工图纸和设计要求,安装钢柱并进行定位和固定; - 使用合适的起重机械进行钢柱的升降和定位; - 确保钢柱的高度、水平和垂直度满足要求。
3.4 钢屋架安装 - 根据施工图纸和设计要求,安装钢屋架并进行定位和固定; - 使用合适的起重机械进行钢屋架的升降和定位; - 确保钢屋架的高度、水平和垂直度满足要求。
3.5 焊接和连接 - 对钢屋架的焊接接头进行清理和打磨,以确保焊接接头的质量; - 使用相应的焊接工艺进行焊接,符合相应的设计要求和工艺规范; - 对连接部位进行验收和检查,确保连接的牢固和可靠。
钢结构房屋施工方案[模版仅供参考,切勿通篇使用]篇一:钢结构房架施工方案钢结构房架施工方案一.工程概况本工程为螺旋取样机的大蓬房架制作与安装,施工时共制作8米跨度的房架3个,4米跨度的房架2个以及6个房架支撑钢柱,安装时6个房架支撑钢柱安装在钢筋混凝土立柱上,其上再安装8米跨度的房架,其安装高度相对于地面标高分别为米和米,4米跨度的房架一端安装在型钢墙架上,另一端安装在钢筋混凝土立柱上,其安装高度相对于地面标高为米,所有房架安装到位后再上檩条和拉条,并盖镀锌瓦。
二.施工准备1.开工前的施工准备施工文件的准备钢构房架设计图轻型屋面钢屋架98G517图集YB/T 9256-96《钢结构、管道涂装技术规程》施工工具和机械准备期。
施工车辆准备运输车辆 2台负责人员、材料及工具的运输吊车 16T 8T各一台负责结构件的吊装非标准件准备此次施工非标准件较多,施工前应按98G517图集第28页作好材料及加工工具的准备,如条件允许,也可先完成非标准件的加工。
施工现场准备考虑拟安装现场场地有限不适宜进行结构件的制作,且不利于材料及工器具的保管,因此在进行施工时,将作业地点分为制作现场和安装现场。
制作现场主要进行房架和支撑钢柱的结构制作和防腐,根据我车间现有场地情况,结合实际构件大小及吊装运输等因素,将制作现场定在二十三水站。
安装现场主要进行房架安装和镀锌瓦的铺设及收尾等工作,其地点为荷花池。
制作现场情况及准备制作场地地形比较平坦,场区内无障碍物。
气电焊接线方便,利于焊接和气割作业。
所有房架和支撑钢柱的结构制作完成后可以有序摆放,且便于装车拉至安装现场。
其现场情况和布局见下图:安装现场情况及准备安装场地建筑物较高,钢结构较重,垂直运输与安装困难,根据以上情况和安装现场周围环境我们采用16T吊车利用分件吊装法完成所有结构件的安装就位。
对于房架檩条拉条和镀锌板其重量轻可用人工捆拉完成安装。
考虑安装时要动用气电焊和电钻等工具,其摆放位置应根据现场实际使用情况进行合理变动。
屋面专项施工方案一、钢屋架安装工艺1、钢屋架的吊装钢屋架侧向刚度较差,安装前需要进行强度验算,强度不足时应进行加固钢屋架吊装时的注意事项如下:1)绑扎时必须绑扎在屋架节点上,以防止钢屋架在吊点处发生变形。
绑扎节点的选择应符合钢屋架标准图要求或经设计计算确定。
2)屋架吊装就位时应以屋架下弦两端的定位标记和柱顶的轴线标记严格定位,并点焊加以临时固定。
3)第一榀屋架吊装就位后,应在屋架上弦两侧对称设缆风固定,第二榀屋架就位后,每坡用一个屋架间调整器,进行屋架垂直度校正,再固定两端支座处并安装屋架间水平及垂直支撑。
2、钢屋架垂直度的校正:钢屋架的垂直度的校正方法如下:在屋架下弦一侧拉一根通长钢丝(与屋架下弦轴线平行),同时在屋架上弦中心线反出一个同等距离的标尺,用线锤校正。
也可用一台经纬仪,放在柱顶一侧,与轴线平移a 距离,在对面柱子上同样有一距离为a 的点,从屋架中线处挑出a 距离,三点在一个垂面上即可使屋架垂直3、平面钢桁架的安装平面钢桁架的安装方法有单榀吊装法、组合吊装法、整体吊装法、顶升法等。
一般来说钢桁架的侧向稳定性较差,在条件允许的情况下最好经扩大拼装后进行组合吊装,即在地面上将两榀桁架及其上的天窗架、檩条、支撑等成整体,一次进行吊装,这样不但提高工作效率,也有利于提高吊装稳定性。
桁架临时固定如需用临时螺栓和冲钉,则每个节点应穿入的数量必需经过计算确定,并应符合下列规定:1)不得少于安装孔总数的1/3;2)至少应穿两个临时螺栓;3)冲钉穿入数量不宜多于临时螺栓的30%;4)扩钻后的螺栓的孔不得使用冲钉。
5)钢桁架的校正方式同钢屋架的校正方式。
6)预应力钢桁架的安装随着技术的进步,预应力钢桁架的采用越来越广泛。
预应力钢桁架的安装分为以下几个步骤:①钢桁架的现场拼装;②在钢桁架下弦安装张拉锚固点;③对钢桁架进行张拉;④对钢桁架进行吊装。
2)在预应力钢桁架安装时应注意事项:①受施工条件限制,预应力筋不可能紧贴桁架下弦,但应尽量靠近桁架下弦;②在张拉时为防止桁架下弦失稳,应经过计算后按实际情况在桁架下弦加设固定隔板;③在吊装时应注意不得碰撞张拉筋。
目录钢屋架施工方案1 工程概况 (1)2 编制依据 (1)3 施工准备 (1)4 劳动力及机具配备计划 (1)5.施工进度计划 (2)6.主要施工方法及技术要求 (2)7.焊接(半榀屋架拼装) (5)8.大组装 (5)9.作业记录及签证书 (6)10.质量标准及质量保证措施 (6)11.实行全面质量管理 (6)12.作业项目合格的目标和标准 (7)13.安全保证措施 (8)14.文明施工措施 (9)15.环保措施措施 (9)1、工程概况及工程量1.1 国投罗钾公司120万吨/年钾肥项目扩能改造工程自备热电站扩建主项工程汽机屋面钢屋架由加配工程处承担房钢屋架及支撑,主要工作内容如下:汽机房钢屋架GWJ30—2A1: 6榀及相连的水平、垂直支撑合计30000kg。
1.2 汽机房钢屋架及其支撑均采用Q235B钢材焊接而成,焊接材料采用E4303焊条。
2、编制依据:《电力建设施工及验收技术规范》(第7部分焊接工程)DL5190.7-2012《电力建设施工及验收技术规范》(第8部分加工配制)DL5190.8-2012《电力建设施工技术规范》(第1部分土建篇)DL5190.1-2012《电力建设施工质量验收及评价规程》(土建)DL/T 5210.1-2012《电力建设施工质量验收及评价规程》(焊接)DL/T 5210.7-2010《电力建设施工质量验收及评价规程》(加工配制)DL/T 5210.8-2009《钢结构工程施工质量验收规范》GB50205-2012《电力建设安全工作规程》火力发电厂DL 5009.1—2002《国家电网公司电力建设安全健康与环境管理工作规定》2005版《火力发电厂焊接技术规程》DL/T 869—20123、施工准备:3.1作业环境的准备及平面布置施工现场平台使用30×00M砼平台,施工机械、电焊机等安装在施工现场,由25T汽车吊配合作业,电源、道路畅通,各种工器具配备齐全。
3.2 材料摆放和钢材进入现场的验收:按计划有序的摆放钢材,整齐而便于下号料;钢材表面或断面不得有影响质量的缺陷,如气泡、裂纹、夹渣、重皮等,表面腐蚀麻点的深度,不得超过钢材负公差的一半,钢材的实际厚度不得小于允许的最小厚度。
其材质必须符合设计图纸要求和国家标准规定,无材质证明或不合格的钢材不得进入施工现场。
3.3 熟悉图纸、提材料预算,及时报批,为确保工程质量、工程进度,召开全体施工人员参加的技术交底会,施工人员明确熟悉施工图纸、主要施工方法、工程质量标准等技术要求,交底双方签字。
见附表(技术交底记录)4、劳动力及机具配备计划4.1 参加作业人员的资格及要求管理人员:主任一人,质检员一人(具有质量检查员证);安全员一人,材料员一人,工程师一人(具有工程师证)工人:铆工10人,电焊工10人(具有相应焊工合格证),火焊工2人,起重工1人(具有相应资格证),电工2人(具有电工操作证),力工10人。
序号名称型号规格单位数量备注1 三滚卷板机20-2000 台 12 直流电焊机AX-400 台153 交流电焊机BX3-500 台134 电焊条烘干箱EYH-20 台 15 电焊条保温桶TEB-2 个156 半自动切割机CG1-3 台 17 割炬GO1-100 套 68 卷扬机JJM-3Q=3T 台 19 螺旋千斤顶5T 个 210 手拉葫芦5T 台 411 手拉葫芦3T 台 412 手拉葫芦2T 台 513 手拉葫芦1T 台 65、施工进度计划:根据工程进度安排,要求2014年11月30日前完成钢屋架的制作及相应的油漆涂刷工作。
总的安排如下:生产准备(10.1~10.5)——放大样(10.6~10.7)——下号料(10.8~10.15)——切料修直及钻孔(10.16~10.20)——拼装焊接(10.21~11.15)——大组装(11.20~11.30)——检验(12.05——12.10)——涂漆(12.15—— 12.25)6、主要施工方法及技术要求6.1 作业前的准备工作和采取的主要措施6.1.1 放大样: 1:1比例在钢平台上放出半榀钢屋架底样。
6.1.2下号料: 按大底样用扁铁、铁皮制作样杆、样板、用样板、样板号料。
6.1.3切料、割坡口:钢板宜优先采用半自动割机或剪板机切料和割坡口,型钢用割炬或型钢切割机切割和开坡口。
6.1.4修直: 液压千斤顶或火焰加热修直。
6.1.5 钻孔: 手电钻或磁座钻半成品钻孔。
6.1.6 拼装: 模架复制法拼装,25T汽车吊。
6.1.7 大组装: 现场搭设临时组装台, 25T汽车吊起吊。
6.1.8焊接: 交直流电焊机手工焊接。
6.2 作业采取的主要措施。
6.2.1 钢屋架放样和拼装, 主要利用现有平台和施工现场,并采取下列主要措施。
6.2.2 搭设焊接操作台14×15M一个坚固的,水平完好的焊接操作台,焊接钢屋架用。
6.2.3 制作钢屋架拼装一些器具如龙门架,撬棍等。
6.2.4 制作螺旋式卡兰40个,拼装钢屋架用.6.2.5钢屋架上、下弦接口,屋架基础板焊接时,要采取防变形措施,6.2.6 主要技术措施用料计划如下:序号名称规格单位数量备注1 槽钢[24L=15000 件8 焊接操作平台2 角钢∠63×6L=14000 件 4 焊接操作平台3 枕木150×200 件36 焊接操作平台4 工字钢I36 12000 件 2 起吊用5 槽钢[14L=3000 件 4 起吊架用6 角钢∠200×18L=1200 件12 防变形用7 角钢∠200×16L=600 件 6 防变形用6.2.7认真作好图纸会审,把图纸问题处理在施工之前.6.2.8把好原材料质量关,不合格钢材不得使用。
6.2.9 所有钢材必须具有材质证明书,其材质必须符合设计图纸和国家标准的规定,需要二检的钢材经复检确认合格者才能领用,无材质证明或不合格的钢材严禁使用.6.2.10 钢材表面或断面上不得有影响质量的缺陷,如气泡、裂纹、夹渣、重皮等,表面锈蚀点的深度,不得超过钢材负公差的一半,钢材实际厚度不得小于允许的最小厚度.6.2.11 焊条必须具有出厂合格证明书,其技术条件应符合国家规范,并经复检合格才能使用.6.2.12 作业环境及平面布置施工现场和砼平台,施工平面布置见附图.6.2.13 作业技术交底的安排所配制的汽机钢屋架为发电厂的主要生产设施,必须确保工程质量,按期完成工程任务,为了保证工程质量和进度,召开全体施工人员参加的技术交底会.把设计图纸、施工方案、主要施工方法、工程质量标准等技术要求交待清楚,交底双方签字后按技术交底要求进行施工,见附表技术交底记录.6.3 作业程序、方法及内容:6.3.1 作业工艺流程放底样——制作样杆、样板——号料——切料——修直——钻孔——制作模架——拼装上片——拼装下片——拼装框架工字钢——拼装基础、筋板——焊接——检验——除锈涂漆6.3.2 主要工种作业程序及质量要求:下料:采用1:1比例在平台上放底样,仔细检查各节点,焊缝长度,各杆件距离是否符合图纸要求。
因屋架跨度要求严格,只能在+3㎜至-7㎜之内。
必须考虑焊接收缩量,按钢屋架上、下弦几何长度的L/6000加焊接收缩量,如:30M跨度应加30000/6000=5㎜。
底板放样时在几何尺寸中按比例加出。
放样必须经质检员认为合格后,按大样制作校样杆,样板。
号料:应将角钢、钢板垫平,不得有较大弯曲,应用样杆、样板号料,以保证尺寸正确,号料应严格控制尺寸和对角线偏差,特别是孔距偏差。
桁架上、下弦应用划规,划出比孔径大1.5㎜的检查圆,以备检查钻孔位置是否正确。
切料:被切割的钢材应放平稳,下面留有足够空隙,保证不会切割下面钢材,仔细检查核对切割线,确认无误时切割。
顶紧磨光,基础立板和工字钢切割后,要用角向磨光机磨光、磨平,保证几何尺寸正确,70%以上能够与基础板顶紧。
修直:切割后的杆件和节点板,要用大锤,千斤顶或火焰加热修直。
保证其弯曲度、平面度符合要求。
钻孔:用磁力钻钻孔前应仔细校对孔的位置和孔径。
确认无误时施钻。
模架制作:在底板大样上。
先装好节点板,再在节点上装好桁架弦杆和腹杆。
组成半片桁架,点焊牢固翻转制作模架。
模架制作应仔细检查几何尺寸中心线交汇点偏差。
划出和节点弦腹杆几何中心线,检查其是否交汇在一点上,其偏差不得大于1㎜,模架必须经质保部门检验确认合格后,才能进行拼装。
6.3.3拼装(半榀屋架拼装)拼装前应仔细检查杆件的规格、尺寸、平直度,不符合要求的零件,不得进行拼装。
在模架上复制半片屋架,先将各节点板放在模架节点板上,用卡兰卡牢,再将各弦、腹杆放在节点板上,上下肢角钢对齐,用卡兰夹紧,点焊牢固,组成上片屋架,翻转再装上下弦、腹杆、卡兰夹紧,点焊牢固,装基础立杆工字钢、筋板和基础板,拼装成半榀屋架。
拼装时要检查上、下两肢角钢是否对齐,孔的位置和边距是否正确,两肢角钢错位、孔距、边距偏差及角钢与角钢间,角钢与节点板间的间隙均不得大于1㎜,确认无误后方可点焊牢固,同时亦应检查上下弦杆、腹杆的平直度。
其不直度不得大于L/1000。
屋架拼装,经检查人员检查合格后,才能施焊。
7、焊接(半榀屋架焊接):7.1 焊接环境:气温不得低于-20度,负温度焊接时风速不得大于3级,焊接完成后,除锈后马上喷刷第一道底漆。
7.2焊接人数,在同一桁架上施焊,不得超过4人,同时应分散开,先打底再堆焊,不宜集中在一起焊接。
7.3焊接顺序:焊接要检查物件是否摆放平直,桁架摆放不平,支点距离太远,杆件间隙过大,上下弦接口,基础板没采取防变形措施均不能施焊。
钢屋架焊接顺序是:首先焊接上下弦接口,先焊接接口板外侧焊缝,再焊接口板内侧焊缝,再焊接接口角钢焊缝。
分层依次进行。
其次,焊接节点与上下弦外侧焊缝,再焊接上下弦内侧焊缝,再焊接节点板与腹杆搭接焊缝,最后焊接角钢间垫板联接焊缝,均分层进行焊接。
7.4焊接注意事项:焊接前应将焊缝两侧各30㎜范围内的铁锈、油污、积水、赃物等清除干净。
施焊后应将焊缝的溶渣、飞溅金属清理干净,并在焊缝附近打上自己的钢印。
点焊长度不宜大于50㎜,高度为设计高度的一半,点焊质量应与正式焊缝相同。
当焊缝出现不允许的夹渣、气孔裂纹等缺陷时,应将缺陷全部磨光后再重新焊接。
为了防止屋架上下弦接口,屋架基础板焊后变形,桁架上下弦角钢肢弯曲和基础板不平,焊接前应采取变形措施。
8、大组装:在临时搭设的组装台,用Q=25吨吊车起吊,将两个半榀屋架拼组装在一起,装上中间加固角钢,点焊牢固,检查跨度应在+3∽-7㎜之内,拼装屋架中部应保证起拱高度60㎜,屋架应放置平直后再进行焊接。
9、作业记录及签证书:做好施工记录和自检记录施工日期、气候、气温、施工内容、构件名称、编号、拼装、焊接操作者都要详细记录,做到记录真实准确,有据可查,自检、施工、验评记录都要认真保管,对预算外工程要认真办好签证,做到完整齐全,以备存查。
