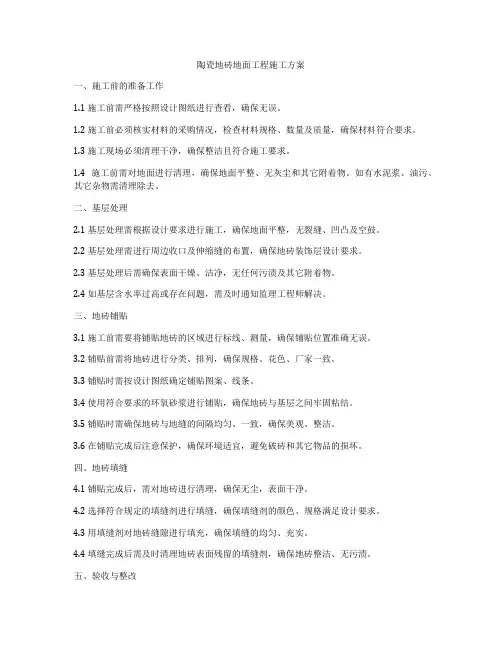

地砖地面工程施工组织设计方案

  • 格式:doc
  • 大小:52.50 KB
  • 文档页数:9

下载文档原格式

  / 9
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

地砖地面工程

一、概况

根据招标文件及设计图纸要求疏散楼梯、住宅楼梯的1~3层地面和公共门厅、电梯厅地面、商场、公建部位卫生间等部位为地砖地面。

二、操作工艺

1、细石砼垫层施工

1.1、施工准备

(1)、水泥:采用32.5号普通硅酸盐水泥。

(2)、砂:中砂,含泥量不大于5%。

(3)、石子:碎石,粒径为0.5~3.2cm,含泥量不大于2%。

(4)、混凝土搅拌机、磅秤、手推车、尖铁锹、平铁锹、平板振捣器、串桶或溜管、刮框、木抹子、胶皮水管、铁錾子、钢丝刷。

1.2、作业条件:

(1)、主体结构工程质量已办完验收手续,墙四周已弹好+50cm水平标高线。

(2)、穿过楼板的暖、卫管线已安装完,管洞已浇筑细石混凝土,并已填塞密实。

(3)、铺设在垫层中的水平电管已做完,并办完隐检手续。

(4)、地采暖管道铺设完成,并打压验收合格。

(5)、在首层地面浇筑混凝土垫层前,穿过室内的暖气沟及沟内暖气管已做完,排水管道作完并办完验收手续,室内回填土已进行分项质量检验评定。1.3、操作工艺

1.3.1、工艺流程:

基层处理→找标高、弹水平控制线→混凝土搅拌→搭设通道→铺设混凝土→振捣→养护。

基层处理:把粘结在混凝土基层上浮浆、松动混凝土、砂浆等用錾子剔掉,用钢丝刷刷掉水泥浆皮,然后用扫帚扫净。

找标高弹水平控制线:根据墙上的+50cm水平标高线,往下量测出垫层标高,有条件时可弹在四周墙上。

1.3.2、混凝土搅拌

根据配合比,核对后台原材料,检查磅秤的精确性,作好搅拌前的一切准备工作。后台操作人员认真按混凝土的配合比投料,每盘投料顺序为石子→水泥→砂→水。应严格控制用水量,搅拌要均匀,搅拌时间不少于90s。

按《建筑地面工程施工质量验收规范》的要求制作试块。试块组数,按每一楼层建筑地面工程不应少于一组。当每层建筑地面工程面积超过1000m2时,每增加1000m2各增做一组试块,不足1000 m2按1000 m2计算。

1.3.3铺设混凝土:

为了控制垫层的平整度,在楼层混凝土基层上抹100mm×100mm找平墩(用细石混凝土),有水房间需向地漏部位找坡,找平墩上平为垫层的上标高。铺设混凝土前先在基层上洒水湿润,刷一层素水泥浆(水灰比为0.4~0.5),然

后从一端开始铺设,由室内向外退着操作。注意采暖管不得用尖状物直接接触。

1.3.4、找平:

混凝土振捣密实后,以墙上水平标高线及找平堆为准检查平整度,高的铲掉,凹处补平。用水平木刮杠刮平,表面再用木抹子搓平。有坡度要求的地面,按设计要求的坡度做。

1.3.5、养护:

已浇筑完的混土垫层,应在12h左右覆盖和浇水,一般养护不得少于7d。

2、地砖面层施工

2.1、材料及主要机具:

2.1.1、水泥:32.5级普通硅酸盐水泥。

2.1.2、砂:中砂,含泥量不大于3%,过8mm孔径的筛子。

2.1.3、面砖:进场验收合格后,在施工前应进行挑选,将有质量缺陷的先剔除,然后将面砖按大中小三类挑选后分别码放在垫木上。色号不同的严禁混用,选砖用木条钉方框模子,拆包后块块进行套选,长、宽、厚不得超过±lmm,平整度用直尺检查。

2.1.4、主要机具:小水桶、半截桶、笤帚、方尺、平锹、铁抹子、大杠、筛子、窄手推车、钢丝刷、喷壶、橡皮锤、小线、云石机、水平尺等。

2.2、作业条件:

2.2.1、墙上四周弹好+0.5m水平控制线。

2.2.2、地面防水层已经做完,经验收合格。室内墙面润湿作业、吊顶龙骨安装、轻质隔墙已经做完

2.2.3、穿楼地面的管洞已经堵严塞实。

2.2.4、楼地面垫层已经做完。

2.2.5、板块应预先用水浸湿,并码放好,铺时达到表面无明水。

2.2.6、复杂的地面施工前,应绘制施工大样图,并做出样板间,经检查合格后,方可大面积施工。

2.2.7、地面施工前所做样板地面通过工程现场相关单位验收并通过。

2.3、操作工艺

2.3.1、工艺流程:

基层处理→找标高、弹线→铺找平层→弹铺砖控制线→铺砖→勾缝、擦缝→养护→踢脚板安装

2.3.2、基层处理、定标高:

将基层表面的浮土或松散灰渣铲掉,清扫干净,有油污时,应用10%火碱水刷净,并用清水冲洗干净。

根据+0.5m水平控制线和设计图纸找出板面标高。

2.3.3、弹控制线:

先根据排砖图确定铺砌的缝隙宽度。根据排砖图及缝宽在地面上弹纵、横控制线。注意该十字线与墙面抹灰时控制房间方正的十字线是否对应平行,同时注意开间方向的控制线是否与走廊的纵向控制线平行,不平行时应调整至平行。以避免在门口位置的分色砖出现大小头。

排砖原则如下:

①开间方向要对称(垂直门口方向分中);

②破活尽量排在远离门口及隐蔽处,如:暖气罩下面;

③为了排整砖,可以用分色砖调整;

④与走廊的砖缝尽量对上,对不上时可以在门口处用分色砖分隔;

根据排砖原则画出排砖图,有地漏的房间应注意坡度、坡向。

2.3.4、铺砖:

找好位置和标高。从门口开始,纵向先铺2~3行砖,以此为标筋拉纵横水平标高线,铺时应从里面向外退着操作,人不得踏在刚铺好的砖面上,每块砖应跟线,操作程序是:

①铺砌前将砖板块放入半截水桶中浸水润湿,晾干后表面无明水时,方可使用。

②找平层上洒水润湿,均匀涂刷素水泥浆(水灰比为0.4~0.5)涂刷面积不要过大,铺多少刷多少;

③结合层的厚度:采用水泥砂浆结合层,厚度为30mm;铺设厚度以放上面砖时高出面层标高线3~4mm为宜,铺好后用大杠尺刮平,再用橡皮锤拍实找平(铺设面积不得过大)。

④结合层拌和:干硬性砂浆,配合比为1:3(体积比),应随拌随用,初凝前用完,防止影响粘结质量。干硬性程度以手捏成团,落地即散为宜。

⑤铺贴时,砖的背面朝上抹粘结砂浆,铺砌到已刷好的水泥浆:找平层上,砖上楞略高出水平标高线,找正、找直、找方后,砖上面垫木板,用橡皮锤拍实,顺序从内退着往外铺贴,做到面砖砂浆饱满、相接紧密、结实,与地漏相接处,用云石机将砖加工与地漏相吻合。铺地砖时最好一次铺一间,大面积施工时,应采取分段、分部位铺贴。

拨缝、修整:铺完2~3行,应随时拉线检查缝格的平直度,如超出规定应立即修整,将缝拨直,并用橡皮锤拍实。此项工作应在结合层凝结之前完成。
