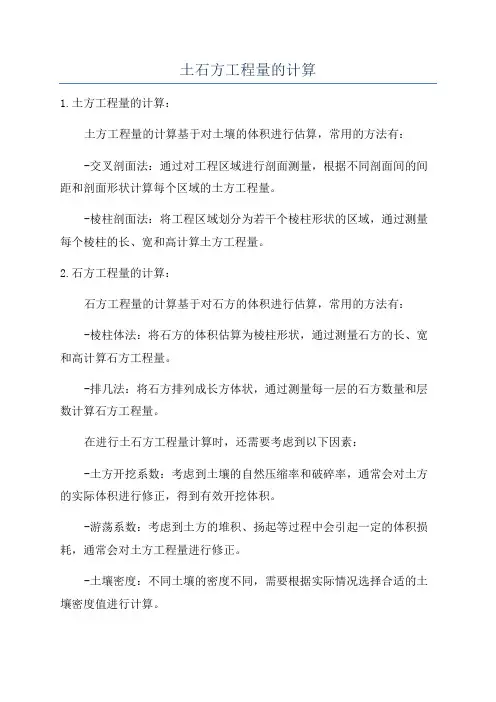

土石方工程工程量计算概述

  • 格式:pptx
  • 大小:794.24 KB
  • 文档页数:5

下载文档原格式

  / 5
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

项目2 土石方工程工程量计算
3.工程量计算
挖基础土方工程量按设计图示尺寸以基础垫层底面积 乘以挖土深度计算。
计算式如下: V=基础垫层长×基础垫层宽×挖土深度
当基础为带形基础时, 外墙基础垫层长----外墙中心线长 内墙基础垫层长----基础垫层间净长
按基础垫层下表面标高至 交付施工场地标高确定; 无交付施工场地标高时, 应按自然地面标高确定。
2、清单内容
项目编码 010101001
项目名称 平整场地
项目特征
土壤类别 弃土运距 取土运距
单位 m2
工程内容
土方挖填 场地找平 运输
注意:弃土运距、取土运距是指在工程中,有时可能出现场地 ±30cm以内全部是挖方或填方,且需外运土方或回运土方,这时 应描述弃土运距或取土运距,并将此运输费用包含在报价中。
=(27.2+6.5)×1.8×1.2=72.79m3
项目2 土石方工程工程量计算
③挖基础土方工程量清单如下表所示。
分部分项工程量清单与计价表
Βιβλιοθήκη Baidu
工程名称:×××
标段:
序 项目编码 号
项目 名称
项目特征描述
A.1土(石)方工程
1 010101003001
挖基 础土 方
土壤类别:Ⅱ类土 基础类型:钢筋混凝 土条形基础 素混凝土垫层:长度 34.9m,宽度1.20m 挖土深度:1.2m 弃土运距:3km
计量 单位
m3
工程量 50.26
第 页共 页
金额(元)
综合 单价
合价
其中: 暂估价
项目2 土石方工程工程量计算
(三)挖土方
1. “挖土方” 项目适用范围
项目2 土石方工程工程量计算
注意
① 土方体积按挖掘前的天然密实体积计算。 ② 按上式计算的工程量中未包括根据施工方案规定的放坡、操作
工作面和机械挖土进出施工工作面的坡道等增加的挖土量,其 挖土增量及相应弃土增量的费用应包括在基础土方报价内。 ③ 桩间挖土方工程量中不扣除桩所占的体积。 ④ “指定范围内的土方运输”是指由招标人指定的弃土地点或取 土 地点的运距。若招标文件规定由投标人确定弃土地点或取土地 点时,此条件不必在工程量清单中描述,但其运输费用应包含 在报价内。
单位 m3
工程内容
排地表水 土方开挖 挡土板支拆 截桩头 基底钎探、运输
“挖基础土方”项目不考虑不同 施工方法(即人挖或机挖及机 械种类)对土方工程量的影响。 投标人在报价时,应根据施工 组织设计,结合本企业施工水 平,考虑竞争需要进行报价。
从工程内容可以看出: 本项目报价内应包含指定范 围内的土方一次或多次运输、 装卸以及基底钎探、修理边 坡、清理现场等全部施工工 序。
=(27.2+7.7)×1.2×(1.65-0.45) =34.9×1.2×1.2=50.26m3
项目2 土石方工程工程量计算
②挖基础土方施工方案工程量 施工方案工程量是指按施工现场的实际施工情况由投标人计算的工程量。 投标人按此工程量报价。
本例中设计采用C15素混凝土垫层,假设C15素混凝土垫层施工时支模板 所需的工作面宽度为300mm;因挖土深为1.2m,所以不需放坡。则 槽底宽=1.2+0.3×2=1.8m 外墙中心线长=27.2m 内墙下基槽槽底净长=(3.5-1.8/2×2)+(6.6×2-1.8/2×2)=6.5m 挖基础土方施工方案工程量=挖土长×槽底宽×挖土深度
项目2 土石方工程工程量计算
【例1】某建筑物基础平面及剖面如下图所示。已知土壤类别为Ⅱ类土, 土方运距3km,条形基础下设C15素混凝土垫层。试计算其挖基础 土方的清单工程量、施工方案工程量,并列出挖基础土方清单。
项目2 土石方工程工程量计算
【解】①挖基础土方清单工程量 清单工程量是指按工程量清单计价规范由招标人计算的工程量。
2 土石方工程 工程量计算
项目2 土石方工程工程量计算
教学目标 通过学习、训练,要求学生能掌握土石方工
程清单项目的列项及工程量的计算方法。
教学重点 土石方工程各清单项目的适用范围、工程内
容分析、列项方法及工程量的计算方法。
项目2 土石方工程工程量计算 一、土石方工程概述
二、土石方工程量计算方法
项目2 土石方工程工程量计算
项目2 土石方工程工程量计算
(二)挖基础土方
1. “挖基础土方” 项目适用范围 适用于基础土方开挖(包括人工挖孔桩土方),是指室外设计地坪 以下的土方开挖,并包括指定范围内的土方运输。
项目2 土石方工程工程量计算
2、清单内容
项目编码 010101003
项目名称 挖基础土方
项目特征
土壤类别 基础类型 垫层底宽、底面积 挖土深度 弃土运距
一、土石方工程概述
适用范围:
土石方工程适用于建筑物和构筑物的土石方开挖及回填工程, 包括平整场地、挖土方、挖基础土方、土(石)方回填等10个项目。
土石方工程
平整场地 挖基础土方 挖土方 挖淤泥、流砂 土方回填
室外设计地面 以下的挖土
室外设计地面 以上的挖土
5个主要分项
室内回填土 基础回填土 场地回填土
项目2 土石方工程工程量计算
3.工程量计算 按建筑物首层面积(不包含阳台等部分的面积)以平方米计算。
项目2 土石方工程工程量计算
计算式如下:
S=建筑物首层面积
注意:
当施工组织设计规定超面积平整场地时,清单工程量 仍按建筑物首层面积计算,只是投标人在报价时,施工 方案工程量按超面积平整计算,且超出部分包含在报价 中。
项目2 土石方工程工程量计算
二、土石方工程量计算
(一)平整场地
(二)挖基础土方 (三)挖土方 (四)管沟土方 (五)回填土
项目2 土石方工程工程量计算
(一)平整场地
1. “平整场地”项目适用范围 适用于建筑场地厚度在±30cm以内的挖、填、运、找平。
≤30cm
≤30cm
项目2 土石方工程工程量计算
由图可以看出,本工程设计为带形基础。为保证挖土体积的准确计 算,外墙基础垫层长取外墙中心线长,内墙基础垫层长取垫层间净长。 其中,外墙中心线是指外墙中线至中线之间的距离。 本例中,外墙墙厚240mm,其中线与定位轴线重合,则外墙中心线长即为 定位轴线长。 外墙中心线长=(3.5×2+3.3×2)×2=13.6×2=27.2m 内墙垫层间净长=(3.5-0.6×2)+(3.3×2-0.6×2)=7.7m 挖基础土方清单工程量=基础垫层长×基础垫层宽×挖土深度
