路基试验段96区土方填筑总结报告_secret解析
- 格式:doc
- 大小:340.00 KB
- 文档页数:12
目录一、工程概况 (2)二、试验段施工目的和任务 (2)三、施工组织机构 (2)四、机械组合 (3)五、路基填料选择 (3)六、施工方法 (4)1.测量放样 (4)2.挖土与运土配合 (5)3.松铺布土 (5)4.土方摊铺 (5)5.路基整平 (5)6.路基压实 (7)7、整平的合适机具和方法的确定 (9)8、压实机械的选择和组合, 压实的顺序、速度和遍数 (9)七、结论 (10)96区路基填筑试验段总结报告一、工程概况机西高速公路JXZT-1标位于开封市尉氏县境内,土建工程起点桩号K25+600, 线路自拟建的商登高速公路向南过史家村、赵家村、何家村、张家村、上王村、下王村、陈村, 终点桩号K32+000, 土建工程路线全长6.4km;路基挖土方20万m3, 填土方157万m3, 最大挖深3m, 最大填土高度11m。
二、试验段施工目的和任务1、通过试验段施工进行施工优化组合, 机械合理配置, 确定出96区标准施工方法, 合理的技术参数, 用以指导大面积施工。
具体项目如下:2、确定材料的松铺系数3、确定标准施工方法1)确定填料含水量的增加和控制方法2)确定整平和整型的合适机具和方法3)压实机械的选择和组合, 压实的顺序、速度和遍数4)确定挖土、运输、整平和碾压机械的协调和配合方法5)确定压实度的检测方法三、施工组织机构项目部成立路基试验段施工现场管理及作业人员组成和分工如下:四、机械组合挖掘机2台: PC-220型推土机2台: T-140型平地机1台: PY180型压路机2台: 徐工22T振动压路机洒水车1辆: 5000L自卸汽车12辆:奔驰(25t)5辆, 红岩(20t)7辆五、路基填料选择为满足试验段各种要求, 选取K31+850-K32+000为96区路基试验段, 该段94区顶已经过监理验收, 可以进行96区施工。
试验段土源来自上王北取土场, 经现场取土做实验后确定其各项指标如下:最大干密度ρd=1.878g/cm3, 最佳含水量WO=8.9%, CBR值为17.3。

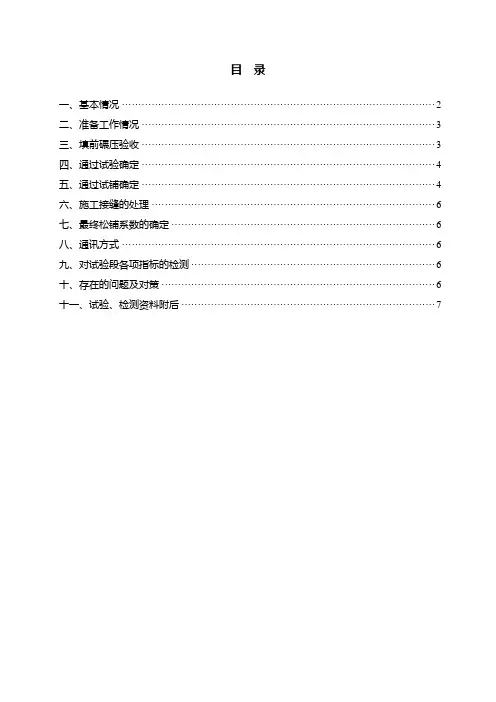

目录一、基本情况 (2)二、准备工作情况 (3)三、填前碾压验收 (3)四、通过试验确定 (4)五、通过试铺确定 (4)六、施工接缝的处理 (6)七、最终松铺系数的确定 (6)八、通讯方式 (6)九、对试验段各项指标的检测 (6)十、存在的问题及对策 (6)十一、试验、检测资料附后 (7)为了保证路基施工质量和取得高速公路XX段抢险段工程路基的施工经验,经监理工程师同意,我项目部于2010年12月2日~2010年12月13日在高速公路XX段抢险段工程K13+039.2~K13+321右幅铺筑了全长282米路基土方填筑试验段,96区试验段填料为外借方。
整个试验段施工按试验段开工报告的施工工艺进行,以达到指导后期路基96区填筑施工的目的。
下面将整个施工过程总结如下:一、基本情况1、作业内容:完成96区路基填筑282m左幅共2层。
2、材料:采用经检验合格的外借土方。
土样的最大干密度2.01g/cm3,最佳含水量为8.8%,CBR值为8.9%,符合96区用土要求。
3、机械:根据现场地形条件及施工环境,配置挖掘机(PC340)1台、挖掘机(PC120)1台、推土机(T140,140KW)1台、东方红推土机一台,压路机(YZ20Jc,20T)1台、8t自卸车5台、洒水车1台,平地机一台、电动打夯机二台。
4、人员配置:管理、技术、质检人员10人、施工作业人员20人。
整个作业过程由总工负责指挥,施工管理由专业工程师、施工员安排、指挥,质检工作由质检工程师、试验室人员负责。
整个施工过程由业主现场工程师、监理工程师进行旁站、监督。
二、准备工作情况本项目主线为新旧路基加宽工程。
为了减少新旧路基的沉降差异和保证现有路基的稳定,按设计图纸将现有道路土路肩至现有道路边坡坡脚部分的土方进行超挖,超挖深度为路面结构下80cm,并换填粗粒土。
在试验段开工前,我们进行了充分的准备:用全站仪重新进行放样,最后确立换填土面积及坡脚位置,按设计要求每侧超宽放样5Ocm。

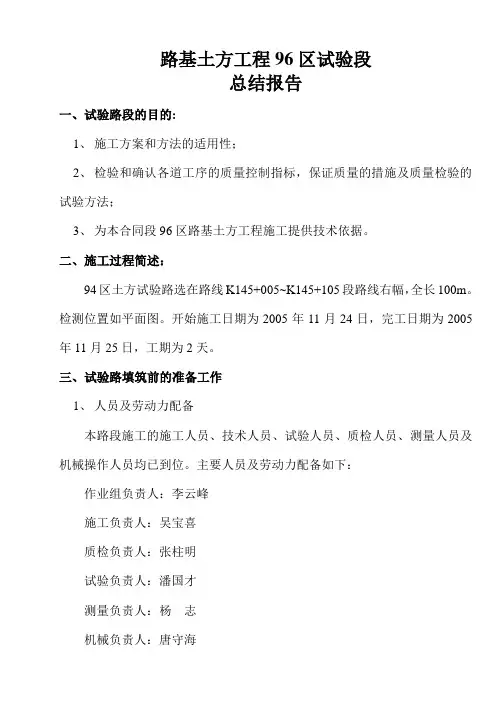

路基土方工程96区试验段总结报告一、试验路段的目的:1、施工方案和方法的适用性;2、检验和确认各道工序的质量控制指标,保证质量的措施及质量检验的试验方法;3、为本合同段96区路基土方工程施工提供技术依据。
二、施工过程简述:94区土方试验路选在路线K145+005~K145+105段路线右幅,全长100m。
检测位置如平面图。
开始施工日期为2005年11月24日,完工日期为2005年11月25日,工期为2天。
三、试验路填筑前的准备工作1、人员及劳动力配备本路段施工的施工人员、技术人员、试验人员、质检人员、测量人员及机械操作人员均已到位。
主要人员及劳动力配备如下:作业组负责人:李云峰施工负责人:吴宝喜质检负责人:张柱明试验负责人:潘国才测量负责人:杨志机械负责人:唐守海路基试验段主要人员一览表(编号:)F—3 合同号:NO.8 项目名称:驻马店至泌阳高速公路施工单位:中铁十三局集团有限公司作业组(队):路基施工二队试验段桩号及位置:K145+005~K145+105拟实施路段:96区土方填筑试验路承包商:项目监理工程师:日期:2、 施工机械配置路基试验段主要机械配置表合同号:NO.8 项目名称:驻马店至泌阳高速公路 施工单位:中铁十三局集团有限公司 作业组(队) 路基施工二队 本段桩号及位置 K145+005~K145+105路基填筑F-4(编号: )3、填筑材料试验情况按照路基土石方调配图,试验路段填筑采用K145+590处的路基挖方土源。
土质的土工试验已按规范要求完成,填料各项指标均符合《公路路基施工技术规范》的标准,各项指标如下:最佳含水量:8.3%最大干密度:2.05g/cm3CBR:18.5%4、路基取土段开挖利用挖掘机开挖,配合自卸车转运土方。
开挖自上而下分层进行,每层2~3m,边坡位置预留20cm用人工修整。
取土桩号为K145+590。
四、试验路路基填筑1、计算松铺厚度,土样来源为K145+590,最大干密度为2.05g/cm3,最佳含水量为8.3%,土样的松铺系数为1.142,按一层20cm的压实厚度计算松铺厚度。
中国交通建设股份有限公司CHINA COMMUNIONS CONSTRUCTION COMPANY LIMITED望东长江公路大桥WDQ-04合同段路基96 区试验段施工总结中交三航局望东长江公路大桥WDQ-0合4 同段项目经理部2014年6 月望东长江公路大桥WDQ-04合同段路基96 区试验段施工总结编制:复核:审核:望东长江公路大桥WDQ-04合同段项目经理部二〇一四年六月目录一、编制依据. ........................ - 1 -二、工程概况. ........................ - 1 -三、试验段目的. ....................... - 1 -四、施工准备. ........................ - 1 -4.1组织机构及人员配置................... - 1 -4.2主要机械设备配置..................... - 2 -4.3测量、实验仪器配置................... - 3 -4.4施工前准备 ........................ - 3 -五、试验段实施. ....................... - 3 -5.1总体安排 ........................ - 3 -5.2工艺流程 ........................ - 3 -5.3工艺实施 ........................ - 4 -六、试验段总结. ...................... - 12 -6.1试验段填筑过程及检测结果分析.............. - 12 -6.2总结推广 ........................ - 15 -七、质量控制措施. ..................... - 15 -7.1控制措施 ........................ - 15 -7.2质量检验及效果检验................... - 15 -八、安全及环境保护措施. .................. - 16 -8.1安全保证措施...................... - 16 -8.2环境保护措施 ..................... - 17 -望东长江公路大桥WDQ-04合同段路基96 区试验段施工总结一、编制依据(1)望东长江公路大桥土建工程WDQ-04合同段施工组织设计(2)《安徽省望东长江公路大桥两阶段施工图设计文件》(3)《公路路基施工技术规范》(JTG F10-2006)(4)《公路工程质量检验评定标准》(JTG F80/1-2004 )二、工程概况本项目为望东长江公路大桥WDQ-04合同段,起讫桩号为K15+051~K23+31,3 路线全长8.262km,其中主线路基工程全长6.5km ,挖方约为64 万方,填方约为80 万方,本次路基填筑试验段位于一工区K16+900~K17+000段,长100 米。
京港澳高速公路漯河至驻马店段改扩建工程96区5%石灰土试验段施工总结中国葛洲坝中国葛洲坝集团股份有限公司漯驻高速改扩建工程TJ-2合同段项目经理部二Ο一四年六月1目录一、前言二、试验段施工情况三、施工准备情况四、施工工艺流程五、施工机械设备六、施工方法七、检测八、劳动组织九、施工质量管理十、施工工艺总结十一、灰剂量、压实度、高程检测表96区路床5%石灰土填筑试验段施工总结一、前言2014年06月10日项目部对选定的94区3%石灰土试验段开始备土,2014年06月11日正式施工,在施工过程中,项目部技术人员和驻地办监理人员对现场施工进行了全过程的跟踪和旁站,对施工工艺和方法进行了全程控制。
在施工过程中生石灰的消解闷料、石灰土的拌和、装卸、运输、铺筑、整平、压实和养护等多道工序均按设计及施工技术规范执行。
于2014年06月12日碾压结束,经检测各项指标均满足设计和规范要求。
在项目部的精心组织及驻地办的大力协助下,制定出一套详细的石灰土填筑施工工法,并组织项目部技术人员认真学习、贯彻执行,现将试验段施工取得的有关参数、施工工艺、结果总结如下:二、试验段施工情况根据漯驻高速项目部、总监办及驻地办的要求,为确保路基土方填筑质量,确定96区5%灰土施工的合理技术参数,选K12+580~K12+780 段落做为本标段96区5%石灰土填筑试验段。
该段共长20m,设计宽度为9.85m,施工加宽值50cm,总宽度为10.35m。
设计宽度【7m+(结构层厚度 1.6m*坡率 1.5+路肩宽度0.75m)】-(0.20m*1.5)=9.85m三、施工准备情况1、施工原材料准备(1)、土K12+580~K12+780上蔡县前聂村取土坑土样,最大干密度1.840g/cm3,最佳含水量15.5%,现场土样实际含水量为22%,液限为32.5%,塑限为18.5%,塑性指数为14.0。
(2)、石灰采用禹州市采石厂提供的石灰,石灰采用集中消石灰,其钙镁含量为62.3%,含水量为21%。
-------------如皋港港口连接线(G204南延)工程承包单位江苏信成交通工程有限公司合同号RG4标监理单位南通交通建设咨询监理有限公司编号首件工程认可申请表A-28本表一式三份,总监办、监理组、承包人各一份如皋港港口连接线(G204南延)工程承包单位江苏信成交通工程有限公司合同号RG4标监理单位南通交通建设咨询监理有限公司编号路基首件工程施工单位质量自评承包人:年月日如皋港港口连接线(G204南延)工程承包单位江苏信成交通工程有限公司合同号RG4标监理单位南通交通建设咨询监理有限公司编号桩基首件工程监理单位质量复评驻地监理工程师:年月日如皋港港口连接线(G204南延)工程项目路基首件施工总结江苏信成交通工程有限公司4标项目部2010年7月29号路基路床土方填筑试验段施工总结一、试验段施工情况根据如皋港港口连接线(G204南延)工程总监办文件精神及监理组要求,为确保土方填筑质量,确定80cm路床施工的合理施工技术参数,选K11+371.2~K11+623段做为本标段1-3层路床填筑的试验段,该层设计宽度为28.8m,超宽碾压每侧为30cm,则实际施工总宽度为29.4m。
试验段下承层因桥头设计高程变更,现下承层为设计标高调整段,此段2010年7月24日中午报验合格,下午我标在此段上试验段用土,并用推土机推平振动压路机初压,7月25日撒布石灰,翻晒,下午用旋耕机旋耕两遍,报验灰剂量,7月26日,此段灰土用铧梨继续翻晒两遍,下午测量灰土含水量,保证含水量在最佳含水量以上2~3个百分点的时候开始碾压,至7月29日碾压结束,并报验。
二、施工准备情况施工材料准备1、备土:试验段拟采用北段路基原地面反开挖土,该土堆为7月3日暴雨前已备好的,并堆在路基两侧,土最大干密度为:1.77g/cm3,最佳含水量为13.9%:塑性指数为:10;2、石灰:石灰产地为宜兴,满足三级以上灰的要求,使用前石灰已经过充分消解。
武汉至深圳高速公路嘉通段TJ-4合同段K48+900~K49+000段96区填石路基试验段施工总结武汉至深圳高速公路嘉通段TJ-4合同段中交二航局项目经理部二○一四年九月目录K48+900~K49+000段96区填石路基试验段施工总结一、工程概况武深高速嘉鱼至通城段TJ-4合同段共有路基挖方135.9万m3,路基填方201.0万m3。
现将石方路基96区实验段设在里程段落为K48+900~K49+000,总计长度为100m,本段路基为整体式路基,顶面设计宽度为26m,填石高度为0.8m。
试验段填石2080m3。
二、编制依据《公路路基施工技术规范(JTG F10-2006)》;《公路工程质量检验评定标准(JTG F80/1-2004)》;《武汉至深圳高速公路嘉鱼至通城段两阶段施工图设计》。
三、试验目的依据《公路路基施工技术规范(JTG F10—2006)》、《公路工程质量检验评定标准(JTG F80/1—2004)》及《武汉至深圳高速公路嘉鱼至通城段两阶段施工图设计》,将通过武深高速嘉鱼至通城段TJ-4合同段K48+900~K49+000段路基采用石方填料填筑试验。
通过试验确定以下参数:(1)、确定合适的路基填筑材料(2)、确定路基填筑时的松铺系数(3)、确定整平与整型的合适机具(4)、确定压实机械的选择与组合,压实的顺序、速度与遍数(5)、确定压实度的检测方法(6)、确定作业队的人员组成与分工(7)、确定最佳施工工艺四、施工安排施工日期:2014年9月2日至2014年9月7日。
五、施工配置1、人员配置主要人员一览表2、主要机械设备配置主要机械设备一览表六、施工工艺及方法K48+900~K49+000试验段采用石方填料填筑,根据规范要求,试验松铺厚度预定为31cm、31cm、30cm三组,碾压机具采用20t压路机。
1、测量放样根据施工图的坐标点定出线路的轴线,以甲方和设计院提供的水准点为依据,定出各部位的标高线。
武汉至深圳高速公路嘉通段TJ-4合同段K48+900~K49+000段96区填石路基试验段施工总结武汉至深圳高速公路嘉通段TJ-4合同段中交二航局项目经理部二○一四年九月目录一、工程概况 (3)二、编制依据 (3)三、试验目的 (3)四、施工安排 (3)五、施工配置 (3)1、人员配置 (3)2、主要机械设备配置 (4)六、施工工艺及方法 (4)1、测量放样 (4)2、原地面清表........................................... 错误!未定义书签。
3、原地面处理........................................... 错误!未定义书签。
4、路基原地面压实、检测................................. 错误!未定义书签。
5、路基填筑 (4)七、施工总结 (7)K48+900~K49+000段96区填石路基试验段施工总结一、工程概况武深高速嘉鱼至通城段TJ-4合同段共有路基挖方135.9万m3,路基填方201.0万m3。
现将石方路基96区实验段设在里程段落为K48+900~K49+000,总计长度为100m,本段路基为整体式路基,顶面设计宽度为26m,填石高度为0.8m。
试验段填石2080m3。
二、编制依据《公路路基施工技术规范(JTG F10-2006)》;《公路工程质量检验评定标准(JTG F80/1-2004)》;《武汉至深圳高速公路嘉鱼至通城段两阶段施工图设计》。
三、试验目的依据《公路路基施工技术规范(JTG F10—2006)》、《公路工程质量检验评定标准(JTG F80/1—2004)》及《武汉至深圳高速公路嘉鱼至通城段两阶段施工图设计》,将通过武深高速嘉鱼至通城段TJ-4合同段K48+900~K49+000段路基采用石方填料填筑试验。
通过试验确定以下参数:(1)、确定合适的路基填筑材料(2)、确定路基填筑时的松铺系数(3)、确定整平与整型的合适机具(4)、确定压实机械的选择与组合,压实的顺序、速度与遍数(5)、确定压实度的检测方法(6)、确定作业队的人员组成与分工(7)、确定最佳施工工艺四、施工安排施工日期:2014年9月2日至2014年9月7日。

如皋港港口连接线(G204南延)工程承包单位江苏信成交通工程有限公司合同号RG4标监理单位南通交通建设咨询监理有限公司编号首件工程认可申请表A-28如皋港港口连接线(G204南延)工程承包单位江苏信成交通工程有限公司合同号RG4标监理单位南通交通建设咨询监理有限公司编号路基首件工程施工单位质量自评如皋港港口连接线(G204南延)工程承包单位江苏信成交通工程有限公司合同号RG4标监理单位南通交通建设咨询监理有限公司编号桩基首件工程监理单位质量复评驻地监理工程师:年月日如皋港港口连接线(G204南延)工程项目路基首件施工总结江苏信成交通工程有限公司4标项目部2010年7月29号路基路床土方填筑试验段施工总结一、试验段施工情况根据如皋港港口连接线(G204南延)工程总监办文件精神及监理组要求,为确保土方填筑质量,确定80cm路床施工的合理施工技术参数,选K11+371.2~K11+623段做为本标段1-3层路床填筑的试验段,该层设计宽度为28.8m,超宽碾压每侧为30cm,则实际施工总宽度为29.4m。
试验段下承层因桥头设计高程变更,现下承层为设计标高调整段,此段2010年7月24日中午报验合格,下午我标在此段上试验段用土,并用推土机推平振动压路机初压,7月25日撒布石灰,翻晒,下午用旋耕机旋耕两遍,报验灰剂量,7月26日,此段灰土用铧梨继续翻晒两遍,下午测量灰土含水量,保证含水量在最佳含水量以上2~3个百分点的时候开始碾压,至7月29日碾压结束,并报验。
二、施工准备情况施工材料准备1、备土:试验段拟采用北段路基原地面反开挖土,该土堆为7月3日暴雨前已备好的,并堆在路基两侧,土最大干密度为:1.77g/cm3,最佳含水量为13.9%:塑性指数为:10;2、石灰:石灰产地为宜兴,满足三级以上灰的要求,使用前石灰已经过充分消解。
石灰用量计算6%石灰土最大干密度1.739g/cm3,最佳含水量为15.5%。
96区路基土方填筑试验段总结如皋港港口连接线(G204南延)工程承包单位江苏信成交通工程有限公司合同号 RG4标监理单位南通交通建设咨询监理有限公司编号首件工程认可申请表本表一式三份,总监办、监理组、承包人各一份如皋港港口连接线(G204南延)工程承包单位江苏信成交通工程有限公司合同号 RG4标监理单位南通交通建设咨询监理有限公司编号路基首件工程施工单位质量自评承包人:年月日如皋港港口连接线(G204南延)工程承包单位江苏信成交通工程有限公司合同号 RG4标监理单位南通交通建设咨询监理有限公司编号桩基首件工程监理单位质量复评驻地监理工程师:年月日如皋港港口连接线(G204南延)工程项目路基首件施工总结江苏信成交通工程有限公司4标项目部2010年7月29号路基路床土方填筑试验段施工总结一、试验段施工情况根据如皋港港口连接线(G204南延)工程总监办文件精神及监理组要求,为确保土方填筑质量,确定80cm路床施工的合理施工技术参数,选K11+371.2~K11+623段做为本标段1-3层路床填筑的试验段,该层设计宽度为28.8m,超宽碾压每侧为30cm,则实际施工总宽度为29.4m。
试验段下承层因桥头设计高程变更,现下承层为设计标高调整段,此段2010年7月24日中午报验合格,下午我标在此段上试验段用土,并用推土机推平振动压路机初压,7月25日撒布石灰,翻晒,下午用旋耕机旋耕两遍,报验灰剂量,7月26日,此段灰土用铧梨继续翻晒两遍,下午测量灰土含水量,保证含水量在最佳含水量以上2~3个百分点的时候开始碾压,至7月29日碾压结束,并报验。
二、施工准备情况施工材料准备1、备土:试验段拟采用北段路基原地面反开挖土,该土堆为7月3日暴雨前已备好的,并堆在路基两侧,土最大干密度为:1.77g/cm3,最佳含水量为13.9%:塑性指数为:10;2、石灰:石灰产地为宜兴,满足三级以上灰的要求,使用前石灰已经过充分消解。
土方路基填筑试验段施工总结报告项目名称:土方路基填筑试验段施工单位:XXX工程有限公司总结起来,土方路基填筑试验段施工过程中我们所面临的挑战并不少。
在该试验段工程中,我们主要采用了填方推土机和挖掘机等大型设备进行土方填筑工作。
通过对所施工的试验段进行详细测量与分析,我们获得了一些有益的经验和教训。
首先,我们在施工过程中切实做好了安全工作。
在施工现场,我们注重安全标志的设置,明确工地范围和危险区域,确保施工人员的人身安全。
我们还定期组织安全培训和演练,提高施工人员的安全意识和应急处理能力。
整个施工过程中没有发生任何人员伤亡事故,保证了施工的顺利进行。
其次,在工程质量保障方面,我们严格执行了相关规范和标准,确保土方填筑的质量。
我们注重土方填筑的均匀性,采取了适当的填筑方法,保证了填筑后土方表面的平整度。
此外,我们对填筑区域进行了详细测量和分析,以确保填筑高度和斜坡坡度的符合规范。
通过试验段的施工过程中,我们积累了丰富的经验,为今后同类工程提供了宝贵的参考。
最后,我们还要提到施工进度的控制。
我们合理安排了施工工序,并进行了周密的计划和统筹,确保工期的顺利推进。
当然,在施工过程中也遇到了一些意外情况,导致了工期的延误。
但是,我们及时采取了应对措施,通过加班加点和增加劳动力等方式,最终按时完成了试验段的填筑工作。
综上所述,土方路基填筑试验段施工过程中我们取得了一定的成绩,但也存在一些不足之处。
今后在类似的工程中,我们应进一步提高施工技术水平,加强施工现场的管理,确保施工工序的顺利进行。
同时,也需要更加注重安全问题,密切关注施工人员的安全意识和操作规范。
通过总结经验教训,我们相信我们能够在今后的工程中取得更好的施工质量和效果。
感谢各位领导和同事的支持与合作!。
中国交通建设股份有限公司CHINA COMMUNIONS CONSTRUCTION COMPANY LIMITED望东长江公路大桥WDQ-04合同段路基96区试验段施工总结中交三航局望东长江公路大桥WDQ-04合同段项目经理部2014年6月望东长江公路大桥WDQ-04合同段路基96区试验段施工总结编制:复核:审核:望东长江公路大桥WDQ-04合同段项目经理部二〇一四年六月目录一、编制依据.......................................................... - 1 -二、工程概况.......................................................... - 1 -三、试验段目的........................................................ - 1 -四、施工准备.......................................................... - 1 -4.1组织机构及人员配置 (1)4.2主要机械设备配置 (2)4.3测量、实验仪器配置 (3)4.4施工前准备 (3)五、试验段实施........................................................ - 3 -5.1总体安排 (3)5.2工艺流程 (3)5.3工艺实施 (4)六、试验段总结....................................................... - 12 -6.1试验段填筑过程及检测结果分析 (12)6.2总结推广 (15)七、质量控制措施..................................................... - 15 -7.1控制措施 (15)7.2质量检验及效果检验 (15)八、安全及环境保护措施............................................... - 16 -8.1安全保证措施 (16)8.2环境保护措施 (17)望东长江公路大桥WDQ-04合同段路基96区试验段施工总结一、编制依据(1)望东长江公路大桥土建工程WDQ-04合同段施工组织设计(2)《安徽省望东长江公路大桥两阶段施工图设计文件》(3)《公路路基施工技术规范》(JTG F10-2006)(4)《公路工程质量检验评定标准》(JTG F80/1-2004)二、工程概况本项目为望东长江公路大桥WDQ-04合同段,起讫桩号为K15+051~K23+313,路线全长8.262km,其中主线路基工程全长6.5km,挖方约为64万方,填方约为80万方,本次路基填筑试验段位于一工区K16+900~K17+000段,长100米。
土方路堤填筑试验段总结报告一、试验目的本次试验的目的是评估土方路堤填筑的可行性和效果,并对不同填筑方法进行比较,以确定最佳的填筑方法。
二、试验方案1.试验地点:选择一段具有相对平坦地形的区域作为试验段,保证试验地点的一致性。
2.填筑材料:选择本地区常见的土壤作为填筑材料,保证填筑材料的一致性。
3.填筑方法:采用三种不同的填筑方法,分别是连续填筑法、分段填筑法和逐层填筑法。
三、试验过程与结果1.连续填筑法:采用一次性填筑的方法,将土方一次性铺平填筑到设计高度。
试验结果显示,连续填筑法填筑后的路堤较为稳定,但填筑过程中会出现土方坍塌的情况,导致填筑效果不够理想。
2.分段填筑法:将土方分成若干段,分段填筑并逐渐压实。
试验结果显示,分段填筑法填筑后的路堤较为稳定,填筑效果良好。
填筑过程中,土方坍塌的情况较少,填筑工艺较为简单。
3.逐层填筑法:按照设计要求将土方逐层填筑、逐层压实。
试验结果显示,逐层填筑法填筑后的路堤基本上能满足设计要求。
填筑工艺相对较为复杂,需要多次填筑和压实,工期较长。
四、试验分析与讨论1.从试验结果来看,分段填筑法是较为理想的填筑方法,填筑效果稳定且较为简易实施。
因此,在实际工程中可以考虑采用分段填筑法作为首选填筑方法。
2.在填筑过程中,应注意土方的压实程度。
过轻的压实会导致路堤不稳定,过重的压实则可能会导致土方的压缩变形,影响填筑效果。
3.针对土方坍塌的情况,可以采取一些措施进行防止和修复,例如增加土方坍塌面积,提前压实填筑层等。
五、结论与建议在土方路堤填筑方面,分段填筑法是一种可行且有效的填筑方法。
在实际应用中,应注意土方的压实程度,并采取措施预防和修复土方坍塌。
同时,后续的工作可以进一步研究不同填筑方法的优化和改进,以提高填筑效果。
武汉至深圳高速公路嘉通段TJ-4合同段K48+900~K49+000段96区填石路基试验段施工总结武汉至深圳高速公路嘉通段TJ-4合同段中交二航局项目经理部二○一四年九月目录一、工程概况 (2)二、编制依据 (2)三、试验目的 (2)四、施工安排 (2)五、施工配置 (2)1、人员配置 (2)2、主要机械设备配置 (3)六、施工工艺及方法 (3)1、测量放样 (3)2、原地面清表........................................... 错误!未定义书签。
3、原地面处理........................................... 错误!未定义书签。
4、路基原地面压实、检测................................. 错误!未定义书签。
5、路基填筑 (3)七、施工总结 (5)K48+900~K49+000段96区填石路基试验段施工总结一、工程概况武深高速嘉鱼至通城段TJ-4合同段共有路基挖方135.9万m3,路基填方201.0万m3。
现将石方路基96区实验段设在里程段落为K48+900~K49+000,总计长度为100m,本段路基为整体式路基,顶面设计宽度为26m,填石高度为0.8m。
试验段填石2080m3。
二、编制依据《公路路基施工技术规范(JTG F10-2006)》;《公路工程质量检验评定标准(JTG F80/1-2004)》;《武汉至深圳高速公路嘉鱼至通城段两阶段施工图设计》。
三、试验目的依据《公路路基施工技术规范(JTG F10—2006)》、《公路工程质量检验评定标准(JTG F80/1—2004)》及《武汉至深圳高速公路嘉鱼至通城段两阶段施工图设计》,将通过武深高速嘉鱼至通城段TJ-4合同段K48+900~K49+000段路基采用石方填料填筑试验。
通过试验确定以下参数:(1)、确定合适的路基填筑材料(2)、确定路基填筑时的松铺系数(3)、确定整平与整型的合适机具(4)、确定压实机械的选择与组合,压实的顺序、速度与遍数(5)、确定压实度的检测方法(6)、确定作业队的人员组成与分工(7)、确定最佳施工工艺四、施工安排施工日期:2014年9月2日至2014年9月7日。

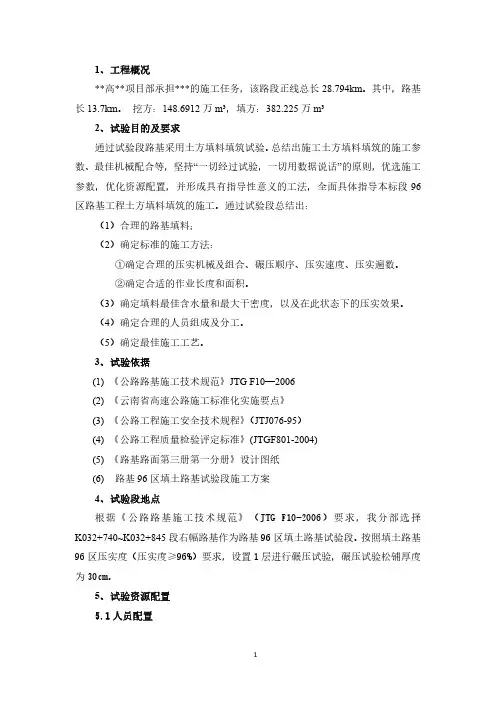

一、工程概况济南至祁门高速公路利辛至淮南段路基工程第10合同段段起讫桩号为K74+375~K77+095,全长2.72公里。
采用双向四车道高速公路标准,主线设计速度为120km/h,匝道设计速度为60km/h,分为整体式路基、匝道路基和被交路路基。
1、整体式路基宽度为27m,路基各组成部分为:土路肩宽0.75+硬路肩宽3.5米(其中路缘带宽0.5米)+行车道宽2*3.75米+中间带3.5米(其中内侧路缘带各宽0.75米)+行车道宽2*3.5米+硬路肩3.5米(其中路缘带宽0.5米)+土路肩宽0.75米。
2、匝道路基宽度:单向双车道(C、E)路基宽度10.5米,从左至右断面组成为:土路肩宽0.75米+硬路肩1.0米(其中路缘带宽0.5米)+行车道宽2*3.5米+硬路肩宽1.2米(其中路缘带宽0.5米)+土路肩宽0.75米;单向单车道(A、B、D、F匝道)路基宽度9.5米,从左至右断面组成为:土路肩宽0.75+硬路肩宽1.0米(其中路缘带宽0.5米)+行车道宽3.5米+硬路肩宽3.5米(其中路缘带宽0.5米)+土路肩宽0.75米。
3、被交路路基宽度:合淮阜高度原设计路基宽度为28米,从左至右断面组成:土路肩宽0.75米+硬路肩宽3.5米+行车道宽3*3.75+中间带4.5米+行车道2*3.75米+硬路肩宽3.5+土路肩宽0.75米硬路肩;本项目实施过程中合淮阜高速路基拼宽按现状设计。
二、路基试验段的选定根据对本标段路基土方工程全面考察,最终选定在K76+000-K76+200段,试验段全长200米,宽度为32米,断面形式和其它填方路段基本相同,所以本试验路段在本标段填方路堤中具有代表性和参照性,且符合《公路路基施工技术规范》及招标文件或技术规范的要求,满足试验需要。
三、试验路段的施工目标1、确定机械的规格、数量及最佳配套本项工作的具体目的有两个,一是确定取土场的挖掘机与自卸汽车的配合方法;二是确定填筑、压实各工序机械设备的选型配套问题。
国家高速公路网G0613云南省香格里拉至丽江高速公路土建第五项目部填石路基试验段施工总结编制:复核:审核:云南建工香丽高速公路土建第五项目部二0一七年五月目录一、工程概况 (1)二、试验段目的 (1)三、试验段施工人员和机械 (1)四、试验段施工过程 (2)五、结论 (3)六、填石路基施工技术方案优化 (3)七、质量控制标准及保证措施 (6)填石路基试验段施工总结我标段于2015年5月15日开始进行石方路基试验段施工,施工段落为K44+795~K44+895,长100米。
现将填石路基试验段施工进行总结。
一、工程概况整体式路基宽24.5m,其中,中央分隔带宽2.0m,其两侧路缘带各宽0.5m,每侧行车道宽2×3.75m,两侧硬路肩各宽2.5m(含0.5m路缘带),两侧土路肩各宽0.75m。
一般路段行车道、路缘带及硬路肩设2%横坡,土路肩设4%横坡。
分离式路基宽12.25m,其中,左侧硬路肩宽0.75m(含0.5m路缘带),行车道宽2×3.75m,右侧硬路肩宽2.5m (含0.5m路缘带),两侧土路肩各宽0.75m。
二、试验段目的1、验证填筑材料的合适性及室内土工试验数据的准确性。
2、验证填筑材料的最佳含水量。
3、确定填筑层厚度、松铺系数及沉降差。
4、确定碾压方案及机械最佳组合方案。
5、验证现场施工组织的合理性。
三、试验段施工人员和机械1、施工管理人员配备技术总负责人:张玉金现场组织总负责人:尹华敏现场技术负责人:李聪质检工程师:文鸿燕测量负责人:衡小河试验负责人:陈会国专职安全员:余访先2、施工机械配备振动压路机:1台(20t);挖掘机:2台;自卸运输车:8辆;推土机:1台(200kW)洒水车:1台;四、试验段施工过程1、技术交底:填筑路基试验段施工前,我们于2017年4月25日由现场技术员向工段和班组长进行了书面技术交底,内容包括施工方法、技术数据、质量与安全措施等。
2、测量放样:先对设计单位交出的基桩(导线点、水准点)进行复测,并报请工程师确认无误后,按施工图设计测定出临时水准点,报请工程师确认,作为整个施工过程中的基桩,并妥善固定保护,定期复测,按施工图放出路基中线桩(每20m一个),测出各桩点相应高程,恢复中线并放出边线。
路基试验段土方填筑总结报告xx合同段起止里程为K199+100-K214+140,主线全长15.04公里,沿线填挖交替,除高液限土及其他不适土需要挖除弃运外,全线挖方土、石均可用于路基填筑。
目前全线路基填方已完成50%,部份地段路基填方已接近96区,及时进行96区路基试验施工非常必要,根据全路段施工进展情况、地质土层分布状况,选择K211+850~K212+550段填方路基作为96区填方试验段。
该段路床高度0.8~8.2m,路基断面具代表性。
试验段长700m,共进行填筑实验3层。
在路基填方试验段施工方案指导下,我分部已成功完成了该试验段施工,并获得了宝贵的试验数据,为大面积的路基填筑施工提供了依据。
一、进行所属试验段的目的
1、通过路基试验段施工,摸索并总结出一套低山丘岭区地形路基填、挖方施工合理的施工组织和机械设备的配置方式。
路基填筑施工采用推土机松铺粗平,平地机精平,振动压路机配合碾压,找出满足密实度的各种参数,包括分层松铺厚度、松铺系数、碾压遍数、碾压速度、振动频率、最佳机具组合等施工工艺参数,以进行合理、科学试验总结,为后续全标段大面积路床填筑施工提供依据。
2、通过试验,摸索并总结96区路路床松铺厚度、整平及碾压、不同填料法(土方、土石混合料和石方三种不同填料),填筑松铺厚度、不同自然条件下不同的碾压设备的碾压遍数和挖方路堑施工的理想设备配置及工艺方法。
3、摸索并总结如何依据招标文件的技术、质量标准以及部颁质
量标准进行规范的程序管理方法和质量控制手段。
4、通过本试验段施工,收集相关数据,指导全面路基工程施工并达到技术质量标准。
二、施工组织和施工安排
(一)试验段管理及施工人员配备表
(二)试验段施工主要机械及设备配置表
5 压路机YZ18型台 2
6 洒水车EQ140JZ 辆 1
7 自卸汽车后八轮辆10
8 全站仪SOUTH—NTS352 台 1
9 水准仪DSZS 台 1
10 5米直尺5M 根 1
11 灌砂筒150cm 套 2
(三)试验段施工计划起讫时间:
2010年8月5日~2010年8月8日。
(四)施工准备:
1.技术准备:
A、试验室标准试验成果汇总表(包括填料的重型击实,CBR,塑、液限,含水量,颗粒分析等);
B、测量路基填筑层标高,据路基填筑横设计断面进行放样。
2、现场准备:
A、试验段相应人员组织安排均己到位、试验段的协调工作己做好;
B、试验段施工机械配备满足要求;
C、通往试验段的运输道路、便道路况良好,人员及机械设备可直接进场作业。
三、施工工艺
(一)测量放样
首先由施工队伍进行放样,用全站仪测量以确立开挖边线或坡脚线,
根据中桩、边桩及相应高程测出试验段各横断面面积,对工程量进行复核。
(二)填前压实
1. 根据土壤干湿情况,适当晾晒或洒水处理,在监理认可后进行填前碾压,直至压实度经检测达到90%为止。
2. 经报检压实度仍不合要求的,再重新进行碾压直至达到要求为止(以经监理工程师检验合格的试验检测报告为准)。
(三)路基填筑
1.土方填筑
(1)填前碾压经监理工程师检验达到要求后,方可开始96区土方填筑。
首先由测量队伍用全站仪重新进行放样,确定每20m中桩、边桩以及坡脚位置,为保证路基边缘压实度,路基两侧各加宽填筑50cm。
用水准仪测出该层填铺厚度控制桩的标高(松铺系数初步定为1.16);(2)自卸汽车每车装土14m3,松铺厚度按30㎝计算,则每车卸料面积为42m2。
在填土范围内按6m×7m方格洒灰线,施工现场由专人指挥车辆按网格卸土;
(3)填筑采用纵向全断面水平填筑,宽度比设计宽度每侧宽50cm。
(四)标高、松铺系数及平整度
1.首先测出填料前各横断面左中桩、边桩标高,并标记出下一层松铺厚度的位置、每一层填料完成后,必须重新对填料松铺厚度顶标高进行复核。
2.根据填筑前后高程差计算压实厚度,推算松铺系数。
松铺系数=(松铺高程-原地面或下承层高程)/(压实后高程-原地面或下承层高程)。
3.摊铺填料时采用推土机粗平,平地机精平和人工修补相集合的施工工艺。
(五)碾压及压实度
1.土方填筑
(1)土源来自于K213+700左侧取土场,最大干密度为1.84g/cm3,最佳含水率为12.5%;
(2)填料经过晾晒,经检测含水率在最佳含水率±2%时开始辗压;(3)先用推土机(180型)推平,当初平好的铺筑土层在最佳含水量左右时(由试验人员抽检),再用压路机(YZ18型)静压一遍后用平地机(PY180型)整平,再YZ18压路机振动碾压二遍后,试验人员开始用灌沙法跟踪检测压实度,直到达到标准,最后再用压路机(YZ18型)静压一遍收光;
(4)辗压时先慢后快、先轻后重、由两侧至中间、轮迹重叠1/3、最大速度不超过2km/h,辗压时应确保均匀,无漏压、无死角、无明显轮迹。
2.压实度
(1)土方填筑压实度检测采用灌砂法,根据96区要求控制压实度达到96%以上。
每次检测压实度时S<2000㎡需检测4个点, 2000㎡≤S<4000㎡时需检测8个点,4000㎡≤S<6000㎡时需检测12个点,依次类推;
(2)做压实度实验检测时,确保灌砂粒径符合规范要求,确保打洞深度和规格(h=150cm的圆柱体);
(3)每层辗压开始后,试验工程师在振动辗压第二遍过后,每碾压一
遍检测一次压实度和含水率,并将检测结果及时通知路基负责人并做好记录。
四、数据统计
(一)压实度及含水率(表一)
1.96区土方填筑(1-3层)
据以上数据分析:第四遍压实后压实度平均为 92.02%;第六遍压实后压实度平均为 93.3%;第八遍压实后压实度平均为97.6%。
通过对以上结果的分析,第四遍压实后压实度能够达到93%、第六遍压实后压实度能够达到94%、第八遍压实后压实度能够达到96%。
(二)松铺系数(表二)
1.96区(1-3层)
松铺系数统计表
据以上数据分析:平均松铺系数为1.227
五、施工总结
(一)施工工艺
1.通过试验段土方填筑的施工,依据现场检验结果,总结得出:(1)最合适松铺厚度为25cm,96区松铺系数为1.23。
(2)最佳机械组合为:2台压路机、3台挖掘机、10台14m3运输车、2台推土机、1台平地机;
(3)最适宜的碾压遍数:
土方填筑: 96区:静压1遍,弱振3遍,强振3遍,静压一遍收光,压实度≥96%,作为路床(0~80cm)施工方案;
(4)最合适的碾压速度:1.7Km/h+0.3时碾压效果最佳;
(5)含水率:含水率应控制在最佳含水率+2%时开始碾压效果最好。
(二) 质量保证
1.总结出如何依据招标文件的技术、质量标准进行规范的程序管理方法和质量控制手段:
(1)保证机械设备完好,明确人员分工,施工安排合理有序,严格按照工艺要求施工;
(2)严格控制填料质量,所用填料必须与取样试验的土质一致;
(3)以压实度为试验工作的核心,当压实度不能达到设计要求时,应仔细检查填料质量、含水率、松铺厚度及施工工艺等。
查明原因并采取相应措施,必须保证每层的压实度满足不同区域设计要求;
(4)试验检测工作要及时到位、派专人监督,保证检测数据真实可靠;
(5)取土场设专人控制路基填料的质量,路段上派专人监督填料间距、松铺厚度、摊铺宽度、碾压遍数及试验检测质量等。
(三)安全生产
1.通过试验段施工,得出如何确保安全施工,具体做法如下:
(1)施工、管理人员必须穿好工作服、戴好安全帽;
(2)机械设备、电器、运输装置等须经常检查,定员定机,遵守操作规程,制订严格的交接班制度;
(3)施工路段设置醒目的标志牌、警告牌、横幅、彩旗等设施,确保交通安全;
(4)增强工作人员安全意识,提高自我保护能力,对违章作业、玩、忽职守的人员,进行批评教育并按规定严加处罚;
(5)现场机械设备、物资、材料、等分类摆放,有条不紊、整齐美观,建立一个良好的施工秩序。
(四)、环境保护措施
1.在机械化施工过程中,要尽量减少噪音、废气、废水及尘埃等的
污染,以保障人民的健康,运转中尘埃过大时要及时洒水。
2.对清理场地的表层腐植土,砍伐的荆棘丛林等废料,要运至指定的地点进行废弃。
3.清理施工机械、设备及机械的废水、废油等有害物质以及生活污水,不得直接排放与河流、池塘或其他水域中,。
也不得倾泻于饮用水源附近的土地上,以防污染水源和土壤。
