监理日记填写样板
- 格式:doc
- 大小:46.50 KB
- 文档页数:1

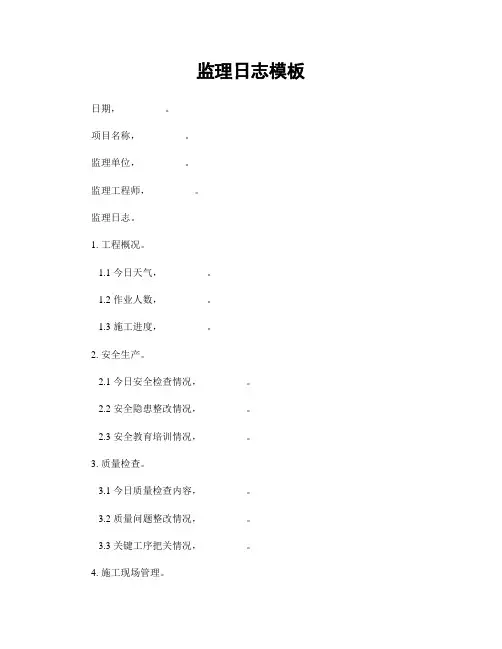

监理日志模板日期,_________。
项目名称,_________。
监理单位,_________。
监理工程师,_________。
监理日志。
1. 工程概况。
1.1 今日天气,_________。
1.2 作业人数,_________。
1.3 施工进度,_________。
2. 安全生产。
2.1 今日安全检查情况,_________。
2.2 安全隐患整改情况,_________。
2.3 安全教育培训情况,_________。
3. 质量检查。
3.1 今日质量检查内容,_________。
3.2 质量问题整改情况,_________。
3.3 关键工序把关情况,_________。
4. 施工现场管理。
4.1 施工现场秩序情况,_________。
4.2 施工设备使用情况,_________。
4.3 材料使用情况,_________。
5. 现场协调与沟通。
5.1 与施工单位沟通情况,_________。
5.2 与业主代表沟通情况,_________。
5.3 与设计单位沟通情况,_________。
6. 其他事项。
6.1 项目变更情况,_________。
6.2 监理意见与建议,_________。
6.3 其他需要记录的事项,_________。
备注,_________。
以上为今日监理日志内容,如有需要请及时向相关部门汇报并督促整改。

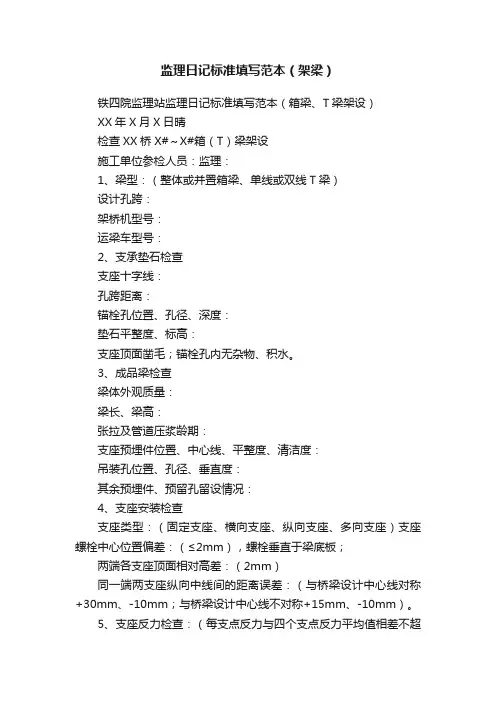

监理日记标准填写范本(架梁)
铁四院监理站监理日记标准填写范本(箱梁、T梁架设)
XX年X月X日晴
检查XX桥X#~X#箱(T)梁架设
施工单位参检人员:监理:
1、梁型:(整体或并置箱梁、单线或双线T梁)
设计孔跨:
架桥机型号:
运梁车型号:
2、支承垫石检查
支座十字线:
孔跨距离:
锚栓孔位置、孔径、深度:
垫石平整度、标高:
支座顶面凿毛;锚栓孔内无杂物、积水。
3、成品梁检查
梁体外观质量:
梁长、梁高:
张拉及管道压浆龄期:
支座预埋件位置、中心线、平整度、清洁度:
吊装孔位置、孔径、垂直度:
其余预埋件、预留孔留设情况:
4、支座安装检查
支座类型:(固定支座、横向支座、纵向支座、多向支座)支座螺栓中心位置偏差:(≤2mm),螺栓垂直于梁底板;
两端各支座顶面相对高差:(2mm)
同一端两支座纵向中线间的距离误差:(与桥梁设计中心线对称+30mm、-10mm;与桥梁设计中心线不对称+15mm、-10mm)。
5、支座反力检查:(每支点反力与四个支点反力平均值相差不超
过+5%)。
6、灌浆检查:密实、无漏浆、无气泡;过跨前灌浆剂强度不低于20MPa。
验收合格,同意下道工序施工。
监理日记范文30篇是没有,10分太低,给你篇示例,自己结合自己工作修改。
日记典型示例1987年5月11日星期一天气:晴上午:组织工地办公室职员日间工作,包裹重新检查在K9+250至K9+750路段的土方工程量。
在K6+250路段检查砼路缘石和明沟工程。
签发出第23号工地指令,指令承包商重铺路缘石,使其排列整齐及达到正确标高。
下午:返回到办公室准备第2号变更指令。
会见承包商,讨论有关合同图纸上没有标出的供水总管的拆除及改线问题。
同意与公用事业公司职员会晤讨论此事,找出解决办法。
安全监理日记该怎么填写里面的内容求范文~~一、监理日记的填写要求1、监理日记应由专人负责,做到当日填写。
节假日和夜间施工值班期间由当班监理人员按要求做好记录。
总监或总监代表为监理日记记录质量的第一责任人。
2、监理日记一律用蓝、黑墨水书写,字迹工整、清楚,并不得缺页。
3、监理日记的填写内容要具体、真实、准确、完整,要有事实和数据,并具有可追溯性。
4、监理日记按月装订成册。
二、监理日记的填写内容1、监理日记应根据不同的承包商所签定的工程承包合同分别归类,土建、安装、安全单独填写,以免混淆不清。
2、监理日记的内容包括施工活动情况记录、监理工作记录、存在问题及处理情况、其他工程事宜、夜间施工情况及交接班记录。
3、施工活动情况记录:应记录工程施工部位、主要施工内容、主要原材料、半成品、设备、施工机械的进出场情况。
4、监理工作记录:本栏是监理日记填写的重点,是项目监理部当日监理工作主要内容的书面记录。
应记录当日监理人员巡视及检验(包括对原材料、半成品、设备的巡视检验结果,工序、分项、分部工程的巡视及验收结果等),审查承包商提交的施工计划、施工技术方案,工地会议、发出的各类监理指令等情况。
对特殊控制过程应按公司要求填写旁站记录。
5、存在问题及处理情况:应记录工程质量、进度、施工安全等方面存在的问题及整改情况。
存在问题的整改应该闭合。
6、其他工程事宜:应对以下内容视情况作或详或略的记录。
现场监理日记整理人尼克范本20篇安全监理日记监理日志制度一、监理日志为项目监理机构详细记录当天自然情况和主要工作;二、大中型项目可分专业填写;三、日志每天现场监理人员应签名,总监理工程师应每天签阅监理日记;四、主要内容包括:1、现场大事记(建设单位通知单/联系单、开工/暂停令、监理备忘录/通知单/联系单、工程例会/专题会/专家论证会、质量及安全事故处理);2、工程质量控制(施工组织设计/方案审核、抽查及见证试验/设备开箱检验、检验批/分项工程/分部工程平行检查和验收、旁站监理、质量事故处理过程);3、工程进度控制(施工进度评价及措施、施工人力/材料/设备投入、批准延长工程);4、工程投资控制(工程变更、工程索赔/计量/工程款支付等);5、安全管理(安全措施方案和技术措施审核、安全状况和);6、其它需记录问题。
****************************项目监理规划编制:总代、专监审核:总监技术负责人:企业技术负责人兰州********************有限公司二O一六年十二月二十五日目录1.工程概况及规模2.监理工作范围3.监理工作内容4.监理工作目标5.监理工作依据6.项目监理机构及人员配备7.监理人员岗位职责8.工程质量控制9.工程投资控制10.工程进度控制11.合同管理12.安全文明施工13.协调工作14.监理工作制度15.监理资料管理16.监理工作程序框图1.工程项目概况一.工程概况及规模1.项目名称:2.建设单位:********************公司3.设计单位:甘肃省建筑设计研究院4.施工单位:5.建设地址:兰州市安宁区安宁东路200-212号、214号6.工程规模:总建筑面积41380.67㎡。
7.结构型式:框架及剪力墙结构二.工程特点本工程建筑结构的安全等级为二级。
抗震等级:主楼四层及以下框架及剪力墙均为一级,四层以上框架梁、剪力墙均为一级;夹层、负一层:框架及剪力墙均为一级;负二层框架及剪力墙均为一级。

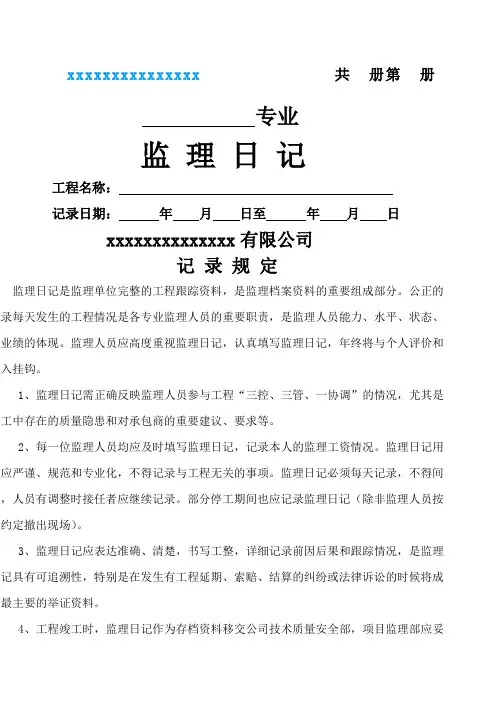

xxxxxxxxxxxxxxx 共册第册专业监理日记工程名称:记录日期:年月日至年月日xxxxxxxxxxxxxx有限公司记录规定监理日记是监理单位完整的工程跟踪资料,是监理档案资料的重要组成部分。
公正的记录每天发生的工程情况是各专业监理人员的重要职责,是监理人员能力、水平、状态、和业绩的体现。
监理人员应高度重视监理日记,认真填写监理日记,年终将与个人评价和收入挂钩。
1、监理日记需正确反映监理人员参与工程“三控、三管、一协调”的情况,尤其是施工中存在的质量隐患和对承包商的重要建议、要求等。
2、每一位监理人员均应及时填写监理日记,记录本人的监理工资情况。
监理日记用词应严谨、规范和专业化,不得记录与工程无关的事项。
监理日记必须每天记录,不得间断,人员有调整时接任者应继续记录。
部分停工期间也应记录监理日记(除非监理人员按照约定撤出现场)。
3、监理日记应表达准确、清楚,书写工整,详细记录前因后果和跟踪情况,是监理日记具有可追溯性,特别是在发生有工程延期、索赔、结算的纠纷或法律诉讼的时候将成为最主要的举证资料。
4、工程竣工时,监理日记作为存档资料移交公司技术质量安全部,项目监理部应妥善保管。
除总监授权和公司主管部门调阅以外,不允许监理日记提供给第三方(包括但不限于承包商)使用,以免影响监理工作的公平、公正及独立性。
如果委托监理合同中要求工程竣工时向甲方提交监理日记档案,则监理日记应记录成活页可拆改装订形式以便复印。
5、记录人应在每页左下角签字,总监理工程师应按照公司贯标体系文件的要求定期检查监理日记,并留存检查记录。
发现问题应认真分析原因并加以该进。
填写说明项目情况工程名称:建筑面积:建设单位:设计单位:施工单位:开工日期:计划竣工日期:。
监理日记范本(精选19篇)篇1:监理实习日记今天的雨有点儿大,工地空空荡荡的,不过看上去房子就在一天天的生长,别有一番趣味。
由于雨太大了没法下工地,我就在项目部看资料。
对资料柜里的东西做了一下研究,资料柜里有很多是大家平时的记录像监理日记、旁站日记、会议记录等,有很多材料的报审表格,也有一些方案和规划。
我看到资料监理员在整理一个叫做监理月报的东西,过去看了一下。
我们项目部的监理月报包括:本月工程概况、工程进度控制、工程质量控制、安全与文明施工管理、对建设单位的意见和建议、监理工作小和工作统计等。
形式有表格有文字,装订成册,存档记录。
我觉得监理月报这种工作的作用就在于总工作,提醒大家意识到工程的进度和质量,也是大家对工作的一个反思和总。
看了前几个月的月报,我也就大概了解了工地之前的工作状况,所以说月报也是一种提纲挈领的小窗口。
总之,下雨天工作就更清闲了,而为了迎接省里的检查,更要接这种时候把资料整理好,大家都在忙着把自己的日志、方案等核对好,减少漏洞,迎接检查。
篇2:监理实习日记上午监理部的经理带我过了在增城的工地,我既兴奋又紧张,这对自己是一个新的开始,但又是第一次进驻工地,完全陌生的环境,完全没接触过的工作。
到了工地后,我见到了我的师傅李工,还有项目总监刘总。
中午则又施工单位的黄经理安排了住宿,就在这样进驻了工地。
下午焦工简单的跟我说了我的工作内容:先从整理资料开始做,再到现场。
我开始熟悉监理资料归档目录,以及公司OA系统,还有其他监理资料。
施工单位的资料员拿了一大堆资料给我盖章,我盖完后,焦工让我提早下班,先去购置生活用品。
篇3:监理实习日记今天有一批钢材进场,作为监理方必须做好见证取样,所以我就了解下有关钢材的见证取样。
由于以前从没做过,所以我也了解下见证取样制度:1、见证取样送检的范围和内容对建设工程中承重结构用钢筋及焊接试件、水泥、砖、小型砌块、混凝土试块、砌筑砂浆试块、防水材料、混凝土外加剂等,实行见证取样制度。

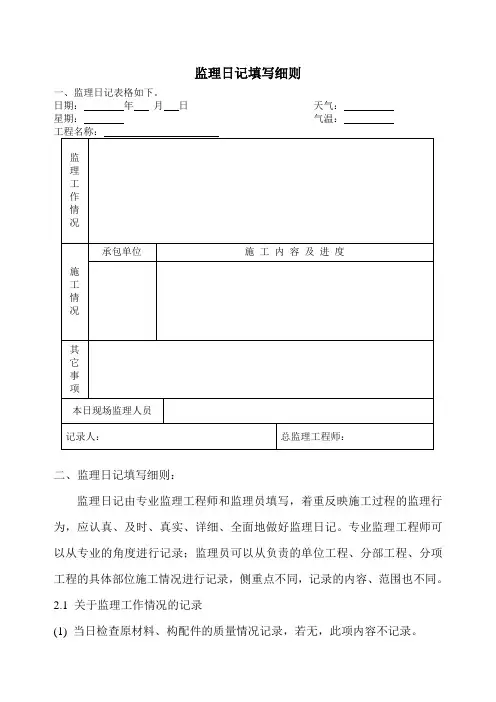

监理日记填写细则一、监理日记表格如下。
日期:年月日天气:星期:气温:二、监理日记填写细则:监理日记由专业监理工程师和监理员填写,着重反映施工过程的监理行为,应认真、及时、真实、详细、全面地做好监理日记。
专业监理工程师可以从专业的角度进行记录;监理员可以从负责的单位工程、分部工程、分项工程的具体部位施工情况进行记录,侧重点不同,记录的内容、范围也不同。
2.1 关于监理工作情况的记录(1) 当日检查原材料、构配件的质量情况记录,若无,此项内容不记录。
(2) 当日验收到场的永久性设备记录,若无,此项内容不记录。
(3) 当日审核总(分)包单位提供的主要施工机具(设备)的技术性能资料记录,若无,此项内容不记录。
(4) 当日工序验收记录、分项工程验收记录、隐蔽工程验收记录、分部(子分部)工程验收记录、竣工验收记录,若无,此项内容不记录。
(5) 当日巡视过程中发现的问题及处理情况记录,若无,可以仅叙述巡视情况。
(6) 当日发出的通知单、联系单、指令单、备忘录和承包单位提出问题,监理人员的答复情况记录,若无,此项内容不记录。
(7) 当日监理人员做的平行检查工作的记录,包括:测量记录、验收时测量各部位的几何尺寸、见证取样检测工作、做砼试块记录,若无,此项内容不记录。
(8) 当日旁站工作情况除按旁站记录表填写外,尚须在监理日记中反映发现的问题和处理情况,若无,可以仅叙述旁站情况。
(9) 当日开工程例会和会议纪要发放情况,若无,此项内容不记录。
(10)当日核定工程量情况记录,包括附上详细测量数据和必要的简图,若无,此项内容不记录。
(11)当日涉及业主和承包单位在施工合同的进度目标控制方面发生的情况,包括开工日期、延期开工、暂停施工、设计变更工期延误等,若无,此项内容不记录。
(12)当日收到业主发文、上级主管部门发文记录,若无,此项内容不记录。
2.2 关于施工情况的记录(1) 当日天气情况记录,尤其要记录最高气温、最低气温两项指标。
监理日记范本20篇1.监理日志范本监理日志工程名称:编号:日期填写天气填写气温填写监理人员动态:填写上班监理人员名单承包单位人员动态:填写承包单位管理人员、操作工人(可分工种填写)、辅助人员人数(以检查时的人数为准)承包单位机械使用情况:填写使用的机械名称及其运行情况材料进厂情况:如有材料进场则如实记录且应该检查该材料的报验情况及复试取样情况材料使用情况:用了什么材料如实填写质量检查、试验概要:填写质量检查、质量验收、技术复核等填写试验情况(包括现场试验和试件、试块送检、原材料送样、原材料取样情况)承包单位提出的问题:如实记录对承包单位问题的答复或指令:必须回答,当时回答不了时应记录回答时限来往函件记录:发出函件和接收的函件都要记录且记录完整主要会议、会谈、洽谈:记录会议名称、会谈诸方为谁及主题、洽谈诸方为谁及主题;主要内容记入背面“记事栏”内。
承包单位进行/完成的主要工作如实填写(包括土建及设备安装)见证取样记录:1.谁在见证栏内签字谁记录(专业监理工程师);2.谁见证谁记录(专业监理工程师)。
2.建筑工地监理日记范本工程名称:编号:日期填写天气填写气温填写监理人员动态:填写上班监理人员名单承包单位人员动态:填写承包单位管理人员、操作工人(可分工种填写)、辅助人员人数(以检查时的人数为准)承包单位机械使用情况:填写使用的机械名称及其运行情况材料进厂情况:如有材料进场则如实记录且应该检查该材料的报验情况及复试取样情况材料使用情况:用了什么材料如实填写质量检查、试验概要:填写质量检查、质量验收、技术复核等填写试验情况(包括现场试验和试件、试块送检、原材料送样、原材料取样情况)承包单位提出的问题:如实记录对承包单位问题的答复或指令:必须回答,当时回答不了时应记录回答时限来往函件记录:发出函件和接收的函件都要记录且记录完整主要会议、会谈、洽谈:记录会议名称、会谈诸方为谁及主题、洽谈诸方为谁及主题;主要内容记入背面“记事栏”内。

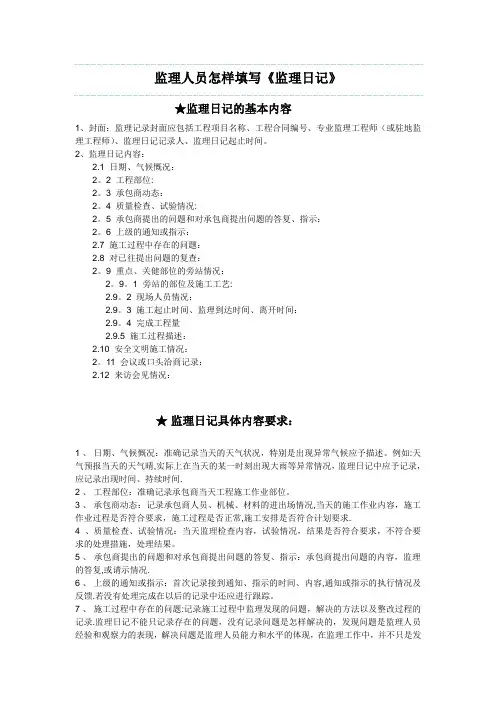

★监理日记的基本内容1、封面:监理记录封面应包括工程项目名称、工程合同编号、专业监理工程师(或驻地监理工程师)、监理日记记录人、监理日记起止时间。
2、监理日记内容:2.1 日期、气候慨况:2。
2 工程部位:2。
3 承包商动态:2。
4 质量检查、试验情况:2。
5 承包商提出的问题和对承包商提出问题的答复、指示:2。
6 上级的通知或指示:2.7 施工过程中存在的问题:2.8 对已往提出问题的复查:2。
9 重点、关健部位的旁站情况:2。
9。
1 旁站的部位及施工工艺:2.9。
2 现场人员情况:2.9。
3 施工起止时间、监理到达时间、离开时间:2.9。
4 完成工程量2.9.5 施工过程描述:2.10 安全文明施工情况:2。
11 会议或口头洽商记录:2.12 来访会见情况:★监理日记具体内容要求:1 、日期、气候慨况:准确记录当天的天气状况,特别是出现异常气候应予描述。
例如:天气预报当天的天气晴,实际上在当天的某一时刻出现大雨等异常情况,监理日记中应予记录,应记录出现时间、持续时间.2 、工程部位:准确记录承包商当天工程施工作业部位。
3 、承包商动态:记录承包商人员、机械、材料的进出场情况,当天的施工作业内容,施工作业过程是否符合要求,施工过程是否正常,施工安排是否符合计划要求.4 、质量检查、试验情况:当天监理检查内容,试验情况,结果是否符合要求,不符合要求的处理措施,处理结果。
5 、承包商提出的问题和对承包商提出问题的答复、指示:承包商提出问题的内容,监理的答复,或请示情况.6 、上级的通知或指示:首次记录接到通知、指示的时间、内容,通知或指示的执行情况及反馈.若没有处理完成在以后的记录中还应进行跟踪。
7 、施工过程中存在的问题:记录施工过程中监理发现的问题,解决的方法以及整改过程的记录.监理日记不能只记录存在的问题,没有记录问题是怎样解决的,发现问题是监理人员经验和观察力的表现,解决问题是监理人员能力和水平的体现,在监理工作中,并不只是发现问题,更重要的是怎样科学合理地解决问题,所以监理日记要记好发现的问题,同时用记录解决问题的方法、过程。
监理日志Daily record of project management工程名称:姓名:专业:本册编号:监理机构:起止日期:年月日至年月日工程项目基本情况一览表监理日志填写说明一、监理日志书写要求1、监理日志应符合规范的要求,真实、全面、充分体现工程参建各方合同履行情况。
如实记录每天的工程情况,准确反映监理每天的工作情况及工作成效。
禁止作假,不得涂改、刮擦。
2、《监理日志》应以单位工程为体系,分别(大型工程可分专业各自一本)记录。
监理日记应采用“记叙文”的形式来填写现场监理每天的监理工作内容,不得采用“总结报告、议论文”等形式。
监理日记中对每个工序或每件事的描述均要体现时间、地点、人物、过程、结果(论)等要素。
3、填写《监理日志》各栏目不得缺项空白(如此栏目当日无信息内容应以“无”表示),每天记录必须有记录人签字,以保证每日记录的完整、真实和有效。
每天按时填写监理日记,尽量避免事后补记,注意时效性。
4、《监理日志》由总监代表或专业监理工程师填写。
在当日下班前半小时或第二日上班时间,汇集各专业(土建、安装各工种)监理人员沟通交流信息后,汇总于同一本日志中。
总监定期(每周一次)审阅并签署意见。
5、记录问题时,对问题简要描述要清楚,处理措施和处理结果都要跟踪记录完整。
日志内容要与监理通知单,旁站记录,平行检验记录,质量检测、试验记录,见证取样记录以及隐蔽验收记录等各相关资料相互验证闭合,记录时间、内容一致;对记录内容应当跟踪检查的必须做到有始有终完整闭合。
6、监理日志书写工整、清晰,用语规范,语言表达简明扼要,措辞严谨。
记录应尽量采用专业术语,涉及到数字的地方,应记录准确的数字。
在监理日志中不得出现概念模糊的字眼,例如: “大约”、“估计”、“可能”、“基本上”等概念模糊的字眼。
二、监理日志主要内容:(一)主要施工部位、分项工程;(二)施工人员、机械动态及主要材料进场情况;(三)质量控制:1、巡视检查;2、平行检验;3、见证取样;4、旁站;5、验收;(四)造价控制:1、完成工程量;2、经济技术签证;3、工程计量;4、工程款支付;(五)进度控制:1、计划完成情况;2、影响因素;3周或月计划对比;4、停工复工;(六)合同管理:1、设计与工程变更;2、索赔;3、工程延期延误事件;4、合同履行;(七)信息管理:1、通知、联系单;2、报审审批3、试验、检验;4、隐蔽及检验批验收记录;5、会议纪要;6、专题报告;7、主管部门和公司职能部门指示和意见;(八)协调事项:与各方的协商意见、建议和决议;建设方的指令;(九)安全责任:1、巡视检查;2、平行检验;3、见证取样;4、旁站;5、停工复工;三、监理日志(记)填写注意事项1、主要部位分项:记录当天的主要施工分项、内容(检验批)、部位(要有层数、轴线编号)和设计要求,当天验收、旁站的施工分项等。
现场监理日志记录要求及样板监理日记是现场监理人员记录现场监理每天监理工作的重要履历档案,由现场监理人员按单位工程或作业面逐日记录,内容须详细、真实,必须按规定内容如实记录每天的监理过程情况。
记录样板围护桩施工:火车站站2#孔(Ф1.20m)围护桩旋挖钻孔,开始时间8:23分,结束时间13:14分,旋挖机1台,作业工人4人,挖机1台,吊车1台。
16:43施工单位王XX 对2#孔(Ф1.20m)围护桩成孔报验,与地勘、设计、业主共同验收,护筒顶标高xx米,检查孔深29.35m,设计孔深29.2m,沉渣厚度检测为15cm,(如果沉渣厚度超标,必须再次进行清孔,并对沉渣厚度再次检查,合格后才能同意终孔)符合要求,同意终孔。
(每根桩必须分开记录)火车站站2#孔(Ф1.20m)围护桩下钢筋笼,开始时间15:10,结束时间20:34,吊车1台,作业人员8人。
15:10施工单位张XX对2#孔(Ф1.20m)围护桩的钢筋笼报验,检查主筋为Ф25,箍筋为Ф10,间距和数量符合设计要求,搭接长度为26cm,同意进行下步工序施工。
(每根桩必须分开记录)火车站站灌注A7#孔(Ф1.20m)砼,21:16施工单位王XX进行报验,检测沉渣厚度为12cm,砼灌注开始时间22:15,结束时间第二天凌晨3:27;砼坍落度检测2次:XXcm、XXcm。
设计xx方,实际灌注xx方,混凝土试件留置x组。
吊车1台,作业人员5人,监理员xx 旁站其过程(详见旁站记录表)。
(每根桩必须分开记录)现场的存在的其他问题及整改情况说明。
主要是针对安全文明施工、质量管理、存在问题的整改情况进行说明。
如:14:20口头指示:立即整改钢筋笼箍筋漏焊问题,14:50时已经整改完成。
区间隧道施工:DK25+123+DK25+124上台阶开挖,钻孔8:10~14:35,爆破时间14:55~15:43。
出渣时间15:56~18:12,安装拱架、锚杆、网片时间18:43~20:47,喷射砼20:58~23:52。

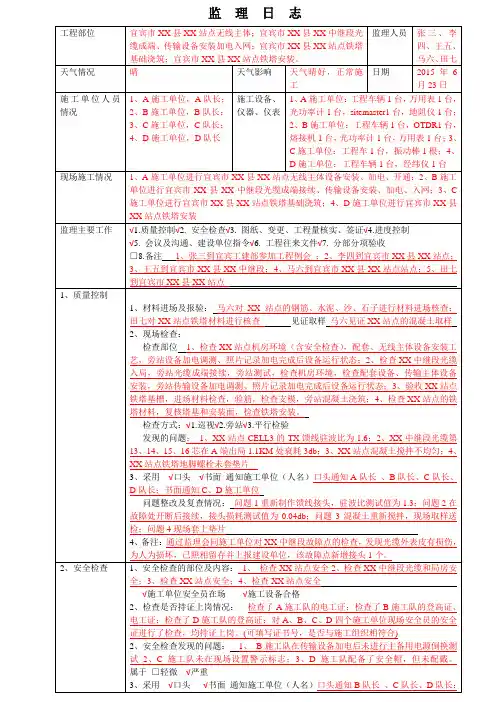

监理日记示例一:
专监/监理员:总/专监理工程师:第页日期:年月日日期:年月日
监理日记示例二:
监理日记
专监/监理员:总/专监理工程师:第页日期: 年月日日期: 年月日
监理日记示例三:
监理日记
专监/监理员:总/专监理工程师: 第页日期:年月日日期:年月日
施工日志填写示例一:
施工日志
单位工程名称:DK660+795王家营特大桥气候:(晴√、雨、阴、雪)施工单位:中铁十六局第三项目队2009年 3 月20 日
施工负责人:记录人:
施工日志填写示例二:
施工日志
工程名称:××××隧道(出口)气候(晴、雨、阴、雪)施工单位:×××工程局×××2009年××月××日
施工负责人:记录人:
施工日志填写示例二:
施工日志
单位工程名称:xxxxxxxxxxxxxxx 气候:(晴√、雨、阴、雪)
施工单位:中铁十六局第三项目队2009年 3 月20 日
施工负责人: 记录人:。
范例:个人监理日记(土建1 )l .上班时间:8 :00 ~17 :00 2 、工程进展情况:1 #楼:二层梁板模板支设。
2 #楼:三层剪力墙钢筋绑扎。
3 #楼:二层结构梁板模拆除;七层楼面放线。
商铺7# 楼:结构二层墙体砌筑。
3 .进场材料:今日上午钢材进场32 吨(2范例:个人监理日记(土建1)l.上班时间:8:00~17:002、工程进展情况:1#楼:二层梁板模板支设。
2#楼:三层剪力墙钢筋绑扎。
3#楼:二层结构梁板模拆除;七层楼面放线。
商铺7#楼:结构二层墙体砌筑。
3.进场材料:今日上午钢材进场32吨(Φ20,两个批号),下午已进行见证取样送检,详见见证取样登记台帐。
4.监理工作情况:(1)上午巡视检查:1#楼粱板模板支设,模板支撑搭设检查符合施工组设要求(立杆间距、扫地杆设置、水平杆步距和斜撑等均符合要求);模板的几何尺寸和标高抽查符合要求,能控制在规范允许范围内,起拱符合要求;发现部分梁内模板锯屑、木条、扣件等杂物较多,口头要求施工单位1#~3#楼质量员黄志坚进行相应清理整改,下午复查。
3#楼模板拆除,施工方昨日已报送拆除报验,混凝土同条件试块强度达到89%,符合拆模条件(小于8M跨度拆模要求,悬挑梁除外),检查施工方安全管理人员在岗值班,安全防护(警示标志)设置到位。
轴线放样检查符合要求。
施工放样后能及时进行混凝土覆盖养护。
(2)下午巡视检查:复查1#楼模板清理,施工方模扳内清理基本到位。
2#楼剪力墙钢筋检查发现21轴交B轴、17轴交A轴等共六处11根暗柱钢筋电渣压力焊焊包不合格,责成质量员黄志坚进行整改,并发出监理通知单016#,要求加强工序质量自检工作。
整改后报监理复查。
其余如l~18轴钢筋绑扎检查各项指标均基本符合要求。
7#楼墙体砌筑检查,砂浆符合设计要求(成品砂浆M5),水平灰缝砂浆饱满度尚可,但外墙竖向灰缝较差,要求分管质量员顾国军进行整改(因刚开始部分墙体的砌筑,返工部分墙体)发出监理工作联系单041#,要求做好相关墙体砌筑技术交底并检查交底落实情况。
监理日志填写内容示例、施工进展情况1、施工进度:1、XX 路基:3 个施工班组在DKXX+XXX-DKXX+XXX 段路基填筑施工,本次填筑共计3 层约3000M3 ;文档来源网络及个人整理 ,勿用作商业用途2、XX 涵洞:DK23+350 框架涵基坑开挖;3、XX桥:XX桥2个施工班组钻孔桩施工本日进尺XX米,累计进尺XX米;本日完成墩台X个,累计完成XX个;本日完成墩身X米,累计完成XX米。
文档来源网络及个人整理 ,勿用作商业用途4、XX隧道进口:U级围岩段全断面开挖掘进一个循环3.6米,DK22+677.4 ——DK22+681,DK22+660 ——DK22+670 拱墙喷射混凝土施工,累计开挖完成XX 米,累计完成初支XX 米;本日完成二衬DKXX+XXX-DKXX+XXX 段X 米,累计完成XX 米。
文档来源网络及个人整理 ,勿用作商业用途2 、施工机械进出场情况1、XX 路基:本日新增挖掘机1台,主要机械有:挖掘机X 台,装载机X 台,压路机X 台,平地机X 台;无设备出场报验。
文档来源网络及个人整理 ,勿用作商业用途2、XX 隧道:本日无新增设备报验,主要机械有: 挖掘机X 台,装载机X 台,空压机X 台,二衬台车X 台。
3、XX 桥:本日有设备出场报验,出场设备为:钻机X 台,有墩身模板进场报验,进场模板墩高X 米的模板X 套,有出厂证明材料;主要机械设备:钻机X 台、塔吊X 套、吊车X 台、墩身模板X 套,挂篮设备X 套。
文档来源网络及个人整理 , 勿用作商业用途3 、施工人员动态1、XX 路基:施工人员XX 人,无新增人员。
2、XX 隧道:施工人员XX 人,新增3 人。
3、XX 桥梁:施工人员XX 人,无新增人员。
4、进场材料、构配件的数量及质量情况1、DK21+560 框架小桥进场HRB 钢筋(直径22mm )34.5t ,有出厂合格证。
2、XX 隧道出口进场中砂58m3。
监理日记填写样板
XXXX工程项目管理有限公司(C系列)
C-1 监理日志
工程名称:编号:
日期星期天
气
气
温
最高:雨量
最低:风力
子项(分部)工程
●施工情况:
1.记录当天的施工内容、施工部位;
2.投入的机械、劳动力(分工种);
3.进场原材料及设备的名称、规格、数量;
●监理情况:
1.监理机构在岗、请假、变更人员;
2.监理工作内容;
●旁站监理情况;
1.简述旁站内容、部位、时间、地点,具体应祥见旁站记录;
●巡视、检查、验收情况;
1.应详细描述巡视、检查、验收的部位、项目、结果及合格率等。
●施工安全:
1.记录当日重大危险源:深基坑、工具式模板及高大模板、大型机械设备、脚手架等包括专家论证;
2.施工用电、临边洞口防护、安全检查存在问题及处理情况;
3.文明施工、防火、防盗、防中毒;
●工程试验、检测、专项验收;
1.工程试验:原材料、半成品、试块、防水、保温、门窗、屋面瓦、环刀、扣件、钢管、管材、电线、屋
面淋水、卫生间蓄水、通球通水、给水管道清洗及其他需要见证取样、复试情况等;
2.工程检测:防雷接地、室内环境、电梯、桩基、空调通风、探伤等;
3.专项验收;公共安全、消防、电梯、规划、防雷、环保、节能、园林绿化、档案资料等;
●存在问题及处理、闭合情况;
1.当日发现的问题及处理情况;
2.前面日志中存在的问题闭合情况;
●收发文情况:
1.关于质量、安全、进度、造价等方面的监理通知单、监理工作联系单、洽商记录、工程变更、参建单位
的往来文件等;
2.会议纪要、监理月报、建立备忘及公司往来文件;
●会议;
1.涉及本工程的所有会议,记录会议名称、时间、地点、具体内容应详见会议纪要;
●大事记;
1.记录上级或主管部门的检查、指示、指令、分部工程验收、竣工验收、建设单位要求等;
●其他;
1.记录索赔(经济签证)、合同争议、现场停水停电及不可抗力等;。
