工程项目施工组织练习题-答案
- 格式:doc
- 大小:674.00 KB
- 文档页数:9

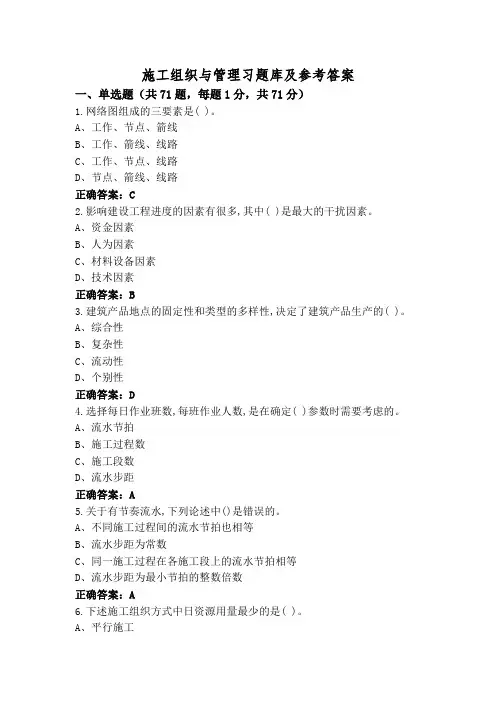

施工组织与管理习题库及参考答案一、单选题(共71题,每题1分,共71分)1.网络图组成的三要素是( )。
A、工作、节点、箭线B、工作、箭线、线路C、工作、节点、线路D、节点、箭线、线路正确答案:C2.影响建设工程进度的因素有很多,其中( )是最大的干扰因素。
A、资金因素B、人为因素C、材料设备因素D、技术因素正确答案:B3.建筑产品地点的固定性和类型的多样性,决定了建筑产品生产的( )。
A、综合性B、复杂性C、流动性D、个别性正确答案:D4.选择每日作业班数,每班作业人数,是在确定( )参数时需要考虑的。
A、流水节拍B、施工过程数C、施工段数D、流水步距正确答案:A5.关于有节奏流水,下列论述中()是错误的。
A、不同施工过程间的流水节拍也相等B、流水步距为常数C、同一施工过程在各施工段上的流水节拍相等D、流水步距为最小节拍的整数倍数正确答案:A6.下述施工组织方式中日资源用量最少的是( )。
A、平行施工B、流水施工C、搭接施工D、依次施工正确答案:D7.某工程各流水参数分别为n=5,m=4,k=3天,则其流水步距为( )天。
A、3B、4C、2D、1正确答案:A8.不同施工过程的专业施工队,在同一施工过程上尽可能保持连续作业,在不同施工过程上又能进行最大限度的搭接,描述的是( )方式的特点。
A、流水施工B、顺序施工C、间断施工D、平行施工正确答案:C9.在组织施工的方式中 , 占用工期最长的组织方式是( )施工。
A、流水B、平行C、搭接D、依次正确答案:D10.某工程由 4 个分项工程组成,平面上划分为 4个施工段,各分项工程在各施工段上流水节拍均为3天,该工程工期( )天。
A、18B、15C、21D、12正确答案:C11.网络计划的主要优点是( )。
A、计算方便B、编制简单C、直观易懂D、工作逻辑关系明确正确答案:D12.建筑产品生产过程联系面广,综合性强是由于建筑产品的( )。
A、生产周期长B、体积庞大C、固定性D、多样性正确答案:B13.工作最早开始时间和最早完成时间的计算应从网络计划的( )开始。

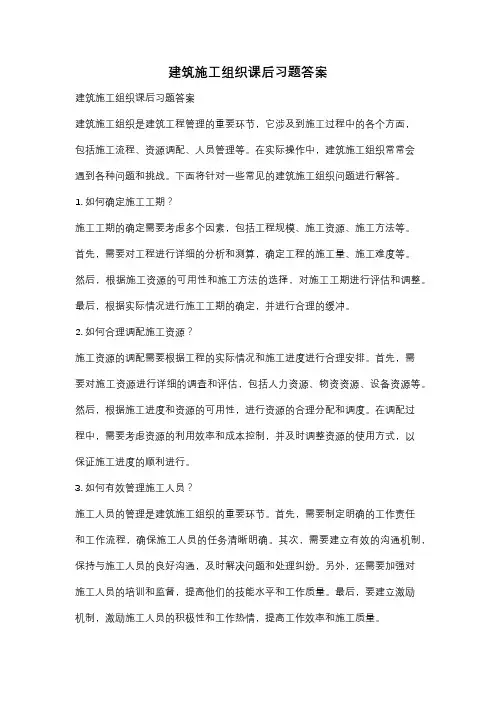

建筑施工组织课后习题答案建筑施工组织课后习题答案建筑施工组织是建筑工程管理的重要环节,它涉及到施工过程中的各个方面,包括施工流程、资源调配、人员管理等。
在实际操作中,建筑施工组织常常会遇到各种问题和挑战。
下面将针对一些常见的建筑施工组织问题进行解答。
1. 如何确定施工工期?施工工期的确定需要考虑多个因素,包括工程规模、施工资源、施工方法等。
首先,需要对工程进行详细的分析和测算,确定工程的施工量、施工难度等。
然后,根据施工资源的可用性和施工方法的选择,对施工工期进行评估和调整。
最后,根据实际情况进行施工工期的确定,并进行合理的缓冲。
2. 如何合理调配施工资源?施工资源的调配需要根据工程的实际情况和施工进度进行合理安排。
首先,需要对施工资源进行详细的调查和评估,包括人力资源、物资资源、设备资源等。
然后,根据施工进度和资源的可用性,进行资源的合理分配和调度。
在调配过程中,需要考虑资源的利用效率和成本控制,并及时调整资源的使用方式,以保证施工进度的顺利进行。
3. 如何有效管理施工人员?施工人员的管理是建筑施工组织的重要环节。
首先,需要制定明确的工作责任和工作流程,确保施工人员的任务清晰明确。
其次,需要建立有效的沟通机制,保持与施工人员的良好沟通,及时解决问题和处理纠纷。
另外,还需要加强对施工人员的培训和监督,提高他们的技能水平和工作质量。
最后,要建立激励机制,激励施工人员的积极性和工作热情,提高工作效率和施工质量。
4. 如何应对施工中的突发事件?施工过程中,常常会遇到各种突发事件,如天气变化、设备故障、人员意外等。
应对这些突发事件,需要具备灵活的应变能力和科学的应急预案。
首先,需要建立健全的应急预案,包括应急措施、应急人员和应急设备等。
其次,要加强对施工现场的监控和预警,及时发现并处理问题。
另外,要与相关部门和单位建立良好的合作关系,协同应对突发事件,确保施工安全和工程质量。
5. 如何提高施工效率?提高施工效率是建筑施工组织的核心目标之一。
一、习题1.某工程有一分部工程由A、B、C、D四个施工工序组成,划分两个施工层组织流水施工,流水节拍为tA=2,tB=4,tC=4,tD=2要求层间间歇2天,试按成倍节拍流水组织施工。
要求工作队连续工作,确定流水步距K,施工段数m,计算总工期T,并绘制流水指示图表。
解:1)确定流水步距K=最大公约数[2,4,4,2]=2d2)确定分项工程专业工作队数目b A=2/2=1个b B=4/2=2个b C=4/2=2个b D=2/2=13)专业工作队总数目N=1+2+2+1=6个4)求施工段数m=N+Z/K=6+2/2=7段5)计算工期T=(m×r+N-1)×K=(7×2+6-1)×2=38d6)绘制流水指示图表工期施工过程施工进度(d)2 4 6 8 10 12 14 16 18 20 22 24 26 28 30 32 34 36 38A①②③④⑤⑥⑦①②③④⑤⑥⑦BB1 ①③⑤⑦②④⑥B2 ②④⑥①③⑤⑦CC1①③⑤⑦②④⑥C2②④⑥①③⑤⑦D ①②③④⑤⑥⑦①②③④⑤⑥⑦2.某工程项目由9项工作组成,各项工作之间网络逻辑关系如表所示。
试绘制成双代号网络图,计算六个时间参数,并确定关键线路。
工作名称紧前工作紧后工作持续时间(天)A B C D E F G H I——————ABA BB CCE、F、GD、FE、F、GG、H——III————45512684146答案:3. 某工程有一分部工程由A 、B 、C 三个施工工序组成,划分两个施工层组织流水施工,流水节拍为tA=4,tB=4,tC=2,要求层间技术间歇2天,试按成倍节拍流水组织施工。
要求工作队连续工作,确定流水步距K ,施工段数m ,计算总工期T ,并绘制流水指示图表。
答案:1)确定流水步距K =最大公约数[4,4,2]=2d2)确定分项工程专业工作队数目b A =4/2=2个b B =4/2=2个 b C =2/2=1个3)专业工作队总数目N =2+2+1=5个4)求施工段数m =N +Z/K =5+2/2=6段5)计算工期T =(m ×r +N -1)×K =(6×2+5-1)×2=32d6)绘制流水指示图表1 31 21 41 51617181A F I D H G E BC45512614 86 4 0 5 0 0 05 0 5 1 1 04 05 0 0 0 5 5 13 0 5 0 13 5 13 2 7 2 11 5 13 4 9 4 9 5 19 05 0 19 13 19 013 019 4 19 37 3164.某现浇钢混凝土工程,由支模、绑扎钢筋、浇砼、拆模板和回填土五个分项工程组成,在平面上划分四个施工段,各分项工程在各个施工段上的施工持续时间分别为:支模2、3、2、3天,绑扎钢筋3、3、4、4天,浇砼2、1、2、2天,拆模板1、2、1、1天,回填土2、3、2、2天,支模与绑扎钢筋可以搭接1天,在砼浇筑后至拆模板必须有2天的养护时间,试编制该工程流水施工方案。
第一章施工组织概论1、公路建设的内容和特点是什么? 其资金来源有哪些?答:公路建设的内容:公路的小修、保养;公路工程的大中修与技术改造;公路工程基本建设。
公路建筑产品的特点:产品的固定性、产品的多样性、产品形体的庞大性、产品部分结构的易损性。
公路施工的技术经济特点:施工流动性大,施工协作性高,施工周期长,受外界干扰及自然因素影响大。
资金来源是:凡属于固定资产的维修、固定资产的更新和技术改造资金由交通经费即养路费开支;而扩大再生产中的新建公路和新建大中桥等基本建设投资开支。
2、公路基本建设通过哪些形式实现固定资产扩大再生产?答:公路基本建设通过新建、改建、扩建和重建四种形式实现固定资产的扩大再生产。
凡属于固定资产的维修、固定资产的更新和技术改造资金,由交通经费即养路费开支。
而扩大再生产中的新建公路和新建独立大桥等由基本建设投资开支。
3、公路基本建设的定义,内容及其组成项目是什么?答:公路基本建设:指公路运输业有关固定资产的建筑、购置、安装活动以及与其相关的如勘察设计、征用土地等工作。
内容:建筑安装工程,设备、工具、器具的购置,其它基本建设工作。
组成项目:基本建设项目,单项工程,单位工程,分部工程,分项工程。
4、公路基本建设程序的定义及内容是什么?答:公路基本建设程序:基本建设项目在整个建设过程中各项工作的先后顺序,称基本建设程序。
坚持基本建设程序的意义:基本建设涉及面广,它受到地质、气候、水文等自然条件和资源供应、技术水平等物质技术条件的严格制约,需要内外各个环节的密切配合,并且要求按照既定需要和有科学根据的总体设计进行建设。
内容:项目建议书,可行性研究,设计文件,列入年度基建计划,施工准备,组织施工,竣工验收、交付使用。
5、公路基本建设项目通常有几种设计,包括哪些设计文件,各适用什么工程? 答:公路基本建设项目通常有一阶段设计、两阶段设计、三阶段设计三种设计。
包括一阶段施工图设计,适用于方案明确的简单小型项目,两阶段初步设计和施工图设计,适用于一般工程项目,三阶段初步设计、三阶段技术设计、三阶段施工图设计,适用于技术复杂的大型项目。

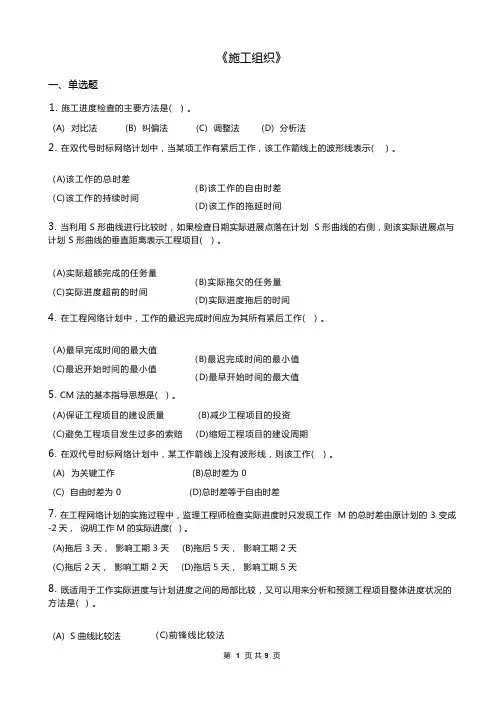

《施工组织》一、单选题1. 施工进度检查的主要方法是( ) 。
(A) 对比法 (B) 纠偏法 (C) 调整法 (D) 分析法2. 在双代号时标网络计划中,当某项工作有紧后工作,该工作箭线上的波形线表示( ) 。
(A)该工作的总时差(C)该工作的持续时间(B)该工作的自由时差(D)该工作的拖延时间3. 当利用 S 形曲线进行比较时,如果检查日期实际进展点落在计划 S 形曲线的右侧,则该实际进展点与计划 S 形曲线的垂直距离表示工程项目( ) 。
(A)实际超额完成的任务量(C)实际进度超前的时间(B)实际拖欠的任务量(D)实际进度拖后的时间4. 在工程网络计划中,工作的最迟完成时间应为其所有紧后工作( ) 。
(A)最早完成时间的最大值(C)最迟开始时间的最小值(B)最迟完成时间的最小值(D)最早开始时间的最大值5. CM 法的基本指导思想是( ) 。
(A)保证工程项目的建设质量 (B)减少工程项目的投资(C)避免工程项目发生过多的索赔 (D)缩短工程项目的建设周期6. 在双代号时标网络计划中,某工作箭线上没有波形线,则该工作( ) 。
(A) 为关键工作 (B)总时差为 0(C) 自由时差为 0 (D)总时差等于自由时差7. 在工程网络计划的实施过程中,监理工程师检查实际进度时只发现工作 M 的总时差由原计划的 3 变成-2 天,说明工作 M 的实际进度( ) 。
(A)拖后 3 天,影响工期 3 天 (B)拖后 5 天,影响工期 2 天(C)拖后 2 天,影响工期 2 天 (D)拖后 5 天,影响工期 5 天8. 既适用于工作实际进度与计划进度之间的局部比较,又可以用来分析和预测工程项目整体进度状况的方法是( ) 。
(A) S 曲线比较法(C)前锋线比较法(D)香蕉线比较法(B)横道图比较法9. 当实际施工进度发生拖延时,为加快施工进度而采取的组织措施可以是( ) 。
(A)增加工作面和每天的施工时间(B)改善劳动条件并实施强有力的调度(C)采用更先进的施工机械和施工方法(D)赶紧施工方法,减少施工过程的数量10. 下列属于空间参数的有( ) 。

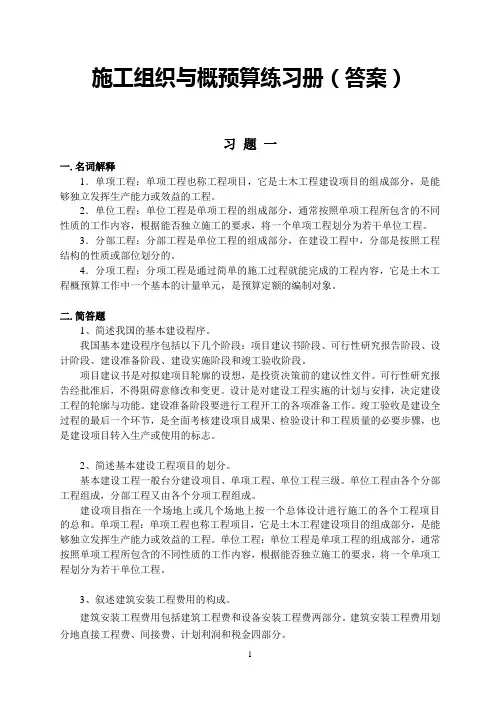

施工组织与概预算练习册(答案)习题一一.名词解释1.单项工程:单项工程也称工程项目,它是土木工程建设项目的组成部分,是能够独立发挥生产能力或效益的工程。
2.单位工程:单位工程是单项工程的组成部分,通常按照单项工程所包含的不同性质的工作内容,根据能否独立施工的要求,将一个单项工程划分为若干单位工程。
3.分部工程:分部工程是单位工程的组成部分,在建设工程中,分部是按照工程结构的性质或部位划分的。
4.分项工程:分项工程是通过简单的施工过程就能完成的工程内容,它是土木工程概预算工作中一个基本的计量单元,是预算定额的编制对象。
二.简答题1、简述我国的基本建设程序。
我国基本建设程序包括以下几个阶段:项目建议书阶段、可行性研究报告阶段、设计阶段、建设准备阶段、建设实施阶段和竣工验收阶段。
项目建议书是对拟建项目轮廓的设想,是投资决策前的建议性文件。
可行性研究报告经批准后,不得阻碍意修改和变更。
设计是对建设工程实施的计划与安排,决定建设工程的轮廓与功能。
建设准备阶段要进行工程开工的各项准备工作。
竣工验收是建设全过程的最后一个环节,是全面考核建设项目成果、检验设计和工程质量的必要步骤,也是建设项目转入生产或使用的标志。
2、简述基本建设工程项目的划分。
基本建设工程一般台分建设项目、单项工程、单位工程三级。
单位工程由各个分部工程组成,分部工程又由各个分项工程组成。
建设项目指在一个场地上或几个场地上按一个总体设计进行施工的各个工程项目的总和。
单项工程:单项工程也称工程项目,它是土木工程建设项目的组成部分,是能够独立发挥生产能力或效益的工程。
单位工程:单位工程是单项工程的组成部分,通常按照单项工程所包含的不同性质的工作内容,根据能否独立施工的要求,将一个单项工程划分为若干单位工程。
3、叙述建筑安装工程费用的构成。
建筑安装工程费用包括建筑工程费和设备安装工程费两部分。
建筑安装工程费用划分地直接工程费、间接费、计划利润和税金四部分。
施工组织与管理练习题库(附参考答案)一、单选题(共71题,每题1分,共71分)1.建筑生产的流动性是由于建筑产品的( )造成的。
A、周期长B、体积庞大C、多样性D、固定性正确答案:D2.影响建设工程进度的因素有很多,其中( )是最大的干扰因素。
A、资金因素B、材料设备因素C、技术因素D、人为因素正确答案:D3.下列流水参数中属于空间参数的是( )。
A、流水步距B、流水节拍C、流水段数D、施工过程数正确答案:C4.施工项目的管理主体是( )A、建设单位B、施工单位C、监理单位D、设计单位正确答案:B5.室外装饰工程一般采用( )的流水施工方案。
A、自右向左B、自左向右C、自上而下D、自下而上正确答案:C6.某工程项目为全等节拍流水,且t=4,则K为( )天。
A、4B、3C、2D、l正确答案:A7.项目经理部组织可以分为( )个层次。
A、4B、3C、2D、1正确答案:B8.有节奏的流水施工是指在组织流水施工时, 每一个施工过程的各个施工段上的( )都各自相等。
A、流水强度B、流水步距C、流水节拍D、工作队组数正确答案:C9.某分部工程由A、B、C、D成倍节拍流水,已知ta=2天,tb=4天,tc=2天,td=6天,则流水步距K应取为( )天。
A、1天B、2天C、4天D、6天正确答案:B10.单代号网络计划中,表述正确的是( )A、节点表示工作,箭线表示工作的逻辑关系B、节点表示工作的开始或结束,箭线表示工作进行的方向C、节点表示工作逻辑关系,箭线表示工作进行的方向D、节点表示工作,箭线表示工作进行的方向正确答案:A11.双代号网络计划中的线路有( )条。
A、3B、1C、若干D、2正确答案:C12.建筑产品的多样性是( )。
A、经营管理的特点B、生产过程的特点C、建筑产品的特点D、建筑生产的特点正确答案:C13.在组织流水施工时,( )称为流水步距。
A、某施工专业队在单位时间内完成的工程量B、某施工专业队在某一施工段进行施工的活动空间C、某施工专业队在某一施工段的持续工作时间D、相邻两个专业工作队在同一施工段开始施工的最小间隔时间正确答案:D14.单代号网络计划( )。

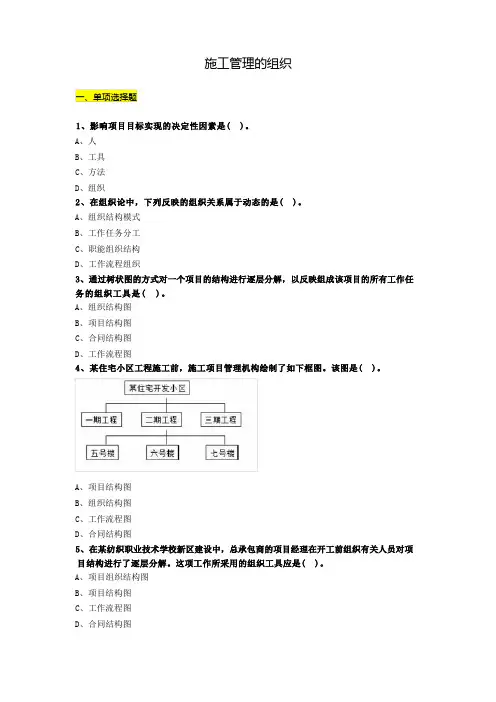

施工管理的组织一、单项选择题A、人B、工具C、方法D、组织A、组织结构模式B、工作任务分工C、职能组织结构D、工作流程组织A、组织结构图B、项目结构图C、合同结构图D、工作流程图A、项目结构图B、组织结构图C、工作流程图D、合同结构图A、项目组织结构图B、项目结构图C、工作流程图D、合同结构图A、组织结构图和项目结构的编码B、项目结构图和组织结构图C、项目结构图和项目结构的编码D、合同结构图和工作流程图A、工作任务分工表B、工作流程图C、组织结构图D、项目结构图A、各工作部门的管理职能分工B、各组成部门之间的指令关系C、各项工作之间的逻辑关系D、各子系统的工作任务A、协作关系B、指令关系C、管理关系D、合同关系A、组织内每一个工作部门可能有多个矛盾的指令源B、组织内每一个工作部门有横向和纵向两个指令源C、能促进组织内管理专业化分工D、组织内每一个工作部门只接受一个上级的直接领导A、将这种矛盾全部交给项目经理裁决B、由相关部门自己解决这种问题C、由接受指令的员工处理这种问题D、明确以职能部门或者子项目部为主的管理模式A、职能组织结构B、线性组织结构C、强矩阵组织结构D、弱矩阵组织结构A、项目结构图B、项目管理结构图C、工作流程图D、项目组织结构图A、编制管理职能分工表B、编制项目管理任务分工表C、绘制组织结构图D、绘制工作流程图A、①→②→③B、②→①→③C、③→②→①D、②→③→①A、清晰地反映该项目的结构B、清晰地反映该项目的组织结构C、描述该项目各项工作的流程D、明确各项工作主办、协办和配合的部门A、系统整合B、详细分解C、整体归纳D、综合评价A、工作任务及其责任者B、决策职能及其责任者C、筹画职能及其责任者D、监督职能及其责任者A、工作任务分工表B、管理职能分工表C、项目结构图D、合同结构图A、岗位责任描述书B、工作任务分工表C、管理职能分工描述书D、工作任务分工描述书A、管理职能分工表B、组织结构图C、工作任务分工表D、工作流程图A、信息处理工作流程组织B、物质流程组织C、管理工作流程组织D、施工作业流程组织A、指令B、逻辑C、主次D、合同A、工作流程组织B、管理职能的分工C、工作任务分工D、组织分工A、业主方与项目各参预方工作流程组织的任务是一致的B、工作流程组织的任务就是编制组织结构图C、工作流程图可以用来描述工作流程组织D、工作流程图中用双向箭线表示工作间的逻辑关系A、组织措施B、管理措施C、经济措施D、技术措施A、工作B、工作执行者C、逻辑关系D、判别条件二、多项选择题A、考虑项目的组成B、考虑项目发展的总体部署C、考虑总、分包关系和合同结构的特点D、有利于工程交工验收E、有利于项目目标控制A、以横向指令为主B、让两类部门自己解决矛盾C、由工作人员自己解决D、以纵向指令为主E、由最高管理人员亲自管理A、对进度计划值和实际值比较,发现进度推迟是提出问题环节B、落实夜班施工条件并组织施工是决策环节的工作C、提出多个加快进度的方案并进行比较是筹画环节的工作D、检查增加夜班施工的决策能否被执行是检查环节的工作E、增加夜班施工执行的效果评价是执行环节的工作A、设计变更流程组织B、组织结构图C、项目结构图D、信息处理工作流程组织E、工作任务分工表A、成本控制流程B、采购工作流程C、施工作业流程D、质量控制流程E、工程变更工作流程A、项目结构图B、因果分析图C、工作任务分工表D、工作流程图E、管理职能分工表A、网络组织结构B、职能组织结构C、多层组织结构D、矩阵组织结构E、线性组织结构1、【正确答案】 D2、【正确答案】 D3、【正确答案】 B4、【正确答案】 A5、【正确答案】 B6、【正确答案】 C7、【正确答案】 B8、【正确答案】 B9、【正确答案】 D10、【正确答案】 D11、【正确答案】 D12、【正确答案】 A13、【正确答案】 D14、【正确答案】 B15、【正确答案】 B16、【正确答案】 D17、【正确答案】 B18、【正确答案】 A19、【正确答案】 B20、【正确答案】 C21、【正确答案】 A22、【正确答案】 C23、【正确答案】 B24、【正确答案】 A25、【正确答案】 C26、【正确答案】 A27、【正确答案】 D1、【正确答案】ABCE2、【正确答案】AD3、【正确答案】ACD4、【正确答案】AD5、【正确答案】ADE6、【正确答案】ACDE7、【正确答案】BDE。

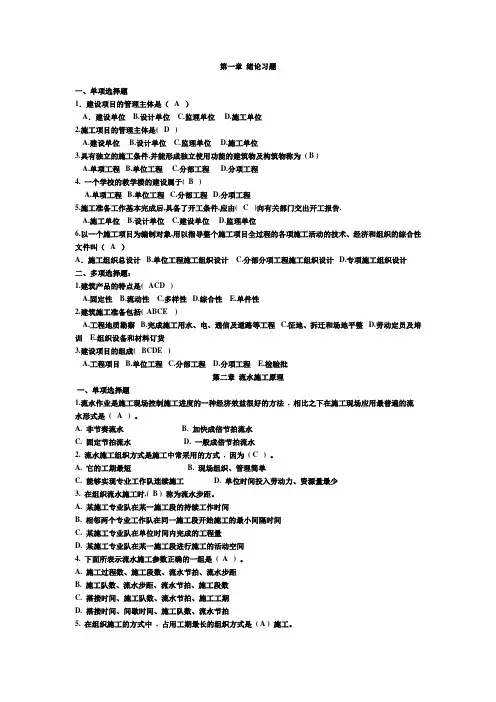

第一章绪论习题一、单项选择题1.建设项目的管理主体是( A)A.建设单位 B.设计单位 C.监理单位 D.施工单位2.施工项目的管理主体是( D )A.建设单位B.设计单位C.监理单位D.施工单位3.具有独立的施工条件,并能形成独立使用功能的建筑物及构筑物称为( B )A.单项工程B.单位工程C.分部工程D.分项工程4. 一个学校的教学楼的建设属于( B )A.单项工程B.单位工程C.分部工程D.分项工程5.施工准备工作基本完成后,具备了开工条件,应由( C )向有关部门交出开工报告.A.施工单位B.设计单位C.建设单位D.监理单位6.以一个施工项目为编制对象,用以指导整个施工项目全过程的各项施工活动的技术、经济和组织的综合性文件叫( A)A.施工组织总设计 B.单位工程施工组织设计 C.分部分项工程施工组织设计 D.专项施工组织设计二、多项选择题:1.建筑产品的特点是( ACD )A.固定性B.流动性C.多样性D.综合性E.单件性2.建筑施工准备包括( ABCE )A.工程地质勘察B.完成施工用水、电、通信及道路等工程C.征地、拆迁和场地平整D.劳动定员及培训E.组织设备和材料订货3.建设项目的组成( BCDE )A.工程项目B.单位工程C.分部工程D.分项工程E.检验批第二章流水施工原理一、单项选择题1.流水作业是施工现场控制施工进度的一种经济效益很好的方法, 相比之下在施工现场应用最普遍的流水形式是( A ) 。
A. 非节奏流水B. 加快成倍节拍流水C. 固定节拍流水D. 一般成倍节拍流水2. 流水施工组织方式是施工中常采用的方式, 因为( C ) 。
A. 它的工期最短B. 现场组织、管理简单C. 能够实现专业工作队连续施工D. 单位时间投入劳动力、资源量最少3. 在组织流水施工时,( B ) 称为流水步距。
A. 某施工专业队在某一施工段的持续工作时间B. 相邻两个专业工作队在同一施工段开始施工的最小间隔时间C. 某施工专业队在单位时间内完成的工程量D. 某施工专业队在某一施工段进行施工的活动空间4. 下面所表示流水施工参数正确的一组是( A ) 。
施工组织与管理课程复习题库一、判断题:1.项目建议书是项目决策的核心。
(×)P22.可行性研究是对项目在技术上是否可行和经济上是否合理进行科学的分析和论证.(√)P23.施工组织设计的编制,只是为实施拟建工程项目的生产过程提供了一个可行的方案。
(√)4.施工组织设计是指导拟建工程施工全过程各项活动的纯技术性文件。
(×)5.施工准备工作的检查方法常采用实际与计划对比法.(×)或相关单位、人员分割制6.施工准备工作不仅要在开工前集中进行,而且要贯穿在整个施工过程中。
(√)7.调查研究与收集资料是施工准备工作的内容之一。
(√)8.施工准备工作具有阶段性,必须在拟建工程开工之前做完。
(×)9.在工程建设进度控制中设计进度控制是施工进度控制的前提. (√)10.为了缩短工期,流水施工采用增加工作队的方法加快施工进度,施工段划分得越多越好.(×)11.资源准备就是指施工物资准备。
(×)12.施工现场准备工作全部由施工单位负责完成.(×)13.施工用水包括生产和生活用水.(×){1、施工生产用水;2、施工机械用水;3、施工现场生活用水;4、生活用水;5、消防用水;}14.组织流水施工必须使同一施工过程的专业队组保持连续施工.(×)15.工艺参数是指流水步距、流水节拍、技术间歇、搭接时间等.(×)16.网络图中的箭线可以画成直线、折线、斜线、曲线或垂直线。
(√)17.单代号网络图严禁出现箭线交叉,否则容易引起混乱。
(√)p7218.单代号网络图与双代号网络图并无本质区别,只是表达方式不同。
(√)19.计算网络计划时间参数的目的主要是确定总工期,做到工程进度心中有数。
(×)20.在网络计划中当某项工作使用了全部或部分总时差时,则将引起通过该工作的线路上所有工作总时差重新分配.(√)21.由关键工作组成的线路必为关键线路。
《工程项目施工组织》练习题答案第一章一、简答题1、项目建议书的内容一般包括哪些方面?2、简述项目管理规划大纲与项目管理实施规划的主要区别?3、建筑施工的特点有哪些?4、施工组织设计的任务是什么?1、项目建议书的内容一般包括:(1) 建设项目提出的必要性和依据;(2) 拟建工程规模和建设地点的初步设想;(3) 资源情况、建设条件、协作关系等的初步分析;(4)投资估算和资金筹措的初步设想;(5)经济效益和社会效益的估计。
2、两者的主要区别表现在五个方面,列表表示如下:3、建筑施工的特点有:生产的流动性;生产的单件性;生产周期长;生产的地区性;露天作业多;高空作业多;手工作业多、工人劳动强度大;生产组织协作的综合复杂性。
4、施工组织设计的任务:(1)从施工的全局出发,根据具体的条件,拟订工程施工方案,安排施工进度,进行现场布置;(2)协调设计和施工、技术和经济、企业的全局活动和工程的施工组织,施工中各单位、各部门、各工种、各阶段以及各项目之间的关系等;(3)使施工建立在科学、合理的基础上,优质、安全、低耗、高效地完成工程施工任务。
第二章一、简答题1、简述施工准备工作的重要性?2、施工准备工作的要求有哪些?3、雨期施工准备工作有哪些?4、工程项目的开工条件是什么?1、施工准备工作的重要性:它是建筑业企业生产经营管理的重要组成部分;是建筑施工程序的重要阶段;做好施工准备工作,有利于降低施工风险;做好施工准备工作,有利于提高企业综合经济效益。
2、施工准备工作的要求:有组织、有计划、分阶段、有步骤地进行;建立严格的施工准备工作责任制及相应的检查制度;按基本建设程序办事,严格执行开工报告制度;必须贯穿施工全过程;要取得各协作相关单位的支持与配合。
3、雨期施工准备工作有:合理安排雨期施工,做好安全教育,防洪排涝、做好现场排水工作,做好道路维护、保证运输畅通、做好物资的储存、做好机具设备的保护。
4、依据《建设工程监理规范》(GB 50319-2000),工程项目开工前,施工准备工作具备以下条件时,施工单位应向监理单位报送工程开工报审表及开工报告、证明文件等,由总监理工程师签发,并报建设单位。
公路工程施工组织知识点、习题及答案1.公路工程施工组织设计的概念和主要任务(表3-7-1)1.施工组织设计的分类(表3-7-2)3.施工组织设计的编制原则1)严格遵守工期定额和合同规定的工程竣工及交付使用期限。
2)合理安排施工程序与顺序。
在安排施工程序时,通常应考虑以下几点:①要及时完成有关的施工准备工作,为正式施工创造良好条件。
②正式施工前应先进行平整场地,铺设管网,修筑道路等全场性工程及可供施工使用的永久性建筑物,然后再进行各个工程项目的施工。
③对于单个构筑物的施工顺序,既要考虑空间顺序,也要考虑工种之间的顺序。
3)用流水作业法和网络计划法安排施工进度计划。
4)恰当地安排冬、雨季的施工项目。
5)采用先进合理而又可行的施工方法,贯彻执行技术规范和操作规程,确保工程质量和安全施工,降低工程成本。
6)尽量利用正式工程、原有或就近的已有设施,以减少各种临时设施;尽量利用当地资源,合理安排运输、装卸与存储作业,减少物资运输量,避免二次搬运;精心进行施工场地规划布置,节约施工临时用地,不占或少占农田。
7)实施目标管理。
8)与施工项目管理相结合。
4.编制程序(表 3-7-3)5.公路施工组织的具体任务1)确定开工前必须完成的各项准备工作;2)计算工程数量、合理部署施工力量,确定劳动力、机械台班、各种材料、构件等的需要量和供应方案;3)确定施工方案,选择施工机具;4)安排施工顺序,编制施工进度计划;5)确定工地上的设备停放场、料场、仓库、办公室、预制场地等的平面布置;6)制定确保工程质量及完全生产的有效技术措施。
6.公路工程项目的施工过程组织原理按照现行的公路工程设计概预算文件编制办法,将公路工程划分为路基、路面、桥涵、交叉工程、隧道、其他工程及沿线设施六个分项工程。
公路工程项目的施工过程组织的主要内容包括:时间组织、资源组织和空间组织。
时间组织又是施工组织的核心。
时间组织主要考虑实施施工的作业顺序和施工组织的作业方式。
施工组织管理习题练习2008:1.以下属于流水施工基本参数中空间参数的是()A.工作面、施工过程数、施工层B.工作面、施工段、施工层C.施工过程数、施工段、流水节拍D.施工过程数、流水强度、施工段2.工程中属于混凝土的配置属于施工过程中的()A.建造类B.制备类C.运输类D.砌筑类3.专业工作队在一个施工段上的施工作业时间称为()A.工期B.流水步距C.流水节拍D自由时差某二层结构工程,有两个施工过程,流水节拍均为3d,无技术间歇时间,利用四个施工段施工,求该工程的工期。
一工程项目有A、B、C、D四个施工过程,流水节拍分别为ta=3d,tb=4d,tc=5d,td=6d,分两个施工段组织流水施工,B、C施工过程间的流水步距是多少?6、某基础工程n=4个,m=3个,t1=2d,t2=4d,t3=2d,t4=6d,求专业工作队的总数。
7、在双代号网络计划中,某工作的最早完成时间是()A.开始节点的最早时间与工作总时差之和B.开始节点的最早时间与工作持续时间之和C.完成节点的最迟时间与工作持续时间之差D.完成节点的最迟时间与工作自由时差之差8、某工程需砌砖墙65立方米,采用机吊施工,经查砖墙劳动定额知,综合时间定额1.24工日/立方米。
其中砌砖0.482共日,运输0.654工日,调制砂浆0.101工日,求劳动量。
9、,某居民小区的现浇混凝土工程由安装模板、绑扎钢筋和浇筑混凝土三个施工过程组成,已知个施工过程的流水节拍分别为2d,6d,4d,试计算该工程的施工工期,并绘制其横道图。
20091、流水施工的经济效果,说法错误的是()A.有利于提高劳动生产率B.保证施工机械的合理利用C.可以提高工程成本D.可以使施工项目尽早竣工2、由于施工技术或组织施工的原因,造成的在流水步距以外增加的间歇时间称为()A.流水节拍B.平行搭接时间C.技术间歇时间D.组织间歇时间3、某多层房屋,组织等节拍专业流水施工,有技术和组织间歇时,为了保证各专业工作队连续施工,应取()A.m>nB.m<nC.m≥nD.m≤n4、有甲、乙、丙三个独立的基础,每个基础有三个施工工序,其流水节拍如表1-1所示,在保证各个专业队连续作业的条件下,求三个基础的总工期,并绘制横道图。
一、单选1.FIDIC 规定,如采用(C),则业主方管理人员将在业主方的委托的工程管理咨询公司的项目经理的领导下工作。
A.业主方自行管理模式B.业主方委托工程管理咨询公司管理的模式C.业主方与工程管理咨询公司共同管理模式D.政府部门直接管理的模式2.管理的循环过程一个包括(B)A.提出问题、决策、策划、执行、检查B.提出问题、策划、决策、执行、检查C.提出问题、检查、筹画、执行、决策D.提出问题、决策、策划、检查、执行3.下列说法不正确的是(B)A.工作流程图可以按照需要细化B.工作流程图是一个重要的管理工具C.工作流程图的形式反映一个组织系统中各项工作之间的逻辑关系D.工作流程图可以描述工作流程组织4.关于建设项目项目结构中的总进度纲要,下列说法有误的是(A)A.编制总进度纲要不是根据项目结构分解的结果B.总进度纲要不可能用一个进度计划表示C.总进度纲要是一个进度计划系统D.总进度纲要是由若干个相互有关联的进度计划组成5.业主方自行项目管理的特点不包括(D)A.建设项目业主对工程建设和管理具有较强的主动权和控制权B.业主方的管理班子人数多,规模大C.在建设项目的实施期往往需要大量项目管理人员,而项目建成后又解散,因此不利于积累经验和教训,不利于形成专业管理队伍D.业主不参预具体的项目管理工作,主要进行决策和确认,提供各种条件6.下图所示是(A)A.业主与委托项目管理的组织结构B.业主与项目管理咨询单位合作进行项目管理的组织结构C.业主方与工程咨询单位合作进行项目管理的组织结构D.业主方和工程咨询单位合作进行项目管理的组织结构 7.在建设项目的实施期,建设项目业主应建立相应的部门和机构。
其中计划财务部不负责(D)A.制定各项工作计划B.指定各项工程进度C.负责投资控制D.负责质量控制8.建设项目质量控制方面任务不包括(B)A.提出设计要求,分析、论证建设项目的功能B.审核及处理施工索赔事宜C.确定建设项目质量的要求和标准,满足设计质量标准要求D.编制设计要求文件 9.设计总负责单位可以根据需要将部份任务委托出去,即设计总负责单位与设计分负责单位签订(A)A.分设计合同B.设计合同C.承包合同D.管理合同 10.普通情况下,业主将在符合要求的设计方案中选择(B)单位作为中标单位。
第1篇1. 错误。
项目建议书是项目决策的初步依据,而可行性研究才是项目决策的核心。
2. 正确。
可行性研究是对项目在技术上是否可行和经济上是否合理进行科学的分析和论证。
3. 正确。
固定资产投资项目包括基本建设项目和技术改造项目。
4. 错误。
施工组织设计的编制不仅为实施拟建工程项目的生产过程提供了一个可行的方案,还包含了施工过程中各项活动的组织、管理和协调。
5. 错误。
施工组织设计是指导拟建工程施工全过程各项活动的综合性文件,既包括技术性内容,也包括管理性内容。
6. 正确。
施工准备工作的检查方法常采用实际与计划对比法。
7. 正确。
施工准备工作不仅要在开工前集中进行,而且要贯穿在整个施工过程中。
8. 错误。
调查研究与收集资料是施工准备工作的内容之一,但施工准备工作并非必须在拟建工程开工之前做完。
9. 正确。
在工程建设进度控制中,设计进度控制是施工进度控制的前提。
10. 错误。
为了缩短工期,流水施工采用增加工作队的方法加快施工进度,但施工段划分并非越多越好。
11. 错误。
资源准备不仅指施工物资准备,还包括人力资源、设备资源等。
12. 错误。
施工现场准备工作并非全部由施工单位负责完成,还需要与相关单位、人员协作。
13. 正确。
施工用水包括生产用水、施工机械用水、施工现场生活用水、生活用水、消防用水等。
14. 正确。
组织流水施工必须使同一施工过程的专业队组保持连续施工。
15. 正确。
工艺参数是指流水步距、流水节拍、技术间歇、搭接时间等。
二、选择题:1. 正确答案:C。
施工组织设计的编制,既包括技术性内容,也包括管理性内容。
2. 正确答案:D。
施工准备工作的检查方法常采用实际与计划对比法。
3. 正确答案:B。
施工准备工作不仅要在开工前集中进行,而且要贯穿在整个施工过程中。
4. 正确答案:A。
在工程建设进度控制中,设计进度控制是施工进度控制的前提。
5. 正确答案:C。
施工用水包括生产用水、施工机械用水、施工现场生活用水、生活用水、消防用水等。

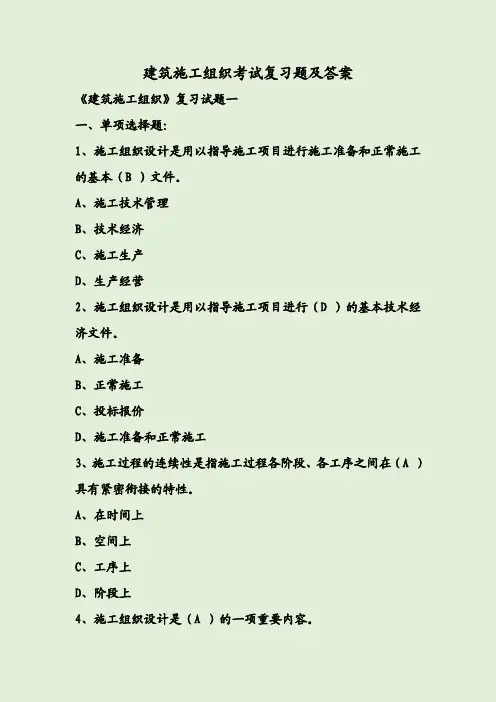

“十二五”高职高专土建类任务驱动式规划教材《建筑施工组织》教材习题答案主编程玉兰机械工业出版社项目1 建筑工程施工组织认知能力拓展训练一、基础训练1. 复习思考题(1)答案:建筑施工程序是指工程项目整个施工阶段所必须遵循的顺序,它是经多年施工实践总结的客观规律,一般是指从接受施工任务直到交工验收所包括的各主要阶段的先后次序。
它通常可分为5个阶段:确定施工任务阶段、施工规划阶段、施工准备阶段、组织施工阶段和竣工验收阶段。
(2)答案:建筑产品的特点有建筑产品的固定性、建筑产品的庞大性、建筑产品的多样性、建筑产品的综合性等。
建筑施工的特点有建筑产品生产的流动性、建筑产品生产的单件性、建筑产品生产的地区性、建筑产品生产周期长、建筑产品生产露天作业多、建筑产品生产的高空作业多、建筑产品生产组织协作的综合复杂性等。
(3)答案:为了使施工段划分得更科学、合理,通常应遵循以下原则:①专业工作队在各个施工段上的劳动量要大致相等,其相差幅度不宜超过10%~15%;②对多层或高层建筑物,施工段的数目,要满足合理流水施工组织的要求,m≥n;③为了充分发挥工人、主导机械的效率,每个施工段要有足够的工作面,使其所容纳的劳动力人数或机械台数,能满足合理劳动组织的要求;④为了保证施工项目的结构整体完整性,施工段的分界线应尽可能与结构的自然界线(如沉降缝、伸缩缝等)相一致;如果必须将分界线设在墙体中间时,应将其设在对结构整(4)答案:标后施工组织设计按编制对象和范围的不同可分为施工组织总设计、单位工程施工组织设计、施工方案三种。
①施工组织总设计施工组织总设计,是以若干单位工程组成的群体工程或特大型项目为主要对象编制的施工组织设计,对整个项目的施工过程起统筹规划、重点控制的作用。
它涉及范围较广,内容比较概括、粗略。
施工组织总设计是编制单位工程施工组织设计的依据,同时也是编制年(季)度施工计划的依据。
②单位工程施工组织设计以单位(子单位)工程为主要对象编制的施工组织设计,对单位(子单位)工程的施工过程起指导和制约作用。
《工程项目施工组织》练习题答案第一章一、简答题1、项目建议书的内容一般包括哪些方面?2、简述项目管理规划大纲与项目管理实施规划的主要区别?3、建筑施工的特点有哪些?4、施工组织设计的任务是什么?1、项目建议书的内容一般包括:(1) 建设项目提出的必要性和依据;(2) 拟建工程规模和建设地点的初步设想;(3) 资源情况、建设条件、协作关系等的初步分析;(4)投资估算和资金筹措的初步设想;(5)经济效益和社会效益的估计。
3、建筑施工的特点有:生产的流动性;生产的单件性;生产周期长;生产的地区性;露天作业多;高空作业多;手工作业多、工人劳动强度大;生产组织协作的综合复杂性。
4、施工组织设计的任务:(1)从施工的全局出发,根据具体的条件,拟订工程施工方案,安排施工进度,进行现场布置;(2)协调设计和施工、技术和经济、企业的全局活动和工程的施工组织,施工中各单位、各部门、各工种、各阶段以及各项目之间的关系等;(3)使施工建立在科学、合理的基础上,优质、安全、低耗、高效地完成工程施工任务。
第二章一、简答题1、简述施工准备工作的重要性?2、施工准备工作的要求有哪些?3、雨期施工准备工作有哪些?4、工程项目的开工条件是什么?1、施工准备工作的重要性:它是建筑业企业生产经营管理的重要组成部分;是建筑施工程序的重要阶段;做好施工准备工作,有利于降低施工风险;做好施工准备工作,有利于提高企业综合经济效益。
2、施工准备工作的要求:有组织、有计划、分阶段、有步骤地进行;建立严格的施工准备工作责任制及相应的检查制度;按基本建设程序办事,严格执行开工报告制度;必须贯穿施工全过程;要取得各协作相关单位的支持与配合。
3、雨期施工准备工作有:合理安排雨期施工,做好安全教育,防洪排涝、做好现场排水工作,做好道路维护、保证运输畅通、做好物资的储存、做好机具设备的保护。
4、依据《建设工程监理规范》(GB 50319-2000),工程项目开工前,施工准备工作具备以下条件时,施工单位应向监理单位报送工程开工报审表及开工报告、证明文件等,由总监理工程师签发,并报建设单位。
(1)施工许可证已获政府主管部门批准;(2)征地拆迁工作能满足工程进度的需要;(3)施工组织设计已获总监理工程师批准;(4)施工单位现场管理人员已到位,机具、施工人员已进场,主要工程材料已落实;(5)进场道路及水、电、通风等已满足开工要求。
第三章一、简答题1、简述流水施工的技术经济效果?2、全等节拍流水施工的特点有哪些?3、组织流水施工时,划分施工段的原则有哪些?4、成倍节拍流水施工的特点有哪些?1、(1)工作队及工人实现了专业化生产,有利于提高技术水平、有利于技术革新,从而有利于保证施工质量,减少返工浪费和维修费用;(2)工人实现了连续性单一作业,便于改善劳动组织、操作技术和施工机具,增加熟练技巧,有利于提高劳动生产率,加快施工进度。
(3)由于资源消耗均衡,避免了高峰现象,有利于资源的供应与充分利用,减少现场暂设,从而可有效地降低工程成本;(4)施工具有节奏性、均衡性和连续性,减少了施工间歇,从而可缩短工期,尽早发挥工程项目的投资效益;(5)施工机械、设备和劳动力得到合理、充分地利用,减少了浪费,有利于提高承包单位的经济效益。
2、(1) 流水节拍全部彼此相等,为一常数;(2) 流水步距彼此相等,而且等于流水节拍;(3) 专业工作队总数(n1)等于施工过程数(n);(4) 每个专业工作队都能够连续施工;(5) 若没有间歇要求,可保证各工作面均不停歇。
3、(1)同一专业工作队在各个施工段上的劳动量应大致相等,相差不宜超过15%,以保证各施工队组连续、均衡、有节奏地施工。
(2)分段要以主导施工过程为主,段数不宜过多,以免使工期延长。
(3)施工段的大小应满足主要施工过程工作队对工作面的要求,以保证施工效率和安全。
(4)分段位置应有利于结构的整体性和装修装饰的外观效果。
应尽量利用沉降缝、伸缩缝、防震缝作为分段界线;或者以混凝土施工缝、后浇带,砌体结构的门窗洞口以及装饰的分格、阴角等作为分段界线,以减少留槎,便于连接和修复。
(5)当施工有层间关系,分段又分层时,若要保证各队连续施工,则每层段数(m)应大于或等于施工过程数(n)及施工队组数(n’)。
以保证施工队能及时向另一层转移。
4、(1) 同一个施工过程的流水节拍均相等,而各施工过程之间的节拍不等,但同为某一常数的倍数;(2) 流水步距彼此相等,且等于各施工过程流水节拍的最大公约数;(3) 专业工作队总数(n1)大于施工过程数(n);(4) 每个专业工作队都能够连续施工;(5) 若没有间歇要求,可保证各工作面均不停歇二、计算题1、某工程划分为A、B、C、D四个施工过程,分五个施工段组织施工,各施工过程的流水节拍分别为t A=3天,t B=4天,t C=2天,t D=3天;施工过程C与D之间有5天的技术间歇时间。
试求各施工过程之间的流水步距及该工程的工期,并绘制流水施工进度表。
1、(1)流水步距和工期的计算如下:因为:t A<t B,故K A,B=t A=3天;因为:t B>t C,故K B,C=mt B-(m-1)t C=5×4-(5-1)×2=12天因为:t C<t D,故K C,D=t C=2天施工工期:T=(K A,B+K B,C+K C,D)+mt D+∑Z1=(3+12+2)+5×3+5=37天A B C之间有工艺间歇3天,试计算工期并绘制进度计划。
2、(1)确定流水步距:由等节奏流水的特征可知:K A,B=K B,C=3天(2)计算工期T=(3+3-1)×3+3=18天(3)用横道图绘制流水施工进度计划3、某工程有A、B、C、D四个施工过程。
平面上划分成4个施工段,每个施工过程在各个施工段上的流水节拍见下表。
规定B完成后有2天的技术间歇时间,A与B之间有1天的平行搭接时间,试编制该工程流水施工方案。
3、组织无节奏流水施工(1)求流水节拍的累加数列A:2,5,7,10B:3,6,10,14C:2,3,5,7D:1,3,4,5(2)确定流水步距1)K A,B2,5,7,10-)3,6,10,142,2,1,0,-14 K A,B=2天K B,C3,6,10,14-)2,3,5,73,4,7,9,-7 K B,C=9天K C,D2,3,5,7-)1,3,4,52,2,2,3,-5 K C,D=3天(3)工期T=(2+9+3)+(1+2+1+1)+2-1=20天六个施工段。
各分项工程在各个施工段上的流水节拍依次为:挖基槽6天、做垫层2天、砌基础4天、回填土2天。
做垫层完成后,其相应施工段至少应有技术间歇时间2天。
试组织成倍节拍流水施工。
4、(1)确定流水步距:K=K b=2天(2)确定每个施工过程的施工队组数挖基槽:b A=6/2=3个做垫层:b B=2/2=1个砌基础:b C=4/2=2个回填土:b D=2/2=1个施工队总数n1=3+1+2+1=7个(3)计算工期:T=(6+7-1)×2+2=26天(4)绘制流水施工进度表第四章一、多项选择题1.BDE2.CDE3.ACD二、简答题1、网络计划技术有那些特点?2、工作时差的含义是什么?3、资源优化的主要作用是什么?1、网络计划技术的特点有:(1)利用网络图模型,明确表达各项工作的逻辑关系;(2)通过网络图时间参数计算,确定关键工作和关键线路;(3)掌握机动时间,进行资源合理分配;(4)运用计算机辅助手段,方便网络计划的调整与控制。
2、工作时差是指在网络图的非关键工作中存在的机动时间,或者说是在不致影响工期或下一项工作开始的情况下,一项工作最多允许推迟的时间。
它表明工作有多大的机动时间可以利用,时差越大,工作的时间潜力也越大。
3、资源优化是通过改变工作的开始时间,使资源按时间的分布符合优化目标。
如在资源有限时如何使工期最短,当工期一定时如何使资源均衡。
三、作图题1、根据给出的工作及逻辑关系,绘制双代号网络图。
施工过程 A B C D E F G H I J K 紧前工作无AA BB E A D 、C EF 、G 、HI 、J紧后工作 B 、C 、G D 、E H HF 、IJJJKK无12、绘制双代号网络图如下:2、某混凝土工程由支模板、绑钢筋和浇混凝土等三个施工过程组成,划分为三个施工段组织流水施工,各施工过程在各施工段上的持续时间见下表,试用双代号网络图表示流水施工进度计划。
施工持续时间表四、计算题1、时间参数采用六时标注法,标于网络图上。
关键线路为1-2-5-6-7-8-9,图中以粗黑线表示。
第五章一、单项选择题1.下列技术经济指标的计算式错误的是( D )。
A. B.C. D. 二、简答题二、简答题1、什么是施工组织总设计?2、在确定项目展开程序时有哪些要求?3、编制施工总进度计划的作用有哪些?4、施工总平面图设计的原则是什么?5、施工组织总设计中需要编制的资源需要量计划有哪些?1、施工组织总设计是以整个建设项目或若干个单体建筑物工程为编制对象,根据初步设计或扩大初步设计图纸以及其他有关资料和现场施工条件而编制,对整个建设项目进行全盘规划,是指导全场性的施工准备工作和组织全局性施工的综合性技术经济文件。
2、(1)在满足合同工期要求的前提下,分期分批施工。
(2)统筹安排各类施工项目,保证重点,兼顾其它,确保按期交付使用。
(3)一般应按照先地下、后地上、先深后浅、先干线、后支线,先管线、后筑路的原则进行安排。
(4)注意工程交工的配套,使建成的工程能迅速投入生产或交付使用,尽早发挥该部分的投资效益。
这一点对于工业建设项目尤其重要。
A 15 12 30190 00 0 1937 19 19 0 0 37 76 37 56 19 19 95150 10 10 5 25 32 20 25 5 5 37 67 37 37 00 67 施工期高峰人数劳动力不均衡系数=施工期平均人数降低成本额降低成本率=计划成本额机械化施工完成的工作量机械化程度=总工作量在工厂及现场预制的工作量预制化施工程度=总工作量(5)避免已完工程的生产或使用与在建工程的施工相互妨碍和干扰,使生产、施工两方便。
(6)注意与各类物资及技术条件供应之间的平衡,以便合理地利用这些资源,促进均衡施工。
(7)必须注意季节的影响。
3、编制施工总进度计划的作用在于确定各个施工项目及其主要工种工程、准备工作和整个工程的施工期限以及开竣工日期。
同时,也为制订资源需要量计划、临时设施的建设和进行现场规划布置提供依据。
4、施工总平面图设计的原则是:(1)尽量减少施工占地,使整体布局紧凑、合理;(2)合理组织运输,保证运输方便、道路畅通,减少运输费用;(3)合理划分施工区域和存放场地,减少各工程之间和各专业工种之间的相互干扰;(4)充分利用各种永久性建筑物、构筑物和已有设施为施工服务,降低临时设施的费用;(5)生产区与生活区适当分开,各种生产生活设施应便于使用;(6)应满足环境保护、劳动保护、安全防火及文明施工等要求。
