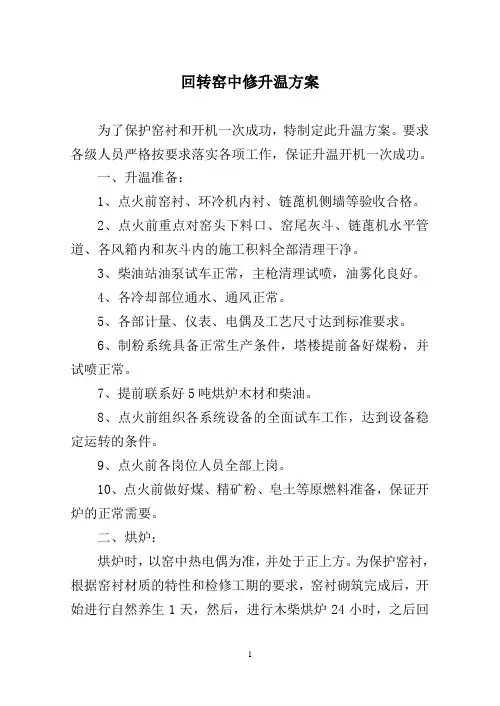

回转窑中修升温方案

为了保护窑衬和开机一次成功,特制定此升温方案。要求各级人员严格按要求落实各项工作,保证升温开机一次成功。

一、升温准备:

1、点火前窑衬、环冷机内衬、链蓖机侧墙等验收合格。

2、点火前重点对窑头下料口、窑尾灰斗、链蓖机水平管道、各风箱内和灰斗内的施工积料全部清理干净。

3、柴油站油泵试车正常,主枪清理试喷,油雾化良好。

4、各冷却部位通水、通风正常。

5、各部计量、仪表、电偶及工艺尺寸达到标准要求。

6、制粉系统具备正常生产条件,塔楼提前备好煤粉,并试喷正常。

7、提前联系好5吨烘炉木材和柴油。

8、点火前组织各系统设备的全面试车工作,达到设备稳定运转的条件。

9、点火前各岗位人员全部上岗。

10、点火前做好煤、精矿粉、皂土等原燃料准备,保证开炉的正常需要。

二、烘炉:

烘炉时,以窑中热电偶为准,并处于正上方。为保护窑衬,根据窑衬材质的特性和检修工期的要求,窑衬砌筑完成后,开始进行自然养生1天,然后,进行木柴烘炉24小时,之后回

转窑正式点火。升温安排5天。

三、烘炉操作要求:

1、窑衬砌筑完毕后,自然养生1天,养生期间窑门全开,开链蓖机放散。每两小时转1/4圈。

2、此次链蓖机侧墙、回转窑内衬、环冷机内衬、各热风管道基本为新更换耐火材料。为保证浇注料中的水分均匀缓慢的充分蒸发,防止水分蒸发过快造成捣打料剥落,对链蓖机、回转窑、环冷机都进行木柴烘炉,时间控制在24小时之内,点位分别为:链蓖机预热段1堆、回转窑窑头1堆、窑内后部间隔均匀放3堆,环冷机三个段各一堆。木柴烘炉时,各风机蝶阀打开,不开主引风机,关闭窑门,开链蓖机放散。

3、严格按升温制度规定进行升温,设备问题影响时,按时间顺延。

4、木柴烘炉结束后,正式点火时窑中热电偶在正上方,点火8小时后,落链蓖机放散,打开引风、耐热管道上的相应的蝶阀,开主引风机,风量控制在20万米3/小时,电除尘暂不送电,待回转窑停止喷油并达到规定温度时,再启动电除尘。

5、点火22小时内,回转窑每小时转1/3圈,22小时后,

用辅机进行连续转窑,窑内高温点在600℃以上时进行主机转窑,窑速0.3转/分。

6、烟罩高温点温度达到200℃时,链蓖机以最低机速连续慢转。

7、在升温过程中,尽早实现油煤混喷,根据温度需要,适当减低油压。

四、开机:

1、烟罩温度达到100℃时,由作业长组织原料上料及生球的准备,生球质量达到技术标准要求。

2、烟罩温度350℃时开始链蓖机布料,料厚控制在165±5mm,并同时开启两台耐热风机,烟罩温度到600℃以上时,每10分钟转9个链节,800℃以上时组织开机,机速0.87米/分。

五、开机后加料制度:

本次开机后,采用逐步恢复正产生产进行组织,三天后恢复正常生产,具体要求如下:

1、开机后的第一天:

机速:0.87米/分,料厚165±5mm。

2、开机后的第二天:

①前12小时:

机速:1.2米/分,料厚165±5mm。

②后12小时:

机速:1.4米/分,料厚165±5mm

3、开机后的第三天:

①前12小时:

机速:1.6米/分,料厚175±5mm。

②后12小时:

机速:1.6-1.8米/分,料厚175±5mm

4、开机后的第四天:

机速:1.8-2.0米/分,料厚175±5mm。

②从后12小时开始:按正产生产进行组织。

5、根据具体情况合理调整耐热、引凤风量和窑速,窑速以保证窑尾不倒料为准。

六、其他:

未做说明的严格按工艺技术规程规定执行。要求升温过程中密切注意窑衬的变化,发现异常立即汇报。
