工程量计算规则一、土石方的开挖、运输,均按开挖前的天然密实体积,以立方米计算。
土方回填,按回填后的竣工体积,以立方米计算。
不同状态的土方体积,按下表计算:土方体积换算系数表二、自然地坪与设计室外地坪之间的土石方,依据设计土方平衡竖向布置图,以立方米计算。
三、基础土石方、沟槽、地坑的划分。
(一)沟槽:槽底宽度(设计图示的基础或垫层的宽度,下同)3m以内,且槽长大于3倍槽宽的为沟槽。
(二)地坑:底面积20m2以内,且底长边小于3倍短边的为地坑。
(三)一般土石方:不属沟槽、地坑、或场地平整的为一般土石方。
四、基础土石方开挖深度,自设计室外地坪计算至基础底面,有垫层时计算至垫层底面(如遇爆破岩石,其深度应包括岩石的允许超挖深度)。
五、基础施工所需的工作面,按下表计算:混凝土垫层工作面宽度按支挡土板计算。
六、土方开挖的放坡深度和放坡系数,按设计规定计算。
设计无规定时,按下表计算:(一)土类为单一土质时,普通土开挖深度大于1.2m、坚土开挖深度大于1.7m,允许放坡。
(二)土类为混合土质时,开挖深度大于1.5m,允许放坡。
放坡坡度按不同土类厚度加权平均计算综合放坡系数。
(三)计算土方放坡深度时,不计算基础垫层的厚度。
(四)放坡坡度按不同土类厚度加权平均计算综合放坡系数。
(五)计算放坡时,放坡交叉处的重复工程量,不予扣除。
七、爆破岩石允许超挖量分别为:松石0.20m,坚石0.15m。
八、挖沟槽(一)外墙沟槽,按外墙中心线长度计算:内墙沟槽,按图示基础(含垫层)底面之间井长度计算;外、内墙突出部份的沟槽体积,并入相应工程量内计算。
(二)管道沟槽的长度,按图示的中心线长度(不扣除井池所占的长度)计算。
管道宽度、深度按设计规定计算;设计无规定时,其宽度按下表计算:管道沟槽底宽度表单位:m(三)各种检查井和排水管道接口等处,因加宽而增加的工程量均不计算(底面积大于20m2的井类除外),但铸铁给水管道接口处的土方工程量,应按铸铁管道沟槽全部土方工程量增加2.5%计算。
土石方开挖计算方式土石方开挖计算是指在工程施工过程中,对于需要挖掘土石的部分进行数量的测算和计算,以确定开挖的土石方的数量和类型,为工程的施工提供依据。
土石方开挖计算通常包括多个方面的内容,如土石方的类型、开挖的深度、挖掘的实际体积等。
首先,进行土石方开挖计算的第一步是确定土石方的类型。
土石方的类型通常根据挖掘的土石材料的特性来进行分类,常见的土石方类型有常规土方、岩土方、软弱土方等。
不同类型的土石方在开挖过程中的施工条件和方法有所不同,因此需要对土石方进行准确的分类。
其次,进行土石方开挖计算的第二步是确定开挖的深度。
开挖深度的测量通常通过测量标高来进行,标高是指一个点相对于一些基准面的高度,可以通过各种测量手段来获取。
在工程施工中,通常会根据设计要求和实际需要,确定土石方的开挖深度。
然后,进行土石方开挖计算的第三步是测量和计算土石方的实际体积。
土石方的实际体积通常由开挖的底面积和开挖的深度共同决定,计算公式为:土石方的实际体积=开挖底面积×开挖深度。
在实际测量和计算中,开挖底面积可以通过测量开挖平面的长度和宽度来获取,开挖的深度可以通过测量开挖点的标高来获取。
最后,进行土石方开挖计算的第四步是对测量和计算的结果进行修正和调整。
在实际的土石方开挖过程中,可能会受到各种因素的影响,如地质条件的变化、挖掘方法的改变等因素。
因此,在进行土石方开挖计算的过程中,需要对测量和计算的结果进行修正和调整,以确保计算结果的准确性。
除了上述的基本计算步骤外,土石方开挖计算还需要考虑其他一些因素,如土石方的堆放方式、挖掘的方式和工期的限制等。
这些因素都会对土石方的测量和计算产生一定的影响,因此需要在实际工程中进行综合考虑。
另外,土石方开挖计算通常需要按照相关的规范和标准进行,以确保计算结果的可靠性。
综上所述,土石方开挖计算是确定工程施工中开挖土石方的数量和类型的一项重要任务。
它需要对土石方的类型、开挖的深度、挖掘的实际体积等进行准确的测量和计算,并综合考虑其他因素的影响,以得出可靠的计算结果,为工程的施工提供依据。
土石方计费标准
土石方工程是指在建筑施工过程中需要进行土方、石方的开挖与回填、坑底处理、压实及排水等处理措施的工作。
因此,在土石方工程中,
根据不同的需求计算费用也是不同的。
以下是土石方施工中常用的计
费标准及计算方法。
1、按照开挖深度计费
对于不同的开挖深度,计费标准也不同。
在一些浅层开挖(一般小于5米)中,按照每立方米的土方计算,而在深层次的开挖(一般大于10米)中,会按照每立方米土方附近的劳务费用,还要考虑到工人的风
险以及动力成本等因素,因此费用较高。
2、按照土质类型来计费
不同的施工现场,土质类型各异,因此也要按照不同的类型来进行计费。
以岩层、黄土为例,这两种土质在开采过程中具有较大的难度,
费用也会相对较高,在施工前一定要充分了解开挖的难易程度,便于
做出更为准确的估价。
3、按照工期和协议计费
土石方开挖工程的时间和规模较为繁琐,因此合同上要明确施工周期、工期、施工量等内容,最终按协议来计费。
这种计费方式需要在承接
工程前签约,以避免后期发生价格抬高等不必要的纠纷。
总的来说,在土石方施工中,计费的方式因工程的难度、土质类型、
施工周期、协议等因素而异,施工单位应仔细计算每个环节的成本,
做出准确的预算以便更好地完成施工任务。
土石方工程量计算规范一、土石方工程量计算的基本原则1.按照统一的计量单位进行计算,通常以立方米(m³)为主要单位。
2.采用同一计算公式和计算方法,确保计算结果的准确性和一致性。
3.根据设计要求和技术规范,确定计算工程量的范围和界限。
4.在计算时考虑土石方工程的不同部位(如挖方、填方、边坡等)以及不同的地质情况和土石方材料的特性。
二、挖方工程量的计算1.挖方工程量计算的基本公式为:V=A×h,其中V表示挖方工程量,A表示挖方区域的面积,h表示挖方的平均深度。
2.根据挖方区域的不同形状,采用相应的计算方法,如直线挖方、坡挖方、弯道挖方等。
3.挖方工程量计算时需考虑土石方的扩散系数、回填系数和储备系数等参数,并根据实际情况对计算结果进行修正。
三、填方工程量的计算1.填方工程量计算的基本公式为:V=A×h,其中V表示填方工程量,A表示填方区域的面积,h表示填方的平均高度。
2.根据填方区域的不同形状,采用相应的计算方法,如直线填方、坡填方、弯道填方等。
3.填方工程量计算时需考虑填方区域的压实系数、回填系数和储备系数等参数,并根据实际情况对计算结果进行修正。
四、边坡工程量的计算1.边坡工程量计算的基本公式为:V=A×h,其中V表示边坡工程量,A表示边坡区域的面积,h表示边坡的平均高度。
2.根据边坡的类型和坡度,采用不同的计算方法和参数,如自然边坡、护坡边坡、挡土墙边坡等。
3.边坡工程量计算时需考虑边坡的抛掷系数、储备系数和变坡系数等参数,并根据实际情况对计算结果进行修正。
五、其他因素的考虑1.在土石方工程量计算中,还需考虑其他因素,如场地平整度、开挖坑底的排水处理等。
2.针对特殊情况,如特殊地质条件、难以开挖的部位等,可以采用专门的计算方法和参数进行工程量的计算和确定。
总结:土石方工程量计算规范是土石方工程中非常重要的一环,通过制定统一的计算方法和规定,可确保土石方工程量计算的准确性和一致性。
土石方计算总结土石方工程是指通过挖土填方等方式调整地形地貌、构筑道路、筑堤以及开挖基坑等工程。
土石方计算是对工程中土石方体积、施工量等进行准确计算和预测的过程。
准确的土石方计算对工程建设的顺利进行具有重要意义。
本文将对土石方计算进行总结,包括计算方法和注意事项等。
一、土石方计算方法1. 边坡法计算:边坡法是一种简单、直观的土石方计算方法。
通过直接测量边坡的长度、坡度等参数,结合土壤的拆除系数和填方系数,可以计算出边坡的体积。
这种方法适用于少量土石方体积的计算。
2. 剖面法计算:剖面法是一种常用的土石方计算方法。
通过在工程现场选择若干个剖面,并测量各个剖面的高程、宽度以及土石方的坡度,根据简化的横截面面积和拆除系数、填方系数等参数,进行体积计算。
3. 横断面积法计算:横断面积法是一种比较准确的土石方计算方法。
通过测量工程现场若干个横断面的高程和宽度,计算出每个横断面的面积,并乘以所在区域的厚度,再考虑土石方的拆除系数和填方系数,将各个横断面的体积累加得到总体积。
二、注意事项1. 现场测量精度:土石方计算的准确性与现场测量的精度密切相关。
在进行土石方计算前,需要对测量仪器进行校准,确保测量结果具有较高的准确性。
同时,在进行剖面测量时,应注意测量点的密度,尽量保证测量点覆盖整个剖面。
2. 土石方系数选择:土石方计算中的拆除系数和填方系数是影响计算结果的重要因素。
拆除系数是指土石方在拆除过程中的体积损失,填方系数是指土石方在填充过程中的体积增加。
选择合适的系数是确保计算准确的关键。
一般来说,土壤的类型、湿度、压实程度等都会对系数产生影响,在计算过程中要结合实际情况进行选择。
3. 软件辅助计算:随着计算机技术的不断发展,现在已经有一些土石方计算软件可以帮助工程师进行准确和高效的土石方计算。
这些软件可以根据输入的测量数据和参数,自动生成土石方计算结果,大大提高了计算的准确性和效率。
总之,土石方计算是土石方工程中的重要环节。

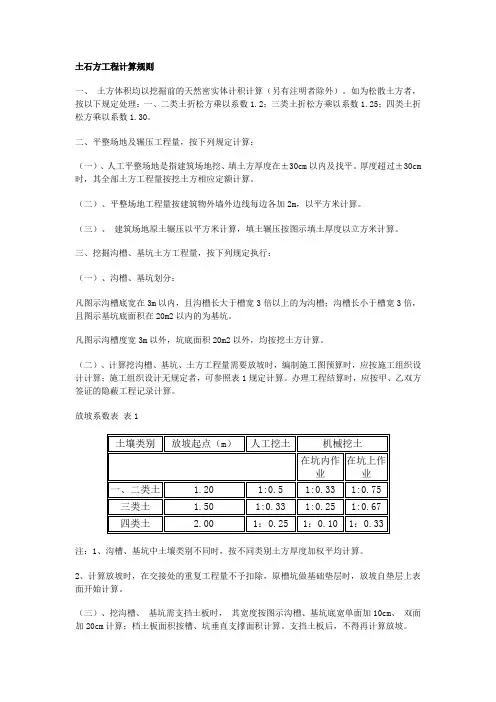

土石方工程计算规则一、土方体积均以挖掘前的天然密实体计积计算(另有注明者除外)。
如为松散土方者,按以下规定处理:一、二类土折松方乘以系数1.2;三类土折松方乘以系数1.25;四类土折松方乘以系数1.30。
二、平整场地及辗压工程量,按下列规定计算:(一)、人工平整场地是指建筑场地挖、填土方厚度在±30cm以内及找平。
厚度超过±30cm 时,其全部土方工程量按挖土方相应定额计算。
(二)、平整场地工程量按建筑物外墙外边线每边各加2m,以平方米计算。
(三)、建筑场地原土辗压以平方米计算,填土辗压按图示填土厚度以立方米计算。
三、挖掘沟槽、基坑土方工程量,按下列规定执行:(一)、沟槽、基坑划分:凡图示沟槽底宽在3m以内,且沟槽长大于槽宽3倍以上的为沟槽;沟槽长小于槽宽3倍,且图示基坑底面积在20m2以内的为基坑。
凡图示沟槽度宽3m以外,坑底面积20m2以外,均按挖土方计算。
(二)、计算挖沟槽、基坑、土方工程量需要放坡时,编制施工图预算时,应按施工组织设计计算;施工组织设计无规定者,可参照表1规定计算。
办理工程结算时,应按甲、乙双方签证的隐蔽工程记录计算。
放坡系数表表1注:1、沟槽、基坑中土壤类别不同时,按不同类别土方厚度加权平均计算。
2、计算放坡时,在交接处的重复工程量不予扣除,原槽坑做基础垫层时,放坡自垫层上表面开始计算。
(三)、挖沟槽、基坑需支挡土板时,其宽度按图示沟槽、基坑底宽单面加10cm、双面加20cm计算;档土板面积按槽、坑垂直支撑面积计算。
支挡土板后,不得再计算放坡。
(四)、基础施工所需工作面,按表2规定计算。
基础施工所需工作面宽度计算表表2(五)、挖沟槽长度,外墙按图示中心线长度计算,内墙按图示基础底面之间净长线长度计算,内外突出部分(垛、附墙烟囱等)体积并入沟槽土方工程量内计算。
(六)、人工挖土方、槽坑凿石方深度超过消耗量标准子目规定深度的部分工程量,按每米折合水平运距7m计算人工运输,按运距每增加20m的项目增加人工。
土石方工程量计算公式1.挖方工程量计算公式:挖方是指在地面或地下进行开挖、挖削等作业,以改变地形或满足工程需要。
挖方工程量计算公式如下:挖方工程量(m³)=A×h其中,A为挖方土的截面面积(㎡),h为挖方的厚度(m)。
2.均土方工程量计算公式(填方):均土方是指将挖出来的土石方全部或部分填回同一工地或其它用地,以调整地势和填实土体。
均土方工程量计算公式如下:均土方工程量(m³)=A×h×均填率其中,A为均土方的截面面积(㎡),h为均土方的厚度(m),均填率为挖出来的土石方可利用的百分比。
3.拓宽填方工程量计算公式:拓宽填方是指在已有的基础和边坡的基础上增加填方来进行土地开发或工程建设。
拓宽填方工程量计算公式如下:拓宽填方工程量(m³)=A×L其中,A为拓宽填方土的截面面积(㎡),L为拓宽填方的长度(m)。
4.土石方表层开挖工程量计算公式:表层开挖是指在土石方工程中对表层土壤进行清除或剥离的操作。
土石方表层开挖工程量计算公式如下:表层开挖工程量(m³)=A×h×k其中,A为表层开挖土的截面面积(㎡),h为表层开挖的厚度(m),k为表层开挖的利用系数。
利用系数用于评价土壤的可利用程度,是0-1之间的数值。
5.土石方回填工程量计算公式:回填是指将挖出的土石方重新填回原挖出的坑中。
土石方回填工程量计算公式如下:回填工程量(m³)=A×h×回填率其中,A为回填土的截面面积(㎡),h为回填的厚度(m),回填率为回填土的可利用百分比。
以上是土石方工程量计算的主要公式,根据不同的工程需求,可以根据具体情况选择适合的公式进行计算。
在实际应用中,还需考虑工程地质状况、工程施工方法、土壤类型等因素,进行合理的修正和调整,以提高计算结果的准确性。
土石方开挖单价明细一、引言土石方是指在工程建设中进行的土壤和岩石的开挖、剥离、运输和填筑等作业。
对于土石方开挖工程,合理的单价明细是项目顺利进行的重要保障。
本文将详细介绍土石方开挖单价明细的内容和计算方法。
二、土石方开挖的基本概念和计量单位土石方开挖是指在工程建设中将土壤或岩石从原位挖出,并按照规定要求进行堆放或运输的工作。
土石方开挖的计量单位通常为立方米(m³),表示单位体积内的土石方量。
三、土石方开挖单价明细的计算方法1. 土方开挖费用:土方开挖费用是指土石方开挖工程中所涉及到的人工和机械设备的费用。
通常情况下,土方开挖费用的计算主要包括以下几个方面:(1)人工费用:根据工程所在地的劳动力市场行情确定人工费用,包括挖掘机操作人员、推土机操作人员、土方开挖工人等;(2)机械设备费用:根据工程所需的机械设备种类和数量,结合机械设备的租赁费用和维护费用来计算;(3)燃料费用:考虑到机械设备在土方开挖过程中所消耗的燃料,需要根据燃料的价格和消耗量来计算。
2. 土方运输费用:土方运输费用是指土方从开挖地运到堆放地的过程中所涉及的费用。
土方运输费用的计算主要包括以下几个方面:(1)运输车辆费用:根据所需的运输车辆种类和数量,结合车辆的租赁费用和燃料消耗量来计算;(2)行驶路程费用:根据运输车辆行驶的距离和所在地区的运输费用标准,计算行驶路程费用;(3)人工费用:包括驾驶员和押运人员的人工费用。
3. 土方处理费用:土方处理费用是指土方被挖掘后需要进行填埋或堆放的费用。
土方处理费用的计算主要包括以下几个方面:(1)填埋费用:如果土方需要进行填埋,需要考虑填埋场的租赁费用和填埋作业的人工费用;(2)堆放场费用:如果土方需要堆放在场地上,需要考虑堆放场的租赁费用和堆放作业的人工费用。
四、土石方开挖单价明细实例计算以某工程为例,计划开挖土石方量为5000m³。
根据以上计算方法,假设相关费用如下:1. 土方开挖费用:人工费用为20元/m³,机械设备费用为50元/m³,燃料费用为10元/m³。
土石方开挖计算方式一、土石方开挖计算的基本原理土石方开挖计算是通过测量和计算开挖区域的不同层次、不同部分的体积,从而确定开挖量的大小。
土石方开挖计算的基本原理是以工程地质勘探结果或现场勘察结果为依据,通过采用测量和计算的方法,确定开挖的体积和深度,并以此为基础进行土石方的资源调配和施工计划的制定。
二、土石方开挖计算的方法1.土方开挖计算土方开挖计算可以按照地面平坦条件、规模、地段等因素使用不同的方法,主要分为平面面积法、土方表面积法、填挖料比法等。
(1)平面面积法平面面积法是通过测量工程地面的各个平面形状的面积,然后将面积乘以开挖深度即可计算出土方的体积。
这种方法适用于地面平坦,且土方开挖的深度较大的情况。
(2)土方表面积法土方表面积法是通过测量土方表面的曲线面积来计算土方的体积。
这种方法适用于土方开挖比较复杂,地形起伏较大的情况。
(3)填挖料比法填挖料比法是根据填方区和挖方区的体积比例来计算土方的开挖量。
填方区是指需要用土方进行填充的区域,而挖方区是指需要开挖土方的区域。
通过计算填方区和挖方区的体积差异,可以确定土方的开挖量。
2.石方开挖计算石方开挖计算主要是通过测量石方的体积和重量来完成。
常用的石方开挖计算方法有直接测量法、测量溜子法和重量法等。
(1)直接测量法直接测量法是通过在挖方区域内进行钻探或测量,直接得到石方的长度、宽度和高度等尺寸,然后计算石方的体积。
这种方法适用于石方开挖比较规则的情况。
(2)测量溜子法测量溜子法是通过在挖方区域中安装溜子,然后将石方放在溜子上,通过测量溜子的长度和角度等参数来计算石方的体积。
这种方法适用于石方开挖较大,形状复杂的情况。
(3)重量法重量法是通过使用吊机或卡车等设备将石方装载到秤上,测量石方的重量,然后通过密度的插值计算石方的体积。
这种方法适用于石方开挖比较大,形状不规则的情况。
三、土石方开挖计算的注意问题1.勘察精度要求高2.弥补地形起伏的精度误差在进行土石方开挖计算时,由于地形起伏的存在,可能会导致计算结果的误差。
土石方计算规则范文一、开挖量计算1.开挖量计算的基本公式为:开挖量(m³)=面积(㎡)×均边高(m)其中,面积指的是开挖区域的水平面积,均边高指的是开挖面的平均高度。
2.对于复杂形状的开挖区域,可以将开挖区域划分成多个简单形状的区域,分别计算各个区域的开挖量,然后将各个区域的开挖量相加得到总的开挖量。
3.在实际工程中,为了考虑开挖过程中的不确定性因素,通常会在计算结果中增加一定的开挖余量,以确保施工安全,避免出现开挖量不足的情况。
二、填方量计算1.填方量计算的基本公式为:填方量(m³)=面积(㎡)×均边高(m)其中,面积指的是填方区域的水平面积,均边高指的是填方面的平均高度。
2.对于复杂形状的填方区域,可以将填方区域划分成多个简单形状的区域,分别计算各个区域的填方量,然后将各个区域的填方量相加得到总的填方量。
3.在实际工程中,为了考虑填方过程中的不确定性因素,通常会在计算结果中增加一定的填方余量,以确保施工安全,避免出现填方量不足的情况。
三、边坡体积计算1.边坡体积计算是指计算边坡面积与边坡高度的乘积,得到边坡的体积。
边坡体积计算一般用于坡面绿化、护坡设计等情况。
2.边坡体积计算的基本公式为:边坡体积(m³)=面积(㎡)×高度(m)其中,面积指的是边坡的水平面积,高度指的是边坡的高度。
3.对于复杂形状的边坡区域,可以将边坡区域划分成多个简单形状的区域,分别计算各个区域的边坡体积,然后将各个区域的边坡体积相加得到总的边坡体积。
四、注意事项1.在土石方计算中,需要严格按照设计图纸和工程规范进行计算,确保计算的准确性。
2.在计算中需要考虑附加因素,如开挖与填方的土质、土体收缩、土方的堆取损耗等。
3.土石方计算中的单位统一使用国际单位制,即立方米(m³)作为计量单位。
4.计算结果应进行后期检查和确认,确保计算结果的准确性。
总之,土石方计算规则是土地开发、路基工程以及土建施工中不可或缺的一部分,准确计算土石方量对工程的顺利进行和成本控制具有重要意义。
工程量计算规则、常用计算面积及体积计算公式、附参考表(土石...分享首次分享者: shuchang已被分享51次评论(0)复制链接分享转载举报工程量计算规则、常用计算面积及体积计算公式、附参考表(土石方工程)一、平整场地建筑物场地厚度在±30cm以内的挖、填、运、找平。
1、平整场地计算规则(1)清单规则:按设计图示尺寸以建筑物首层面积计算。
(2)定额规则:按设计图示尺寸以建筑物首层面积计算。
2、平整场地计算方法(1)清单规则的平整场地面积:清单规则的平整场地面积=首层建筑面积(2)定额规则的平整场地面积:定额规则的平整场地面积=首层建筑面积3、注意事项(1)、有的地区定额规则的平整场地面积:按外墙外皮线外放2米计算。
计算时按外墙外边线外放2米的图形分块计算,然后与底层建筑面积合并计算;或者按“外放2米的中心线×2=外放2米面积”与底层建筑面积合并计算。
这样的话计算时会出现如下难点:①、划分块比较麻烦,弧线部分不好处理,容易出现误差。
②、2米的中心线计算起来较麻烦,不好计算。
③、外放2米后可能出现重叠部分,到底应该扣除多少不好计算。
(2)、清单环境下投标人报价时候可能需要根据现场的实际情况计算平整场地的工程量,每边外放的长度不一样。
二、大开挖土方1、开挖土方计算规则(1)、清单规则:挖基础土方按设计图示尺寸以基础垫层底面积乘挖土深度计算。
(2)、定额规则:人工或机械挖土方的体积应按槽底面积乘以挖土深度计算。
槽底面积应以槽底的长乘以槽底的宽,槽底长和宽是指混凝土垫层外边线加工作面,如有排水沟者应算至排水沟外边线。
排水沟的体积应纳入总土方量内。
当需要放坡时,应将放坡的土方量合并于总土方量中。
2、开挖土方计算方法(1)、清单规则:①、计算挖土方底面积:方法一、利用底层的建筑面积+外墙外皮到垫层外皮的面积。
外墙外边线到垫层外边线的面积计算(按外墙外边线外放图形分块计算或者按“外放图形的中心线×外放长度”计算。
土石方工程量计算规则常用计算面积及体积计算公式1.挖方体积计算公式:挖方体积是指开挖土石方的体积。
常用的计算公式为:挖方体积=面积×坡度×深度其中,面积是指需要挖掘的地表面积;坡度是指地表和挖方坡面之间的夹角;深度是指挖方的深度。
在实际计算中,可以根据需要将地表和挖方坡面划分为若干个水平层面,然后对每个层面进行体积计算,最后将各个层面的体积相加即可得到总的挖方体积。
2.填方体积计算公式:填方体积是指填充土石方的体积。
常用的计算公式为:填方体积=面积×坡度×填方高度其中,面积是指需要填充的地表面积;坡度是指填方坡面和地表之间的夹角;填方高度是指填方的高度。
与挖方体积计算类似,可以将地表和填方坡面划分为若干个水平层面,分别计算各层面的填方体积,然后相加得到总的填方体积。
3.表面积计算公式:表面积计算主要用于计算挖方或填方的工程面积。
常用的计算公式包括以下几种:-平面面积:平面面积是指需要挖方或填方的地表面积,可以通过测量直接得到。
-梯形面积:梯形面积常用于计算开挖斜坡的表面积,计算公式为:梯形面积=(上底+下底)×高÷2其中,上底和下底分别为梯形两个底边的长度,高为梯形的高度。
-圆形面积:圆形面积常用于计算挖掘圆形坑的表面积,计算公式为:圆形面积=π×半径²-截面面积:截面面积常用于计算挖掘、填方等工程的横截面面积,具体计算方法根据截面形状的不同而不同,如矩形截面的面积计算公式为:矩形截面面积=长×宽其中,长和宽分别为截面的长和宽。
以上是土石方工程量计算中常用的计算面积和体积的公式,可以根据具体情况选择适合的公式进行计算,以得到准确的工程量。
在实际应用过程中,还需要考虑到工程地质条件、施工工艺要求以及测量误差等因素,以确保计算结果的准确性。
土石方工程量计算公式一、挖方量的计算公式:1.侧坡开挖法计算公式:挖方量=(A1+A2)×L×h其中,A1为底宽,A2为顶宽,L为坡长,h为坡高。
2.填方计算公式:填方量=A×L×h其中,A为左坡面与右坡面相交的面积,L为两坡面相交的水平长度,h为填土的高度。
3.坑底开挖法计算公式:挖方量=(B1+B2)×L×h其中,B1为底宽,B2为顶宽,L为坑长,h为坑深。
4.线型法计算公式:挖方量=(A1+A2)×L×h其中,A1为上底宽,A2为下底宽,L为长度,h为高度。
5.截面面积平均法计算公式:挖方量=(A1+A2)/2×L×h其中,A1为上底宽,A2为下底宽,L为交面长度,h为高度。
6.中和整顿法计算公式:挖方量=(A1+A2)×L×h其中,A1为上底宽,A2为下底宽,L为长度,h为高度。
以上公式适用于不同的挖方或填方方案,根据具体的工程情况和施工要求选择相应的公式进行计算。
二、填方量的计算公式:填方的计算公式与挖方类似,也可根据具体的填方形式选择相应的公式进行计算。
填方的计算公式主要包括:1.侧坡填方法计算公式:填方量=(A1+A2)×L×h其中,A1为底宽,A2为顶宽,L为坡长,h为坡高。
2.坑底填方法计算公式:填方量=(B1+B2)×L×h其中,B1为底宽,B2为顶宽,L为坑长,h为坑深。
3.线型法计算公式:填方量=(A1+A2)×L×h其中,A1为上底宽,A2为下底宽,L为长度,h为高度。
4.截面面积平均法计算公式:填方量=(A1+A2)/2×L×h其中,A1为上底宽,A2为下底宽,L为交面长度,h为高度。
5.中和整顿法计算公式:填方量=(A1+A2)×L×h其中,A1为上底宽,A2为下底宽,L为长度,h为高度。
土石方工程量计算公式土石方工程一、人工平坦场所:S=S底 +2*L 外 +16二、挖沟槽:1.垫层底部放坡 :V=L*(a+2c+kH)*H2.垫层表面放坡V=L*{(a+2c+KH1)H1+(a+2c)H2}三、挖基坑(放坡)方形 : V=( a+2c+KH)* ( b+2c+KH)*H+1/3*K2H3圆形 : V= ∏/3*h*(R2+Rr+r2)放坡系数类型放坡起点人工挖土机械挖土坑内作业坑上作业一、二类型 1 :1:1:三类土1:1:1:四类土1:1:1:一、基坑土方工程量计算(一)基坑土方量计算基坑土方量的计算,可近似地按拟柱体体积公式计算(图1— 8)。
图 1— 8 基坑土方量计算图1—9基坑土方量计算V=H*(A'+4A+A'')/6H ——基坑深度(m)。
A1、 A2—— 基坑上下两底面积(m2)。
A0 —— 基坑中截面面积( m2)。
二、计算平坦场所土方工程量①四棱柱法A 、方格四个角点所有为挖或填方时(图 1— 16),其挖方或填方体积为:式中: h1、h2、h3、h4、——方格四个角点挖或填的施工高度, 以绝对值带入 ( m );a —— 方格边长 (m) 。
图 1—16角点全填或全挖;图 1— 17 角点二填或二挖;图B 、方格四个角点中,部分是挖方,部分是填方时(图1— 18角点一填三挖1— 17),其挖方或填方体积分别为:C 、方格三个角点为挖方,另一个角点为填方时(图 1— 18),其填方体积为:其挖方体积为:②三棱柱法计算时先把方格网顺地形等高线将各个方格区分红三角形(图1— 19)图 1—19按地形方格区分红三角形每个三角形的三个角点的填挖施工高度,用 h1、 h2、 h3 表示。
A 、当三角形三个角点所有为挖或填时(图 1— 20a ),其挖填方体积为:式中: a ——方格边长( m );h1、 h2、 h3——三角形各角点的施工高度,用(m)代入。
土石方工程量计算
1.土方开挖量计算:
土方开挖量=A*H*N
其中,A为横断面积,H为土层厚度,N为开挖段数。
2.土方填方量计算:
土方填方量=A*H*N
其中,A为横断面积,H为土层厚度,N为填方段数。
3.石方开挖量计算:
石方开挖量=A*H*N
其中,A为横断面积,H为石方层厚度,N为开挖段数。
4.石方填方量计算:
石方填方量=A*H*N
其中,A为横断面积,H为石方层厚度,N为填方段数。
在实际工程中,需要根据工地现场情况和设计要求,进行土石方工程量计算。
以下是具体计算步骤:
1.土方开挖量计算:
首先根据工地横断面的几何形状和地质情况,计算每段横断面的面积A和土层厚度H。
然后根据设计要求,确定开挖的段数N。
最后,根据土方开挖量计算公式,计算土方开挖量。
2.土方填方量计算:
类似于土方开挖量计算,根据工地横断面的几何形状和地质情况,计算每段横断面的面积A和土层厚度H。
然后根据设计要求,确定填方的段数N。
最后,根据土方填方量计算公式,计算土方填方量。
3.石方开挖量和石方填方量计算:
对于石方开挖和填方量计算,步骤和土方开挖和填方量计算类似,只需将土方开挖量和填方量计算公式中的土层厚度H替换为石方层厚度。
需要注意的是,在进行土石方工程量计算时,需要准确获取地质资料和工地现场的实际情况,以便对几何形状和地质情况进行准确的计算。
同时,对于不规则形状的横断面,可以采用划分为若干简单几何形状,分别计算每个几何形状的体积,最后进行合计。
开挖转运土石方计算公式在土石方工程中,开挖和转运土石方是非常重要的环节。
开挖是指将地面上的土石方挖掘出来,转运是指将挖出来的土石方运输到指定的地点。
在进行土石方工程时,需要对开挖和转运的土石方进行计算,以确定工程所需的土石方量。
为了方便工程师和施工人员进行计算,可以使用一些公式来帮助计算土石方量。
开挖土石方量的计算公式:开挖土石方量 = 开挖面积×开挖深度。
在进行土石方工程时,首先需要确定开挖的面积和深度。
开挖面积可以通过测量地面的长度和宽度来确定,开挖深度则可以通过测量地面到开挖深度的高度来确定。
通过这两个参数,可以计算出开挖的土石方量。
转运土石方量的计算公式:转运土石方量 = 载重量×运输次数。
在进行土石方工程时,挖掘出来的土石方需要通过运输车辆进行转运。
为了确定所需的运输次数,可以使用以下公式来计算转运的土石方量。
载重量是指每辆运输车辆所能携带的土石方重量,运输次数则是指需要进行多少次运输才能将全部土石方运输到指定地点。
总土石方量的计算公式:总土石方量 = 开挖土石方量 + 转运土石方量。
通过以上两个公式,可以计算出土石方工程所需的总土石方量。
这样可以帮助工程师和施工人员确定所需的土石方数量,从而进行合理的规划和安排。
除了以上的基本计算公式外,还可以根据实际情况进行一些修正和调整。
例如,考虑到土石方的堆放和运输过程中可能会有一定的损耗,可以在计算公式中加入损耗率进行修正。
另外,还可以根据运输路线的距离和地形条件进行调整,以更准确地计算出土石方量。
在进行土石方工程时,合理的土石方量计算是非常重要的。
只有通过科学的计算方法,才能确保工程所需的土石方数量是准确的,从而避免因土石方数量不足或过剩而导致的浪费和延误。
因此,工程师和施工人员在进行土石方工程时,需要充分了解土石方量的计算方法,并根据实际情况进行合理的计算和调整。
除了以上的基本计算公式外,还可以根据实际情况进行一些修正和调整。
我来给你个,要给高分啊建筑工程主要工程量计算规则及公式
:
一、平整场地:建筑物场地厚度在±30cm以内的挖、填、运、找平.
1、平整场地计算规则
(1)清单规则:按设计图示尺寸以建筑物首层面积计算.
(2)定额规则:按设计图示尺寸以建筑物外墙外边线每边各加2米以平方米面积计算. 2、平整场地计算公式
S=(A+4)×(B+4)=S底+2L外+16
式中:S———平整场地工程量;A———建筑物长度方向外墙外边线长度;B———建筑物宽度方向外墙外边线长度;S底———建筑物底层建筑面积;L外———建筑物外墙外边线周长.
该公式适用于任何由矩形组成的建筑物或构筑物的场地平整工程量计算.
二、基础土方开挖计算
开挖土方计算规则
(1)、清单规则:挖基础土方按设计图示尺寸以基础垫层底面积乘挖土深度计算.
(2)、定额规则:人工或机械挖土方的体积应按槽底面积乘以挖土深度计算.槽底面积应以槽底的长乘以槽底的宽,槽底长和宽是指基础底宽外加工作面,当需要放坡时,应将放坡的土方量合并于总土方量中.
2、开挖土方计算公式:
(1)、清单计算挖土方的体积:土方体积=挖土方的底面积×挖土深度.
(2)、定额规则:基槽开挖:V=(A+2C+K×H)H×L.式中:V———基槽土方量;A———槽底宽度;C———工作面宽度;H———基槽深度;L———基槽长度..
其中外墙基槽长度以外墙中心线计算,内墙基槽长度以内墙净长计算,交接重合出不予扣除.基坑开挖:V=1/6H[A×B+a×b+(A+a)×(B+b)+a×b].式中:V———基坑体积;A—基坑上口长度;B———基坑上口宽度;a———基坑底面长度;b———基坑底面宽度.
三、回填土工程量计算规则及公式
1、基槽、基坑回填土体积=基槽(坑)挖土体积-设计室外地坪以下建(构)筑物被埋置部分的体积.
式中室外地坪以下建(构)筑物被埋置部分的体积一般包括垫层、墙基础、柱基础、以及地下建筑物、构筑物等所占体积
2、室内回填土体积=主墙间净面积×回填土厚度-各种沟道所占体积
主墙间净面积=S底-(L中×墙厚+L内×墙厚)
式中:底———底层建筑面积;L中———外墙中心线长度;L内———内墙净长线长度.回填土厚度指室内外高差减去地面垫层、找平层、面层的总厚度,如右图:
四、运土方计算规则及公式:
运土是指把开挖后的多余土运至指定地点,或是在回填土不足时从指定地点取土回填.土方运输应按不同的运输方式和运距分别以立方米计算.
运土工程量=挖土总体积-回填土总体积
式中计算结果为正值时表示余土外运,为负值时表示取土回填.
L形基坑开挖,计算开挖土方量
放坡比例1:0.5,基坑深6M,总长和总宽都是40M,其余的边都是20M,计算开挖土方量?用官方公式算{V=H/6*(A1+A0/4+A2)}
总长和总宽就是最长的两条边都是40M,其余的边都是20M,公式就是土方量体积计算公
官方公式{V=H/6*(A1+A0/4+A2)}是拟柱体的计算公式,而
用基坑中截面* 开挖深度+ 1/3 * 坡度的平方* 开挖深度的立方.二者都不错,二个公式都常用.
按拟柱体公式计算:放坡比例1:0.5,则每边放坡3米.
基坑底面积=40*40-20*20=1200(或20*40+20*20=1200)
基坑中面积=43*43-20*20=1449(或43*23+23*20=1449)
基坑表面积=46*46-20*20=1716(或46*26+26*20=1716)
开挖方量=6/6*(1200+4*1449+1716)=8712立方
按四周放坡一至的公式计算:
开挖方量=1449*6+1/3*0.5的平方*6的立方=8712立方
二者结果完全一样.。
