地下室地坪施工技术交底地下室地坪施工技术交底一、施工前准备工作1. 地下室地坪施工前的检查a. 检查地面平整度,确保没有凸起、坑洼或扬尘的问题。
b. 检查地下室的排水系统,确保其正常运行。
c. 检查地下室的防水层,确保其完好无损。
2. 材料及设备准备a. 根据设计要求,准备所需的地坪材料,如水泥、石英砂、纤维加强材料等。
b. 准备所需的施工设备,如搅拌机、平整机、刮平板等。
二、地坪施工流程及要点1. 清洁地面a. 清除地面上的灰尘、杂物和油污。
b. 使用高压水枪清洗地面,确保地面干净。
2. 基础处理a. 检查地下室基础,确保无渗漏和结构问题。
b. 针对有渗漏问题的地下室,进行修补处理。
3. 底层施工a. 修补地坪基层的裂缝和缺陷。
b. 采用自流平水泥地坪材料,进行底层施工。
4. 中层施工a. 涂刷底漆,增强底层与面层之间的粘结力。
b. 铺设纤维网格布,提升地面的强度和耐久性。
c. 使用水泥砂浆进行中层施工。
5. 面层施工a. 使用特殊的地坪面漆进行面层施工。
b. 根据设计需求,涂刷地坪面漆的颜色和效果。
6. 养护及后续处理a. 新施工的地坪需要进行养护,保持湿润并避免受到外界物体的损伤。
b. 定期检查地坪的状况,进行维修和保养。
三、安全注意事项1. 在施工过程中,必须佩戴必要的个人防护装备,如安全帽、防护眼镜和手套。
2. 使用机械设备时,必须熟悉操作程序,并注意安全操作规范。
3. 施工现场必须设置明显的安全警示标识,避免他人进入施工区域。
四、本所涉及附件如下:1. 设计图纸及说明书2. 相关合同及协议3. 地下室排水系统图纸4. 地下室防水层检测报告五、本所涉及的法律名词及注释:1. 地下室:指建筑物下方的室内空间,通常用于储存、停车或其他特定用途。
2. 地坪施工:指在地面上进行涂覆、铺设或修复工作的施工过程。
3. 自流平水泥地坪材料:一种能够在施工过程中自然流平的水泥材料,用于地坪的底层施工。

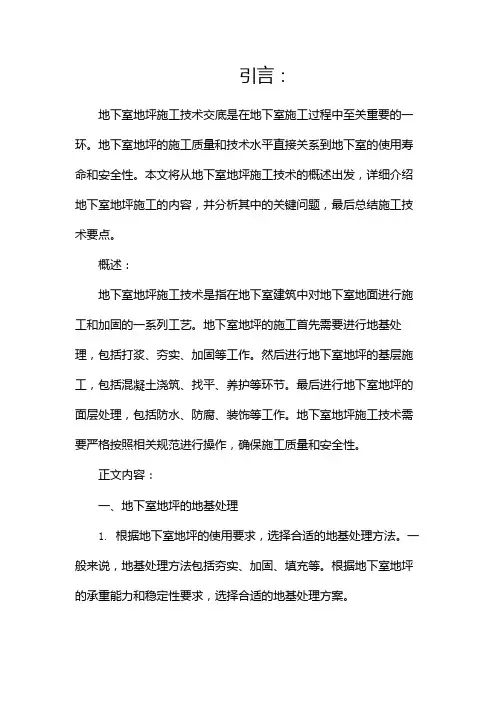

引言:地下室地坪施工技术交底是在地下室施工过程中至关重要的一环。
地下室地坪的施工质量和技术水平直接关系到地下室的使用寿命和安全性。
本文将从地下室地坪施工技术的概述出发,详细介绍地下室地坪施工的内容,并分析其中的关键问题,最后总结施工技术要点。
概述:地下室地坪施工技术是指在地下室建筑中对地下室地面进行施工和加固的一系列工艺。
地下室地坪的施工首先需要进行地基处理,包括打浆、夯实、加固等工作。
然后进行地下室地坪的基层施工,包括混凝土浇筑、找平、养护等环节。
最后进行地下室地坪的面层处理,包括防水、防腐、装饰等工作。
地下室地坪施工技术需要严格按照相关规范进行操作,确保施工质量和安全性。
正文内容:一、地下室地坪的地基处理1. 根据地下室地坪的使用要求,选择合适的地基处理方法。
一般来说,地基处理方法包括夯实、加固、填充等。
根据地下室地坪的承重能力和稳定性要求,选择合适的地基处理方案。
2. 夯实地基时,应选择合适的夯实方法,如机械夯实、人工夯实等。
夯实时应注意夯击力度和频率的控制,以保证地基夯实密实且均匀。
3. 加固地基时,应选择合适的加固材料,如钢筋、混凝土等。
加固地基时应注意加固材料的布置和固定,确保地基的强度和稳定性。
4. 填充地基时,应选择合适的填充材料,如砂土、碎石等。
填充地基时应注意填充材料的密实性和稳定性,避免地基下沉或松动。
5. 在地基处理过程中,应进行充分的检测和监控,确保地基处理质量符合要求。
二、地下室地坪的基层施工1. 混凝土浇筑是地下室地坪基层施工的关键环节。
在进行混凝土浇筑前,应进行充分的准备工作,如清洁地面、搭建模板等。
2. 在进行混凝土浇筑时,应注意混凝土的配料比例和浇筑工艺。
按照设计要求,控制混凝土的坍落度和浇筑速度,避免混凝土出现裂缝或坍塌的情况。
3. 混凝土浇筑后,应进行找平和养护。
找平过程中,应选择合适的找平工艺和施工方法,保证地坪的平整度和水平度。
4. 在进行养护时,应根据混凝土的特性和环境条件,选择合适的养护方法和时间。
1. 工程名称:[项目名称]2. 工程地点:[具体地址]3. 工程规模:[工程规模描述]4. 施工单位:[施工单位名称]5. 施工班组:[施工班组名称]二、安全技术交底内容1. 个人防护(1)作业人员进入施工现场必须戴好安全帽,扣好帽带,并正确使用个人劳动保护用品。
(2)高处作业人员必须系好安全带,做好安全防护措施。
(3)禁止酒后进入施工现场,禁止高空抛物。
(4)施工现场严禁游烟,抽烟到指定地点。
2. 操作规程及安全要求(1)作业人员必须身体健康,持有效操作证,方可独立操作。
(2)施工前,对施工人员进行安全技术培训,确保其掌握相关操作技能。
(3)脚手架、工作平台和斜道应绑扎牢固,探头板应及时绑扎搭好,脚手架上的钉子等障碍物应清除干净。
(4)高处作业或较深的地下作业,必须设有供操作人员上下的走道。
(5)夜间施工应有足够的照明,临时电线必须架空在2.5m高以上,在深坑和潮湿地点施工必须使用低压安全照明。
3. 泵送设备使用及安全(1)泵送设备放置应离基坑、结构边缘保持一定距离,在布料杆动作范围内无障碍物,无高压线。
(2)水平泵送的管道敷设线路应接近直线,少弯曲,管道与管道支撑必须紧固可靠,管道接头处应密封可靠。
(3)严禁将垂直管道直接装接在泵的输出口上,应在垂直管架设的前端装接长度不小于10m的水平管。
(4)当布料杆处于全伸状态时,严禁移动车身。
作业中需要移动时,应将上段布料杆折叠固定,移动速度不超过10km/h。
4. 混凝土浇筑及振捣(1)浇筑前,检查模板、钢筋等是否符合要求,确保施工质量。
(2)浇筑过程中,严格控制混凝土的坍落度,确保混凝土均匀、密实。
(3)振捣棒使用前,检查各部位连接牢固,旋转方向正确,清洁。
(4)振捣棒操作人员必须戴绝缘手套、穿绝缘鞋,防止触电。
(5)浇筑离地2m以上框架、过梁等部位时,应搭设操作平台,铺满绑牢跳板,严禁直接站在模板或支架上操作。
5. 雨季施工及安全(1)雨季施工要注意电气设备的防雨、防潮、防触电。
地下室金刚石砂地坪技术交底1. 项目介绍地下室金刚石砂地坪是一种高效耐磨的地面铺装材料,适用于地下室、车库、仓库等需要承受重载物品和频繁运输的区域。
本文档将详细介绍地下室金刚石砂地坪的技术要求和施工交底事项。
2. 材料准备2.1 金刚石砂地坪材料:确保选用高质量的金刚石砂地坪材料,满足相关标准要求。
2.2 底层处理材料:选择合适的底层处理材料,如底漆和防潮层,以确保地坪的粘结性和防潮性能。
3. 工程施工要求3.1 地面准备:将施工区域进行清理,确保地面平整、清洁,并处理好任何存在的裂缝或破损。
3.2 施工工序:按照金刚石砂地坪施工的工艺进行操作,包括底漆施工、中间层施工和面层施工。
3.3 施工环境要求:施工过程中,确保室内的温度和湿度处于合适的范围,以保证地坪的质量。
3.4 施工工具:选择适当的工具和设备进行施工,如刷子、辊子和涂料喷枪等。
4. 安全注意事项4.1 防护措施:在施工现场设置明显的警示标志,并提供必要的个人防护装备。
4.2 通风措施:确保施工区域有良好的通风条件,避免工人长时间吸入有害气体。
4.3 废弃物处理:正确处理施工过程中产生的废弃物,避免对环境造成污染。
5. 施工后维护5.1 保养周期:地下室金刚石砂地坪的保养周期一般为3至5年,根据实际使用情况定期进行保养。
5.2 清洁方法:使用中性清洁剂和软质拖把进行清洁,避免使用过于侵蚀性的清洁剂。
5.3 注意事项:避免尖锐物体和重物碰撞地坪表面,以免造成划痕和损坏。
请在施工前详细阅读本文档,并根据其中的要求进行实际操作。
如有任何疑问或需要进一步的指导,请随时与相关负责人联系。

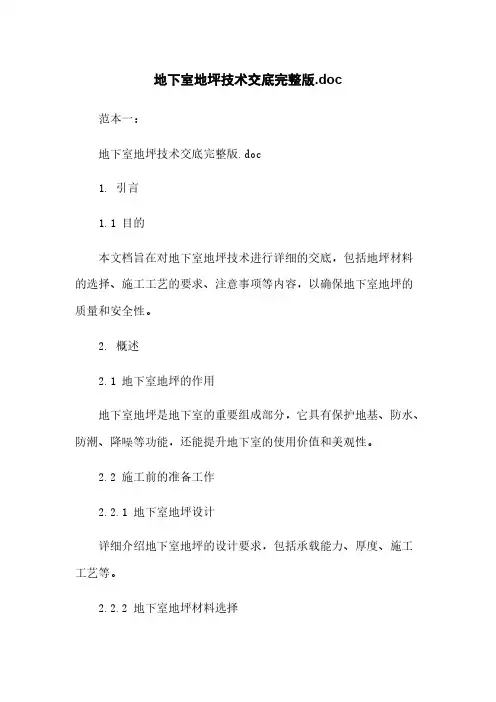

地下室地坪技术交底完整版.doc范本一:地下室地坪技术交底完整版.doc1. 引言1.1 目的本文档旨在对地下室地坪技术进行详细的交底,包括地坪材料的选择、施工工艺的要求、注意事项等内容,以确保地下室地坪的质量和安全性。
2. 概述2.1 地下室地坪的作用地下室地坪是地下室的重要组成部分,它具有保护地基、防水、防潮、降噪等功能,还能提升地下室的使用价值和美观性。
2.2 施工前的准备工作2.2.1 地下室地坪设计详细介绍地下室地坪的设计要求,包括承载能力、厚度、施工工艺等。
2.2.2 地下室地坪材料选择常用的地下室地坪材料,包括水泥基地坪、环氧地坪、塑料地坪等,对材料的特点、适用范围进行介绍。
2.2.3 地下室地坪施工工艺详细描述地下室地坪施工的步骤和工艺要求,包括底层处理、涂料选用、施工工具选择等。
3. 施工过程3.1 基层处理介绍地下室地坪施工前对基层的处理要求,包括清洁、修补、封闭孔洞等。
3.2 涂料施工具体描述各个涂料施工的步骤,包括涂料的搅拌、刷涂或喷涂、固化等。
3.3 表面处理介绍地下室地坪施工完成后对地坪表面的处理措施,包括打磨、封孔等。
4. 注意事项地下室地坪施工中需要注意的事项,如临时保护、防水措施、施工环境要求等。
5. 相关附件本文档涉及以下附件:地下室地坪施工方案、地下室地坪施工图纸、地坪材料测试报告等。
6. 法律名词及注释6.1 法律名词1:XX法注释:该法是我国关于建筑施工的法律法规,对地下建筑施工有着详细的规定。
6.2 法律名词2:XX条款注释:该条款对于地下室地坪的施工质量提出了具体的要求。
范本二:地下室地坪技术交底完整版.doc1. 引言1.1 目的本文档旨在对地下室地坪技术进行全面交底,包括地下室地坪的设计、施工过程、质量要求等内容,以保证地下室地坪施工的顺利进行。
2. 概述2.1 地下室地坪的作用地下室地坪是地下室中重要的组成部分,它具备保护基础、保温隔热、防水防潮、美观等多种功能。

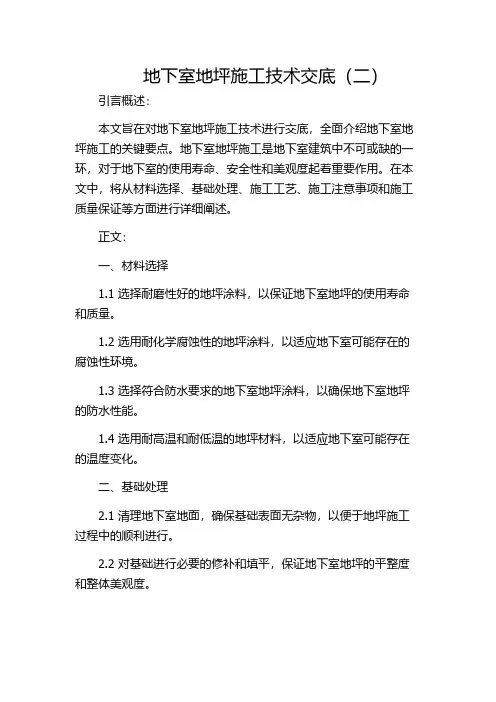

地下室地坪施工技术交底(二)引言概述:本文旨在对地下室地坪施工技术进行交底,全面介绍地下室地坪施工的关键要点。
地下室地坪施工是地下室建筑中不可或缺的一环,对于地下室的使用寿命、安全性和美观度起着重要作用。
在本文中,将从材料选择、基础处理、施工工艺、施工注意事项和施工质量保证等方面进行详细阐述。
正文:一、材料选择1.1 选择耐磨性好的地坪涂料,以保证地下室地坪的使用寿命和质量。
1.2 选用耐化学腐蚀性的地坪涂料,以适应地下室可能存在的腐蚀性环境。
1.3 选择符合防水要求的地下室地坪涂料,以确保地下室地坪的防水性能。
1.4 选用耐高温和耐低温的地坪材料,以适应地下室可能存在的温度变化。
二、基础处理2.1 清理地下室地面,确保基础表面无杂物,以便于地坪施工过程中的顺利进行。
2.2 对基础进行必要的修补和填平,保证地下室地坪的平整度和整体美观度。
2.3 针对地面潮湿情况,进行适当的防潮处理,以防止地下室地坪受潮脱落。
三、施工工艺3.1 进行底涂施工,确保地下室地坪与基础的牢固连接。
3.2 进行主涂施工,确保地下室地坪表面的光滑度和质感。
3.3 进行面漆施工,提升地下室地坪的耐磨性和抗污性。
3.4 进行涂层固化,保证地下室地坪的强度和耐久性。
3.5 进行封面处理,以提高地下室地坪的亮度和光反射性。
四、施工注意事项4.1 施工前需对施工工地进行充分的通风和防尘措施,以保证施工场所的安全性和施工质量。
4.2 施工过程中需遵循施工要求,控制好涂料的用量和涂布的厚度,以避免出现涂料质量不合格的情况。
4.3 施工时需注意涂料之间的配合性,确保各涂层之间的粘结牢固性。
4.4 施工完毕后需进行充分的养护,提高地下室地坪的使用寿命和质量稳定性。
4.5 施工过程中需严格按照相关规范和标准进行操作,确保地下室地坪施工质量的合格性。
五、施工质量保证5.1 施工前需进行充分的技术交底,确保施工人员对地下室地坪施工技术的理解和操作要求的一致性。
地下室地坪技术交底一、工程概述本工程地下室地坪施工面积较大,为了确保地坪的施工质量和使用功能,特进行本次技术交底。
二、施工准备1、材料准备(1)水泥:选用强度等级不低于 425 级的普通硅酸盐水泥,水泥应具有出厂合格证和复试报告。
(2)砂:中砂或粗砂,含泥量不大于 3%。
(3)石子:粒径 5~25mm,含泥量不大于 2%。
(4)外加剂:根据设计要求选用合适的外加剂,如减水剂、早强剂等。
2、主要机具(1)混凝土搅拌机、运输车辆、平板振动器、抹光机等。
(2)手推车、铁锹、铁抹子、水平刮杠、水平尺等。
3、作业条件(1)地下室结构验收合格,墙、柱上的水平控制线已弹好。
(2)基层清理干净,无积水、杂物,并浇水湿润。
(3)穿过楼板的立管已安装完毕,管洞堵塞密实。
(4)预埋在地面内的各种管线已安装完毕,并经过隐蔽验收。
三、施工工艺流程1、基层处理将基层表面的浮浆、杂物等清理干净,用凿毛机对基层进行凿毛处理,使基层表面粗糙,增加与面层的粘结力。
然后用清水冲洗基层,确保基层表面干净、湿润。
2、找标高、弹线根据墙上的水平控制线,向下量测出地坪面层的标高,并弹在墙、柱上。
3、铺设钢筋网片在基层上铺设钢筋网片,钢筋网片的间距应符合设计要求,一般为150~200mm。
钢筋网片应绑扎牢固,位置准确。
4、搅拌混凝土(1)混凝土的配合比应根据设计要求和试验确定,确保混凝土的强度和坍落度符合要求。
(2)搅拌混凝土时,应严格按照配合比计量,控制好水灰比和搅拌时间。
5、浇筑混凝土(1)将搅拌好的混凝土均匀铺设在基层上,用平板振动器振捣密实,直至表面泛浆。
(2)混凝土浇筑应连续进行,如必须间歇,其间歇时间应尽量缩短,并应在前层混凝土初凝之前,将次层混凝土浇筑完毕。
6、抹面压光(1)混凝土振捣密实后,用刮杠刮平,然后用木抹子搓平,铁抹子压光。
(2)压光应分三遍进行,第一遍在面层初凝前进行,第二遍在面层终凝前进行,第三遍在面层终凝后进行。
一、交底目的为确保地下室打地面施工过程中的安全,防止事故发生,提高施工人员的安全意识和操作技能,特进行安全技术交底。
二、施工人员要求1. 所有参与地下室打地面施工的人员必须经过专业培训,持有相应的操作资格证书。
2. 施工前必须进行安全教育,了解本工程的安全技术要求。
3. 严格遵守施工规范和操作规程,不得违章作业。
三、施工前的准备工作1. 现场勘查:对地下室施工现场进行详细勘查,了解地质情况、地下管线分布、周围环境等,确保施工安全。
2. 材料设备检查:检查施工所需材料、设备是否符合要求,如模板、钢筋、混凝土、工具等。
3. 施工方案:制定详细的施工方案,包括施工顺序、施工工艺、安全措施等。
四、安全技术措施1. 模板支撑系统:- 模板支撑不得使用腐朽、扭曲、劈裂的材料。
- 顶撑要垂直、底部平整坚实,并加垫木。
- 木楔要钉牢,并用横顺拉杆和剪刀撑拉结牢固。
- 采用桁架支撑应严格检查,发现变形、螺栓松动等应及时修复。
2. 钢筋工程:- 钢筋加工前应检查钢筋的规格、尺寸、质量。
- 钢筋绑扎时应确保钢筋间距、保护层厚度符合设计要求。
- 钢筋焊接时应采取防触电措施。
3. 混凝土工程:- 混凝土配合比应准确,确保混凝土强度和质量。
- 混凝土浇筑过程中应防止漏浆、涨模等现象。
4. 高处作业:- 高处作业人员必须佩戴安全帽、安全带等防护用品。
- 高处作业平台应牢固可靠,并有防滑措施。
- 高处作业时,下方不得有人。
5. 机械设备:- 机械设备操作人员必须经过培训,熟悉操作规程。
- 机械设备运行前应检查设备状态,确保安全。
- 机械设备操作过程中应遵守安全操作规程。
五、应急处置1. 发现安全隐患应立即停止施工,并及时上报。
2. 发生安全事故应立即采取应急措施,并报告相关部门。
3. 事故发生后,应立即组织调查,查明原因,采取措施防止类似事故再次发生。
六、注意事项1. 施工过程中应密切关注天气变化,遇有恶劣天气应及时停止施工。
统表C01-3技术交底记录工程名称:编号:现场真缝砌筑实例4、浇筑找坡、振捣密实地面浇筑前1d浇水湿润,表面积水应予排除,浇筑前钢模应保持湿润。
严格按照设计蓝图找坡至排水沟及集水井,必须使用平板振动器或振动棒振捣密实。
5、机械提浆、压光在砼浇筑后使用滚筒碾压、木拖板拖平,在砼初凝后、终凝前使用磨光机进行提浆、二次收光,保证基面平滑。
6、养护、切缝视气温高低在面层压光交活24h内,洒水保持湿润,养护时间不少于7d。
大于6mX6m 必须设置伸缩缝,分缝同轴线(轴线与车位区域分仓线时应以车位区域分仓线分缝为准),缝宽20mm内,内填充硅胶嵌缝。
在砼强度达到设计强度的30%左右(一般情况为通宵磨光至第二天早上、视地下室气温一般第三天早上开始弹线切缝)必需进行切缝处理,切缝必须弹线,切缝深度具体不小于1/2地面厚度(至少30mm厚)为宜,缝宽5mm~10mm。
注:分缝及真缝做法详见项目签署的深化图。
三、金刚砂地面施工工艺要点步骤一:基层收平提浆施工要求:基层砼初凝时(一般约3~6h,也和气温、砼配合比有关),即可进行耐磨地坪施工,先在磨光机上安装圆盘,整体打磨砼并从周边逐渐向内收抹,起到平整和提浆作用。
注:砼初凝时间应根据作业环境、气候等环境决定。
一般脚踩下陷不超过5mm开始提浆铺设金刚砂耐磨材料。
步骤二:第一次铺撒金刚砂施工要求:第一次铺撒2/3金刚砂材料均匀的铺撒在砼表面(不均匀处用刮板刮匀),待材料吸收砼中的水分、表面出现返潮颜色变灰暗后,开始第一次抹平。
步骤三:揉压、抹平施工要求:采用装圆盘的磨光机碾磨分散,使其与基层混凝土浆结合在一起,注意不要搓抹过度。
墙边、柱边等边角区域可采用铁抹子人工揉压收平。
步骤四:第二次铺设金刚砂施工要求:随即将余下的1/3料铺撒在混凝土表面(第二次撒布视混凝土凝固状况,中间约间本表由施工单位填写,交底人员与接受交底人员各保存一份。
地下室混凝土地面技术交底Prepared on 22 November 2020地下室车库地面技术交底一、施工部位:A座地下室车库、人防混凝土地面。
二、施工做法:C25预拌混凝土地面。
三、施工准备:1、材料准备;预拌混凝土2、作业条件(1)施工前应在四周墙上弹好+50cm水平墨线。
(2)门框和地面预埋件、水电设备管线等均应施工完毕并经检查合格。
(3)各种立管孔洞等缝隙应先用细石混凝土灌实堵严(细小缝隙可用水泥砂浆灌堵)。
(4)办好作业层的结构隐蔽验收手续。
(5)作业层的天棚,墙柱饰面施工完毕。
四、操作工艺及施工要点(1)基层清理:基层必须清洁(无油污、浮浆、残灰以及杂物)且基层必须夯实,找平,施工前,必须提前一天用清水润湿基层,且不能有积水,影响面层厚度的凸出部分要凿开并洗擦干净,过度凹陷部位应事先用设计配比相同的混凝土找平。
(2)施工顺序基层清理平整浇水湿润打灰饼冲筋浇灌混凝土平板震动找平原浆压实敢光养护3、施工要点预拌混凝土其塌落度不应大于180mm。
(1)打灰饼、冲筋根据+50cm水平线,在地面四周做灰饼,然后拉线打中间灰饼再用干硬性水泥砂浆做软筋,软筋间距约左右,在有地漏和坡度要求的地面,应按设计要求做泛水和坡度(如机平台)。
(2)地梁上刷素水泥浆结合层:刷水灰比为~的素水泥浆,随刷随做面层,并控制一次涂刷面积不宜过大。
(3)混凝土地面操作预拌混凝土操作时先在两冲筋之间均匀地铺上混凝土比冲筋面略高,然后用刮尺以冲筋为准刮平、拍实,待表面水分稍干后用木抹子打磨(或打磨机),再用铁抹子抹光。
1)第二遍压光:在混凝土初凝前,即可用铁抹子压抹第二遍(此时人站在上面有脚印但不下陷,要用水泥袋纸包裹一整木板垫脚),要求不漏压,做到压实、压光、无凹坑,砂眼和踩的砂脚印都要填补压平。
2)第三遍压光:在混凝土终凝前,此时人踩上去有细微脚印,当试抹无抹纹时,即可用铁抹子抹压第三遍,压时手劲稍大一些,把第二遍压光时留下的抹纹细孔等抹平,达到压平、压实、压光。
地下室地坪施工技术交底2层(疏水板).doc 地下室地坪施工技术交底2层(疏水板).doc1. 施工前准备1.1 工程概况1.2 施工单位及人员1.3 相关技术要求1.4 安全措施2. 施工材料准备2.1 疏水板型号及规格2.2 水泥及砂浆配比2.3 其他施工材料3. 施工工序3.1 清理施工现场3.2 疏水板敷设3.2.1 疏水板切割3.2.2 疏水板铺设3.2.3 疏水板固定3.2.4 疏水板缝隙处理3.3 水泥砂浆调配3.4 地坪砂浆施工3.4.1 地坪砂浆铺设3.4.2 地坪砂浆抹平3.5 养护与防潮处理3.5.1 养护期间控制环境湿度3.5.2 防潮处理4. 施工注意事项4.1 施工环境要求4.2 材料储存要求4.3 施工工具选配4.4 施工工艺控制4.4.1 疏水板敷设工艺控制 4.4.2 地坪砂浆施工工艺控制4.5 施工质量监控5.1 清理施工现场5.2 施工记录整理5.3 工程验收及归档附件:1. 疏水板型号及规格表2. 水泥及砂浆配比表3. 其他施工材料清单法律名词及注释:1. 施工单位:承担地下室地坪施工的企业或个人。
2. 疏水板:用于防止地下室地坪受潮的材料。
3. 水泥:用于制作地坪砂浆的建筑材料。
4. 砂浆:用于地坪铺设及抹平的混合材料。
5. 养护期间:指地坪施工完成后,对其进行湿度控制及保养的时间段。
------------------------------------------------------------------------------------------------------------------地下室地坪施工技术交底2层(疏水板).doc1. 施工前准备1.1 工程概况1.2 施工单位及人员1.3 相关技术要求1.4 安全措施2. 施工材料准备2.1 疏水板型号及规格2.2 水泥及砂浆配比2.3 其他施工材料3. 施工工序3.1 清理施工现场3.2 疏水板敷设3.2.1 疏水板切割3.2.2 疏水板铺设3.2.3 疏水板固定3.2.4 疏水板缝隙处理3.3 水泥砂浆调配3.4 地坪砂浆施工3.4.1 地坪砂浆铺设3.4.2 地坪砂浆抹平3.5 养护与防潮处理3.5.1 养护期间控制环境湿度3.5.2 防潮处理4. 施工注意事项4.1 施工环境要求4.2 材料储存要求4.3 施工工具选配4.4 施工工艺控制4.4.1 疏水板敷设工艺控制 4.4.2 地坪砂浆施工工艺控制4.5 施工质量监控5.1 清理施工现场5.2 施工记录整理5.3 工程验收及归档附件:1. 疏水板型号及规格表2. 水泥及砂浆配比表3. 其他施工材料清单法律名词及注释:1. 施工单位:承担地下室地坪施工的企业或个人。
地下室地坪施工技术交底(一)引言概述:地下室地坪施工技术交底是指在地下室建设项目中,对地坪施工的技术要求、施工流程、注意事项等进行详细说明和交底的过程。
本文将从地坪施工前的准备工作、地坪材料的选择、地坪施工工艺、质量控制要点和安全注意事项等五个大点进行阐述,旨在提供一份全面的地下室地坪施工技术指导。
正文:一、地坪施工前的准备工作1. 地下室基础处理:对地下室基础进行清理、修复及检查,确保地坪施工前基础的平整和无裂缝。
2. 湿度检测:利用湿度测试仪对地下室的湿度进行检测,确保地坪施工条件符合要求。
3. 环境控制:对地下室进行通风换气,并确保温度和湿度处于适宜的范围内。
4. 测量与标线:对地下室进行精确的测量和标线工作,为地坪施工提供准确的尺寸和布置位置。
二、地坪材料的选择1. 材料性能要求:根据地下室的使用要求选择合适的地坪材料,如耐磨、耐腐蚀、防滑等性能。
2. 材料配比:根据地坪材料的性能要求和实际工程情况进行材料的配比,确保施工材料的质量和性能。
3. 环保考虑:选择符合环保要求的地坪材料,减少对环境的影响。
三、地坪施工工艺1. 清洁与打磨:对地下室基础进行彻底清洁,并进行打磨处理,提高地坪材料的附着力。
2. 底涂施工:按照地坪材料的要求进行底涂施工,并保证底涂的均匀、完整。
3. 中涂施工:根据地坪材料的要求进行中涂施工,注意施工的厚度和均匀性。
4. 面涂施工:进行地坪面涂工作,保证施工层的平整、光滑和均匀。
5. 后处理工作:施工结束后对地坪进行保护、养护和清洁工作,确保地坪的质量和使用寿命。
四、质量控制要点1. 施工工艺的掌握:熟悉和掌握地坪施工的工艺要求,确保施工流程的顺利进行。
2. 材料质量的保证:严格把控地坪材料的质量,并确保符合施工要求。
3. 施工质量的检查:对施工过程中的质量进行检查和监控,及时发现和解决问题。
4. 强度和平整度的控制:对地坪的强度和平整度进行检测,确保达到要求。
5. 颜色和美观度的把控:对地坪的颜色和美观度进行把控,使其符合设计要求。
地下室地坪技术交底
一、混凝土强度为C25采用商品混凝土,混凝土送到场后采用拖拉
机进行运输.
二、地下室主楼部份地坪不找坡,混凝土厚度15cm,地下室车库部
份混凝土最厚为15cm,坡向按设计要求,根据基体实际情况,坡度调整为1‰~4‰,取消排水沟。
三、准备工作:
1、抄平,墙面或柱面弹控制线,然后打巴,打巴间距为2m;
2、用打磨机将地坪打磨干净,不得有浮浆、砂浆;
3、建渣和其他杂物清理干净,不得积水;
4、分区进行浇筑,支撑模板,分区面积在400㎡~600㎡之间;
5、排水沟留40mm间隙,最后找坡浇筑;
6、劳动力控制在20人以上,根据实际情况,做为调整.
四、混凝土浇筑顺序:
1、严格控制好水灰比例,塌落度控制在13-16之间;
2、混凝土浇筑前用水泥浆清扫地面;
3、混凝土转运到浇筑点后,用锄头将其勾开、勾开,用振动器振
鼓至表面均匀,出现浮浆为宜,用靠尺赶平再进行找平和压
实;
4、正确撑握压光时间,压光次数必须达到3次(混凝土原浆光面,
不得用水泥光面);
5、地面压光后,通常在12小时内浇水养护(保证混凝土有足够的
湿润状态);
6、面层与底层结合应牢固,无空鼓、脱皮、裂纹、麻面、无抹子
印等缺陷,表面颜色均匀一致;
7、加强成品保护,混凝土浇筑后用栏杆将出口挡住,以免被除损
坏;
8、表面平整度允许偏差2mm .。
地下室地坪工程技术交底范本1:地下室地坪工程技术交底1. 工程概况地下室地坪工程位于项目的地下一层,总面积约5000平方米。
本工程主要包括地下室地坪的施工,包括基础处理、地面平整、材料选用等。
2. 施工流程2.1 基础处理2.1.1 地面准备:清理地面杂物、去除浮土及沉淀物。
2.1.2 基础处理:根据设计要求进行地基处理,如填土、夯实等。
2.1.3 基础检查:对基础处理的质量进行检查,确保符合设计要求。
2.2 地面平整2.2.1 地面打磨:使用打磨机对地面进行打磨,去除不平整的部分。
2.2.2 地面清理:清扫地面,确保平整度和清洁度。
2.2.3 地面修复:对地面进行修复处理,如填缝、修补等。
3. 材料选用3.1 地坪涂料:根据设计要求和项目特点,选用适合的地坪涂料,如环氧地坪漆、水性地坪漆等。
3.2 填缝材料:根据地坪材料特点,选用适合的填缝材料,如聚氨酯填缝剂、环氧填缝剂等。
3.3 施工工具:选用适合的施工工具,如打磨机、涂料刷等。
4. 施工注意事项4.1 做好安全防护工作,包括穿戴好安全帽、防护眼镜、防护手套等。
4.2 按照施工工艺进行作业,保证施工质量和进度。
4.3 确保施工现场的清洁,及时清理垃圾和杂物。
5. 附件本所涉及的附件如下:- 工程设计图纸- 地坪涂料厂家提供的产品手册- 基础处理的施工记录- 施工现场照片6. 法律名词及注释本所涉及的法律名词及注释如下:- 建筑工程质量管理条例:国家对建筑工程质量管理的相关法规。
- 地基基础处理规范:国家建筑规范中关于地基基础处理的规定。
范本2:地下室地坪工程技术交底1. 工程概况本工程是位于项目地下一层的地下室地坪工程,总面积约5000平方米。
本旨在提供对地下室地坪工程的详细技术交底,包括施工流程、材料选用、施工注意事项等。
2. 施工流程2.1 基础处理2.1.1 地面准备:清理地面杂物,包括去除地面上的浮土及沉淀物。
2.1.2 基础处理:根据设计要求进行地基处理,如填土、夯实等。

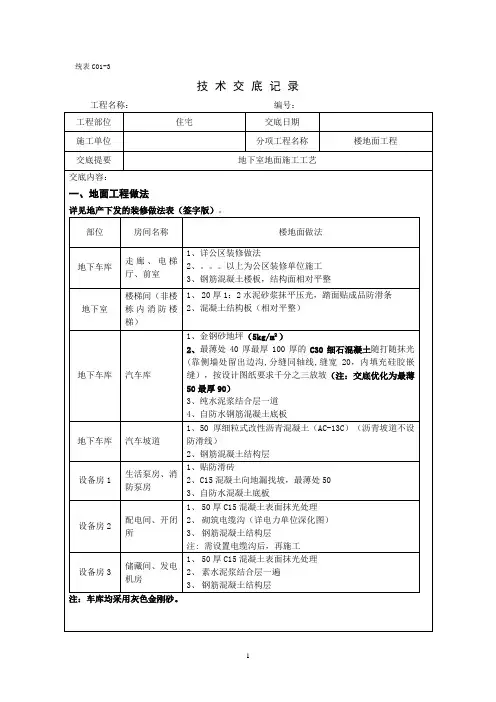

工程名称分项工程楼地面工程交底部位地下室日期
工程名称分项工程楼地面工程
交底部位地下室日期
一、地下室楼地面设计做法
★100厚C25细石砼面层,内配φ6@150钢筋(仅车库位置)。
二、施工准备
本工程地面细石混凝土均采用预拌混凝土。
施工前相关机具及现场准备情况如下:
1、机具准备
A、泵管、泵车到位,并安装好;
B、小型工具包括扫帚、2m铝合金刮杠、2m靠尺、木拖板、木抹子、铁抹子、平
锹、压光机。
2、现场准备
A、人防地漏管处理到位;
B、人防门增加的门下口横梁安装完毕;
C、敷设于砼层内的管线安装完毕并完成隐蔽验收;
D、根据现场贴的灰饼完成集水井外框安装并验收通过;
E、底板漏水位置处理完毕;
F、现场临时照明等准备到位。
三、施工工艺
1、工艺流程
找标高→基层处理(清理及注浆处理)→做灰饼→安装集水井外框→绑扎钢筋网→洒水及刷素水泥浆→细石混凝土浇筑→面层压光→养护。
2、找标高:地下室墙面红三角标记大面为建筑完成面950mm线,局部为1000mm
线,具体位置现场交底。
3、基层处理:本工程地下室地面基层清理分三遍成活。
第一遍先进行大面清扫;
第二遍使用抓地机全面清理,保证粘在地面的水泥砂浆、砼块全部清理干净;第三遍将剩余灰尘清理干净,保证地面无粘接的砂浆块、砼块、大面积浆皮等。
注意:地面油污及油漆必须清理干净(谁施工谁清理)。
清理完成对底板渗漏水位置进行注浆处理,并。
地下室地面技术交底一、工程概况本工程地下室地面施工面积较大,为确保地面施工质量,特进行此次技术交底。
地下室地面主要使用功能为停车场及设备用房,地面做法包括基层处理、防水层施工、混凝土浇筑等工序。
二、施工准备1、材料准备(1)水泥:选用强度等级不低于 425 的普通硅酸盐水泥,应有出厂合格证及复试报告。
(2)砂:中砂或粗砂,含泥量不大于 3%。
(3)石子:粒径 5~25mm,含泥量不大于 2%。
(4)防水涂料:应符合设计要求,有出厂合格证及复试报告。
2、主要机具(1)混凝土搅拌机、平板振捣器、运输小车、铁锹、木抹子、铁抹子、刮杠等。
(2)水准仪、靠尺、钢尺等测量工具。
3、作业条件(1)地下室基层已清理干净,无杂物、积水。
(2)各种预埋管线已安装完毕,并经验收合格。
(3)墙、柱上已弹出水平控制线。
三、施工工艺流程1、基层处理(1)将地下室基层表面的杂物、灰尘等清理干净,对凹凸不平处进行凿平或修补。
(2)用扫帚将基层表面的浮土清扫干净,并用清水冲洗,保持基层湿润但无明水。
2、防水层施工(1)在基层上涂刷防水涂料,涂刷要均匀,不得有漏刷、堆积等现象。
(2)防水涂料施工完毕后,应进行蓄水试验,蓄水深度不小于20mm,蓄水时间不少于 24 小时,无渗漏为合格。
3、找坡层施工(1)根据设计要求,在基层上做找坡层,坡度应符合设计要求。
(2)找坡层采用轻骨料混凝土,施工时应振捣密实,表面抹平。
4、隔离层施工(1)在找坡层上铺设隔离层,一般采用塑料薄膜或油毡。
(2)隔离层应铺设平整,搭接处应严密。
5、钢筋网片铺设(1)在隔离层上铺设钢筋网片,钢筋网片的规格、间距应符合设计要求。
(2)钢筋网片应绑扎牢固,间距均匀。
6、混凝土浇筑(1)混凝土采用商品混凝土,坍落度应控制在 160~180mm。
(2)混凝土浇筑时应从一端开始,逐步推进,振捣密实,表面用刮杠刮平,木抹子搓平。
(3)混凝土浇筑完毕后,应及时进行养护,养护时间不少于7 天。
