地砖铺贴技术交底
- 格式:docx
- 大小:11.31 KB
- 文档页数:6

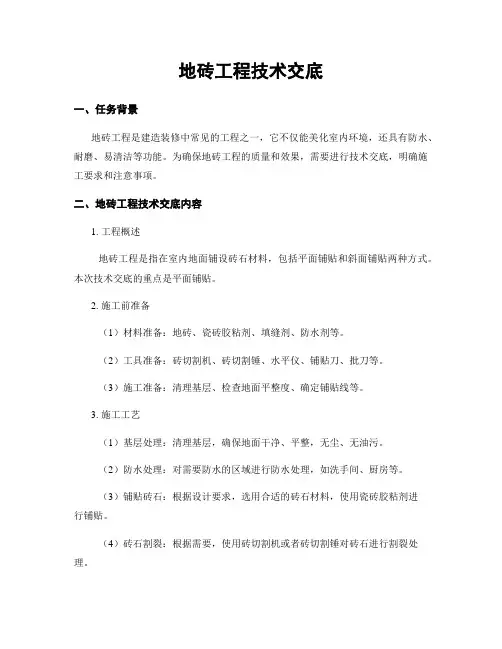

地砖工程技术交底一、任务背景地砖工程是建造装修中常见的工程之一,它不仅能美化室内环境,还具有防水、耐磨、易清洁等功能。
为确保地砖工程的质量和效果,需要进行技术交底,明确施工要求和注意事项。
二、地砖工程技术交底内容1. 工程概述地砖工程是指在室内地面铺设砖石材料,包括平面铺贴和斜面铺贴两种方式。
本次技术交底的重点是平面铺贴。
2. 施工前准备(1)材料准备:地砖、瓷砖胶粘剂、填缝剂、防水剂等。
(2)工具准备:砖切割机、砖切割锤、水平仪、铺贴刀、批刀等。
(3)施工准备:清理基层、检查地面平整度、确定铺贴线等。
3. 施工工艺(1)基层处理:清理基层,确保地面干净、平整,无尘、无油污。
(2)防水处理:对需要防水的区域进行防水处理,如洗手间、厨房等。
(3)铺贴砖石:根据设计要求,选用合适的砖石材料,使用瓷砖胶粘剂进行铺贴。
(4)砖石割裂:根据需要,使用砖切割机或者砖切割锤对砖石进行割裂处理。
(5)填缝处理:使用填缝剂对铺贴后的砖缝进行填充,确保砖缝平整、美观。
(6)清洁保养:施工完成后,及时清理施工现场,保持地砖干净整洁。
4. 施工注意事项(1)材料选用:选择质量可靠的地砖和瓷砖胶粘剂,确保施工质量。
(2)基层处理:基层要求干燥、平整、无油污,否则会影响地砖的粘贴效果。
(3)施工环境:施工现场要保持通风良好,温度适宜,避免影响胶粘剂的固化。
(4)砖石割裂:割裂砖石时要注意安全,戴好防护眼镜,避免产生尘埃。
(5)砖缝处理:填缝剂要选择与地砖颜色相近的颜色,填缝时要均匀、细致。
(6)保养维护:地砖施工完成后,要避免重物碰撞,定期清洁保养。
5. 施工质量验收(1)地砖平整度:使用水平仪对铺贴的地砖进行检查,确保平整度符合要求。
(2)砖缝宽度:测量砖缝宽度,确保与设计要求相符。
(3)砖缝填充:检查砖缝填充是否均匀、坚固,无空鼓、脱落现象。
(4)施工外观:检查地砖施工外观,确保无明显缺陷、裂缝、色差等。
(5)防水效果:对防水区域进行水压试验,确保防水效果良好。

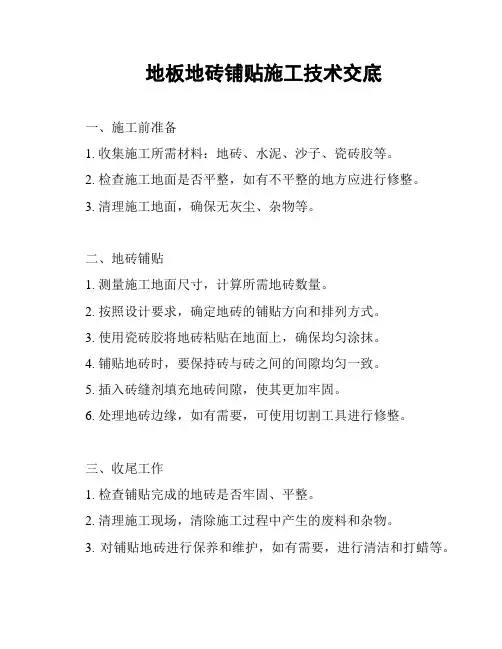

地板地砖铺贴施工技术交底
一、施工前准备
1. 收集施工所需材料:地砖、水泥、沙子、瓷砖胶等。
2. 检查施工地面是否平整,如有不平整的地方应进行修整。
3. 清理施工地面,确保无灰尘、杂物等。
二、地砖铺贴
1. 测量施工地面尺寸,计算所需地砖数量。
2. 按照设计要求,确定地砖的铺贴方向和排列方式。
3. 使用瓷砖胶将地砖粘贴在地面上,确保均匀涂抹。
4. 铺贴地砖时,要保持砖与砖之间的间隙均匀一致。
5. 插入砖缝剂填充地砖间隙,使其更加牢固。
6. 处理地砖边缘,如有需要,可使用切割工具进行修整。
三、收尾工作
1. 检查铺贴完成的地砖是否牢固、平整。
2. 清理施工现场,清除施工过程中产生的废料和杂物。
3. 对铺贴地砖进行保养和维护,如有需要,进行清洁和打蜡等。
四、安全注意事项
1. 在施工过程中,务必注意自身安全,佩戴好个人防护装备。
2. 避免使用过期的瓷砖胶等材料,以免对施工质量造成影响。
3. 施工现场应保持通风良好,确保施工人员的健康与安全。
4. 如遇有需要,请在施工现场设置明显的警示标志,以避免人员误入。
以上为地板地砖铺贴施工技术交底,施工过程中请按照相关规范和要求进行操作,确保施工质量和施工人员的安全。

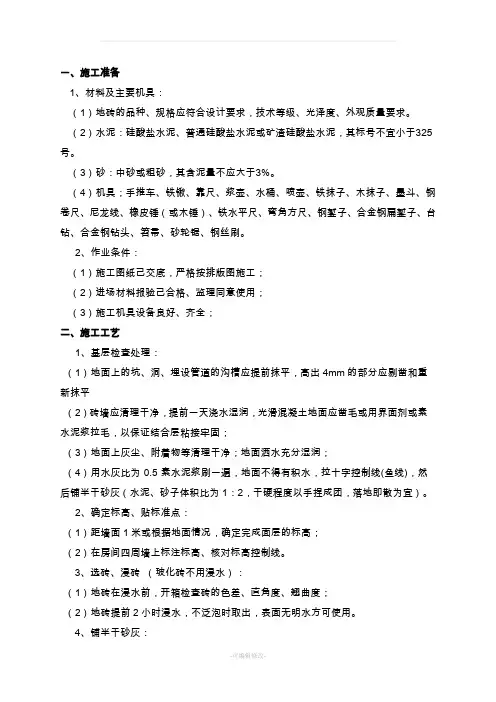

一、施工准备1、材料及主要机具:(1)地砖的品种、规格应符合设计要求,技术等级、光泽度、外观质量要求。
(2)水泥:硅酸盐水泥、普通硅酸盐水泥或矿渣硅酸盐水泥,其标号不宜小于325号。
(3)砂:中砂或粗砂,其含泥量不应大于3%。
(4)机具;手推车、铁锹、靠尺、浆壶、水桶、喷壶、铁抹子、木抹子、墨斗、钢卷尺、尼龙线、橡皮锤(或木锤)、铁水平尺、弯角方尺、钢錾子、合金钢扁錾子、台钻、合金钢钻头、笤帚、砂轮锯、钢丝刷。
2、作业条件:(1)施工图纸己交底,严格按排版图施工;(2)进场材料报验己合格、监理同意使用;(3)施工机具设备良好、齐全;二、施工工艺1、基层检查处理:(1)地面上的坑、洞、埋设管道的沟槽应提前抹平,高出4mm的部分应剔凿和重新抹平(2)砖墙应清理干净,提前一天浇水湿润,光滑混凝土地面应凿毛或用界面剂或素水泥浆拉毛,以保证结合层粘接牢固;(3)地面上灰尘、附着物等清理干净;地面洒水充分湿润;(4)用水灰比为0.5素水泥浆刷一遍,地面不得有积水,拉十字控制线(鱼线),然后铺半干砂灰(水泥、砂子体积比为1:2,干硬程度以手捏成团,落地即散为宜)。
2、确定标高、贴标准点:(1)距墙面1米或根据地面情况,确定完成面层的标高;(2)在房间四周墙上标注标高、核对标高控制线。
3、选砖、浸砖(玻化砖不用浸水):(1)地砖在浸水前,开箱检查砖的色差、直角度、翘曲度;(2)地砖提前2小时浸水,不泛泡时取出,表面无明水方可使用。
4、铺半干砂灰:(1)铺宽于砖块、交叉铺带状半干砂灰,砂灰无结块,密实一致用刮尺刮平;(2)等铺贴好面层后在一边刷水泥浆结合层,一边铺砂灰,砂灰超过30mm时应予以施工变更签证确认。
5、试排试拼:根据排版图和工艺情况,试排砖块,核对与门口、柱边、墙边位置砖的套割情况;6、贴砖:(1)贴砖顺序:应从门口开始,纵向先铺2~3行砖,以此为标筋拉纵横水平标高线,铺时应从里面向外退着操作,人不得踏在刚铺好的砖面上,每块砖应跟线,进行铺贴;(2)铺贴方法:拉线将板块平稳铺下,用橡皮锤敲击板块,振实混凝土;揭开板块,用水灰比为1:0. 5的素水泥浆,均匀地摸在砖的背面,厚度控制在5-7mm;将砖平放到揭起时的位置,用橡皮锤敲击板块致标准砖的高度,清理砖上的泥浆,用靠尺和水平尺检查确认后进行下一块的铺贴,注意房间与楼道的标高一致;7、擦缝和清理:贴好的砖,在两小时后清理拼缝,然后用素水泥浆灌缝,用棉纱擦缝;8、养护、自检、保护;(1)铺好的砖,3天内不得重压、上人和受振动;(2)3天后检查有无空鼓、铺贴不平、缝宽不一致等缺陷,不符合要求的应返工;(3)对铺贴好的地面应采取覆盖措施;9、镶贴踢脚板踢脚板用砖,采用与地面地砖同品种的材料,踢脚板的缝与地面缝形成通缝,铺设时应在房间的两端头阴角处各镶贴一块砖,出墙厚度和高度应符合设计要求,以此砖上楞为标准挂线,开始铺贴,砖背面朝上抹粘结砂浆(配合比1:2水泥砂浆),使砂浆粘满整块砖为宜,及时粘贴在墙上,砖上楞要跟线井立即拍实,随之将挤出的砂浆刮撑,将面层清洗干净。

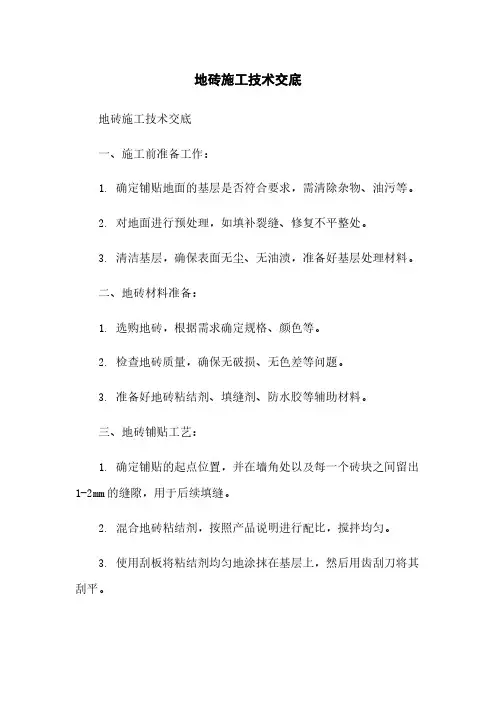

地砖施工技术交底地砖施工技术交底一、施工前准备工作:1. 确定铺贴地面的基层是否符合要求,需清除杂物、油污等。
2. 对地面进行预处理,如填补裂缝、修复不平整处。
3. 清洁基层,确保表面无尘、无油渍,准备好基层处理材料。
二、地砖材料准备:1. 选购地砖,根据需求确定规格、颜色等。
2. 检查地砖质量,确保无破损、无色差等问题。
3. 准备好地砖粘结剂、填缝剂、防水胶等辅助材料。
三、地砖铺贴工艺:1. 确定铺贴的起点位置,并在墙角处以及每一个砖块之间留出1-2mm的缝隙,用于后续填缝。
2. 混合地砖粘结剂,按照产品说明进行配比,搅拌均匀。
3. 使用刮板将粘结剂均匀地涂抹在基层上,然后用齿刮刀将其刮平。
4. 将地砖从起点位置开始铺贴,注意保持规整的砖缝和水平垂直度。
5. 使用橡皮锤轻轻拍打地砖,使其与粘结剂充分贴合。
6. 摘除不合格的地砖,更换并重新铺贴。
7. 铺贴完一小块区域后,使用清水将地面清洁干净,防止粘结剂干燥。
四、地砖填缝:1. 选择与地砖颜色相近的填缝剂。
2. 按照填缝剂说明进行配比和搅拌,待填缝剂达到一定黏度后,开始填缝。
3. 用填缝刮板将填缝剂均匀地填入砖缝中,尽量使填缝面与地砖表面齐平。
4. 填缝剂干燥后,用湿海绵擦拭地面,清除多余填缝剂。
五、防水处理:1. 使用专业防水胶对地砖进行防水处理,特殊是在浴室、厨房等易受水湿影响的地方。
2. 涂抹防水胶时,要均匀、一次性涂抹到位,确保防水效果。
六、施工结束后:1. 清理施工现场,清除杂物、工具等,保持场地整洁。
2. 检查施工质量,对有瑕疵的地砖重新进行处理。
3. 清洁地砖表面,使用适当的清洁剂进行清洁,避免破坏地砖。
本所涉及附件如下:附件一:材料清单附件二:地砖铺贴示意图附件三:基层处理材料说明书附件四:地砖粘结剂使用说明书附件五:填缝剂使用说明书附件六:防水胶使用说明书本所涉及的法律名词及注释:1. 基层:指施工基础,如地面、墙面等。
2. 铺贴:将地砖平铺于基层上的施工工艺。
地砖粘贴技术交底一、施工准备1、材料准备(1)地砖:品种、规格、图案、颜色应符合设计要求,质量应符合现行有关标准的规定。
(2)水泥:一般采用强度等级为 325 或 425 的普通硅酸盐水泥或矿渣硅酸盐水泥,应有出厂合格证明及复试报告。
(3)砂:中砂或粗砂,含泥量不应大于 3%。
(4)建筑胶:应符合环保要求。
2、主要机具(1)云石机、角磨机、瓷砖切割机、手提式电动搅拌器。
(2)橡皮锤、水平尺、靠尺、直角尺、墨斗、线坠、钢卷尺等。
3、作业条件(1)墙面、顶棚抹灰、门窗框安装已完成,并已验收合格。
(2)地面基层已处理干净,无杂物、油污等。
(3)室内水平控制线已弹好,并经预检合格。
二、施工工艺流程基层处理→找标高、弹线→铺找平层→弹铺砖控制线→铺砖→勾缝、擦缝→养护→踢脚板安装1、基层处理将基层上的浮浆、落地灰等杂物清理干净,用扫帚扫净。
对于表面光滑的基层,应进行凿毛处理,以增加基层与找平层的粘结力。
2、找标高、弹线根据室内水平控制线,在房间四周墙上弹出地面标高控制线,并在地面上弹出十字控制线和分格线。
3、铺找平层在基层上洒水湿润,然后均匀涂刷一道素水泥浆。
接着铺设 1:3 干硬性水泥砂浆找平层,厚度一般为 20-30mm,用木抹子搓平,压实。
4、弹铺砖控制线当找平层砂浆抗压强度达到 12MPa 时,开始弹铺砖控制线。
根据设计要求和砖的规格尺寸,确定砖的铺贴缝隙宽度。
一般来说,缝隙宽度为 1-2mm。
5、铺砖(1)将地砖预先浸水湿润,晾干后备用。
(2)在铺砖时,先从十字控制线的交点开始,按照控制线的位置逐块铺贴。
(3)用橡皮锤敲击地砖,使其与找平层粘结牢固。
铺贴过程中,要随时用水平尺和靠尺检查地砖的平整度和坡度。
(4)在地砖铺贴完成后,应及时清理地砖表面的杂物和灰尘。
6、勾缝、擦缝在地砖铺贴 24 小时后,进行勾缝处理。
勾缝采用 1:1 水泥砂浆,缝深一般为 2-3mm。
勾缝完成后,用棉丝将地砖表面擦净。
地砖工程技术交底引言概述:地砖工程技术交底是指在地砖铺贴工程开始之前,施工人员与工程负责人进行的一次重要会议,旨在确保施工过程中的准确性和高质量。
本文将从地砖选材、基面处理、砖缝施工、砖瓷破损修补和清洁保养等五个方面详细阐述地砖工程技术交底的内容。
一、地砖选材1.1 选购合适的地砖:根据工程要求和设计风格,选择适合的地砖类型和规格。
考虑到使用环境和客户需求,选择抗压强度、耐磨性和防滑性能良好的地砖。
1.2 检查地砖质量:在购买地砖时,要子细检查地砖的表面是否平整、色差是否明显、有无破损等问题。
确保地砖质量达到施工要求,避免施工过程中浮现质量问题。
1.3 确定铺贴方向:根据室内空间和设计要求,确定地砖的铺贴方向,包括横铺、竖铺和斜铺等。
同时,要考虑地砖的尺寸和房间的实际形状,确保铺贴效果美观。
二、基面处理2.1 清理基面:在铺贴地砖之前,必须对基面进行清理,确保其干净、平整、无尘、无油污等问题。
使用扫帚、吸尘器等工具清理基面,保证地砖与基面之间的粘结坚固。
2.2 处理基面裂缝:对于基面存在的裂缝,需要进行处理。
使用专业的填缝剂填补裂缝,保证基面的平整度和稳定性,避免地砖铺贴后浮现开裂等问题。
2.3 基面湿润处理:在铺贴地砖之前,需要对基面进行湿润处理。
使用湿布或者喷雾器喷洒适量的水,使基面充分湿润,提高地砖与基面之间的粘结效果。
三、砖缝施工3.1 砖缝尺寸选择:根据地砖的规格和设计要求,选择合适的砖缝尺寸。
普通情况下,砖缝宽度为3-5mm,但也需要根据地砖的尺寸和施工环境进行调整。
3.2 砖缝施工工具:砖缝施工需要使用专业的工具,如砖缝刀、砖缝剂、砂浆等。
确保施工过程中的砖缝宽度均匀、平整。
3.3 砖缝密封处理:在砖缝施工完成后,需要进行砖缝密封处理,以提高地砖的防水性能和耐久性。
使用专业的砖缝密封剂进行处理,确保砖缝的密封效果。
四、砖瓷破损修补4.1 砖瓷破损检查:在地砖铺贴完成后,需要对地砖进行破损检查。

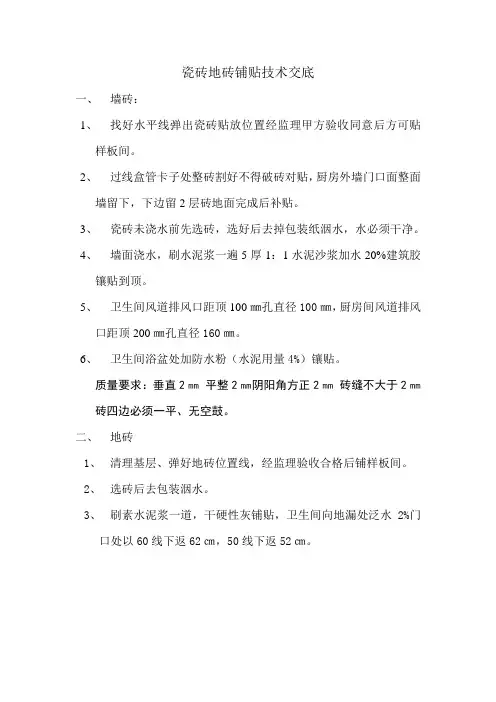

瓷砖地砖铺贴技术交底
一、墙砖:
1、找好水平线弹出瓷砖贴放位置经监理甲方验收同意后方可贴
样板间。
2、过线盒管卡子处整砖割好不得破砖对贴,厨房外墙门口面整面
墙留下,下边留2层砖地面完成后补贴。
3、瓷砖未浇水前先选砖,选好后去掉包装纸洇水,水必须干净。
4、墙面浇水,刷水泥浆一遍5厚1:1水泥沙浆加水20%建筑胶
镶贴到顶。
5、卫生间风道排风口距顶100㎜孔直径100㎜,厨房间风道排风
口距顶200㎜孔直径160㎜。
6、卫生间浴盆处加防水粉(水泥用量4%)镶贴。
质量要求:垂直2㎜平整2㎜阴阳角方正2㎜砖缝不大于2㎜砖四边必须一平、无空鼓。
二、地砖
1、清理基层、弹好地砖位置线,经监理验收合格后铺样板间。
2、选砖后去包装洇水。
3、刷素水泥浆一道,干硬性灰铺贴,卫生间向地漏处泛水2%门
口处以60线下返62㎝,50线下返52㎝。

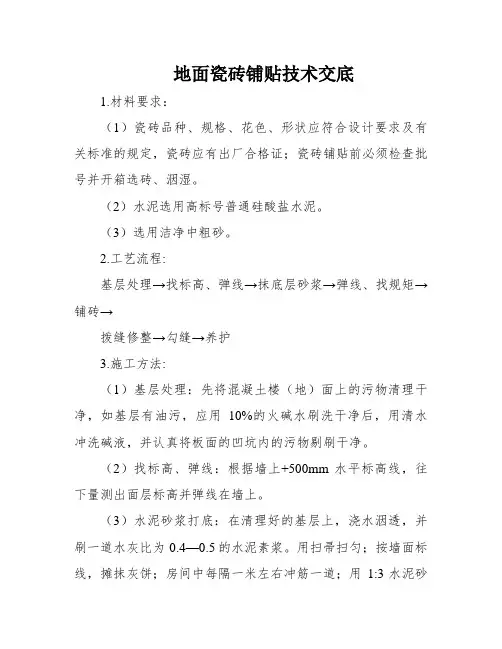

地面瓷砖铺贴技术交底1.材料要求:(1)瓷砖品种、规格、花色、形状应符合设计要求及有关标准的规定,瓷砖应有出厂合格证;瓷砖铺贴前必须检查批号并开箱选砖、洇湿。
(2)水泥选用高标号普通硅酸盐水泥。
(3)选用洁净中粗砂。
2.工艺流程:基层处理→找标高、弹线→抹底层砂浆→弹线、找规矩→铺砖→拨缝修整→勾缝→养护3.施工方法:(1)基层处理:先将混凝土楼(地)面上的污物清理干净,如基层有油污,应用10%的火碱水刷洗干净后,用清水冲洗碱液,并认真将板面的凹坑内的污物剔刷干净。
(2)找标高、弹线:根据墙上+500mm水平标高线,往下量测出面层标高并弹线在墙上。
(3)水泥砂浆打底:在清理好的基层上,浇水洇透,并刷一道水灰比为0.4—0.5的水泥素浆。
用扫帚扫匀;按墙面标线,摊抹灰饼;房间中每隔一米左右冲筋一道;用1:3水泥砂浆根据冲筋标高,将砂浆摊平、拍实并用木杠刮平,使其与冲筋找平,再用大杠检查其平整度,用木抹子挫平。
(4)如遇卫生间,按设计要求先做防水层。
有地漏和排水孔的部位,应从四周向地漏或排水孔方向作放射状标筋,坡度0.5%—1%。
(5)做联合层:在防水层上刷界面剂抹水泥砂浆,按0.5%找坡,做联合层并养护。
(6)浸水:将选配好的瓷砖,放入水中浸泡2—3h后,取出晾干备用。
(7)排砖:在房间中,从纵、横两个方向排好尺寸,根据确定好的砖数,在地面上纵横两个方向,约每隔四块砖弹一条控制线,并严格控制方正和对称。
缝宽不大于10mm,当尺寸不足整砖模数时可裁割用于边角处。
(8)铺砖:从门口开始,纵向先铺几行砖,找好规矩(位置及标高),以此为准拉线,从里向外退着铺砖,每块砖要跟线。
如有镶边,应先铺贴镶边局部。
无论采用那种铺贴按次,均应铺贴几行砖作为尺度,以包管铺贴质量。
找平层或下层上要洒水潮湿,均匀涂刷素水泥浆,砖的反面朝上,抹粘接砂浆,铺贴在底灰上,用橡皮锤拍实。
(9)拔缝:砂浆未初凝前,对个体游动的地砖拔缝调匀,并再次振实。
地砖铺贴安全技术交底地砖铺贴是建筑装修过程中非常重要的一环,不仅直接影响到整体美观度,更关乎使用安全和耐久性。
为了保证地砖铺贴的安全性,施工人员需要掌握一些基本的技术要点和安全措施。
本文将就地砖铺贴的安全技术进行交底,帮助施工人员提高施工质量和安全意识。
一、施工前的准备工作在进行地砖铺贴之前,施工人员需要做好充分的准备工作。
首先,要对施工现场进行彻底的清理,确保地面平整、干净,无杂物和灰尘。
其次,要检查地面的水平度和平整度,必要时进行修整和调整。
最后,要根据实际情况选择合适的地砖规格和颜色,确保与整体装修风格相协调。
二、地砖粘贴技术要点1. 选择合适的瓷砖胶。
根据地面的不同材质和用途,选择相应的瓷砖胶,确保其粘结力和耐水性能。
2. 控制瓷砖胶的用量。
瓷砖胶的用量要适中,既要保证瓷砖与地面的牢固粘贴,又要避免过量使用导致砖缝不够均匀。
3. 均匀涂抹瓷砖胶。
使用抹刀均匀涂抹瓷砖胶,确保胶层厚度均匀一致,避免出现空鼓和开裂现象。
4. 正确放置瓷砖。
按照设计图纸或施工要求,从一侧开始,逐个放置瓷砖。
在放置过程中,要注意瓷砖之间的间距和整体的平整度。
5. 敲击瓷砖。
施工人员应使用橡皮锤或木锤轻轻敲击瓷砖,确保其与地面充分接触,排除空气和胶水,避免瓷砖空鼓现象。
三、地砖铺贴的安全措施1. 佩戴个人防护装备。
施工人员在进行地砖铺贴时,应佩戴合适的安全帽、防护眼镜、口罩和手套,确保自身安全。
2. 防止瓷砖划伤。
在搬运和铺贴瓷砖时,应使用软质橡胶垫或毛毡等保护材料,避免瓷砖表面被划伤或破损。
3. 防止瓷砖滑落。
施工人员在铺贴瓷砖时要注意平衡,避免瓷砖滑落导致人员受伤。
必要时可以使用脚手架或安全绳索固定瓷砖。
4. 防止瓷砖倾斜。
在放置和固定瓷砖时,要注意保持水平和垂直,避免瓷砖倾斜导致使用不便或安全隐患。
5. 防止瓷砖空鼓。
施工人员在铺贴瓷砖后,要及时检查并修复空鼓现象,避免瓷砖脱落或出现安全隐患。
6. 清理施工现场。
地砖铺设施工技术交底.docx 1:地砖铺设施工技术交底一、施工准备1.1 确认地砖材质及规格1.2 清理施工现场,确保基础平整1.3 准备施工工具和设备二、基础处理2.1 检查地面承重能力2.2 清除地面杂物和尘土2.3 必要时进行防水处理三、地砖铺设步骤3.1 布局规划,确定铺砖的起始点3.2 进行砖缝预留和砖缝宽度控制3.3 使用胶水或水泥砂浆将地砖粘贴或铺贴3.4 使用切割机等工具进行砖块切割3.5 进行砖缝处理,填补缝隙3.6 清理施工现场,擦洗地砖四、施工注意事项4.1 施工前进行试铺,检查地砖质量4.2 控制砖缝宽度,保证整体美观4.3 铺贴时注意砖块与基层之间的粘结4.4 避免踩踏已铺贴的地砖五、施工质量验收标准5.1 地砖平整度要求5.2 砖缝宽度控制要求5.3 砖缝处理要求5.4 地砖与墙角过渡处理要求六、施工安全措施6.1 检查施工现场环境安全6.2 使用工具和材料时注意安全操作6.3 高处作业要系好安全带附件:1. 施工工具清单2. 施工设备清单3. 基础处理施工图纸4. 地砖铺设示意图法律名词及注释:1. 施工准备:在施工前的准备工作阶段,包括材料准备、场地清理、施工工具和设备的准备等。
2. 防水处理:防水工程,指对建筑物各种部位,对在自然界或生产生活条件下容易出现渗漏、渗水或与外界接触的部位,采用防护措施,以保护建筑物、构筑物及其中设施免遭渗透,从而达到无渗漏、无渗水、保持干燥的目的。
---------------------------------------------------2:地砖铺设施工技术交底一、施工准备1.1 确定施工场地及面积1.2 准备施工材料和工具1.3 清理施工现场,确保基础平整二、面层处理2.1 清除地面的油污及杂物2.2 必要时进行基层处理,包括水泥找平等工序2.3 测量地面平整度和墙角垂直度三、地砖铺设步骤3.1 制定铺贴方案和铺贴顺序3.2 铺贴前进行试铺和样板确认3.3 使用合适的胶粘剂将地砖粘贴到基层上3.4 砖缝处理,包括砖缝宽度和砖缝填充材料的选择3.5 切割边角砖块,并进行修整和整理3.6 清洁地面,拆除铺设过程中产生的杂物和废料四、施工质量验收4.1 地砖的平整度和表面平整度4.2 砖缝的宽度和砖缝的密实度4.3 砖块的格式和排列是否一致4.4 砖与墙角的过渡处理是否平滑五、施工安全和环境保护措施5.1 工人操作时需穿戴好安全保护装备5.2 施工现场保持整洁,杂物分类处理5.3 施工期间控制噪音和污染附件:1. 施工材料清单2. 施工工具清单3. 铺贴方案图纸4. 砖缝处理示意图法律名词及注释:1. 基层处理:指在施工前对建筑基础层的处理工作,主要包括清理、调平和防水等工作。

技术交底记录编号项目名称英蓝大厦员工餐厅施工班组瓦工班组分项工程名称地砖铺贴交底日期交底提要主要材料、主要机具、作业条件、施工工艺、质量标准等。
施工程序及技术操作要点交底内容:(包括工程中的关键性施工技术问题;保证工程施工质量的施工方法、技术措施和安全措施;施工质量标准及验收规范的有关条文;施工图中必须注意尺寸、标高、轴线及预埋件、预留孔位置;设计变更的具体情况;质量和安全操作要求等)一、施工准备(一)作业条件1、墙上四周弹好+50㎝水平线;2、地面防水层已经做完,室内墙面湿作业已经做完;3、穿楼地面的管洞已经堵严塞实;4、楼地面垫层已经做完;5、板块应预先用水浸湿,并码放好,铺时达到表面无明水。
6、复杂的地面施工前,应绘制施工大样图,并做出样板间,经检查合格后,方可大面积施工。
(二)材料要求1、水泥:32.5级以上普通硅酸盐水泥或矿渣硅酸盐水泥;2、砂:粗砂或中砂,含泥量不大于3%,过8㎜孔径的筛子;3、面砖:进场验收合格后,在施工前应进行挑选,将有质量缺陷的先剔除,然后将面砖按大中小三类挑选后分别码放在垫木上。
色号不同的严禁混用,选砖用木条钉方杠模子,拆包后块块进行套选,长、宽、厚不得超过±1㎜,平整度用直尺检查。
(三)主要机具小水桶、半裁桶、笤帚、方尺、平锹、铁抹子、大杠、筛子、窄手推车、钢丝刷、喷壶、橡皮锤、小线、匀石机、水平尺等。
二、质量要求(一)主控项目1、面层所用的板块的品种、质量必须符合设计要求。
2、面层与下一层的结合(粘结)应牢固,无空鼓。
(二)一般项目1、砖面层的表面应洁净、图案清晰,色泽一致,接缝平整,深浅一致,周边顺直。
板块无裂纹、掉角和缺楞等缺陷。
2、面层邻接处的镶边用料及尺寸应符合设计要求,边角整齐、光滑。
3、踢脚线表面应洁净、高度一致、结合牢固、出墙厚度一致。
4、楼梯踏步和台阶板的缝隙宽度应一致、齿角整齐;楼层梯段相邻踏步高度差不应大于10㎜;防滑条顺直。
地砖铺贴技术交底【1】一、开始施工条件:(1)材料1)地砖板材的品种、规格、质量、颜色应符合设计要求,有产品合格证,不得有裂缝、掉角、翘曲和表面缺陷。
2)水泥:硅酸盐水泥、普通硅酸盐水泥或矿渣硅酸盐水泥,其强度极限等级不宜小于32.5。
3)砂:粗砂或中砂要符合国家现行行业标准,含泥量不得大于3%。
4)矿物颜料,地砖、清洁剂。
(2)机具设备手推车、铁锹、靠尺、浆壶、水桶、喷壶、铁抹子、木抹子、墨斗、钢卷尺、尼龙线、橡皮锤、水平尺、弯角方尺、扫把、钢丝刷、云石机、擦布(3)作业条件1)板材进场后,详细核对品种、规格、数量、质量等是否符合设计要求,并有专人负责选材,对不同大小的板材应分类码放整齐,有裂纹、缺棱掉角的不得使用。
2)室内抹灰作业完成,穿过楼层面及铺设在楼层面的各种管线施工完成。
3)房间四周墙上弹好+1000mm水平线。
4)已根据房间或走道的规格尺寸作出排砖图,予以确认后指导施工。
5)进入现场工人完成入场教育,特殊工种应通过专业培训并持证上岗。
6)铺设前地面清理完并报验,经允许后方可进行下道工序。
二、施工的工艺流程和前后工序的交叉施工:准备工作→基层处理→弹线→排砖试拼→编号→刷水泥浆结合层→铺干硬砂浆→试压→砖面刮浆铺设→调缝→养护三、常规施工工艺的依据和技术要领:1)熟悉图纸以排砖图和技术交底为依据,熟悉了解各部位尺寸和做法。
2)基层处理将地面上杂物清理干净,用钢丝刷刷掉粘结在基层上的砂浆并清理打扫干净。
3)弹线在房间的主要部位弹出相互垂直的控制十字线,检查和控制板材的位置,十字线可以弹在混凝土垫层上,并引至墙面底部,并依据墙面+1000mm线,找出面层标高,拉线做出面层高度的砖饼。
4)排砖试拼在正式铺设前,根据每一房间或走道的尺寸大小,按排砖图进行试拼,并注意按砖面图案、颜色、纹理等,保证同一方向试拼。
对于房间排砖,要先检查房间方正情况以及房间尺寸情况,然后按整砖由门口向内远处排砖,把收边砖留在非明显部位。
地砖铺贴技术交底一、施工准备1.内墙1米水平标高线已弹好,并校核无误。
2.墙面抹灰,卫生间防水和门框已安装完成。
3.地面垫层以及预埋的地面内各种管线已做完。
4.穿过楼面的竖管已安完,管洞已堵塞密实。
5.有地漏的房间或阳台应找好泛水。
二、操作工艺工艺流程:基层处理→找标高、弹线→洒水湿润→铺干灰→排砖→砖面抹素灰→铺砖→拨缝修整→擦缝→养护→勾缝1.基层处理:将混凝土基层上的杂物清理掉,并用铲子清理掉砂浆落地灰。
2.找标高、弹线:根据墙上的1米水平标高控制线,往下量测出面层标高(93-94cm),并弹在墙上。
3.洒水湿润:在清理好的基层上,用水管将地面基层均匀洒水,一到二遍。
4.铺干灰:在湿润的房间铺设按1:3比例拌制的干灰,有地漏的房间和阳台,应由四周向地漏方向放射形铺干灰,并找好坡度(按1%泛水找坡),最薄处不应小于2cm,绝不允许反坡倒流和积水现象。
所有的室内砖比阳台或采光井都要高一砖或0.5cm。
5.弹铺砖控制线:预先根据交代要求和地砖规格尺寸,确定板块铺砌的缝隙宽度。
在房间中,从纵横两个方向排尺寸,当尺寸不是整砖倍数时,将非整砖用于边角处。
横向平行于门口的第一排应为整砖,将非整砖排在靠墙位置;纵向(垂直门口)应在房间内分中,非整砖对称排放在两边墙边处。
根据已确定的砖数和缝宽,在地面上弹纵横控制线。
6.铺砖:为了找好位置和标高,应从门口开始,纵向先铺2至3行砖,以此为标准,拉纵横水平标高线,铺时应从里向外退着操作,人不得踏在刚铺好的砖面上,每块砖应跟线,有花纹的应按花纹顺序铺贴。
(应注意严格挑选地砖,防大小不一和色差)7.拨缝、修整:铺完2至3行,应随时拉线检查缝格的平直度,如有偏差应立即修整、将缝拨直,并用橡皮锤拍实,此项工作应在结合层凝结之前完成。
8.保养:铺完砖12小时后,洒水保养,次数应不少于3次。
9.勾缝:地砖工程进行完成后进行擦缝、勾缝工作,并应采用同品种、同标号、同颜色的白水泥。
地砖铺贴技术交底
一、开始施工条件:
(1)材料
1 )地砖板材的品种、规格、质量、颜色应符合设计要求,有产品合格证,不得有裂缝、掉角、翘曲和表面缺陷。
2 )水泥:硅酸盐水泥、普通硅酸盐水泥或矿渣硅酸盐水泥,其强度极限等级不宜小于32.5 。
3 )砂:粗砂或中砂要符合国家现行行业标准,含泥量不得大
于3%。
4 )矿物颜料,地砖、清洁剂。
(2)机具设备
手推车、铁锹、靠尺、浆壶、水桶、喷壶、铁抹子、木抹子、墨斗、钢卷尺、尼龙线、橡皮锤、水平尺、弯角方尺、扫把、钢丝刷、云石机、擦布(3)作业条件
1 )板材进场后,详细核对品种、规格、数量、质量等是否符合设计要求,并有专人负责选材,对不同大小的板材应分类码放整齐,有裂纹、缺棱掉角的不得使用。
2 )室内抹灰作业完成,穿过楼层面及铺设在楼层面的各种管线施
工完成。
3)房间四周墙上弹好+1000mm水平线。
4 )已根据房间或走道的规格尺寸作出排砖图,予以确认后指导
施工。
5)进入现场工人完成入场教育,特殊工种应通过专业培训并持证上
岗。
6)铺设前地面清理完并报验,经允许后方可进行下道工序。
二、施工的工艺流程和前后工序的交叉施工:
准备工作→基层处理→弹线→排砖试拼→编号→刷水泥浆结合层→铺干硬砂浆→试压→砖面刮浆铺设→调缝→养护
三、常规施工工艺的依据和技术要领:
1)熟悉图纸
以排砖图和技术交底为依据,熟悉了解各部位尺寸和做法。
2)基层处理
将地面上杂物清理干净,用钢丝刷刷掉粘结在基层上的砂浆并清理打扫干净。
3)弹线
在房间的主要部位弹出相互垂直的控制十字线,检查和控制板材的位置,十字线可以弹在混凝土垫层上,并引至墙面底部,并依据墙面
+1000mm线,找出面层标高,拉线做出面层高度的砖饼。
4)排砖试拼
在正式铺设前,根据每一房间或走道的尺寸大小,按排砖图进行试拼,并注意按砖面图案、颜色、纹理等,保证同一方向试拼。
对于房间排砖,要先检查房间方正情况以及房间尺寸情况,然后按整砖由门口向内远处排砖,
把收边砖留在非明显部位。
排砖要求:①非整砖排在远离入口处;②远处的非整砖不能小于1/2 砖模数,否则破两块砖;③门口砖铺到墙踢脚砖完成面处,保证门口处的砖缝
与踢脚完成面对齐。
对于走道排砖:应从楼梯处向远处排整砖,走道砖缝必须顺直、通视,相互垂直走道的砖缝必须垂直。
在走道与房间、走道与卫生间设置过门砖进行过渡处理,使走道和房间排砖各自相对独立、美观。
走道宽度方向整砖居中,过门砖的宽度等于房间内外两侧踢脚砖完成面厚度。
5)试拼完达到要求效果后,对地砖按两个方向编号排列,然后编号码放整齐。
6)刷水泥浆结合层在铺砂浆之前再次将地面清扫干净,然后用喷壶洒水湿润,并刷一层加水重20%的901 胶的水灰比为0.4 的素水泥浆结合层,随刷随铺砂浆。
7)铺砂浆
根据水平线定出地面找平层厚度,拉十字控制线,铺1:3 找平层干硬性水泥砂浆(干硬程度以手捏成团不松散为宜),干硬砂浆铺设高度应稍低于砖面层标高
8)地砖铺贴铺设前应将砖板块放入水中浸水湿润,晾干后表面无明水时,方可使用。
为了找好位置和标高,应从门口开始纵向先铺一行砖以此为标筋拉纵横水平标高线,铺时应先从门口向里,最后从里往外退着操作,人不得踏在刚铺好的砖面上。
铺贴时先进行试压后,在砖的背面抹上10 厚的1:1 水泥砂浆粘结铺贴,砖上楞略高出水平标高线找正、找直、找方后,砖上面垫木板,用橡皮锤均匀拍实,做到砂浆饱满,每铺完二至三行应随时调整缝隙,砖缝应控制在1.5mm左右,用塑料卡控制。
每间房应一次铺完,大面积施工时,应采取分段施工,铺贴时边铺边擦干净。
9)确保室内过道在同一水平上,十字缝对缝,四角平整,过门石一样大小.。
卫生间地砖铺卫生间排砖应从门口处向里排砖,将非整砖放在远离门口处、阴角处。
铺地砖前,必须严格选砖,防水层必须施工完毕且闭水合格。
先找贴砖标高线,保证卫生间门口处地砖比走道砖面低不小于10mm,然后在此线和地漏口之间拉线找坡,找坡坡度为2%,并用瓷片贴基准,地漏四周500 ㎜范围内坡度加大到5%,地砖略高出地漏口标高约2 ㎜。
地砖铺贴方法同办公室地砖,但应控制好坡度,不得有倒坡现象。
10)地砖铺贴24h 后,方可上人贴踢脚砖,根据墙面抹灰厚度吊线,确定踢脚板出墙厚度一般8~10mm,本工程要求为一个砖厚度。
铺贴前用1:3 水泥砂浆打底找平,并在表面划毛,待找平砂浆干硬后拉踢脚板上口水平线(下口应在地面弹上线),把湿润阴干的踢脚板背面刮抹一层2~3mm
厚1:1 水泥砂浆用于粘贴,并用橡皮锤锤实,铝合金靠尺靠平,拉线找直。
11)养护
地砖铺完之后严禁上人踩踏或铺放重物,待48h 后放锯末洒水养护7d 以上。
12)勾缝
地砖铺完后,在交工前,用批刀将勾缝剂抹压在砖缝中,用 4 ㎡
胶皮线勾缝,保证勾缝清晰,与砖面不相互污染,最后用抹布清扫干净。
2、质量验收及记录:
(1)主控项目
1 )板材品种、质量应符合设计要求。
2)面层与下一层结合牢固无空鼓。
(2)一般项目
1 )板材面层表面洁净平整,无磨痕且图案清晰,色泽一致,接缝均匀,周边顺直,镶嵌正确,板块无裂纹掉角、缺楞等缺陷。
2 )踢脚线表面洁净,高度一致、牢固、出墙厚度一致,且与地面呈直角,阴阳角45°碰角。
3 )允许偏差项目及检验方法详见表1。
表1
(3)质量记录
1 )应做好工程隐蔽记录,技术交底记录。
2)送审签认相关图纸、技术资料。
3 )质量检验评标准记录

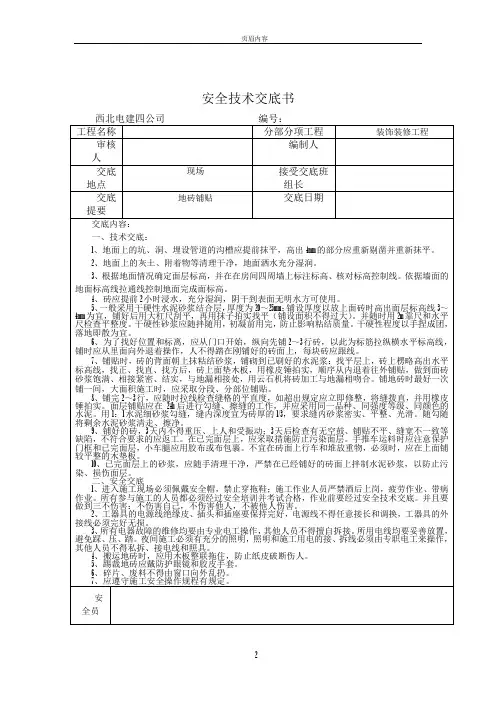

七、本工序的预防措施:
1. 成品保护措施
1 )在铺贴板块操作过程中,对已安装好的门框、管道都要加以保护,如门框钉装保护铁皮,运灰车采用窄车等。
2)切割地砖时,不得在刚铺贴好的砖面层上操作。
3 )刚铺贴的砂浆抗压强度达1.2Mpa 时,方可上人进行操作,但必须注意油漆、砂浆不得存放在板块上,铁管等硬器不得碰坏砖面层,喷浆时要对面层进行覆盖保护。
