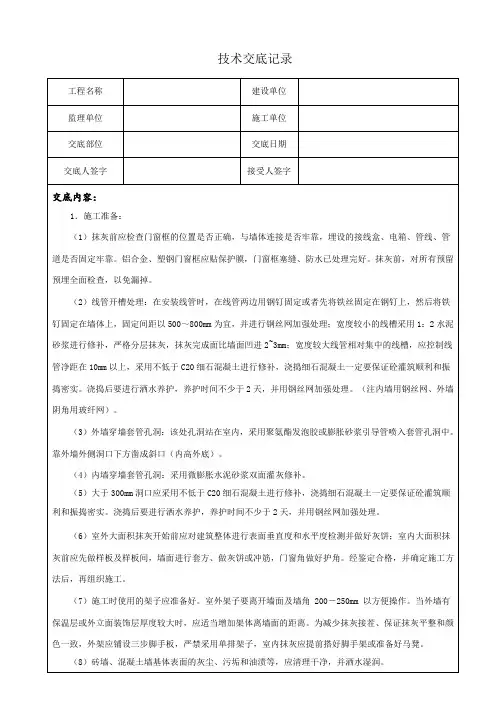

抹灰工程技术交底
- 格式:docx
- 大小:19.76 KB
- 文档页数:4
交底内容
材料准备
1、砂浆采用M10成品抹灰砂浆
2、水:本工程采用自来水
3、18 号镀锌钢丝网,网孔20*20;玻纤网格布
主要机具
砂浆搅拌机、手推车、线坠、拖线板、刮杠、铁皮抹子、木抹子、灰槽、水桶、铁锹等
作业条件
1、砌体工程已完成并验收合格
2、各工种预留管线、洞口已经预留到位
3、基层处理合格并以提前洒水湿润
4、墙面喷浆挂网完成并验收合格
四、施工流程
基层处理-T洒水湿润-T铺贴玻纤网格布、甩浆-T吊垂直、找方正、做灰饼、冲筋-7做护角-7基层抹灰-7铺贴玻纤网格布-7面层抹灰
五、施工工艺
1、基层处理:
基层表面要保持平整洁净,无浮浆、油污,表面凹凸太大的部分
要先剔平或用砂浆找平
2、洒水湿润:
墙面喷水要提前1-2天,每天两遍以上,喷水要均匀不能遗漏
3、铺玻纤网格布、甩浆:
玻纤网格布要符合要求,不同基层交界处铺钢丝网,宽度每边
150mm之后墙面甩浆
4、吊垂直、找方正、做灰饼、冲筋:
根据走廊通线作垂线引入房间内,再以此垂线为依据对房间找方正、做墙面垂线并确定抹灰厚度。灰饼50mn见方上下对应,根据需要设置间距,然后根据灰饼冲筋。
5、做护角:
墙柱的阳角应在抹灰前用1: 2水泥砂浆做护角,护角宽50mm 高度自地面以上2m做好后用素水泥浆涂刷护角并用捋角器自上而下捋一遍。
6、基层抹灰:
抹灰时先薄薄甩一层,再分层按冲筋抹平,分层抹灰每层厚度不超过
10mm用2m铝合金杆子找平木抹子搓毛,后全面检查底子灰是否平整、垂直,阴阳角、墙与顶棚交接处是否方正。
7、铺贴玻纤网格布:
底子灰抹平初凝前,将玻纤网格布铺贴在底子灰表面(搭接长度
不小于100mm ,应铺贴平整,严禁漏铺。
8面层抹灰:
当底子灰6/7成干时,即可开始罩面层灰(如底灰过干应浇水湿 润),面层灰拉细毛不需压光,应符合面层刮腻子要求。施工前做好
样板间,检查合格后方可大面积施工。
抹灰应分层进行,不同材料基层交接处用钢丝网加强, 搭接宽
度不小于150mm
立面垂直:4mm 表面平整:4mm 阴阳角方正:4mm
八、 质量标准
1、 控制房间开间进深尺寸,控制抹灰厚度,房间四角垂直
2、 基层表面灰尘、污垢、油渍等清理干净,墙面洒水湿润
3、 4、 抹灰层必须粘接牢固无脱层、空鼓和裂缝
5、 水电等安装剔凿的线槽,抹灰前必须设置加强网
6、 抹灰表面平整、接茬平整、管道背后的抹灰面平整
7、 般抹灰允许偏差
七、 成品保护
1、 严禁在已完成墙面抹灰的房间拌制和堆放砂浆
2、 推小车或搬运材料时,注意不要碰坏墙角和墙面
精选文库
保护好已安装的线盒、预埋件等设施,对污染的要立即清理
抹灰层凝结硬化前应防止快干、水冲、震动、挤压和撞击 脚手架不够高时应重新搭设,严禁在其上放置木凳、木梯等临
时加咼措施
施工用移动式照明灯必须使用安全电压, 必须安装漏电保护器
3、 4、 保护好楼处地面的管道,防止砂浆掉入
5、 脚手架轻拆轻放,摆放整齐,以免撞坏墙角
6、 八、 文明施工、安全生产
1、 现场保持清洁,要做到工完、料净、场清
2、 施工用脚手架要牢固,配套相关安全保护设施
3、 安全用电,不得乱拉乱接,应有专业电工负责管理
4、 工作人员严禁穿硬底鞋、拖鞋并带好安全帽
5、 6、
