矿井井巷工程的特点是地下作业,地下作业的特殊性给井巷开凿带来一系列的特殊要求。
为了使井巷工程施工连续进行,除了在井巷工作面直接发生人工、材料和施工机械费用(井巷工程直接定额费)外,还必须有提升、给排水、通风安全、运输、供电照明、其它等部门或者环节与之配合 (井巷工程辅助费) ,否则井巷工程将无法进行施工。
这里所指的提升、给排水、通风安全、运输、供电照明、其他等部门或者环节,由于它们在井巷施工中不是用来直接开凿井巷,而是为井巷的开凿创造条件和服务,所以把它们叫做井巷工程施工辅助系统。
这六大系统发生的费用称为“井巷工程辅助费”,过去六、七十年代我们叫井巷工程辅助车间服务费。
一、井巷工程辅助系统1、提升系统新建一座矿井,从地表向地下开凿,每前进一米就要挖掘出一米井巷中所开凿下来的松散矸石或者煤。
另一方面,在井巷开凿的过程中,还需要从地面将大量的器材和施工设备送到井巷施工地点,施工人员也需要往来于井上下。
采用立井或者斜井开辟时,这些矸石、煤、器材设备及施工人员等井上下之间的运送,就是由施工单位安装的提升设备和设施来完成。
还包括井筒施工期间悬吊的设备、设施、管路等。
因此形成为了提升系统(提吊系统)。
2、给排水系统为井下工作面施工用水及环境保护而设置的供水和洒水管网称为给水系统。
在矿井施工过程中,随着井筒的加深和巷道工作面的推进,有大量的地下水涌出。
为保证施工,必须连续不断的将涌水排出矿井。
利用水泵和管路将矿井中涌水经过汇集至水仓,然后排至地面的工作系统叫排水系统。
3、通风安全系统在矿井施工过程中,煤和岩层中不断释放出沼气等有害气体,同时也产生大量的岩尘、煤尘和炮烟等。
当瓦斯和煤尘达到一定的浓度遇火就能引起爆炸。
为了降低井下有害气体的浓度,排除飞扬的煤、岩尘和炮烟,必须时常不断的将新鲜空气送入井下,把井下污浊空气排出矿井。
欲使空气在井下施工的各类巷道能沿着一定方向流动,必须给空气施以一定流动能量。
因此施工时借助通风机械把新鲜空气送入井下,污浊空气排出矿井(还包括安全监测设备、设施及工人配备的自救器的配置) ,这样就形成了完整的风流系统称为通风安全系统。
冶金矿山井巷工程预算定额一、前言冶金矿山井巷工程预算定额是指在矿山井巷工程建设中,根据各项工程量和工程质量要求,按照国家有关规定和标准,结合实际情况编制的一种经济技术指导性文件。
其目的是为了规范矿山井巷工程建设,保证工程质量,控制成本。
二、编制原则1. 根据国家有关规定和标准编制;2. 结合实际情况进行调整;3. 以科学、合理、节约为原则。
三、内容及组成部分1. 工程量清单:包括各项工程量的名称、单位、单价、数量等;2. 定额说明:对于每一项工程量的计算方法及要求进行详细说明;3. 材料价格:包括各种材料的市场价格;4. 劳务费用:包括劳动力费用等;5. 设备使用费用:包括设备使用费用等。
四、编制方法1. 根据设计图纸和技术要求确定各项工作内容及数量,并列出清单;2. 根据清单中所列出的各项工作内容及数量,结合当地市场行情确定每个项目所需材料的价格、劳务费用及设备使用费用;3. 根据国家有关规定和标准,结合实际情况编制定额说明,对于每一项工程量的计算方法及要求进行详细说明;4. 汇总各项费用,计算总预算。
五、应用范围1. 适用于各种矿山井巷工程建设;2. 适用于各种施工单位和工程咨询单位。
六、优点1. 规范矿山井巷工程建设,保证工程质量;2. 控制成本,节约资源;3. 便于施工单位和工程咨询单位进行预算和报价。
七、缺点1. 编制过程较为复杂,需要专业技术人员进行编制;2. 定额中所列出的价格可能会受到市场行情的影响而发生变化。
八、结语冶金矿山井巷工程预算定额是矿山井巷建设中非常重要的一份文件,它能够规范施工单位的建设行为,保证工程质量,并且能够控制成本,节约资源。
尽管编制过程较为复杂,并且定额中所列出的价格可能会受到市场行情的影响而发生变化,但是其优点仍然是非常明显的。
因此,在矿山井巷工程建设中,应该重视冶金矿山井巷工程预算定额的编制和应用。
2001《有色矿山井巷工程预算定额》问题解答中国有色金属工业工程建设定额站2002年11月说明2001版《有色矿山井巷工程预算定额》,已于2001年10有颁发执行。
为了能更准确的使用本定额,我们将在使用中可能遇到的有关问题整理成册,以问题解答的形式与2001版《有色矿山井巷工程预算定额》配套使用。
《有色金属工业工程建设预算定额》:第四册矿山井巷工程问题解答直接费部分:一、井筒绕道掘砌套什么定额?答:岩石条件允许和井筒一次施工,可直接套用井筒掘砌予目。
二、反井永久支护套用什么定额?答:套用立井井筒相应支护定额。
三、立井井筒采用双层井壁时,如何选用定额?答:外壁应视井筒结构而定,如为一般混凝土或混凝预制块时,选用相应条件的立井井筒支护定额;如为大型预制块砌外壁时,应根据设计和施工组织设计编制补充定额。
内壁选用相应条件的立井井筒定额,定额的砼消耗量调为106m3,劳动力不作调整。
四、永久支护采用树脂锚杆时,套用什么定额?答:永久支护采用树脂锚杆时,套用相应条件倒楔式锚杆支护定额,增加锚固剂。
锚杆长度1.5m,增加127kg/100根;2m增加180kg/100根;2.5m增加233kg/100根。
硐室按相应平巷定额,人工调1.1系数。
五、立井井筒与管子道连接处套用什么定额子目?答:套用相应条件的巷道子目,其劳动及机械台班消耗量以1.1系数调整。
六、预留梁窝与锚杆同时出现的井筒装备怎样套用定额子目?答:按每层罐梁的预留梁窝与锚杆笔所占的比例,分别套用相应条件子目。
七、井筒中的管缆梁套用什么定额?答:套《有色金属工业工程建设预算定额》第三册中井下钢管道安装相应子目。
八、竖井反掘,采用吊罐法掘引井,然后刷大砌壁,怎么套用定额定额?答:引井套用溜井吊罐法掘引定额,刷大套用竖井相应条件的刷大定额,砌壁套用竖井相应定额。
九、放炮母线是电缆还是电线?答:除立井井筒掘进使用小电缆10mm2,其余项目均用4mm2铝芯橡皮绝缘电线。
216217215213214212211210209201200208207206205筒直径概念204室中的沟槽计量203反井钻机掘进内容202187计价186199198室的行车梁套定额197196195193194189188192184185175钢拱架支护套定额176形钢拱架支174173下迎头探水计量182子间主梁套定额181180罐道制作191190套定额179178计价172内容161160157平巷平峒起底套定额159破碎带处理计量171岩方式选项169168构件计量170167架支护计量166截水沟和临时计量165落套定额163斜坡道冻结法施工调164155反井钻机掘进定额中直径是综合测定,不区分掘进直径。
反井施工是由下向上掘出小断面井(用于溜碴),然后再由上向下刷大成2014.8.31人工装岩掘井相近施工特征子目,增加相应人工费扣减相应机械费2015.10.16工期的工作内容,不应另计辅费。
若是采矿生产过程中的内容:由此产生的费用应属生产维修费用,不在工程预算定额中计算,应另行计算。
2015.4.16序。
机拌。
短掘短砌,掘砌长度在5米(包括5米)以内的算短掘短砌,在不良数调整。
式进行计算。
拱架支护时。
根据设计及施工方案,按相应定额子目特征实测材料充定额。
2016.10.10套用定额。
助费可参见辅助费定额说明第四条,直接费可参见相应掘进定额子2016.12.25(甲方转矸)。
明第十八条。
2016.7.16数,套用至井下铺轨项目中。
第十章说明中第四条:“井下人工搅拌的注眼砂浆、喷射砂浆、喷射砼制作,其人工包括在工作面相应的分项定额人工之中,故制作定额中无人工。
”是针对定额子目中无综合工日消耗量的定额编号2016.9.9在掘进工作面上进行,可不需临时支护,支护与掘进是平行作业。
由于掘砌频繁交替,护壁接茬多,质量不易保证,应严格按相应施工和质量验收标准执行,执行中出现需加固的特殊措施费用应按现2017.1.62017.12.15认可,【个人理解,如合同中已约定处理事宜,不另计】。

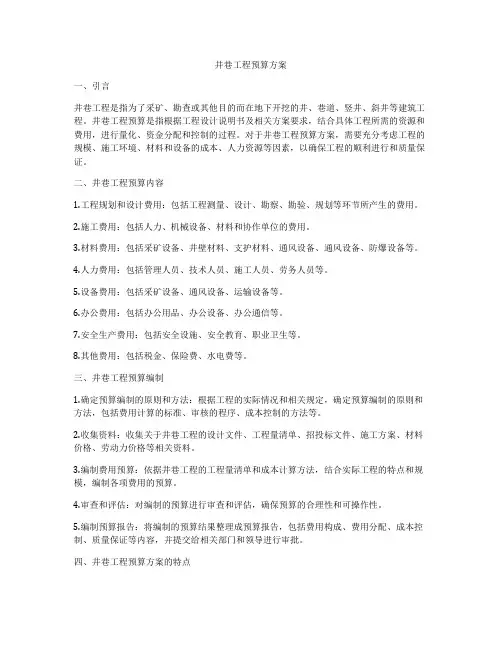

井巷工程预算方案一、引言井巷工程是指为了采矿、勘查或其他目的而在地下开挖的井、巷道、竖井、斜井等建筑工程。
井巷工程预算是指根据工程设计说明书及相关方案要求,结合具体工程所需的资源和费用,进行量化、资金分配和控制的过程。
对于井巷工程预算方案,需要充分考虑工程的规模、施工环境、材料和设备的成本、人力资源等因素,以确保工程的顺利进行和质量保证。
二、井巷工程预算内容1.工程规划和设计费用:包括工程测量、设计、勘察、勘验、规划等环节所产生的费用。
2.施工费用:包括人力、机械设备、材料和协作单位的费用。
3.材料费用:包括采矿设备、井壁材料、支护材料、通风设备、通风设备、防爆设备等。
4.人力费用:包括管理人员、技术人员、施工人员、劳务人员等。
5.设备费用:包括采矿设备、通风设备、运输设备等。
6.办公费用:包括办公用品、办公设备、办公通信等。
7.安全生产费用:包括安全设施、安全教育、职业卫生等。
8.其他费用:包括税金、保险费、水电费等。
三、井巷工程预算编制1.确定预算编制的原则和方法:根据工程的实际情况和相关规定,确定预算编制的原则和方法,包括费用计算的标准、审核的程序、成本控制的方法等。
2.收集资料:收集关于井巷工程的设计文件、工程量清单、招投标文件、施工方案、材料价格、劳动力价格等相关资料。
3.编制费用预算:依据井巷工程的工程量清单和成本计算方法,结合实际工程的特点和规模,编制各项费用的预算。
4.审查和评估:对编制的预算进行审查和评估,确保预算的合理性和可操作性。
5.编制预算报告:将编制的预算结果整理成预算报告,包括费用构成、费用分配、成本控制、质量保证等内容,并提交给相关部门和领导进行审批。
四、井巷工程预算方案的特点1.复杂性:由于井巷工程的特殊性和复杂性,需要考虑的因素较多,如地质情况、施工环境、材料资源等。
2.预算编制的精细程度高:井巷工程的特点决定了预算要求比较精细,需要对每一个费用进行详细的测算和分析。
冶金矿山井巷定额(2006)辅费总说明作者:admin 建筑定额来源:本站原创点击数:1068 更新时间:2009-1-13 总说明第一条:《冶金矿山井巷工程预算定额》(辅助费部分)(以下简称本定额),是为满足建设工程各阶段计价的要求,有利于工程量清单计价的推行,由冶金工业建设工程定额总站组织编制的。
第二条:本定额适用于新建、改建、扩建冶金矿山的矿井基本建设井巷工程,是编制冶金矿山井巷工程施工图预算、竣工结算及招标工程标底的依据;也是编制概算定额(指标)、投资估算指标的基础;也可作为制定企业定额和投标报价的基础。
第三条:本定额所包括的费用内容为矿井建设期间,为井巷工程施工服务的提升、排水、通风、运输、照明、机电、其它等七个辅助系统所发生的费用。
费用项目划分:一、人工费:指各辅助系统配备的井上、井下辅助工人的工资。
二、材料费:指施工中辅助系统使用的周转材料所发生的费用,包括摊销费、经修辅材费、安装拆卸费。
三、机械费:指辅助系统施工设备设施所发生的费用,包括折旧费、大修理费、经修辅材费、安装拆卸费、动力费。
第四条:本定额施工工期内的工作内容,包括从井筒破土动工至全部工程按设计要求竣工验收过程中的全部工作。
如井巷掘进、支护、井筒装备、铺轨、水沟、台阶、扶手、管线铺设,井下机电设备安装及其它零星工程,还包括施工过程中一般自然条件的影响时间,如平、斜巷施工中遇到的巷道滴水、淋水,施工过程中发生平均厚度在0.8米以内,一处冒落体积在20立方米以下的局部片帮冒顶;临时性停水、停电和其它非主观原因造成的影响较少的时间。
凡施工工期中包括的内容,不得另取井巷工程辅助费。
第五条:本定额施工工期中不包括下列工作内容:1、矿井移交生产时,永久设备的联合试运转和试生产;2、处理因地质原因造成的大冒顶(指冒落平均厚度在0.8米以上,且一处冒落体积在20立方米以上这两个条件同时具备的冒顶);3、矿井探放水及工作面注浆封水。
当发生上述2、3种情况不能继续掘进、支护作业时,应按批准的施工组织措施安排,计提辅助费合理部分的补偿费。

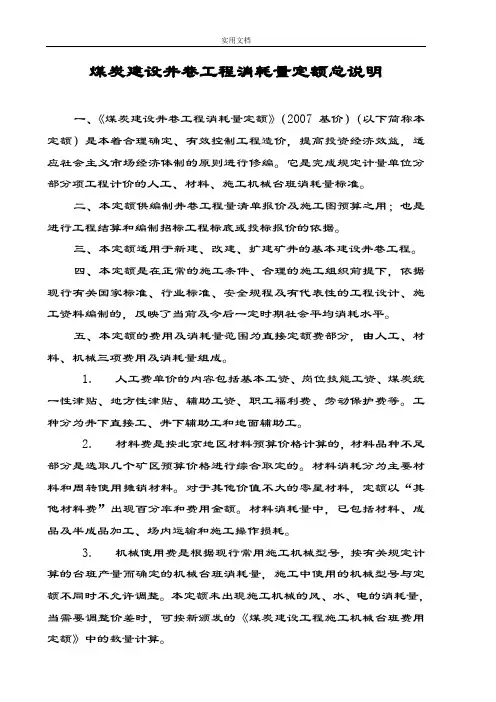

煤炭建设井巷工程消耗量定额总说明一、《煤炭建设井巷工程消耗量定额》(2007基价)(以下简称本定额)是本着合理确定、有效控制工程造价,提高投资经济效益,适应社会主义市场经济体制的原则进行修编。
它是完成规定计量单位分部分项工程计价的人工、材料、施工机械台班消耗量标准。
二、本定额供编制井巷工程量清单报价及施工图预算之用;也是进行工程结算和编制招标工程标底或投标报价的依据。
三、本定额适用于新建、改建、扩建矿井的基本建设井巷工程。
四、本定额是在正常的施工条件、合理的施工组织前提下,依据现行有关国家标准、行业标准、安全规程及有代表性的工程设计、施工资料编制的,反映了当前及今后一定时期社会平均消耗水平。
五、本定额的费用及消耗量范围为直接定额费部分,由人工、材料、机械三项费用及消耗量组成。
1.人工费单价的内容包括基本工资、岗位技能工资、煤炭统一性津贴、地方性津贴、辅助工资、职工福利费、劳动保护费等。
工种分为井下直接工、井下辅助工和地面辅助工。
2.材料费是按北京地区材料预算价格计算的,材料品种不足部分是选取几个矿区预算价格进行综合取定的。
材料消耗分为主要材料和周转使用摊销材料。
对于其他价值不大的零星材料,定额以“其他材料费”出现百分率和费用金额。
材料消耗量中,已包括材料、成品及半成品加工、场内运输和施工操作损耗。
3.机械使用费是根据现行常用施工机械型号,按有关规定计算的台班产量而确定的机械台班消耗量,施工中使用的机械型号与定额不同时不允许调整。
本定额未出现施工机械的风、水、电的消耗量,当需要调整价差时,可按新颁发的《煤炭建设工程施工机械台班费用定额》中的数量计算。
六、定额分别出现煤和岩石子目,岩石分类按普氏岩石系数(f)分为<1.5、<3、<6、<10、>10。
七、本定额的掘进与砌筑部分已考虑了《矿山井巷工程施工及验收规范》允许超挖量的矸石运输、充填人工及材料用量。
计算工程量时,不允许重复计算超挖量。

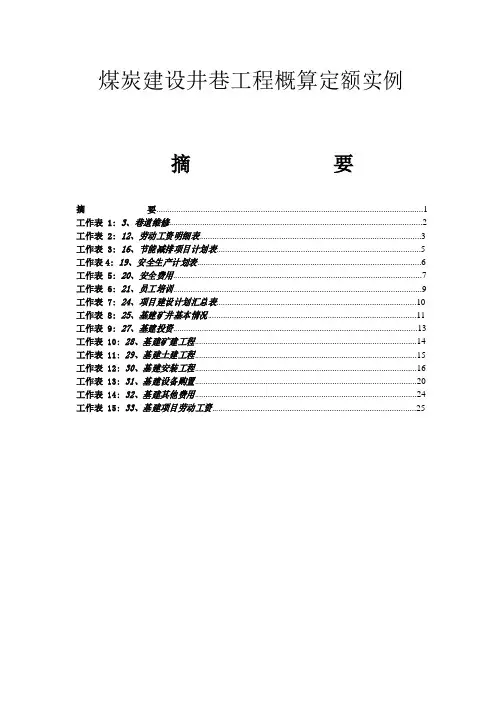

煤炭建设井巷工程概算定额实例前言煤炭是中国的主要能源之一,其开采与生产对于国家经济的发展具有十分重要的意义。
而煤炭的开采需要依靠井巷工程,井巷工程是煤炭开采中至关重要的一环。
在井巷工程的建设过程中,概算定额的编制与使用是十分重要的职责之一,可以极大地提高工程管理的效率和精度,从而降低成本、缩短工期、提高工程质量。
概述概算定额是一种用于工程建设概算的工具,是以标准化的方法、标准化的要求、标准化的价格计算工作量、工程费用和工期的一种基础性工具,是进行经济评价的依据之一。
在煤炭建设井巷工程中,概算定额是计算每项工作的重要依据,对于工程管理和经费审批都有一定的规定和要求。
概算定额的编制与应用(1)编制概算定额编制概算定额的过程中,需要首先对井巷工程的施工内容和技术要求进行了解和分析,并根据工程实施的具体情况合理地进行定额测算。
概算定额的编制过程需要充分考虑施工的具体特点和现实条件,确保概算定额的准确性和真实性。
(2)应用概算定额在井巷工程中,应用概算定额可以大大提高工程的管理效率和控制成本的精度。
通过概算定额,可以快速准确地计算出每个施工中的工作量、工期和费用,并对施工过程中的进度和成本进行及时的监督和控制。
此外,在经费审批方面,概算定额也是重要的参考依据之一。

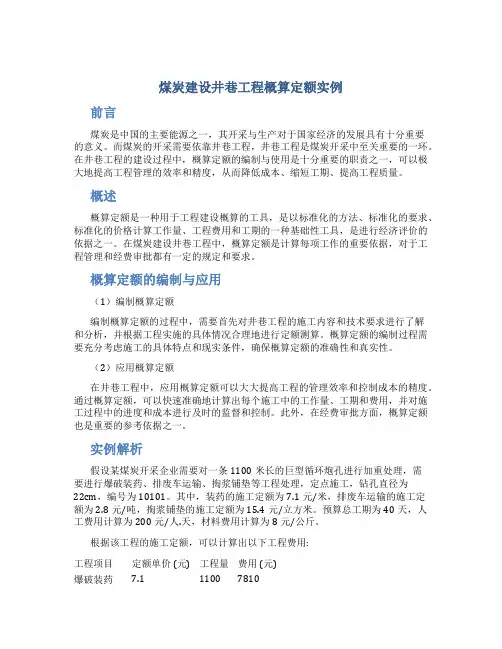

实例解析假设某煤炭开采企业需要对一条1100米长的巨型循环炮孔进行加重处理,需要进行爆破装药、排废车运输、掏浆铺垫等工程处理,定点施工,钻孔直径为22cm,编号为10101。
其中,装药的施工定额为7.1元/米,排废车运输的施工定额为2.8元/吨,掏浆铺垫的施工定额为15.4元/立方米。
预算总工期为40天,人工费用计算为200元/人.天,材料费用计算为8元/公斤。
根据该工程的施工定额,可以计算出以下工程费用:工程项目定额单价 (元) 工程量费用 (元)爆破装药7.1 1100 7810排废车运输 2.8 3500 9800掏浆铺垫15.4 220 3388人工费用200 40 8000材料费用8 3100 24800总费用51498通过对每个施工内容的定额计算和费用统计,可以很方便的获得施工过程中的总工程费用,并进行进度和质量的监督和管理。
2024版有色金属工业矿山井巷工程预算定额说明在2024年发布的有色金属工业矿山井巷工程预算定额说明中,主要包含了工程的范围、工程量计算方法、工程定额等内容。
下面将对这些内容进行详细的说明。
首先,有色金属工业矿山井巷工程的范围主要涵盖了井巷的设计、施工和维护等工作。
其中设计工作包括了设计概念、仿真分析和绘图等,施工工作包括了开挖、支护和排水等,维护工作包括了巷道的检修和疏通等。
其次,工程量计算方法是确定工程量的基础,这对于预算的编制非常重要。
在有色金属工业矿山井巷工程中,常用的工程量计算方法包括了直接测量法、换算法和统计法等。
直接测量法是通过实际测量来获取工程量的大小,换算法是通过已知的参数和公式进行换算来确定工程量,统计法是通过对历史数据的统计分析来确定工程量。
最后,工程定额是预算的重要组成部分,它是根据工程任务和要求进行制定的。
有色金属工业矿山井巷工程预算定额包括了各项费用的计算方法和标准。
其中,包括了人工费、材料费、机械使用费和管理费等。
人工费是指工人的工资和福利费用,材料费是指工程所需要的各种材料的费用,机械使用费是指使用机械设备所需要的费用,管理费是指工程所需要的管理人员的费用。
在预算定额中,还包括了工程质量要求和工程技术措施等。
工程质量要求是对工程质量的要求和检查标准,其中包括了井巷的尺寸和安全要求等。
工程技术措施是指保证工程质量和安全的各种技术措施,例如支护和排水的措施。
总之,2024版有色金属工业矿山井巷工程预算定额说明详细阐述了有色金属工业矿山井巷工程的范围、工程量计算方法、工程定额以及工程质量要求和工程技术措施等内容。
这些内容对于预算的编制和实施非常重要,能够保证工程的顺利实施和质量的保证。
煤炭井巷基础定额总说明一、《煤炭建设井巷工程基础定额(99统一基价)》(以下简称本定额)是根据国家计划委员会计建设函(1997)034号文《关于同意对煤炭建设工程各定额指标修编的复函》的精神,本着合理确定、有效控制工程造价,提高投资经济效益,适应社会主义市场经济体制的原则进行修编。
二、本定额供编制井巷工程施工图预算之用;也是进行工程结算和编制招标工程标底或投标报价的依据。
三、本定额适用于新建、改建、扩建矿井的基本建设井巷工程。
四、本定额是在正常的施工条件、合理的施工组织前提下,依据现行有关国家标准、行业标准、安全规程及有代表性的工程设计、施工资料编制的,反映了当前及今后一定时期社会平均消耗水平。
五、本定额的费用范围为直接定额费部分,有人工,材料和机械三项费用组成:1. 人工费单价的内容包括基本工资、岗位技能工资、煤炭统一性津贴、地方性津贴、辅助工资、职工福利费、劳动保护费等。
工种分为井下直接工、井下辅助工和地面辅助工。
2. 材料费是按北京地区材料预算价格计算的,材料品种不足部分是选取几个矿区预算价格进行综合取定的。
材料消耗分为主要材料和周转使用摊销材料。
对于其他价值不大的零星材料,定额以“其他材料费”出现百分率和费用金额。
材料消耗量中,已包括材料、成品及半成品加工、场内运输和施工操作损耗。
3. 机械使用费是根据现行常用施工机械型号,按有关规定计算的台班产量而确定的机械台班消耗量,施工中使用的机械型号与定额不同时不允许调整。
本定额未出现施工机械的风、水、电的消耗量,当需要调整价差时,可按新颁发的《煤炭建设工程施工机械台班费用定额(99统一基价)》中的数量计算。
六、定额分别出现煤和岩石子目,岩石分类按普氏岩石系数(f)分为<1.5、<3、<6、<10、>10.七、本定额的掘进与砌筑部分均已考虑了《矿山井巷工程施工及验收规范》允许超挖量的矸石运输、充填人工及材料用量。
计算工程量时,不允许重复计算超挖量。
煤炭建设井巷工程概算定额实例摘要摘要 (1)工作表1: 3、巷道维修 (2)工作表2: 12、劳动工资明细表 (3)工作表3: 16、节能减排项目计划表 (5)工作表4: 19、安全生产计划表 (6)工作表5: 20、安全费用 (7)工作表6: 21、员工培训 (9)工作表7: 24、项目建设计划汇总表 (10)工作表8: 25、基建矿井基本情况 (11)工作表9: 27、基建投资 (13)工作表10: 28、基建矿建工程 (14)工作表11: 29、基建土建工程 (15)工作表12: 30、基建安装工程 (16)工作表13: 31、基建设备购置 (20)工作表14: 32、基建其他费用 (24)工作表15: 33、基建项目劳动工资 (25)工作表1:3、巷道维修表3禹州神火圃晟源煤矿2012年生产开拓准备进尺明细计划表工作表2:12、劳动工资明细表工作表3:16、节能减排项目计划表表16 河南神火煤业公司禹州神火圃晟源煤矿(厂)2012年节能减排项目计划表工作表4:19、安全生产计划表表19 禹州神火圃晟源煤矿(厂)2012年安全生产建议计划工作表5:20、安全费用表20 河南神火煤业公司21 打印机 扫打一体机 台 1 0.4 0.40含高、中、 22 集团电话 100 门程控交换机台 1 2 2.00 23 语音网关 台 2 0.4 0.80 24 语音光端 机 48 门 台 2 0.6 1.20 25 摄像机专 用电源 SY-12 30 个 0.002 0.06 套 5 米 监控室操 作台 26 1 2.00 2 监控显示 墙 27 1 台 15 24 台 15.00 28 硬盘刻录 机 1.00 台 1 1 24 路 29 红外夜视 150 米台 4 摄像头 0.2 0.80 防爆电话 机 30 20 KTH15 台 0.05 1.00 普通电话 机 31 20 台 0.40 0.02 32 KBA152 台 0.2 10 2.00 矿用摄像 仪 1×4 0.003 米 矿用信号 线缆 5000 33 1.50 34 矿用视频 线缆 MSYV 75-5 MA5000 米 2.00 0.004 米 35 0 0.90 矿用通讯 线缆 3000 1×2 360.04台80便携式甲 烷检测仪 JCB42.800.1 台20便携式光 学甲烷检 测仪 37 2.00年 38 1 4.00 安全检测 仪器校验 4 1 39 套 风门 0.25 0.25 台 40 0.1 5 低速 电子风表 CFGD30 0.50 个 41 0 隔爆水袋 300 0.90 20L 42 100 节 2.30 风筒 0.02 φ500 节 43 5 0.01 风筒接头 φ500 0.06 块44通风设施 牌版200.020.4046套 66 防爆对 讲机1 GP338PLUS 摩托 罗拉防爆对讲机检修便 于联络斜巷语提高安47音信号 KXH-127套21.53 全警示 装置 作用工作表 6: 21、员工培训表 21 禹州神火圃晟源 煤矿(厂、部室)2012 年员工培训计划序号单 位 2010 年实际培 训人数2011 年 1~9 月实际 培训人数2011 年预计培训 人 数2012 年培训人数 计 划同比增减%一按工种 分1 技术工 种120120160 2特殊工781001048缓冲托 罐装置套 1 15 15完善副井安全 防护装 置 50 变压器 KBSG-200-10 台 1 17 17完善 “三专” 供电改 造 台51高爆开 关PJG47-200/101 5 5完善“三专” 供电改 造 1.2 52台 2.4KBZ-400 2 馈电开 关 完善“三专” 供电改 造 53套变电所电气五 防系统 10 1 提高安全操作 性能 10地面防 雷保护 541 套 15 15完善防 雷保护 56套风机在线监控 系统1 18 18加强风 机运行 实时监 控211.77 (万元)合计工作表7:24、项目建设计划汇总表表24 禹州神火圃晟源煤矿(选煤厂、铁路专用线)基本建设2012年项目建设计划汇总表工作表8:25、基建矿井基本情况表25 基建矿井基本情况表项目名称:禹州神火圃晟源矿业有说明:本表基本建设矿井包括新建、改扩建、非安全技改的技术改造、能力增加的产业升级项目工作表9:27、基建投资表27 2012年禹州神火圃晟源煤矿(选煤厂、铁路专用线)基建投资建议计划说明:其它费用包括建设单位管理费、生产准备费、监理费、设计费、办公费、考察费、培训费、科研费、勘探费用等。
井巷工程施工定额一、井巷工程施工定额的基本内容(一)人工定额:人工定额是井巷工程施工中所需人力的计量标准。
人工定额的制定应该考虑到施工工艺、工作难易程度、劳动强度、技术要求等因素,科学合理地确定施工人员的投入标准。
(二)材料定额:材料定额是井巷工程施工中所需材料的计量标准。
材料定额的制定应该结合具体的工程要求和材料的性能指标,科学合理地确定施工所需材料的投入标准。
(三)机械设备定额:机械设备定额是井巷工程施工中所需机械设备的计量标准。
机械设备定额的制定应该考虑到设备的类型、型号、性能、工作能力等因素,科学合理地确定施工所需机械设备的投入标准。
(四)时间定额:时间定额是井巷工程施工中所需时间的计量标准。
时间定额的制定应该考虑到施工过程中各项工作内容的时间耗费,科学合理地确定施工所需时间的投入标准。
二、井巷工程施工定额的制定方法(一)科学分析:对于有关井巷工程施工的技术要求、施工工艺、工程量清单等内容进行详细的分析,科学确定所需投入的人力、材料、设备和时间等资源。
(二)查阅资料:通过查阅相关的工程技术规范、标准、施工图纸、施工方案等资料,获取井巷工程施工的各项参数和要求,为定额的制定提供依据。
(三)实地调研:实地调研井巷工程施工的现场情况,了解工程地质条件、施工环境、人力资源等情况,为定额的制定提供实际依据。
(四)综合考虑:在确定井巷工程施工定额时,应该综合考虑各种因素,科学合理地确定人工、材料、设备和时间等资源的投入标准,确保定额的合理性和准确性。
三、井巷工程施工定额的应用(一)指导施工:井巷工程施工定额是施工单位进行施工计划、组织和实施的依据,能够指导施工单位科学合理地组织施工工作,提高施工效率和质量。
(二)控制成本:井巷工程施工定额能够帮助施工单位合理估算施工成本,控制施工过程中的开支,确保工程投资的合理性和有效性。
(三)提高管理效率:井巷工程施工定额能够帮助施工单位对施工过程进行科学管理,提高管理效率,减少资源浪费,确保施工进度和质量。
有色矿山井巷工程预算定额2023
有色矿山井巷工程预算定额是指根据矿山井巷的具体情况和特点,编制出的一套预算定额,用于计算矿山井巷工程的费用。
它是指导和规范矿山井巷工程预算编制的依据,也是实施矿山井巷工程的重要参考依据。
有色矿山井巷工程预算定额的编制应该基于科学、合理和可行的原则。
在编制过程中,需要充分考虑矿山井巷的开挖、支护、通风、排水等方面的需求,确定各项工程量和费用。
有色矿山井巷工程预算定额的编制需要依据相关的技术规范和标准。
这些规范和标准包括矿山井巷开挖和支护的技术要求、通风和排水的设计标准等,确保矿山井巷工程的质量和安全。
在有色矿山井巷工程预算定额的编制过程中,需要考虑各项工程材料和设备的价格和使用费用。
这些费用包括矿山井巷开挖和支护所需的材料费、设备租赁费等,通过合理的计算和估算,确定各项费用的预算定额。
有色矿山井巷工程预算定额还需要考虑人工和管理费用。
人工费用包括矿山井巷工程人员的工资和福利费用,管理费用包括矿山井巷工程的管理人员和办公设备的费用等。
有色矿山井巷工程预算定额的编制还需要考虑矿山井巷工程的时间进度和工期。
根据矿山井巷工程的进度计划,确定各项工程的时间
要求和费用预算,确保工程的按时完成。
有色矿山井巷工程预算定额的编制需要经过专业人员的审核和审定。
专业人员需要对预算定额的合理性、准确性和可行性进行评估和审查,确保预算定额的科学性和可操作性。
有色矿山井巷工程预算定额的编制是一项复杂而重要的工作,需要充分考虑矿山井巷工程的各个方面,确保预算定额的准确和合理。
只有通过科学、规范和严谨的编制,才能为有色矿山井巷工程的实施提供可靠的指导和支持。
07井巷定额说明总说明一、《煤炭建设井巷工程消耗量定额(2021基价)》(以下简称本定额)是本着合理确定,有效控制工程造价,提高投资经济效益,适应社会主义市场经济体制的原则进行修编。
它是完成规定计量单位分部分项工程计价的人工,材料,施工机械台班消耗量标准。
二、本定额可供基本建设井巷工程量目录报价及施工图财政预算之用;也就是展开工程支付和基本建设招标工程标底或投标报价的依据。
三、本定额适用于新建、改建、扩建矿井的基本建设井巷工程。
四、本定额就是在正常的施工条件,合理的施工非政府前提下,依据现行有关国家标准,行业标准,安全规程及有代表性的工程设计,施工资料基本建设的,充分反映了当前及今后一定时期社会平均值消耗水平。
五、本定额的费用及消耗量范围为直接定额费部分,由人工,材料和机械三项费用及消耗量组成:1、人工费单价的内容包括基本工资,岗位技能工资,煤炭统一性津贴,地方性津贴,辅助工资,职工福利费,劳动保护费等。
工种分为井下直接工,井下辅助工和地面辅助工。
2、材料费就是按北京地区材料财政预算价格排序的,材料品种严重不足部分就是挑选出几个矿区财政预算价格展开综合德博瓦桑县的。
材料消耗分成主要材料和周转采用折旧材料。
对于其他价值并不大的零星材料,定额以“其他材料费”发生百分率和费用金额。
材料消耗量中,已包含材料,成品及半成品加工,场内运输和施工操作方式损耗。
3、机械使用费是根据现行常用施工机械型号,按有关规定计算的台班产量而确定的机械台班消耗量。
本定额未发生施工机械的风,水,电的消耗量,当须要调整价差时,按《煤炭建设工程施工机械台班费用定额(2021基价)》排序。
六、定额分别出现煤和岩石子目,岩石分类按普氏岩石系数(f)分为<1.5、<3、<6、<10、>10。
七、本定额的掘进与砌筑部分均已考虑了《矿山井巷工程施工及验收规范》允许超挖量的矸石运输,充填人工及材料用量。
计算工程量时,不允许重复计算超挖量。
井巷⼯程定额解释《直接费定额》问题解释1、⽴井井筒定额中的砌壁是按预留梁窝还是按未预留梁窝考虑的?实际与定额不同时,能否调整?答:是按未预留梁窝考虑的。
实际施⼯中需要预留梁窝时,井壁砌筑材料不作增减,定额不作调整。
2、⽴井井筒砼井壁滑模⽅式不同时,定额是否调整?答:不调整。
3、暗⽴井井筒套⽤什么定额?答:套⽤⽴井井筒定额。
4、料⽯砌碹壁后充填材料与定额不同时,定额是否调整?答:不调整。
5、半煤岩巷道掘进时,定额中是否考虑分掘、分运、分装?答:掘进可按煤、岩掘进体积分别套⽤定额,⽊⽀架套⽤相应的平、斜巷永久⽀架定额,⼈⼯以1.1系数调整。
6、砼⽀护需加防⽔剂时,定额如何调整?答:按设计要求配制增加的防⽔剂消耗量可⼊定额,定额中的⼈⼯、机械均不作调整。
7、锚杆长度与制作定额不同时,怎样调整?答:以设计长度与其相邻定额锚杆长度之⽐例调整锚杆体材料消耗量,定额中的其余费⽤不作调整。
8、斜井井筒铺轨定额是否包括防滑桩、防爬器、拉杆、地滚、托架等?答:未包括。
实际需要时,可按设计要求将这些材料列⼊定额,但不调整定额中的⼈⼯及机械使⽤费。
9、⼤断⾯巷道采⽤导硐施⼯时,是按设计断⾯套⽤定额,还是按导硐套⽤⼩断⾯定额,导硐以外套刷⼤定额?答:按设计断⾯套⽤定额。
10、计算钢筋、⾦属⽹⼯程量时,搭接量如何确定?答:钢筋、⾦属⽹的搭接长度按设计规定计算。
如设计没有规定,按下列规定计算:钢筋每个搭接头按35d计算,⾦属⽹搭接长度按15cm计算。
11、打探放⽔孔时,如何执⾏定额?答:执⾏探沼⽓、⽔、煤层及施⼯吊挂孔打钻定额,并根据施⼯技术措施增加阀门消耗量,阀门按周转使⽤5次计算。
12、U型钢⽀架的拉杆制作如何执⾏定额?答:执⾏⾦属制品中井圈挂钩制作定额。
13、井筒、巷道砌碹(壁)使⽤⽊模板时,定额如何调整?答:不作调整。
14、注浆定额中未包括注浆套管和阀门的消耗量,使⽤时如何计算?答:根据施⼯技术措施增加消耗量,注浆套管⼀次性摊销,阀门周转使⽤5次。
有色井巷工程施工定额一、有色井巷工程施工定额的编制依据:有色井巷工程施工定额的编制应遵循以下原则:1、结合实际:根据工程设计及施工实际情况,进行详细论证,合理确定施工定额。
2、科学合理:定额内容应具备科学性和合理性,确保施工安全、质量、经济。
3、符合规范标准:参照相关规范标准,确保有色井巷工程施工符合国家标准要求。
4、经验总结:充分吸取以往施工经验,避免重复犯错,提高施工效率。
二、有色井巷工程施工定额的内容及计算方法:1、材料消耗定额:(1)有色铺装砖:计算方法为根据设计要求确定铺设面积,再根据有色铺装砖的规格和铺设方式确定需要消耗的数量。
(2)水泥:按照设计要求和实际需求确定所需水泥的用量,计算方法为根据混凝土比例确定水泥用量。
(3)沙子、碎石:根据施工要求和实际需要确定沙子和碎石的用量,计算方法为按照设计比例确定消耗量。
(4)其他材料:按照设计要求和实际需要确定其他材料的用量,计算方法为综合考虑材料性能和使用效果确定消耗量。
2、工程量清单定额:(1)场地准备:包括场地清理、勘探、测量等内容,根据施工需要确定工程量,计算方法为综合考虑施工条件和工程情况确定量值。
(2)基础工程:包括基础处理、回填、压实等内容,根据设计要求确定工程量,计算方法为根据基础设计要求和实际情况确定施工量。
(3)铺设施工:包括有色铺装砖铺设、压实、修整等内容,根据设计要求和实际情况确定工程量,计算方法为按照设计要求和施工情况确定工程量。
3、施工工艺定额:(1)施工工艺:包括有色铺装砖水平铺设、施工方法、工序、安全措施等,根据施工要求确定工程量,计算方法为根据工艺要求确定工程量。
(2)施工程序:根据有色井巷工程的特点和施工流程,确定施工程序和施工工艺,要求严格执行,确保施工质量。
综上所述,有色井巷工程施工定额是指在有色井巷工程实施过程中,根据设计要求和施工实际情况,预先确定材料消耗、工程量清单、施工工艺等内容,为施工提供指导依据,保证施工按照规范标准进行,确保工程质量和安全。
井巷工程定额方案
一、前言
井巷工程是煤矿生产的重要设施之一,它直接关系到煤矿生产的顺利进行。
井巷工程的建
设需要遵循一定的设计标准和建设定额,以保证井巷的安全、高效、经济的建设。
本定额
方案旨在根据国家相关标准和规范,制定井巷工程的建设定额,以指导和规范井巷工程的
建设。
二、井巷工程定额方案
1. 井巷工程设计标准
井巷工程的设计需符合《煤矿安全规程》、《煤矿工程通用设计规范》以及国家《煤矿井
下综合利用工程设计规范》等相关标准和规范的要求。
根据煤矿的地质条件、生产规模等
因素,对井巷工程进行合理的设计。
2. 井巷工程施工定额
(1)井巷开挖定额:根据煤矿的采煤方法、煤层倾向、厚度等地质条件,对井巷的开挖
工作进行施工定额的制定。
包括井巷掘进、支护、排水等工序的施工定额。
(2)井巷支护定额:根据井巷的地质条件、井壁稳定性分析,确定井巷支护工程施工定额。
包括井巷支架安装、锚杆预应力、砌石、喷浆等支护工程的施工定额。
(3)井巷排水定额:根据井巷的地质条件、水文地质勘察数据,对井巷排水工程进行施
工定额的制定。
包括井底水的抽排、井巷周围的渗水处理等工序的施工定额。
3. 井巷工程质量检验标准
井巷工程需要符合国家相关的建筑工程质量标准,包括《煤矿井下工程施工与验收规范》、《煤矿井巷工程质量验收标准》等相关标准。
对井巷工程施工质量的检验应符合这些标准
的要求。
4. 井巷工程安全生产标准
井巷工程的施工需要严格遵守《安全生产法》、《煤矿安全规程》等国家相关法律法规的
要求。
对井巷工程的施工安全生产应遵循这些法律法规的规定。
5. 井巷工程施工组织设计
在进行井巷工程的施工前,需要制定详细的施工组织设计,包括施工方案、安全技术措施、现场管理与监督等内容。
在施工过程中,需要严格按照施工组织设计的要求进行实施。
6. 井巷工程成本估算
在进行井巷工程施工前,需要对井巷工程的成本进行详细的估算,包括劳动力成本、材料
成本、机械设备费用等方面。
对井巷工程成本的估算需符合国家相关成本估算标准和规定。
7. 井巷工程施工管理
对井巷工程的施工过程需要严格进行施工管理,包括现场管理、材料管理、质量管理、安
全生产管理等方面。
对施工现场的管理需符合国家相关管理要求。
8. 井巷工程竣工验收
井巷工程竣工后,需要进行验收工作。
对井巷工程的验收需符合国家相关验收标准和规定,确保井巷工程的质量和安全达到国家标准的要求。
三、井巷工程定额方案的实施
井巷工程定额方案应该由煤矿企业的技术部门或相关专业设计单位进行制定,由生产管理
部门组织实施。
在井巷工程的建设过程中,应严格按照定额方案的要求进行实施,确保井
巷工程的建设质量和进度。
四、结语
井巷工程定额方案的制定对于规范和指导井巷工程的建设具有重要的意义。
通过严格依照
定额方案的要求进行井巷工程的建设,能够确保井巷工程的质量和安全达到国家相关标准
的要求。
希望各煤矿企业能够认真贯彻执行井巷工程定额方案,提高井巷工程的建设水平,保障煤矿生产的安全和高效进行。
