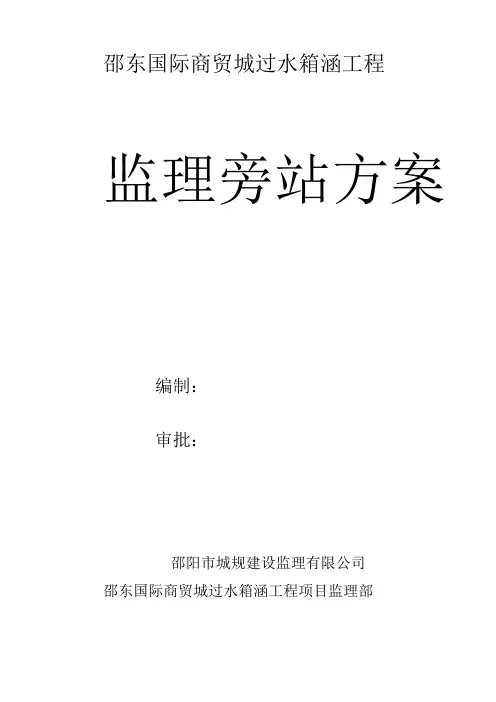

箱涵工程监理旁站方案[1]2
- 格式:doc
- 大小:35.50 KB
- 文档页数:13
邵东国际商贸城过水箱涵工程监理旁站方案编制:审批:邵阳市城规建设监理有限公司邵东国际商贸城过水箱涵工程项目监理部2015年11月22日一、工程概况1二、编制依据1三、旁站监理人员职责2四、旁站监理程序2五、旁站监理内容3六、箱涵旁站监理主要检查内容4七、箱涵旁站监理质量控制要点6八、资料整理12九、监理人员守则13十、附表15邵东国际商贸城过水箱涵工程监理旁站方案(一)、工程概况:工程名称:邵东国际商贸城过水箱涵工程工程地点:国际商贸城内建设单位:邵东生态产业园开发建设投资有限责任公司设计单位:邵阳市城市规划设计研究院监理单位:邵阳市城规建设监理有限公司施工单位:湖南承运园林建设有限公司工程概况:拟建箱涵位于邵东国际商贸城内,涵洞设计起点(K0-17.542)为景秀路设计桩号K0+312.458处明渠,设计终点(K0+602.146)为聚财路规划河道明渠,是国际商贸城内改道的大禾塘河道的重要组成部分。
该箱涵为两孔过水箱涵(涵洞为2-8X6.3m钢筋混凝土箱涵),每孔净跨径为8米、净高6.3米,标准节段长15米,共划分23个节段。
箱涵在景秀路与金声路交叉口处设置半径为75米的圆曲线,在金声路和聚财路交叉口处设置半径为85米的圆曲线,其余段均为直线。
箱涵涵身全长619.688米,出入口处各设置20米长的挡土墙顺接段,箱涵顶部覆土厚度为2.79〜5.71米。
(二)、编制依据1、甲方与承包单位签订的施工承包合同及其附件。
2、本工程的地质勘察资料及完整的工程项目设计文件(设计图纸、设计说明书、变更设计图纸等),设计单位明确的有关技术要求及规范。
3、国家现行的《中华人民共和国建筑法》、《建筑工程质量管理条例》《建设工程安全生产管理条例》、《中华人民共和国合同法》《建设工程监理规范》(GB50319-2013)《建筑工程施工质量验收统一标准》(GB50300-2013)《地下防水工程质量验收规范》(GB50208-2011)《混凝土结构工程施工质量验收规范》(GB50204-2015)4、本工程的施工组织设计及各专项施工方案;本工程的监理规划、监理实施细则。

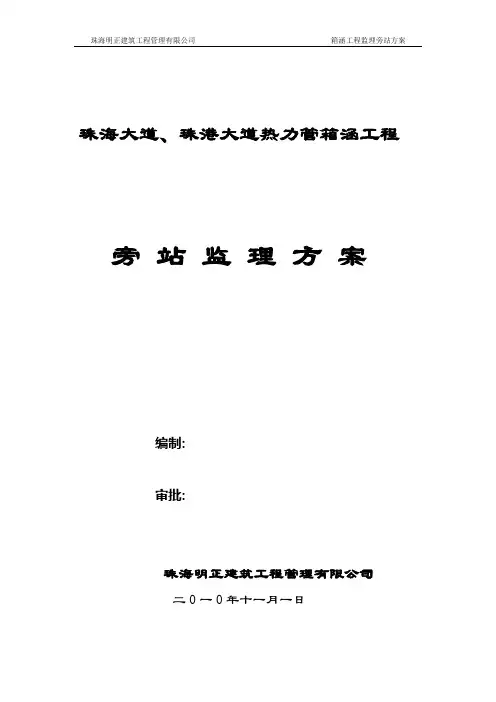

珠海大道、珠港大道热力管箱涵工程旁站监理方案编制:审批:珠海明正建筑工程管理有限公司二0一0年十一月一日一、工程概况:根据高栏港建设局、规划局2010年1月24日会议协调,结合考虑珠海新源热力有限公司提出的工艺技术要求,在珠海大道~南港西路交叉口、珠港大道~永新路交叉口处横穿珠海大道,珠港大道设置热力管涵(3.00m*1.80m)各一道,箱涵主体段长度分别为85m、68m,每30m作为一个标准节间,设置变形缝。
热力管箱涵设计采用净宽3.00m、净高1.80m的闭口箱涵,设置在路面以。
本工程建设单位为珠海市高栏港经济区管理委员会;设计单位为兰州市城市建设设计院;监理单位为珠海明正建筑工程管理有限公司;工程施工由珠海市裕达诚建筑工程有限公司负责施工。
二、适用范围本旁站监理方案适用珠海大道、珠港大道热力管箱涵工程。
三、编制依据1、GB50014-20062、G B502068-973、其它相关的标准和规范四、监理管理机构图1、检查施工企业现场质检人员到岗、特殊工种人员持证上岗以及施工机械、建筑材料准备情况;2、在现场跟班监督关键部位、关键工序的施工,执行施工方案以及工程建设强制性标准情况;3、核查进场建筑材料、建筑配件、设备和商品砼的质量检验报告等,并可在现场监督施工企业进行检验或者委托具有资格的第三方进行复验;4、做好旁站监理记录和监理日记,保存旁站监理原始资料;5、认真履行职责,对需要实施旁站监理的关键部位、关键工序在施工现场跟班监督,及时发现和处理旁站过程中出现的质量问题,如实、准确地做好旁站监理记录;6、实施旁站监理时,发现施工企业有违反工程建设强制性标准行为的,有权责令施工企业立即整改;发现其施工活动已经或者可能危及工程质量,应当及时向监理工程师报告。
五、旁站监理项目本工程将旁站项目划分为两类:I类和II类。
其中I类重点管理项目,旁站施工全过程,旁站人员不得离开现场;II类为一般管理项目,在该工序进行正常施工后,允许旁站人员短时间内兼顾其它监理工作,“工程旁站项目表”。
工程监理旁站方案一、背景和目的工程监理旁站是指在施工过程中,监理人员对施工单位所做的每一项工序进行实时监控和记录。
通过旁站,可以确保施工质量和进度符合设计要求,保证工程水平和可靠性,确保资金的有效利用,同时帮助发现和解决施工现场的问题。
本方案旨在制定工程监理旁站具体的实施细则和步骤,以确保工程质量。
二、具体内容和步骤1.旁站概述(1)旁站人员:由监理单位负责组织实施,旁站人员一般由专业监理工程师和技术人员组成。
(2)旁站现场:旁站现场应包括所有施工节点和重要工序,旁站人员应根据实际情况确定旁站现场。
(3)旁站内容:旁站内容应包括现场施工质量检查和进度检查。
2.旁站工作准备(1)制定旁站计划:由监理单位确定旁站计划,明确旁站现场和时间。
(2)确定旁站人员:由监理单位根据工程特点和规模指派旁站人员,确保旁站人员具备专业知识和经验。
(3)准备旁站工具:备案现场记录表、检查表、相机、测量工具等。
(4)预先沟通:与施工单位预先沟通,确保他们的理解和支持。
3.旁站工作流程(1)抵达现场:旁站人员按照计划时间抵达现场。
(2)报告会:与施工单位负责人进行简要交流,明确当天旁站的重点和目标,并解答施工单位提出的问题。
(3)现场记录:旁站人员应根据实际情况另行制定现场记录表,详细记录施工过程中的每一个环节,并拍照留存。
(4)质量检查:旁站人员应根据相关规范和设计要求对施工质量进行全面检查,包括材料选择、工艺操作等。
(5)进度检查:旁站人员应根据施工进度计划,检查施工进度的合理性和合规性。
(6)整理报告:旁站人员应将当天旁站的情况进行整理,制作旁站报告,包括施工质量和进度等内容。
(7)与施工单位沟通:旁站人员应将旁站报告送交施工单位,并与施工单位沟通相关问题和改进方案。
4.旁站工作报告(1)报告格式:旁站工作报告应包括旁站时间、地点、旁站人员名单、旁站内容和发现的问题、解决方案等内容。
(2)整理报告:由旁站人员负责整理和编写旁站工作报告,并送交监理单位。
旁站监理方案一、旁站监理范围:基础阶段:土方回填、桩基施工、混凝土及钢筋混凝土浇筑、防水混凝土浇筑、卷材防水层细部构造处理;主体构造阶段:梁柱节点钢筋隐蔽过程、混凝土浇筑。
二、旁站监理程序:1、上述实行旁站监理旳各分项工程,承包单位应提前24小时向项目监理部申报施工申请,总监理工程师确认准备工作就绪后签认申请表并安排好旁站监理人员实行旁站监理。
2、旁站监理人员在施工现场跟班监督,及时发现和处理旁站监理过程中出现旳质量问题,如实精确地做好旁站监理记录。
凡旁站监理人员和施工企业现场质检人员未在旁站监理记录上签字旳,不得进行下一道工序施工。
3、旁站监理人员实行旁站监理时,发现施工企业有违反工程建设强制性原则行为旳,应责令施工企业立即整改;发现其施工活动已经或者也许危机工程质量旳,应当及时向监理工程师或总监理工程师汇报,由总监理工程师下达局部暂停施工指令或者采用其他应急措施。
4、应旁站监理旳关键部位、关键工序施工,凡没有实行旁站监理或者没有旁站监理记录旳,监理工程师或者总监理工程师不得在对应文献上签字。
三、旁站人员职责:1、检查施工单位现场质检人员到岗、特殊工种人员持证上岗以及施工机械、建筑材料准备状况;2、在现场跟班监督关键部位、关键工序旳施工执行方案以及工程建设强制性原则状况;3、核查进场建筑材料、建筑构配件、设备和商品混凝土旳质量检查汇报等,并可在现场监督施工单位进行检查或者委托具有资格旳第三方进行复验;4、做好旁站监理记录和监理日志,保留旁站监理原始资料。
四、旁站监理内容:(一)土方回填质量监理1、承包单位应根据工程地质、水文等条件,选用先进旳施工机具和合理旳施工措施编制施工组织设计或施工方案,多快好省地进行施工。
2、专业监理工程师根据土建施工图纸和工程地质勘察汇报来审核土方回填工程旳施工组织设计或施工方案并监督实行。
其中关键是控制回填土土质、回填及扎实措施和回填土旳干土质量密度等重要环节,使之到达设计规定和施工规范旳规定。
工程监理旁站方案一、前言工程监理旁站是指监理工程师在工地现场对工程施工过程进行实时监督和检查的一种监理方式,以确保工程施工符合设计要求和标准,保障工程施工的质量和安全。
本文就工程监理旁站的相关内容进行详细阐述,以期对相关人员提供参考。
二、工程监理旁站方案1. 工程监理旁站的目的工程监理旁站是为了确保工程施工质量和安全,提高工程质量,预防和减少工程事故的发生,降低施工风险,保障工程的投资效益。
2. 工程监理旁站的范围工程监理旁站包括对工程施工过程的监督和检查,具体包括以下内容:(1)对工程施工现场的整体环境进行检查,确保施工场地的整洁、安全;(2)对施工人员的资质和技能进行审核,确保施工人员具有相应的资质和劳动保护意识;(3)对施工材料和设备的选用和使用情况进行检查,确保材料和设备符合设计要求和标准,保证施工质量;(4)对施工过程中的质量检查和试验进行监督,确保施工质量达到要求;(5)对施工进度和安全措施进行监督,确保施工进度符合计划,并采取有效的安全措施。
3. 工程监理旁站的具体方法工程监理旁站可以采取以下具体方法进行:(1)定期在工地现场进行巡视和检查,对工程施工情况进行了解;(2)对施工单位的施工组织设计和施工方案进行审核,并提出合理建议;(3)对施工现场的安全措施进行检查,对施工作业的安全风险进行评估和控制;(4)对施工过程中的质量检验和试验进行现场监督;(5)与施工单位的相关人员进行沟通和协调,及时解决工程施工中出现的问题。
4. 工程监理旁站的工作流程工程监理旁站的工作流程可分为以下几个步骤:(1)准备工作:对工程施工的相关资料进行了解和准备,确保对工程施工的要求和标准清楚明了;(2)现场巡视:定期到工地现场进行巡视,对工程施工情况进行了解,并记录相关情况;(3)问题解决:对工程施工中出现的问题和难点进行解决,与施工单位的相关人员进行沟通和协调,提出合理建议;(4)监管报告:定期对工程监理旁站的情况进行总结和报告,向相关部门和领导汇报工作情况;(5)总结经验:对工程监理旁站工作的经验进行总结,不断提高工作效率和水平。

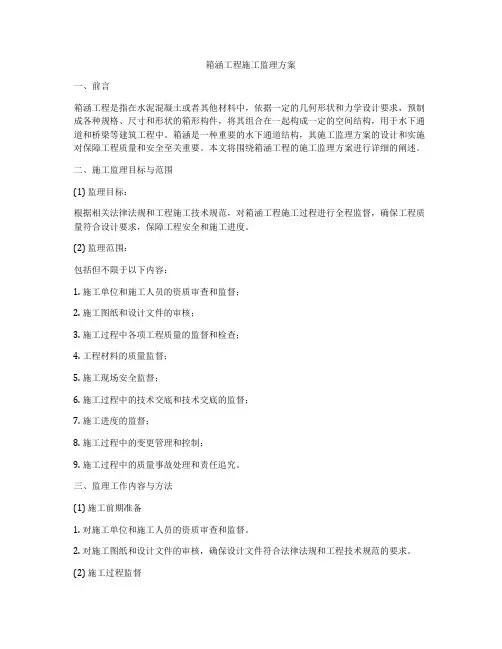

箱涵工程施工监理方案一、前言箱涵工程是指在水泥混凝土或者其他材料中,依据一定的几何形状和力学设计要求,预制成各种规格、尺寸和形状的箱形构件,将其组合在一起构成一定的空间结构,用于水下通道和桥梁等建筑工程中。
箱涵是一种重要的水下通道结构,其施工监理方案的设计和实施对保障工程质量和安全至关重要。
本文将围绕箱涵工程的施工监理方案进行详细的阐述。
二、施工监理目标与范围(1) 监理目标:根据相关法律法规和工程施工技术规范,对箱涵工程施工过程进行全程监督,确保工程质量符合设计要求,保障工程安全和施工进度。
(2) 监理范围:包括但不限于以下内容:1. 施工单位和施工人员的资质审查和监督;2. 施工图纸和设计文件的审核;3. 施工过程中各项工程质量的监督和检查;4. 工程材料的质量监督;5. 施工现场安全监督;6. 施工过程中的技术交底和技术交底的监督;7. 施工进度的监督;8. 施工过程中的变更管理和控制;9. 施工过程中的质量事故处理和责任追究。
三、监理工作内容与方法(1) 施工前期准备1. 对施工单位和施工人员的资质审查和监督。
2. 对施工图纸和设计文件的审核,确保设计文件符合法律法规和工程技术规范的要求。
(2) 施工过程监督1. 施工工艺的监督和检查,包括模板工艺、浇筑工艺等;2. 施工材料的质量监督和抽检;3. 对施工现场的安全监督,包括施工场地的安全设施和施工人员的安全防护;4. 施工现场的技术交底和施工技术的监督;5. 对施工进度的监督和检查;6. 对工程的质量检验和监督;7. 对施工过程中的变更管理和控制的监督和处理。
(3) 施工后期验收1. 对工程竣工验收的监督和检查;2. 对工程整体质量和安全进行综合评价。
四、监理工作流程(1) 施工前期准备阶段1. 了解施工单位的资质和施工人员的技术水平;2. 审查并审核施工图纸和设计文件;3. 制定监理计划和工作方案。
(2) 施工过程监督1. 按照监理计划和工作方案进行全程监理;2. 组织工程质量检验和监督;3. 组织对施工现场的安全检查;4. 及时处理施工过程中的问题和变更;5. 定期向业主单位和相关部门报告工作进展。
旁站监理方案1、旁站监理人员,在总监理工程师的指导下,由专业监理工程师负责安排,具体由现场监理人员实施。
2、根据下列表中需要进行旁站监理的关键部位及关键工序,施工单位应在施工前至少24h书面通知监理,专业监理工程师根据施工量的大小,施工时间长短,安排旁站监理人员到施工现场跟班监督。
3、旁站监理人员在进行旁站监理时,不得擅自离开施工现场,如确须暂时离开,必须要有其他监理人员顶替,确保施工过程中,自始至终有旁站监理人员在施工现场。
4、旁站监理人员必须经过监理培训,持有监理培训证。
5、旁站监理人员应按规定表格,认真做好旁站记录,施工结束时,要求施工单位的现场质检人员在旁站记录上签字。
6、凡监理旁站计划中列出须要监理进行旁站的关键部位和关键工序施工时,施工单位未事前通知监理,导致无监理人员进行旁站的、或施工现场的质检员未在监理的旁站记录上签字的施工项目,监理不允许进行下道工序施工,该施工项目也不予计量支付。
7、旁站监理人员的主要内容及方法:(1)检查施工企业现场质检、施工等管理人员到岗及特殊工种人员持证上岗情况,检查投入的劳动力是否能满足旁站部位的施工进度需要。
(2)检查施工机械的试运转及准备情况。
(3)检查材料的供应是否能满足施工需要;核查进场的建筑材料、构件、设备和商品砼等的质量检验报告,对拟用于关键部位的材料进行检查验收,对不合格的材料督促施工单位采用隔离、标识、及时清退出场等措施;对材料按规定进行见证取样送检。
(4)检查旁站部位的施工方法是否满足经审查批准的施工组织设计(方案)及规范的要求。
(5)检查天气、供水、供电等外界环境是否满足旁站部位施工要求。
(6)在现场跟班监督关键部位、关键工序的施工执行施工方案及工程建设强制性标准情况。
(7)做好旁站监理记录和监理日记,对旁站部位的施工不符合设计、规范及强制性标准的,应及时报告专业监理工程师下达监理通知书,督促施工单位进行整改并跟踪复查。
旁站监理方案及实施细则(一)引言概述:旁站监理是为了确保工程项目的质量、进度和安全,监督和检查工程施工过程中各项工作的执行情况,保证工程质量符合相关标准和规范的一种方式。
本文将介绍旁站监理方案及实施细则的相关内容。
一、旁站监理方案的制定1.明确监理目标:确定主要监理目标,如确保工程质量,控制工程进度等。
2.确定监理范围:明确监理工作的范围和边界,包括监理的专业、施工工序等。
3.制定监理计划:根据工程进度和施工计划,制定详细的监理计划,并包括监理任务、时间节点等。
4.确定监理人员:确定监理团队的人员组成,包括各专业的监理工程师、技术员等。
5.制定监理文件:制定监理文件,包括合同、监理规定、施工图纸等。
二、旁站监理实施细则1.开展监理前会议:在施工前召开监理前会议,与相关方进行沟通和交流,明确各方责任和要求。
2.进行现场巡查:监理人员定期进行现场巡查,包括验收施工场地、进度检查、材料使用情况等。
3.监督施工过程:监理人员对施工过程进行监督,确保施工合乎要求和标准。
4.审核施工文件:监理人员对施工图纸、施工方案等文件进行审核,确保符合设计要求。
5.记录和报告:监理人员进行记录和报告,包括施工情况、发现的问题和存在的风险等。
三、旁站监理的质量控制1.质量检查:监理人员对施工过程中的质量进行检查,如混凝土浇筑、焊接质量等。
2.试验检验:进行必要的试验和检验,确保各项材料和设备符合相关要求。
3.问题解决:发现质量问题时,监理人员及时跟进和解决,确保问题得到及时处理。
4.论证和评审:对特殊工程环节或重要改变进行论证和评审,确保合理性和安全性。
四、旁站监理的安全控制1.安全培训:监理人员对施工人员进行安全培训,强调施工中的安全注意事项和操作规程。
2.安全检查:监理人员进行定期的安全检查,发现并纠正存在的安全隐患。
3.监督安全措施:监理人员监督施工单位执行安全措施,确保施工过程中的安全。
五、旁站监理的总结和评估1.工程总结:在工程结束后,进行工程总结和评估,分析工程的优势和不足,为后续类似工程提供借鉴。

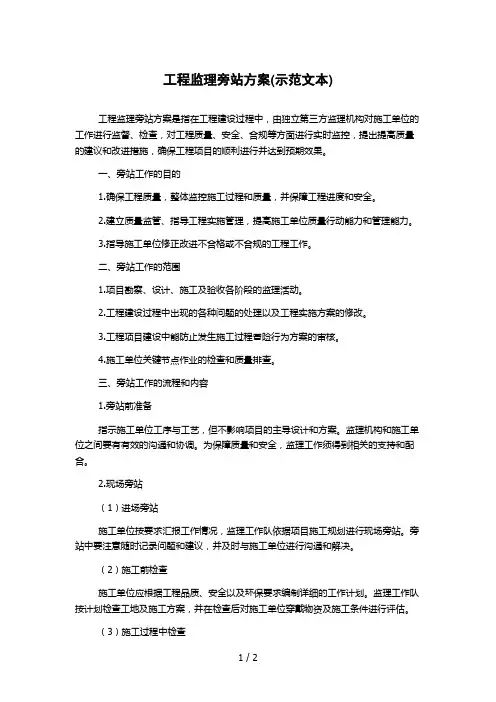

工程监理旁站方案(示范文本)工程监理旁站方案是指在工程建设过程中,由独立第三方监理机构对施工单位的工作进行监督、检查,对工程质量、安全、合规等方面进行实时监控,提出提高质量的建议和改进措施,确保工程项目的顺利进行并达到预期效果。
一、旁站工作的目的1.确保工程质量,整体监控施工过程和质量,并保障工程进度和安全。
2.建立质量监管、指导工程实施管理,提高施工单位质量行动能力和管理能力。
3.指导施工单位修正改进不合格或不合规的工程工作。
二、旁站工作的范围1.项目勘察、设计、施工及验收各阶段的监理活动。
2.工程建设过程中出现的各种问题的处理以及工程实施方案的修改。
3.工程项目建设中能防止发生施工过程冒险行为方案的审核。
4.施工单位关键节点作业的检查和质量排查。
三、旁站工作的流程和内容1.旁站前准备指示施工单位工序与工艺,但不影响项目的主导设计和方案。
监理机构和施工单位之间要有有效的沟通和协调。
为保障质量和安全,监理工作须得到相关的支持和配合。
2.现场旁站(1)进场旁站施工单位按要求汇报工作情况,监理工作队依据项目施工规划进行现场旁站。
旁站中要注意随时记录问题和建议,并及时与施工单位进行沟通和解决。
(2)施工前检查施工单位应根据工程品质、安全以及环保要求编制详细的工作计划。
监理工作队按计划检查工地及施工方案,并在检查后对施工单位穿戴物资及施工条件进行评估。
(3)施工过程中检查监理工作队应每天对施工过程中的关键节点进行检查和记录。
当有不合格和问题时,监理工作队应及时进行处理和提出改进意见。
(4)验收旁站施工完成后,监理工作队与施工单位进行最后的现场检查,评估项目的成果,并发表评估报告。
四、旁站工作的人员要求1.监理经验丰富,具有工程建设、安全、结构、电气等关键技能。
2.技术熟练,能够独立工作并提出改进方案。
3.有强烈的责任心和团队合作精神,能够协助施工单位达成共同的目标。
五、旁站工作的注意事项1.符合相应的法律、法规和标准。
旁站监理方案一、工程测量与基准点在工程施工过程中,精确的测量与基准点的设定是确保工程质量的基础。
旁站监理将重点关注以下方面:审核施工单位的测量方案和基准点设置方案,确保其符合设计要求和相关规范。
监督施工单位按照批准的方案进行测量工作,并对测量结果进行复核。
定期检查基准点的稳定性,如有异常,及时要求施工单位进行处理。
二、基础工程施工监督基础工程是建筑物稳定性的关键,旁站监理将采取以下措施确保基础工程质量:对地基处理、桩基施工、地下结构等关键工序进行全程旁站监督。
检查施工单位的材料进场记录,确保所使用的材料符合设计要求和规范要求。
定期对已完成的基础工程进行检测和评估,及时发现并处理潜在的质量问题。
三、主体结构施工监管主体结构施工是建筑物安全性的重要保障,旁站监理将重点关注以下方面:对钢筋混凝土结构、钢结构等主体结构的施工过程进行旁站监督。
检查模板支撑、钢筋绑扎、混凝土浇筑等关键工序的施工质量。
监督施工单位按照设计要求和施工规范进行施工,确保主体结构的稳定性和安全性。
四、屋面及防水工程监控屋面及防水工程关系到建筑物的使用寿命和使用舒适度,旁站监理将采取以下措施确保施工质量:对屋面保温、防水层施工等关键工序进行旁站监督。
检查防水材料的质量证明文件和进场记录,确保其符合设计要求。
对已完成的防水工程进行淋水试验等检测手段,确保其防水性能达到要求。
五、装饰与门窗工程检验装饰与门窗工程是建筑物美观性和使用功能的重要组成部分,旁站监理将关注以下方面:对内外墙涂料、瓷砖粘贴、门窗安装等装饰工程进行质量检查。
检查门窗的开启灵活性、密封性等性能指标,确保其符合设计要求。
对装饰工程的细部处理进行检查,确保整体美观性和协调性。
六、安全生产与环境保护安全生产和环境保护是旁站监理的重要职责,我们将采取以下措施确保施工过程中的安全和环保:监督施工单位落实安全生产责任制,确保施工现场的安全生产措施到位。
对施工现场的扬尘、噪音等环境污染进行控制,要求施工单位采取有效的环保措施。
工程旁站监理的方案一、前言在建筑工程中,监理是非常重要的一环,它是对建筑过程的全程监督和管理,确保工程质量、安全和进度的顺利进行。
本文主要针对工程旁站监理方案进行详细的阐述,包括旁站监理的目标、职责、流程、方法、要求等方面的内容。
二、旁站监理目标1. 保障工程质量:在施工过程中及时发现和解决各种施工中的问题,确保工程质量达标。
2. 确保施工安全:监督施工过程中的安全措施和规范,及时排除安全隐患。
3. 控制工程进度:监督施工进度,确保按照合同规定的时间节点完成工程。
4. 保护施工环境:监督施工过程中对周边环境的影响,保护环境安全。
三、旁站监理职责1. 对施工现场的施工质量进行全程监督和检查,及时发现并解决施工过程中的问题。
2. 监督施工过程中的安全管理,确保施工安全。
3. 对施工进度进行监督,及时发现进度延误和提出改进意见。
4. 检查施工过程中对环境的影响,提出环境保护措施。
5. 协助建设单位解决施工过程中各种技术问题。
6. 对施工单位的行为和质量进行管理和监督,及时提出整改意见。
四、旁站监理流程1. 工程开工前:编制旁站监理计划,明确监理周期和任务目标。
2. 施工过程中:按照旁站监理计划,对施工现场进行巡视、检查和记录,对发现的问题及时向建设单位和施工单位提出整改要求。
3. 工程竣工前:对竣工验收文件进行审核,确保工程达到交付要求。
五、旁站监理方法1. 巡视:对施工现场进行定期巡视,了解施工进度和现场安全情况。
2. 检查:对施工质量、安全措施、环境影响等方面进行逐项检查。
3. 记录:对发现的问题进行详细记录,包括问题描述、产生原因、整改要求等。
4. 提出整改要求:对发现的问题及时向建设单位和施工单位提出整改要求,并跟踪整改情况。
六、旁站监理要求1. 旁站监理人员应具备一定的工程技术和管理经验,了解相关法律法规和标准要求。
2. 旁站监理人员要严格遵守工程施工管理规定,维护监理工作的独立性和客观性。
箱涵工程旁站监理方案一、前言随着城市建设的不断发展,道路和桥梁工程的建设也日益增多。
在桥梁工程中,箱涵工程是一种常见的结构形式,它在大城市交通中扮演着重要的角色。
而在箱涵工程施工过程中,为了保证工程质量和安全,对工程的监理工作显得尤为重要。
本文将针对箱涵工程旁站监理工作进行分析和阐述,以期为实际工程提供有效的监理方案。
二、工程概况1. 项目名称:XXXX箱涵工程2. 项目地点:XXXX市XXXX区3. 项目规模:XX米长,XX米宽,XX米高...(此部分需要根据实际工程情况进行填写)三、监理机构本项目的监理工作由XXXX公司承担,其具体人员构成和相关资质如下:1. 项目经理:XXX2. 主要监理工程师:XXX3. 监理工程师:XXX四、监理方案1. 规范依据箱涵工程旁站监理工作应严格按照相关国家和地方相关规范、标准和施工技术规范进行监理。
具体包括《桥梁工程施工及质量验收规范》、《混凝土结构工程质量验收规范》等。
2. 监理范围(1)施工过程中的现场质量监理:包括工程的材料、施工工艺、质量检验等方面的监理;(2)施工图纸的审核;(3)施工过程中的质量验收;(4)安全监理;(5)环境保护监理;3. 监理任务(1)组织定期的现场检查和记录;(2)填写监理记录,对工程进度、质量和安全进行监督;(3)会同施工单位进行工程质量验收;(4)对施工过程中的质量问题进行处理和整改;(5)及时向建设单位提出工程问题的意见和建议;4. 监理方法(1)现场巡查法:经常性地对工程现场进行巡查,发现问题及时提出整改意见;(2)文件审核法:对施工单位提交的施工图纸、材料等进行审核,确保施工符合规范;(3)定期检查法:定期组织现场会议,对工程质量和安全进行检查和汇报;五、监理报告监理报告应该根据项目的进度和情况,及时向建设单位提交,进行合理分析和总结。
同时,监理报告应该准确地记录工程的进度、质量和安全状况,为后续工作提供参考。
六、结语箱涵工程旁站监理工作的重要性不言而喻,而一个有效的监理方案也至关重要。
旁站监理工作方案一、项目背景随着建筑市场的不断发展,工程项目的施工过程复杂多变,为了确保项目能按照合同要求顺利进行,需要有专门的监理工作来进行监督和管理。
旁站监理工作是其中关键的环节,其作为建筑工程监理的一种形式,能够对工程质量、工程进度、工程安全等进行全方位的监督,确保项目的顺利完成。
二、工作方案1.人员配备:(1)旁站监理工作由合格的监理工程师和相关专业技术人员组成,根据项目的规模和特点进行人员配置。
(2)监理工程师应具备较高的工程技术水平和专业知识,并具备较强的沟通和协调能力。
(3)专业技术人员负责对工程施工中的具体技术环节进行监督,确保工程质量符合要求。
2.工作流程:(1)开展前期准备工作:了解项目背景、施工合同及其相关附件,制定监理工作计划,明确监理要点和重点。
(2)监督施工准备工作:参与项目开工前的施工准备工作,对工程现场进行踏勘,了解工程环境和基础条件等。
(3)检查和审查施工图纸:对施工图纸进行审查,确保图纸符合相关规范和标准。
及时提出修改意见和建议,确保图纸质量。
(4)日常巡视和检查:定期进行工地巡视和检查,对施工现场的安全措施、材料使用、施工工艺等进行检查,发现问题及时整改。
(5)审核工程质量验收资料:对工程各项质量验收资料进行审核,包括质量检测报告、工程验收报告等,确保验收程序符合要求。
(6)协调解决工程施工纠纷:及时协调处理施工过程中出现的纠纷和问题,妥善解决工程进展中的各种矛盾和争议。
(7)施工质量监督:对工程施工中的质量问题进行监督,及时予以整改,确保施工质量符合相关标准和要求。
(8)工程竣工验收:组织进行工程竣工验收工作,对工程质量进行综合评价。
3.工作方法:(1)制定监理计划:根据项目特点和施工进度,合理安排监理工作内容,明确监理的重点和难点。
(2)加强沟通与协调:与施工单位进行密切的沟通和协调,及时解决工程施工中的疑难问题。
(3)利用技术手段:通过利用现代化的监理手段,使用先进的监理技术设备,对工程施工过程进行实时监控和数据分析。
监理旁站方案1. 引言监理旁站是在工程施工过程中,由独立第三方的监理机构进行监督和检查工程施工的过程和质量,以确保工程按照相关规范和标准进行。
本文旨在提出一种监理旁站方案,以确保工程施工的顺利进行和质量的有效控制。
2. 方案概述监理旁站方案主要包括以下几个步骤:1.制定监理旁站计划:根据工程施工进度和需要监督的关键节点,制定详细的监理旁站计划,并明确旁站人员的职责和要求。
2.指定旁站人员:根据项目的特点和要求,由监理机构指定具有相关专业知识和经验的旁站人员,负责进行旁站活动。
3.实施旁站活动:旁站人员按照计划和要求进行实地旁站,对施工现场进行检查和监督,确保工程按照设计和施工方案进行。
4.编写旁站报告:旁站人员在旁站过程中记录发现的问题和不符合要求的情况,并及时编写旁站报告,向监理机构和相关施工方反馈。
5.跟进纠正措施:监理机构根据旁站报告提出的问题和不符合要求的情况,要求施工方采取相应的纠正措施,并对纠正措施进行跟进和检查。
3. 制定监理旁站计划制定监理旁站计划是保证旁站活动有序进行的关键步骤。
监理旁站计划应包括以下内容:•工程施工进度:明确工程的施工进度,确定旁站时间点。
•旁站人员安排:指定旁站人员,包括监理机构的工程师和技术人员。
•旁站范围和内容:明确旁站所涉及的施工范围和要检查的内容,以及重点关注的关键节点。
•旁站要求和标准:明确旁站人员的职责和要求,以及工程施工的相关标准和规范。
4. 指定旁站人员指定旁站人员是保证旁站活动有效进行的重要环节。
旁站人员应具备以下条件:•相关专业知识和经验:旁站人员应具备相关工程专业知识和施工经验,能够准确判断施工过程中的问题和不符合要求的情况。
•熟悉相关标准和规范:旁站人员应熟悉施工过程中的相关标准和规范,能够对工程施工进行客观评估和检查。
•独立公正:旁站人员应独立于施工方和监理机构,能够客观、公正地进行旁站活动。
5. 实施旁站活动实施旁站活动是确保工程施工质量的重要环节。
邵东国际商贸城过水箱涵工程监理旁站方案编制:审批:邵阳市城规建设监理有限公司邵东国际商贸城过水箱涵工程项目监理部2015年 11月 22日目录一、工程概况 (1)二、编制依据 (1)三、旁站监理人员职责 (2)四、旁站监理程序 (2)五、旁站监理内容 (3)六、箱涵旁站监理主要检查内容 (4)七、箱涵旁站监理质量控制要点 (6)八、资料整理 (12)九、监理人员守则 (13)十、附表 (15)(一)、工程概况:工程名称:邵东国际商贸城过水箱涵工程工程地点:国际商贸城内建设单位:邵东生态产业园开发建设投资有限责任公司设计单位:邵阳市城市规划设计研究院监理单位:邵阳市城规建设监理有限公司施工单位:湖南承运园林建设有限公司工程概况: 拟建箱涵位于邵东国际商贸城内,涵洞设计起点(K0-17.542)为景秀路设计桩号K0+312.458处明渠,设计终点(K0+602.146)为聚财路规划河道明渠,是国际商贸城内改道的大禾塘河道的重要组成部分。
该箱涵为两孔过水箱涵(涵洞为2-8×6.3m 钢筋混凝土箱涵),每孔净跨径为8米、净高6.3米,标准节段长15米,共划分23个节段。
箱涵在景秀路与金声路交叉口处设置半径为75米的圆曲线,在金声路和聚财路交叉口处设置半径为85米的圆曲线,其余段均为直线。
箱涵涵身全长619.688米,出入口处各设置20米长的挡土墙顺接段,箱涵顶部覆土厚度为2.79~5.71米。
(二)、编制依据1、甲方与承包单位签订的施工承包合同及其附件。
2、本工程的地质勘察资料及完整的工程项目设计文件(设计图纸、设计说明书、变更设计图纸等),设计单位明确的有关技术要求及规范。
3、国家现行的《中华人民共和国建筑法》、《建筑工程质量管理条例》《建设工程安全生产管理条例》、《中华人民共和国合同法》《建设工程监理规范》(GB50319-2013)《建筑工程施工质量验收统一标准》(GB50300-2013)《地下防水工程质量验收规范》(GB50208-2011)《混凝土结构工程施工质量验收规范》(GB50204-2015)4、本工程的施工组织设计及各专项施工方案;本工程的监理规划、监理实施细则。
工程旁站监理方案一、前言为了保证工程施工质量,按照相关法律法规和监理规范要求,对工程进行全程监理,本方案对工程旁站监理进行规范和安排,以确保工程质量安全。
二、监理范围工程旁站监理范围主要包括以下几个方面:1. 施工方案审核:包括施工单位的施工组织设计、施工计划和临时设施的设计等方案的审核,确保施工方案合理可行。
2. 施工现场巡视:对工程施工现场进行定期巡视,确保施工进度、质量和安全。
3. 施工质量检验:对施工过程中的主要节点和关键环节进行质量检验,确保施工质量符合设计要求。
4. 施工材料检查:对施工材料的质量、规格、数量等进行检查,杜绝假冒伪劣材料的使用。
5. 安全检查:对施工现场的安全设施、人员操作、作业环境等进行检查,确保施工安全。
6. 现场技术交底:对施工单位的技术交底进行监督,确保施工单位对施工图纸和规范的理解和执行。
7. 施工记录审核:对施工单位的施工记录进行审核,确保施工过程的规范和合法。
8. 发现并纠正违章行为:一旦发现施工单位存在违法违规行为,将及时提出整改意见,并报告相关主管部门。
9. 网站纠纷处理:以调解的方式解决施工现场发生的纠纷和矛盾,确保施工进度。
三、工作流程1. 项目启动阶段:① 确定监理团队,明确监理人员的职责和工作纪律,做好监理工作的分工和组织。
② 确定监理周期和工作任务,与业主和施工单位进行沟通,明确监理的范围和标准。
2. 施工前期:① 制定监理计划,明确监理的重点和重点工作内容,确定监理的时间节点和工作要求。
② 审查施工单位的施工方案和施工图纸,确保其合理性和可操作性。
③ 审查施工单位的施工人员和技术人员的资质和能力,确保其具备相应的施工经验和技术水平。
3. 施工中期:① 定期进行现场巡视,对施工现场的施工质量、进度和安全进行全面检查,及时发现和解决问题。
② 对施工单位提交的施工记录进行审核和评估,确保其真实性和准确性。
③ 对施工单位的技术交底进行监督,确保其符合规范要求和设计要求。
监理旁站方案编制:审核:目录一、旁站监理工作制度 (1)二、旁站监理工作程序 (2)三、旁站监理人员主要职责 (2)四、旁站监理范围 (2)五、旁站监理的内容 (3)六、旁站监理的控制要点 (4)七、旁站记录的内容 (6)监理旁站方案为更好地进行水利工程监理的质量控制工作,根据本工程的特点,特制定如下监理旁站方案,我项目监理部的监理人员将在实施监理过程中,严格有序地进行旁站监理工作,并做好记录。
一、旁站监理工作制度1、项目监理部在实施监理前,总监理工程师应组织监理人员认真熟悉施工图纸,明确本工程的关键部位、关键工序中需要实施旁站监理的工作内容。
2、项目监理部在编制监理规划时,要制定旁站监理方案(送建设单位、施工单位及自留)。
包括旁站监理的范围、内容、程序和旁站监理人员职责等。
3、项目监理部接到施工单位有关旁站监理书面通知时,应及时派监理人员到现场按旁站监理方案实施旁站监理,并做好旁站监理记录和监理日记。
凡旁站监理人员未在旁站监理记录上签字的,不得进行下一道工序的施工。
4、旁站监理人员应当认真履行职责,在现场跟班监督,及时发现和处理旁站过程中出现的质量问题。
如果施工单位有违反工程建设强制性标准行为的,有权责令施工企业立即整改。
如发现施工单位未按施工规范和设计要求施工并危及工程质量的,应及时向监理工程师或者总监理工程师报告。
5、旁站人员必须认真填写旁站监理记录,凡没有实施旁站监理或者没有旁站记录的,监理工程师或者总监理工程师不得在相应文件上签字。
6、承包单位应根据旁站工作范围,在需要进行旁站监理部位施工前24小时,以书面形式通知项目监理机构。
7、项目监理部接到施工单位有关旁站监理书面通知,监理人员未及时到岗实施旁站监理的,将由总监负直接责任。
8、旁站监理人员未按旁站监理职责进行旁站监督,弄虚作假,不实事求是地填写旁站监理记录者,将责令整改。
二、旁站监理工作程序1、制定旁站监理方案,明确旁站监理的范围、内容和旁站监理人员职责。
珠海大道、珠港大道热力管箱涵工程旁站监理方案编制:审批:珠海明正建筑工程管理有限公司二0一0年十一月一日一、工程概况:根据高栏港建设局、规划局2010年1月24日会议协调,结合考虑珠海新源热力有限公司提出的工艺技术要求,在珠海大道~南港西路交叉口、珠港大道~永新路交叉口处横穿珠海大道,珠港大道设置热力管涵(3.00m*1.80m)各一道,箱涵主体段长度分别为85m、68m,每30m作为一个标准节间,设置变形缝。
热力管箱涵设计采用净宽3.00m、净高1.80m的闭口箱涵,设置在路面以。
本工程建设单位为珠海市高栏港经济区管理委员会;设计单位为兰州市城市建设设计院;监理单位为珠海明正建筑工程管理有限公司;工程施工由珠海市裕达诚建筑工程有限公司负责施工。
二、适用范围本旁站监理方案适用珠海大道、珠港大道热力管箱涵工程。
三、编制依据1、GB50014-20062、GB502068-973、其它相关的标准和规范四、监理管理机构图1、检查施工企业现场质检人员到岗、特殊工种人员持证上岗以及施工机械、建筑材料准备情况;2、在现场跟班监督关键部位、关键工序的施工,执行施工方案以及工程建设强制性标准情况;3、核查进场建筑材料、建筑配件、设备和商品砼的质量检验报告等,并可在现场监督施工企业进行检验或者委托具有资格的第三方进行复验;4、做好旁站监理记录和监理日记,保存旁站监理原始资料;5、认真履行职责,对需要实施旁站监理的关键部位、关键工序在施工现场跟班监督,及时发现和处理旁站过程中出现的质量问题,如实、准确地做好旁站监理记录;6、实施旁站监理时,发现施工企业有违反工程建设强制性标准行为的,有权责令施工企业立即整改;发现其施工活动已经或者可能危及工程质量,应当及时向监理工程师报告。
五、旁站监理项目本工程将旁站项目划分为两类:I类和II类。
其中I类重点管理项目,旁站施工全过程,旁站人员不得离开现场;II类为一般管理项目,在该工序进行正常施工后,允许旁站人员短时间内兼顾其它监理工作,“工程旁站项目表”。
六、现场旁站项目的管理1、各标段监理应按本旁站管理办法的旁站项目规定,合理安排旁站人员;2、在规定旁站的工序项目施工时,旁站人员必须到位。
其中I 类工序、II类工序项目开工时必须约请监理到场,旁站监理人员未到场,承包人不得擅自施工。
3、旁站人员应按旁站管理要求,认真旁站并填写旁站记录。
七、旁站内容1、检查承包商该施工项目、施工工艺是否符合已批准的施工方案;2、检查承包商现场责任人、管理人员、试验人员是否到位,操作人员的配备是否满足施工要求。
3、检查所用的材料、设备是否与所批准材料、方案相符;4、查施工条件是否满足和保证施工要求;5、处理过程中发生的质量问题,承包商应对监理工程师在旁站过程中指出的问题立即进行纠正。
否则,监理工程师有权现场口头暂停承包商该部位的施工,并事后以书面形式确认。
八、旁站监理主要检查内容:(一)、砼浇注项目1.旁站监理前对相关情况的审查(1)工程名称;浇筑部位;浇筑工程量;控制标高;(2)施工单位的项目工长、质检员、班组长姓名及资质上岗条件;(3) 混凝土设计强度等级;施工强度等级;(4) 商品砼供应商资质、供货合同编号、配合比编号;(5)砼浇筑施工方案、措施及施工交底;(6) 工序交接;日期和交接表编号;(7)分项工程质量隐检纪录(钢筋、予埋、予留、水和电予埋管道等)齐全、完整、合格;(8) 按施工组织设计检查模板支模方案落实情况;(9) 水泥、粗细骨料、外加剂等原材料的质量证书、复试报告;(10) “平面图”标示砼浇筑方案,方法、路线、施工缝、后浇带留置;(11)原材料进场检验制度和贮运条件的落实;(12)试块标准养护条件的落实;(13)材料见证取样、送样制度的落实;上述工作由施工单位自检后,在砼开工前24h向监理单位提交书面旁站申请书;监理单位进行审查;并及时将审查结果通知施工单位。
若符合要求,总监理工程师指定监理人员并同意施工单位签发开工令,总监、施工项目负责人签字确认。
2旁站监理时的检查内容:(1) 施工单位栋号工长、质量检查员名单及是否在岗;(2) 砼设计及施工强度等级;(3)操作面简图及砼浇筑路线、施工缝实际留置位置及处理纪录、本班浇筑部位描述;(4)、商品砼供货纪录;纪录车号;砼出场时间;到场时间;浇筑时间,记录商品砼初、终凝控制时间,对超过砼初凝时间,坍落度不符合合同要求的商品砼要记录处理办法。
(5)纪录旁站监理人员到搅拌站查看的时间及检查内容情况,要求每台班最少到商品砼搅拌站抽查配比计量一次;(6)记录本班砼浇筑量;(7)商品砼坍落度抽查每小时一次;(8)浇筑过程中:A.控制浇筑砼灌入高度;B.要求施工单位对模板、钢筋质量设监视人员;C.负弯距钢筋位置及砼浇筑前钢筋是否有变化;D.抽查浇筑部位厚度及标高;E.纪录浇筑起止时间;F.砼水平、垂直运输情况;G.振捣器类型及数量;是否符合振捣操作要求;(9)浇筑过程中模板位置有无变化并采取措施及处理情况;(10)外界环境、天气等原因对浇筑的影响和措施(11)试块制作时间、人员、编号、标养与见证取、送样执行情况;(12)冬雨季、环保措施落实情况;(13)砼浇筑过程存在问题及处理意见;施工操作是否用照相或摄像纪录监理日记由责任监理员按日及时、客观、认真填写,不得编造,接班人员则另填下班旁站监理日记施工单位项目负责人(工长或质检员)签字认可;总监审核后存监理档案。
3.旁站监理后的检查工作:(1)工程浇筑部位;(2)浇筑砼的养护方法、时间、浇水、覆盖设置;(3)承重结构砼拆模时间、依据及批准人。
以试块的检测强度值达到设计强度%为准;(4) 拆模后对砼外观质量进行全面检查并纪录质量缺陷(问题)位置及处理方法;按质量检验标准抽查几何尺寸和标高;(5)标养试块龄期强度检测:报告编号、试块编号、成型、试验日期;(6) 下一工序加荷要达到施工方案规定的措施;(7) 旁站监理评估:本分项是否按规范、图纸进行施工;施工单位提交的分项质量验收是否合格;相关质保资料(隐蔽纪录)是否齐全、可靠。
上述工作结束后,专业监理工程师要按检验标准签署意见,总监要对旁站监理工作签署意见。
(二)水泥搅拌桩、高压旋喷桩桩基项目1.监理工作控制要点:1)、检查施工场地、回填面高程、桩位的放样;2)、水泥的质量检测、水灰比的控制、泥浆的搅拌质量;3)、施工机械的平稳,钻机平面水平,钻杆的对中;4)、钻进、提升与喷搅的速度、压力等过程控制;5)、喷浆的深度与复喷、补喷;6)、每根桩水泥浆用量的总量检查;2.施工前的准备检查○1、施工场地。
搅拌桩施工场地应事先平整,清除桩位处地上的一切障碍物(包括石块、树跟和垃圾等),场地低洼时应按设计要求回填至交工面。
○2、桩位放样。
依据设计图纸审核承包人的桩位放样复核记录,并进行现场抽验,抽检频率20%~25%,要求桩位定位平面偏差<5㎝。
○3、检查进入现场的Po.42.5号水泥按批进行试验,要有试验报告,出厂检验报告。
严禁使用过期、受潮、结块、变的劣质水泥。
搅拌用水应符合《混凝土拌合用水标准》。
3.审批开工报告审批开工报告阶段,监理应从以下几方面着手工作。
(1)水泥质量检查(附:材料的试验报告等。
)(2)督促承包人按设计要求进行试桩,验证水泥掺量的正确性,并进行技术总结,,以此指导搅拌桩施工。
(3)审查施工组织设计,施工技术方案。
重点是质量检验体系;施工过程中质量保证措施,成桩后的质量检验。
(4)检查承包人、材料、机具准备情况(依据可行的施工组织设计)。
现场监理对以上几方面检查认为符合要求时,签署意见报驻地办审批,否则请承包人整改,直至满意为止。
总监办接到承包人提交的开工申请报告后,汇同专业监理工程师进行审批。
4.施工阶段监理工作方法及措施在水泥搅拌桩、高压旋喷桩施工阶段,监理应从以下几个方面着手工作。
1、施工过程控制(此过程中监理旁站)○1、施工机具的安装。
施工机械就位要平稳,钻机平面要水平,钻杆要对中,偏差不得大于5cm,钻杆导向架要垂直,垂直度要小于1.5%。
○2、水泥浆的配置。
严格按最佳水灰比进行配方,用砂浆搅拌机拌和,每次搅拌不得少于3分钟。
水灰比符合设计要求为1:0.40~0.55,设计掺灰量为50kg/m。
使水泥浆充分搅拌均匀。
制作好的水泥浆,放入罐(池)中,指定有专人进行搅拌,确保水泥浆稠度均匀,放入量不得少于每根桩计划用量外加50Kg的总量。
○3、水泥搅拌桩、高压旋喷桩的施工操作。
a、督促施工人员在钻机的钻杆上依据设计桩长做明显标志,以便现场施工人员及检查人员准确掌握钻孔深度,避免下钻深度不足。
b、钻头下钻前应进行试喷,确认能够正常喷浆时方可下钻,待下到设计深度时,方可开始喷浆,首先,应在桩底连续喷浆30秒左右,然后方可匀速提升喷浆,提升时压浆泵的压力为0.4~0.6Mpa,提升至离地面50㎝处进,停止喷浆,然后重复搅拌下沉到底,重复喷浆搅拌提升,搅拌升2~3次。
钻进、提升速度应控制在0.5~1.0m/min,喷浆压力和钻杆升降速度应互补同步,确保整桩搅拌均匀。
桩顶高出设计桩顶面的50㎝范围内,挖除后采用30cm厚的碎石垫层回填。
c、桩机操作者与拌浆人员要保持密切联系,保证机械搅拌喷浆时连续工供浆,不得中断,严禁在尚未喷浆的情况下进行搅拌提升。
供浆因故暂停时,应立即通知操作着,为防止断桩,采取补喷处置措施,在断浆面上下重复搭接应大于0.5m.d、在整个注浆过程中,常有冒浆的产生,在冒浆过程中,有一定数量的土粒随着一部分浆液沿着注浆管壁冒出地面,冒浆量小于注浆量的20%为正常,超过20%或完全不冒浆时,应要求查明原因,采取相应措施。
e、施工中,发现喷浆量不足,应要求整桩复搅复喷,复喷的喷浆量仍应不少于设计量。
如遇停电,机械故障等原因使喷浆中断时,应及时记录中断深度,在12小时内采取补喷处理措施,并将补喷情况填报于施工记录内。
补喷重叠孔段应大于100㎝超时12小时应采取补桩措施f、承包人在钻杆钻进下沉遇到较硬土层下沉困难时,需报监理工程师批准后,方可足量冲水。
随着施工进展,应随时复核桩位位置,以防人为、机械震动等因素造成桩位发生偏离。
钻头直径磨损量不得大于1cm。
g、承包人在搅拌桩施工中,应认真做好施工记录,施工记录应包括下列内容:①、施工桩号,施工日期,天气情况。
②、记录搅拌机下沉或提升每米的时间,供浆与停浆时间,钻进深度停浆面标高等以及每根桩所用水泥浆总量。
③、砂浆泵压力、管道压力。
④、每罐(池)浆液的水泥和水以及外掺剂得用量。
⑤、每米喷浆量,储料罐(池)内浆液剩余量。
⑥、搅拌次数与深度。
h、要求施工人员进行上岗培训,认真执行作业规定,保证工程质量。
操作规程及主要技术参数现场挂牌注明。
