桥面系及附属工程施工方案最终版
- 格式:docx
- 大小:1.64 MB
- 文档页数:36
桥面系及桥面附属工程施工方案一、项目背景及目标本项目是桥梁工程的重要组成部分,包括桥面施工和桥面附属工程。
桥面施工主要是指桥梁上部结构的施工工作,包括桥面板铺设、防水层施工、防腐层施工等;桥面附属工程主要是指桥梁上部结构之外的一些工程,如栏杆、护栏、人行道等。
本施工方案的目标是保证施工质量,提高工程进展速度,确保工期顺利完成。
二、施工准备工作1.购买所需材料和设备,并进行仔细检查,确保符合质量标准。
2.编制施工组织设计方案,明确施工组织结构和施工流程。
3.在施工现场设置施工标志和安全警示标志,确保施工安全。
4.组织施工人员进行技术交底和安全培训,提高施工工人的技术水平和安全意识。
三、桥面施工1.桥面板铺设:根据设计要求,先进行基础处理和防腐层施工,然后将桥面板按照预定位置进行铺设,注意板缝的对齐和平整度的要求。
2.防水层施工:在桥面板上覆盖防水层材料,确保防水层的完整性和密封性。
3.防腐层施工:对桥面板进行防腐处理,增加其使用寿命。
4.桥缝处理:对桥面板之间的缝隙进行处理,确保缝隙的稳定和密封性。
四、桥面附属工程施工1.栏杆和护栏施工:根据设计要求进行栏杆和护栏的铺设,确保其稳固性和安全性。
2.人行道施工:根据设计要求进行人行道的施工,包括人行道的平整和防滑处理。
3.照明施工:安装路灯和照明设备,确保夜间通行的安全性和便利性。
4.排水施工:设置排水设备,确保桥面的排水畅通。
五、施工质量和安全控制1.施工质量控制:严格按照设计要求和规范进行施工,确保桥面和附属工程的质量合格。
2.施工安全控制:设置安全警示标志,加强施工现场的安全管理,采取安全防护措施,确保施工人员的人身安全。
六、施工进度和成本控制1.制定详细的施工计划,合理安排施工工序和工期。
2.加强施工组织和协调,确保施工进展顺利。
3.组织专业人员进行施工现场监督和质量检查,及时解决施工过程中的问题。
4.控制材料和设备的使用量,合理利用资源,降低成本。
第1篇一、工程概况本工程为某桥梁项目,位于我国某城市,桥梁全长为XX米,主桥为XX米,引桥为XX米。
桥面附属工程主要包括桥面铺装、排水系统、伸缩缝、防护栏、人行道等。
二、施工准备1. 技术准备:组织技术人员对桥面附属工程的相关规范、标准进行学习和研究,确保施工质量。
2. 材料准备:根据设计要求,采购合格的桥面铺装材料、排水系统材料、伸缩缝材料、防护栏材料、人行道材料等。
3. 施工设备准备:准备挖掘机、装载机、压路机、切割机、焊接机、混凝土搅拌机等施工设备。
4. 人员准备:组织施工队伍,进行技术培训和安全教育,确保施工人员具备相应的技能和素质。
三、施工方案1. 桥面铺装施工(1)清理桥面:将桥面上的杂物、松散材料等清理干净。
(2)基层处理:对基层进行检查,如有裂缝、坑洞等缺陷,应及时修补。
(3)摊铺沥青混合料:按照设计要求,将沥青混合料均匀摊铺在基层上。
(4)压实:使用压路机对桥面进行压实,确保沥青混合料密实。
2. 排水系统施工(1)检查排水沟:对排水沟进行检查,如有损坏,应及时修复。
(2)铺设排水管:按照设计要求,将排水管铺设在桥面两侧。
(3)连接排水管:将排水管与排水沟进行连接,确保排水畅通。
3. 伸缩缝施工(1)检查伸缩缝:对伸缩缝进行检查,如有损坏,应及时修复。
(2)安装伸缩缝:按照设计要求,将伸缩缝安装在桥面两侧。
(3)固定伸缩缝:使用螺丝将伸缩缝固定在桥面上。
4. 防护栏施工(1)检查防护栏:对防护栏进行检查,如有损坏,应及时修复。
(2)安装防护栏:按照设计要求,将防护栏安装在桥面两侧。
(3)固定防护栏:使用螺丝将防护栏固定在桥面上。
5. 人行道施工(1)清理人行道:将人行道上的杂物、松散材料等清理干净。
(2)铺设人行道板:按照设计要求,将人行道板铺设在桥面上。
(3)固定人行道板:使用螺丝将人行道板固定在桥面上。
四、施工质量控制1. 严格控制材料质量,确保所用材料符合设计要求。
2. 严格按照施工工艺进行施工,确保施工质量。

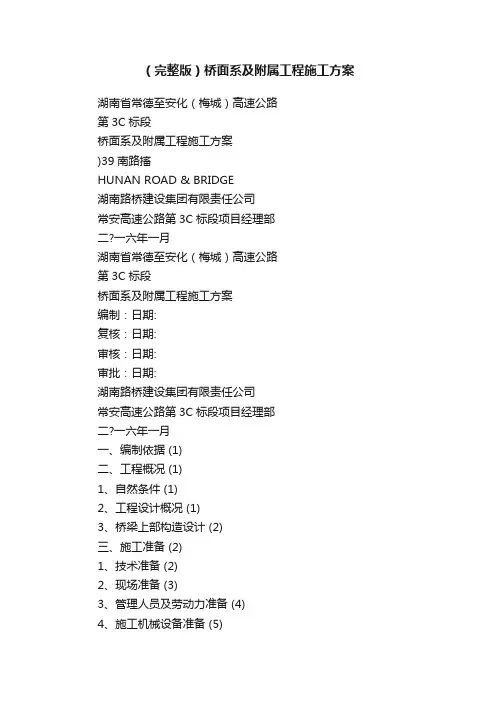

(完整版)桥面系及附属工程施工方案湖南省常德至安化(梅城)高速公路第3C标段桥面系及附属工程施工方案)39南路搐HUNAN ROAD & BRIDGE湖南路桥建设集团有限责任公司常安高速公路第3C标段项目经理部二?一六年一月湖南省常德至安化(梅城)高速公路第3C标段桥面系及附属工程施工方案编制:日期:复核:日期:审核:日期:审批:日期:湖南路桥建设集团有限责任公司常安高速公路第3C标段项目经理部二?一六年一月一、编制依据 (1)二、工程概况 (1)1、自然条件 (1)2、工程设计概况 (1)3、桥梁上部构造设计 (2)三、施工准备 (2)1、技术准备 (2)2、现场准备 (3)3、管理人员及劳动力准备 (4)4、施工机械设备准备 (5)四、施工计划及安排 (5)五、施工方案 (6)(一)......................................................... T梁桥面系及附属工程6(二)....................................... T梁梁板连续段接头、横隔梁、湿接缝施工6(三)................................................................. 桥面铺装施工11(四)............................................................... 空心板绞缝施工14(五)................................................................. 桥面铺装施工15(六)................................................................ 防撞护栏施工17(七).................................................................. 泄水管施工19(八)................................................................ 施工控制要点19(九)................................................................. 施工保证措施21六、安全目标及危险源辨识 (22)1、安全管理目标 (22)2、危险源辨识 (23)3、安全生产责任制 (23)4、安全生产组织机构 (24)5、安全生产保证体系 (25)6、安全保证措施 (26)1. 施工用电保证措施 (26)2. 高空作业安全保证措施 (27)3. 防火、防爆安全保证措施 (28)4. 起重吊装作业安全保证措施 (29)5. 交叉作业安全保证措施 (30)七、施工环保、水保保持措施 (32)1、环境保护基本目标 (32)2、环境保护组织机构 (33)3、环境保护保证体系 (34)4、环境保护措施 (35)桥面系及附属工程施工方案一、编制依据1. 湖南省常德至安化(梅城)高速公路,《两阶段施工图设计工程地质勘察报告》。
桥面系及附属工程施工方案施工单位:建设单位:日期:目录第一章、编制说明 (1)一、编制依据 (1)二、编制原则 (1)三、适用范围 (1)第二章、工程概况 (1)一、工程简介 (1)二、桥梁结构形式 (1)四、主要工程数量 (5)第三章、总体施工组织部署 (7)一、施工总体计划 (7)二、施工准备 (7)(一)人员配备 (7)(二)机械配备 (8)(三)模板配置 (9)(四)材料准备 (9)(五)施工用电 (9)(六)施工用水 (9)第四章、施工工艺及方法 (9)一、施工工艺流程 (9)二、施工方法 (11)(一)先简支后连续T梁施工工艺 (12)1、现浇连续段、横隔板施工 (12)2、负弯矩预应力束张拉 (16)3、压浆 (21)4、封锚 (24)5、剩余部分桥面湿接缝施工 (24)6、拆除一联内临时支座 (25)(二)桥面铺装施工工艺 (25)1、桥面清洗 (25)2、测量放样 (25)3、铺设标高带钢筋网 (25)5、铺设桥面钢筋网片及桥面现浇层钢筋 (26)6、砼浇筑 (26)6、养生 (27)(三)防撞护栏施工工艺 (27)1、测量放样 (27)2、钢筋加工及安装 (27)3、预埋管件安装 (27)4、模板安装 (29)5、砼浇筑 (29)6、拆模 (30)7、养生 (30)8、缝设置 (30)第五章、质量保证措施 (30)一、质量目标 (30)二、质量组织机构 (31)三、质量保证体系 (31)(一)质量制度、体系的建立 (31)(二)质量保证体系 (31)四、组织保证措施 (32)(一)、建立完善的质量管理机构 (32)(二)、设立专职质检人员 (32)(三)、加强自检组织管理 (32)五、制度上的保证措施 (33)(一)、图纸会审制度: (33)(二)、技术交底制度: (33)(三)、工艺过程三检制度: (33)(四)、严格执行工程监理程序: (33)(五)、质量事故报告制度: (33)(六)、工程质量目标管理奖罚制度: (33)(七)、工程质量岗位责任制 (33)(八)重点工序工程师旁站监督制度: (36)(九)资料收集制度: (36)六、施工质量保证措施 (36)(一)、质量检验控制措施 (36)(二)质量预防措施 (37)(一)钢筋工程 (40)(二)混凝土工程 (41)(三)改善砼外观质量的措施 (42)第六章、安全生产保证措施 (43)一、安全目标 (43)二、安全组织机构 (44)三、安全教育 (44)(一)职工入场安全教育 (45)(二)特种作业人员安全生产教育 (45)(三)各级领导干部和安全管理干部的安全生产培训 (45)(四)安全生产的经常性教育 (46)四、安全检查 (46)五、保证措施 (46)(一)钢筋加工、制作安全保证措施 (46)(二)模板施工安全保证措施 (47)(三)混凝土浇筑安全保证措施 (47)(四)预应力束张拉、压浆安全保证措施 (48)(五)高作业安全保证措施 (49)(六)临时用电安全保证措施 (49)(七)机械作业安全保证措施 (50)第七章、工期保证措施 (51)一、组织保证措施 (51)二、制度保证措施 (51)三、技术保证措施 (51)四、设备保证措施 (52)五、资金保证措施 (52)六、协调措施 (53)七、奖惩措施 (53)第八章、季节性施工保证措施 (54)一、夏季施工质量保证措施 (54)二、冬季施工质量保证措施 (54)三、雨季施工质量保证措施 (54)四、夜间施工质量保证措施 (54)五、台风季节施工质量保证措施 (56)第九章文明施工、环保措施 (56)一、组织机构的建立 (57)二、文明施工措施 (57)三、环境保护措施 (58)桥面系及附属工程施工方案第一章、编制说明一、编制依据(一)工程项目的有关技术文件、资料如下:(二)采用的主要规范和标准如下:1、《公路桥涵施工技术规范》(JTG/TF50-2011)2、《公路工程质量检验评定标准》(JTG F80-2004)3、《公路工程施工安全技术规范》(JTG F90-2015)4、《公路施工手册.桥涵(上、下)》5、《公路桥涵施工技术规范实施手册》6、《预应力混凝土用钢丝》(GB/T 5224-2003);7、《预应力筋用锚具、夹具和连接器》(GB/T 14370-2007);8、《公路桥梁预应力钢绞线用锚具、连接器试验方法及检验规格》(JT329.2 -97);9、《预应力混凝土桥梁用塑料波纹管》(JT/T529 -2004);10、《省公路桥梁预应力管道压浆技术指南》;11、《钢筋焊接及验收规程》(JGJ18-2012);12、《施工现场临时用电安全技术规范》(JGJ46-2005)13、《建筑施工高处作业安全技术规范》(JGJ80-91)二、编制原则1、贯彻执行各项技术标准、安全技术规程。
桥面系及附属工程专项施工方案一、工程概述本工程桥面系及附属工程专项施工方案适用于地区桥梁的维修与改造工程。
该桥梁总长1000米,属于悬索桥结构,主要包括桥面系、防撞护栏、支座、防水层等附属工程。
二、工程内容及步骤1.桥面系工程:(1)拆除原有破损的桥面砼,清理桥梁基底;(2)修复桥面砼基底,采用高强度修复材料进行修补,确保平整度;(3)安装新的桥面砼,采用预制混凝土砼板,进行拼装焊接,确保接缝紧密;(4)对桥面砼进行养护,采用湿养方式,确保砼的强度和耐久性。
2.防撞护栏工程:(1)拆除原有损坏的护栏,清理护栏基底;(2)修补护栏基底,采用钢筋混凝土扎砂料进行修补,确保牢固稳定;(3)安装新的防撞护栏,采用高强度钢材制作,进行焊接安装,确保护栏的稳定性和安全性;(4)对护栏进行涂装处理,采用环保型涂料,确保护栏的美观和耐久性。
3.支座工程:(1)拆除原有老化的支座,清理支座基底;(2)修补支座基底,采用耐久性修复材料进行修补,确保支座的平整度和稳定性;(3)安装新的支座,采用高强度橡胶支座,进行安装调整,确保桥梁的荷载分担和变形控制。
4.防水层工程:(1)拆除原有老化的防水层,清理基底;(2)修补基底,采用环氧砂浆修补料进行修补,确保基底的平整度和密实性;(3)安装新的防水层,采用高强度、耐候性好的聚合物防水层材料,进行涂覆安装;(4)对防水层进行养护,采取适当的湿养方式,确保防水层的粘结牢固和耐久性。
三、施工安全措施1.搭设临时防护设施,确保施工人员的安全;2.在施工现场设置明显的警示标志,引导交通,防止事故发生;3.施工期间严禁私拉乱接电线,确保电气安全;4.进行高空作业时,必须佩戴安全帽和安全带,并设置防护网等安全设施;5.施工人员必须严格遵守相关的操作规程和安全操作规范。
四、施工方案的质量控制1.在施工前,进行现场勘测和检测,确保施工方案的准确性和可行性;2.施工过程中,进行现场质量把关,对每个工序进行巡检和质量检测,发现问题及时纠正;3.施工结束后,进行工程的质量验收和评估,确保工程质量符合相关标准和规范。
桥面系及桥面附属工程施工方案一、工程概况露水河大桥中心桩号为 K11+238.26,露水河属于浊漳河支流,属季节性河流。
露水河大桥为跨越露水河而设,桥梁位于 23m 宽度整体式路基上,左右幅上部结 构采用 12*30 米装配式混凝土连续箱梁,箱梁采用单独预制、简支安装、现浇连 续接头的先简支后连续结构体系,桥梁分为 3 联,跨径组合为 4×30m+4×30m+4× 30m,桥梁全长 367m。
桥台及 4#、8#桥墩设 GYZF4 300×65 型四氟滑板橡胶支座, 其余桥墩设 GYZ 400×84 型板式橡胶支座。
0#、12#桥台采用 D80 型伸缩缝,4 #、8#桥台采用 D160 型伸缩缝.下部结构墩柱采用柱式墩,钻孔灌注桩基础;0、 12 号桥台均采用肋板台,钻孔灌注桩基础.桥面交角 90°。
桥面铺装采用 10cm 厚 C50 混凝土.赵所桥位于赵所附近的露水河支流上,中心桩号为 K10+577.2,既有赵所桥 为 3×16 预应力混凝土空心板,桥面宽度为净—9+2×0。
5m 防撞护栏,下部结构 为柱式墩台,混凝土桩基础,建成于 2011 年,设计荷载:公路—Ⅰ级,桥梁交角为 90°。
根据桥梁定期检测报告和外业踏勘,桥梁结构现状基本保持完好。
本次施工对 赵所桥采取左侧拼宽 13。
74m 利用。
拼宽结构、孔径、角度与既有桥梁保持一致. 桥面铺装采用 15cm 厚 C50 防水混凝土.桥面设双向 1%横坡。
主桥上部结构为装配 式预应力混凝土空心板,下部结构采用柱式墩,钻孔灌注桩基础。
二、总体施工部署1、人员组织机构 为保证桥面系及附属工程施工质量和进度,我项目部成立了施工领导组,人员组成如下: 组长:程李存 副组长:程江生、李国生 技术负责人:崔永红 安全负责人:程长青 组员:郭全炜、袁晓坤、马肖朋、程晓亮2、现场准备 桥面系及附属工程施工前先对场地进行清理,方便机械及材料进场;施工现场配备水源,保证现场施工用水。
穿山疏港高速xx保税港区连接线工程第2合同段里程桩号: K2+131.00~K7+000.00 桥面系及其附属工程施工方案编制:复核:审批:中交xx建设有限公司穿山疏港高速xx保税港区连接线第二标段项目部二〇一六年四月目录1编制概述............................................ 错误!未定义书签。
1.1编制依据....................................... 错误!未定义书签。
1.2编制原则及目的................................. 错误!未定义书签。
1.3适用范围....................................... 错误!未定义书签。
2工程概况............................................ 错误!未定义书签。
2.1工程简介....................................... 错误!未定义书签。
2.1.1主要工程数量.............................. 错误!未定义书签。
2.2工程施工条件................................... 错误!未定义书签。
2.2.1地形地貌.................................. 错误!未定义书签。
2.2.2地质水文.................................. 错误!未定义书签。
2.2.3气候条件.................................. 错误!未定义书签。
2.2.4交通、水电情况............................ 错误!未定义书签。
3施工部署............................................ 错误!未定义书签。
桥面系及桥面附属工程施工方案一、前言在桥梁施工中,桥面系及桥面附属工程是至关重要的一环。
它不仅承载行车和行人的作用,更是桥梁结构的重要组成部分。
因此,合理规划和施工方案的制定对于确保桥梁结构的安全和耐久性至关重要。
二、施工准备阶段1. 人员准备•确保施工队伍人员的培训和技能符合要求•指定专门负责桥面系及桥面附属工程的各个岗位人员,并明确责任2. 设备准备•确保所有必要的施工设备都齐备并经过检查•确保施工设备的正常运行,提前预防可能出现的设备故障3. 材料准备•确保施工所需的各种材料具备质量保证,并按需存放•对各种材料进行分类存放,以便于施工时的使用和管理三、施工流程1. 桥面系施工•钢筋工程:根据设计要求,在预留的钢筋位置进行加固与连接•混凝土浇筑:逐段浇筑桥面系混凝土,确保每一段混凝土的质量和密实度2. 桥面附属工程施工•防水层施工:在桥面系完成后,进行防水层的铺设和施工•铺装工程:完成防水层后进行道路铺装,以确保桥面的平整和牢固3. 质量控制•每一道施工环节都要进行严格的质量检查,确保施工质量符合设计要求•将施工过程中的质量记录详细保存,以备将来查阅四、安全防护1. 安全措施•指定专人负责安全管理,加强施工现场的安全教育•严格遵守施工安全规范,确保施工人员的人身安全2. 环境保护•对施工过程中产生的废弃物进行分类处理,保护环境•防止施工过程中的污染源对周边环境造成影响五、竣工验收1. 施工验收•安排专业验收人员对桥面系及桥面附属工程进行全面验收•对施工过程中出现的问题进行整改,保证竣工验收合格2. 资料整理•将施工过程中的各种资料整理妥善,包括设计图纸、质量记录等•确保施工资料的准确性和完整性,以备将来的查阅和维护结语桥面系及桥面附属工程的施工方案制定是桥梁施工中一个至关重要的环节,只有经过合理规划和严格执行,才能保证桥梁结构的安全和稳固。
希望本施工方案能为相关施工人员提供一定的参考和指导,让桥梁工程建设更加安全、高效。

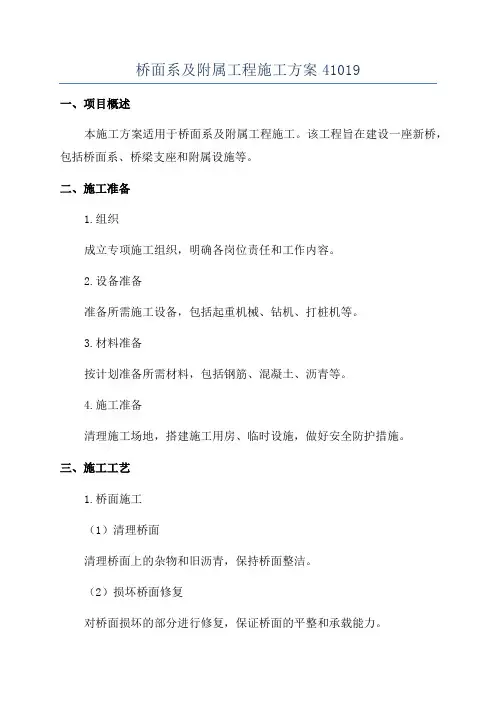

桥面系及附属工程施工方案41019一、项目概述本施工方案适用于桥面系及附属工程施工。
该工程旨在建设一座新桥,包括桥面系、桥梁支座和附属设施等。
二、施工准备1.组织成立专项施工组织,明确各岗位责任和工作内容。
2.设备准备准备所需施工设备,包括起重机械、钻机、打桩机等。
3.材料准备按计划准备所需材料,包括钢筋、混凝土、沥青等。
4.施工准备清理施工场地,搭建施工用房、临时设施,做好安全防护措施。
三、施工工艺1.桥面施工(1)清理桥面清理桥面上的杂物和旧沥青,保持桥面整洁。
(2)损坏桥面修复对桥面损坏的部分进行修复,保证桥面的平整和承载能力。
(3)密封层施工在桥面上进行密封层施工,提高桥面的防水性能和耐久性。
2.支座施工(1)支座防腐处理对支座进行防腐处理,提高支座的耐久性。
(2)支座安装按设计要求,安装桥梁支座,确保支座的稳固和可靠。
3.附属工程施工(1)栏杆安装按设计要求,安装桥梁的栏杆,确保行人和车辆的安全通行。
(2)照明设施安装安装照明设施,保证夜间行车的安全。
(3)导流线施工在桥梁两侧进行导流线施工,引导交通顺利通过。
四、施工步骤1.清理工程对施工场地进行清理,清除障碍物和杂物。
2.桥面施工(1)清理桥面使用清扫车清理桥面,保持干净整洁。
(2)损坏桥面修复对桥面损坏的部分进行修复,保证整个桥面的平整。
(3)密封层施工在桥面上进行密封层施工,提高防水性能。
3.支座施工(1)支座防腐处理对支座进行防腐处理,提高耐久性。
(2)支座安装按设计要求,安装支座,确保支座的稳固。
4.附属工程施工(1)栏杆安装按设计要求,安装栏杆,保证行人和车辆的安全。
(2)照明设施安装安装照明设施,确保夜间行车的安全。
(3)导流线施工在桥梁两侧进行导流线施工,引导交通通畅。
五、施工安全措施1.施工现场应设置明显的警示标志,保证施工区域的安全。
2.施工人员应具备相关证书和经验,严格按照操作规程进行施工。
3.施工期间应设置专人负责安全监督,及时发现和解决安全隐患。

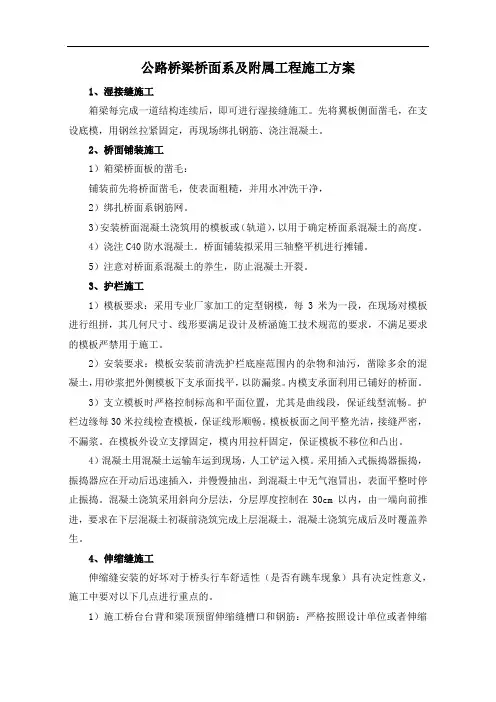

公路桥梁桥面系及附属工程施工方案1、湿接缝施工箱梁每完成一道结构连续后,即可进行湿接缝施工。
先将翼板侧面凿毛,在支设底模,用钢丝拉紧固定,再现场绑扎钢筋、浇注混凝土。
2、桥面铺装施工1)箱梁桥面板的凿毛:铺装前先将桥面凿毛,使表面粗糙,并用水冲洗干净,2)绑扎桥面系钢筋网。
3)安装桥面混凝土浇筑用的模板或(轨道),以用于确定桥面系混凝土的高度。
4)浇注C40防水混凝土。
桥面铺装拟采用三轴整平机进行摊铺。
5)注意对桥面系混凝土的养生,防止混凝土开裂。
3、护栏施工1)模板要求:采用专业厂家加工的定型钢模,每3米为一段,在现场对模板进行组拼,其几何尺寸、线形要满足设计及桥涵施工技术规范的要求,不满足要求的模板严禁用于施工。
2)安装要求:模板安装前清洗护栏底座范围内的杂物和油污,凿除多余的混凝土,用砂浆把外侧模板下支承面找平,以防漏浆。
内模支承面利用已铺好的桥面。
3)支立模板时严格控制标高和平面位置,尤其是曲线段,保证线型流畅。
护栏边缘每30米拉线检查模板,保证线形顺畅。
模板板面之间平整光洁,接缝严密,不漏浆。
在模板外设立支撑固定,模内用拉杆固定,保证模板不移位和凸出。
4)混凝土用混凝土运输车运到现场,人工铲运入模。
采用插入式振捣器振捣,振捣器应在开动后迅速插入,并慢慢抽出,到混凝土中无气泡冒出,表面平整时停止振捣。
混凝土浇筑采用斜向分层法,分层厚度控制在30cm 以内,由一端向前推进,要求在下层混凝土初凝前浇筑完成上层混凝土,混凝土浇筑完成后及时覆盖养生。
4、伸缩缝施工伸缩缝安装的好坏对于桥头行车舒适性(是否有跳车现象)具有决定性意义,施工中要对以下几点进行重点的。
1)施工桥台台背和梁顶预留伸缩缝槽口和钢筋:严格按照设计单位或者伸缩缝厂家提供的槽口尺寸和钢筋构造设置;2)铺装桥面铺装、桥头搭板混凝土,准确控制两铺装混凝土端头的标高,并反开槽;3)将伸缩缝运至施工现场,根据设计单位提供的温度-缝宽函数关系确定20℃时的缝宽,并按该缝宽锁定伸缩缝;4)将伸缩缝放至设计位置,两端拉线确定轴线和高度,在一端焊接锚固;5)选择适宜的气温(气温在20℃左右,且气温变化较稳定的时间,以黄昏至凌晨这段时间为宜),以4台电焊机同时焊接锁定另一侧,一道焊缝完成后,立即解除伸缩缝自身的约束,以使伸缩缝进入工作状态;并继续加焊至设计要求;6)按照构造要求绑扎伸缩缝钢筋,并安装模板;7)选择气温温差变化较小的天气(阴天或者夜间),浇筑伸缩缝混凝土,采用3米以上的刮尺抹面,保证在伸缩缝处的平整度,注意振捣,防止漏振。

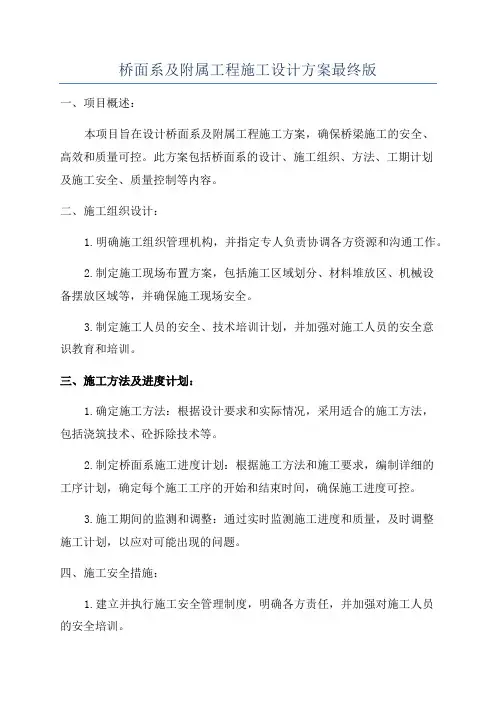

桥面系及附属工程施工设计方案最终版一、项目概述:本项目旨在设计桥面系及附属工程施工方案,确保桥梁施工的安全、高效和质量可控。
此方案包括桥面系的设计、施工组织、方法、工期计划及施工安全、质量控制等内容。
二、施工组织设计:1.明确施工组织管理机构,并指定专人负责协调各方资源和沟通工作。
2.制定施工现场布置方案,包括施工区域划分、材料堆放区、机械设备摆放区域等,并确保施工现场安全。
3.制定施工人员的安全、技术培训计划,并加强对施工人员的安全意识教育和培训。
三、施工方法及进度计划:1.确定施工方法:根据设计要求和实际情况,采用适合的施工方法,包括浇筑技术、砼拆除技术等。
2.制定桥面系施工进度计划:根据施工方法和施工要求,编制详细的工序计划,确定每个施工工序的开始和结束时间,确保施工进度可控。
3.施工期间的监测和调整:通过实时监测施工进度和质量,及时调整施工计划,以应对可能出现的问题。
四、施工安全措施:1.建立并执行施工安全管理制度,明确各方责任,并加强对施工人员的安全培训。
2.确保施工现场的安全设施和防护措施,包括施工围挡、安全警示标识等。
3.加强施工过程中的现场巡查,及时发现和解决施工安全隐患。
4.持续改进施工安全管理,确保施工过程中的安全风险得到有效控制。
五、质量控制方案:1.明确质量控制目标和要求,并制定相应的质量控制计划。
2.加强对材料的质量检查和验收,确保符合设计要求。
3.建立质量档案,记录施工过程中的质量验收信息,包括材料验收、工序验收等。
4.对施工过程中出现的质量问题进行及时处理和整改,并采取相应的预防措施,防止问题再次发生。
六、环境保护措施:1.制定环境保护计划,确保施工过程对周围环境的影响最小化。
2.采取合理的施工措施,控制噪音、粉尘等环境污染物的排放。
3.施工完成后进行清理工作,恢复原状,并确保施工现场的环境卫生。
七、经济效益分析:1.明确项目的经济投资和收益预期。
2.合理分析项目的可行性和盈利前景。
桥面系及附属工程施工方案****大桥桥面系及附属工程施工方案一、工程简介****大桥上部结构采用3×20+16m跨径预应力混凝土空心板梁,16m跨径梁高与20m跨径梁高相同,梁高为90cm,桥梁横跨好溪。
本桥平面位于直线上。
桥梁宽度采用5.5m。
净宽与路基同宽采用4.5m。
二、主要工程量(一)、上老鼠梯大桥1、墩顶连续:C50砼5立方米。
2、横向铰缝:C50砼15.48立方米。
3、桥面铺装: C50砼50.5立方米。
4、防撞护栏:C30砼152米。
5、伸缩缝:3道。
三、工期2014年11月10日至2014年12月10日1、墩顶连续2014年11月12日至2014年11月17日2、横向铰缝2014年11月10日至2014年11月15日3、桥面铺装2014年11月28日至2014年12月2日4、护栏2014年11月18日至2014年12月10日5、伸缩缝2014年11月25日至2014年11月27日6、施工计划横道图见附表四、主要机械设备、劳动力资源1、人员人员配置2、主要机械设备见设备报验单五、工程施工方案(一)、施工前提准备工作1、人员及现场的准备有关桥面系和附属工程的现场管理、技术、专业施工人员和操作手均已到位,能够正常开展工作。
2、施工所需的有关材料钢筋、水泥、砂、碎石、外加剂、油料等均已经进场,并经检验和监理工程师抽检,质量均合格,可以使用。
3、有关的机械设备拌和站、混凝土运输车、装载机、备用发电机、吊机、拖拉机、钢筋加工机械、木工机械、加工设备等均已进场,并安装、调试完毕。
4、材料试验报告4.1目前,桥面系和附属工程所使用的原材料均已在监理工程师的旁站监督或其认可的试验室进行了常规项目的检验,质量合格,能够满足使用要求。
并采取以下措施:4.1.1水泥、外加剂等均采用同一生产场家的。
4.1.2集料已经按照试验规程进行了碱活性试验,选用含碱量不大于0.6%的低碱水泥;混凝土中的总碱量:不大于1.8kg/m3。
桥面系及其附属工程施工方案、施工工艺一、桥面系工程(一)准备工作梁板安装结束后及时进行横隔板湿接缝及钱缝施工。
浇注较缝隙税前用12.5号水泥砂浆填底缝,待砂浆强度达到50%后方可浇注较缝碎。
(二)防撞护栏施工采用定型钢模板,碎施工认真振捣,保证税外光内实。
(三)碎桥面铺装碎桥面铺装层施工,应在防撞护栏底座完成后进行,施工时将桥面标高定在护栏底座上,砂采用商品碎,用砂输送车运至桥边,碎输送泵送至施工处,采用真空吸水技术,碎振动梁振动,并严格控制平整度,做好碎顶面的拉毛工作,并采用覆盖洒水方法进行养护。
(四)桥面防水层桥面防水是桥梁工程的重要组成部分,防水效果的好坏将直接影响桥梁的使用寿命,为保证施工质量,制定下述施工工艺。
在桥梁施工时保证顶面平整,无凸凹凸不平、蜂窝及麻面处。
一米长靠尺检查,不平整处不得超过5MM。
在防水层施工前进行平整度检查,对不合格处进行处理,处理时使用高强水泥砂浆。
高强砂浆中加入高效粘合剂。
用硬扫帚和钢丝刷清理待做防水桥面,桥面处理、清理完成后检查桥面是否干燥,如不干燥则用电热吹风机吹干,直至表面无水汽。
本地区降雨量偏多,防水基层的干燥工作应作为重点来对待。
所有材料均铺设完成并检查无误后进行封边作业。
防水层完成24小时后方可进行桥面铺装细石碎施工。
(五)伸缩缝伸缩缝是全桥的最后一道重要工序,在桥面沥青砂铺装施工前,将伸缩缝预留槽位置用砂袋填起,桥面铺装结束后,清除砂袋,使用碎切缝机将预留槽边缘切割整齐。
之后整理伸缩缝预埋筋,整体吊入伸缩缝(缝间距需按安装时的平均气温调整),精细调整,调整好后用点焊临时固定,固定好后进行钢筋的焊接,自检合格后报请监理工程师检查,检查合格后,浇筑碎。
碎浇筑时注意振捣密实,特别注意其表面抹光工作。
养护采用覆盖洒水方法,在养护期内严禁受载。
二、交通安全设施交通安全设施包括护栏、隔离栅、防眩板、道路交通标志、路面标线、监控、通讯及照明系统设施的预埋件、制作等施工有关作业。
桥面系与附属工程施工组织方案一、项目概况本施工方案针对城市的一座桥梁进行施工组织,桥梁跨度50米,桥面面积约为1000平方米,主要包括桥面防水层、防撞护栏和桥下照明等附属工程。
二、施工准备1.确定施工计划:根据项目概况及合同要求,制定施工进度计划,明确工期和里程碑节点。
2.人员调配:组织施工队伍,确定相关负责人和施工人员。
同步进行技术交底和安全培训。
3.采购材料:根据设计要求,采购所需的桥面系材料和附属工程材料,确保施工所需材料的供应和质量。
三、施工过程1.桥面系施工:a.准备现场:清理施工现场,确保施工车辆和人员通行和施工安全。
b.预制树脂砂浆涂层:根据设计要求,进行桥面系预制树脂砂浆涂层的施工。
施工前应进行基底处理和树脂涂层的调配,确保涂层的平整度和附着力。
c.防水层施工:根据设计要求,进行桥面防水层的施工。
施工前应进行基础处理和防水层材料的调配,确保施工质量。
d.防撞护栏安装:根据设计要求,进行桥面防撞护栏的安装。
选用合适的安装方法和设备,确保护栏的牢固性和稳定性。
e.桥面照明安装:根据设计要求,进行桥下照明的安装。
选择合适的照明设备和布局,确保照明效果和能耗。
2.组织安全措施:a.安全管理机构:成立安全管理机构,负责监督施工现场的安全工作。
b.安全教育和培训:针对施工人员进行安全教育和培训,提高其安全意识和技能。
c.安全设施:在施工现场设置安全警示标志和安全防护设施,确保施工人员的人身安全。
d.安全检查和整改:定期进行安全检查,及时发现和整改施工现场存在的安全隐患。
3.施工质量控制:a.质量控制机构:成立质量控制机构,负责施工质量的监督和把控。
b.质量计划:制定施工质量计划,明确工作任务、质量标准和验收要求。
c.质量检验和验收:对每个施工阶段进行质量检验,确保施工质量符合要求。
四、施工安全风险控制1.高空作业风险控制:确保作业人员佩戴安全帽和安全带,搭设足够的安全防护设施。
2.机械作业风险控制:选用符合安全标准的机械设备,操作人员必须持有相关证书。
穿山疏港高速梅山保税港区连接线工程第2合同段里程桩号: K2+131.00~K7+000.00桥面系及其附属工程施工方案编制:复核:审批:中交路桥建设有限公司穿山疏港高速梅山保税港区连接线第二标段项目部二〇一六年四月目录1编制概述 (1)1.1编制依据 (1)1.2编制原则及目的 (1)1.3适用范围 (1)2工程概况 (1)2.1工程简介 (1)2.1.1主要工程数量 (2)2.2工程施工条件 (3)2.2.1地形地貌 (3)2.2.2地质水文 (3)2.2.3气候条件 (4)2.2.4交通、水电情况 (4)3施工部署 (5)3.1机具安排 (5)3.2施工计划 (5)3.3劳动力计划 (5)4施工准备 (6)4.1施工技术准备 (6)4.2 施工材料准备 (7)4.3 运输便道准备 (7)5桥面系及附属工程施工工艺及操作要点 (7)5.1施工顺序 (7)5.1.1大桥施工工艺流程 (7)5.1.2中、小桥施工工艺流程 (7)5.2铰缝施工 (7)5.2.1施工工艺流程 (7)5.2.2施工方法 (8)5.3现浇连续段/中横梁、跨中横梁、湿接缝施工 (9)5.3.1施工工艺流程图 (9)5.3.2现浇连续段/中横梁、跨中横梁、湿接缝施工 (10)5.4箱梁顶板负弯矩张拉及压浆 (12)5.4.1施工技术参数 (12)5.4.2张拉施工 (12)5.4.3压浆施工 (13)5.4.4封锚施工 (14)5.5桥面现浇层施工 (14)5.5.1施工工艺流程 (14)5.5.2施工工艺及方法 (14)5.6防撞护栏施工 (16)5.6.1施工工艺流程 (16)5.6.2施工工艺及方法 (16)5.7桥面防水层施工 (18)5.7.1施工材料技术参数 (18)5.7.2桥面抛丸处理 (18)5.7.3防水层施工 (20)5.8桥头搭板施工 (20)5.8.1施工工艺流程 (21)5.8.2施工工艺及方法 (21)5.9伸缩缝安装 (22)5.9.1施工工艺流程 (22)5.9.2施工工艺及控制要点 (23)5.10桥面排水 (24)5.10.1大桥桥面排水施工 (24)5.10.2中、小桥桥桥面排水施工 (24)6施工质量控制 (25)6.1质量检查验收标准 (25)6.2质量管理组织机构 (26)6.3质量保证体系 (27)6.4质量保证措施 (28)6.4.1加强教育,提高全员质量意识 (28)6.4.2抓好施工技术管理,确保工程施工质量 (29)6.4.3规范质量管理程序,坚持质量检查制度 (29)7安全保证措施 (29)7.1安全管理目标 (29)7.2安全管理组织机构 (30)7.3安全保证体系 (30)7.4安全技术保证措施 (31)7.4.1施工机械安全控制措施 (31)7.4.2施工现场用电安全措施 (31)7.4.3高空作业安全措施 (32)7.4.4特殊季节与夜间施工安全措施 (32)7.4.5防洪、防台风及放火安全措施 (33)7.5安全生产保证措施 (33)8季节性施工措施 (34)8.1雨季施工保证措施 (34)8.2冬季施工保证措施 (34)9危险源分析及防治措施 (35)9.1危险源分析 (35)9.2防治措施 (37)10文明施工及环境保护保证措施 (39)10.1文明施工保证措施 (39)10.2环境保护保证措施 (40)1编制概述1.1编制依据⑴《穿山疏港高速梅山保税港区连接线工程勘察设计招标文件》;⑵《穿山疏港高速梅山保税港区连接线工程两阶段施工图设计》;⑶《公路桥涵施工技术规范》JTG/T F50-2011;⑷《公路工程质量检验评定标准》JTG F80/1-2004;⑸《公路工程施工安全技术规范》(JTG F90-2015);⑹《公路工程技术标准》(JTG B01-2003);⑺《宁波市公路工程质量安全标准化管理实施意见》;⑻业主、监理等下发的质量管理文件。
桥面系及附属工程施工方案
一、编制依据
1. 厦成高速公路《两阶段施工图设计》
2. 《公路桥涵施工技术规范》:JTJ/T F50 — 2011
3. 《公路工程质量检验评定标准》:JTG F80/1 —2004
二、工程概况
我标段共有大桥6座,中小桥9座,分离式立交1座。
上部构造分别采用
装配式预应力混凝土连续T梁、预应力砼空心板。
桥面铺装采用 10c m沥青混凝土( 4cmAC-13(型+6cmAC-20(型)+防水层+8cmC50钢筋混凝土。
现浇横梁和湿接头采用C50砼,防撞护栏采用C30砼,,桥头搭板采用C25砼。
三、施工进度计划
本工程计划于2011年11月10日开工,2012年8月6日完工。
四、施工准备工作及施工布署
4.1、施工顺序
施工准备一一现浇接头、中横梁及负弯矩区湿接缝一一顶板负弯矩预应
力钢绞线束张拉、压浆一一浇筑湿接缝砼一一拆除临时支座完成体系转换一一
砼桥面铺装一一防撞护栏施工一一沥青砼桥面铺装一一伸缩缝安装
4.2、施工准备
4.2.1、人员准备
为了保证桥梁施工的安全、质量、进度。
本项目部专门成立了桥梁监察组。
组织机构如下表:
422、人员配备情况:
投入施工的操作人员均为多年从事桥梁施工的具有多条高速公路施工经验的施工人员。
机械均为新近购置的设备,已进场的机械设备清单见进场设备报验单。
4.2.3、材料准备
施工所需的原材料均已按规范要求取样试验。
桥面系及附属工程施工方案最终版
一、介绍
本文档旨在详细介绍桥面系及附属工程的施工方案,以确保施工过程顺利进行,达到预期效果。
二、施工准备
1. 工程前期准备
在施工开始前,需要确保所有相关设备、材料、人员等准备就绪。
检查施工现场,保证其符合安全要求。
2. 施工方案确认
确认施工方案包括桥面系和附属工程的具体方法和步骤,并与相关人员进行沟
通确认。
三、桥面系施工
1. 桥面系材料准备
选择符合要求的桥面系材料,保证质量和耐久性。
2. 桥面系施工步骤
1.清理桥面:清除旧沥青、杂物及破损部分。
2.补修桥面:填补损坏部分,确保桥面平整。
3.铺设桥面层:选择合适的桥面材料并进行铺设。
3. 桥面系质量控制
在施工过程中,进行质量检查,确保桥面系的质量达标。
四、附属工程施工
1. 附属工程施工内容
包括桥栏、护栏等附属设施的安装和调整。
2. 附属工程质量控制
进行施工过程中的质量检查,确保附属工程符合相关标准和要求。
五、施工结束
1. 施工总结
对施工过程进行总结,记录问题和经验教训,为下一步工作提供参考。
2. 完工验收
完成工程后,进行验收并办理相关手续,确保工程合格。
结语
本文档详细介绍了桥面系及附属工程的施工方案,希望能对相关工作提供指导和帮助,确保施工质量和安全。
目录一、工程概况 (1)二、编制依据 (1)三、施工准备 (1)1、上部构造验收 (1)2、技术准备 (1)3、材料准备 (2)四、施工计划 (2)五、施工工序 (2)六、施工工艺 (2)1、桥面系施工 (2)1)空心板铰缝施工 (2)2)防撞墙、护栏座施工 (4)3)桥面铺装砼施工 (6)4)、桥头搭板及伸缩缝 (9)2、砌筑工程 (10)七、质量保证体系及保证措施 (10)八、安全保证体系及保证措施 (12)九、环境保护体系及保证措施 (14)十、文明施工体系及保证措施 (15)桥面系及附属工程施工方案一、工程概况二、编制依据《城市道路设计规范》-CJJ37-2012《城市桥梁设计规范》—CJJ11—2011《公路桥涵设计通用规范》—JTG D60-2004《公路钢筋混凝土及预应力混凝土桥涵设计规范》-JTG D62—2004 《公路桥涵施工技术规范》(TJT041—2000)《公路工程质量检验评定标准》(JTJ071—98)《施工图设计文件》甲方提供的新区总体规划、市政工程规划资料现场实际情况,本合同段工程任务情况,质量、工期要求公司机械设备,技术力量,施工能力等具体情况三、施工准备1、上部构造验收上部构造完工以后,项目部组织结构工程师和测量技术人员进行二次检测,为下一部顺利施工打好基础;2、技术准备⑴、组织施工人员熟悉施工图纸,相互技术交底,掌握技术要求,确定施工方法及重点、难点,以保证工程质量;⑵、技术管理人员应预先学习施工技术规范,进行施工前的技术、质量及安全交底工作,确定合理的组织机构、质量控制及施工程序。
3、材料准备试验室对料厂内钢筋、水泥、砂子、碎石等原材料进行了取样检测,质量符合要求,数量满足需求;橡胶支座的材料、质量和规格满足设计和规范要求.四、施工计划我项目对桥面系及附属工程施工计划开工日期为2010年7月20日,计划2011年4月20日全部完工。
五、施工工序根据本工程结构情况,按以下程序施工(工艺流程图见附图1、2、3)铰缝→护拦基座和防撞护拦浇筑→桥面铺装→桥头搭板、伸缩缝六、施工工艺1、桥面系施工1)空心板铰缝施工根据《公路桥涵设计通用规范》JTG D60—2004、湖北梧桐湖新区月山湖大道道路排水工程施工图设计—月山湖大道二号桥桥梁工程和现场施工情况编制空心板铰缝施工方案。
1施工方案1.1方案概述1.1.1防撞护栏混凝土防撞护栏采用分段浇筑法施工,每段施工长度30m。
首先使用全站仪准确放样,确定护栏底座平面位置;同时后场加工防撞护栏钢筋半成品,位置确定之后严格按照图纸要求安装防撞护栏钢筋,焊缝饱满、长度符合规范要求,钢筋焊接绑扎时,注意钢筋间距符合规范要求,钢筋线形顺直,钢筋表面的浮锈要清除干净,钢筋安装合格确定相关预埋件位置、数量准确;钢筋及预埋件检查合格后立模,防撞护栏采用钢模板,安装后检查保护层厚度及模板安装质量,待测量复核无误后浇筑防撞护栏混凝土,护栏按每5m设一道切缝,切缝宽3~5mm,深10mm,且以10m为一个节段设置一处断缝,缝宽1cm,缝内以聚苯乙烯硬质泡沫板填充密实,防撞护栏在伸缩缝处断开,在伸缩缝处设置钢遮板,遮阳板采用厚度0.5cm,长度110m的钢板,采用直径1cm,长度8cm的铆钉固定,钢板采用热镀锌处理,厚度120µm,缝宽同梁端间距。
1.1.2桥面排水主桥桥面排水系统为全桥集中排水系统,采用了具备自动溢流功能的集中排水系统,对于行车道的初期雨水、污水通过安装高程较小的污水排水孔流至横向排水槽,通过排水槽端部的排污管进行集中排放;雨量到达安装高程较高的雨水排水孔后,通过排水孔流至检修道,再通过设置于检修道端部的泄水管横向排至长江,同时集水排污管上顺桥向每隔4m设有溢流孔,过量的雨水可通过溢流孔排至长江。
检修道的雨水均由泄水管排水至长江。
引桥桥面积水沿2%横坡排至桥梁桥面两侧的泄水管,泄水管基本间距为5m,具体布设时可根据需要适当调整,但最大间距不应超过5m;紧贴防撞护栏处设置25b型槽钢形成纵向排水明沟,坡度随主线纵坡。
横向排水管采用D11PVC管,竖向及纵向排水管采用D30PVC管,纵向排水管用吊环固定在箱梁翼缘根部,吊环纵向间距为2m,纵向排水坡度随主线纵坡。
在交接墩处采用D30PVC立管将雨水引出,用横向管卡把立管固定在墩身侧壁上,横向管卡间距为2m,在横向排水管与纵向排水管相交处,架设横向管卡加以固定。
穿山疏港高速梅山保税港区连接线工程第2合同段里程桩号: K2+131.00~K7+000.00桥面系及其附属工程施工方案编制:复核:审批:中交路桥建设有限公司穿山疏港高速梅山保税港区连接线第二标段项目部二〇一六年四月目录1编制概述 (1)1.1编制依据 (1)1.2编制原则及目的 (1)1.3适用范围 (1)2工程概况 (1)2.1工程简介 (1)2.1.1主要工程数量 (2)2.2工程施工条件 (3)2.2.1地形地貌 (3)2.2.2地质水文 (3)2.2.3气候条件 (4)2.2.4交通、水电情况 (4)3施工部署 (5)3.1机具安排 (5)3.2施工计划 (5)3.3劳动力计划 (5)4施工准备 (6)4.1施工技术准备 (6)4.2 施工材料准备 (7)4.3 运输便道准备 (7)5桥面系及附属工程施工工艺及操作要点 (7)5.1施工顺序 (7)5.1.1大桥施工工艺流程 (7)5.1.2中、小桥施工工艺流程 (7)5.2铰缝施工 (7)5.2.1施工工艺流程 (7)5.2.2施工方法 (8)5.3现浇连续段/中横梁、跨中横梁、湿接缝施工 (9)5.3.1施工工艺流程图 (9)5.3.2现浇连续段/中横梁、跨中横梁、湿接缝施工 (10)5.4箱梁顶板负弯矩张拉及压浆 (12)5.4.1施工技术参数 (12)5.4.2张拉施工 (12)5.4.3压浆施工 (13)5.4.4封锚施工 (14)5.5桥面现浇层施工 (14)5.5.1施工工艺流程 (14)5.5.2施工工艺及方法 (14)5.6防撞护栏施工 (16)5.6.1施工工艺流程 (16)5.6.2施工工艺及方法 (16)5.7桥面防水层施工 (18)5.7.1施工材料技术参数 (18)5.7.2桥面抛丸处理 (18)5.7.3防水层施工 (20)5.8桥头搭板施工 (20)5.8.1施工工艺流程 (21)5.8.2施工工艺及方法 (21)5.9伸缩缝安装 (22)5.9.1施工工艺流程 (22)5.9.2施工工艺及控制要点 (23)5.10桥面排水 (24)5.10.1大桥桥面排水施工 (24)5.10.2中、小桥桥桥面排水施工 (24)6施工质量控制 (25)6.1质量检查验收标准 (25)6.2质量管理组织机构 (26)6.3质量保证体系 (27)6.4质量保证措施 (28)6.4.1加强教育,提高全员质量意识 (28)6.4.2抓好施工技术管理,确保工程施工质量 (29)6.4.3规范质量管理程序,坚持质量检查制度 (29)7安全保证措施 (29)7.1安全管理目标 (29)7.2安全管理组织机构 (30)7.3安全保证体系 (30)7.4安全技术保证措施 (31)7.4.1施工机械安全控制措施 (31)7.4.2施工现场用电安全措施 (31)7.4.3高空作业安全措施 (32)7.4.4特殊季节与夜间施工安全措施 (32)7.4.5防洪、防台风及放火安全措施 (33)7.5安全生产保证措施 (33)8季节性施工措施 (34)8.1雨季施工保证措施 (34)8.2冬季施工保证措施 (34)9危险源分析及防治措施 (35)9.1危险源分析 (35)9.2防治措施 (37)10文明施工及环境保护保证措施 (39)10.1文明施工保证措施 (39)10.2环境保护保证措施 (40)1编制概述1.1编制依据⑴《穿山疏港高速梅山保税港区连接线工程勘察设计招标文件》;⑵《穿山疏港高速梅山保税港区连接线工程两阶段施工图设计》;⑶《公路桥涵施工技术规范》JTG/T F50-2011;⑷《公路工程质量检验评定标准》JTG F80/1-2004;⑸《公路工程施工安全技术规范》(JTG F90-2015);⑹《公路工程技术标准》(JTG B01-2003);⑺《宁波市公路工程质量安全标准化管理实施意见》;⑻业主、监理等下发的质量管理文件。
1.2编制原则及目的以“安全、质量第一”为原则,在满足项目总体施工组织设计和合同总工期的基础上,以施工图纸、施工规范为依据,采用先进的施工组织管理技术,统筹规划,合理安排,组织分段平行流水作业。
根据本工程特点,调集具有施工经验的专业队伍,选择成熟的施工工艺和先进的机械设备,科学配置生产要素、良性运作的生产线。
严格按照ISO9002质量体系标准及程序,对施工现场实施动态管理和严密监控。
确保我标段桥梁上部及附属工程施工保质保量按期完成。
1.3适用范围本方案适用于梅保连二标所有桥梁工程桥面系及其附属工程施工作业指导。
2工程概况2.1工程简介本合同段为穿山疏港高速梅山保税港区连接线工程第2标段,起讫桩号为K2+131~K7+000,路线长度约4.869公里,沿线主要构筑物有大桥305米/1座,中桥195.08米/4座,小桥46.08米/2座。
汽车荷载等级为公路—Ⅰ级。
上部结构为箱梁架设的桥梁共2座,分别为YK2+295大桥、YK4+733中桥;空心板梁吊装的桥梁共5座,分别为YK4+012中桥、YK5+516中桥、YK6+079.5中桥、YK6+660小桥及改河C段小桥。
共计架梁334片,其中20m箱梁30片,30m箱梁100片;13m空心板78片,16m空心板126片。
桥面宽度分别是YK2+295大桥为2×14.25m,YK4+012中桥2×15.75m,其余中小桥2×12.25m。
本桥梁桥面系内容,大桥主要包括:墩顶连续段现浇,中、端横隔板现浇,翼缘板湿接缝现浇,负弯矩张拉、压浆,临时支座拆除(体系转换);中、小桥主要包括:铰缝及桥面现浇连续段的施工;附属工程主要包括:桥面铺装现浇,防撞护栏施工、伸缩缝安装、桥面排水施工、桥头搭板施工。
2.1.1主要工程数量表2-1主要工程数量序号桥名桥面铺装护栏铺装抛丸(㎡)CRB550钢筋网(t)C50(m3)长度(m)钢筋(t)C30(m3)1 YK2+295大桥105.450 850.6 1220 28.594 414.8 8505.52 YK4+012中桥15.129 120.4 174.2 3.267 52.2 1203.93 YK4+733中桥18.116 145.1 264.2 4.956 79.2 1450.94 YK5+516中桥14.488 115.7 212.2 3.980 63.7 1156.95YK6+079.5中桥9.650 76.5 148.2 2.779 44.5 764.96 YK6+660小桥4.825 37.4 70.2 1.316 212 373.97 改河C小桥 1.280 9.92 50.1 0.94 15 99.22.2工程施工条件2.2.1地形地貌本合同段位于穿山半岛东部,北部为海积平原,毗邻黄峙港,与大榭岛隔海相望。
地形平坦,地面测高一般1.5~3.0m,河网密布,河流主要为芦江水系。
人口稠密,工农业发达,农业以花卉苗木为主。
局部分部有残丘,地面标高最大约40m。
主要地貌为低山丘陵,以剥蚀丘陵、坡洪、坡残积斜地为主,沿山溪两侧局部分布有洪积地貌,地形复杂。
2.2.2地质水文本项目处于近山前平原与丘陵区,场地内以平原为主,地面标高一般2.0~4.0m,中间段及终点段为残丘、山麓地貌,地面标高约5~250m,山坡坡度约10~35度。
场地区内新构造运动不明显,地震震级较小,强度较弱,场地范围内未发现洞穴、暗浜、滑坡等较大的不良地质现象,场地区域稳定性好,较适宜进行本工程建设。
主要地质包括素填土、粉质粘土、黏土、角砾、砂砾、有机土、全风化强风化凝灰岩等。
地处宁绍平原东端,区内河流众多,区内河水主要有甬江、小浃江与芦江河,其中芦江河与本工程关系密切,水库主要分布于丘陵区。
地表水以河水为主,水库水次之,水资源丰富。
地下水分为松散岩类孔隙水和基岩裂隙水两大类。
松散岩类孔隙水可分为孔隙潜水与孔隙承压水。
2.2.3气候条件本合同段属北亚热带湿润季风气候区。
气候温和湿润,四季分明,雨量充沛,冬夏季风交替明显。
平均气温16.3℃,7月最热,1月最冷,极端最高气温为40.5℃。
全年平均相对湿度在80%左右,区域内雨量充沛,多年平均降雨量1310.3mm,一年中有三个多雨事时期,一是春天的春雨(3~5月),有时连阴雨天气长达一个月之久,一般降雨为小到中雨;二是初夏的梅雨(6~7月上旬梅汛期),梅汛期的雨强度大,雨量较集中,容易造成洪涝灾害;三是9月的秋雨绵绵,偶有造成暴雨的量级。
对本工程影响较大的灾害性天气主要为台风,影响台风最早出现于5月份,最迟出现于12月份,其中8月份出现最多,其次为7月和9月。
2.2.4交通、水电情况本项目位于北仑区柴桥街道,接穿山疏港高速公路柴桥互通连接线终点,主要对外的交通道路有329国道,为双向四、六车道一级公路;集装箱货运第二通道,为双向六车道一级公路;终点接沿海中线,为双向四车道一级公路;区域内穿咸线、国防公路及现状村道,运输条件较好。
本项目所经地区经济发达,沿线村庄密布,池塘、水库较多,工程所需用水可从河流或水库中抽取,生活用水可以从沿线村庄饮用水源中连续取水。
本项目用电也比较方便,沿线电力线路较密,工程沿线用电可与当地电力部门协商解决。
3施工部署3.1机具安排表3-1主要机械设备配置序号机械设备规格数量用途1 砼罐车8m³2辆混凝土输送2 高压水枪/ 2把桥面冲洗3 空压机10m34台协助凿毛4 插入式振捣棒50mm 10个混凝土施工5 发电机250KVA 2个应急用电6 电焊机/ 10个钢筋安装7 钢筋加工机具/ 1套钢筋下料、加工8 吊车20t 1台钢筋、模板吊装9 平板车10t 1台钢筋、模板转运10 平板振动梁/ 1台桥面现浇层砼振捣11 全站仪徕卡TCR802 1台测量放样12 水准仪苏州一光DSZ2 1台测高程13 张拉、压浆/ 1套负弯矩张拉压浆施工14 千斤顶20t 2个负弯矩张拉施工15 铁锹/ 4把摊铺砼16 抛丸机/ 1套桥面抛丸处理3.2施工计划为保证项目整体施工计划,我标段主线桥梁桥面系及其附属结构施工时间计划为2016年5月10日~2016年9月20日,施工工期为133天。
3.3劳动力计划表3-3 现场管理人员配置职务姓名主要职责总工李强主管工程项目技术和质量工作生产副经理徐玉奇全面负责施工生产及安全技术部宫艺铭主管工程项目技术测量组宁鹏刚负责现场测量工作安全员刘刚军现场施工安全工作安全员崔鑫现场施工安全工作物装部周宁物资材料供应技术员常瑞祥负责现场技术指导工作质检员李伟负责现场质量管控工作试验员李在恒负责现场试验检测表3-4 现场作业人员配置职务数量主要职责模板工 5 模板安拆混凝土工 6 混凝土浇筑钢筋工 5 钢筋加工制作及安装电焊工 2 钢筋焊接电工 1 各工序施工用电管理张拉压浆工 6 负弯矩张拉及压浆4施工准备4.1施工技术准备开工前,组织技术人员对施工图进行审核和现场核对,出现问题及时向设计单位提出解决,做好桥面系施工安全技术交底,严格按照三级交底制度执行。
