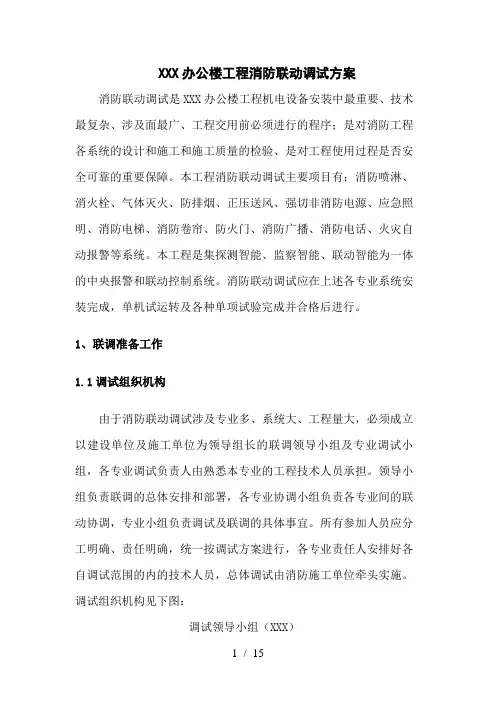

XXX办公楼工程消防联动调试方案消防联动调试是XXX办公楼工程机电设备安装中最重要、技术最复杂、涉及面最广、工程交用前必须进行的程序;是对消防工程各系统的设计与施工与施工质量的检验、是对工程使用过程是否安全可靠的重要保障。本工程消防联动调试主要项目有:消防喷淋、消火栓、气体灭火、防排烟、正压送风、强切非消防电源、应急照明、消防电梯、消防卷帘、防火门、消防广播、消防电话、火灾自动报警等系统。本工程是集探测智能、监察智能、联动智能为一体的中央报警与联动控制系统。消防联动调试应在上述各专业系统安装完成,单机试运转及各种单项试验完成并合格后进行。

1、联调准备工作

1.1调试组织机构

由于消防联动调试涉及专业多、系统大、工程量大,必须成立以建设单位及施工单位为领导组长的联调领导小组及专业调试小组,各专业调试负责人由熟悉本专业的工程技术人员承担。领导小组负责联调的总体安排和部署,各专业协调小组负责各专业间的联动协调,专业小组负责调试及联调的具体事宜。所有参加人员应分工明确、责任明确,统一按调试方案进行,各专业责任人安排好各自调试范围的内的技术人员,总体调试由消防施工单位牵头实施。调试组织机构见下图:

调试领导小组(XXX)

各专业协调小组;

责任人:XXX(项目部)、XXX(项目部)

消防水组:喷淋水、消火栓、气体灭火;

责任人:XXX(消防负责人)、XXX(消防水电);

防排烟组:防排烟、正压送风;

责任人:XXX(通风排烟设备);

电气组:消防电梯、强切非消防电源、事故照明、疏散指示;

责任人:XXX(总配电)、XXX(装修电)、XXX(电梯厂家);

防火门组:防火卷帘、防火门、旋转门、封堵;

责任人:XXX(卷帘门及防火门厂家)、旋转门厂家XXX控制中心组:火灾自动报警、设计联动、消防局联动、消防检测;

责任人:XXX(检测公司)

弱电组:消防广播、门禁系统

责任人:XXX

1.2现场准备物资

现场准备准备记录表格、调试检测仪表、专业常用工具、通讯工具及一定数量地易损件等。

1.3现场安装准备工作

1、所有外围设备的安装工作(包括探测器及底座安装,楼层端子箱及模块箱的接线, 模块至控制设备的接线) 均需完成。

2、所以安装探测器及底座需有测试记录,探测回路线路已完成测试,并保证线路无开路、短路及接地现象。

3、完成消防中心内总端子箱至外围一端接地工作(总端子箱至控制机一端的接线在调试时开始)。

4、设备需要可靠接地,电源到位,调试环境具备。

5、消防施工单位需提供记录有探测器,手报及模块编号的平面图,以便软件编程用。

6、所有由于外接设备的自我测试与系统调试已完成,与消防接口测试功能满足。

7、在整个消防系统调试之前,各家各个分包单位先自行调试好,然后在整个消防系统调试时各家各个分包单位人员一定要到现场配合整个消防系统调试。

1.4联动调试之前需完成的调试内容

1.4.1调试前消防施工单位需完成自调内容:

调试前期消防施工单位需完成主机内部卡件的装配及内部接线工作。所有探测器调试完成后,开始调试联动控制设备联动时,如遇控制设备本身问题,需各个设备厂家配合解决。

1.4.2自调步骤

1)控制主机的调试

主机内部卡件线路检查,卡件地址是否正确。检查主机接地情况,电源线是否已配线至柜内。主机上电后,检查卡件是否工作正常,操作面板的液晶显示是否正常,按钮及蜂鸣器工作正常。主机的后备电池供电是否正常。

2)充电机的调试

检查充电机的输入电源AC220V及输出DC24V是否正常,检查后备电池是否供电正常。检查充电机的指示灯及蜂鸣器是否工作正常。

3)消防电话的调试

检查电话主机的供电是否正常。在总端子箱处检查各路消防电话线路情况,排除短路的线路故障。电话主机上电后,由现场各电话插孔与电话主机进行通话试验,检查通话质量,声音清晰,无杂音。

4)探测器回路的调试(包括探测器、手动报警按钮、控制模块、信号模块、输入模块的地址及点位确定)

在所有探测器回路线接入控制主机前,必须检查每个回路的线路情况,排除开路、短路、对地短路及正负极性的线路交错的故障。回路接入主机后,通过电脑将探测器回路上的设备(烟感、温感、手动报警按钮、各类模块)的地址读到预先编制的数据程序中,并参照安装公司进行设备安装的图纸资料,将各类设备作逻辑上的联接,完成设备的地址及点位确定。在所有回路完成设备的地址及点位确定后,将数据程序送入主机,此时,回路的调试完成。

2、联动调试概述

联动设备的调试包括消防喷淋系统(监控阀、水流指示器、消火栓按钮、压力开关等设备的监控信号及反馈),消火栓系统(消火栓泵的远程、手动启停及监视信号的反馈)、气体灭火系统(远程及手动启停的监视信号反馈)、防排烟系统(防火阀、排烟风机、正压送风机启闭及监控信号反馈)、电气系统

(空调动力等非消防电源的强切)、电梯迫降、防火卷帘门、应急广播等设备的动作和返回信号。

联动设备的调试(包括监控阀、水流指示器、消火栓按钮等设备的监视信号及防火送风阀、风机、消防喷淋泵、空调动力的强切、电梯迫降、防火卷帘门、应急广播等设备的动作和返回信号)监控阀、水流指示器、消火栓按钮等水系统设备动作后,消防控制主机将收到报警信号,在操作面板上显示报警区域,同时蜂鸣器鸣响。

防火阀、正压送风机、排烟风机、空调动力等风系统的设备由消防主机发出设备动作指定信号(操作面板菜单操作或手动面板按钮操作),检查现场设备是否动作,同时设备动作的返回信号是否在操作面板上显示或手动面板按钮指示灯显示。

消防泵、喷淋泵、稳压泵由消防主机发出设备动作指定信号(操作面板菜单操作或手动面板按钮操作),检查泵是否动作,同时设备运行及故障的返回信号是否在手动面板按钮指示灯显示。

电梯的迫降由消防主机发出设备动作指令信号(操作面板菜单操作或手动面板按钮操作),检查电梯是否迫降至首层,同时设备运行及故障的返回信号是否在手动面板按钮指示灯显示。

防火卷帘门由消防主机发出设备动作指令信号(操作面板菜单操作或手动面板按钮操作),检查防火卷帘门是否下降至地面,同时返回信号是否在操作面板上显示或手动面板按钮指示灯显示。

应急广播的联动由消防主机发出设备动作指令信号(操作面板菜单操作或手动面板按钮操作)至广播控制机,由广播控制机联动相应区域的广播系统。

3、各专业联动调试方法和步骤

联动调试程序:现场手动近程调试——消防中心手动远程调试——模拟联调。联调是采用人为模拟试验,专业项目不同模拟检测数量不同。联调不同于一般设备安装后的单机试运转,设备安装后的单机试运转主要是检查设备安装质量、设备本体的性能,而联调是检查试验本专业和相互专业的相互联动关系,也是一种功能设备和另外几种功能设备相互制约动作的调试,最后达到自动灭
