冬季和雨季施工解决方案.doc
- 格式:doc
- 大小:64.00 KB
- 文档页数:19
蒙城广运现代物流综合服务中心
二期工程
冬
雨
季
施
工
方
案
安徽省晋源建筑安装工程有限公司
目录
第一节:冬季施工方案
一.冬季施工特点分析
二.冬季施工准备工作
三.冬季施工具体措施
四.施工机械措施
五.冬季施工安全环保措施
六.冬季施工管理措施
第二节.雨季施工
一.雨季施工准备
二.雨季施工措施
第三节.高温天气施工方案
一.高温天气施工管理
二.高温天气工程施工工艺

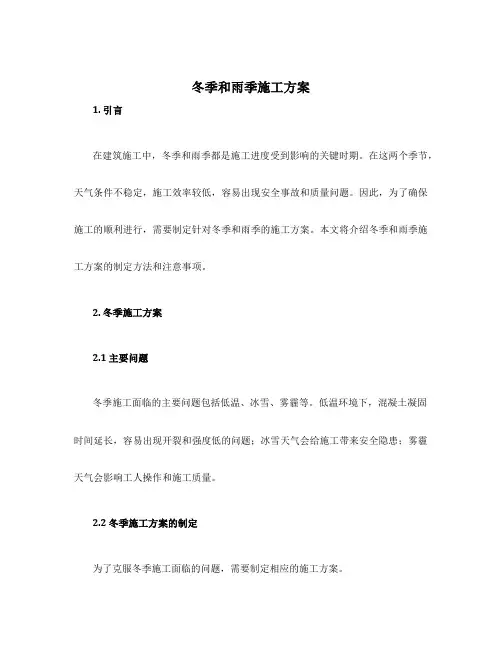

冬季和雨季施工方案
第一节冬季施工方案
一、冬季施工特点分析
1.冬季施工特点
冬季施工由于施工条件及环境不利,会对整个施工过程中的质量、进度、安全等有所影响。尤其是工程质量事故的多发季节,以砼工程最为显著。质量事故的出现具有隐蔽性、滞后性,即冬天进行的工程,大多数质量问题在次年春季才开始暴露,因而给事故处理带来很大的难度,轻者进行修补,重者重新施工,不仅给工程带来损失,而且影响工程的使用寿命。在低温下钢构件容易造成冷伤,并且对焊接工艺也有特殊的要求。
冬季施工所要求的计划性和准备工作时间性强。由于准备工作的时间短,技术要求复杂,盲目施工会导致一些质量事故。这主要是冬季施工的准备工作不足,施工造成的。
2.气温特点
根据历年气温的变化规律,亳州市每年的12月初至翌年的1月底,大约50~60天,占整个冬施时间的60%左右,白天的工作环境基本处于0℃以下,。在此期间拌合料所用的水、砂子必须加热。钢筋焊接时必须避免碰撞,钢筋焊接工艺要严格按照冬季工艺要求进行施工。
二、冬季施工准备工作
1.组织措施
1)根据施工进度安排,我方冬施的项目主要为结构工程,针对这些分项施工而采取的对应措施,将在下面进行详述。并且对于进行冬季施工的工程项目,在入冬前我们将组织各班组进行交底。交底的目的:确保工程质量、确保能缩短工期。
2)安排专人测量施工期间的室外气温,砂浆、砼的温度并作好记录。
3)与当地气象台、站保持联系,及时收听天气预报,防止寒流突然袭击。
2.图纸准备
凡进行冬季施工的工程项目,进行复核施工图纸,查对其能否适应冬季施工要求。否则通过图纸会审解决。
3.现场准备
1)根据实物工程量提前组织有关机具和保温材料进场。保温措施主要采用草帘被和聚苯板进行保温,本工程在冬施时主体结构施工主要对混凝土进行保温,根据周转使用草帘被预先准备1500m2,聚苯板500m2。所有保温材料均在冬施前一周进场。
2)工地临时供水管道等材料做好保温防冻工作。主要采用橡塑保温,准备保温材料900m2。
3)向砼供应商提出冬季施工混凝土的性能指标,并做好砂浆及砼掺外加剂的试配试验工作。
4)材料
所有松散的材料全部转移到安全的区域;在地面上成堆叠放的构件全面检查并转移到仓库或可靠地点.
5)设备
所有的电弧设备全部充分锚固,电缆分开,必要时移到安全的地方;所有的工作平台,起重设备,缆绳和临时结构都牢固地系好;专用机具在负温下按负温差进行适当检验,掌握温差数据。
6)电器
所有的电气设备都完全遮盖,停止使用时关上总电源。
7)检查
安全监督员全面彻底检查整个建筑,确保所有的预防措施都完成到位。
8)构件
在构件运输和堆放时,构件下垫木板并清除积雪,以防止运输过程中倾滑,堆放场地平整,无水坑;在吊装构件时先清除构件索具表面的积雪(冰),在索具与构件之间加麻布垫,以防吊装时滑脱;在构件验收、安装及校正时,适当考虑负温下构件的外形尺寸收缩情况,必要时进行保温工作,以免在吊装时产生误差.
4.安全与防火
冬季施工时,采取防滑措施。生活区及施工道路、架子、坡道经常清理积水、积雪、结冰,斜跑道设立可靠的防滑条。
大雪后必须将架子上的积雪清扫干净,并检查马道平台,如有松动下沉现象,立即处理。
冬季施工中,凡高空作业一律系安全带,穿胶底鞋,防止滑落及高空坠落。
加强现场火源管理;使用电焊、气焊时,注意防止发生火灾。
施工现场水源及消火栓设标示牌。
电源开关、控制箱等设施统一布置,加锁保护,并设专人负责管理,防止乱拉电线,漏电触电。
三、冬季施工具体措施
1.冬季施工混凝土采用综合蓄热法,提高混凝土养护之速度和质量。保证后期的施工有充裕的时间进行施工。
2.测量工作
冬季气温较低,对仪器有所影响,给测量人员也带来了不少麻烦。施工时测量仪器要轻拿轻放,风雪天气时对仪器采用打伞遮挡的保护措施,并尽量避免在风雪天气进行户外测量放线工作。在测量弹线时往墨斗中加入酒精以防止墨汁上冻。
3.钢筋工程
1)保存
雪天钢筋用塑料布遮盖严密,以防其表面结冰霜。
2)控制应力法加工
钢筋负温冷拉采用控制应力方法,冷拉钢筋时,其控制应力较常温提高30Mpa。负温冷拉后的钢筋,逐根检查其外观,表面不得有裂纹和局部颈缩。
3)钢筋加工焊接
钢筋负温冷拉宜采用控制应力方法,冷拉钢筋时,其控制应力较常温提高30Mpa。负温冷拉后的钢筋,逐根检查其外观,表面不得有裂纹和局部颈缩。
在负温条件下焊接钢筋,尽量安排在室内进行。如必须在室外焊接,其环境温度不宜低于-10℃,风力超过3级时增加挡风措施。焊后未冷却的接头,严禁碰到冰雪。负温闪光对焊时,搭设钢筋对焊棚,钢筋端面比较平整时,采用预热闪光焊;端面不平整时,采用闪光—预热—闪光焊。负温电弧焊时,采用分层控温施焊。热轧钢筋焊接的层间温度控制在150~350℃之间。焊接时按规定选择焊条和焊接电流,严格按照焊接顺序以避免产生过热、烧伤和裂纹,在构造上应防止在接头处产生偏心受力状态。热轧II级钢筋多层施焊时,焊后采用回火焊道施焊,其回火的长度比前一层焊道在两端各缩短4~
