物业沟通会会议纪要文档2篇

  • 格式:docx
  • 大小:333.24 KB
  • 文档页数:10

下载文档原格式

  / 10
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

物业沟通会会议纪要文档2篇Minutes of property communication meeting

编订:JinTai College

物业沟通会会议纪要文档2篇

前言:会议纪要是在会议记录基础上经过加工、整理出来的一种记叙性和介绍性的文件。包括会议的基本情况、主要精神及中心内容,便于向上级汇报或向有关人员传达及分发。本文档根据会议纪要内容要求和特点展开说明,具有实践指导意义,便于学习和使用,本文下载后内容可随意调整修改及打印。

本文简要目录如下:【下载该文档后使用Word打开,按住键盘Ctrl键且鼠标单击目录内容即可跳转到对应篇章】

1、篇章1:物业沟通会会议纪要文档

2、篇章2:沟通工作会议纪要文档

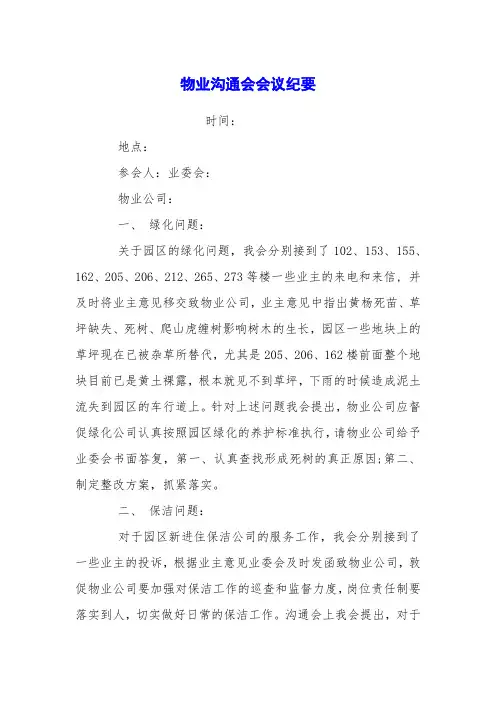

篇章1:物业沟通会会议纪要文档

时间:

地点:

参会人:业委会:

物业公司:

一、绿化问题:

关于园区的绿化问题,我会分别接到了102、153、155、162、205、206、212、265、273等楼一些业主的来电和来信, 并及时将业主意见移交致物业公司,业主意见中指出黄杨死苗、草坪缺失、死树、爬山虎缠树影响树木的生长,园区一些地块上的草坪现在已被杂草所替代,尤其是205、206、162楼前面整个地块目前已是黄土裸露,根本就见不到草坪,下雨的时候造成泥土流失到园区的车行道上。针对上述问题我会提出,物业公司应督促绿化公司认真按照园区绿化的养护标准执行,请物业公司给予业委会书面答复,第

一、认真查找形成死树的真正原因;第

二、制定整改方案,抓紧落实。

二、保洁问题:

对于园区新进住保洁公司的服务工作,我会分别接到了

一些业主的投诉,根据业主意见业委会及时发函致物业公司,敦促物业公司要加强对保洁工作的巡查和监督力度,岗位责任制要落实到人,切实做好日常的保洁工作。沟通会上我会提出,对于因保洁服务质量而造成的业主投诉,请物业公司以书面的形式回复业委会。

三、安防问题:

关于奥园的安放改造问题,我会指出现在即将进入7月份,请物业公司给出具体的时间表?物业公司回复,大门改造的招投标工作已经结束,改造的实施阶段于近期进行。同时对于门禁卡的价格问题,我会提醒物业公司收费要合理。

四、做好汛期前的排查工作

目前已进入雨季,我会建议物业公司应当及时排查雨漏管的情况,提前做好应对准备,同时对业主室内漏水等遗留问题,物业公司客服部、工程部要主动与投诉业主联系,制定具体的时间表,给投诉业主一个明确的答复,使业主的遗留问题得到真正地解决。物业公司答复相关工作正在进行。由于问题多在时间安排上对单个业主来说会有一定的等待期。

五、其他问题:

1、物业合同

有关“物业服务合同”电子版, 在今年的3月份已经正式已经发给物业公司,但物业至今没有明确的答复,我会提醒物业公司尽快回复意见,同时也指出签订“物业服务合同”是对全体业主和物业公司都具有法律约束力,对业主来说是享受优质物业服务的关键所在。希望物业公司本着权利和义务对等

的原则,积极进行磋商。业委会在没有正式签订“物业服务合同”前,还将得到2/3以上业主的同意,方可正式签订。

2、对电梯的维修问题:

最近,接到业主意见反映有的单元门的电梯出现了报警,我会认为此问题是关系到人身安全问题,提醒物业公司,一定要重视起来,人命关天,岂能儿戏。希望物业公司把维修电梯的问题,作为工作重点列入到工作日程中,尽快抓紧落实开展对电梯维修厂家的资格审查和招投标工作。

3、关于公共设施的维修维护:

我会接到业主投诉,反映园区内一些楼道的单元门禁失灵,接到意见后我会及时与物业方面进行了沟通,物业公司回复,导致门禁失灵的原因是雷击所致,目前物业公司已将维修计划上报集团公司,待审批后,方可进行维修。现在已进入夏季,是入室盗窃的高发期,希望物业方面催促开发商使维修资金尽快到位,保障业主的合法权益。

xxx市奥林匹克花园业主委员会

二零xx年xx月xx日

篇章2:沟通工作会议纪要文档【按住Ctrl键点此返回目录】

会议主题: 仓库与各部门工作衔接沟通

会议时间: XXXX年XX月XX日下午16:00-17:30

会议地点: 仓库办公室

会议主持: XXX

参会人员:各部门负责人(生产部经理XXX、技术部经理XXX、财务部经理XXX)及相关部门人员

会议纪录人: 仓管员XXX

会议内容:

为加强财务(仓库)、生产部、技术部部门间的沟通协调,更有效率的开展工作,三部门于XX月XX日在仓库办公室召开沟通会。

主材方面

1、码头

(1)破碎机破碎的石头的堆放与外进的石头分开放,

(2)码头参与沙、石质量扣吨

(3)四方(仓库、码头、实验室、供应部)信息共享,码头及时反映现场收料异常情况,四方应积极配合及时处理

(4)码头在存放证上填写意思要明朗,即合格(收货)与不合格(退货)

(5)码头对瓜米、石粉等废料进行统计,月底时交与

仓库

(6)非生产用原材料,使用人必须先到仓库开出仓单,才能领用,否则进行罚款处理。(注:领用原材料数量较多时,必须经其部门负责人同意)

(7)码头指定专人过磅,接到仓库通知时应及时到场

过磅,违者将给予经济处罚

(8)码头发现材料异常情况,及时通知仓库,仓库人

员必须及时赶到现场。如通知不及时或通知后未及时到达现场,对当事人均做罚款处理

(9)破碎机安装皮带秤

2、拌合楼

(1)拌合楼每天下班时,将当天的拌合记录及水泥罐

库存情况交于仓库

(2)打料过程中出现异常情况,及时通知仓库

(3)讨论水泥、矿粉罐口加锁,防止水泥、矿粉打罐人员因打错罐导致爆罐。

(4)拌合楼每日下班后敲罐一次,次日早上与仓库一起再次敲罐,仓库根据两次敲罐记录进行对比,如有差异数量取中做水泥采购计划。

(5)拌合楼不准私自加料,打错计划用量或报错计划用量,做好记录,不得乱改记录,要查明原因,追究当事人(6)对于加料和地上废料进行统计

3、笼筋车间

(1)非生产用原材料,使用人必须先到仓库开出仓单,才能领用,否则进行罚款处理。(注:领用原材料数量较多时,必须经其部门负责人同意)

(2)要求经常测量PC钢棒的密度及下料长度(实验室),经常检修设备

(3)检测管桩的壁厚(实验室)

(4)各车间每周二对主、辅材使用情况反馈给仓库(填写材料质量反馈表)

4、端头板车间
