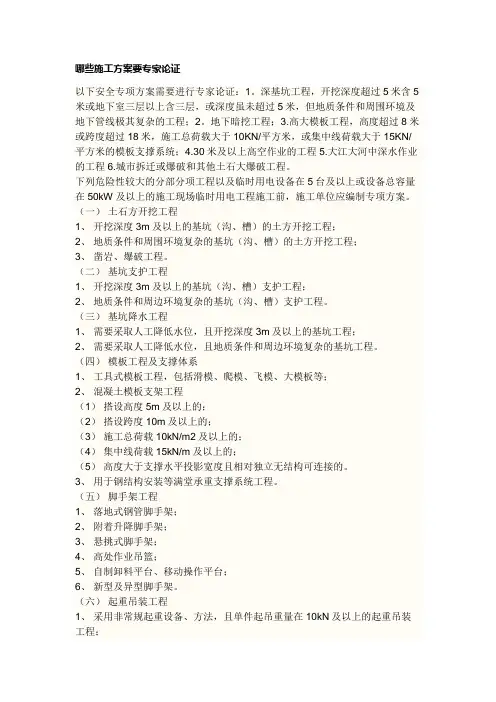

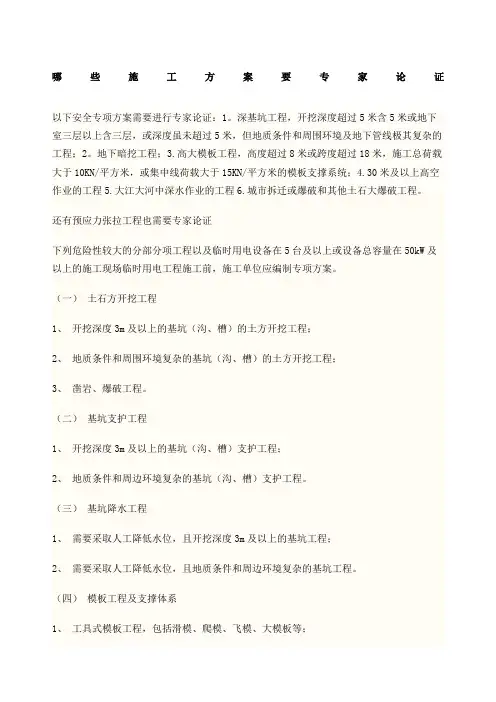

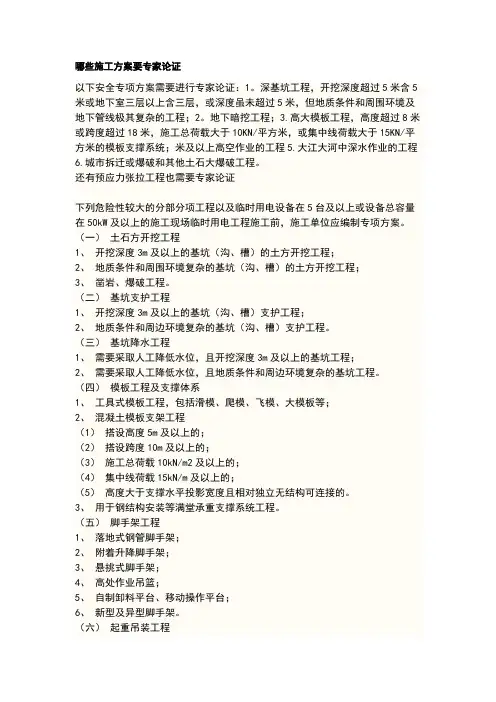

哪些施工方案要专家论证以下安全专项方案需要进行专家论证:1。
深基坑工程,开挖深度超过5米含5米或地下室三层以上含三层,或深度虽未超过5米,但地质条件和周围环境及地下管线极其复杂的工程;2。
地下暗挖工程;3.高大模板工程,高度超过8米或跨度超过18米,施工总荷载大于10KN/平方米,或集中线荷载大于15KN/平方米的模板支撑系统;4.30米及以上高空作业的工程5.大江大河中深水作业的工程6.城市拆迁或爆破和其他土石大爆破工程。
还有预应力张拉工程也需要专家论证下列危险性较大的分部分项工程以及临时用电设备在5台及以上或设备总容量在50kW及以上的施工现场临时用电工程施工前,施工单位应编制专项方案。
(一)土石方开挖工程1、开挖深度3m及以上的基坑(沟、槽)的土方开挖工程;2、地质条件和周围环境复杂的基坑(沟、槽)的土方开挖工程;3、凿岩、爆破工程。
(二)基坑支护工程1、开挖深度3m及以上的基坑(沟、槽)支护工程;2、地质条件和周边环境复杂的基坑(沟、槽)支护工程。
(三)基坑降水工程1、需要采取人工降低水位,且开挖深度3m及以上的基坑工程;2、需要采取人工降低水位,且地质条件和周边环境复杂的基坑工程。
(四)模板工程及支撑体系1、工具式模板工程,包括滑模、爬模、飞模、大模板等;2、混凝土模板支架工程(1)搭设高度5m及以上的;(2)搭设跨度10m及以上的;(3)施工总荷载10kN/m2及以上的;(4)集中线荷载15kN/m及以上的;(5)高度大于支撑水平投影宽度且相对独立无结构可连接的。
3、用于钢结构安装等满堂承重支撑系统工程。
(五)脚手架工程1、落地式钢管脚手架;2、附着升降脚手架;3、悬挑式脚手架;4、高处作业吊篮;5、自制卸料平台、移动操作平台;6、新型及异型脚手架。
(六)起重吊装工程1、采用非常规起重设备、方法,且单件起吊重量在10kN及以上的起重吊装工程;2、采用起重机械设备进行安装的工程。
(七)起重机械设备拆装工程1、塔式起重机的安装、拆卸、顶升;2、施工升降机的安装、拆卸;3、物料提升机的安装、拆卸。

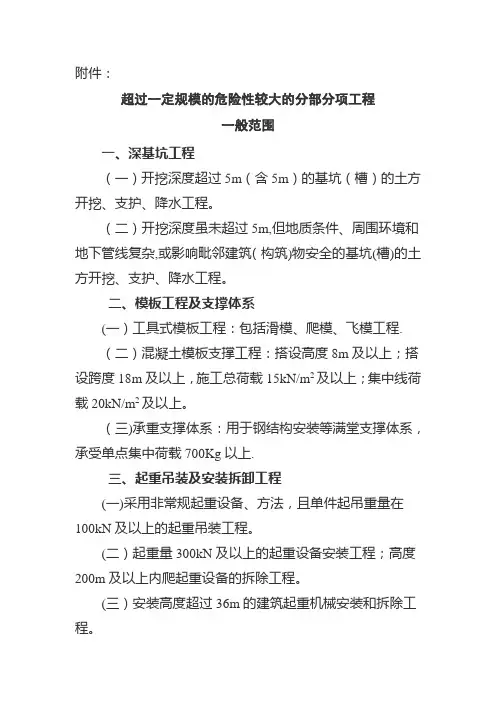

附件:超过一定规模的危险性较大的分部分项工程一般范围一、深基坑工程(一)开挖深度超过5m(含5m)的基坑(槽)的土方开挖、支护、降水工程。
(二)开挖深度虽未超过5m,但地质条件、周围环境和地下管线复杂,或影响毗邻建筑(构筑)物安全的基坑(槽)的土方开挖、支护、降水工程。
二、模板工程及支撑体系(一)工具式模板工程:包括滑模、爬模、飞模工程.(二)混凝土模板支撑工程:搭设高度8m及以上;搭设跨度18m及以上,施工总荷载15kN/m2及以上;集中线荷载20kN/m2及以上。
(三)承重支撑体系:用于钢结构安装等满堂支撑体系,承受单点集中荷载700Kg以上.三、起重吊装及安装拆卸工程(一)采用非常规起重设备、方法,且单件起吊重量在100kN及以上的起重吊装工程。
(二)起重量300kN及以上的起重设备安装工程;高度200m及以上内爬起重设备的拆除工程。
(三)安装高度超过36m的建筑起重机械安装和拆除工程。
四、脚手架工程(一)搭设高度50m及以上落地式钢管脚手架工程。
(二)提升高度150m及以上附着式整体和分片提升脚手架工程。
(三)架体高度20m及以上悬挑式脚手架工程。
五、拆除、爆破工程(一)采用爆破拆除的工程。
(二)码头、桥梁、高架、烟囱、水塔及其它高度超过15m的建、构筑物拆除工程,或拆除中容易引起有毒有害气(液)体或粉尘扩散、易燃易爆事故发生的特殊建、构筑物拆除工程.(三)可能影响行人、交通、电力设施、通讯设施或其它建、构筑物安全的拆除工程。
(四)文物保护建筑、优秀历史建筑或历史文化风貌区控制范围的拆除工程.六、其它(一)施工高度50m及以上的建筑幕墙安装工程.(二)跨度大于36m及以上的钢结构安装工程;跨度大于60m及以上的网架和索膜结构安装工程。
(三)开挖深度超过16m的人工挖孔桩工程。
(四)地下暗挖工程、顶管工程、水下作业工程.(五)采用新技术、新工艺、新材料、新设备及尚无相关技术标准的危险性较大的分部分项工程。

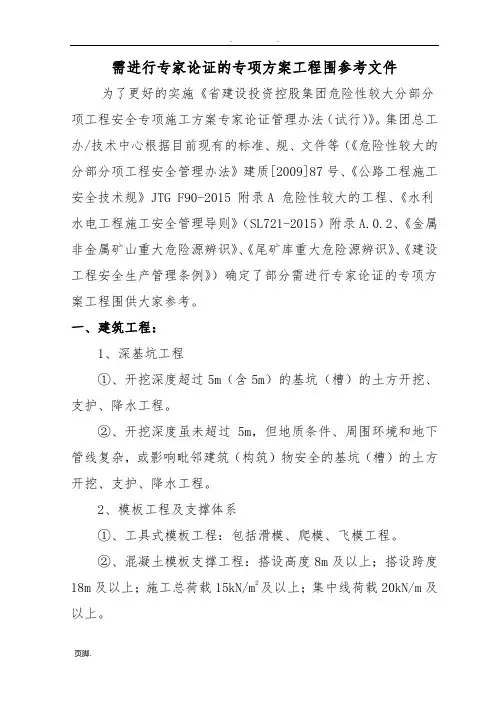

需进行专家论证的专项方案工程围参考文件为了更好的实施《省建设投资控股集团危险性较大分部分项工程安全专项施工方案专家论证管理办法(试行)》。
集团总工办/技术中心根据目前现有的标准、规、文件等(《危险性较大的分部分项工程安全管理办法》建质[2009]87号、《公路工程施工安全技术规》JTG F90-2015 附录A 危险性较大的工程、《水利水电工程施工安全管理导则》(SL721-2015)附录A.0.2、《金属非金属矿山重大危险源辨识》、《尾矿库重大危险源辨识》、《建设工程安全生产管理条例》)确定了部分需进行专家论证的专项方案工程围供大家参考。
一、建筑工程:1、深基坑工程①、开挖深度超过5m(含5m)的基坑(槽)的土方开挖、支护、降水工程。
②、开挖深度虽未超过5m,但地质条件、周围环境和地下管线复杂,或影响毗邻建筑(构筑)物安全的基坑(槽)的土方开挖、支护、降水工程。
2、模板工程及支撑体系①、工具式模板工程:包括滑模、爬模、飞模工程。
②、混凝土模板支撑工程:搭设高度8m及以上;搭设跨度18m及以上;施工总荷载15kN/m2及以上;集中线荷载20kN/m及以上。
③、承重支撑体系:用于钢结构安装等满堂支撑体系,承受单点集中荷载700Kg以上。
3、吊装及安装拆卸工程①、采用非常规起重设备、方法,且单件起吊重量在100kN 及以上的起重吊装工程。
②、起重量300kN及以上的起重设备安装工程;高度200m 及以上爬起重设备的拆除工程。
4、脚手架工程①、搭设高度50m及以上落地式钢管脚手架工程。
②、提升高度150m及以上附着式整体和分片提升脚手架工程。
③、架体高度20m及以上悬挑式脚手架工程。
5、拆除、爆破工程①、采用爆破拆除的工程。
②、码头、桥梁、高架、烟囱、水塔或拆除中容易引起有毒有害气(液)体或粉尘扩散、易燃易爆事故发生的特殊建、构筑物的拆除工程。
③、可能影响行人、交通、电力设施、通讯设施或其它建、构筑物安全的拆除工程。
熟悉专项方案编制与论证要求本条文所指专项方案系指危险性较大的分部分项工程安全专项施工方案,是在编制施工组织设计的基础上,针对危险性较大的分部分项工程单独编制的专项施工方案。
一、超过一定规模的危险性较大的分部分项工程范围住房和城乡建设部的建质[2009] 87号文件颁布的《危险性较大的分部分项工程安全管理办法》(以下简称“办法”)规定:(一)危险性较大的分部分项工程是指建筑工程在施工过程中存在的、可能导致作业人员群死群伤或造成重大不良社会影响的分部分项工程(详见“办法”附件一)。
施工单位应当在危险性较大的分部分项工程施工前编制专项方案;对于超过一定规模的危险性较大的分部分项工程,施工单位应当组织专家对专项方案进行论证。

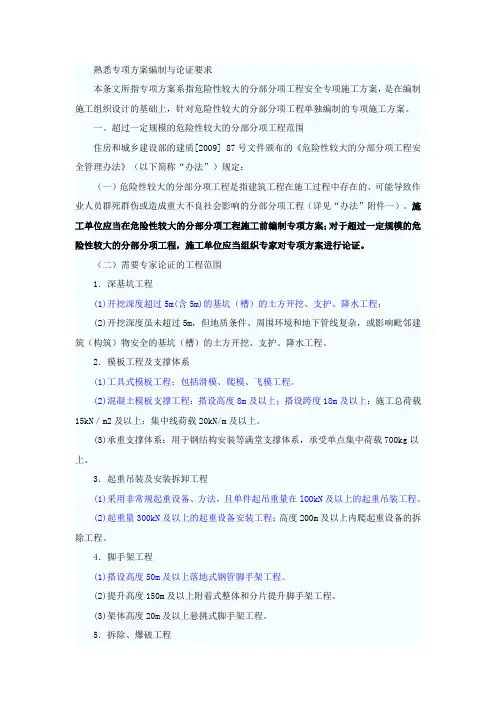

(二)需要专家论证的工程范围1.深基坑工程(1)开挖深度超过5m(含5m)的基坑(槽)的土方开挖、支护、降水工程;(2)开挖深度虽未超过5m,但地质条件、周围环境和地下管线复杂,或影响毗邻建筑(构筑)物安全的基坑(槽)的土方开挖、支护、降水工程。
2.模板工程及支撑体系(1)工具式模板工程;包括滑模、爬模、飞模工程。
(2)混凝土模板支撑工程:搭设高度8m及以上;搭设跨度18m及以上;施工总荷载15kN/m2及以上;集中线荷载20kN/m及以上。
(3)承重支撑体系:用于钢结构安装等满堂支撑体系,承受单点集中荷载700kg以上。
3.起重吊装及安装拆卸工程(1)采用非常规起重设备、方法,且单件起吊重量在lOOkN及以上的起重吊装工程。
(2)起重量300kN及以上的起重设备安装工程;高度200m及以上内爬起重设备的拆除工程。
4.脚手架工程(1)搭设高度50m及以上落地式钢管脚手架工程。
(2)提升高度150m及以上附着式整体和分片提升脚手架工程。
(3)架体高度20m及以上悬挑式脚手架工程。
5.拆除、爆破工程(1)采用爆破拆除的工程。
(2)码头、桥梁、高架、烟囱、水塔或拆除中容易引起有毒有害气(液)体或粉尘扩散。

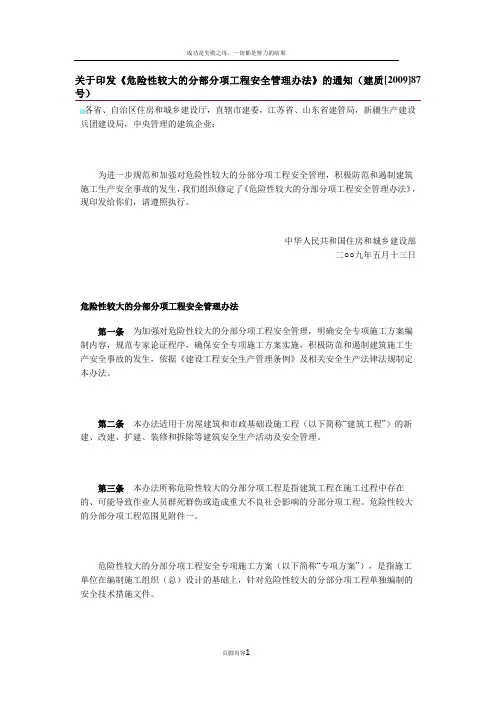

关于印发《危险性较大的分部分项工程安全管理办法》的通知(建质[2009]87号)各省、自治区住房和城乡建设厅,直辖市建委,江苏省、山东省建管局,新疆生产建设兵团建设局,中央管理的建筑企业:为进一步规范和加强对危险性较大的分部分项工程安全管理,积极防范和遏制建筑施工生产安全事故的发生,我们组织修定了《危险性较大的分部分项工程安全管理办法》,现印发给你们,请遵照执行。
中华人民共和国住房和城乡建设部二○○九年五月十三日危险性较大的分部分项工程安全管理办法第一条为加强对危险性较大的分部分项工程安全管理,明确安全专项施工方案编制内容,规范专家论证程序,确保安全专项施工方案实施,积极防范和遏制建筑施工生产安全事故的发生,依据《建设工程安全生产管理条例》及相关安全生产法律法规制定本办法。
第二条本办法适用于房屋建筑和市政基础设施工程(以下简称“建筑工程”)的新建、改建、扩建、装修和拆除等建筑安全生产活动及安全管理。
第三条本办法所称危险性较大的分部分项工程是指建筑工程在施工过程中存在的、可能导致作业人员群死群伤或造成重大不良社会影响的分部分项工程。
危险性较大的分部分项工程范围见附件一。
危险性较大的分部分项工程安全专项施工方案(以下简称“专项方案”),是指施工单位在编制施工组织(总)设计的基础上,针对危险性较大的分部分项工程单独编制的安全技术措施文件。
第四条建设单位在申请领取施工许可证或办理安全监督手续时,应当提供危险性较大的分部分项工程清单和安全管理措施。
施工单位、监理单位应当建立危险性较大的分部分项工程安全管理制度。
第五条施工单位应当在危险性较大的分部分项工程施工前编制专项方案;对于超过一定规模的危险性较大的分部分项工程,施工单位应当组织专家对专项方案进行论证。
超过一定规模的危险性较大的分部分项工程范围见附件二。
第六条建筑工程实行施工总承包的,专项方案应当由施工总承包单位组织编制。
其中,起重机械安装拆卸工程、深基坑工程、附着式升降脚手架等专业工程实行分包的,其专项方案可由专业承包单位组织编制。
哪些施工方案要专家论证Company Document number:WUUT-WUUY-WBBGB-BWYTT-1982GT哪些施工方案要专家论证以下安全专项方案需要进行专家论证:1。
深基坑工程,开挖深度超过5米含5米或地下室三层以上含三层,或深度虽未超过5米,但地质条件和周围环境及地下管线极其复杂的工程;2。
地下暗挖工程;3.高大模板工程,高度超过8米或跨度超过18米,施工总荷载大于10KN/平方米,或集中线荷载大于15KN/平方米的模板支撑系统;米及以上高空作业的工程5.大江大河中深水作业的工程6.城市拆迁或爆破和其他土石大爆破工程。
还有预应力张拉工程也需要专家论证下列危险性较大的分部分项工程以及临时用电设备在5台及以上或设备总容量在50kW 及以上的施工现场临时用电工程施工前,施工单位应编制专项方案。
(一)土石方开挖工程1、开挖深度3m及以上的基坑(沟、槽)的土方开挖工程;2、地质条件和周围环境复杂的基坑(沟、槽)的土方开挖工程;3、凿岩、爆破工程。
(二)基坑支护工程1、开挖深度3m及以上的基坑(沟、槽)支护工程;2、地质条件和周边环境复杂的基坑(沟、槽)支护工程。
(三)基坑降水工程1、需要采取人工降低水位,且开挖深度3m及以上的基坑工程;2、需要采取人工降低水位,且地质条件和周边环境复杂的基坑工程。
(四)模板工程及支撑体系1、工具式模板工程,包括滑模、爬模、飞模、大模板等;2、混凝土模板支架工程(1)搭设高度5m及以上的;(2)搭设跨度10m及以上的;(3)施工总荷载10kN/m2及以上的;(4)集中线荷载15kN/m及以上的;(5)高度大于支撑水平投影宽度且相对独立无结构可连接的。
3、用于钢结构安装等满堂承重支撑系统工程。
(五)脚手架工程1、落地式钢管脚手架;2、附着升降脚手架;3、悬挑式脚手架;4、高处作业吊篮;5、自制卸料平台、移动操作平台;6、新型及异型脚手架。
(六)起重吊装工程1、采用非常规起重设备、方法,且单件起吊重量在10kN及以上的起重吊装工程;2、采用起重机械设备进行安装的工程。
哪些施工方案要专家论证以下安全专项方案需要进行专家论证:1。
深基坑工程,开挖深度超过5米含5米或地下室三层以上含三层,或深度虽未超过5米,但地质条件和周围环境及地下管线极其复杂的工程;2。
地下暗挖工程;3.高大模板工程,高度超过8米或跨度超过18米,施工总荷载大于10KN/平方米,或集中线荷载大于15KN/平方米的模板支撑系统;米及以上高空作业的工程5.大江大河中深水作业的工程6.城市拆迁或爆破和其他土石大爆破工程。
还有预应力张拉工程也需要专家论证下列危险性较大的分部分项工程以及临时用电设备在5台及以上或设备总容量在50kW及以上的施工现场临时用电工程施工前,施工单位应编制专项方案。
(一)土石方开挖工程1、开挖深度3m及以上的基坑(沟、槽)的土方开挖工程;2、地质条件和周围环境复杂的基坑(沟、槽)的土方开挖工程;3、凿岩、爆破工程。
(二)基坑支护工程1、开挖深度3m及以上的基坑(沟、槽)支护工程;2、地质条件和周边环境复杂的基坑(沟、槽)支护工程。
(三)基坑降水工程1、需要采取人工降低水位,且开挖深度3m及以上的基坑工程;2、需要采取人工降低水位,且地质条件和周边环境复杂的基坑工程。
(四)模板工程及支撑体系1、工具式模板工程,包括滑模、爬模、飞模、大模板等;2、混凝土模板支架工程(1)搭设高度5m及以上的;(2)搭设跨度10m及以上的;(3)施工总荷载10kN/m2及以上的;(4)集中线荷载15kN/m及以上的;(5)高度大于支撑水平投影宽度且相对独立无结构可连接的。
3、用于钢结构安装等满堂承重支撑系统工程。
(五)脚手架工程1、落地式钢管脚手架;2、附着升降脚手架;3、悬挑式脚手架;4、高处作业吊篮;5、自制卸料平台、移动操作平台;6、新型及异型脚手架。
(六)起重吊装工程1、采用非常规起重设备、方法,且单件起吊重量在10kN及以上的起重吊装工程;2、采用起重机械设备进行安装的工程。
(七)起重机械设备拆装工程1、塔式起重机的安装、拆卸、顶升;2、施工升降机的安装、拆卸;3、物料提升机的安装、拆卸。
需编制专项施工方案的分部分项工程范围和专家评审的专项方案范围摘录《建设工程安全生产管理条例》第26条第二十六条施工单位应当在施工组织设计中编制安全技术措施和施工现场临时用电方案,对下列达到一定规模的危险性较大的分部分项工程编制专项施工方案,并附具安全验算结果,经施工单位技术负责人、总监理工程师签字后实施,由专职安全生产管理人员进行现场监督:(一)基坑支护与降水工程;(二)土方开挖工程;(三)模板工程;(四)起重吊装工程;(五)脚手架工程;(六)拆除、爆破工程;(七)国务院建设行政主管部门或者其他有关部门规定的其他危险性较大的工程。
对前款所列工程中涉及深基坑、地下暗挖工程、高大模板工程的专项施工方案,施工单位还应当组织专家进行论证、审查.本条第一款规定的达到一定规模的危险性较大工程的标准,由国例》第二十六条所指的七项分部分项工程,并应当在施工前单独编制安全专项施工方案。
(一)基坑支护与降水工程基坑支护工程是指开挖深度超过5m(含5m)的基坑(槽)并采用支护结构施工的工程;或基坑虽未超过5m,但地质条件和周围环境复杂、地下水位在坑底以上等工程.(二)土方开挖工程土方开挖工程是指开挖深度超过5m(含5m)的基坑、槽的土方开挖。
(三)模板工程各类工具式模板工程,包括滑模、爬模、大模板等;水平混凝土构件模板支撑系统及特殊结构模板工程.(四)起重吊装工程(五)脚手架工程1、高度超过24m的落地式钢管脚手架;2、附着式升降脚手架,包括整体提升与分片式提升;3、悬挑式脚手架;4、门型脚手架;5、挂脚手架;6、吊篮脚手架;7、卸料平台.(六)拆除、爆破工程采用人工、机械拆除或爆破拆除的工程.(七)其他危险性较大的工程1、建筑幕墙的安装施工;2、预应力结构张拉施工;3、隧道工程施工;4、桥梁工程施工(含架桥);5、特种设备施工;6、网架和索膜结构施工;7、6m以上的边坡施工;8、大江、大河的导流、截流施工;9、港口工程、航道工程;10、采用新技术、新工艺、新材料,可能影响建设工程质量安全,已经行政许可,尚无技术标准的施工.第四条安全专项施工方案编制审核建筑施工企业专业工程技术人员编制的安全专项施工方案,由施工企业技术部门的专业技术人员及监理单位专业监理工程师进行审核,审核合格,由施工企业技术负责人、监理单位总监理工程师签字。
分部分项工程专项施工方案需专家论证范围在建筑工程领域中,分部分项工程是指将整个工程按照功能需求划分为若干个独立或部分独立的建筑工程,这些工程按照施工的技术特性和建设周期分别设计、施工和验收。
而分部分项工程专项施工方案的制定和执行对于工程的质量、安全和进度具有至关重要的意义,因此需要经过专家的论证和审查,以确保施工方案的科学合理性。
下面将从分部分项工程专项施工方案需专家论证的范围进行详述。
1. 工程背景及概况在进行分部分项工程专项施工方案的专家论证之前,首先需要了解工程的背景和概况。
包括工程的用途、工程范围、规模和功能要求等方面的信息。
通过对工程背景及概况的了解,专家可以更好地把握工程施工方案设计的整体框架,确保施工方案与工程的实际需求相符。
2. 施工方案内容及技术要求分部分项工程专项施工方案涉及到的内容和技术要求是专家论证的重点。
施工方案应包括工程的施工组织设计、施工方法、施工工艺流程、质量控制措施、安全防护措施等方面的内容。
专家需要对这些方面进行全面的分析和评估,确定施工方案是否科学、合理,符合规范要求,并且能够实现工程设计指标。
3. 施工方案的可行性及风险评估在专家论证的范围内,需要对施工方案的可行性和风险进行评估。
专家要综合考虑工程的特点、环境因素、施工条件等,评估方案的实施难度,及时发现并解决施工中可能出现的问题和风险,确保工程施工的顺利进行和安全施工。
4. 施工方案的经济性评价除了对技术内容的评价外,专家还需要对施工方案的经济性进行评估。
包括施工方案的成本、施工周期、资源利用效率等方面的考量。
专家需要综合考虑各种因素,找出施工方案的合理性,以确保工程施工的经济效益和资金使用效率。
5. 施工方案的优化与完善在专家论证范围内,专家还需要针对已有的施工方案进行优化与完善。
通过专家的研究和讨论,可以为施工方案提出改进建议,使其更加符合实际操作和工程要求。
这也是专家论证的一项重要工作。
总结分部分项工程专项施工方案需专家论证范围涵盖了工程背景、施工内容和技术要求、可行性及风险评估、经济性评价、优化与完善等方面。
建筑工程专项施工方案专家论证的范围一、深基坑工程(一)开挖深度超过5m (含5m)的基坑(槽)的土方开挖、支护、降水工程.(二)开挖深度虽未超过5m,但地质条件、周围环境和地下管线复杂,或影响毗邻建筑(构筑)物安全的基坑(槽)的土方开挖、支护、降水工程.二、模板工程及支撑体系(一)工具式模板工程:包括滑模、爬模、飞模工程.(二)混凝土模板支撑工程:搭设高度8m及以上;搭设跨度18m及以上,施工总荷载15kN/m2及以上;集中线荷载20kN/m2及以上。
(三)承重支撑体系:用于钢结构安装等满堂支撑体系,承受单点集中荷载700Kg以上。
三、起重吊装及安装拆卸工程(一)采用非常规起重设备、方法,且单件起吊重量在100kN及以上的起重吊装工程。
(二)起重量300kN及以上的起重设备安装工程;高度200m及以上内爬起重设备的拆除工程。
四、脚手架工程(一)搭设高度50m及以上落地式钢管脚手架工程。
(二)提升高度150m及以上附着式整体和分片提升脚手架工程。
(三)架体高度20m及以上悬挑式脚手架工程。
五、拆除、爆破工程(一)采用爆破拆除的工程。
(二)码头、桥梁、高架、烟囱、水塔或拆除中容易引起有毒有害气(液)体或粉尘扩散、易燃易爆事故发生的特殊建、构筑物的拆除工程。
(三)可能影响行人、交通、电力设施、通讯设施或其它建、构筑物安全的拆除工程.(四)文物保护建筑、优秀历史建筑或历史文化风貌区控制范围的拆除工程.六、其它(一)施工高度50m 及以上的建筑幕墙安装工程。
(二)跨度大于36m及以上的钢结构安装工程;跨度大于60m及以上的网架和索膜结构安装工程.(三)开挖深度超过16m的人工挖孔桩工程。
(四)地下暗挖工程、顶管工程、水下作业工程。
(五)采用新技术、新工艺、新材料、新设备及尚无相关技术标准的危险性较大的分部分项工程。
哪些施工方案要专家论证以下安全专项方案需要进行专家论证:1。
深基坑工程,开挖深度超过5米含5米或地下室三层以上含三层,或深度虽未超过5米,但地质条件和周围环境及地下管线极其复杂的工程;2。
地下暗挖工程;3.高大模板工程,高度超过8米或跨度超过18米,施工总荷载大于10KN/平方米,或集中线荷载大于15KN/平方米的模板支撑系统;4.30米及以上高空作业的工程5.大江大河中深水作业的工程6.城市拆迁或爆破和其他土石大爆破工程。
下列危险性较大的分部分项工程以及临时用电设备在5台及以上或设备总容量在50kW及以上的施工现场临时用电工程施工前,施工单位应编制专项方案。
(一)土石方开挖工程1、开挖深度3m及以上的基坑(沟、槽)的土方开挖工程;2、地质条件和周围环境复杂的基坑(沟、槽)的土方开挖工程;3、凿岩、爆破工程。
(二)基坑支护工程1、开挖深度3m及以上的基坑(沟、槽)支护工程;2、地质条件和周边环境复杂的基坑(沟、槽)支护工程。
(三)基坑降水工程1、需要采取人工降低水位,且开挖深度3m及以上的基坑工程;2、需要采取人工降低水位,且地质条件和周边环境复杂的基坑工程。
(四)模板工程及支撑体系1、工具式模板工程,包括滑模、爬模、飞模、大模板等;2、混凝土模板支架工程(1)搭设高度5m及以上的;(2)搭设跨度10m及以上的;(3)施工总荷载10kN/m2及以上的;(4)集中线荷载15kN/m及以上的;(5)高度大于支撑水平投影宽度且相对独立无结构可连接的。
3、用于钢结构安装等满堂承重支撑系统工程。
(五)脚手架工程1、落地式钢管脚手架;2、附着升降脚手架;3、悬挑式脚手架;4、高处作业吊篮;5、自制卸料平台、移动操作平台;6、新型及异型脚手架。
(六)起重吊装工程1、采用非常规起重设备、方法,且单件起吊重量在10kN及以上的起重吊装工程;2、采用起重机械设备进行安装的工程。
(七)起重机械设备拆装工程1、塔式起重机的安装、拆卸、顶升;2、施工升降机的安装、拆卸;3、物料提升机的安装、拆卸。
工程专项施工方案专家论证一、背景和意义随着城市化进程的加快,各类建筑工程如桥梁、隧道、地铁、水利等专项工程正在快速发展。
这些专项工程对施工方案的制定和实施提出了更高的要求,需要专家对施工方案进行细致的论证和评估,以确保工程施工的安全性、经济性和高效性。
专项施工方案专家论证是指由具有丰富专业经验和专业知识的专家对工程施工方案进行详细的论证和评估,以确定施工方案的合理性和可行性。
这对于确保工程施工的质量和安全具有重要意义。
因此,建立专项施工方案专家论证制度对于推动工程质量的提高,构建安全可靠的工程体系具有重要意义。
二、专项施工方案专家论证的内容和要求1.专家论证的内容专项施工方案专家论证主要包括以下内容:(1)项目背景和项目需求的描述,包括项目的基本情况、工程目标、项目背景和项目推进的必要性等。
(2)项目特点及施工环境的分析,包括项目的地质、地形、气候等特点,以及对施工环境的分析。
(3)施工方案的详细说明,包括施工工艺、工序、施工组织、安全保障、质量控制、施工周期、人员配备、设备配置等。
(4)施工方案的可行性评估,包括对施工方案的技术性、经济性和社会效益等方面的评估。
(5)施工方案的风险评估,包括对施工方案可能存在的风险和隐患进行分析和评估。
2.专家论证的要求专项施工方案专家论证需要符合以下要求:(1)专家需具有相关专业的丰富经验和专业知识,具有丰富的理论知识和实践经验。
(2)专家论证需要对施工方案进行全面细致的分析和评估,确保每个环节都得到充分考虑。
(3)专家论证需要客观、公正、科学、合理,确保论证结论符合实际情况。
(4)专家论证需要遵守相关法律法规和技术标准,确保施工方案的合法性和符合性。
三、专项施工方案专家论证的意义和作用1.保障工程施工的安全性专项施工方案专家论证可以通过对施工方案的全面评估和分析,发现施工方案中存在的风险和隐患,提出相应的防范措施,从而保障工程施工的安全性。
2.提升工程施工的质量专项施工方案专家论证可以通过对施工工艺、工序、质量控制等方面进行细致的论证和评估,提出相应的改进建议,从而提升工程施工的质量。
哪些施工方案要专家论证以下安全专项方案需要进行专家论证:1。
深基坑工程,开挖深度超过5米含5米或地下室三层以上含三层,或深度虽未超过5米,但地质条件和周围环境及地下管线极其复杂的工程;2。
地下暗挖工程;3.高大模板工程,高度超过8米或跨度超过18米,施工总荷载大于10KN/平方米,或集中线荷载大于15KN/平方米的模板支撑系统;4.30米及以上高空作业的工程5.大江大河中深水作业的工程6.城市拆迁或爆破和其他土石大爆破工程。
下列危险性较大的分部分项工程以及临时用电设备在5台及以上或设备总容量在50kW及以上的施工现场临时用电工程施工前,施工单位应编制专项方案。
(一)土石方开挖工程1、开挖深度3m及以上的基坑(沟、槽)的土方开挖工程;2、地质条件和周围环境复杂的基坑(沟、槽)的土方开挖工程;3、凿岩、爆破工程。
(二)基坑支护工程1、开挖深度3m及以上的基坑(沟、槽)支护工程;2、地质条件和周边环境复杂的基坑(沟、槽)支护工程。
(三)基坑降水工程1、需要采取人工降低水位,且开挖深度3m及以上的基坑工程;2、需要采取人工降低水位,且地质条件和周边环境复杂的基坑工程。
(四)模板工程及支撑体系1、工具式模板工程,包括滑模、爬模、飞模、大模板等;2、混凝土模板支架工程(1)搭设高度5m及以上的;(2)搭设跨度10m及以上的;(3)施工总荷载10kN/m2及以上的;(4)集中线荷载15kN/m及以上的;(5)高度大于支撑水平投影宽度且相对独立无结构可连接的。
3、用于钢结构安装等满堂承重支撑系统工程。
(五)脚手架工程1、落地式钢管脚手架;2、附着升降脚手架;3、悬挑式脚手架;4、高处作业吊篮;5、自制卸料平台、移动操作平台;6、新型及异型脚手架。
(六)起重吊装工程1、采用非常规起重设备、方法,且单件起吊重量在10kN及以上的起重吊装工程;2、采用起重机械设备进行安装的工程。
(七)起重机械设备拆装工程1、塔式起重机的安装、拆卸、顶升;2、施工升降机的安装、拆卸;3、物料提升机的安装、拆卸。
关于印发《危险性较大的分部分项工程安全管理办法》的通知(建质[2009]87号)各省、自治区住房和城乡建设厅,直辖市建委,江苏省、山东省建管局,新疆生产建设兵团建设局,中央管理的建筑企业:为进一步规范和加强对危险性较大的分部分项工程安全管理,积极防范和遏制建筑施工生产安全事故的发生,我们组织修定了《危险性较大的分部分项工程安全管理办法》,现印发给你们,请遵照执行。
中华人民共和国住房和城乡建设部二○○九年五月十三日危险性较大的分部分项工程安全管理办法第一条为加强对危险性较大的分部分项工程安全管理,明确安全专项施工方案编制内容,规范专家论证程序,确保安全专项施工方案实施,积极防范和遏制建筑施工生产安全事故的发生,依据《建设工程安全生产管理条例》及相关安全生产法律法规制定本办法.第二条本办法适用于房屋建筑和市政基础设施工程(以下简称“建筑工程”)的新建、改建、扩建、装修和拆除等建筑安全生产活动及安全管理。
第三条本办法所称危险性较大的分部分项工程是指建筑工程在施工过程中存在的、可能导致作业人员群死群伤或造成重大不良社会影响的分部分项工程。
危险性较大的分部分项工程范围见附件一。
危险性较大的分部分项工程安全专项施工方案(以下简称“专项方案"),是指施工单位在编制施工组织(总)设计的基础上,针对危险性较大的分部分项工程单独编制的安全技术措施文件。
第四条建设单位在申请领取施工许可证或办理安全监督手续时,应当提供危险性较大的分部分项工程清单和安全管理措施。
施工单位、监理单位应当建立危险性较大的分部分项工程安全管理制度。
第五条施工单位应当在危险性较大的分部分项工程施工前编制专项方案;对于超过一定规模的危险性较大的分部分项工程,施工单位应当组织专家对专项方案进行论证。
超过一定规模的危险性较大的分部分项工程范围见附件二。
第六条建筑工程实行施工总承包的,专项方案应当由施工总承包单位组织编制.其中,起重机械安装拆卸工程、深基坑工程、附着式升降脚手架等专业工程实行分包的,其专项方案可由专业承包单位组织编制。
专项施工方案及专家论证专项施工方案及专家论证、审查制度根据国务院令393号《建设工程安全生产管理条例》中第二十六条的规定,结合本项目的实际情况,特制订本制度:一、专项施工方案编审的范围1、施工临时用电方案。
2、基坑支护工程;3、土方开挖工程;4、模板工程;5、起重吊装工程;6、脚手架工程;7、其他危险性较大的工程。
二、专项施工方案的编制要求专项施工方案的编制必须具有较强的针对性,针对各种不同的工程结构、施工工艺和方法、作业条件等所产生的各种不相同的危险因素,采取相应的对策、措施,主要应体现以下要求:a、针对施工项目的特点找出危险点、源和重要控制环节;b、明确作业方法的流程及操作要领;c、附具的安全验算结果d、人员、机具、装备的选用配备、保证安全的措施;e、卫生、环境条件、文明施工标准;f、可能出现的危险及针对性预防步伐;三、专项施工方案的编制和论证涉及大型工程、特种工程和危险性特别大的工程项目的专项施工方案,由项目技术负责人(总工程师)亲身编制,由项目经理主持,约请设想、质量监督、工程监理、安监部门和其他有关方面专家进行论证,公司内部的工程师和有关的项目经理参与会商和记实,经过论证后的专项施工方案在报请建设行政主管部门备案后再进行施行。
四、专项施工方案的施行1、已批准的专项施工方案,不得随意变动,施行方案所需的安全技术步伐经费不得挪作它用。
2、认真进行专项施工方案施行中的安全生产技术交底工作,安全技术步伐中的各类安全设置、防护应列入施工任务单,责任落实到班组或个人,并实行验收制度。
施工作业人员必须进行现场安全教诲和安全技术交底,否则不得进行作业。
3、在要害部位和危险区域,采纳切实可行的安全防范步伐,施工现场要有专职安全人员巡回搜检,并设明明标志及警示牌。
4、作业进程中需变更方案和步伐,必须由原编审人员同意,并有书面签证。
5、专项施工方案在施行进程中,现场必须有专职安全生产管理人员旁站监督。
当施行大型工程的专项施工方案时,项目技术负责人(总工程师)和安全总监和施工技术工程部长必须全进程旁站监督。
专项施工方案专家论证评审制度
随着企业和建筑行业的发展,建筑工程的“高、大、深”的工程将增多,为了加强对“高、大、深”工程的专项方案的在编制、审查的管理,使施工现场的专项方案能切实有效的指导施工现场的实际施工,特编制本制度一、专家评审的方案范畴
1、外架搭设高度超过50米的落地式外脚手架或任何情况下的挑架、整体式爬升架。
2、物料提升机一次性搭设高度超过30米,或塔吊高度超过70米。
3、凡高度超过8米或跨度在于18米的模板支撑架。
4、因施工场地原因无法放坡开挖的深基坑施工(基坑深度大于5米)或人工挖孔桩深度超过15米。
二、参加评审人员的条件
必须具有工程师以上的职称或在本行业内有相对权威的人员或专业技术人员及方案的编制人员。
三、评审过程
1、各参加评审人员必须对方案的可行性和可操作性从技术上进行讨论。
2、各评审人员不但要对方案本身的安全性能进行评审,并且要对方案在实施中的安全性进行综合评审
3、各评审人员应对方案的整体性和科学性进行评审。
4、各评审人员应对方案的合理性和经济效果进行评审。
四、评审的结论
1、各评审人员在对方案的评审后,应形成相对统一的意见,对方案中的问题进行逻列,并对评审中发现的问题提出解决的措施。
2、对方案的评审结果必须进行会签。
建筑工程专项施工方案专家论证的范围
一、深基坑工程
(一)开挖深度超过5m(含5m)的基坑(槽)的土方开挖、支护、降水工程。
(二)开挖深度虽未超过5m,但地质条件、周围环境和地下管线复杂,或影响毗邻建筑(构筑)物安全的基坑(槽)的土方开挖、支护、降水工程。
二、模板工程及支撑体系
(一)工具式模板工程:包括滑模、爬模、飞模工程。
(二)混凝土模板支撑工程:搭设高度8m及以上;搭设跨度18m 及以上,施工总荷载15kN/m2及以上;集中线荷载20kN/m2及以上。
(三)承重支撑体系:用于钢结构安装等满堂支撑体系,承受单点集中荷载700Kg以上。
三、起重吊装及安装拆卸工程
(一)采用非常规起重设备、方法,且单件起吊重量在100kN及以上的起重吊装工程。
(二)起重量300kN及以上的起重设备安装工程;高度200m及以上内爬起重设备的拆除工程。
四、脚手架工程
(一)搭设高度50m及以上落地式钢管脚手架工程。
(二)提升高度150m及以上附着式整体和分片提升脚手架工程。
(三)架体高度20m及以上悬挑式脚手架工程。
五、拆除、爆破工程
(一)采用爆破拆除的工程。
(二)码头、桥梁、高架、烟囱、水塔或拆除中容易引起有毒有害气(液)体或粉尘扩散、易燃易爆事故发生的特殊建、构筑物的拆除工程。
(三)可能影响行人、交通、电力设施、通讯设施或其它建、构筑物安全的拆除工程。
(四)文物保护建筑、优秀历史建筑或历史文化风貌区控制范围的拆除工程。
六、其它
(一)施工高度50m及以上的建筑幕墙安装工程。
(二)跨度大于36m及以上的钢结构安装工程;跨度大于60m及以上的网架和索膜结构安装工程。
(三)开挖深度超过16m的人工挖孔桩工程。
(四)地下暗挖工程、顶管工程、水下作业工程。
(五)采用新技术、新工艺、新材料、新设备及尚无相关技术标准的危险性较大的分部分项工程。
