雨污水管道工程施工组织设计
- 格式:doc
- 大小:67.00 KB
- 文档页数:30
雨污水管道工程施工组织设计雨污水管道工程施工方案一、编制依据:本工程的施工方案编制依据为以下文件:1.设计图纸和招标文件2.《给水排水管道工程施工及验收规范》GB—19973.《建筑工程施工质量验收标准》4.《建筑工程质量管理条例》5.《施工现场临时用电安全技术规范》46-886.《市政排水管渠工程质量检验评定标准》CJJ3-90二、工程概述:1.本工程位于烟台市芝罘区红旗西路,全长1940米,管道位置为道路南北两侧,包括敷设管道,砌筑检查井、溢流井等。
污水管道为承插口,橡胶圈接口,检查井采用D1000mm 和D1250mm圆形砖砌污水检查井,混凝土井盖;雨水管道为承插口,橡胶圈接口,检查井采用D1000mm、D1250mm和D1500mm圆形砖砌污水检查井,混凝土井盖。
2.主要工程量:污水管:D800钢筋混凝土圆管810m、D600钢筋混凝土圆管2580m、D500钢筋混凝土承插管2100m、D400钢筋混凝土承插管2640m、D300钢筋混凝土承插管134m、D400钢筋混凝土承插管134m,D1000砖砌圆形污水检查井(盖板式)252座,D1250污水检查井24座,土方开挖回填.6m³。
雨水管:D1000钢筋混凝土圆管560m、D800钢筋混凝土圆管5100m、D600钢筋混凝土圆管1660m、D500钢筋混凝土承插管1800m、D400钢筋混凝土承插管385m(预留管)、D300钢筋混凝土承插管220m(雨水联络管)、D600钢筋混凝土承插管53m(预留管)、D500钢筋混凝土承插管270m (预留管),D1000砖砌圆形污水检查井116座,D1500砖砌圆形污水检查井20座,D1250污水检查井170座,XXX开挖回填.4m³。
三、施工部署:3.1 施工部署:为保证工程质量和工期,我们公司特派精干的施工技术人员组成项目部,严密而又合理地组织施工。
根据现场情况安排流水与交叉施工,做好各工序间的衔接工作。

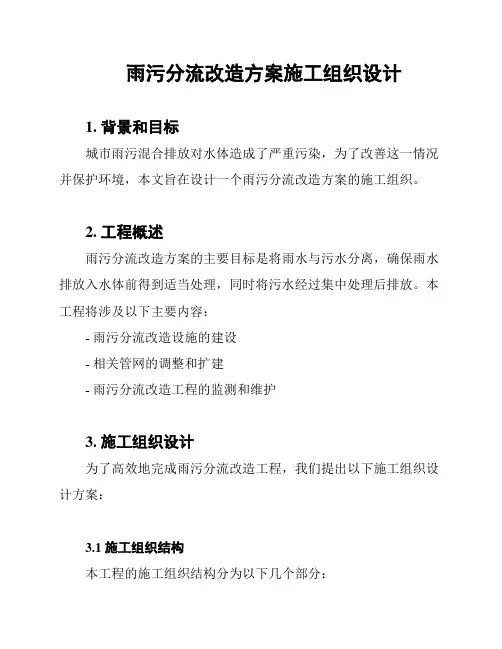

雨污分流改造方案施工组织设计1. 背景和目标城市雨污混合排放对水体造成了严重污染,为了改善这一情况并保护环境,本文旨在设计一个雨污分流改造方案的施工组织。
2. 工程概述雨污分流改造方案的主要目标是将雨水与污水分离,确保雨水排放入水体前得到适当处理,同时将污水经过集中处理后排放。
本工程将涉及以下主要内容:- 雨污分流改造设施的建设- 相关管网的调整和扩建- 雨污分流改造工程的监测和维护3. 施工组织设计为了高效地完成雨污分流改造工程,我们提出以下施工组织设计方案:3.1 施工组织结构本工程的施工组织结构分为以下几个部分:- 项目管理部门:负责整个项目的规划、协调和监督。
- 施工单位:负责具体的施工任务,并按照设计方案进行实施。
- 监理单位:监督施工过程,确保施工质量和安全。
3.2 施工阶段划分本工程的施工分为以下几个阶段:- 前期准备阶段:包括现场勘察、设计方案的评审和优化、施工图纸的编制等准备工作。
- 基础设施建设阶段:包括分流管道的铺设、雨水收集池和污水处理设施的建设等。
- 配套管网调整阶段:对相关管网进行调整和扩建,确保雨污分流系统的畅通。
- 后期监测和维护阶段:对改造后的雨污分流系统进行监测,及时进行维护和修复。
3.3 人力资源安排为了确保施工进度和质量,我们将安排以下人力资源:- 项目经理:负责项目整体的规划、协调和管理。
- 工程师和技术人员:负责施工过程中的技术支持和质量控制。
- 施工队伍:包括熟悉施工工艺和操作的工人。
4. 施工安全和环保措施为了保障施工安全和环境保护,我们将采取以下措施:- 按照相关法律法规执行,确保施工过程的安全性。
- 采用低噪音、低振动的设备和工艺,减少对周边环境和居民生活的影响。
- 严格管理施工现场,做好危险源的标识和隔离,确保工人和过路人的安全。
- 建立施工废水、废气和废弃物的处理方案,确保环境不受污染。
5. 时间计划根据工程的复杂性和规模,我们制定了以下大致的时间计划:- 前期准备阶段:1个月- 基础设施建设阶段:6个月- 配套管网调整阶段:2个月- 后期监测和维护阶段:长期6. 预算估算根据工程的规模和材料等资源的消耗,我们初步估算了以下预算:- 基础设施建设:XXX万元- 配套管网调整:XXX万元- 后期监测和维护:XXX万元总结本文提出了雨污分流改造方案施工组织设计,包括施工组织结构、施工阶段划分、人力资源安排、施工安全和环保措施、时间计划和预算估算等内容。
雨污分流管网施工组织设计一、工程概况本工程是为了改善城市雨水和污水混合排放问题,采用雨污分流管网进行改造。
管网总长度为XXX公里,包括主管道、支管道和户外连接管道,全部使用高强度聚乙烯(HDPE)管材。
工程包括施工前期准备、管道安装、设备安装、测试调试等工作。
二、施工前期准备1.工地预备确定施工区域,清理施工场地,确保场地平整,施工期间要注意与周围环境协调,保持道路交通畅顺。
2.原料与设备准备准备所需的管材、接头、法兰、阀门等材料,确保材料质量符合要求。
同时准备所需的施工机械设备,例如挖掘机、起重机、管道焊接设备、测试仪器等。
3.编制施工图纸根据工程设计方案,编制详细的施工图纸,标明管道的走向、坡度、连接方式、设备位置等。
确保施工人员能够清晰地了解施工要求。
4.人员组织安排专业的施工队伍,包括项目经理、施工员、焊接工、运输工、机械操作人员等。
确保施工队伍具备相应的资质和经验。
三、管道安装1.开挖施工按照施工图纸要求,使用挖掘机进行开挖工作。
保持挖掘机操作稳定,避免对周围环境和管道施工产生不良影响。
同时要注意施工安全,确保挖掘坑道的稳定性。
2.管材安装根据管道走向和坡度,将管材逐段进行连接,采用热熔融接合方式进行焊接。
焊接质量要达到要求,确保密封性和强度。
逐段完成管道的安装工作,注意管道的支撑和固定,避免因管道下沉或移位导致故障。
3.接头和法兰安装在管道连接点处安装接头和法兰,确保管道的连接紧密、无渗漏。
四、设备安装1.阀门安装根据施工图纸要求,在管道中适当位置安装阀门,用于控制管道的开关。
确保阀门的安装牢固,操作灵活,密封可靠。
2.污水泵和水泵安装根据设计要求,在相应位置进行泵站的建设和安装。
确保泵站的结构稳定,泵的运行正常,泵站能够满足施工要求。
3.设备连接将管道与泵站设备进行连接,确保连接紧密,无渗漏。
五、测试调试1.管道试压完成管道安装后,进行管道试压工作,确保管道的密封性。
按照设计要求,对管道进行逐段试压,确保压力达到要求并保持一段时间,观察是否有渗漏现象。
雨、污水管道工程施工方案目录1. 雨、污水管道工程施工方案概述 (3)1.1 工程概况 (3)1.2 施工目标 (4)1.3 施工组织与管理 (4)2. 施工准备工作 (6)2.1 前期准备 (7)2.1.1 设计文件审核 (8)2.1.2 施工图纸会审 (10)2.1.3 材料、设备准备 (11)2.2 施工现场布置 (12)2.2.1 施工区域划分 (13)2.2.2 临时设施搭建 (14)2.2.3 安全防护措施 (15)3. 雨、污水管道施工技术 (16)3.1 管道开挖与支护 (18)3.1.1 开挖方法与工艺 (19)3.1.2 支护结构设计与施工 (20)3.2 管道连接与安装 (22)3.2.1 管道连接方式选择 (24)3.2.2 管道连接工艺与质量控制 (25)3.2.3 管道安装工艺与质量控制 (27)3.3 井室及附属设施施工 (28)3.3.1 井室结构设计与施工 (29)3.3.2 井室排水与防水处理 (31)3.3.3 附属设施安装与质量控制 (32)3.4 管道检测与验收 (33)3.4.1 无损检测技术应用 (34)3.4.2 管道试压与防腐处理 (35)3.4.3 工程竣工验收 (36)4. 雨、污水管道施工安全管理 (38)4.1 安全生产管理 (38)4.1.1 安全生产责任制 (40)4.1.2 安全教育培训 (40)4.1.3 安全检查与整改 (41)4.2 环境保护管理 (42)4.2.1 噪声、扬尘污染控制 (44)4.2.2 地下水污染防治 (45)4.2.3 其他环境污染防控措施 (46)4.3 应急预案与救援保障 (47)4.3.1 应急预案编制与演练 (48)4.3.2 救援队伍与设备保障 (49)5. 雨、污水管道工程施工质量保证与进度控制 (50)5.1 质量保证体系建立与运行 (51)5.1.1 质量管理体系认证 (52)5.1.2 质量管理制度与流程 (53)5.2 施工进度控制与优化 (54)5.2.1 进度计划编制与实施 (55)5.2.2 进度偏差分析与调整 (57)1. 雨、污水管道工程施工方案概述雨、污水管道工程是城市基础设施建设的重要组成部分,其主要目标是构建一套有效的排水系统,以应对雨水排放和污水排放的需求。
雨污水施工组织设计一、引言随着城市化进程的加速,排水设施的完善和优化成为城市发展的重要环节。
雨污水施工组织设计旨在解决城市雨季和污水排放问题,提高城市环境质量,确保市民生活舒适。
本设计将遵循科学、合理、环保的原则,结合实际情况,对雨污水施工进行全面的规划和管理。
二、设计目标1、优化城市排水系统,提高雨水排放能力,降低内涝风险。
2、确保污水合规排放,改善水环境质量。
3、提升施工效率,缩短施工周期,降低施工成本。
三、施工组织1、建立项目组织架构:设立项目经理,明确各部门的职责和任务,确保项目的顺利进行。
2、施工前准备:进行现场勘查,编制施工方案,进行安全技术交底,准备施工设备和材料。
3、施工阶段:按照施工方案,分阶段进行施工,确保每阶段的质量和进度。
4、质量控制:设立质量检查部门,对每一道工序进行质量检查,确保工程质量符合标准。
5、安全保障:加强安全教育,配备安全设施,预防施工现场事故。
6、环境保护:遵守环保法规,降低施工对环境的影响。
四、施工方案1、雨水排放系统:采用新型雨水收集系统,通过地面的沟槽、雨水管等设施,将雨水引入雨水池或雨水罐中,再通过水泵将雨水排入城市排水管道。
2、污水排放系统:对城市污水进行分类处理,生活污水通过污水处理厂进行处理后排放,工业污水根据产业特性进行分类处理后排放。
3、施工工艺:采用顶管施工、沉井施工等先进的施工工艺,提高施工效率和质量。
五、资源安排1、人力资源:根据工程需要,合理安排施工人员、技术人员、管理人员等。
2、物力资源:确保施工设备、材料等物力资源的供应和质量。
3、财力资源:合理控制施工成本,确保项目的资金供应。
六、环境保护措施1、施工现场设置围挡和警示标志,防止无关人员进入施工现场。
2、对施工现场进行地面硬化和物料堆放管理,减少扬尘和噪音污染。
3、加强废水管理,确保废水处理合格后排放。
4、对施工废弃物进行分类处理,可回收利用的尽量回收利用,不能回收利用的按规定进行处置。
一、工程概况雨污水管道工程是城市基础设施的重要组成部分,主要用于收集、输送和排放雨水和污水。
本工程旨在新建或改造现有的雨污水管道,以满足城市排水需求,提高城市环境质量。
二、施工方案1. 施工准备(1)编制施工组织设计,明确施工工艺、施工顺序、施工进度、质量标准、安全措施等。
(2)进行现场勘查,了解地形、地质、水文、地下管线等情况。
(3)组织施工队伍,进行技术交底和安全教育。
(4)准备施工所需材料、设备、工具等。
2. 施工流程(1)测量放样:根据设计图纸,使用全站仪等测量设备进行现场测量,确定管道轴线、标高、沟槽尺寸等。
(2)沟槽开挖:根据沟槽尺寸、地质情况、施工方法等因素,选择合适的挖掘机、人工配合等施工方式。
沟槽开挖过程中,注意边坡稳定,必要时进行支护。
(3)管道安装:管道安装前,检查管道质量,确保符合设计要求。
采用汽车吊、桁架式滑车、倒链法等设备进行管道安装。
(4)检查井施工:检查井基础砼采用搅拌站集中拌和,运输车运至现场,沿溜槽入模,机械振捣,人工养护。
井身砌筑用砖提前用水侵蚀,砂浆现场搅拌,随拌随用。
(5)管道回填:管道安装完成后,进行管道回填,确保管道稳定。
回填材料采用砂、碎石等,回填过程中,注意压实度。
(6)管道试验:管道回填完成后,进行管道水压试验,确保管道质量。
(7)竣工验收:施工完成后,组织验收,确保工程符合设计要求和质量标准。
三、施工工艺1. 沟槽开挖:采用挖掘机、人工配合等施工方式,开挖沟槽。
沟槽开挖过程中,注意边坡稳定,必要时进行支护。
2. 管道安装:采用汽车吊、桁架式滑车、倒链法等设备进行管道安装。
3. 检查井施工:检查井基础砼采用搅拌站集中拌和,运输车运至现场,沿溜槽入模,机械振捣,人工养护。
井身砌筑用砖提前用水侵蚀,砂浆现场搅拌,随拌随用。
4. 管道回填:管道安装完成后,进行管道回填,确保管道稳定。
四、安全措施1. 施工现场设置安全警示标志,提醒施工人员注意安全。
2. 施工人员佩戴安全帽、安全带等防护用品。
室外雨污水管道施工组织设计一、施工项目概述本施工组织设计旨在详细规划室外雨污水管道的施工过程,确保施工顺利进行并达到设计标准。
二、施工方案1. 施工前准备- 对施工区域进行勘察,了解土质情况、地下管线等,并制定相应的施工方案。
- 确定施工队伍,分配各项任务,并安排施工工期和进度计划。
2. 材料采购与验收- 根据设计要求,采购符合标准的雨污水管道材料。
- 进行材料验收,确保材料质量符合要求,并做好材料清单及记录。
3. 施工工序- 开挖施工:按照设计要求和施工方案,在施工区域进行管道开挖,并确保开挖尺寸符合要求。
- 管道安装:进行雨污水管道的安装,采用专业施工方法和工具,确保管道的安装质量。
- 接口处理:对管道的接口进行处理,采用合适的连接方式,确保管道连接牢固、无渗漏。
- 覆土施工:在完成管道安装后,进行覆土施工,恢复地面平整,并确保土壤的均匀压实。
- 管道试压:在施工完成后,对管道进行试压,确保管道的密封性和承载能力。
4. 安全措施- 施工期间,严格遵守安全操作规程,保障施工人员的人身安全。
- 设置警示标志,确保施工区域的安全警示。
- 配备必要的安全防护设备,并进行使用和检修。
5. 环境保护- 施工期间,采取措施防止施工产生噪音、振动和空气污染等对周边环境的影响。
- 合理安排施工工期,尽量减少对周边市民生活的影响。
- 妥善处理施工废弃物,确保环境卫生。
三、施工验收1. 施工完成后,进行管道的试压和检测,确保管道的质量符合设计标准。
2. 进行竣工验收,与设计要求进行对照,并制作竣工验收报告。
3. 如有不符合设计要求的地方,及时进行整改,直到满足要求为止。
四、施工安全注意事项在施工过程中,要严格遵守相关安全规定,确保施工的安全顺利进行,防止事故的发生。
以上是本文档对室外雨污水管道施工组织设计的概述,具体施工步骤和措施应根据实际情况进行详细规划,并按照相关法规和标准执行。

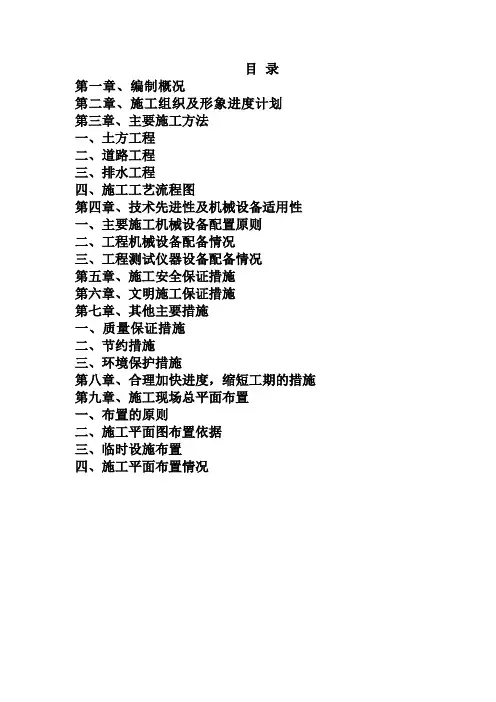

目录第一章、编制概况第二章、施工组织及形象进度计划第三章、主要施工方法一、土方工程二、道路工程三、排水工程四、施工工艺流程图第四章、技术先进性及机械设备适用性一、主要施工机械设备配置原则二、工程机械设备配备情况三、工程测试仪器设备配备情况第五章、施工安全保证措施第六章、文明施工保证措施第七章、其他主要措施一、质量保证措施二、节约措施三、环境保护措施第八章、合理加快进度,缩短工期的措施第九章、施工现场总平面布置一、布置的原则二、施工平面图布置依据三、临时设施布置四、施工平面布置情况第一章、编制概况一、编制依据1、XX非金属矿工业设计研究院有限公司的《XX镇ZZ路北延道路及雨污水管道工程》施工图纸设计。
2、苏州市ZZ工程造价事务所有限公司编制的施工招标文件,招标答疑。
3、我公司现有的机械设备及施工经验、能力。
4、技术标准及规范:《公路沥青路面施工技术规范》JTG F40-2004;《苏州市市政工程排水管道通用图》;《给水排水管道工程施工及验收规范》(GB50268-97);《埋地硬聚氯乙烯排水管道工程技术规程》CESC122:2001;《聚乙烯塑钢缠绕排水管管道工程技术规程》CESC248:2008;《无压埋地排污、排水用硬聚氯乙烯(PVC-U)管材》GB/T 20221-2006;《聚乙烯塑钢缠绕排水管》CJ/T 270-2007;《硬聚氯乙烯(PVC-U)双壁波纹管材》QB/T1916;二、编制范围XX镇ZZ路北段道路及雨污水管道工程招标项目:道路及雨污水管道工程的施工图纸的全部内容。
三、工程概况1、工程名称:XX镇ZZ路北段道路及雨污水管道工程。
2、建设地点:XX镇ZZ路。
3、工程施工工期:90日历天,计划开工日期:2012年4月12日~2012年7月10日。
4、工程简介:本工程为XX镇ZZ路北段道路及雨污水管道工程;道路全长587.28米,主车道采用40cm厚6%灰土、40cm厚二灰碎石及3+7cm厚沥青路面结构,道路平侧石及小平石采用花岗石材料;雨水污水管道采用HDPE双重壁缠绕管,不锈钢套管连接,DN300~DN800管道1559米。
5.2排水工程该标段设计排水管线均为明挖开槽施工。
5.2.1雨污水管线施工工艺流程5.2.2沟槽开挖采用机械挖槽人工配合清底。
机械挖槽应确保槽底土壤不被扰动,设计槽底高程以上留20cm、人工清挖以避免超挖。
本标段雨水管线比污水管线埋深大,施工时,先行施工雨水管线,相邻位置的污水管线待雨水管线回填完毕后在进行沟槽开挖。
严格控制槽底高程和宽度,防止超挖。
堆土在距槽边1m以外,并适合留出运输材料工作面。
为保证边坡稳定,槽深小于3m时,边坡为1:0.33,槽深3-5m时,边坡为1:0.5。
槽边1m处沿沟槽走向设1.2m高红白漆护栏,夜间护栏上设置警示灯,防止坠落伤人。
同时围防汛埂,以防雨水冲槽。
5.2.3砂石基础施工砂砾垫层基础应按设计要求在槽底铺设设计规定厚度的砂砾垫层,并用机具压实,其压实度应达振动台试验法干密度的85%~90%。
压实后整平,吊中心线,并在估计垫层预沉量的前提下复核垫层高程。
基础做好后应按排水管位置开挖承插口工作坑,使接口操作阶段保持管子大管头部分悬空。
5.2.4钢筋混凝土管铺设(1)钢筋混凝土管应符合现行国家有关质量标准规定。
铺设前应进行外观检查,符合标准方可使用。
管节安装前应进行外观检查,发现裂纹、管口有残缺者不得使用,管节的质量必须符合《混凝土和钢筋混凝土排水管》(GB11836-1999)的质量标准要求。
管体内外表面应无漏筋、空鼓(用重250g的轻锤检查保护层空鼓情况)、蜂窝、裂纹、脱皮、碰伤等缺陷。
承口、插口工作面应光滑平整,局部凹凸度用尺量不超过2mm。
用专用量径尺量并记录每根管的承口内径,插口外径极其椭圆度,承插口配合的环型间隙,应能满足选配的胶圈的要求。
对出厂时间过长(跨季度),质量有所降低的管子必须经水压试验,合格后厂出具复检合格证明书,方可使用。
吊管前应找出管体重心,作出标志,并采用专用起吊工具满足管体起吊安全要求。
厂家配套供应的胶圈在安装前,应逐根测量承口内径、插口外径及其椭圆度,做好记录。

钢筋混凝土雨水污水管道工程施工组织设计方案.docx.钢筋混凝土雨水、污水管道施工方案施工顺序:土方开挖山场土垫层混凝土垫层石屑垫层二级砼承插管安装检查井砌筑污水管道闭水实验管道二侧回石屑。
一、施工准备1、施工队伍进场后,必须先进行场地的整理,及时进行测量放样,准确放出管道布置的轴线和沟槽开挖的边线。
2、落实管道供应厂家,进行认真考查和认可,选定供应厂商,在保证质量的前提下,要求其具备足够的日生产能力,保证供应,满足施工进度要求。
3、雨污水管道施工所需的材料设备必须准备齐全,要满足规范设计要求。
4、管道施工前进行认真的技术质量安全交底,分工明确,责任到人。
二、施工安排及方法总说明1、条件具备后,尽早开始形成工作面,须先进行一段试验段的施工,得出经验数据,以指导后续施工。
2、雨水管管道沟槽采用挖掘机放坡开挖,在沟槽里设置排水槽、集水井,用水泵抽水排除积水,以保持沟槽干燥。
3、对于污水管道的施工,由于埋深较深,先将表土(粘性土)挖除一层(1.5m左右),有效降低沟槽深度,然后进行井点降水,打设挡土板桩,然后开挖沟槽,采用23道顶撑支护,铺设管道。
4、先深后浅,形成流水作业,以保证施工的连续性和施工进度。
三、雨水管道工程施工工艺管径为DN300、DN400、DN600、DN800和DN1000,全部为级承插式钢筋混凝土管。
(一)雨水管道施工工艺流程测量放线沟槽挖土管道基础施工铺设管道石砌检查井沟槽回填(二)测量放线根据设计图,测设管道中心线和井中心位置,设立中心桩。
管道中心线和井中心位置须经监理复核。
根据施工管道直径大小,按规定的沟槽宽定出边线,开挖前用白粉划线来控制,在沟槽外窨井位置的两侧设置控制桩,并记录两桩至窨井中心的距离,以备校核。
(三)沟槽开挖和排水设施1、沟槽采用放坡开挖,明排水施工。
边坡1:1。
沟槽用反铲挖掘机开挖,人工修坡,开挖时,应在设计槽底高程以上保留一定余量,避免超挖,槽底以上20cm必须用人工修整底面,槽底的松散土、淤泥、大石块等要及时清除,并保持沟槽干燥,两侧不进行边坡支护,修整好底面,立即进行基础施工。

管道工程(一)雨水混凝土管道施工方案工序划分为:沟槽开挖——砂石垫层——管道安装——抹带接口——检查井砌筑、抹灰——闭水试验——管沟回填土1、沟槽开挖在沟槽开挖前,首先了解现场出水问题,结合现场情况和便道位置,考虑沟槽回填和对下道工序的影响,首先解决开挖土方的堆放问题。
雨水沟槽开挖土方堆放在沟槽一侧,拟用推土机或挖掘机翻到沟槽外规定的安全距离。
①用人工配合机械开挖法:沟槽开挖以自下流向上游方向开挖。
雨水管道沟槽开挖深度较深,沟槽边坡采用一定的放坡,机械开挖放坡标准拟用1:0.33放坡,以保证施工安全。
针对沟槽开挖土方量大的特点,为保证施工进度,在开挖施工时,投入足够的机械,保证一个“快”字。
在沟槽开挖时,准备工作效率高的大型机械,突出一个“大”字。
保证每天有足够长的工作段面,保证一个“长”字。
②开挖沟槽时先指定专人与司机配合,用机械开挖到离设计槽底10cm左右,再用人工进行清底。
以保证不扰动槽底土壤及准确的挖到槽底高程和宽度,防止超挖。
③其次,在槽底一侧开挖排水边沟,并设置一个集水井进行沟槽排水。
保证槽底土不受水浸泡。
④沟槽开挖时如遇不良土质塌方,则采取临时木挡土板或钢支护,确保施工和工作人员安全。
⑤当天挖到的沟槽保证当天进行砂垫层及平基的施工。
若当天不能进行垫层及平基的施工,则开挖沟槽底部土方时预留10—20cm的土,待第二天继续开挖到指定标高。
⑥沟槽开挖后,遇到软土、松土或扰动土时先采用人力插钎测定地基处理深度方法,报监理工程师及甲方代表进行适当处理。
遇到深度大时,报监理工程师及甲方代表联系设计单位进行处理。
⑦沟槽两侧临时堆土或施加其他荷载时,注意不得影响建筑物、各种管线和其他设施。
2、砂石垫层施工①沟槽经自检及甲方、监理工程师签认后,即可进行砂石垫层施工。
若检查土质情况有异常,报监理、设计采取处理措施。
②砂石基础施工时,采用机械回填,人工夯实整平。
3、管道安装3.1管材要求管材进场时应时行检验,管节安装前应进行外观检查。
小区雨污水管道改造工程施工组织设计方案一、工程概况本工程是对小区雨污水管道进行改造,以提高小区排水系统的运行效能,解决小区排水问题。
二、工程范围1.雨水管道改造:对小区内已有的雨水管道进行检修或更换;2.污水管道改造:对小区内已有的污水管道进行检修或更换;3.新增管道建设:根据实际需要,在小区内新增雨水管道或污水管道。
三、施工组织原则1.精细化管理:设立专门的施工管理部门,负责协调、指导、监督施工工作;2.先期准备:在开始施工前进行详细的勘测和设计工作,完善施工图纸,并制定施工计划;3.合理分工:根据工程的需要,将工作合理分配给各个施工单位,确保各项工作有序进行;4.安全第一:严格按照相关的施工安全规范进行工作,保障施工人员的安全;5.环保要求:在施工过程中注意环境保护,采取合理的措施减少对环境的污染。
四、施工组织方案1.施工人员组织:设立施工指挥部,由具有相关经验的专业人员组成,负责进行施工组织和安排工作。
2.现场安全管理:设置施工安全专职人员,负责管理施工现场,监督工程质量和安全。
3.施工设备准备:根据实际工程需要,配备所需的施工设备和机械,保证施工效率和质量。
4.施工工艺选择:根据不同管道的具体情况,选择合理的施工工艺,确保施工质量。
5.施工进度安排:根据工程的实际情况,制定合理的施工计划,确保施工进度。
6.施工质量控制:严格按照设计图纸和施工工艺要求进行施工,设立质量监督人员进行质量检查和抽测。
五、施工安全防护措施1.严格遵守安全操作规程,施工人员必须穿戴工作服、安全帽等个人防护装备;2.在施工现场设置明显的警示标志,防止非施工人员入侵施工区域;3.小心操作施工设备,保证作业安全;4.负责地铺设防滑地毯,以防止施工人员摔倒受伤;5.加强对施工现场的检查,排除施工过程中可能引起危害的因素,确保施工安全。
六、环境保护措施1.施工现场垃圾必须分类放置,并按照规定进行处理;2.尽量选择不污染环境的施工材料;3.严禁在施工现场倾倒污水或废弃物,必要时设置污水收集装置;4.加强施工现场的环境检查,及时发现环境污染问题并及时处理。
本工程排水采用雨、污水分流的排水体制。
雨水管道管径Φ600- Φ 1200 采用承插式钢筋混凝土成品管;管径Φ1350- Φ2400 采用企口式钢筋混凝土管;管径Φ2700、Φ3000 及穿越道路过河管涵处雨水管道采用 F 型钢承口式钢筋混凝土管。
雨水连管采用DN300UPVC 加筋管,管道坡度≥ 1% 。
污水管道管径 DN300,DN400 管采用 HDPE 管, DN600-DN1000 采用玻璃纤维增强塑料夹砂成品管,ф1200- ф1350 采用F 型钢承口式钢筋混凝土管。
主要工程量如下:雨水管道:φ600 承插式钢筋混凝土管φ800 承插式钢筋混凝土管φ1000 承插式钢筋混凝土管φ1200 企口式钢筋混凝土管φ1500 企口式钢筋混凝土管φ1650 企口式钢筋混凝土管φ1800 企口式钢筋混凝土管φ2200 企口式钢筋混凝土管φ3000F 型钢承插式钢筋混凝土管污水管道:472 米160 米30 米34 米154 米185 米52 米413 米245.5 米DN300PVC 管DN400PVC 管DN400HDPE 管DN600 玻璃钢夹砂污水管178 米246 米589 米230 米砖砌窨井750*750 砼基础砖砌窨井共15 座;1000*1000 砼基础砖砌窨井共40 座;1000*1300 砼基础砖砌窨井共6 座;1100*1550 砼基础砖砌窨井共1 座;1100*2100 砼基础砖砌窨井共7 座;1100*2300 砼基础砖砌窨井共2 座;1100*1950 砼基础砖砌窨井共3 座;1100*2750 砼基础砖砌窨井共10 座;特殊井10 座;管涵(2Ф1000),涵洞底部标高 1.7,长度 52 米,洞口采用八字式。
测量放样,根据道路中线及设计文件放出管道中线,由此用白灰线放出开 挖边线,井点管线、井位等,在挖土及排管过程中,由水准仪直接控制其管道 结构各层标高,由经纬仪直接控制管道中线。
施工组织设计二、工程概况(一)概述本工程是上海市浦东新区周家渡街道恒大居委成山小区废水管改造工程该工程主要是将原有污水管废除,新建污水管收集居民厨房用水;新建的污水管道接入附近的污水检查井。
(二)设计技术标准1、管道基础须落在原状土上,地基承载力特征值≥80,当管基落在杂填土或软弱土层上时,须将其挖除,并用1:1沙石回填,且分层夯实,每层厚200,夯实后密实度≥95%。
2、管材:采用聚乙烯塑钢缠绕排水管,环刚度等级≥8;3、管道接口为卡箍式连接,具体做法遵照聚乙烯塑钢缠绕排水管管道技术规程;5、交汇井为砖砌井,大小根据雨水管道大小调整;8、施工中,有旧管道挖除处,超挖部分采用1:1砂石回填至设计管基底标高,夯实后密实度≥95%。
(四)工期及质量要求本工程工期要求为:50天质量要求为:符合国家质量验收标准三、工程重点、难点及施工前准备(一)工程重点本工程重点是排水管道铺设高空排水管的安装(二)工程难点本工程位于居民小区内,道路比较狭窄,路两侧居民、商业摊贩很多,施工工作面狭小,居民作息问题导致的工程复杂问题(三)施工前准备1、现场准备施工现场设置告示牌,提醒驾驶人员、行人注意交通安全,将施工及交通运行的相互影响减小到最低程度。
施工环境复杂,工程开工前,需要及小区居委会和建筑物业主及管理单位联系,并及其沟通、协调,取得他们的理解和支持,做好周围障碍的迁移和相邻建筑物的保护、监控工作。
施工前先复核地下管线和地下隐蔽设施的位置和标高,对外露检查井,雨水口,消防栓,人防通气孔及公用事业表具箱等应予标明,避免埋设或堵塞。
对新埋地下管线,应检查沟槽回填质量,如未达到规范要求,应采取补救措施。
管基施工前必须切实做好施工期间的排水措施,保证施工期间排水畅通。
3、物质准备建筑材料、机具、设备是保证施工顺利进行的物资基础,工程开工前,这些物资必须按计划到位,满足工程开工及连续施工的要求。
四、施工方案(一)管道施工1、施工工艺施工准备→测量放样→沟槽开挖→基底覆砂(管道基础施工)→管道排放→接口施工→检查井施工→闭水试验→沟槽覆砂。
小区雨污水管道改造施工组织设计【施工组织设计】一、项目概述本项目是针对某小区雨污水管道改造进行施工组织设计。
该小区位于某市中心区域,建筑年限较长,现有的雨污水管道老化严重,存在堵塞、漏水等问题,亟需进行改造。
本施工组织设计旨在确保施工过程安全、高效,并最大程度减少对小区居民生活的影响。
二、施工目标1. 实施雨污水管道改造,确保管道系统运行正常,消除漏水、堵塞等问题;2. 最大程度减少对小区居民生活的影响,保障居民正常生活用水和排水需求;3. 保证施工过程安全,减少施工事故发生的可能性;4. 优化施工进度,确保工期的合理安排和施工质量的控制。
三、施工组织方案1. 前期准备工作(1)制定详细的施工计划,明确工期、工程量、施工方法等;(2)成立项目组,明确各成员职责,确保施工过程中的协调与沟通;(3)开展现场勘察,详细了解现有管道情况,确定改造方案;(4)制定安全技术措施,确保施工过程安全可控。
2. 施工过程管理(1)按照施工计划,合理安排施工队伍,确保施工进度;(2)建立施工现场安全管理制度,严格执行,确保施工安全;(3)设立施工现场标识,明确施工区域,确保施工区域的安全与通行;(4)加强施工现场巡查,及时发现和处理施工中的问题;(5)施工过程中保持与小区居民的沟通,及时解答居民的疑问和投诉。
3. 资源管理(1)合理调配施工人员和设备,确保施工进度和质量;(2)建立材料管理制度,做好材料的采购、验收和存储;(3)加强对施工机械设备的维护和保养,确保设备的正常运行;(4)合理利用资源,降低施工成本,提高工作效率。
4. 施工质量控制(1)严格按照设计图纸和规范要求进行施工,确保质量符合标准;(2)设立质量检查制度,对施工过程进行全程监控和抽查;(3)加强对施工材料的检验和验收,确保材料质量合格;(4)建立施工质量档案,记录施工过程中的关键节点和质量控制情况。
四、安全措施1. 建立安全生产责任制,明确各岗位职责,确保安全管理到位;2. 加强现场安全教育培训,提高施工人员的安全意识和技能;3. 安排专人负责现场安全监督,及时发现和处理安全隐患;4. 配备必要的安全防护设施,如安全帽、防护眼镜等;5. 定期组织安全演练,提高应急处理能力。

雨污分流项目施工组织设计一、项目背景雨污分流是城市治理和环境保护的重要措施,旨在减少雨水径流和污水混合对水体造成的污染。
本项目旨在对城市的排水系统进行改造升级,实现雨水和污水的分流处理,提高排水系统的效率和环境质量。
二、施工准备工作2.1 人员调配根据项目需要,组织施工人员和技术人员,确保施工队伍配备充足,并具备相应的技术资质和证书。
2.2 设备准备准备施工所需的机械设备、工具和材料,设备保障施工的顺利进行。
2.3 施工方案制定制定详细的雨污分流施工方案,包括施工步骤、工期计划、安全措施等内容,确保施工过程有序进行。
三、施工组织架构3.1 项目经理负责整个雨污分流项目的施工管理和协调工作,制定具体实施方案并监督执行。
3.2 技术人员负责解决施工中遇到的技术问题,保障施工质量和进度。
3.3 现场监理监督施工现场操作,确保施工符合相关规范和标准。
四、安全管理措施4.1 安全教育培训对参与项目施工的所有人员进行安全教育培训,并制定安全操作规范,保障施工安全。
4.2 安全防护设施在施工现场设置安全防护设施,加强对高处、电气设备等危险点的安全管理。
五、施工进度管理5.1 施工进度监控定期对施工进度进行监控和评估,及时调整施工计划,确保项目按时完成。
5.2 施工质量把控严格执行质量管理要求,加强对施工质量的把控和检测,确保工程质量符合标准要求。
六、施工风险管理6.1 风险评估对施工中可能出现的各类风险进行评估和排查,制定相应的风险管理方案。
6.2 应急预案制定施工期间可能发生的突发事件的应急预案,保障施工安全和项目顺利进行。
七、环境保护措施7.1 施工污水处理对施工中产生的污水进行合理处理,确保不对周边环境造成污染。
7.2 垃圾处理对施工中产生的垃圾进行分类收集和处理,减少对环境的影响。
八、总结与展望雨污分流项目施工组织设计的关键在于科学合理的施工方案制定和严格的施工管理,只有做好各项准备工作和有效的组织协调,才能确保项目的顺利完成。
雨污水管道工程施工方案雨、污水管道工程施工方案一、编制依据(1)设计图纸、招标文件(2)《给水排水管道工程施工与验收规范》GB50268—1997(3)《建筑工程施工质量验收标准》(4)《建筑工程质量管理条例》(5)《施工现场临时用电安全技术规范》JGJ46-88(6)《市政排水管渠工程质量检验评定标准》CJJ3-90二、工程概述1、烟台市红旗西路雨、污水管道工程位于烟台市芝罘区,西起夹河以西300米处福山区永达路东端,东至红旗中路西端,全长1940米,管道位置为道路南北两侧,包括敷设管道,砌筑检查井、溢流井等。
其中污水管道为承插口,橡胶圈接口,检查井采用D1000mm和D1250mm圆形砖砌污水检查井,混凝土井盖;雨水管道为承插口,橡胶圈接口,检查井采用D1000mm、D1250mm和D1500mm圆形砖砌污水检查井,混凝土井盖。
2、主要工程量:污水管有D800钢筋混凝土圆管810m、D600钢筋混凝土圆管2580m、D500钢筋混凝土承插管2100m、D400钢筋混凝土承插管2640m、D300钢筋混凝土承插管134m、D400钢筋混凝土承插管134m,D1000砖砌圆形污水检查井(盖板式)252座,D1250污水检查井24座,土方开挖回填21382.6m3。
雨水管有D1000钢筋混凝土圆管560m、D800钢筋混凝土圆管5100m、D600钢筋混凝土圆管1660m、D500钢筋混凝土承插管1800m、D400钢筋混凝土承插管385m(预留管)、D300钢筋混凝土承插管220m(雨水联络管)、D600钢筋混凝土承插管53m(预留管)、D500钢筋混凝土承插管270m(预留管),D1000砖砌圆形污水检查井116座,D1500砖砌圆形污水检查井20座,D1250污水检查井170座,土方开挖回填22177.4m3。
三、施工部署3.1施工部署由于本工程施工外来因素较多,且相对线路较长、工程量大、工期紧,因此,我们公司特派精干的施工技术人员组成项目部,对具体工程负责施工。
组成—严密而又合理的组织体系,从而确保质量与工期。
施工流程图根据现场情况安排流水与交叉施工,做好各工序间的衔接工作,其流程图如下:施工准备开槽下管接口连接检查井(溢流井)闭水试验回填3.2工期安排工期180日历天,具体开工时间接甲方通知。
3.3工期质量目标:合格3.4劳动力安排因工程工期紧,任务重,对施工队伍实行严格的组织管理,针对工程特点,管道安装实行三班作业制,坚持昼夜施工。
各工序安排劳动力合理,并形成流水作业,随着各工序的展开,施工人员陆续增加,施工高峰人数90人。
3.5施工机械设备、工具安排本工程工具要求,拟投入挖掘机2辆,汽车吊1台,搅拌机1台,自卸车6辆。
3.6现场前期准备3.6.1施工现场准备工作(1)做好“三通一平”,其中水源、电源就附近单位、村镇可提供的水、电源与相关单位协商解决,并调查好现场地下管线障碍物情况。
(2)对拆迁范围内的拆迁工作,应积极配合业主进行。
(3)做好测量放线工作。
(4)落实好施工期间地面道路正常通行与安全文明施工措施。
(5)机械设备的调整与购置。
(6)做好材料计划与进场工作。
(7)落实临时设施与施工场地。
拟在本工程设办公室2间,机械设备停放用地200m2 ,部分材料加工用地300m2。
3.6.2技术准备在准备阶段应认真熟悉图纸,审核其工程量,做到胸有成竹。
对图纸进行认真研究,了解设计意图,进行图纸会审,不明处向设计方提出答疑。
组织项目部相关人员认真学习施工规范和质量检验标准,编写实施性施工组织设计和各分项工程施工方案,并编写施工作业指导书,并进行技术交底。
材料人员协同监理对材料厂家进行考察,并进行抽样,由检测单位进行检查。
检测单位应具有相应资质,并得到监理和业主认可。
检验合格后方可使用。
四、主要施工方法与技术措施4.1现场前期准备4.1.1工程技术交底施工单位应认真学习和研究施工图纸与相关的施工文件,了解设计意图和要求,进行图纸会审。
在设计交底时提出疑问,并根据设计交底修订施工方案,施工方法和施工进度计划,施工进度总计划见附录。
组织施工人员认真学习施工技术文件,了解施工范围、管道沿线的地形、地貌与各种原有设施,掌握施工工期、质量标准与要求、安全措施等,并向各施工队进行技术交底。
4.1.2临时工程准备(1)临时水电设施:临时施工用水与附近单位、村民协商,使用的水源、电源,如有条件就近接入,或由发电机发解决。
(2)临设、通信:沿线自建临时办公室,配备程控电话,交通用车。
4.2 承插式污水管道施工4.2.1沟槽开挖污水管道工程采用挖掘机挖掘,首先按设计沟槽中心线放样,然后根据排水管尺寸,再根据管道埋深与土质情况,综合确定放坡系数为1:1.2,并用灰线洒出边线。
机械挖槽,严禁超挖,随挖随进行测量,并在设计槽底高程以上保留安全量改由人工清挖。
沟槽开挖完成后,请甲方与监理工程师进行验收,合格后进行下道工序。
沟槽开挖允许偏差4.2.2管道施工管道采用承插橡胶圈接口。
管道施工流程图如下:下管接口连接砌筑检查井闭水试验回填4.2.2.1安装前的准备工作(1)管材内外避表面光滑、干净,无明显的杂质。
(2)管材的两端应平整并与轴线垂直。
(3)橡胶圈应形体完整,表面光滑,无变形、扭曲现象。
4.2.2.2砼管道施工与连接方法(1)沟槽槽底净宽度根据设计要求按管外径加600mm确定,以便于人工在槽底作业为宜。
(2)雨季施工,应尽可能缩短开槽长度,做到成槽快,回填快,并做好防泡槽的措施。
一旦发生泡槽,应将水排除,把受泡的软化土层清除,换填砂石料或中粗砂,做好基础处理。
(3)管道基础设计,按挖槽后直接敷设管道,当地基承载力达不到设计要求时,宜铺垫一层砂砾或碎石,其厚度不小150m,碎石粒径为5mm~40mm,上面再铺砂垫层(中、粗砂),厚度不小于50mm,垫层总厚度不小于200mm。
(4)管道安装一般均可采用人机配合安装。
安装时,由人工用金属绳索拴牢管道,由机械吊管,人工配合溜管,宜采用从槽的一端集中下管,在槽底将管道运至安装位置进行安装。
(5)承插口安装应将插口顺水流向,承口逆水流方向,由下游向上游依次安装。
(6)管道长短的调整,可用手锯切割,但断应面应垂直平整,不应有损坏。
(7)管道连接采用橡胶圈密封接口时应遵守以下规定:1)接口前,应先检验胶圈是否配套完好,确认胶圈安放位置与插口入承口的深度。
接口作业所用的工具见下表:2)接口作业时,应先将承口的内工作面用棉纱清理干净,不得有泥土等杂物,并涂抹润滑剂,然后立即将插口的中心对准承口的中心轴线就位。
3)插口就位后插入承口。
可在管端部设置木档板,用撬棍被安装的管道沿着对准的轴线徐徐插入承口内,逐节依次安装。
De> 400mm的管道可用柔性缆绳系住管道用手动葫芦等提力工具,严禁用施工机械强行推顶管道插入承口。
4.2.2.3雨、污水检查井施工污水检查井采用D1000和D1250圆形砖砌污水检查井,雨水检查井采用D1000 、D1250和D1500圆形砖砌污水检查井,除严格按照标准图施工外,施工过程中应注意以下要点:①在已安装好雨、污水管检查井处,放出检查井中心位置,按内径R=750c m摆出井壁砖墙位置。
检查井壁用24墙砌筑,砌筑时检查井随时检查井径尺寸与垂直度,自井底向上1.8m处收口,在0.48m 范围内收至内径为0.7m。
②砌完井室后,应与时安装盖座。
安装时砖墙顶面用水冲静后铺砂浆,按设计高程找平。
井盖应与设计路面齐平。
勾缝、座浆、抹面全部采用1:2水泥砂浆。
4.2.2.4管道闭水试验根据规范要求,污水管道必须做闭水试验。
闭水试验应考虑以下几点:1、闭水试验应在管道填土前进行。
2、闭水试验应在管道灌满水后经24h后再进行。
3、闭水试验的水位,应为试验段上游管道内顶以下2m。
如上游管内顶至检查口的高度小于2m时,闭水试验水位可至井口为止。
4、对渗水量的测定时间不少于30min。
4.2.2.5沟槽回填雨、污水管道施工完毕且经监理工程师验收合格后方可进行回填。
雨、污水沟槽回填是管道高程中的一道重要工序,沟槽回填后,管顶以上的回填土将变为管顶上的竖向土压力施加在管顶结构上,因此采取措施减小竖向土压力强度就意味着减小管道的荷载,故本工程中采用“中松侧实”法施工,具体操作如下:管道两侧采用人工夯实,层厚不超过20cm,密实度不低于90%:管顶以上50cm内宽为管道结构外缘范围内进行松填,其压实度不小于85%,同时不大于87%,该部分采用人工夯实,管道50cm以上部分采用电夯击实,强度按设计要求进行,并不得小于90%。
检查井四周回填要特别注意保证压实度,必要时换填灰土,同时回填密度不得小于40cm。
管道回填允许偏差五、工期保证措施1、调遣精兵强将,强化项目管理。
在接到中标通知书后,各级人员准时到场,机械按时进场、作好安装、调试。
项目经理部按项目法的各项要求开展工作,强化施工全过程的监督、检查、指导。
2、狠抓分项、分部工程进度,确保按时完工。
从施工准备开始,项目经理即编制实施性施工组织设计和重点施工方案。
班组编制详细的施工作业计划,每天有专人检查计划落实情况,发现问题与时修整方案,调整计划。
必要时增加投入,确保各分项、分部工程工期。
施工过程中不断优化施工组织设计和工序施工方案,抓住关键工序,展开交叉、平行、流水作业。
3、坚持一个“早”字,即早做准备、早进场、早施工。
开工前,认真搞好施工调度,确定施工材料的供货商,并备足施工需要的材料,使工程在施工中不因材料与机械配件而造成停工待料。
4、坚持领导干部跟班作业,协调各工序间的施工矛盾,发现问题与时处理。
坚持技术干部关键工序旁站制度,对出现技术上的新问题与潜在的不良因素与时给予技术上的纠正和指导,调整作业指导书。
5、统筹规划,确保施工计划的执行。
在安排施工计划时,留有余地,关键工序在保证均衡生产的前提下,安排过紧,有后期调整余地。
抓住有利施工季节,计划紧凑安排,对控制工期的项目,从人力、财力、物力各方面优先保证。
6、合理安排施工工序,积极探索从施工方法上寻求加快施工进度的路子,避免重复作业和相互干扰。
充分发挥机械化施工的优势,尽量安排机械施工,提高工作效率,加快施工进度。
7、有针对性地进行技术培训,提高工人的技术熟练程度。
在单位时间内提高劳动效率,使控制工期的工序又快又好地提前完成。
8、提高工程质量,杜绝返工浪费。
严格按标准化作业,一次成型,一次达标。
9、抓住时机,开展以比质量、比安全、比工期、比效益的劳动竞赛,掀起施工生产高潮。
10、创造宽松的外部环境。
正确处理好当地政府、沿线群众与兄弟单位的关系,争取各方面支持和有利配合,为施工生产创造一个良好的外部环境。
六、质量保证措施6.1质量目标:合格。
