村村通水泥路施工组织设计
- 格式:doc
- 大小:144.00 KB
- 文档页数:47
村村通水泥路施工组织设计目录第一章总体施工组织布置及规划 (1)第二章主要工程项目的施工方案、施工方法 (8)第三章工期的保证体系和保证措施 (21)第四章工程质量的管理体系以及保证措施 (22)第五章安全生产管理体系及保证措施 (24)第六章环境保护、水土保持保证体系及保证措施 .25第七章文明施工、文物保护保证体系及保证措施 .31第八章项目风险预测与防范,事故应急预案 (32)第一章总体施工组织布置及规划第一节工程概况和编制依据一、工程概况****“存连村”水泥路工程,总长1.5公里,(金堆-乔沟),道路为:路基宽4.5米,路面宽为3.5米,路肩宽度为0.5米*2,路面基层厚度为15厘米,水泥路面厚度为18厘米。
三、编制依据(一)、关于本工程的施工招标文件、设计图纸、技术规范、补遗书及标前会议内容。
(二)、对施工现场的实地考察。
(三)、有关国产、进口设备的性能及台班定额。
(四)、现行的国家及交通部颁发的技术规范、技术标准。
第二节施工总体布署一、奋斗目标1、质量目标:按照业主的要求,圆满实现工程施工质量一次性合格。
2、工期目标:按业主要求工期圆满地完成工程投资、进度及质量目标。
3、安全目标:确保不发生人身重大伤亡事故和机械被损事故。
4、文明施工目标:严格执行环保法有关规定,避免环境污染,防止水土流失。
二、施工组织机构项目部领导班子由2人组成,即项目经理1人,技术负责人(即总工程师)1人。
项目经理部内设工程技术部、办公室、质检实验部、合同部、财务部、工程部、机材部等职能部门。
经理部下设2个施工队完成全线工程项目的施工。
三、施工段及施工任务划分根据本合同段实际工程项目、数量及工期情况,我们将组织2个施工队其具体分工如下表:四、施工准备及临时工程规划临时工程与设施包括为实施永久性工程的各项相关的临时性工作台,如:临时道路;临时电力、电信、电讯线路的架设与维护;临时供水、排污系统的建设与维护以及其他相关的临时设施等。
村村通水泥混凝土道路路面施工方案及方法一、前期准备1.规划设计:根据实际需要,确定道路的起点、终点和路线,并做好规划设计工作。
2.土地征用:根据规划设计,完成土地征用手续。
3.资源调查:调查相关资源,如水源、建材等。
4.施工图纸编制:根据规划设计,制定详细的施工图纸。
二、原料准备1.材料选购:根据施工需要,选购所需的水泥、砂子、石子等材料。
2.材料检验:对购买的材料进行质量检验,确保质量合格。
三、基础处理1.场地准备:清理道路施工场地,确保平坦、干燥。
2.土地平整:对道路路基进行平整处理,消除水泥混凝土道路路面施工中可能出现的不平整因素。
3.排水处理:对道路路基进行排水处理,确保道路路基排水良好。
1.铺设道路基层:先将碎石铺设在路基上,然后使用辊压机进行碾压,使其均匀铺设,厚度约为20-30cm。
2.混凝土浇筑:先将水泥、砂子、石子等按比例混合,然后加入适量的水搅拌均匀,形成混凝土。
然后将混凝土倒入铺设好的道路基层上,并使用浇筑机将其均匀浇筑。
3.初压处理:在混凝土浇筑后,使用压路机对道路路面进行初压处理,使其均匀密实。
4.抹平处理:在初压处理后,使用抹光机进行抹平处理,使道路路面平整。
5.养护处理:对道路路面进行养护处理,在混凝土浇筑完成后,覆盖织物保护层,防止外界气温和雨水的影响。
6.正式交付使用:在养护期结束后,对道路路面进行检查,确保质量合格后,正式交付使用。
五、安全措施1.施工现场设置警示标志,提醒过往车辆和行人注意安全。
2.施工人员必须佩戴安全帽、安全鞋等个人防护用品。
3.严格遵守现场施工规定,确保施工安全。
4.对施工现场进行定期检查,排除安全隐患。
以上为村村通水泥混凝土道路路面施工方案及方法的详细介绍,希望能对您有所帮助。
某乡村公路混凝土路面施工组织设计一、工程概况乡村公路位于农村地区,设计总长度为10公里,路面宽度为6米,路基设有合理排水系统。
本次施工旨在提升道路的使用性能,增加乡村居民的出行便利度。
1.施工单位:施工单位应具备相关的道路施工资质和经验,并能提供合适的施工人员和设备。
2.劳动力组织:根据施工进度和工期要求,组织足够数量的劳动力参与施工,其中包括道路工人、拌和机械操作员、机械修理工等。
3.设备配置:为保障施工进度,确保施工质量,应配备以下设备:(1)拌和机:根据路面面积和混凝土质量要求,选用生产效率高、搅拌均匀的拌和机;(2)运输车辆:选择载重量适中的混凝土运输车辆,保证混凝土能够在施工现场高效运输;(3)平整机械:根据路面要求,选择合适的平整机械,包括平地机、摊铺机等,确保路面有较好的平整度。
4.施工方案:(1)路面基础处理:根据设计要求,在施工前对路基进行清理、平整和强夯处理,确保路面基础坚实、平整,并能够承受混凝土路面的重量。
(2)混凝土搅拌:混凝土应在临近施工现场的准备场地进行搅拌,调整好混凝土的配合比和搅拌时间,以确保混凝土的强度和均匀性。
(3)混凝土运输:选用合适的混凝土运输车辆进行混凝土的运输,确保运输过程中不发生混凝土分层或凝结。
(4)路面施工:在混凝土达到设计强度的情况下,选用适当的平整机械进行路面的施工,确保路面的平整度和光洁度。
(5)养护管理:在施工完成后,及时进行养护管理,保证道路的使用寿命和安全性。
5.安全措施:(1)严格遵守相关安全操作规程,加强安全生产教育和培训,确保施工人员的安全;(2)严格遵守交通规则,设置施工警示牌和标志,保障交通安全;(3)定期检查施工设备,及时进行维护和修理,确保设备的正常运行;(4)设置施工边坡和防护栏杆,防止意外事故的发生。
三、预算估算根据施工的规模、工序和工程量,预估本次施工的总预算为XXX万元。
四、施工进度安排根据上述方案和预算估算,制定出详细的施工进度安排,包括施工起止日期、工程量每日完成量等。
村村通公路工程施工组织设计(水泥混凝土路面)施工组织设计(方案)审批表XX村通畅公路工程(D标段)施工组织设计(方案)报审表XX村通畅公路工程(D标段)施工组织设计XX建设集团路桥工程有限公司二0 年月日目录第一章、编制依据第二章、工程概况第三章、施工准备及施工部署第四章、主要工程项目施工方法第五章、工程投入的主要物资、施工机械设备情况第六章、劳动力安排计划第七章、确保工程质量的技术组织措施第八章、确保安全生产的技术组织措施第九章、确保工期的技术组织措施第十章、确保文明施工的技术组织措施第一章编制依据一、编制原则质量控制:达到国家《公路工程质量检验评定标准》要求,并一次性验收合格。
进度计划:施工总工期为150日历天,工程开工日期以开工报告为准,保证按期竣工。
安全生产:零死亡”、“零重伤”、“无重大违章指挥”,保证杜绝伤亡事故,一般事故发生率控制在0.5%以内。
廉政建设:保证无任何不正之风的存在,并接受社会监督。
文明环保:切实搞好标准化工地建设,文明施工,做到施工场地景观化,施工操作规范化,工艺流程程序化。
力求对周边环境和居民的影响减少到最小。
不污染环境、不扰民、控制噪音,创文明施工现场。
在总体安排上,与业主签订的施工合同内容进行实质性响应。
所有的技术方案,施工部署,作业安排以及各类措施,均按上述原则进行编制。
二、编制依据1、XX村通畅公路工程(D标段)施工图设计文件、现场踏勘掌握的实际情况。
2、《建筑工程项目管理规范》(GB/T50326-2006)3、《公路路基施工技术规范》(JTJF10—2006)4、《公路工程施工安全技术规范》(JTJ 076—95)5、《公路工程质量检验评定标准》(JTG F80/1—2004)6、《公路路面基层施工技术规范》(JTJ 034—2000)7、《公路工程技术标准》(JTG B01—2003)8、《公路水泥混凝土路面施工技术规范》(JTG F30—2003)9、《公路工程集料试验规程》(JTG E42—2005)10、结合我公司实际情况,现有机械设备、施工能力及同类工程施工经验。
村村通混凝土路面施工方案一、工程概况与编制依据本工程旨在实现农村地区道路硬化,提升通行质量,缩小城乡交通差距。
本次施工涉及的路线总长约[具体里程]公里,设计路面宽度[具体宽度]米,采用C30混凝土铺设。
施工方案编制依据包括国家及地方相关建设标准、道路施工规范、安全生产要求等。
二、施工准备工作对施工现场进行详细勘察,了解地形地貌、地质条件、气候条件等。
完成施工图纸会审,制定详细的施工计划。
落实材料、设备、人员等资源配置,确保施工顺利进行。
设立施工现场临时设施,包括办公区、生活区、材料堆放区等。
三、施工顺序与技术要求施工顺序:测量定位→接旧路面开挖→模板架设→混凝土浇筑→切缝→养护→交通组织。
技术要求:确保混凝土强度、平整度、抗滑性等指标符合设计要求,施工过程中严格控制水泥、砂石等材料的质量。
四、测量定位与放线采用全站仪进行道路中线、边线的测量定位。
根据设计图纸,在实地放出道路轮廓线,设置标志桩。
五、接旧路面开挖与回填对旧路面进行开挖,清除杂物,确保基层平整。
回填材料应符合规范要求,分层填筑、压实。
六、模板架设与拆除模板应采用坚固、耐用的材料制作,确保支撑稳定。
模板架设应平整、紧密,满足混凝土浇筑需求。
混凝土浇筑完成后,应及时拆除模板,避免对混凝土造成损伤。
七、混凝土浇筑与切缝混凝土浇筑前,应检查模板、钢筋等是否符合要求。
混凝土浇筑应连续、均匀,振捣密实,避免产生空洞、裂缝。
混凝土浇筑完成后,应及时进行切缝处理,防止裂缝产生。
八、养护与交通组织混凝土浇筑完成后,应进行不少于14天的养护期,期间应保持路面湿润。
养护期间,应设置警示标志,限制车辆通行,避免对路面造成损伤。
九、雨季施工与质量问题雨季施工时,应采取有效措施防止雨水冲刷、浸泡路面。
对于施工过程中出现的质量问题,应及时进行处理,确保工程质量。
十、安全文明生产与应急预案施工过程中,应严格遵守安全生产规范,确保施工人员的人身安全。
施工现场应保持整洁、有序,减少对周边环境的影响。

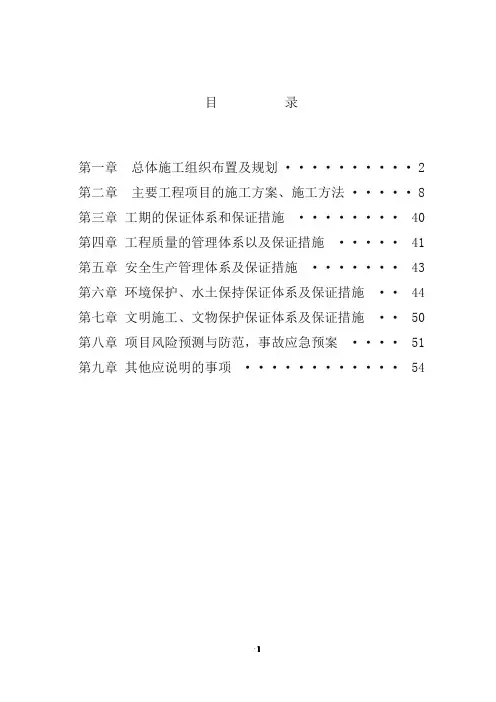

目录第一章总体施工组织布置及规划 (2)第二章主要工程项目的施工方案、施工方法 (8)第三章工期的保证体系和保证措施 (40)第四章工程质量的管理体系以及保证措施 (41)第五章安全生产管理体系及保证措施 (43)第六章环境保护、水土保持保证体系及保证措施..44第七章文明施工、文物保护保证体系及保证措施..50第八章项目风险预测与防范,事故应急预案 (51)第九章其他应说明的事项 (54)第一章总体施工组织布置及规划第一节工程概况和编制依据一、工程概况******(K9+600—K7+400)工程全长7.8公里,全线采用四级公路标准设计,路基宽度6.5米,路面结构采用水泥混凝土路面,工程内容为:路基,路面、涵洞工程,本项目分为一个标段。
二、地质地貌及气候拟建项目地处山西省中部偏南,吕梁山脉南端东侧,******西部。
本项目沿线西高东低,地形起伏,沟壑纵横,地表覆盖第四纪黄土,土壤结构松散,沟谷切割较深,水土流失严重,大部分属梁峁状中山黄土丘陵地貌。
项目区属于暖温带大陆性季风气候区,全年比较温和,四季分明,冬季气候干燥寒冷,常发生大风降温;夏季炎热多雨,间有伏旱现象发生;春秋时过渡季节,气温变化大,,春末易发生干热风,秋季易发生连续降雨,常出现一周的连阴天气。
******境内河流除姑射山西坡4平方公里西水河流域外,均属汾河流域。
拟建项目沿线西高东低,多半路段为沿溪线,属涧河支流,汛期因暴雨易引起山洪,对公路工程构造物有一定威胁,故要做好路基路面的排水防护,以防洪水床刷路基。
三、编制依据(一)、关于******工程的施工招标文件、设计图纸、技术规范、补遗书及标前会议内容。
(二)、对施工现场的实地考察。
(三)、有关国产、进口设备的性能及台班定额。
(四)、现行的国家及交通部颁发的技术规范、技术标准。
第二节施工总体布署一、奋斗目标1、质量目标:按照业主的要求,圆满实现工程施工质量一次性合格。
2、工期目标:按业主要求工期圆满地完成工程施工。
农村四级公路项目水泥混凝土路面施工组织设计一、施工项目背景及概况本项目位于农村四级公路,路段总长度为XX公里,路面宽度为XX米,主要适用于中型和轻型车辆的行驶。
水泥混凝土路面是一种具有较高承载能力和耐久性的材料,适用于高强度、高频率的交通状况。
施工组织设计旨在确保施工质量,提高施工效率,合理利用资源,保证施工安全。
二、施工目标1.完成项目规定的工期要求,确保工程进度;2.保证路面施工质量,达到设计要求;3.合理管理施工队伍和资源,提高施工效率;4.保证施工安全,预防事故的发生。
三、施工组织机构1.项目经理:负责项目整体的组织、协调和管理;2.施工队长:负责具体施工工作的组织和实施;3.建设单位代表:负责与施工队沟通和协调;4.工程监理:负责对施工过程进行监督和检查。
四、施工方法和工艺流程1.材料采购和准备:a.质检工作:对水泥、砂、骨料进行抽样检测,确保材料符合规定标准;b.临时仓储:搭建临时材料仓库,储存和保护好材料。
2.路面基层施工:a.压实基层地面:使用压路机对基层进行压实处理;b.砼管线安装:在基层上按要求安装好道路排水等设施;c.边台施工:按设计要求进行边台的施工。
3.水泥混凝土路面施工:a.框架安装:按设计要求安放路面框架;b.搅拌混凝土:选用合适的搅拌设备进行混凝土的搅拌;c.倾倒混凝土:将搅拌好的混凝土倾倒到框架内;d.摊铺和初压:采用机械进行混凝土的摊铺和初压;e.养护处理:对新铺路面进行养护,确保混凝土的强度和耐久性。
五、施工资源计划和控制1.人员资源:a.编制人员:项目经理根据工作量和工期编制人员配备计划;b.工人队伍:招聘技术熟练、责任心强的工人队伍;c.培训和安全教育:对工人进行培训和安全教育,提高工作技能和安全意识。
2.设备资源:a.机械配备:根据施工工艺和工期要求配备适当的机械设备;b.维修保养:定期对机械设备进行维修保养,确保设备正常使用。
3.材料资源:a.采购计划:按照工程进度和需要制定材料采购计划;b.保管管理:建立材料管理制度,遵循“先进先出”和“严禁交叉污染”的原则;c.积储和保护:对材料进行适当的积储和保护,防止损坏和浪费。
农村公路水泥混凝土路面施工方案一、工程概况与目标本项目是为了改善农村地区的道路交通条件,提高农村公路的通行能力和使用寿命,因为农村地区交通相对较为落后,路面质量普遍较差。
本施工方案旨在使用水泥混凝土技术对农村公路进行改造,提高路面的承载能力和耐久性。
工程范围包括公路路面的铺设、边沟的修复、标线、交通设施的完善等。
二、施工准备1.确定施工需求和计划,编制施工方案和施工组织设计。
2.获得相关的施工许可证和批准文件,制定安全生产计划,组织力量进行施工。
三、施工材料和设备准备1.材料准备a)水泥:选择符合国家标准的普通硅酸盐水泥或特种硅酸盐水泥。
b)砂石:选择级配合理的骨料,满足相关标准。
c)水:选择清洁、无污染的水源。
d)钢筋:根据设计要求选择符合规格的钢筋。
e)其他材料:包括脱模剂、防水剂等辅助材料。
2.设备准备a)拌合设备:选择搅拌机、搅拌车或搅拌站等设备。
b)铺设设备:如平地机、路面机、喷淋机等。
四、施工工序1.路面改建a)清理道路:清除路面上的杂物和积水,修复已损坏的边沟。
b)桥梁加固:对桥梁进行检查,如有损坏或变形,进行加固或修复。
c)地基处理:根据设计要求,对路面下的地基进行处理,包括夯实、加厚等工序。
2.水泥混凝土路面施工a) 铺设底层混凝土:在路面上铺设一层混凝土,厚度一般为100-150mm。
b) 铺设面层混凝土:在底层混凝土凝固后,铺设面层混凝土,厚度一般为150-200mm。
c)平整压实:使用平地机或路面机对铺设的水泥混凝土进行平整,然后使用压路机进行压实,确保路面的平整度。
3.养护与保养a)水养护:在混凝土实心化前,进行水养护,以保持混凝土的湿润。
b)防止裂缝:使用预延伸条和钢筋等材料,降低混凝土的应力集中,防止裂缝的产生。
c)养护期:混凝土养护期一般为7天以上,根据温度和湿度等条件进行调整。
d)道路保养:定期检查路面的状况,对损坏的部分进行修复或维护。
五、施工质量控制1.材料控制:对采购的材料进行验收和记录,确保符合相关标准。
施工组织设计1、投标人编制施工组织设计得要求:编制时应采用文字并结合图表形式说明施工方法;拟投入本标段得主要施工设备情况、拟配备本标段得试验与检测仪器设备情况、劳动力计划等;结合工程特点提出切实可行得工程质量、安全生产、文明施工、工程进度、技术组织措施,同时应对关键工序、复杂环节重点提出相应技术措施,如冬雨季施工技术、减少噪音、降低环境污染、地下管线及其她地上地下设施得保护加固措施等.2、配备得施工机械、设备应满足施工要求,且设备完好率达到90%以上(在技术标中附表一、附表二得备注栏如实填报),新购或拥有得施工机械设备必须附有购销发票,租凭得施工机械设备必须附有租凭合同协议书,承包人不得将已报废机械、车辆驶入施工现场或运用于本工程,否则视为技术标不可行.3、施工组织设计除采用文字表述外可附下列图表,图表及格式要求附后。
附表一拟投入本标段得主要施工设备表附表二拟配备本标段得试验与检测仪器设备表附表三劳动力计划表附表四计划开、竣工日期与施工进度网络图附表五施工总平面图附表六临时用地表目录一、编制说明二、技术标准与要求三、工程概况四、资源配备计划与施工组织机构五、施工现场布置六、施工总进度计划及保证措施七、主要工程项目方案与技术措施八、质量管理体系与措施九、安全管理体系与措施十、环境保护管理体系与措施十一、季节施工措施安排附表1:拟投入本标段得主要施工设备表附表2:拟配备本标段得试验与检测仪器设备表附表3:劳动力计划表附表4:计划开、竣工日期与施工进度横道图附表5:临时用地表一)编制说明(一)编制依据1、乡村公路水泥混凝土路面工程施工图设计文件(第一册)。
2、现行城市道路设计规范,公路工程施工技术规程及相应得质量检验评标准.3、本单位拥有得科技成果、管理水平、技术设备力量,多年积累得公路施工经验用施工现场及周围环境得调查所掌握有关资料。
(二)编制原则1、充分遵循招标文件条款得原则。
2、坚持实事求就是得原则,根据我公司得施工能力与管理水平,坚持科学组织、合理安排、均衡生产,确保优质高效得履行合同。
初步施工组织计划第一章施工组织机构、施工总平面置图、施工总体进度计划表第一章施工组织机构、施工总平面置图、施工总体进度计划表第一节施工组织机构一、施工组织机构(项目经理部)的组成原则:1、本工程采用项目法施工管理,我公司对此项工程高度重视,我们将本着“百年大计、质量第一”的质量方针和“精诚合作、用户之上”的服务宗旨,严格按设计图纸,施工质量验收规范及标准,施工工艺规程等精心施工,科学安排施工程序,采用先进的施工技术,合理选择施工方案,充分挖掘和利用机械设备潜力,科学组织施工,并与建设单位及监理单位密切合作,确保安全和提高工程质量,我公司将该工程列为我司重点信誉工程,开展全方位,全过程的控制管理,真正的实现优质、高效、文明、安全、低耗的管理目标。
2、为按期保质完成任务,公司选派技术过硬、懂管理、责任心强、业务能力强的骨干力量组成项目部班子。
企业法人委托项目部全面负责本工程的施工工期、质量、安全、结算、维修等相关工作。
二、项目经理部管理机构:1、项目经理由我公司具有丰富类似工程施工经验的建造师担任,全面负责本项目工作;项目部设项目副经理一人,负责施工生产管理工作;设技术总负责(项目总工)一人,负责施工技术和质检工作;设技术员1人、质量员1人、安全员1人、测量员1人、资料员1人以及专业工长和技术人员若干人,各职其事,分工协作。
2、项目经理部内设施工管理组、生产技术组、质量安全组、计划统计组、材料供应组、预算财务组、后勤保障组等职能部门。
3、项目经理部内设二个施工队:道路施工队分别施工我所投标标段的两段工程,各施工队长由各专业工程师担任,在项目部的统筹指挥下,对本工程分别穿插施工。
4、目前项目经理部主要负责人和施工队伍已经拟定,各项施工设备已准备齐全,一旦我公司中标,可立即进行施工部署及队伍调迁。
三、组织机构如图所示。
施工组织机构图四、项目部成员责任划分项目部拟设项目经理1人,全面负责工程实施阶段的各项工作;项目副经理2人,协助项目经理做好生产调度;技术负责人1人,负责技术质量。
第一章编制依据及说明1、施工规划总说明1.1、编制依据1.1.1、招标文件、设计图纸、技术要求。
1.1.2、国家、公路行业技术规范、规程、标准。
1.1.3、总公司编制的《质量保证手册》、《质量体系程序文件》、《企业标准》。
1.1.4、现场踏勘了解的情况及答疑纪要资料。
1.2、编制指导思想1.2.1、满足业主对工程工期、质量要求及安全生产、文明施工要求。
1.2.2、做到均衡连续施工,充分利用工作面,集中优势,昼夜施工。
1.2.3、利用先进施工技术,科学制定施工方案1.3、编制内容我公司认真研究招标文件、设计图纸及技术要求,对施工现场进行了详细的踏勘,据此编制了施工组织设计,为保质保量保工期施工提供了充分的依据。
1.4、总体目标我公司在施工中按照总公司“科学管理,精心施工,顾客至上,质量一流”的质量方针进行施工,具体到本工程我们将严格按照招标文件全部条款,采取切实可行的措施,确保达到如下目标。
1.4.1、质量目标:确保工程质量总体优良,创优质工程;1.4.2、安全目标:杜绝伤亡事故,严禁违规施工,确保环境不受破坏;1.4.3、文明施工目标:创文明施工规范施工工地,争取达到JGJ59—99标准;1.4.4、工期目标:保证全部工程施工总工期60日历天。
1.4.5、资源投入:根据本工程特点,我公司将组织优势机械设备及人力、财力,全面统一协调,发挥公司优势,确保资源的投入。
2、对本工程的认识与理解2.1、工程概况xx工程,位于******境内,全长5.5km,为***村村通工程之一。
工程设计为乡村道路标准,路基宽5m,砼路面宽3.5m。
路面结构为:面层为18cmC25砼路面,基层级配碎石17cm,路肩采用基层17cm素土面层为18cm泥夹石。
2.2、施工条件2.2.1、对外交通条件工程区对外交通方便,建筑材料、施工机械等均可通过原公路直接运至施工现场。
2.2.2、施工用电施工用电可从附近的动力线路上接入。
为保证施工连续进行和停电时用电,需备用柴油发电机组应急。
乡村公路混凝土路面施工组织设计一、施工组织设计目标和原则1.1目标本次施工组织设计的目标是确保乡村公路混凝土路面施工的安全性、高效性和质量性。
1.2原则1)安全第一原则:确保施工过程中的人员和设备的安全,防止事故的发生。
2)高效施工原则:合理安排施工流程,优化施工方法,提高施工效率。
3)保证质量原则:严格按照设计要求进行施工,保证乡村公路混凝土路面的质量。
二、施工组织设计内容2.1施工人员安排根据施工工期和项目规模,合理安排施工人员数量。
包括施工队伍的组建、工作岗位的划分和人员的配备等。
2.2施工设备配置根据施工技术要求和项目规模,合理配置施工设备。
包括混凝土搅拌车、运输车、自卸车、平地机等。
2.3施工流程安排根据施工技术要求,合理安排施工流程。
主要包括施工前的准备工作、路基处理、基层施工、混凝土浇筑、养护等。
2.4施工方法选择根据实际情况,选择合适的施工方法。
主要包括手工施工和机械施工两种方式,根据项目情况选择最合适的施工方式。
2.5施工质量控制采取相应的控制措施,保证施工质量。
主要包括对原材料的检验、混凝土浇筑过程的控制、混凝土强度的检测等。
2.6施工安全措施采取相应的安全措施,保证施工安全。
主要包括施工现场的安全防护措施、施工人员的安全培训、设备的维护检修等。
三、施工流程3.1施工前准备a)开展施工前的调研工作,了解地质情况、气象条件和交通状况。
b)制定施工计划,包括总体时间安排、施工方法选择和设备配置等。
c)配置施工人员和设备,进行必要的培训和检修。
d)进行安全风险评估,确定相应的安全措施。
3.2路基处理a)清理现场,确保施工区域的平整。
b)进行必要的路基加固工作,如填土、夯实等。
c)进行边坡处理,确保路基的稳定性。
3.3基层施工a)使用机械进行基层施工,如平地机、压路机等。
b)根据设计要求,确保基层的平整度和密实度。
3.4混凝土浇筑a)根据设计要求,准备好混凝土材料和浇筑设备。
b)进行混凝土的搅拌和运输。
乡村公路水泥混凝土路面工程施工组织设计一、工程概况:乡村公路水泥混凝土路面工程施工组织设计是为了保证工程质量,提高施工效率,合理分解工作任务,做好工程管理,确保施工安全,有效监督施工进度。
该工程位于XX乡村,总长度为XX公里,路面类型为水泥混凝土路面,路面宽度为XX米。
工程施工起止时间为XX年XX月XX日至XX年XX月XX日。
二、工程施工管理及安全措施:1.管理措施:(1)建立项目管理团队,明确各成员职责,并做好沟通协调工作;(2)成立施工组织设计专班,负责制订施工方案、施工进度计划和施工组织设计;(3)建立施工班组,并配备专职安全员、质量员等监督工程进展、安全和质量;(4)设立施工现场指挥部,统一指挥协调施工过程,并及时调整解决施工中的问题。
2.安全措施:(1)制订安全生产方案,确保施工过程中各项安全措施得到贯彻执行;(2)建立安全教育培训制度,对施工人员进行安全培训,提高其安全意识和应急处理能力;(3)加强施工现场安全巡查,及时发现和整改存在的安全隐患;(4)完善施工现场保护措施,设置围挡、警示标志等,确保施工现场的安全。
三、施工工艺及工序安排:1.工程准备:(1)组织施工组人员进场,进行动员和培训;(2)清理施工场地,搭建施工设施,如临时办公室、材料堆放区、生活区等;(3)进行土地平整工作,排除不平整的地面;(4)采购和运输施工所需材料。
2.路基工程施工:(1)进行路基开挖和边坡整理;(2)进行路基填筑和夯实;(3)进行路基验收,确保达到设计要求。
3.路面工程施工:(1)进行基层处理,如碾压、湿润等;(2)铺设路面板,进行平整和对齐;(3)浇筑混凝土,控制浇筑速度和厚度,确保浇筑质量;(4)进行路面养护,如保湿、避免大车碾压等;(5)路面验收,确保达到设计要求,符合相关标准。
四、施工进度计划:工程施工进度计划按照以下步骤进行:1.确定施工起止时间,并根据工期确定各阶段的工期长度;2.制定总体施工进度计划,确定各个工序的开始和结束时间;3.制定详细的施工阶段计划,确保每个阶段的施工进度和质量;4.监测施工进度,及时调整施工计划,确保工期和质量的实现。
2010年长春净月开发区乡村道路工程三标段施工组织设计编制单位:吉林省宏原路桥有限公司目录(二)设备、人员动员周期和设备、人员、材料运到施工现场的方法(三)施工总体方案及施工准备(四)目标及管理手段(五)主要工程项目的施工方案、施工方法(六)质量保证体系(七)确保工程质量和工期的措施(八)安全保证体系(九)雨季施工措施(十)环境保护及文明施工措施施工组织设计(一)编制依据依据《公路工程技术标准》JTG B01-2003、《公路路面路基施工技术规范》JTJ034-2000、《公路水泥混凝土路面设计规范》JTG D40-2002、《公路水泥混凝土路面施工技术规范》JTG F30-2003、《公路桥涵施工技术规范》JTJ041、《公路工程质量检验评定标准》JTG F80/1-2004、交通部现行的有关《规范》、《规程》、《办法》。
(二)工程范围六和堂至韩家屯段位于长春净月经济开发区新湖镇,路线全长1.0757公里。
裴家屯至韩家屯段位于长春净月经济开发区新湖镇,路线全长2.1451公里。
新建路面结构为20厘米的水泥板,15厘米的级配碎石,25(40)厘米的山皮石。
二、设备、人员动员周期和设备、人员、材料运到施工现场的方法在开工前熟悉图纸,对本工程所采用的机械设全面掌握,做到在工程中高效低耗,对人员安排精心挑选,组织优秀的作业班组。
(1)设备、人员、材料均采用汽车运到施工现场。
(2)中标后,工人在开工前三天进场,进场后由安全员对工人进行安全、防火和文明施工教育,为落实施工计划和技术责任制,分项工作的施工工艺标准及安全、技术措施、降低成本和质量保证措施,质量标准和验收规范等,技术交底必须采用书面并有交底人和接受人双方签字。
(3)在资格预审过关后,我单位组织有关人员对当地材料价格及供货方式进行了解。
在中标后即时组织人员安排及时供货,保证工程进度的需要。
(4)中标后,在各工序开工前三天组织设备进场,严格按照合同要求在提供完成工序内容需要的各类机械。
三、施工总体方案及施工准备(一)施工指导思想根据本工程的地理位置、环境、工程地质、水文、气象条件,采取有针对性和有效的保证工期、安全和技术质量措施,强化领导,按照我公司制定的《标准化文明工地“十二条”》规定,认真履行其职责。
积极推广贯彻质量体系认证标准。
加强各环节的管理,本着缩短工期,确保“合格工程”,降低成本的原则,并按工程的轻、重、缓、急和他们所在的位置以及工序间的工艺关系,合理的组织平行、立体、交叉、流水作业。
表土清除、土方开挖、回填、路基、边坡、板涵及盖板涵等以机械作业为主,辅以相应的人工配合。
施工队伍以专业为主,辅以部份民工,补充劳动力的不足。
机械设备及人员配备详见附表。
(二)施工展开顺序首先搭建临时设施,修筑临时工程。
机械设备,施工队伍按计划进度要求分批进场。
复核测量图表、桩(网)开展正常施工。
如何组织好大型土方开挖、回填及其他工种的协调配合,是本工程“至关重要”的关键施工环节,应做好全方位、科学合理的安排。
(三)工程进度及劳动力安排1、工期安排:根据招标文件的要求工期为63天,通过我单位的精心组织和管理,工期提前为59天,保证能按时按质完成施工任务。
采取两个施工段进行分段流水作业,工期控制在59天内。
2、工期具体安排:第一施工段为主线1.0757公里,第二施工段为支线2.1451公里;(四)施工任务的划分本工程整个施工过程实行平行、立体、交叉、流水作业的施工方式。
任务划分如下:边沟、涵洞由土建施工队伍完成;土方开挖、回填、山皮石由土方施工队完成;基层、路面及其它工程由综合施工队伍完成。
(五)临时设施工程临时设施场地由建设单位协助解决。
施工临时工程由业主指定,详见总平面布置图。
1、施工住地施工住地设现场闲置位置上。
临时设施搭设分两部份,一部份为生产区,另一部份为生活区。
临设搭建内容及面积详见临设一览表。
2、临时供水供电及通讯(1)供水据现场情况,施工及生活用水,采取就地向当地居民搭接。
(2)供电电源就近搭接,接通现场用电。
(3)通讯根据本工程特点,配备移动电话,满足对外联系及施工活动的需要。
(六)本工程难点重点分析本工程难点重点是边施工边通车,做好安全防护工作是重中之重,在该工程设立专职安全员,负责在工程施工中行人及行车通行,并且制定专门安全制度,在施工中做到制度及操作同时实施。
四、目标及管理手段围绕达一流建设、创优质工程的目标,对本工程实行项目法施工及管理,成立项目经理部,推行全面质量管理。
在施工过程中对施工进度、工程成本、质量、安全实行控制及管理。
(一)目标1、质量目标质量等级合格2、工期目标我公司在接到本工程招标文件后,结合本工程的特点、重点和难点进行了施工组织设计的详细编制,对进度计划的可靠性进行了认真仔细的深入确定,对工程施工组织、管理进行了细致地部署、安排和筹划,对每一道工序的安排做到科学合理、高效紧凑、衔接紧密,在确保施工质量目标的前提下,对工期提出了如下目标:采取两个施工段进行分段流水作业,工期控制在59天。
3、工程成本造价控制目标我公司将始终站在为业主服务的角度,树立工程全局观念,通过优秀的人才、科学的管理、先进的技术和设备、经济合理的施工方案和系统的策划和部署、有效的组织、管理、协调和控制,使该工程成本和造价得到最为有效的措施;同业主、设计院、监理公司和工程相关各方共同努力,优化施工组织和安排,使工程各个环节衔接紧密,高效顺利地向前推进;从图纸设计、材料设备造型、现场施工组织、管理、协调及控制等各个方面,提出行之有效的合理化建议和方案,加强“过程”、“程序”和“环节”控制追求“过程精品”,避免不必要的拆改、浪费,尽量减少和节省工程成本和造价,使业主的每一笔基础建设投资资金发挥最佳的效益和效果。
4、安全目标我公司将采取切实可行的安全措施和充足的安全经费投入,通过严密的安全管理,确保施工现场不发生重大伤亡事故、火灾事故和恶性中毒事件,轻伤发生频率控制在5‰以内。
5、环境保护文明施工目标我公司将严格按照吉林省特别是长春市关于建筑工程施工的各项管理制度执行,加强施工组织和现场安全文明施工管理,使本工程成为我公司的“企业形象示范工程”和长春市“标准化文明工地”。
6、技术创新目标虽然本工程技术含量高,施工难度不是很大,我公司仍把本工程作为科技示范工程的重点,并确定科技创新目标和实施计划,使技术创新建立在实施、科学、先进、合理和高效的水准之上,使之真正成为支撑工程项目优质高效、完善和提高项目管理水平、实现质量和工期目标的有效手段。
7、培训和教育目标实现百分之百的全员培训教育,不仅包括管理层的培训教育,尤其是施工作业层的进一步强化培训和教育,使全员树立牢固的质量意识、安全意识、环境保护和文明施工的意识、成品保护意识、为业主服务的意识以及相互合作协调的意识是,强化施工管理和工程技术水平。
8、团结合作目标积极、主动、高效为业主服务,急业主所急,想业主所想,处理好及业主、监理、设计、质监以及相关政府部门的关系,使工程各方形式一个团结、协作、高产、和谐和健康的有机整体,形成全力共同促进项目总体目标的实现。
(二)管理手段1、工程进度管理根据贵单位规定的工期要求59天完成工程项目,结合施工地段的具体情况、材料供应条件以及优化后的施工要求(合理的班组人员组合和配套设备)确定施工方案。
合理安排各单项工程的施工顺序搭接关系和在规定工期内完成的可能性,编制总进度计划和施工要素的安排,使工程按计划工期提前完成。
2、成本控制及管理利用本公司自身的优势挖掘内部潜力使成本降到最低点,从而获得最佳的经济效益。
制定成本控制的制度和标准,紧密结合各岗位人员成本控制的责、权、利。
编制各阶段详细工作流程图并作为控制成本工作程序标准,提高劳动生产率,降低成本,实行全项目的管理。
3、质量控制及管理我们的质量目标是创国家合格工程,各分项质量必须达到合格以上,单位工程质量总评指标为优良,具体做法是开展全面质量管理,利用“三图二表”使质量管理从静态管理变为动态管理,使管理由经验型向科学型转变。
以技术规范和施工规范、验收规范作为依据,制定质量控制标准和要求下达至施工班组,施工中对照检查落实,不断提高工程质量。
4、施工技术管理科学、规范、经济合理的施工技术措施是保工期、保质量、求效益的重要条件,我们要做到:(1)建立技术管理合格率和岗位责任制。
实行以项目总工程师为主的项目经理部技术责任制,同时建立各级技术人员的岗位责任制,逐级签订技术包保责任制,做到分工明确,责任到人,遵守基建施工程序,坚决执行施工规范。
(2)认真编好施工组织及各项施工工艺○1运用现代化管理方法。
在经过周密调查研究取得可靠数据的基础上,编制可行的施工组织计划,并严格组织实施,坚决杜绝计划执行过程中的随意性,使整修施工过程时时处于受控状态,做到环环相扣,井然有序。
○2认真编制施工技术方案。
由工程技术负责人牵头,针对所承担工程的技术难易程度和环境特点,拟定施工技术方案,提交给项目总工程师。
项目总工程师组织有关人员,对所提出的施工技术方案进行对比分析、优化,最后确定实施方案。
(3)保证技术力量我们将挑选具有丰富施工经验的优秀队伍,精良的设备投入本工程施工。
同时先派有施工经验、责任心强的工程技术人员参加该工程施工,以确保技术工作顺利进行。
(4)做好施工前的技术准备工作○1认真核对设计文件和图纸资料,切实领会设计意图,查找是否有碰、错、漏等现象,及时会同设计部门和建设单位解决所发现的问题。
○2认真进行技术交底。
图纸会审后,由项目经理部的总工程师、技术员、施工员、施工班组逐级进行书面及口头技术交底,确保操作人员掌握各项施工工艺及操作要点、质量标准等。
○3认真进行复测,补齐定测时设置的点桩,用地界桩。
复测工作要核对,并换人复测。
(5)抓好技术资料管理。
施工过程要做好详细记录,各种原始资料搜集齐全,用以组织后期施工、编制竣工文件,并进行施工技术总结,为做好技术档案和技术情报工作打下坚实的基础。
(6)设立工地试验室,配备符合任职资格的试验人员和经过计量检定的仪器设备,确保填料、原材料、半成品和成品符合技术标准。
(7)制定工艺标准,实行标准化作业。
5、安全管理根据文明施工的要求和本工程的特点,经理部指定专人负责安全生产、文明施工的工作。
定期走访附近居民,注意倾听群众的意见及建议,并定期及有关的单位的有关人员开施工协调会。
在施工中各综合施工队设专职安全员,上下组成安全体系,按现场管理规定拟定防火、防盗、防食物中毒等措施。
制定施工和生活安全规定,做到平时检查落实,施工中监督管理。
五、主要工程项目的施工方案、施工方法(一)施工准备1、接到设计文件后,组织有关技术人员全面熟悉、核对设计文件,充分了解设计意图,核对地形地质资料,按照招标文件和合同条款的规定,作一定量的补充勘探,进一步查明和核对地质资料。
