项目工程资料移交清单
- 格式:doc
- 大小:116.52 KB
- 文档页数:14
建设单位(签字):
移交人(签字):
日期:年月日
注:施工单位尽快将缺项资料补齐。
注:施工单位尽快将缺项资料补齐。
注:施工单位尽快将缺项资料补齐。
注:施工单位尽快将缺项资料补齐。
注:施工单位尽快将缺项资料补齐。
庞大铺路道路、排水工程

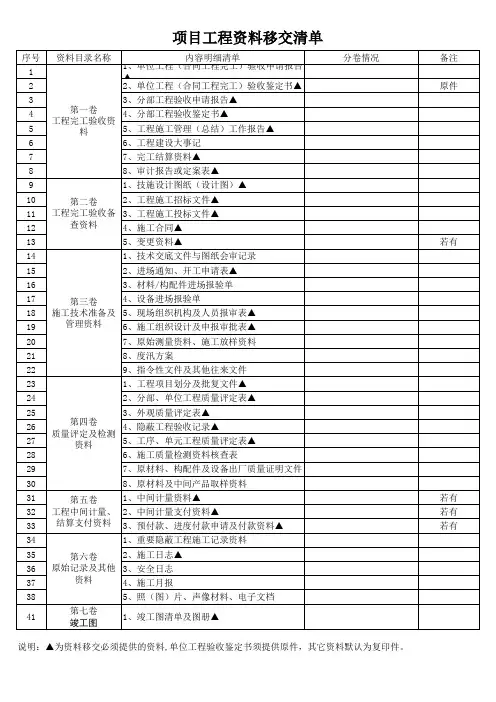

已有资料:
1、材料构配件检查记录(附检验报告、合格证)
2、工序质量评定表
3、分项工程质量验收记录
4、分部工程检验记录
5、测量复核记录
6、隐蔽工程验收记录
7、闭水试验记录
8、工程质量检验批验收记录
9、工程报验单
缺少资料:
1、开工报审表
2、施工组织设计及报审
3、技术交底
4、实验室资质及报审
5、机械、测量器具报审
6、见证记录及汇总
7、测量高程表
8、施工日志
9、分部、分项工程报验单
10、排水工程沟槽开挖检验批及道路工程路槽开挖检验批
11、图纸会审
12、施工通用表
13、竣工预验报验单、竣工报告
14、a、竣工验收记录
b、安全和功能检验资料核查及主要功能抽查记录
c、单位工程观感质量检查记录
d、单位工程质量控制资料
15、a、单位工程质量综合评分表
b、保证资料评分表
c、外观评分表
d、实测实量
16、竣工图
17、卷内备考表
安次工业园区道路二标段(安丽路及铭顺大道)工程已有资料:
1、开工报审表(监理未盖章)
2、技术交底记录
3、施工组织设计
4、工程报验单(排水+道路)
5、隐蔽工程验收记录(排水+道路)
6、检验批质量验收记录(排水+道路)
7、放线报验单
8、高程复测
9、测量复核
10、材料检验报告(没有按组卷顺序)
11、竣工图
缺少资料:
1、机械设备报审表
2、测量器具校验
3、实验室资质报审
4、施工日志
5、材料报验单、进场验收记录、材料清单、合格证、汇总表
6、施工通用表
7、见证记录及其汇总
8、分部分项资料
9、弯沉、闭水试验等功能性试验资料
10、竣工验收资料
①竣工报告、预验单、验收记录
②竣工检查记录及评分表
③实测实量
11、卷内备考表
12、竣工图
,.
廊坊安次区工业园区西环南延路给水管网建设工程
已有资料:(共3套)
1、施工组织设计
2、工程概况表
3、工程竣工总结报告
4、工程开工申报
5、测量放线报验及复测记录
6、各工序工程报验及验收记录
7、工程质量评定表
8、功能试验资料(管道系统冲洗记录、管道系统气压记录)
9、材料报验、附检验报告、合格证
10、施工日志、工程洽商及影像资料
缺少资料:
1、技术交底记录
2、测量、器具及计量器具报审
3、测量、器具及计量器具校验报审
4、施工机械报审
5、测量高程表
6、回填土隐蔽验收记录
7、水源井资料
问题:
1、没有图纸会审、合同、中标通知书
2、工程洽商组卷顺序错误
3、卷内备考表未填写
4、材料合格证检验报告汇总表,其序号及合格证编号均未填写,且复印件未注明原件存放处
5、未整理出一套原件资料,其复印件与原件存在于同一册
6、档案盒侧面未贴标签,页面未打页码。
7、资料报验竣工日期为2014年6月25日,备案竣工日期为2014年6月30日
已有资料:(共3套)
1、施工组织设计
2、工程概况表
3、工程竣工总结报告
4、工程开工申报、竣工报验单
5、测量放线报验及复测记录
6、各工序工程报验及验收记录
7、工程质量评定表
8、功能试验资料(管道系统冲洗记录、管道系统气压记录)
9、材料报验、附检验报告、合格证
10、施工日志、工程洽商及影像资料
缺少资料:
1、技术交底记录
2、测量、器具及计量器具报审
3、测量、器具及计量器具校验报审
4、施工机械报审
5、测量高程表
6、回填土隐蔽验收记录
7、水源井资料
问题:
1、没有图纸会审、合同、中标通知书
2、工程洽商组卷顺序错误
3、卷内备考表未填写
4、材料合格证检验报告汇总表,其序号及合格证编号均未填写,且复印件未注明原件存放处
5、未整理出一套原件资料,其复印件与原件存在于同一册
6、档案盒侧面未贴标签,页面未打页码。
7、资料报验开工日期为2013年9月15日,备案开工日期为2013年9月9日。
已有资料:(共3套)
1、施工组织设计
2、工程概况表
3、工程竣工总结报告
4、工程开工申报
5、工程复工申报
6、工程竣工报验单
7、各工序工程报验、隐蔽及验收记录
8、工程质量评定表
9、功能试验资料(管道系统冲洗记录、管道系统气压记录)
10、材料报验、附检验报告、合格证
11、施工日志、工程洽商及影像资料
缺少资料:
1、技术交底记录
2、测量、器具及计量器具报审
3、测量、器具及计量器具校验报审
4、施工机械报审
5、测量高程表
6、水源井资料
问题:
1、没有图纸会审、合同、中标通知书
2、工程洽商组卷顺序错误
3、卷内备考表未填写
4、材料合格证检验报告汇总表,其序号及合格证编号均未填写,且复印件未明原件存放处
5、未整理出一套原件资料,其复印件与原件存在于同一册
6、工程竣工报验单项目经理未签字
7、档案盒侧面未贴标签,页面未打页码。
