2016江宁区农村公路提档升级工程A8标
路基工程施工方案
编制人:____________
审核人:____________
批准:______________
南京致远交通工程有限公司
2016年度江宁区农村公路提档升级工程A8标
项目经理部
、工程概况
_ .
施工部署
、
三、施工方案及方法
四、路基工程施工质量的技术控制措施
五、安全文明施工

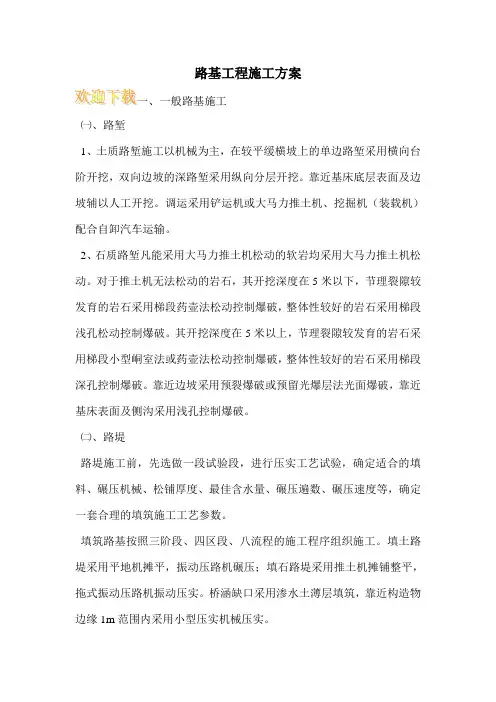

路基施工方案
一、工程概况:
东山街道上赤线、前潘线:道路主线A1 段长1.833km ,A2 段长0.604km , B1段长1.255km。项目路线总长3.692km。现状老路除
A1K0+119.527〜A1K0+534.117和A1K1+251.113- A1K1+832.529为碎石路面外,其他均为水泥砼路面。上赤线、前潘线:道路设计等级采用三级道路设计标准,设计速度采用30km/h ,上赤线A1 、A2 段,前潘线B1段:路基标准横断面宽度为8.0m,其中行车道宽2 x 3.0m, 土路肩2 x
1.0m。路面横坡1.5%,土路肩横坡4.0%。路基设计标高为道路中心线处路面标高。上赤线A1 段起点路段:上赤线A1 段起点路段,由于老路两侧房屋密集,不设边坡,土路肩1.5%,硬化处理。前潘线B1 罩面段拓宽部分:前潘线B1 罩面段拓宽部分,原老路路面分别向两边拓宽0.5m ,加设土路肩0.5m。
路基土石方工程主要工程数量:挖土方(含清淤)15548卅,路基填方45273m3,10%灰土底基层5692m3。
二、施工部署
总的施工原则是先地下后地上,即先进行地下施工,回填后根据挖填需要进行路基整形,路基验收合格后再进行路面结构层施工。圆
管涵工程穿插在路基土石方工程过程中。
路基填筑过程分为三阶段、四区段、八流程。
三阶段:准备阶段、施工阶段、整修验收阶段。
四区段:填土区、平整区、碾压区、检验区。
八流程:施工准备-基底处理-分层填土-摊铺平整-碾压夯实
T检验签证T层面整修T边坡夯拍。
根据施工图纸我部计划分三个施工队对图纸及清单以内工程量
组织施工,其中两个路基施工队,主要负责路基工程的土方施工,一个路面施工队主要负责路面水泥稳定碎石的施工。路基施工一队主要负责上赤线A1段、A2段路基施工,路基施工二队主要负责前潘线路基施工,水稳施工三对主要负责上赤线A1、A2段及前潘线水泥稳定
碎石的摊铺工作。
主要节点工期:
1 、上赤线A
2 段:
1 )、4.1~4.25 完成3%灰土;1 1 64.9m3;
2 )、4.26~4.30 完成6%灰土:1036.5m3;
3 )、5.1~5.7 完成10%灰土:700m3;
2 、上赤线A1 段:
1 )、4.28~4.30 完成清表:6545.3m2;
2 )、5.1~5.10 完成土方开挖:567.1m3;
3)、5.11~5.20 完成老路挖除215.5m3;
4 )、5.21~6.10 完成3%灰土:4385.9m3;
5 )、6.30 完成6%灰土:381 3.3m3;
6 )、7.1
7 完成10%灰土:1192m3;
3 、前潘线:
1 )、4.1
2 完成清表:2384.3m3;
2 )、5.31 完成清淤:6917m3;
3 )、6.10完成双空2*2m箱涵及块石回填6917n3;
4 )、6.1
5 完成碎石土:3458.5m3;
5 )、6.20 完成3液土:11831.5m3;
6 )、6.30 完成6%灰土:3313.8m3;
7 )、7.15 完成老路处理:10046.2m2;
8 )、7.22 完成10%灰土:923.3m3
三、施工方案及方法:
1 、场地清理及处理
1 )、施工方法
人工配合机械伐树木,挖掘树墩、树根及构筑物基础和草皮,人工拆除建筑物、障碍物和原有设施。并将清、拆、掘除物运到指定位置。机械清除原地表腐植土。采用推土机按照设计要求和现场实际将原地面表土堆运到指定位置。按照坑穴的大小,采用不同的施工方法填筑。具备机械作业条件的大坑穴,使用机械按规范、设计要求进行回填;不具备机械回填条件的坑穴,用人工回填法作业,振动打夯机配合夯实。
2)、老水泥砼路面拆除
旧路面沥青砼面层采用沥青铣刨机铣刨,旧水泥砼面层采用挖掘机带炮头破除,下部结构层采用挖掘机挖除,挖除的混合料堆置道路一侧,采用挖掘机装车,自卸车运输至指定弃土场。
2、河塘清淤回填
1)、施工准备工作
(1)测量放样:由测量队放出路线所跨水(鱼)塘的两侧边线。
(2)围堰:在路基征地红线外填筑3m宽的土围堰作为拦水带。
(3)抽水:用水泵将围堰里的水抽干净。
(4)挖排水沟和水井
在鱼(水)塘或围堰两边挖排水沟,四周边角设置水井点,用水
泵将淤泥里的渗水彻底抽干。
2)、布设横断面测点、绘制平面图
横断面布置原则上应与道路中心线方向垂直,断面应反映整个路基宽度范围,并注明与所在路线桩号的关系。横断面布设间距应不大于10m,当纵向
地形变化复杂时应加设横断面,加设断面桩号尽量与设计断面桩号相符,单个河塘至少应布设三个横断面。同一断面横向测量间距应不大于5m横向地形变化较大时应加设测点。
平面图应能正确反映河塘与路线的位置关系、周围地貌并确定清淤范围。平面图中应标明路基中心线、边线、断面桩号等内容。
3)、清淤
推土机配合挖机将河塘里的淤泥逐段彻底清理干净(清淤后塘底基本同塘周围土质),并运到指定位置,防止污染环境。清淤测量应包括起讫断面在内各断面的原地面高程、淤泥顶高程和淤泥底高程的测量。测量时清淤前、后测点位置应一一对应。
4)、河塘回填
河塘清淤结束后,先斜坡开挖成宽度不小于100cm向内倾斜3% 的台阶,开挖台阶后河塘内侧回填3%石灰土处治至原地面,要求压实度》90%然后路床底面以下回填3%石灰土处治要求,压实度》90% 同时,还需满足路堤层位相应的压实度要求。回填至路床底部铺设一层4m宽单向土工格栅,其上部填筑同一般路基路段;对于用地线外的河塘需要全填时,采用素土回填。
5)、路基挖方
在填筑路基前,应清除地表15cm耕植土,进行原地面碾压,压实下沉降土方以10cm计。具体处理如下:
(1 )、零填及挖方路基拼接路段,路基施工前先清除地表耕植或松散土,设计按平均厚度15cm计列。老路拓宽时,沿老路面层外侧边缘自上而下开挖台阶,至底基层下30c m处进行原地面碾压,压实度不小于90%如下挖后地面仍潮湿,则向下翻挖25cm掺灰3%碾压。
(2)、填方路基H< 1.41m路段,拓宽一侧路基前先清除地表耕植土或散土(设计平均厚度15cm),沿老路面层外侧边缘自上而下按一层台阶进行开挖至底基层下80c m处进行原地面碾压,压实度不小于
90%如下挖后地面潮湿,则向下翻挖25cm掺灰3%碾压,碾压完成后后回
