室外土方回填施工方案
- 格式:doc
- 大小:281.50 KB
- 文档页数:8
奥林清华三区99#、100#楼住宅地下室室外土方回填施工方案一、工程概况奥林清华三区99#、100#楼住宅工程,沿地下室外墙均需回填土,室外平台板标高为±0.00,平台板外侧为自然地坪。
本工程沿外墙回填,填土高度4m,填土平均宽度约30m左右,长度75m左右,共计回填土方约9000 m3。
二、回填土施工方法1、回填土工艺流程外墙防水→验收→清理→机械分层回填夯实→放线挖槽2、回填材料选择回填土取自就近地上,粘土或亚粘土,弃除表层土中的树根条杂物,要求渗透系数小于1×10-5cm/s。
3、室外填土采用大挖机回填,采用汽车运土,小型挖土机整平,由滚筒压路机碾压平整。
4、回填施工由两个施工队分段进行,平面上尽量做到对称进行,以免对墙体产生偏心压力出现不利影响,段间落差不超过三层。
5、施工前,清除沟漕内各种杂物,经质量员认可后方可侧土回填。
回填土分层厚度必须符合要求。
回填时由专门人员进行指挥,平整,确保厚度符合规定要求。
每层接缝应作斜坡形,倾斜度应大于1:1.5。
6、填土经碾压后进行灌水,让其自然密实下沉,下沉稳定后进行一次抄平7、夯实或碾压后按照规定要求进行环刀取土,测定填土的密实度。
三、施工控制要点1、填土含水量控制在碾(夯)实前应预先试验求出符合要求的最优含水量和最少压实遍数。
因本工程属一般性回填,不作此项测定。
工地简单检验一般以手握或团落地开花为宜。
2、填土的压实密度由实验求得最大土密实度ρmax=——经验系数,对粘性土取0.95;——水的密度(g/㎝3)取1;——土粒相对密度(比重)2.59~2.92,取2.80;——最优含水量(%),粘土为21~25%,取23。
经计算ρmax=1.62,当压实系数取0.9时,则填土压实密度ρ=1.45 g/㎝3max3、铺土厚度和实压遍数填土根据以上要求,参照下表进行控制四、施工注意事项1、施工分段填筑时,每层接缝处应作成斜坡形,倾斜度不大于1:1.5,碾迹重迭0.5~1.0 m,上、下层错缝距离不应小于1.0m。
室外管网土方开挖与回填施工方案一、前期准备工作1.安排专业工程师进行现场勘查和测量,并制定详细的施工方案和图纸。
2.确定管线及其他障碍物的位置和埋深,并进行标识和记录。
3.确定土方开挖与回填的工期和施工顺序,并制定详细的项目计划。
二、土方开挖1.设备选择:根据现场实际情况选择合适的土方挖掘机械设备,如挖掘机、装载机等,并确保其工作状态良好。
2.施工队伍:安排足够数量的熟练的操作人员,并进行安全培训,确保施工期间的安全。
3.现场标记:在施工现场根据设计要求对开挖线路进行标记,并进行测量和定位。
4.开挖顺序:根据设计要求确定开挖的顺序,并进行合理的施工布局,确保施工效率和安全。
5.开挖控制:根据设计要求控制开挖深度和宽度,并及时清理和排除开挖区域的障碍物。
6.土方处理:将挖掘出的土方进行分类处理,包括清理和筛选,并根据设计要求进行临时堆放或运输到指定地点。
三、回填施工1.确定回填材料:根据设计要求确定回填材料的种类和要求,并进行材料检验和质量控制。
2.回填顺序:根据设计要求确定回填的顺序和层次,以确保回填的均匀性和密实度。
3.回填控制:根据设计要求控制回填的厚度和层次,并使用合适的设备和工具进行均匀和密实的回填。
4.压实作业:使用合适的压实设备进行回填压实,确保回填材料的密实度和强度。
5.土方平整:对回填后的地面进行平整和修整,使其符合设计要求和使用要求。
四、安全措施1.施工期间应设置安全警示标志,明确施工区域,防止工地内外人员闲逛。
2.挖掘机械设备操作人员应持有相应的资格证书,并严格按照操作规程进行操作。
3.在施工过程中,注意对附近的建筑物、地下管线等进行保护,避免损坏。
4.施工过程中应定期进行安全检查,包括设备的安全状况、工地的安全环境等,并及时采取相应的措施。
5.施工人员应穿戴好安全帽、安全鞋等个人防护装备,并遵守相关的安全操作规程。
以上是室外管网土方开挖与回填施工方案的简要描述,具体的实施细节应结合具体项目和设计要求进行制定和安排。
小区室外回填工程施工方案一、工程概况1.1 工程名称:小区室外回填工程1.2 工程地点:XX省XX市XX区XX小区1.3 工程范围:小区内部道路、停车场、绿化带等室外区域1.4 工程内容:对已有的室外场地进行回填加固,提升整体场地承载能力1.5 工程年限:10年二、工程施工方案2.1 施工单位:XX建筑有限公司2.2 施工人员:施工队伍包括工程主管、技术人员、作业人员等2.3 施工周期:预计30天完成三、施工准备3.1 施工前组织:施工前召开安全技术交底会,确保施工人员全面理解工程要求和安全规定3.2 施工材料准备:准备好所需的填土、砂石、水泥等施工材料3.3 施工设备准备:准备好挖掘机、平地机、压路机、装载机等施工设备3.4 施工安全防护:确保施工现场的安全防护设施齐全,作业人员穿戴好安全防护用品四、施工步骤4.1 组织施工人员到达现场,开展现场勘察和测量,确认施工范围和场地条件4.2 根据设计要求确定回填材料种类和填充层厚度4.3 开展场地清理工作,清除杂草、破损的地面和残留的建筑垃圾4.4 进行土方开挖和填充工作,采用机械化作业,确保填土均匀一致4.5 对填土层进行均匀夯实,使用压路机进行压实,提升场地承载能力4.6 进行地面平整和边坡处理,确保场地整体平整美观4.7 进行场地排水工程,确保场地排水畅通4.8 进行草坪铺设和绿化工程,美化环境4.9 施工结束后进行场地清理,清除施工垃圾和杂物4.10 施工质量验收,确保回填工程质量达到设计要求五、施工安全5.1 施工现场设置警示标志,确保工地安全5.2 施工设备操作人员应具备相应证书和资质5.3 施工过程中注意场地坍塌和工程设备安全5.4 作业人员应穿戴好安全防护用品,严禁无关人员进入施工区域六、质量保证6.1 施工过程中严格按照设计要求和规范执行6.2 保证施工材料质量,严格按照相关标准进行采购和使用6.3 确保施工设备正常运转,定期进行维护和保养6.4 施工结束后进行质量验收,确保工程质量符合要求七、施工文明7.1 施工现场保持整洁,严禁乱堆乱放7.2 施工过程中注意环境保护,减少对周围居民生活的影响7.3 施工结束后做好场地清理工作,恢复场地原貌八、工程验收8.1 完成施工后进行工程验收,确保工程质量和安全8.2 向业主出具工程竣工验收报告,经业主验收合格后交付使用九、工程总结9.1 完成工程后对施工过程进行总结,总结经验,做好资料归档9.2 将施工过程中存在的问题和不足进行总结,为后续工程提供参考以上是小区室外回填工程的施工方案,希望能够确保工程质量、安全和环境保护,为小区业主提供一个美丽、安全的生活环境。
目录地下室外墙回填土施工方案一、编制依据建筑工程施工质量验收统一标准GB50300-2013建筑地基基础工程施工质量验收规范GB50202-2002建筑地基处理技术规范JGJ79-2012建筑地基基础设计规范GB50007-2011工程图纸及其他有效文件二、工程概况待地下室外墙防水及防水保护层施工完成后,将进行外墙土方回填,回填土填至地下室顶板标高;采用机械和人工相结合回填的方法,回填区域为素土回填,压实系数不小于;三、施工准备技术准备1、组织现场施工人员熟悉图纸,了解回填范围、标高,做好技术交底工作;2、计算回填土用量,做好材料运输计划;3、注意收听天气预报,掌握天气变化,合理组织人员施工,做好班前施工准备和班后防冻保护工作;4、做好土壤夯实取样试验;材料准备素土有机质含量不得超过5%,水溶性硫酸盐不得大于5%,其中不得含有石块、碎石、灰渣及有机杂物;回填土含水量的大小直接影响到夯实质量,土在夯实碾压时过湿,会出现软弹现象,此时土的密度不会增加;对很干的土进行夯实时显然也不能把土充分压实;土料含水量以手握成团,落地开花为宜;当含水量过大,应采取翻松、晾干、换土回填、掺入干土等措施;回填土过干,则应进行洒水润湿;土的最优含水率和最大干密度参考表机具准备装载机1台、自卸汽车5辆,挖机1台,打夯机3台、铁锹20把、水管200米、手推车5辆、防尘布2000平方米、岩棉被2000平方米;作业条件1、地下室外防水及防水保护层施工完毕,并经监理单位验收合格,办理好隐蔽手续;2、土方回填前应清除基底的垃圾、树根等杂物,抽除坑穴积水、淤泥,验收基底标高;坑底软弱土层已夯实;3、做好水平高程标志,在基槽上表面划分层线,用于控制回填厚度;4、回填前后应检查基槽边坡是否稳定;四、施工顺序及主要方法措施施工顺序:基槽清理、检查原土质→分层回填、压实→检测压实度→修整、找平、检查回填标高;1、基槽清理:基底的垃圾、建筑废料、有机杂物、积水等应清除干净,基底软弱土层应夯实;2、分层回填、压实:回填时用自卸汽车将土倒入基坑内,以20m为一段分层对称铺填,每层之间按阶梯型铺填,两层之间错开1m宽;每层填完后耙平,然后进行打夯压实;打夯应一夯压半夯,夯夯相接,行行相连,纵横交叉,严禁采用浇水使之下沉的方法;每层夯完,应采用环刀法取样检测压实度,要求压实度大于,如压实度不合格继续打夯压实,直至压实度检测合格方可进行下层回填;永久性填方边坡的高度限值,低的地方应补填夯实;填土施工时的分层厚度及压实遍数按下表选取五、注意事项1、回填土土应当日铺填夯压,入槽土不得隔日夯压;2、及时收听天气预报,在大雪前将未回填完的作业面用岩棉材料覆盖;3、刚夯压完的素土,如遇雪天,雪后继续施工时,首先将素土表面的雪清除,然后将松软素土去除,并补填夯实,稍受湿的素土可在晾干后补夯;4、做好基坑排水工作,保证回填过程中不受积水干扰;5、车辆、挖机、打夯机等机械施工时,设专人指挥看护,注意避免碰撞地下室外墙,以免破坏外墙防水;6、土方回填前,必须办理回填令;六、质量标准及保证措施、质量标准1、土方回填前应清楚基底的垃圾、树根、等杂物,抽出坑穴积水、淤泥,验收基底标高;如在耕植土或松土上填方,应在基底压实后进行;2、对填方土料应按设计要求验收后方可填入;3、填方施工过程中应检查排水措施,每层填筑厚度、含水量控制、压实程度;4、填方施工结束后,应检查标高、边坡坡度、压实程度等,检验标准应符合下表的规定;填土工程质量检验标准mm、质量保证措施1、做好技术交底工作,现场严格按照方案进行施工;2、严格把好回填土使用检验关,质检部门对回填土进行含水率控制验收;3、做好环刀法取样试验的工作;4、准备好防雨物资,及时查询天气情况;5、加强施工过程控制,夜间施工配备足够的照明设施,防止铺填超高;回填过程中,对防水层、防水保护层应妥善保护;6、边角处,机械无法夯到位的地方,应采取人工夯实,禁止漏夯;七、安全文明施工措施1、施工前必须组织进行安全、技术交底,进入现场必须佩带好安全帽,带好个人防护用品;2、回填土时,注意边坡变化,由于回填时夯实的振动有可能造成局部坍塌,如有异常情况应立即停止作业;3、施工前检查机械、线路是否运转正常,用电保护接地良好;操作人员必须穿戴绝缘胶鞋和绝缘手套;用手推车运土回填时,不得放手让车自动翻转卸土;4、蛙式打夯机作业时,应设两名操作人员,一人操作夯机,一人随机整理电线,电缆线不应张过紧,应保证有3~4m余量,递线人员应依照夯实线路随时调整,电缆线不得打结和缠绕,作业中移动电缆线时应停机进行;严禁强行推进、后拉、按压手柄,强行猛拐弯或撒把不扶,任夯机自由行走;5、多台夯机同时作业时,其并列间距不得小于5米,纵列间距不得小于10米;6、填方时坑底严禁有人,挖机臂下严禁站人;坑内打夯时,上方要有看护人员,防止上部有坠物,砸伤下方施工人员;7、夜间回填施工,合理安排施工顺序,配备足够的照明设施,防止铺填超厚;;8、基坑临边回填作业时必须有可靠的防护措施;基坑临边防护如有损坏应及时修复;9、机械炒作人员必须经过安全技术培训,考核合格后持证上岗;八、环保要求运土车辆须做好防尘措施,运土车辆进出时需要好清理,不得将泥土带出工地之外,影响市容市貌;九、冬期施工注意事项1、回填过程中应尽量选择含水率较小的土,严格按照本工程施工图纸设计的相关内容进行回填;2、土方回填时,把基坑内底板上的水、冰雪采光井、通风井处和保温材料清除,排除积水;每层铺土厚度应比常温施工时减少20%~25%,预留沉陷量应比常温施工时增加;对于大面积回填土和有路面的路基及其人行道范围内的平整场地填方,可采用含有冻土块的土回填,但冻土块的粒径不得大于150mm,其含量不得超过30%;铺填时冻土块应分散开,并应逐层夯实;室内的基槽坑或管沟不得采用含有冻土块的土回填,施工应连续进行并应夯实;当采用人工夯实时,每层铺土厚度不得超过200mm,夯实厚度宜为100mm~150mm;3、如回填土为强冻胀土且地下水位较高时,基础侧面回填时应加填粗砂或炉渣,以削弱冻胀力,切断毛细水;4、不得对回填土部分灌水沉降,以防回填土冻融后影响上部结构稳定性;对水位较高的地方回填后温度变为负温时上部要覆盖一层超过1000mm厚的干砂土,防止底部回填土冻害;5、地下室底板部分土方回填需通过车库顶板预先留置的洞口回填,在回填过程中要先将弯上的钢筋扳回后方可回填,回填过程中注意安全以及成品保护;6、冻结期间内暂不使用的管道及其场地回填土时,冻土块的含量和粒径可不受限制,但融化后应进行夯实;。

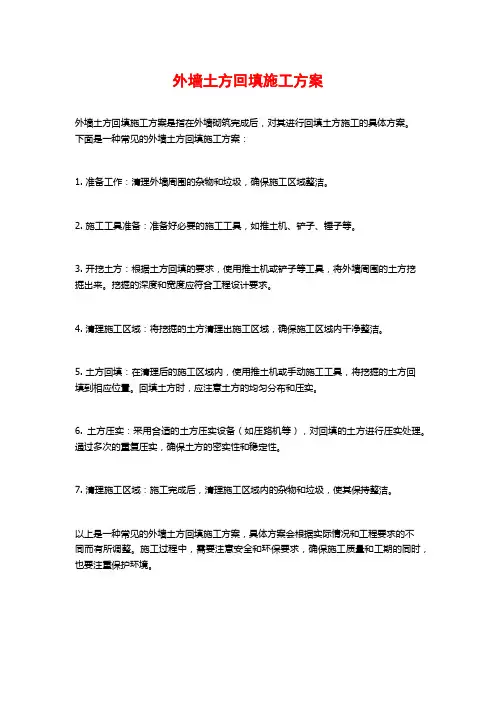

外墙土方回填施工方案
外墙土方回填施工方案是指在外墙砌筑完成后,对其进行回填土方施工的具体方案。
下面是一种常见的外墙土方回填施工方案:
1. 准备工作:清理外墙周围的杂物和垃圾,确保施工区域整洁。
2. 施工工具准备:准备好必要的施工工具,如推土机、铲子、锤子等。
3. 开挖土方:根据土方回填的要求,使用推土机或铲子等工具,将外墙周围的土方挖
掘出来。
挖掘的深度和宽度应符合工程设计要求。
4. 清理施工区域:将挖掘的土方清理出施工区域,确保施工区域内干净整洁。
5. 土方回填:在清理后的施工区域内,使用推土机或手动施工工具,将挖掘的土方回
填到相应位置。
回填土方时,应注意土方的均匀分布和压实。
6. 土方压实:采用合适的土方压实设备(如压路机等),对回填的土方进行压实处理。
通过多次的重复压实,确保土方的密实性和稳定性。
7. 清理施工区域:施工完成后,清理施工区域内的杂物和垃圾,使其保持整洁。
以上是一种常见的外墙土方回填施工方案,具体方案会根据实际情况和工程要求的不
同而有所调整。
施工过程中,需要注意安全和环保要求,确保施工质量和工期的同时,也要注重保护环境。
土方回填施工方案土方回填施工方案精选3篇(一)土方回填施工方案是指在施工现场将挖掘出的土方进行回填、压实的工作。
根据施工情况和土方特点,可以制定以下施工方案:1. 土方回填前准备:- 确定回填土方的来源和质量,确保符合要求。
- 清理回填区域,清除杂物和障碍物。
2. 土方回填施工工艺:- 采用合适的挖掘机、推土机等机械设备进行土方的回填作业,根据土方的性质和用途,选择合适的施工方法。
- 根据土方的特点,分批次进行回填,逐层回填,逐层压实,确保土方的稳定性。
- 在回填的同时,进行必要的施工检测和监测,确保回填土方的质量和稳定性。
3. 土方回填施工要点:- 控制回填土方的湿度和松实度,需根据土方的特性进行调整。
- 对于特殊地区或特殊土方,可以采用防滑措施,以确保施工安全。
- 在回填施工过程中注意加强施工现场的管理和交通安全。
4. 环境保护及施工后清理:- 进行土方回填施工后,及时清理施工现场,清除杂物和垃圾。
- 对于回填区域的环境保护要求,进行必要的处理和修复。
总之,土方回填施工方案应综合考虑土方性质、工程要求、环境保护及安全等因素,确保施工质量和安全,并严格按照相关规范和标准进行操作。
土方回填施工方案精选3篇(二)土方开挖施工方案1. 土地勘测:在施工前进行土地勘测,确定地下水位、土壤类型和土地平整度等情况,为后续开挖施工提供依据。
2. 划定开挖范围:根据设计要求和施工需要,确定开挖范围,标出开挖线和边坡线。
3. 清理工作:清理施工区域内的杂物和障碍物,确保施工区域的清洁。
4. 控制开挖深度:根据设计要求,控制开挖深度,使用测量仪器或指示杆进行测量,确保开挖深度的准确性。
5. 采用适当施工方法:根据土壤类型和场地条件选择适当的土方开挖方法,常见的方法包括手工挖掘、机械挖掘和爆破开挖等。
6. 土方运输和堆放:将挖掘出的土方运输到指定的堆放地点,堆放时要注意整齐堆放,避免对周围环境造成污染或损坏。
7. 边坡和土方支护:根据设计要求和土壤情况对开挖边坡进行支护和加固,以确保施工安全。
室外土方回填施工方案室外土方回填施工方案是指在土方开挖和施工过程中,对挖掘出来的土方进行回填处理的工作。
土方回填是保障施工安全和保护环境的重要一环,合理的回填方案能够提高土方回填效果,减少施工风险。
根据实际工程情况,本文提出了一套室外土方回填施工方案,具体内容如下。
一、前期准备工作1.对回填土方进行检测分析,包括土壤质量、含水率、土体力学性质等参数,以便确定土方回填方案和施工工艺。
2.根据回填土方的性质和工程要求,选择合适的土方回填方法和施工设备。
3.制定相关的安全技术措施和应急预案,确保施工安全。
二、土方回填的方法和工艺1.传统回填法:将挖掘出来的土方按层回填,每层厚度一般不超过50cm,每回填一层后进行夯实,夯实强度要求达到设计要求。
2.机械压实回填法:采用机械压实设备对土方进行夯实,提高夯实效率和夯实质量。
夯实方法可采用振动夯实法或压路机压实法。
3.堆积法:适用于较大面积的土方回填,将土方堆积成堆然后进行均匀压实,夯实层厚度一般不超过50cm。
4.其他方法:根据实际需求,可以采用其他适合的回填方法,如混凝土回填法、灌浆回填法等。
三、施工控制要点1.保持施工现场干燥,防止土方回填过程中因水分太多导致回填不均匀和夯实不力。
2.确保回填土方的均匀分布,避免出现空洞或堆积现象。
3.严格按照夯实要求进行夯实,控制夯实强度和夯实层厚度,避免因夯实不足导致回填体松散。
4.对较深挖掘区域,可以采用夯实法和喷射灌浆法结合使用,保证回填土方的夯实质量。
5.在回填施工过程中,注意施工现场的排水和防尘工作,确保施工场地清洁、干燥和安全。
四、施工安全措施1.施工人员必须穿戴好个人防护用品,包括安全帽、安全鞋、防尘口罩等。
2.对施工现场进行合理的封锁和标识,防止误入或发生意外。
3.严禁在土方边坡上或回填土方上进行其他施工作业,防止边坡坍塌或回填失稳引起的安全事故。
4.当回填土方较高时,要设置合适的登高设备和防护措施,以确保施工人员的安全。
消防室外管沟土方回填施工方案一、施工准备1.根据施工图纸和设计要求,确定管沟的位置和尺寸,标志出管沟的起点和终点,并清理管沟周边的杂物和障碍物。
2.准备好所需的施工机械和工具,如挖掘机、推土机、压路机等,以及土方回填所需的填料和土壤。
3.在施工现场设置必要的安全标志和警示牌,并划定施工区域。
二、挖掘管沟1.使用挖掘机开始挖掘管沟,根据设计深度和宽度进行挖掘,同时保持管沟两侧的边坡平稳。
2.在挖掘过程中,注意防止破坏周围建筑物和地下管线,必要时采取支护措施。
三、土方回填1.挖掘到设计深度后,开始进行土方回填。
首先将管沟底部进行夯实,用手动压路机或轻型振动器振实管沟底部土层。
2.将挖掘出的土方按照规定堆放在管沟两侧,并进行均匀分布,避免土方集中堆放,以免影响管沟的稳定性。
3.在土方回填过程中,注意将土方夯实,以提高坚实度和稳定性。
可以使用压路机进行夯实作业,夯实次数和重量要根据土方的类型和湿度情况来确定。
4.对于较松散的土方,可以加入适量的填料,如砂土、石灰土等,以提高土方的密实度和稳定性。
5.在土方回填的同时,要注意管沟两侧的边坡的修整和夯实,以保持边坡的稳定性和坡度符合设计要求。
四、检查和验收1.在土方回填完成后,对回填的土方进行检查,确保土方回填的均匀性和夯实度符合设计要求。
2.验收合格后,可进行下一步的工程施工。
以上是消防室外管沟土方回填施工的基本方案。
在具体施工过程中,要根据实际情况进行调整和改进,确保施工安全和质量。
同时,要严格遵守相关的安全操作规程和环保要求,确保施工过程中不对环境造成污染。
土方回填专项施工方案三篇篇一:土方回填专项施工方案一、概况工程概况项目名称:项目建设单位:项目设计单位:项目监理单位:项目施工单位:1.2施工策划1.2.1指导思想:为确保在基坑回填土施工,应遵循两个“万无一失”的原则,即“安全万无一失”,对周围环境“万无一失”。
1.2.2本工程工期紧,施工面积较大,施工难度大。
在充分考虑基坑回土、基础土方平衡、进出道路、保洁、配合等各方面和因素,必须采用最佳的施工方法,合理安排,确保本工程顺利施工至结束。
在基础土方回填开始施工前,提前施工好现场施工道路,在基础承台、基础梁土方回填时预先准备好挖土机行走时所需铺垫的钢板,以保证基础土方回填正常有序顺利进行。
1.3编制依据建筑工程施工质量验收统一标准GB50300—20XX建筑地基基础工程施工质量验收规范GB50202—20XX建筑边坡工程技术规范GB50330-20XX施工现场临时用电安全技术规范JGJ46-20XX建筑施工现场环境与卫生标准JGJ146-20XX施工现场机械设备检查技术标准JGJ160-20XX建筑施工土石方工程安全技术规范JGJ180-20XX建筑基坑支护技术规程JGJ 120-20XX二、施工现场平面布置图及施工道路设计基础土方回填时,项目基地内在东、西、南侧布置6米宽的施工主干道,在回填时基坑内主道路采用4米宽素土基层。
空车便道和候车区采用现场的空旷地,运土通道利用现场的施工道路。
洗车平台配备两台高压洗车水泵。
三、土方回填施工顺序与工艺1、回填顺序:基坑底地坪上清理整平→检验土质→分层铺土→分层碾压密实→检验密实度→修整找平验收2、施工准备(一)技术准备(1)由技术负责人组织,施工、质量、安全及相关人员进行详细交底。
(2)注意收听天气预报,掌握天气变化,合理组织人员施工,做好班前施工准备和班后防雨保护工作。
(3)做好土壤夯实取样试验的准备工作。
(4)测量员测设好分层标高。
(5)灰土应注意覆盖保护,防止雨淋。
室外工程土方回填施工方案一、土方回填工程的背景和意义随着城市建设和基础设施建设的不断推进,土方回填工程已成为建设工程中不可或缺的一部分。
土方回填工程是指在地基施工过程中,将挖掘出来的土壤重新填充到挖掘的坑洞或者其他需要填充土方的地方。
土方回填工程的目的是为了保持地面平整、加固地基、保护地下管线和设施等。
因此,土方回填工程对于保障工程质量、加快工程进度、提高工程效益具有非常重要的意义。
二、土方回填工程的施工准备工作1. 土方回填前的勘察和设计土方回填工程前需进行勘察,确定地面条件、土质、地形等情况,并根据工程需要进行合理设计,确定回填的坑洞的形状、尺寸、填土的类型和厚度等。
2. 土方回填仪器设备的准备土方回填需要使用挖掘机、推土机、压路机等设备,准备这些设备是土方回填工程的首要准备工作。
3. 土方回填工程的人员安排需要配备专业的土方回填施工人员,包括挖掘机操作员、推土机操作员、压路机操作员等,确保土方回填工程的施工人员具备丰富的施工经验和专业技能。
4. 施工方案的编制根据勘察和设计的结果,制定土方回填施工方案,包括施工的时间安排、工艺流程、安全措施、质量要求等。
5. 土方回填工程的安全措施在施工前需对工地进行安全检查,并制定安全操作规程,保障施工过程中的安全。
三、土方回填工程的施工工艺1. 土方回填前的准备工作(1) 清理施工区域的杂物、碎石等杂物,确保施工区域的平整;(2) 设置施工现场标志牌和安全警示标志,避免施工现场存在安全隐患;(3) 对挖掘出来的土方进行筛选和分类,将杂物和大块碎石等进行清理和处理。
2. 土方回填的施工工艺流程(1) 开始回填前,进行坑洞的湿润处理,以增加土方的粘合性;(2) 采用分层回填的方法,先进行回填一层土方,然后进行夯实压实,再继续回填下一层土方,循环进行,直至坑洞回填完毕;(3) 在回填土方的过程中,应及时清理土方表面的积水,防止积水影响土方的密实度和稳定性;(4) 回填的土方要进行夯实和压实,以提高土方的密实度和稳定性;(5) 待土方回填完毕后,进行最后的表面整平和压路。

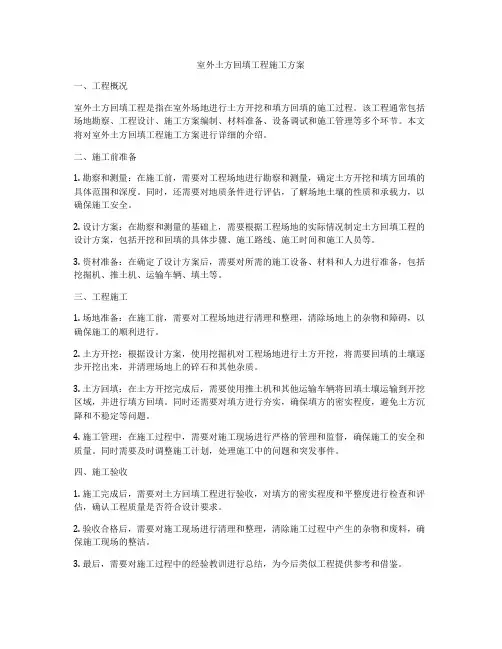

室外土方回填工程施工方案一、工程概况室外土方回填工程是指在室外场地进行土方开挖和填方回填的施工过程。
该工程通常包括场地勘察、工程设计、施工方案编制、材料准备、设备调试和施工管理等多个环节。
本文将对室外土方回填工程施工方案进行详细的介绍。
二、施工前准备1. 勘察和测量:在施工前,需要对工程场地进行勘察和测量,确定土方开挖和填方回填的具体范围和深度。
同时,还需要对地质条件进行评估,了解场地土壤的性质和承载力,以确保施工安全。
2. 设计方案:在勘察和测量的基础上,需要根据工程场地的实际情况制定土方回填工程的设计方案,包括开挖和回填的具体步骤、施工路线、施工时间和施工人员等。
3. 资材准备:在确定了设计方案后,需要对所需的施工设备、材料和人力进行准备,包括挖掘机、推土机、运输车辆、填土等。
三、工程施工1. 场地准备:在施工前,需要对工程场地进行清理和整理,清除场地上的杂物和障碍,以确保施工的顺利进行。
2. 土方开挖:根据设计方案,使用挖掘机对工程场地进行土方开挖,将需要回填的土壤逐步开挖出来,并清理场地上的碎石和其他杂质。
3. 土方回填:在土方开挖完成后,需要使用推土机和其他运输车辆将回填土壤运输到开挖区域,并进行填方回填。
同时还需要对填方进行夯实,确保填方的密实程度,避免土方沉降和不稳定等问题。
4. 施工管理:在施工过程中,需要对施工现场进行严格的管理和监督,确保施工的安全和质量。
同时需要及时调整施工计划,处理施工中的问题和突发事件。
四、施工验收1. 施工完成后,需要对土方回填工程进行验收,对填方的密实程度和平整度进行检查和评估,确认工程质量是否符合设计要求。
2. 验收合格后,需要对施工现场进行清理和整理,清除施工过程中产生的杂物和废料,确保施工现场的整洁。
3. 最后,需要对施工过程中的经验教训进行总结,为今后类似工程提供参考和借鉴。
五、安全保障在室外土方回填工程施工过程中,安全是最重要的一环。
需要对施工现场的安全进行严格的管理和监督,确保施工人员的人身安全和设备的正常运转。
某小区室外土方回填施工方案一、前期准备工作在施工前需要进行细致的前期准备工作,包括土方回填的设计和计算、设备和人员的准备、施工材料的采购等。
具体步骤如下:1.土方回填设计和计算根据小区的地形和要求,进行土方回填的设计和计算。
包括确定回填高度、回填范围,计算回填所需土方的数量和类型等。
2.设备和人员的准备根据土方回填的规模和要求,准备相应的施工设备和人员。
包括挖掘机、装载机、打桩机等机械设备,以及施工人员和监管人员等。
3.施工材料的采购根据设计和计算结果,采购所需的回填土和其他辅助材料。
回填土可以选择合适的土壤、河沙等,确保回填质量。
二、施工步骤及方法土方回填施工主要包括开挖、回填和压实三个过程。
具体步骤如下:1.开挖首先,根据设计和要求,在施工现场进行标志和测量,确定回填的范围和高度。
然后,使用挖掘机进行土方的开挖,确保开挖的平整和垂直度。
2.回填开挖完毕后,进行土方的回填工作。
根据设计和计算,选择合适的土方进行回填。
在回填时,需要注意土方的厚实度和均匀度,确保回填的质量。
3.压实回填完毕后,需要对土方进行压实,以提高土方的密实度和稳定性。
可以使用压路机等设备进行压实,也可以使用人工进行压实。
在压实过程中,需要注意控制回填厚度和均匀性,确保压实质量。
三、施工安全措施在进行土方回填施工时,需要注意施工安全,确保施工人员的安全和施工质量。
具体措施如下:1.施工现场的安全搭建安全围栏,限制施工区域,确保施工现场的安全。
在施工现场设置施工标志,提醒过往行人和车辆注意施工。
2.设备操作的安全进行设备操作前,进行设备的安全检查,确保设备的正常运行。
施工人员需要熟悉设备操作规程,正确操作设备,防止事故的发生。
3.施工过程的安全施工过程中,需严格遵守安全操作规程,禁止抛掷物体、攀爬施工设备等不安全行为。
施工人员需戴好安全帽、工作服等防护用具,保证人员的安全。
四、质量控制和验收在土方回填施工过程中,需要进行质量控制和验收,确保回填质量符合要求。
一、工程概况二、编制依据三、施工部署四、施工准备五、主要施工技术措施六、质量保证措施七、工程质量通病防治措施八、安全文明施工措施九、环保措施一、工程概况本项目工程实施地点位于合肥市滨湖新区,徽州大道与云谷路交口西南角,基地面积202.29亩,项目总建筑面积25.744万平方米。
项目分为7个单体工程,其中一栋地上32层地下1层,高度153米;一栋地上15层地下1层;五栋多层。
本项目涵盖土方、园区道路、室外铺装、水景、围墙、构筑物、小品、各种乔木、灌木、草坪栽植及养护、景观给排水、电气等工程。
本室外工程包含大量的土方回填,外借土方量约为50000方,考虑到填土的高度、沉降及道路、铺装、绿化做法,第一阶段回土时应预留20cm的沉降量,并在土方初步到位整平后挖土机压实。
然后经过一段时间的沉降,余下部分采用小型机械配合人工回填。
1、道路部分:因农行园区内道路设计路线现为施工临时道路,表层已经过混凝土面层硬化处理,农行园区内道路施工前需对所有硬化路面挖除,根据设计标高,运进场外黄粘土进行回填,为防止道路在使用过程中由于基础不牢固而导致路面断裂、下陷等质量问题,土方应分多次回填至路基设计标高,压路机碾压达到93%压实度。
2、铺装景观以及停车位部分:第一阶段回填土至设计标高(机械压实),自然沉降后再进行第二阶段回填(机械压实或自然沉降),需要压实的地方,采用压路机碾压。
3、回填种植土部分:本工程涵盖16110平方米种植土回填(表层土50cm掺拌30%泥炭土)第一阶段回填到基底设计标高下30cm。
经过一段时间的沉降(机械压实及自然沉降总沉降量估计在20cm左右),第二阶段回填种植土至设计底标高上10cm(自然沉降量),再对第二阶段种植土进行改良。
4、为加快施工进度及避免在回土过程中损坏管道,场区大面积回填土及挖土工作应在室外排水工程施工前基本完成。
排水管道、窨井、围墙基础、水电、通信配套及园区岗亭等应在土方工作初步完成以后施工,这部分的管沟开挖及回填因现场条件的限制,用机械配合人工的办法,以提高效率,加快施工进度。
外借土方回填施工方案1. 引言土方回填是工程建设中一个重要的环节,尤其是在土地平整以及基础设施建设过程中。
然而,在一些特殊情况下,工程建设需要外借土方,这就需要施工方制定合理的外借土方回填施工方案来确保工程的顺利进行。
本文将介绍一种较为常见的外借土方回填施工方案及其实施方法。
2. 外借土方回填施工方案概述外借土方回填施工方案主要包括以下几个步骤:2.1 留存足够数量的外借土方在外借土方回填施工前,首先需要保证有足够的外借土方储备。
通过与土地供应部门或者其他工程建设方沟通,确认能够获得适量的外借土方,以满足回填的需求。
2.2 土方回填区域的准备在确定了外借土方的供应后,需要对土方回填区域进行准备工作。
包括清理回填区域表面的杂物,确保回填区域的平整度,以及设置需要的标志和警示牌。
2.3 外借土方的调运和储存外借土方会通过运输工具(如卡车、挖掘机等)从供应地运输到施工现场。
在运输过程中,需要确保外借土方不受污染和粉化。
同时,在施工现场需要合理储存外借土方,避免不必要的浪费。
2.4 外借土方回填的施工方法外借土方回填的施工方法与普通土方回填相似,需要根据回填区域的具体情况进行调整。
一般而言,可以采用挖掘机和推土机等机械设备进行土方的回填和压实工作。
在工作过程中,需要注意土方的均匀分布和合理压实,确保回填的稳定性和承载力。
2.5 施工过程中的监测与控制在外借土方回填施工过程中,需要定期监测回填区域的稳定性和压实程度,确保施工质量。
同时,根据需要进行必要的控制措施,如添加固化物质等,以增强回填土方的稳定性和耐久性。
3. 外借土方回填施工方案实施方法3.1 施工流程和时间安排根据外借土方回填施工方案的要求,制定施工流程和时间安排。
明确各个步骤的顺序和时间节点,以便合理安排施工进度。
3.2 施工人员的培训和操作在施工前,需要对施工人员进行培训,让其了解外借土方回填施工方案的各个步骤和要求。
同时,提供必要的工具和设备,确保施工人员能够熟练操作和掌握施工过程中的安全技巧。
地下室外墙回填土施工方案地下室是建筑物的重要部分,正常使用的地下室需要保证结构的稳定和防水效果。
其中地下室外墙回填土施工是地下室设计的重要环节之一,以下是一个1200字以上的地下室外墙回填土施工方案。
一、施工前准备1.完成地下室外墙防水层施工:地下室外墙回填土施工前,必须确保地下室外墙防水层施工完好,防止水分渗入地下室。
2.清理施工区域:将施工区域内的杂物、垃圾等清理干净,确保施工区域干净整洁。
3.准备施工材料和设备:准备好所需的回填土、水泥、石灰等施工材料,并确保施工设备齐全,如挖土机、履带推土机等。
4.现场勘测:对施工区域进行现场勘测,了解地下室外墙的土壤条件、地貌状况等,以便合理选择和使用回填土。
二、施工步骤1.开挖土方:按照设计要求,采用挖土机或履带推土机对地下室外墙周围进行开挖,形成回填土槽。
2.清理回填土槽:将挖掘出的土方进行清理,除去杂物、石块等,确保回填土槽内平整。
3.植物防护:在地下室外墙回填土施工之前,需要对周边的植物进行保护,避免施工过程中造成损害。
4.回填土处理:回填土应根据工程设计要求进行处理,控制含水率、固结指标等。
5. 回填土层次:根据设计要求,按照层次进行回填土施工。
通常情况下,将回填土按照50cm的分层进行施工,每层均需进行固结和加压。
6.固结与加压:回填土施工完成后,应进行固结和加压处理。
固结可采用机械碾压等方式,加压则可以通过浇注水泥浆等方式来实施。
7.填土平整:回填土施工完成后,应进行整体的平整处理,确保整个回填土层面平整、紧密。
8.后续处理:在地下室外墙回填土施工完成后,应根据具体情况决定是否需要进行围护墙、排水系统等的施工建设。
三、施工注意事项1.土方处理:回填土应选择夹层土,防止灰尘等物质渗入地下室。
2.控制含水率:回填土中的含水率应控制在合理范围内,过高的含水率会影响固结效果。
3.施工层次:回填土施工应按照层次进行,每层固结和加压处理后才能进行下一层的施工。
室外回填土施工方案室外回填土施工方案一、施工目的:室外回填土是指对建筑施工期间因土方开挖、管网敷设、基础回填等工序所造成的地面恢复工程,主要是为了保证回填土的均匀性、紧实性,进而达到地面平整度和稳定性的要求。
二、施工前提:1.掌握和准备好回填土的性质和材料要求。
2.协调好与其他工序的关系,确保施工顺利进行。
3.获得相关试验报告和技术要求,确保施工的质量。
三、施工流程:1.回填区域的清理:首先对回填区域进行清理,清除杂物、石块、土质等。
2.地表处理:地表处理是指对回填区域的地表进行处理,使地表平整、无坑洼,以便于施工。
3.回填土的引入:将符合要求的回填土运输至回填区域。
4.回填土的均匀分布:将回填土均匀分布在回填区域内,确保回填土的均匀性。
5.回填土的压实:利用专用的压实设备或人工进行压实,提高回填土的紧实性和稳定性。
6.地表处理的完善:对回填后的地表进行处理,使其与周围地面无明显的变化。
四、施工要点和注意事项:1.施工现场的管线保护:在进行回填土施工时,要注意保护好已铺设好的管线,避免对其造成损坏。
2.回填土的压实程度:要根据相关技术要求,对回填土进行适当的压实,以保证其紧实性和稳定性。
3.地表处理的平整度:回填后的地表要保持平整,不得有明显的坑洼,以满足相关设计要求。
4.施工工具和设备的选择:要选择合适的工具和设备进行回填土施工,以提高施工效率和质量。
5.施工人员的安全防护:施工人员要佩戴好个人防护装备,遵守安全操作规程,确保施工过程的安全。
五、质量验收标准:1.回填土的均匀性:回填土的均匀分布度应达到设计要求,不得有明显的不均匀现象。
2.地表平整度:回填后的地表应平整、无明显的坑洼,不得影响后续工程的进行。
3.回填土的紧实度:回填土经过压实后应具备较高的紧实性和稳定性。
4.施工过程的安全:施工过程中未发生安全事故。
六、施工中常见问题及解决方法:1.回填土不均匀:可能是由于回填土未充分搅拌或分布不均匀,解决方法可以是增加搅拌时间、重新分布回填土。
室外土方回填施工方案1. 引言室外土方回填施工是土木工程建设过程中关键的一环,对于地面平整度和工程质量的保证至关重要。
本文档旨在介绍室外土方回填施工方案,包括回填土材料的选取、回填方式及施工步骤等内容,以确保施工质量和工程安全。
2. 回填土材料选取回填土材料的选取应满足以下要求:•经过工程师认可的稳定材料;•具有较好的承载力和排水性能;•符合相关环境保护标准。
常见的回填土材料包括砂土、黏土和砾石等。
在选取回填土材料时,应根据实地勘察和工程要求来确定最合适的材料类型和配比比例。
3. 回填方式根据回填土材料的性质和施工现场条件,可采用以下几种回填方式:3.1 按层回填法按层回填法是将回填土分为若干层,每层回填后进行压实处理。
此方式适用于较大的土方回填工程,能够有效控制土方的压实度和工程质量。
3.2 均质回填法均质回填法是将回填土和原有土地进行混合,使其形成一致的土体,然后进行压实处理。
此方式适用于有限的土方回填工程,能够较好地平整土地表面。
3.3 层状回填法层状回填法是将回填土分成若干个独立的层,每层回填后压实处理,以形成稳定的土体。
此方式适用于较小规模的土方回填工程,能够提高整体的稳定性和承载能力。
4. 施工步骤4.1 土方开挖在进行土方回填施工之前,首先需要进行土方开挖。
通过使用挖掘机等工具进行开挖,根据设计要求和勘察结果,控制开挖的深度和形状。
4.2 回填土材料运输和堆放将回填土材料运输到施工现场,并按照实际情况进行堆放。
堆放过程中要控制土方的均匀性和质量,并确保堆放场地的安全性。
4.3 回填土的压实根据回填方式选择相应的压实方法。
可以采用机械振动压实、人工夯实等方式,以提高回填土的密实度和承载能力。
4.4 土面的整平和养护回填土压实完成后,对土面进行整平处理,以满足设计要求。
在整平后进行养护工作,如浇水或覆盖保护层,保持土体湿润及防止干裂。
5. 施工安全措施在进行室外土方回填施工时,应严格遵守相关安全规定,并采取必要的安全措施,包括:•工人佩戴安全帽、防护鞋等劳动保护用品;•合理安排施工人员和机械设备的作业区域;•注意施工现场的通风和消防安全等。
住宅楼室外土方回填工程施工方案住宅楼室外土方回填工程是指在住宅楼建设过程中,对挖掘出来的土方进行回填的工程。
该工程的主要目的是保证住宅楼建筑的稳定性和安全性,同时也考虑到美化环境,提高居住质量的要求。
下面是一个关于住宅楼室外土方回填工程施工方案的详细介绍。
一、工程概述住宅楼室外土方回填工程是住宅楼建设工程的重要组成部分,目的是回填挖掘出来的土方,保证楼体结构的稳定性和安全性。
回填土方必须符合设计要求,土方均匀,密实,以确保楼体的承重能力。
同时,回填土方还需考虑到排水要求,避免因水分积聚而导致楼体变形或破坏。
二、施工前准备1.施工前需进行现场勘测,确定土方回填的范围和土方数量,并进行相关记录。
2.准备好回填土方和相应的填充材料,如砂、石子等。
3.准备好施工机械设备,如挖掘机、装载机、压路机等。
4.指定专人负责施工现场的协调和安全施工。
三、施工工艺流程1.清理现场:将施工现场清理干净,清除杂物和残留物,确保施工面干净整洁。
2.挖掘土方:根据设计要求和勘测结果,使用挖掘机进行土方的挖掘,并将挖掘出的土方储存到指定区域。
3.土方的整理和加固:对挖掘出的土方进行整理,移除松散的土壤和杂质,然后进行适度的加固,以确保填方均匀致密。
4.填充材料的铺设:根据设计要求,将填充材料如砂、石子均匀地铺设在土方上,并利用装载机进行压实,确保填充材料的密实度和平整度。
5.土方的回填:将挖掘出的土方重新回填至原来的位置,填方要求均匀、平整,利用装载机进行压实,以确保回填土方的密实度。
6.土方的加固:对回填土方进行适度的加固,使用压路机进行压实。
7.施工质量的检查和验收:对土方回填工程进行质量检查和验收,确保符合设计要求和施工规范。
四、施工安全措施1.在施工现场设置明显的安全警示标志,保持施工区域通畅。
2.挖掘机和装载机的操作人员必须持有合法的操作证书,并严格遵守操作规程。
3.挖掘机和装载机的操作人员必须戴好安全帽和安全防护装备,严禁酒后操作。
室外土方回填施工方案本文介绍了一个小区室外土方回填施工方案。
工程概况包括回填土方面积和高度。
施工部署原则是安全和质量管理为重点,采取有效的技术措施,合理安排施工工期,力求多、快、好、省地完成工程施工任务。
施工顺序按照区域和土方回填范围分层回填进行,并要求土方回填作业必须连续进行。
质量目标包括建筑地基基础工程施工质量验收规范、安全防范工程技术规范等。
劳动组织计划配备普工40人/班和技工15人/班。
施工段划分未提及。
本工程现场内的土方回填和地下车库顶板上的土方回填被划分为四个区域,分别是第一区域、第二区域、第三区域和第四区域。
具体区域划分可参考施工段划分示意图,并按照甲方的要求进行回填顺序。
施工准备的第一步是材料准备。
所有用于回填的土料必须符合强度和稳定性的要求。
本工程回填土料全部采用粘土,并通过自卸车运送到土方回填区域进行回填。
禁止使用淤泥、膨胀性土或有机质含量大于5%的土以及建筑垃圾进行回填。
回填土不得含有石块、碎砖、灰渣或有机质。
在进行素土回填前,必须进行干密度试验,以确保最小干密度符合设计和施工规范要求,压实系数为0.94.土方回填的土料含水量必须严格控制,并在施工前进行检验。
施工准备的第二步是机具准备。
主要施工机具包括自卸汽车、推土机、装载机、挖土机和水准仪。
各机具的规格、数量和用途详见表格。
其中,自卸汽车用于土方运输,推土机和装载机用于场内平整,挖土机用于场内运土,水准仪用于要求甲方配备专人放线员。
施工准备的第三步是施工条件准备。
首先,必须清除场地内垃圾、杂物,排除场地内积水,并通过甲方和监理对地下车库顶板的防水层、保护层和滤水层进行检查验收,要求车库顶板的试水合格,并已办好各项隐检手续。
其次,必须测量好场地标高控制线,并在明显部位做好水平标志,如在地下车库坡道墙、通风井墙和主楼墙上,并根据每层填土厚度画出水平控制线。
再次,必须确定好土方回填机械和外购土方车辆进场时的行走路线,必要时要进行加固加宽等准备工作,同时还必须编制好专项施工方案。
室外土方回填施工方案-CAL-FENGHAI-(2020YEAR-YICAI)_JINGBIAN**小区室外土方回填施工方案2.工程概况本工程回填土方3万多平方米,±相对于绝对标高回填。
考虑现场实际情况及现场的3.施工部署施工部署原则本工程土方回填根据质量目标及施工特点,为满足施工工期要求,必须合理解决好质量与工期的矛盾,以安全、质量管理为重点,严格把关,并且采取有效的技术措施,合理安排施工工期,力求多、快、好、省地完成工程施工任务。
施工部署及施工顺序本工程现场内土方回填及地下车库顶板上土方回填总的施工部署为按区域、按土方回填范围分层回填的施工顺序进行,为适应主体结构施工,为满足建筑物回填需要;要求土方回填作业必须连续进行。
土方回填采取如下方案进行,即外购土方运至回填区域集中堆放后,地下车库第一层顶板土方回填采用人工回填,人工平整,机械推压,场地部位及第二层土方回填,采用装载机配合推土机运送到土方回填部位,装载机平整。
施工顺序:场地内垃圾、杂物清理→场地内方格网测量→地下车库顶板上第一层土方人工回填→找平、推压→地下车库顶板上第二层以上土方机械回填→找平、推压→建筑物周边5m范围内人工回填→找平、推压→检查、验收。
质量目标本工程质量目标:一次交验合格。
劳动组织本工程现场内土方回填及地下车库顶板上土方回填采用机械回填结合人工回填的施工方法,计划配备:普工40人/班;技工15人/班。
施工段划分本工程现场内土方回填及地下车库顶板上土方回填划分为4个区域;第一区域;第二区域;第三区域为商业配套;第四区域,详见施工段划分示意图,可按甲方要求的先后顺序回填。
4.施工准备材料准备本工程现场内土方回填及地下车库顶板上土方回填的土料必须符合要求,必须保证填方的强度和稳定性,本工程回填土料全部采用粘土,通过自卸车运送到土方回填区域进行土方回填,严禁选用淤泥、膨胀性土或有机质含量大于5%的土及建筑垃圾进行回填,回填土不得含有石块、碎砖,灰渣及有机质,素土回填前,必须先做干密度试验,最小干密度符合设计和施工规范要求,压实系数。
要求土方回填的土料必须严格控制含水量,施工前应检验。
机具准备施工条件准备场内土方回填及地下车库顶板上土方回填前,必须清除场地内垃圾、杂物,排除场地内积水,并通过甲方、监理对地下车库顶板的防水层、保护层、滤水层等进行检查验收,要求车库顶板的试水合格,已办好各项隐检手续。
场内土方回填及地下车库顶板上土方回填前,必须测量好场地标高控制线,并在明显部位做好水平标志,如在地下车库坡道墙、通风井墙、主楼墙上,并根据每层填土厚度画出水平控制线。
必须确定好土方回填机械、外购土方车辆进场时行走路线,必须事先经过检查,必要时要进行加固加宽等准备工作,同时还必须编制好专项施工方案。
施工用具、机械设备已进场配备齐全,并经调试、维修试用,满足施工要求,场地内各种障碍物已清除干净,具备土方回填条件。
土方回填前必须根据工程特点、填方土料种类、密实度要求、施工条件等,合理确定填方土料含水量控制范围、虚铺厚度和压实遍数等参数。
土方回填前,先按8m间距做好方格网控制桩,用水准仪将回填土水平控制标高测量在控制桩上,以控制土方回填厚度。
确定好土方机械、车辆的行走路线,对建筑物四周范围内,不得采用机械回填,必须采用人工进行回填。
土方回填前,由工程部向分包作业班组、质检员、安全员进行详细的安全、技术交底,将回填区域划分、根据碾压试验确定的压实参数、施工方法等问题交代清楚。
技术准备组织施工技术人员熟悉仔细审查图纸,了解设计意图,清楚各构件、部位的尺寸关系,了解回填土的流水组织程序。
并进行施工图审查及专业校核,对施工人员进行详细明确的交底,做到人人心中有数。
学习有关的规范、规程,编制施工方案并进行方案交底,明确回填土施工过程中应注意的事项。
项目技术部门编制专项回填土方案,组织相关人员对方案进行讨论和交底。
现场各区域责任工程师,必须对土方回填施工操作班组进行书面和口头交底,明确操作中的技术要求和质量控制标准和措施。
回填前,分包队伍管理层必须向其操作层进行方案、措施交底。
在施工前,必须认真查阅图纸、方案、相关安全质量规范,了解掌握回填土的施工工艺,按施工方案和技术规程对操作者进行技术安全交底,并下达具有可操作性、可实施的技术交底书。
回填前,必须完成地下车库顶板防水层验收,并及时办理隐、预检签证手续。
认真做好材料进场验收检验工作,复查材料材质证明及材料进场存储工作。
做好回填土施工的技术资料和施工过程中的检验记录,并及时收集和整理上述资料,以保证技术资料的及时、准确、完整。
标准击实试验土方回填料确定后,项目部质检员、取样试验员邀请监理工程师共同在回填料场进行取样,抽取的土样必须具有代表性,土样抽取后送试验单位做标准击实试验,确定最优含水率下的最大干密度。
人员准备场内土方回填及地下车库顶板上土方回填,现场配备专职责任工程师2名负责整个工程的土方回填工作,设质量检查员1名;材料员1名;值班电工2名;机械工6名;操作工人50名。
5.主要施工技术措施施工工艺场地内垃圾、杂物清理→地下车库顶板防水层验收、标高测量→外购土方进场、检验土质→分层铺土、机械平整及人工耙平→机械压实及人工配合机械密实→修整找平验收。
操作工艺场地内垃圾、杂物清理场内土方回填及地下车库顶板上土方回填前,必须将场地上土方回填区域的垃圾、杂物清除干净。
地下车库顶板防水层验收、标高测量场内土方回填及地下车库顶板上土方回填前,必须通过项目质量检查工程师检查,并及时会同甲方、监理对地下车库顶板的防水层进行检查验收,地下车库顶板试水必须符合要求,并办好各项隐检签证手续。
必须回填甲方、监理对场地标高进行测量。
外购土方进场、检验土质外购土方进场、检验土质必须检验回填土的质量有无杂物。
粒径是否符合规定,以及回填土的含水量是否在控制的范围内;如含水量偏高,可采用翻松、晾晒或均匀掺入干土等措施;如遇回填土的含水量偏低,可采用预先洒水湿润、增加压实遍数等措施。
分层铺土、机械平整及人工耙平本工程场内土方回填及地下车库顶板上土方回填均采用自卸汽车外购运送到场地回填土区域附近,集中堆放,回填时采用挖掘机、推土机与装载机配合进行场地及地下车库顶板上土方回填大面积土方回填,要求边回填土方边采用装载机进行平整。
地下车库坡道、风井、主楼周边5m范围内土方回填时,用手推车运送至各个回填部位,采用人工铺摊,并随之耙平。
要求土方回填无能是机械回填还是人工回填,土方回填的表平整度都必须控制在±50mm内。
要求在土方回填过程中,必须在人工回填与机械回填交接处、土方回填区域与区域交接处,自然地面与场地土方回填交接处均按《建筑地基基础工程施工质量验收规范》(GB50202-2002)及《建筑安装工程分项工程施工工艺规程》工艺标准要求进行,必须在交接处边缘回填成阶梯形,以保持填方的稳定。
当在主楼周边土方回填时,必须先回填墙根部或管道部位及易碰撞部位的土,采用人工推压的方法,对墙根部或管道部位及易碰撞部位均以起到保护作用。
要求填土必须分层铺摊,每层铺土厚度必须根据土质、密实度要求和机具性能确定;当采用推土机机碾压时,铺土厚度为250~300mm,自然顺平。
修整、找平、验收填土全部完成后,应进行表面拉线找平,凡是超过标准高程的地方,应及时依线铲平;凡是低于标准高程的地方,应补土推压。
雨期施工雨期施工期间场地内及地下车库顶板的土方回填,必须连续进行尽快完成;工作面不宜过大,必须分层分段逐片进行,特殊部位的土方回填,应尽量在雨期前完成。
雨期施工时,必须有防雨、避雨措施,正确编制雨期施工方案,必须采取措施防止地面水流入坡道或地下室内。
加强对天气的监测,了解当天的天气预报。
做到雨天停止回填土施工并采取如下措施:必须保证场地内排水畅通,配备足够的排水设施;在雨水来临之前,及时压完已填土层,并将表面压光,做一定的(约1~3%)坡势,在场地两端挖临时集水坑,雨水来临时,将场地内的雨水及时导入集水坑,通过场地排水大管道抽排至三级沉淀池流入市政排水管道。
6.质量保证措施完成每层回填土方后必须有专业试验人员测定干土密度、检验密实度,符合要求方可回填上层土,试验报告必须注明土料种类,要求干土质量密度、试验日期、试验结论与试验人员签字。
未达到规定要求的回填土必须挖出重填,保证合格,并及时提供复验结果。
回填土方遇雨时,必须有遮盖措施,以防土方被水浸泡,严禁施工用水向土方回填区域回渗,潮湿土方必须挖出重填;对干回填干土料要求在推压前适当洒水润湿。
回填前必须清理场区内所有垃圾杂物与积水,确保回填土内无有机杂质、垃圾与过大粒径土粒。
土方回填前,必须确保结构和防水保护层混凝土有足够的强度防止结构损坏。
回填土必须按规定分层夯压密实。
回填土施工时,严格执行留接槎的规定。
当场区内土方回填标高不同时,必须做成阶梯形,上下层土方回填接槎距离不得小于500mm,接槎的槎子应垂直切齐。
要求土方回填的虚铺土厚度和压实或推压遍数必须符合相关规定,不准漏夯、少夯。
回填土表面偏差必须严格控制,必须认真检查回填土表面的标高及平整度。
施工前,必须做好安全技术交底工作,施工中加强质量过程控制,严格控制土方回填的虚铺厚度,严格控制土方含水率、土方回填压实、标高、压实程度等质量因严格控制回填土含水量,避免回填土过干夯压不实,或回填土太湿出现夯压不密实,呈“橡皮土”现象,如出现“橡皮土”必须将此土挖出,重新换好土夯压密实。
考虑场地土方回填的沉降量,要求回填土表面标高宜预留20mm左右沉降量(回填土总厚度的%,表面拉线按规定进行找平。
并在施工中,认真执行规范的有关规定,并要严格检查,发现问题及时纠正。
必须及时完成回填土的有关施工资料的收集工作。
7.工程质量通病防治措施未按要求测定土的干土质量密度:回填土每层都必须测定推压后的干土质量密度,符合设计要求后,才能铺摊上层土,要求试验报告要注明土料种类,试验日期、试验结论及试验人员签字。
未达到设计要求的部位,必须有处理方法和复验结果。
回填土下沉:因虚铺土超过规定厚度或夯、压实遍数不够,甚至漏夯、漏压,场地清理不干净、存在垃圾、杂物,所以造成回填土下沉。
为此,要求在施工中,必须认真严格执行规范中的有关规定,严格执行过程控制检查,发现问题及时纠正。
回填土碾压不密实:按所选的压实机械性能,通过试验确定含水量在控制范围内;每层铺土厚度、压实遍数、机械行驶速度应符合规定;严格进行水平分层回填、压(夯)实;加强现场检验,以达到要求的密实度。
如土不合要求,土料含水量过大,可翻松、晾晒、风干或掺入干土重新压实;含水量过小或碾压机械能量过小,可增加压实遍数或使用大功率压实机械碾压。
如回填土太湿同样夯不密实呈“橡皮土”现象,应将“橡皮土”挖出,重新换好土再碾压密实。
