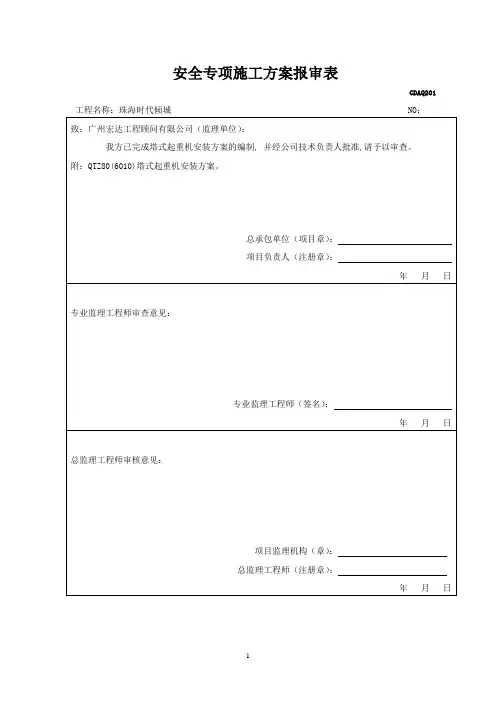

安全专项施工方案报审表GDAQ201 工程名称:珠海时代倾城 NO:GDAQ21102 QTZ80(6010)塔式起重机专项工程安全安装施工方案工程名称:珠海时代倾城专业承包单位:八冶建设集团有限公司珠海分公司(公章)编制人:年月日审核人:年月日审批人:年月日(企业技术负责人)总承包单位:年月日(公章)总承包单位审核人:年月日总承包单位审批人:年月日塔吊安装方案QTZ80(6010)工程名称:珠海时代倾城工程地点:珠海市斗门区白蕉路东侧使用单位:吴川市建筑安装工程有限公司编制单位:八冶建设集团有限公司珠海分公司编制人:目录一、工程概况二、准备工作三、安装方法及步骤四、项目方法及步骤五、安全注意事项六、塔吊安拆过程中的劳动防护用品的配置和使用七、环境/职业健康安全管理措施八、操作人员的配置与分工九、塔机安装完毕后的检查和试运转十、塔机的附着十一、使用中的安全措施与操作十二、塔机群施工安全措施十三、汽车吊安全操作规程十四、编制依据一、工程概况1、珠海·时代倾城二标段位于珠海市斗门区白蕉镇白蕉路东侧,总建筑面积约86780平方米的主体及粗装工程。
时代倾城二标段拟建1栋31层、4栋33层商住宅楼, 2栋商业组成, 建筑高度分别为93.00米、98.80米、12.00米, 设地下室1层。
建筑的安全等级为二级,结构形式采用框剪结构,基础采用预应力管桩基础。
根据工程需要,该工程在位置安装一台由广州五羊建设机械有限公司生产的QTZ80(6010)型塔式起重机。
安装单位为:八冶建设集团有限公司珠海分公司,该塔吊臂长__60_ m,起重量为6~1.3T,独立高度 45m,附着后最大高度为 150 m。
(塔机安装位置见附表1、2)塔机主要技术参数见下表:2、基础要求:(1)基础参照厂家说明书的参数与标准制作,祥见基础施工方案与验收。
(2)混凝土基础强度等级不低于C35。
(3)混凝土基础表面应校正水平,表面允许偏差小于1/1000。
建筑起重机械设备安装工程专项施工方案一、编制依据:1.3.1、现场施工平面布置图和施工组织设计;1.3.2、《QTZPT6010塔式起重机使用说明书》1.3.3、《特种设备安全监察条例》1.3.4、《塔式起重机安全规程》1.3.5、《钢结构工程施工质量验收规范》1.3.6、《起重设备常用数据手册》1.3.7、《重型设备吊装手册》1.3.8、《建筑施工高处作业安全技术规范》1.3.9、《建筑机械使用安全技术规程》1.3.10、《施工现场临时用电安全技术规范》二、工程概况工程名称:万荣商务中心建设单位:金源百荣投资有限公司施工单位:湛江市第四建筑工程有限公司本工程位于大学南路与芦庄路交汇处。
三、塔机概况3.1、塔吊构造QTZPT6010塔机由新乡克瑞重型机械科技股份有限公司制造,它由金属结构、机械、电气及液压顶升装置四大部分组成。
金属结构部分主要包括:固定脚、塔身、顶升套架、回转平台、塔头、平衡臂、起重臂等;机械部分主要包括:起升机构、小车变幅机构、回转机构等组成;电气部分主要包括:开关柜、电阻器、操作台及安全保护装置;液压顶升系统主要包括:油箱、径向柱塞泵、安全阀、换向阀、高低压限压阀、平衡阀、液压油缸及等组成。
3.2.1、QTZPT6010塔吊起重性能表四、施工项目组织机构及职责4.1施工项目部组织机构根据施工合同或协议的要求、对塔机安装、运输、拆卸全过程进行管理和监控,确保质量目标、工期目标的实现,确定如下组织机构,并明确分工职责:项目部组织机构图(一)2.2施工人员职责分工五、机具安排机械:利用25 吨汽车吊完成塔机安装任务。
工具:手锤2把、8镑大锤1把、克丝钳1把、30m棕绳1根、撬棍2根、吊装用钢丝绳4根、塔机安装专用扳手1套、450mm扳手1把。
六、安装条件1、了解现场布局,清理障碍物。
2、参与安装塔机的指挥员、技术人员、司机、电工、修理工等必须经过培训,持证上岗,严格按使用说明书的要求安装。
建设工程起重机械安装拆卸施工方案机械名称:塔式起重机工程名称:金盘花园工程地址:海口市金盘工业开发区型号:QTZ6010 QTZ63使用单位(章):施工方案编制与审核会签安装单位(章)监理单位(章)编制人(签名)日期:项目总监(签名)日期:技术负责人审批(签名)日期:使用单位技术负责人(签名)日期:目录一、工程概况 (2)二、塔机部件重量及最大外形尺寸 (2)三、塔机安装前的准备工作 (4)四、施工作业的安全技术措施 (5)五、塔机安装人员组织及岗位职责与施工设备、机具 (6)六、塔机的安装程序 (7)七、塔机的顶升加节 (10)八、塔机附墙 (12)九、塔机拆除 (14)十、自检工作 (14)十一、安装作业工期 (14)十二、应急措施: (14)塔吊安装方案一、工程概况:由海南第六建设工程公司公司承建的金盘花园项目,位于:海口市金盘工业开发区,建设三横路中段东侧,本工程由2栋塔楼和地下室组成;地上30层,地下2层,其中地上1-3层为商业楼。
项目总建筑面积47418.56m2;其中地下建筑面积14610.60m2,地上建筑面积32807.96m2。
建筑高度99.90m。
本工程计划安装京龙QTZ6010外爬塔吊 1 台;安装京龙QTZ63外爬塔吊 1 台。
QTZ6010塔吊独立式最大起升高度为 45 m,QTZ63塔吊独立式最大起升高度为 40 m,,附着式最大起升高度150米,塔吊首次安装高度为 25 米,塔吊最大起重量为 3 t,最大幅度起重量为 1 t,起重臂最大幅度为60 m。
由于两台塔机的安装工艺完全相同,现以QTZ6010型塔机为例详细阐述安装过程。
二、塔机部件最大外形尺寸及重量名称最低吊装高度m 重量 (kg) 备注基础节0.3 140*4过渡节 3.1 985标准节8.7 985*2套架15.3 4000下支座10 1590回转支承10 300上支座10 1150回转机构10 300*2回转塔身12.2 911司机室12.2 350塔帽19 1600平衡臂13 2090平衡拉杆13 310起升机构13 1900两块平衡重16.5 2850*2吊臂13.5 4985 56m 4595 50m4060 44m 吊臂拉杆1168小车225变幅机构350剩余的配重16.5 2850*2+1500*2 56m 2850*2+1500 50m 2850*2 44m三、塔机安装前的准备工作:1)施工现场必须在塔机安装前将运输的道路和安装场地平整、夯实,并留有足够的空间。
6010安装拆卸方案解析目录一、编制依据二、工程概况三、塔机概况四、安装前准备五、安装工具准备六、安装程序七、安装作业过程中安全措施和注意事项八、安全措施十、塔机安装完毕后的检查和试运转十一、塔机顶升十二、使用中的安全措施与操作十三、拆卸前准备工作十四、拆卸汽车吊和运输车的准备十五、拆卸程序十六、安全注意事项十七、塔吊拆卸过程中的劳动防护用品的配置和使用十八、塔吊拆卸过程中的环境保护十九、附塔机示意图附件一、起重吊装“十不吊”附件二、塔式起重机安装操作规程塔吊安装拆卸专项方案一、编制依据1.1《质量环境职业健康安全管理手册与体系程序》1.2《起重机械安全规程》GB6067-851.3《起重设备安装工程施工及验收规范》GB50278-981.4《塔式起重机技术条件》 GB/T9462-19991.5《塔式起重机检验规则》 GB10057-881.6《建筑机械使用安全技术规程》JGJ33-20011.7《QTZ80塔式起重机使用说明书》1.8 公司重大危险因素清单/环境因素管理方案、控制程序1.9 公司及其他单位以往发生的事故经验教训1.10《建筑桩基技术规范》JGJ 94-94二、工程概况工程名称:虎门万科城(四区)102-113号住宅楼、132号垃圾房及138号地下室工程地址:东莞市虎门镇大宁社区长德路123号使用单位:中天集团有限公司监理单位:东莞市鸿业工程建设监理有限公司安装位置:该塔吊初次安装米,可利用 250KN汽车吊进行安装。
安装位置附近无高压电线。
三、塔机概况1.1 设备信息设备名称: 塔式起重机设备型号:QTZ80(TC6010-6)设备制造商: 长沙中联重工科技发展股份有限公司设备出厂编号:设备出厂日期:设备登记证编号:设备自编号 :1.2 设备性能参数公称起重力矩: 800KN·m额定载重: 60 KN基本臂最大幅度:60米检测(提升)高度:40.5米附着最大起升高度:220米四、安装前的准备4.1塔吊安装前的检查验收1)安装前检查基础表面的水平面度,基础表面应经过二次找平至水平面度1/1000;砼强度应达到设计强度的75%以上(留置砼标养试块),验收合格后方可进行下一步施工。
一、工程概况该工程位于该工程主建建筑为框架结构,根据施工生产的需要施工平面图二、安装现场环境条件及安装位置平面图和立面图1. 安装现场条件(详见图1)安装现场宽敞,能容纳移动式汽车吊自由进出作业。
2. 基础和附着装置的设置详图(详见图2)3. 电源的设置(详见图1)4. 安装位置平面图和立面图(详见图1、图2)塔基中心线距建序号建筑物宽度a 建筑物长度b 塔机截面c筑物d尺寸三、QTZ80塔机基本技术参数1、额定起重力矩800KN.m2、最大额定起重量6t3、有效工作幅度60m4、最大幅度额定起重量 1.0t5、起升速度80/40m/min;40/20m/min6、变幅速度20/40m/min7、回转速度0.62r/min四、方案编制依据国家标准GB/9462塔式起重机技术条件GB/5144塔式起重机安全规程GB6067起重机械安全规程GB5082起重吊运指挥信号GB5972起重机械用钢丝绳检验和报废实用规范五、基础施工塔机的现场定位由机械用方会同厂技术人员根据现场实际施工需要和塔机的安装实用规范规定,方便塔机进出场及安装拆卸。
1、本机采用钢筋混凝土固定基础,根据地质报告,地质承载力大于2KG/CM2平方及塔机基础施工图施工,能满足塔机基础设计要求(技术要求见基础图)2、主要吊装部件的质量(见附表1)3、吊点位置部件名称吊点尺寸(mm)起重臂前吊点43095后吊点13885平衡臂10750六、施工队伍和设备选用姓名岗位特种作业操作资格证证书编号1、施工人员配置:2、安装辅助设备的型号及性能:(见附表2)3、吊索具和专用工具(见附表3)七、安装工艺程序1、主要施工方法及工作要求:(1)安装前准备,清点零部件,做好清点手续。
(2)工地调查。
(3)基础复查:水平仪测出水平误差,钢卷尺量出地脚螺栓位置误差。
2、底架安装工艺用QY50T汽车吊将已组装在一起的基础节置于混凝土上,找正后用螺母紧固地脚螺栓,将基础节紧固牢靠;用水平仪测平,四各支座水平平面度≤1.5mm。
建筑起重机械设备安装工程专项施工方案、编制依据:1.3.1、现场施工平面布置图和施工组织设计;1.3.2、《QTZPT6010塔式起重机使用说明书》133、《特种设备安全监察条例》1.3.4、《塔式起重机安全规程》1.3.5、《钢结构工程施工质量验收规范》1.3.6、《起重设备常用数据手册》1.3.7、《重型设备吊装手册》1.3.8、《建筑施工高处作业安全技术规范》1.3.9、《建筑机械使用安全技术规程》1.3.10、《施工现场临时用电安全技术规范》、工程概况|工程名称:万荣商务中心建设单位:金源百荣投资有限公司施工单位:湛江市第四建筑工程有限公司本工程位于大学南路与芦庄路交汇处。
三、塔机概况3.1、塔吊构造QTZPT6010塔机由新乡克瑞重型机械科技股份有限公司制造,它由金属结构、机械、电气及液压顶升装置四大部分组成。
金属结构部分主要包括:固定脚、塔身、顶升套架、回转平台、塔头、平衡臂、起重臂等;机械部分主要包括:起升机构、小车变幅机构、回转机构等组成;电气部分主要包括:开关柜、电阻器、操作台及安全保护装置;液压顶升系统主要包括:油箱、径向柱塞泵、安全阀、换向阀、高低压限压阀、平衡阀、液压油缸及等组成。
321、QTZPT6010塔吊起重性能表四、施工项目组织机构及职责4.1施工项目部组织机构根据施工合同或协议的要求、对塔机安装、运输、拆卸全过程进行管理和监控,确保质量目标、工期目标的实现,确定如下组织机构,并明确分工职责:项目部组织机构图(一)五、机具安排机械:利用25 吨汽车吊完成塔机安装任务。
工具:手锤2把、8镑大锤1把、克丝钳1把、30m棕绳1根、撬棍2根、吊装用钢丝绳4根、塔机安装专用扳手1套、450mm扳手1把。
六、安装条件1、了解现场布局,清理障碍物。
2、参与安装塔机的指挥员、技术人员、司机、电工、修理工等必须经过培训,持证上岗,严格按使用说明书的要求安装。
3、登高人员必须经过体检,身体合格方可登高。
塔吊装拆专项方案塔机型号: QTZ80(TC6010)产品编号:建设项目:使用单位:安装地点:安装日期:编制单位:江汉石油机械厂施工组织设计编制责任表编制人:审核人:审批人:编制日期:年月日2.《建筑机械使用安全技术规程》JGJ33-20013.塔吊安装拆卸说明书4.本工程设计图纸2.工程概况本工程位于。
工程主要建筑为,地下设层地下室。
地上部分建筑面积为,地下部分建筑面积为,总建筑面积为;总建筑高度为。
3.塔吊选择本工程采用塔吊做为结构施工阶段的垂直运输设备。
为满足工程施工要求,根据工程的实际情况以及塔吊的技术指标,本工程拟安装一台塔吊,设备型号为QTC80(TC6010) 。
塔吊的安装位置详见布置图。
4.安装准备4.1塔吊基础塔基基础参照厂家提供的图纸进行施工,采用独立基础形式。
基础设计尺寸为5.5m×5.5m×1.2m,混凝土强度等级为C35,底筋为Φ25@120的钢筋双层双向,面筋为Φ25@200双层双向,在地脚螺栓部位加设16Ф25钢筋做为加强筋。
根据现场条件及地质报告,塔吊基础采用桩地基,持力层选择第③层粗砂层,地基承载力为170KPa。
基坑在进行开挖时,基底开挖时基础周边各留1000mm操作面,根据土质情况土方开挖地按1:0.75进行放坡。
塔吊基础垫层浇筑100厚C15混凝土。
基础垫层施工完成后即可放线安装基础钢筋,安装钢筋时应严格按照塔吊基础设计图进行施工,安装塔吊的地脚螺栓应在塔吊专业人员配合下进行。
在塔吊基础混凝土浇筑前应会同各方对基础钢筋及预埋地脚螺栓进行隐蔽验收,合格后方可浇筑混凝土。
浇筑混凝土时,应留置两组试块,其中一组7d抗压,另一组为28d 试压;当吊塔基础混凝土强度达到90%时方可安装。
4.2其它准备1.塔吊安装前,应按《施工现场临时用电专项方案》的要求,将塔吊专用回路的配电箱安装至指定的地点。
2.塔吊进场验收:塔吊进场时,应组织人员对塔吊进行验收,核对塔吊的型号尺寸、零部件及使用寿命等;合格后方可允许进场。
目录一、工程概况 (2)二、塔机概况 (2)三、安塔的准备工作 (3)四、塔机布置 (6)五、塔吊地基基础 (7)六、塔机安装步骤 (7)七、顶升翻案 (9)八、塔机验收 (11)九、起重机的使用与维护 (12)十、塔机拆除工作的工艺流程 (18)十一、塔机的拆卸步骤 (19)十二、拆塔注意事项 (20)十三、安全措施 (20)十四、安全应急预案 (21)一、工程概况项目厂址位于山东省菏泽市郓城县张营镇二十里铺垃圾处理厂内,距离郓城县城区25km。
该区域地势平坦。
本工程结构类型为钢筋混凝土框架结构。
抗震等级为二级,抗震设防烈度为七度。
二、塔机概况塔机型号:QTZ100(6010)该塔机独立高度为45米,平衡臂长12..5米,臂长60米,最大幅度起重为1.3吨,最大起重量为6吨。
最大起重力矩为63吨米。
塔机主要特点:1、该机具有广泛的适应性,既能满足一般民用建筑需要,又能满足高层建筑施工。
2、具有多种工作方式,通过更换或增减一些部件及辅助装置,塔机可获得固定式、附着式,以满足不同的使用要求。
3、安装拆卸方便,采用液压顶升装置来实现增加或减少塔身标准节,使塔机起升高度能随着建筑物高度的变化而变化。
同时塔机的起重力不因塔机的机身高度而降低。
4、工作速度高,高速性能好,工作平稳,效率高。
起升机构采用三速电机加标准减速箱,能实现重载低速、轻载高速,小车牵引机构具有两种速度牵引小车在水平臂上变幅具有良好的安装就位性能,回转机构采用行星减速机,配置液力偶合器,承载能力高,起制动平稳,使塔机就位准确,工作可靠。
三、安塔的准备工作基础施工图及钢筋布筋图需施工现场协助工作:1、在安装塔机人员进场前,塔机附近的障碍物应清除,确保安装塔机和运输车辆的进出场道路应畅通。
2、在安装塔机过程中,现场应有一名专职安全员在场,防止其他人员进入作业区,并负责双方工作联系。
3、施工现场应指派2—4名辅助工协助安装塔机(不参与高空作业)。
河南中医学院学生综合实训中心工程塔式起重机安装方案使用单位:XXXXXXXXXX公司安装单位:XXXXXXXXXXX有限公司编制:审核:批准:目录一、编制依据二、作业概况三、塔机平面布置及基础深度四、进场准备五、安装作业人员组织及分工六、立塔工序及操作七、顶升工序及操作八、电气安装与调试九、安装后的试车十、安全防护措施一、编制依据1、河南中医学院学生综合实训中心工程施工图2、河南中医学院学生综合实训中心工程场地岩土工程勘探报告3、建筑机械使用安全技术规程(JGJ33-2012)4、塔式起重机安全规程(GB5144-2006)5、建筑地基基础设计规范(GB50007-2011)6、塔式起重机混凝土基础工程技术规程(JGJ/T 187-2009)7、建筑施工塔式起重机安装、使用、拆卸安全技术规程(JGJ196-2010)8、施工现场临时用电安全技术规范(JGJ46-2005)9、QTZ80(Q6010)塔式起重机使用说明书二、作业概况1、工程概况:河南中医学院学生综合实训中心工程位于郑州市博学路与龙子湖南路交叉口东南角,河南中医学院新校区内。
该工程为高层建筑;建筑层数地上十二层,地下一层;附属五层,建筑总高度48.8m(室内地坪至屋面面层);工程等级为一级。
地下室层高均为4.80米,一层层高为4.80米,二~六层层高为4.20米,五~十二层层高为3.80米。
该工程总建筑面积30302.28㎡,地下室建筑面积为3516.31㎡,地上建筑面积为26789.57㎡。
2、塔式起重机概况:本工程所安装的塔式起重机为京龙工程机械有限公司生产的QTZ80(Q6010),该机为水平臂架、小车变幅、上回转自升式塔式起重机,最大工作幅度为60m,最大起重量为6T,最大幅度处额定起重量1.0T,塔吊最大倾覆力矩为1605KN·m,垂直荷载500KN,水平荷载66KN。
塔吊最大自由高度40m,最大起吊高度为160m。
目录一、工程概况 (1)二、塔吊概况 (1)三、塔吊安装位置及基础型式选择 (2)四、塔吊的使用与管理 (5)五、塔吊基础 (5)六、QTZ80(6010r-6)塔吊天然基础的计算书 (5)一、工程概况本项目为商业、办公项目,位于西宁市经济技术开发区东川工业园区,周围市政配套设施及道路完善;本项目东侧为金惠路,西侧为一标段,南侧为沪宁路,北侧有变配电室和移动公司信号塔。
本项目总建筑面积约108327.62平方米; B座大厦建筑面积为29595.59平方米, 22层;主楼主体高度为91.5m。
商业建筑面积为10806.62平方米,交易中心建筑面积为13453.95平方米,裙房为4层,主体高度21.3m。
本项目设计正常使用耐久年限为50年,基本风压W O=0.35KN/m2。
属一类高层建筑,耐火等级为一级。
±0.000相当于绝对高程2223.5M。
地下室、商业楼为框架结构,B座塔楼均为框架—核心筒结构。
2、结构概况拟建场地抗震基本烈度为7度,按地震烈度7度设防;设计地震分组为第三组,设计基本地震加速度值为0.10g,Ⅱ类场地,基本风压0.35kN/m2,顶面粗糙度为B类,基本雪压为0.200.35kN/m2,气候分区为严寒,标准冻深为1.23m。
本工程抗震设防类别为标准类设防(简称丙类)。
地基基础设计等级甲级,建筑结构安全等级二级,B座框架—核心筒抗震等级为为二级。
设计建筑耐火等级为一级,地下室防水等级为二级,人防抗力等级为核六常六,砌体工程只来那个等级为B级。
B座大厦为框架—核心筒现浇钢筋混凝土结构,采用筏板基础;裙房采用抗水板及板下独立柱基础。
设3层地下室;基础埋深-13.8m。
独立裙房为为框架结构,。
地下室抗水板厚300mm;主楼筏板厚度为1800mm。
3、地理环境青海交易大厦项目位于西宁市经济开发区东川工业园区。
该项目由A座和B座两栋塔楼组成。
B座大厦北邻变配电室和信号塔,东邻金惠路,南邻沪宁路。
河北省电力建设第一工程公司朝阳热电工程项目部QTZ80(DH6010)型塔式起重机拆除施工技术措施文件编码:JX-009编制单位:工程部编制人:日期:2016年05月24日河北省电力建设第一工程公司朝阳热电工程项目部目录1 工程概况 (1)1.1工程范围 (1)2 作业条件和准备 (1)3 防碰撞措施 (3)4 顶升安全要求与作业环境 (4)4.1安全要求 (4)4.2作业环境 (5)5 应急措施 (5)5.1 高处坠落的应急措施 (6)5.2物体打击的应急措施 (6)5.3 触电事故的应急措施 (6)5.4 机械伤害事故的应急措施 (6)5.5塔吊倒塌的应急处置 (7)6 附录 (9)QTZ80(DH6010)型塔式起重机拆除施工技术措施1工程概况1.1工程范围本工程为国力电力朝阳热电2×350MW新建工程,因工程需要,BC列西侧塔吊需要拆除,该塔吊为QTZ80(DH6010)型塔机,位于BC列西侧,目前塔身高度为46m。
2 作业条件和准备2.1 塔机拆塔之前,顶升机构由于长期停止使用,应对各机构特别是顶升机构进行保养和试运转。
2.2在试运转过程中,应有目的地对限位器,回转机构的制动器等进行可靠性检查。
2.3 在塔机标准节已拆除,但下回转与塔身还没有用10.9级M36*335(M30*345)高强度螺栓连接好之前,严禁使用回转机构、牵引机构和起升机构。
2.4塔机拆卸对顶升机构来说是重载连续作业,所以应对顶升机构等主要受力件作重要检查。
2.5顶升机构工作时,所有操作人员应集中精力观察各相对运动件的相对位置是否正常,是否有阻碍套架运动的物件。
2.6拆卸时风速应低于8m/s.由于拆卸塔机时工作场地受限制,应注意工作程序和吊装堆放位置,不可马虎大意,否则容易发生人身安全事故。
序号工种人数资格要求资质1 施工负责人1具有较高的组织、协调能力;具备丰富的专业知识及现场施工经验。
2 安全员 1 具备丰富的专业知识及现场施工经验,熟悉施工现场安全要求,具有专业安全员证书。
一、基本概况二、现场条件三、塔机概况该机为水平臂架、小车变幅、上回转、液压顶升的塔式起重机,起重臂长60m。
最大起重量为6t。
最大起重力矩为989.4kN〃m(98.94t〃m)。
该机独立式起升高度为41m,附着式起升高度为160m(见图2 6010塔机附着架示意图)。
本塔机底节直接安装在建筑物旁的专用混凝土基础上。
根据塔机说明书提供的资料,预埋螺栓采用16件M36的地脚螺栓,按照塔机基础图固定在钢筋网上,定好标高后再进行基础承台的浇注,详细基础图见塔机使用说明书。
其安装场地平面图规格尺寸要求详见图1(塔机安装场地平面图)。
四、安装前的准备1.详细了解施工现场的布局及土质情况,并严格按照使用说明书要求清理现场障碍物。
2.持证上岗安装人员必须具备省级劳动部门核发的安装相应塔机的资质证,持证上岗,在起重机安装和拆卸时,须按说明书规定的要求和顺序进行。
3.个人安全在安装或拆卸塔机时,现场工作人员必须戴安全帽,高空作业(三米以上)还应穿防滑工作鞋,佩带安全带。
4.起吊设备与索具应采用起吊能力大于25t,起升高度不低于25m的汽车吊,并配备相应的吊具、索具和绳扣等起吊用具,检查其安全性确保设备与各种索具处于正常工作状态。
5.混凝土基础及附着点5.1.要求混凝土基础及附着点预埋件与混凝土建筑物结合应牢固可靠,符合说明书中规定的要求,验收合格。
5.2.安装场地应平整无杂物及障碍物,场地上空无任何架空电线。
6.采用合格品要求塔机各大部件必须是合格品,各零、部件之间的连接绳卡、螺栓、螺母、轴销、开口销等标准件以及轴端挡板、销轴等必须使用合格品,不允许随意代用。
紧急情况下,必须代用时,应事先征得塔机主管技术人员的同意(其后可补办代用手续)。
7.塔机安装工作开始前,必须明确安装工作负责人,以便统一指挥。
五、塔机安装安全操作规程1.严禁酒后安装,禁止发烧的病人参加安装。
2.塔机在架设前应对架设机构(起重机自身的机构)进行检查。
C6010塔式起重机拆卸方案一、拆卸前的准备工作1.确认工作范围:明确拆卸的起重机具体位置以及周围环境,确定拆卸区域的边界和安全标识。
2.制定拆卸计划:根据起重机的结构和材料,制定详细的拆卸方案,包括拆卸顺序、使用的工具和设备、搭设安全防护措施等。
3.准备工具和设备:确保所需工具和设备的完整性和正常运行。
这包括起重设备、千斤顶、扳手、锁具等。
4.培训工作人员:对执行拆卸工作的工作人员进行必要的培训和指导,确保其了解工作程序和安全注意事项。
5.制定应急预案:当发生紧急情况时,制定并通知工作人员执行应急预案,确保人员的安全。
二、拆卸步骤1.拆卸配重部分:首先,使用千斤顶将塔吊配重逐步降低到地面,并将其垫放在稳固的支撑物上,注意防止下降过程中的倾斜或晃动。
2.拆卸塔身:使用起重设备将塔身逐节拆卸下来,先从顶部开始拆卸,然后逐个拆卸下面的塔段。
在拆卸过程中,要确保塔身的稳定,避免倾斜和摇晃。
3.拆卸臂架:将臂架依次拆卸,注意避免重物滑落或坠落造成伤害。
同时,要做好拆卸部件的标识和记录,方便后续组装工作。
4.拆卸地脚螺栓:拆卸地脚螺栓时,使用扳手等工具进行操作,确保螺栓的松动和拆卸过程的安全。
三、安全措施1.设立安全警戒区域:在拆卸区域周围设置安全警戒线和标识,禁止无关人员靠近工作区域。
2.使用个人防护装备:工作人员必须戴好安全帽、防护手套和安全鞋,确保个人安全。
3.定期检查起重设备:在拆卸工作之前和进行过程中,定期检查和维护起重设备,确保其正常工作和安全使用。
4.防滑措施:在拆卸区域铺设防滑垫物,避免工作过程中的滑倒及意外伤害。
总结:拆卸一座塔式起重机是一个非常重要且复杂的工作,需要经过详细的计划和准备工作,并采取必要的安全措施。
采用上述的拆卸方案,可确保拆卸工作的有效进行,同时保障工作人员的安全。
TC6010-6塔式起重机安装方案工程名称:连邦新农大厦工程地址:福禄路与跨越路交叉口建设单位:河南连邦置业有限公司总承包单位:郑州市予龙建筑工程有限公司安装单位:新乡市金泰设备安装有限责任公司编制单位:新乡市金泰设备安装有限责任公司编制人:安装单位审核人:总承包单位审核人:监理单位审核人:编制日期: 2012年11月20日一、概述TC6010-6塔式起重机是中联重科股份有限公司按JG/T5037-93《塔式起重机分类设计的》。
该塔机为水平起重臂、小车变辐、上回转自升多用途塔机。
该机最大工作幅度60米,最大起升高度220米。
基础采用钢筋砼基础固定,外墙增加附着等工作方式。
该机工作速度高,调速性能好,工作平稳可靠。
电气控制系统采用专业厂家引进国外先进技术生产的电气元件,故障少,维修简单,工作可靠。
配置各种安全装置8种,且为机械式或机电一体化产品,能确保塔机工作可靠。
采用的成熟可靠的先进技术有:1)回转机构选用进口变频器,实现变频无级调速,起、制动平稳,无冲击,安全可靠;2)专业电器厂引进法国TE公司技术生产的电器元件;3)引进国外先进技术并国产化了的重量限制器、力矩限制器、高度限位器、幅度限位器、回转限位器、回转、牵引机构的制动器等安全装置;4)小车防断绳装置(防溜车)和防断轴装置;5)起升机构排绳系统;6)牵引绳张紧绳系统;7)刚性双拉杆悬挂大幅度起重臂,起重臂刚度好,自重轻,断面小,风阻小,外形美观,长度有几种变化,满足不同施工需要;8)司机室独立外置,视野好,内部空间大,给操作者创造良好的工作环境。
二、编制说明2.1 编制目的本方案用于指导连邦新农大厦TC6010-6塔式起重机安装及拆除工作,以保证塔机安装工作安全、有序、高效的完成。
2.2编制依据施工图纸、《岩土工程勘察报告》(详细勘察) 、TC6010-6塔式起重机使用说明书;2.3现行规范、标准:《塔式起重机安全规程》(GB5114-2006)《建筑机械租赁技术试验规程》(JGJ34-86)《建筑施工塔式起重机安装、使用、拆卸安全技术规程》(JGJ196-2010)三、工程及塔机概况3.1 工程概况工程名程:连邦新农大厦工程地点:郑东新区福禄路与跨越路交叉口东南角。
一、工程概况:1.1建筑物概况:工程名称:青山水恋(好室成双)住宅小区建设单位:内蒙古莲荷房地产开发有限公司设计单位:哈尔滨工业大学建筑设计研究院监理单位:北京中建工程顾问有限公司施工单位:江苏南通六建建设集团有限公司工程地址:内蒙古呼和浩特市成吉思汗大街1.2基本概况本工程由1#、2#、3#、9#、10#、11#单体房工程组成。
本工程设计标高正负零分别相当于绝对标高、、、、、,本工程抗震设计烈度为8度;剪力墙抗震等级为一级。
防火设计:建筑分类为一类,耐火等级均为一级;建筑耐久年限为50年。
总建筑面积约㎡,1#、10#、11#楼地下二层,地下二层为人防。
2#、3#、9#楼为地下一层。
1#、2#、3#楼地上南单元24层,总高99.9m,北单元十层,总高40.2m,每二层含一个夹层,奇数层层高2.82m,夹层层高为2.18m,偶数层层高2.8m。
9#、10#、11#楼为21层,总高度均为104.85m,每层均有一层夹层,自然层2.57m,夹层2.18m。
本工程共安装5台塔吊, 1#、2#、3#楼旁各一台,9#、11#楼旁各一台,其中1#、2#、3#旁塔吊型号为QT5513,是广西建工机械制造有限公司生产;其余的3台塔吊型号为QT6010,是山西工程机械制造有限公司生产。
本方案主要介绍QT6010塔的安装步骤及要点。
二、塔机简介本机起重力矩,臂长60米,平衡臂12.48米,最大起重量8吨,端部起重量吨,安装高度30米。
姓名职员身份证号发证单位编号徐广洪总指挥220935陕西省建设厅04208352张勇技术负责67陕西省建设厅01408113王立仲起重设备安全员51陕西省建设厅04208306张阳起重设备安装工669陕西省建设厅05101880陈兵起重机机械作业塔吊拆装汽车吊63016内蒙古自治区建设厅2杨亚亚起重机机械作业塔吊拆装汽车吊45013内蒙古自治区建设厅3刘红建电工452728国家经贸委安全生产局05846李响响起重机机械作业塔吊拆装汽车吊51内蒙古自治区建设厅卢国东起重机机械作业塔吊拆装汽车吊63016内蒙古自治区建设厅3四、辅助机械和工具1、辅助起重机械:25吨汽车起重机2、40米长、22毫米粗麻绳2根3、扁头、箭头撬棍各2根4、250/350活动扳手,17-19、19-22开口、梅花扳手、手钳等工具各一套5、铁丝:20KG6、安塔机螺栓专用扳手30:4把7、氧气、乙炔气瓶一套8、安全帽:8顶安全绳:4套五、安装前的准备工作A、塔吊基础施工1、在主楼相应位置上开挖塔吊基坑:塔吊基坑随主楼基坑一起开挖,深度、放坡等同主楼基坑,塔吊基础尺寸分别为:1#、2#、3#均为5.5m×5.5m×1.4m,9#、11#均为6.0m×6.0m ×1.4m。
C6010塔式起重机拆卸方案引言塔式起重机是一种用于吊装和搬运重物的机械设备,常用于建筑工地和其他工业领域。
本文档将介绍C6010塔式起重机的拆卸方案,以便于在需要时能够安全有效地进行其拆卸工作。
准备工作在进行C6010塔式起重机的拆卸之前,需要进行一些准备工作,以确保拆卸工作的顺利进行。
下面是准备工作的步骤:1.安全检查:在进行拆卸工作之前,必须进行全面的安全检查,确保机器没有任何故障或损坏。
2.材料准备:准备所需的工具和设备,以确保能够顺利地进行拆卸工作。
3.时间安排:拆卸起重机需要一定的时间,因此必须在工地计划中合理安排时间。
拆卸步骤一旦准备工作完成,可以开始进行C6010塔式起重机的拆卸。
下面是拆卸步骤的详细说明:1.卸除负载:在开始拆卸之前,必须先卸除所有的负载。
这可以通过降低起重机臂的高度或使用其他设备进行卸载来完成。
2.卸下臂头:首先,使用适当的工具和设备,将臂头从其支架上卸下。
注意在卸下过程中要小心不要损坏任何零件。
3.拆卸支架:一旦臂头被卸下,可以开始拆卸支架。
这可以通过逆序拆卸支架上的螺栓和连接件来完成。
4.卸下塔身:拆卸支架后,可以开始卸下塔身。
这可以通过使用起重机或其他设备,将塔身分成适当的部分,并逐一将其卸下。
5.拆卸附属设备:在完成塔身的拆卸后,可以开始拆卸起重机的附属设备,例如电动机、液压系统等。
6.清理工作:一旦拆卸完成,必须对工作区域进行清理工作,确保没有遗留的零件或材料。
安全注意事项在进行C6010塔式起重机的拆卸工作时,必须始终遵循以下安全注意事项:1.事先进行全面的安全检查,确保起重机没有任何故障或损坏。
2.使用适当的个人防护装备,如安全帽、安全鞋、手套等。
3.确保拆卸工作区域的周围没有其他工人或行人,以免发生意外事故。
4.在拆卸过程中,严禁使用损坏的工具或设备。
5.遵循正确的操作步骤,并遵守厂商提供的拆卸指南。
6.在拆卸过程中,始终保持沟通,并与其他工人保持密切合作。
6010-6方案范文编制依据1、JGJ196—2022建筑施工塔式起重机安装使用、拆卸安全技术规程2、GB5144—2006《塔式起重机安全规程》3、建设工程安全生产管理条例4、施工手册5、塔式起重机使用说明书一、工程概况该工地位于云南省石林彝族自治县狮山路与规划路交叉处,建筑面积:约48000平米,建筑分类:高层建筑;建筑层数:地下2层,地上26层,商铺4至5层;建筑功能:综合楼按施工组织设计要求,决定选用一台TC6010-6型自升式塔机,(该机独立高度40.5米,臂长60米,附着后最大安装高度220米,最大工作幅度可吊荷载钢绳二线1.0吨)。
可以满足工程施工过程中材料的垂直运输工作需要。
二、安装位置平面图(附后)三、所选用的塔式起重机型号及性能技术参数起升机构机构工作级别回转机构牵引机构倍率起升高度(m)a=2a=4最大起重量(t)最大幅度(m)幅度(m)最小幅度(m)倍率起升机构速度起重量(吨)速度(米/分)功率转速回转机构0~0.8速度牵引机构50/25米/分速度顶升机构0.56米/分工作压力YDEJ132S-4/8-B5电机型号3.3/2.2KW功率7.5KW25MPa1440/720转/分转速1440转/分YTW112M-4B5电机型号4KW功率1440转/分转速38.88a=23401.58064.442.5a=4620340固定40.540.5660M4M5M4附着220110行走24/24/5.4(KW)电机型号功率转速速度行走机构12.5-25米/分臂长(m)48平衡重5460总功率工作温度电机型号YTZE112L-2/4功率2某5.2/2.6KW重量(吨)13.05(5某2.25+1某1.8)转速2810/1420转/分14.35(5某2.25+1某1.8+1.3)15.3(6某2.25+1某1.8)35.3KW(不包括顶升电机和行走电机)-20°C~40°C四、基础和附着装置的设置2#塔机基础定位于6轴-7轴交C轴-E轴中间,基础呈正方形5M某5M。
目录一、编制依据二、工程概况三、塔机概况四、安装前准备五、安装工具准备六、安装程序七、安装作业过程中安全措施和注意事项八、安全措施十、塔机安装完毕后的检查和试运转十一、塔机顶升十二、使用中的安全措施与操作十三、拆卸前准备工作十四、拆卸汽车吊和运输车的准备十五、拆卸程序十六、安全注意事项十七、塔吊拆卸过程中的劳动防护用品的配置和使用十八、塔吊拆卸过程中的环境保护十九、附塔机示意图附件一、起重吊装“十不吊”附件二、塔式起重机安装操作规程塔吊安装拆卸专项方案一、编制依据1.1《质量环境职业健康安全管理手册与体系程序》1.2《起重机械安全规程》GB6067-851.3《起重设备安装工程施工及验收规范》GB50278-981.4《塔式起重机技术条件》 GB/T9462-19991.5《塔式起重机检验规则》 GB10057-881.6《建筑机械使用安全技术规程》JGJ33-20011.7《QTZ80塔式起重机使用说明书》1.8 公司重大危险因素清单/环境因素管理方案、控制程序1.9 公司及其他单位以往发生的事故经验教训1.10《建筑桩基技术规范》JGJ 94-94二、工程概况工程名称:虎门万科城(四区)102-113号住宅楼、132号垃圾房及138号地下室工程地址:东莞市虎门镇大宁社区长德路123号使用单位:中天集团有限公司监理单位:东莞市鸿业工程建设监理有限公司安装位置:该塔吊初次安装米,可利用 250KN汽车吊进行安装。
安装位置附近无高压电线。
三、塔机概况1.1 设备信息设备名称: 塔式起重机设备型号:QTZ80(TC6010-6)设备制造商: 长沙中联重工科技发展股份有限公司设备出厂编号:设备出厂日期:设备登记证编号:设备自编号 :1.2 设备性能参数公称起重力矩: 800KN·m额定载重: 60 KN基本臂最大幅度:60米检测(提升)高度:40.5米附着最大起升高度:220米四、安装前的准备4.1塔吊安装前的检查验收1)安装前检查基础表面的水平面度,基础表面应经过二次找平至水平面度1/1000;砼强度应达到设计强度的75%以上(留置砼标养试块),验收合格后方可进行下一步施工。
2)全面检查塔吊钢结构无变形、开裂、锈蚀严重地情况,表面油漆完好,机械部完好,运行正常,钢丝绳无过度磨损,扭曲现象,电器部分完整、无破损、绝缘情况良好,安全防护设施齐全,各限位器灵敏可靠4.3场地准备1)施工场地准备及要求:本工程需要长75米宽50米的施工场地,用安全警戒绳设立警戒区。
2)根据本施工现场具体情况,塔机安装需使用25T一台汽车吊用于拼装及安装塔机。
3)电路的架设:将380V的电源架设到塔机的基础侧,以便安装塔机使用。
4)安装时环境条件要求:在安装时风力应不大于四级。
5)对待安装的整机及各部件等进行检查,特别是液压系统、金属机构、机构等。
6)塔机安装队进场前,必须有安装拆卸方案并对作业工人进行交底,安装拆卸主要人员职责分工明确,有操作证。
为准,要求上岗人员必须证件齐全。
项目安全分工:组长彭建良负责应急方案的总指挥及具体实施工作,当灾害性事故发生时,对施工现场作出准确判断,有权决定是否对现场作出立即救援工作。
组员边平贵负责事故现场保护、疏散人员,引导外来事故救援队伍进行工作。
组员邓慕华负责应急救援行动,尽快预测事故的危害区域,检测危害程度,为事故救援队伍提供依据。
组员韦利军负责对外界救援队的联系工作,联系救灾、公安、消防、化工等部门将各方面力量结合起来。
组员王永新负责对伤员处理、并尽快向医院转送。
8)安装吊车的选择根据塔机的主要部件重量,拟采用25吨吊车各一台。
五、安装工具准备塔机的安装程序为:将塔机零部件装车运进安装现场—→清理零部件及工具吊具—→清理安装场地—→安装基础节—→安装2个标准节—→安装套架—→安装回转部分及司机室—→安装塔帽—→安装平衡臂—→安装平衡臂拉板—→安装1块2.25t平衡重—→接通回转机构及起升机构电源线路—→拼装起重臂及起重臂拉板—→安装其余平衡重块—→接通变幅机构及顶升装置电源线路—→穿绕起升和变幅钢丝绳—→接通安全装置电源线路并调试好安全装置—→顶升标准节加高塔身到预定高度—→检查塔机的垂直度—→全面检查塔机各部位(祥见使用说明书)并使其达到要求—→清理工具及吊具等—→安装工作完成。
具体安装过程如下:1.安装基础节:用起重机设备将塔身基础节吊至底盘上方对好方向(即将标有后方标记的一方安装在顶升加节引进标准节方向的相反方向)后缓慢下降基础节,使基础节上四角大方法兰上的地脚螺栓孔对正地脚螺栓,下降基础节直至松钩取去吊索,分别在32颗地脚螺栓上戴上M36六角螺母后并拧紧双螺母,示意图如下图图1 安装基础节2. 安装标准节:用吊车将二节标准节安装在基础节上,并用螺栓固定;3. 安装套架:将套架吊起套在已安装好的塔身标准节外面,爬升架的开口方向应与建筑物保持平行,以便施工后拆卸;4. 在地面上将上、下接盘以及回转支承、回转机构、司机室等用螺栓联成一体后,吊装到塔身上,并用螺栓联接好;5. 安装过渡节:将过渡节吊装置于回转机构上接盘上,用特制螺栓穿好并紧固好双螺母;6. 安装塔帽:将塔帽部分的平台、栏杆、导向轮(重量限制器)组装好,将平衡臂拉板组上段组装好。
将塔帽吊装到过渡节上,用特制螺栓将塔帽与过渡节连接并紧固好双螺母;7. 平衡臂的组装:在平衡臂上装上防护栏杆,然后将起升机构安装在平衡臂上,将平衡臂拉杆连接好放置于已事先固定在平衡臂上的木枋上,并将其自由端放置在以固定在栏杆上的木枋上,最后将厂标牌装在靠近塔帽一段两侧栏杆上,示意图如下图图2、组装平衡臂8. 安装平衡臂及平衡重平衡臂是槽钢及角钢组焊成的结构,用销轴连接。
平衡臂上设有栏杆及走道,还设置了工作平台,平衡臂的一端用两根销轴与回转塔身连接,另一端则用两根组合刚性拉杆同塔顶连接。
尾部装有平衡重、起升机构及电阻箱,电气控制箱布置在根部。
起升机构本身有其独立的底架,用螺栓固定在平衡臂上。
平衡重的重量随起重臂长度的改变而变化。
a.用吊车吊起平衡臂并用销轴联接到过渡节的对应耳板上,将平衡臂尾部稍稍提起,把平衡臂上放置的拉板与塔顶用销轴连接起来,检查拉板组的连接无误后,再将平衡臂慢慢放至水平,使平衡臂拉板张紧。
b.用吊车吊起一块平衡重块通过支承销放置在平衡臂主梁上,示意图如下图图3 吊装平衡臂9. 安装起重臂及拉板a. 按本现场需要的长度并按起重臂接头上的标记拼接起重臂整臂;b. 将起重臂根部垫高,安装好变幅小车并在根部使其固定;c. 在起重臂上安装好两组拉板;把拉板与起重臂上弦吊点连接起来,并用托架固定,以防止拉杆横向移动;d. 把小车牵引机构安装在起重臂的第九节上,并用螺栓固定好;e. 起重臂组装完毕后,用吊车慢速将其吊起,当到达与过渡节耳板连接的铰点位置时,用销轴将两者连接起来;注:起重臂安装时的参考重心位置含长短拉杆、牵引机构、载重小车、且载重小车位置在最根部时,组装好的起重臂用支架支承在地面时,严禁为了穿绕小车钢丝绳的方便仅支承两端,全长内支架应不少于5个,且每个支架均应垫好受力,为了穿绕方便允许分别支承在两边弦杆下。
试吊是否平衡,否则可适当移动挂绳位置,起吊起重臂总成至安装高度。
用定轴架和销轴将回转塔身与起重臂根部联接固定。
注意:记录下吊装起重臂的吊装位置,以便拆塔时使用。
f. 用汽车吊将起重臂吊至上翘适当角度1/70,把两组拉板(先长后短)通过起升机构钢丝绳拉起后与塔顶用销轴联接起来;g. 检查拉板的连接无误后慢慢放下臂架,张紧拉板,拆除吊索,示意图如下图图4 起重臂的吊装图10. 吊装平衡重:按照本现场的起重臂长度组合,将其余平衡重逐块吊装到平衡臂上。
11. 按使用说明书的方法穿绕牵引小车钢丝绳及起升机构钢丝绳。
七、安装作业过程中安全措施和注意事项1. 塔机安装的基本规定:a. 司机、安装工、起重工必须是有效证件,严禁无证操作、安装、维修塔机。
b. 安装塔机的全过程必须有专人指挥。
严禁无指挥操作,更不允许不服从指挥,擅自操作,严禁操作人酒后作业。
2. 参加操作人员必须做到:a. 了解塔机结构性能说明书中有关安装过程的规定。
严禁修改说明书中的安装程序。
b. 了解塔机各部件连接形式和连接尺寸。
c. 了解塔机各部件的重量及吊点位置。
d. 了解对使用设备及工具的性能及操作规程。
3. 安装塔机的一般规定:a. 必须遵循立塔程序。
b. 必须安装安全保护设施。
如:扶梯、护栏等。
c. 平衡臂上未装足平衡重时,严禁吊载。
d. 风力超过4级时严禁进行塔机安装及塔机顶升(或拆卸)作业。
e. 安装(或拆卸)过程中必须用螺栓将下接盘、标准节和套架连接起来,并拧紧双螺母。
f. 必须按规定配置正确的平衡重重量。
g. 加节(或减节)前起重臂方向和套架开口方向必须一致。
h. 标准节起升(或下降)时必须尽可能靠边近塔身。
i. 顶升安装标准节(或减节)过程中,严禁旋转起重臂,开动小车或使吊钩上下运动。
4. 安装注意事项:a. 检查连接螺栓是否拧紧。
b. 塔机各部件所有的螺栓材质和规格不同,决不可混用。
c. 平衡臂、起重臂拉板安装前应检查接头是否连接牢靠,拉板是否有损伤现象。
d. 起吊平衡臂或起重臂安装时,一定要把吊绳与安装起重机吊钩用钢丝绳夹或卸扣牢固,防止钢丝绳夹角过大时钢丝绳脱钩。
e. 收紧小车的钢丝绳,以防止安装在变幅小车上的防断绳装置弹起而挂住起重臂水平腹杆造成变幅钢丝绳拉断的情况发生。
f. 当塔机在未安装平衡臂和起重臂之前,应进回转试运转。
g. 调整高度限位器碰块位置,使吊钩滑轮上限位置处于离小车滑轮之间的距离(空间尺寸)在大于1000mm时,起升运转应停止。
h. 力矩限制器、重量限制器、幅度限制器、各电气限位等装置均应按规定安装和调试。
i. 塔式起重机的主体结构,电动机底座和所有电气设备的金属外壳,导线的金属护管等都应良好可靠的接地。
j. 标准节安装不得换方位,否则爬升用踏步方向装错,无法进行爬升。
k. 起重臂必须按出厂规定的标记或标牌顺序组装,切不可相更换。
l. 起重臂相互连接用的上弦销和下弦销均是专用的特制零件,不得代换。
m. 整机安装完毕后,在无荷载的情况下检查塔身的垂直度要求,允许偏差为3/1000,在塔机附着后,附着架以下塔身垂直度允许偏差为1/1000,悬出部分允许偏差3/1000。
n.塔机安装时根据场情况选用50吨汽车吊,各部件吊起约20CM时将上面的杂物清理干净,检查平衡,检查吊具吊索的安全系应大于6倍以上,就位时缓慢进行,禁止撞击。
o.安装好平衡臂后尽快装好吊臂,不得使塔身单方向受力的时间过长。
p.塔机顶升时要注意观察标准节,凸耳、横梁、棘爪、套架表面结构,有无脱焊、裂缝发现异常立即停止作业,修复后再操作顶升。
