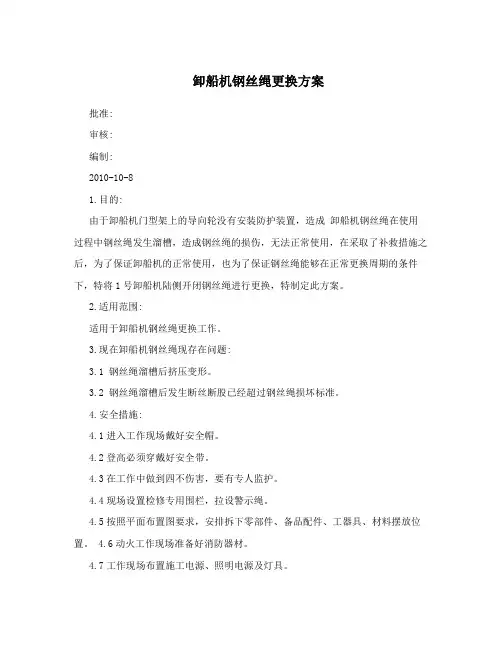

卸船机钢丝绳更换方案
- 格式:doc
- 大小:45.50 KB
- 文档页数:3
卸船机钢丝绳更换方案
批准:
审核:
编制:
2010-10-8
1.目的:
由于卸船机门型架上的导向轮没有安装防护装置,造成卸船机钢丝绳在使用过程中钢丝绳发生溜槽,造成钢丝绳的损伤,无法正常使用,在采取了补救措施之后,为了保证卸船机的正常使用,也为了保证钢丝绳能够在正常更换周期的条件下,特将1号卸船机陆侧开闭钢丝绳进行更换,特制定此方案。
2.适用范围:
适用于卸船机钢丝绳更换工作。

3.现在卸船机钢丝绳现存在问题:
3.1 钢丝绳溜槽后挤压变形。
3.2 钢丝绳溜槽后发生断丝断股已经超过钢丝绳损坏标准。
4.安全措施:
4.1进入工作现场戴好安全帽。
4.2登高必须穿戴好安全带。
4.3在工作中做到四不伤害,要有专人监护。
4.4现场设置检修专用围栏,拉设警示绳。
4.5按照平面布置图要求,安排拆下零部件、备品配件、工器具、材料摆放位置。
4.6动火工作现场准备好消防器材。
4.7工作现场布置施工电源、照明电源及灯具。
4.8设置检修废料及垃圾存放处。
4.9杜绝没有登高经验的人登高。
4.10卸船机上下分别设置负责人,使用对讲机联系,统一指挥。
4.11卸船机上部使用的工器具需用绳子固定。
4.12风力超过6级时不允许工作。
4.13每天都要进行安全技术交底,工作班成员要进行签字。
4.14现场出现异常情况,要立即停工,汇报分析后确认无异常方可开工。

5.更换方案:
5.1准备工作:
,将主小车停在合适位置,把抓斗放置在码头面上)。

5.2准备所需工器具、材料:
,且外观检查合格。
,且外观检查合格用;卸船机起吊行车在检验周期内,且使用效果良好。

5.3开闭旧钢丝绳拆卸、新钢丝绳就位:
,在工作人员拉住牵引钢丝绳的状态下,使旧钢丝绳下落至码头面上(专人操作)。
,停止检修操作箱的操作,并将牵引钢丝绳拉紧。
,用敲击扳手松开陆侧开闭钢丝绳的压板螺栓,将多余钢丝绳拉出绳槽。
,在工作人员拉住牵引钢丝绳的状态下,陆侧新钢丝绳拉至机器房卷筒标识处。

5.4起升钢丝绳做头(装楔形套):
,用手拉葫芦将钢丝绳在楔形套中拉紧,并用M24的钢丝绳夹将钢丝绳头给夹牢。
5.5开闭钢丝绳与梨形头浇铸:
,把钢丝绳所有的钢丝展用,并清理钢丝绳上的油污等。
,并挂起固定。
,用一段湿布绕着钢丝绳包好,以免在充填合金时发生渗漏。
5.6钢丝绳调整:
,松开钢丝绳压板螺栓,根据现场实际工况对钢丝绳进行收缩或放长,以调到合适位置。
5.7卸船机试运:
6.组织措施:
6.1工作组成员构成:
6.2施工时间:
6.3需要配合部门:
,卸船机制造厂家技术配合。
7.技术措施:
7.1.码头面上有专人对旧钢丝绳进行整理。对讲机机房与码头面上保持畅通。
7.2旧钢丝绳头端M30螺母焊接牢固;牵引钢丝绳绳夹至少夹两只并紧固;数好钢丝绳在卷筒的圈数,做好标记。
7.3新钢丝绳头端M30螺母焊接牢固;牵引钢丝绳绳夹至少夹两只并紧固;检查各滑轮有无脱槽。
7. 4新钢丝绳圈数与旧钢丝绳在卷筒上的圈数一致。
7. 5钢丝绳的更换,能满足现场的使用要求与技术需要。
7. 6钢丝绳的更换应安装正确,符合设计要求,在所有正常工况下均能安全、持续运行,而不应有过度的应力集中、振动、温升、磨损、腐蚀、老化等其他问题。
7.7主要技术参数:
8.更换钢丝绳所需工具:
