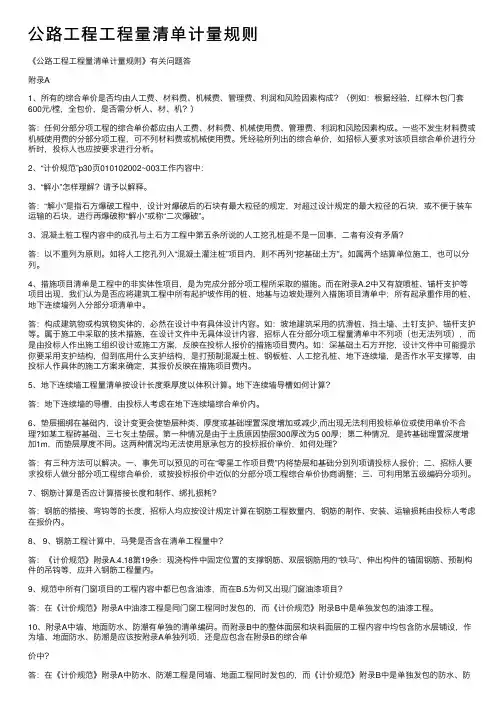

公路⼯程⼯程量清单计量规则《公路⼯程⼯程量清单计量规则》有关问题答附录A1、所有的综合单价是否均由⼈⼯费、材料费、机械费、管理费、利润和风险因素构成?(例如:根据经验,红榉⽊包门套600元/樘,全包价,是否需分析⼈、材、机?)答:任何分部分项⼯程的综合单价都应由⼈⼯费、材料费、机械使⽤费、管理费、利润和风险因素构成。
⼀些不发⽣材料费或机械使⽤费的分部分项⼯程,可不列材料费或机械使⽤费。
凭经验所列出的综合单价,如招标⼈要求对该项⽬综合单价进⾏分析时,投标⼈也应按要求进⾏分析。
2、“计价规范”p30页010102002~003⼯作内容中:3、“解⼩”怎样理解?请予以解释。
答:“解⼩”是指⽯⽅爆破⼯程中,设计对爆破后的⽯块有最⼤粒径的规定,对超过设计规定的最⼤粒径的⽯块,或不便于装车运输的⽯块,进⾏再爆破称“解⼩”或称“⼆次爆破”。
3、混凝⼟桩⼯程内容中的成孔与⼟⽯⽅⼯程中第五条所说的⼈⼯挖孔桩是不是⼀回事,⼆者有没有⽭盾?答:以不重列为原则。
如将⼈⼯挖孔列⼊“混凝⼟灌注桩”项⽬内,则不再列“挖基础⼟⽅”。
如属两个结算单位施⼯,也可以分列。
4、措施项⽬清单是⼯程中的⾮实体性项⽬,是为完成分部分项⼯程所采取的措施。
⽽在附录A.2中⼜有旋喷桩、锚杆⽀护等项⽬出现,我们认为是否应将建筑⼯程中所有起护坡作⽤的桩、地基与边坡处理列⼊措施项⽬清单中;所有起承重作⽤的桩、地下连续墙列⼊分部分项清单中。
答:构成建筑物或构筑物实体的,必然在设计中有具体设计内容。
如:坡地建筑采⽤的抗滑桩、挡⼟墙、⼟钉⽀护、锚杆⽀护等。
属于施⼯中采取的技术措施,在设计⽂件中⽆具体设计内容,招标⼈在分部分项⼯程量清单中不列项(也⽆法列项),⽽是由投标⼈作出施⼯组织设计或施⼯⽅案,反映在投标⼈报价的措施项⽬费内。
如:深基础⼟⽯⽅开挖,设计⽂件中可能提⽰你要采⽤⽀护结构,但到底⽤什么⽀护结构,是打预制混凝⼟桩、钢板桩、⼈⼯挖孔桩、地下连续墙,是否作⽔平⽀撑等,由投标⼈作具体的施⼯⽅案来确定,其报价反映在措施项⽬费内。
公路工程工程量清单计量计价规则》总则说明1.本章总则包括:保险费、工程管理、临时工程与设施、承包人驻地建设费用等内容。
2. 保险费分为工程一切险和第三方责任险:2.1工程一切险是为永久工程、临时工程和设备及已运至施工工地用于永久工程的材料和设备所投的保险。
2.2第三方责任险是对因实施本合同工程而造成的财产(本工程除外)的损失和损害或人员(业主和承包人雇员除外)的死亡或伤残所负责任进行的保险。
2.3保险费率按议定保险合同费率办理.3.工程管理包括竣工文件、施工环保费、安全生产费和工程管理软件。
3.1 竣工文件是承包人对承建工程,在竣工后按交通部发布的《公路工程竣(交)工验收办法》的要求,编制竣工图表、资料所需的费用.3.2 施工环保费:是承包人在施工过程中采取预防和消除环境污染措施所需的费用。
3。
3安全生产费:是承包人在施工过程中采取安全措施所需的费用。
3.4工程管理软件:是发包人指定要求承包人统一配备的软件系统,并建立网络系统所需的费用。
4.临时工程与设施包括临时道路、临时用地、临时供电设施、电信设施的提供、维修与拆除以及供水与排污设施。
4.1 临时道路(包括便道、便桥、便涵、码头)是承包人为实施与完成工程建设所必须修建的设施,包括工程竣工后的拆除与恢复。
4.2临时用地是承包人为完成工程建设,临时占用土地的租用费,工程完工后承包人应自费负责恢复到原来的状况,不另行计量。
4。
3临时供电设施是承包人为完成工程建设所需要的临时电力设施的架设、维修与拆除的费用,不包括使用费。
4.4电信设施的提供、维修与拆除是承包人为完成工程建设所需要的临时电讯设施的架设、维修与拆除的费用,不包括使用费。
4.5供水与排污设施是承包人为完成工程建设提供、安装、保养和拆除全部施工和生活用水设施,安装、维修、管理和拆除临时排污系统的费用。
5.承包人的驻地建设包括承包人的驻地建设和场地建设:5.1承包人驻地建设是指承包人为工程建设必须临时修建的承包人住房、办公房、加工车间、仓库、试验室和必要的医疗卫生、消防设施所需的费用,其中包括拆除与恢复到原来的自然状况的费用。
公路工程工程量清单计量规则交通部公路工程定额站湖南省交通厅人民交通目录第一章总则 (2)第二章路基工程 (4)第三章路面工程 (18)第四章桥梁涵洞工程 (23)总说明为了统一公路工程工程量清单的项目号、项目名称、计算单位、工程量计算规则和界定工程容,特制定本规则。
1. 本规则是《公路基本建设工程造价计价规》的组成部分,是编制工程量清单的依据。
2. 本规则主要依据交通部《公路工程国招标文件本》(2003年版)中的技术规,结合公路建设项目容编制。
本规则与技术规相互补充,若有不明确或不一致之处,以本规则为准。
3. 本规则共分八章,第一章总则,第二章路基工程,第三章路面工程,第四章桥梁涵洞工程,第五章隧道工程,第六章安全设施及预埋管线工程,第七章绿化及环境保护工程,新增第九章房建工程是依据公路建设项目房建工程容增编。
4. 本规则由项目号、项目名称、项目特征、计量单位、工程量计算规则和工程容构成。
4.1本规则项目号的编写分别按项、目、节、细目表达,根据实际情况可按厚度、标号、规格等增列细目或子细目,与工程量清单细目号对应方式示例如下:细目号2 09—1—a 浆砌片(块)石挡土墙细目节目(以两位数标识,不足两位数前面补零)项4.2项目名称以工程和费用名称命名,如有缺项,招标人可按本规则的原则进行补充,并报工程造价管理部门核备。
4.3项目特征是按不同的工程部位、施工工艺或材料品种、规格等对项目作的描述,是设置清单项目的依据。
4.4计量单位采用基本单位,除各章另有特殊规定外,均按以下单位计量:以体积计算的项目——m3以面积计算的项目——m2以重量计算的项目——t,kg以长度计算的项目——m以体积计算的项目——m3以自然体计算的项目——个、棵、根、台、套、块……没有具体数量的项目——总额4.5工程量计算规则是对清单项目工程量的计算规定,除另有说明外,清单项目工程量均按设计图示以工程实体的净值计算;材料及半成品采备和损耗、场二次转运、常规的检测等均应包括在相应工程项目中,不另行计量。
公路工程工程量清单计量规则交通部公路工程定额站内容摘要本书为公路工程工程量清单计量规则,依据交通部《公路工程国内招标文件范本》(交公路发[2003]94号)和建设部《建设工程工程量清单计价规范》(GB 50500—2003)编制而成.本书为公路基本建设工程造价规定的组成部分。
全书分为两部分:公路工程工程量清单计量规则、工程量清单。
本书为《公路工程国内招标文件范本》配套用书,可供从事公路工程建设、监理、施工、管理等单位及人员使用,也可供有关院校师生参考学习。
前言在公路建设中工程量计量、计价是一项至关重要而又十分复杂的工作。
由于现行工程量清单计价的有关规定中,部分工程细目的计量规则的描述比较笼统,在工程结算中甲、乙双方往往对清单细目所包含的工程内容在理解上有差异,以致造成工程经济纠纷;同时由于附属(助)工作在工程量清单中的认定比较模糊,也造成一部分建设资金的不合理支出等问题。
为了解决这些问题,我站委托湖南省交通厅交通建设造价管理站依据交通部发布的《公路工程国内招标文件范本》(交公路发[2003]94号),制定了公路工程工程量清单计量规则,作为公路基本建设工程造价计价规定的组成部分。
为了提高计量规则编制质量,并将新技术、新材料、新工艺及时反映在规则中,请各单位在执行规则的过程中,注意总结经验、积累资料,对使用过程中发现的问题和修改建议,随时函告湖南省交通厅交通建设造价管理站,以便今后修订时参考.交通部公路工程定额站2005年2月28日目录第一章总则 (4)第二章路基工程 (7)第三章路面工程 (27)第四章桥梁涵洞工程 (33)公路工程工程量清单计量规则总说明为了统一公路工程工程量清单的项目号、项目名称、计算单位、工程量计算规则和界定工程内容,特制定本规则.1. 本规则是《公路基本建设工程造价计价规范》的组成部分,是编制工程量清单的依据。
2。
本规则主要依据交通部《公路工程国内招标文件范本》(2003年版)中的技术规范,结合公路建设项目内容编制.本规则与技术规范相互补充,若有不明确或不一致之处,以本规则为准。
公路工程工程量清单计量支付规则公路工程是指修建、改建、扩建、维修和绿化公路、桥梁的工程项目。
在公路工程建设过程中,工程量清单是对工程项目中各项工程量的详细、准确的列举和计量,是确定工程设计数量与工程完成实际情况是否一致的依据,也是计算工程造价和支付工程款项的基础。
1.工程量清单的编制要求:根据工程项目的具体需求,确定工程量清单编制的技术规范和标准,包括工程量单位、测量方法和计量精度等,并严格按照规定的格式和顺序编制清单。
2.工程量的计量原则:公路工程工程量的计量应遵循公正、公平、准确、及时的原则。
计量应以工程实际完成情况为依据,采用现场检测、测量等方法,确保工程量的真实性和准确性。
3.工程量的验收标准:工程量的验收应依据相关的技术规范和标准进行,对于符合规范要求的工程量应及时予以认可,对于不合格的工程量应要求修正或重新完成。
4.工程量计量支付方式:工程量支付可以采用现金支付、银行转账等方式,支付周期应根据工程项目的进展情况进行合理安排。
特殊情况下,可以根据双方的协商,采取部分预付、阶段付款或项目完工后支付等方式。
5.工程量计量支付的程序和流程:计量支付的程序应严格按照合同约定和相关的法律法规进行,包括计量申请、中间检测、终结检测、计量报告和支付结算等环节,确保支付的准确性和合法性。
6.工程量计量支付的监督和检查:计量支付应设立专门的监督和检查机构,对计量过程进行监督和检查,发现问题及时纠正,确保计量支付的公平性和合理性。
同时,还应建立完善的计量支付档案和账目记录,便于审计和复核。
总之,公路工程工程量清单计量支付规则是公路工程建设中确保工程量计量和支付的准确性、公正性和合法性的制度规定。
合理的工程量清单计量支付规则能够促进工程项目的顺利进行,保障各方的权益,提高工程建设的质量和效益。
对于工程建设单位和施工单位来说,遵守和执行计量支付规则是维护自身合法权益和形象的基本要求。
公路工程工程量清单计量规则1.计量单位:工程量清单中应使用国家规定的计量单位,如米、立方米、公斤等。
在编制过程中应注意单位的统一和标准化,避免使用单位的重复或混淆。
2.计量原则:工程量清单中的项目应按照设计图纸和相关规范规定的标准进行计量,且计量应基于实际完成工作的数量。
计量原则要做到准确、公正、合理、统一3.清单编制:工程量清单的编制应根据工程设计文件和施工图纸,将工作内容划分为不同的项目,并为每个项目定义规范的计量单位、数量和配比等。
4.从上至下的计量:对于多级项目或含有多个组成部分的项目,应按照自上而下的顺序进行计量。
即先计算最高层次的项目数量,然后再计算下一级项目的数量,以此类推。
5.统一计量方法:在工程量清单的计量中,应统一使用相同的计量方法,以确保在计算数量时不会出现错误。
6.计量要点:在计量过程中,应注意重点和难点部位的计量。
对于有复杂构造或独特形式的项目,需要进行细致的测量和计算。
7.计量依据:工程量清单的计量应依据工程设计文件、施工图纸和有关规范标准等编制,确保计量结果的准确性和可靠性。
8.包含与排除:工程量清单中的项目应明确包含和排除的内容,以避免重复计量或遗漏计量。
9.合同约定:工程量清单计量规则应依据合同约定,根据实际情况进行计量,如有需要,还可以制定专门的计量规则。
10.审核与监督:工程量清单计量应进行审核和监督,确保计量结果的准确性和合理性。
可以由专门的计量机构或工程监理机构进行审核和监督。
以上是一些公路工程工程量清单计量规则的简要介绍,这些规则对于实施公路工程项目的工程量清单计量至关重要,能够确保计量结果的准确性和合理性,为工程项目的顺利进行提供保障。

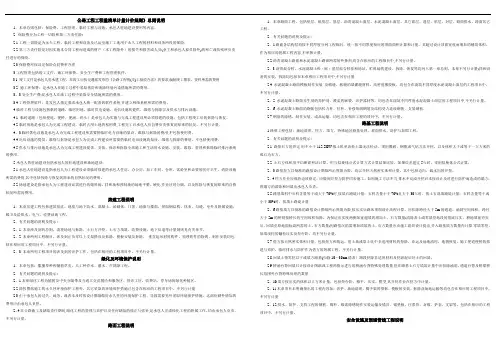

《公路工程工程量清单计量计价规则》路基工程说明1.路基工程包括:场地清理、挖方、填方、特殊地区路基处理、坡面排水、防护与加固工程。
2.有关问题的说明及提示:2.1 路基石方的界定。
用不小于112.5KW推土机单齿松土器无法松动,须用爆破、钢楔或气钻方法开挖,以及体积大于或等于一立方米的孤石为石方。
2.2 土石方体积用平均断面积法计算。
但与似棱体公式计算方式计算结果比较,如果误差超过5%时,采用似棱体公式计算。
2.3路基挖方以批准的路基设计图纸所示界限为限,均以开挖天然密实体积计量。
其中包括边沟、截水沟的开挖。
2.4挖方作业应保持边坡稳定,应做到开挖与防护同步施工,如因施工方法不当,排水不良或开挖后未按设计及时进行防护而造成的塌方,则塌方的清除和回填由承包人负责。
2.5路基填料中石料含量等于或大于70%时,按填石路堤计量;石料含量小于70%且大于30%时,按土石混填路堤计量;石料含量等于或小于30%时,按填土路堤计量。
2.6路基填方以批准的路基设计图纸所示界限为限,按压实后路床顶面设计高程计算。
应扣除跨径大于5m的通道、涵洞空间体积,跨径大于5m的桥则按桥长的空间体积扣除。
为保证压实度两侧加宽超填的增加土、石方数量;清除表土或零填挖地段的基底压实、耕地填前夯实后,回填至原地面标高所需的土、石方数量;因路基沉陷需增加填筑的土、石方数量应由施工组织设计提出,并入路基填方数量内计算。
零填零挖、低填浅挖的翻松压实及挖台阶,均不另行计量。
2.7借方按天然密实体积计量,包括挖方和装运。
借土场或取土坑中非适用材料的挖除、弃运及场地清理、地貌恢复、施工便道便桥的修建与养护、临时排水与防护作为借方的附属工程,不另行计量。
2.8回填土指零挖以下或填方路基(扣除10~30cm清表)路段挖除非适用材料及挖淤泥后好土的回填。
2.9桥涵台背回填只计按设计图纸或工程师指示进行的桥涵台背特殊处理数量。
但在路基土石方填筑计量中应扣除涵洞、通道台背及桥梁桥长范围外台背特殊处理的数量。
一、路基工程工程量清单计量规则1.场地清理的计量规则1)施工场地清理的计量应按设计图表所示,以投影平面面积(m2)计量.现场清理路基范围内的所有垃圾、灌木、竹林、胸径小于150mm 的树木、石头、废料、表土(腐殖土).草皮的铲除与开挖、借土场的场地清理与拆除(包括临时工程)均应列入土方单价之内,不另行计量。
2)砍伐树木仅计胸径(即离地面1.3m高处的直径)大于150mm的树木,以棵计量。
包括砍伐后的截锯、移运(移运至监理工程师指导的地点)、堆放等一切有关的作业;挖出树根以棵计量,包括挖出、移运、堆放等一切有关的作业。
2。
拆除与挖掘的计量规则1)挖出旧路面应按各种不同结构类型的路面分别以m2计量;拆除原有公路结构物应分别按结构物的类型,以m3计量.2)所有场地清理、拆除与挖掘工作的一切挖方、回填、压实,以及适用材料的移运、堆放和废料的移运处理等作业均不另行计量。
3。
路基挖方的计量规则1)路基土石方开挖数量包括边沟、排水沟、截水沟,按路线中线长度乘以横断面面积计算,以m3计量。
2)挖出路基内非适用材料(不包括借土场)的数量,以m3计量。
3)凡超过图纸规定尺寸的开挖,均不予计量.4)石方爆破的安全措施、弃方的运输和堆放,质量检验、临时道路和临时排水的维修等均不另计量,作为附属工作.5)在挖方路基的路床顶面以下,土方断面应挖松深300mm再压实;石方断面应辅以人工凿平或填平压实。
此两项作为附属工作,均不予计量.6)改河、改渠、改路的开挖工程按图纸施工,计量方法同路基土方石方开挖.4.路基填筑的计量规则1)填筑路基的土方数量,以横断面施工图为依据,按不同来源(包括利用土方、利用石方和借方等)分别计量。
2)零填挖路段的翻松、压实不另计量.3)零填挖路段的换填土,按压实的体积以m3计量。
计价中包括表面不良土的翻挖运弃(不计运距),换填好土的挖运(免费运距以内)、摊平、压实、等一切与此有关作业的费用。
4)利用土、石填方及土石混合填料的的填方,按压实的体积以m3计量。
公路工程工程量清单工程量清单计量规则项目节细目项目名称项目特征计量单位工程量计量规则工程内容一总则第100章1 保险费第101节1 保险费a 建筑工程一切险1.工程一切险总额按规定以总额计算1.按招标文件规定内容b 第三方责任险1.第三方责任险2 工程管理第102节、第107节1 竣工文件1.规定2.文件资料3.图表总额按规定以总额计算1.原始记录2.施工记录3.竣工图表4.变更设计文件5.施工文件6.工程结算资料7.进度照片8.录像等资料2 施工环保费1.施工期2.环保措施总额按规定以总额计算1.施工场地硬化2.控制扬尘3.降低噪音4.施工水土保持5.施工供水、合理排污等一切与施工环保有关的设施及作业3 临时工程与设施第103节1 临时道路修建、养护与拆除(包括原道路的养护费、交通维护费)1.类型2.性质3.规格4.时间总额按规定以总额计算1.为工程建设过程中必须修建的临时道路、桥涵、码头及与此相关的安全设施的修建养护2.原有道路的养护、交通维护3.拆除清理2 临时工程用地1.类型2.性质3.时间总额按设计标准的临时用地图,以亩计算1.承包人办公和生活用房2.仓库与料场用地3.预制场、拌和场用地4.借土场用地5.弃土场用地6.工地试验室用地7.临时道路、桥梁用地8.临时堆料场、机械设备停放场等用地第二章路基工程1. 本章路基工程包括:清理与挖除、路基挖方、路基填方、特殊地区路基处理、排水设施、边坡防护、挡土墙、挂网坡面防护、预应力锚索及锚固板、抗滑桩、河床及护坡铺砌工程。
2. 有关问题的说明及提示:路基石方的界定。
用不小于165kw(220匹马力)推土机单齿松土器无法勾动,须用爆破、钢锲或气钻方法开挖,且体积大于或等于一平方米的孤石为石方。
土石方体积用平均断面积法计算。
但与似棱体公式计算方式计算结果比较,如果误差超过5%时,采用似棱体公式计算。
路基挖方以批准的路基设计图纸所示界限为限,均以开挖天然密实体积计算。
公路工程工程量清单计量规范pdf篇一:公路工程工程量清单计量支付规则马巢高速公路工程量清单计量支付规则12345篇二:公路工程工程量清单计量规则公路工程工程量清单计量计价规则1公路工程工程量清单的子目号、子目名称、特征、计量单位、工程量计算规则和计价工程内容。
5.工程计量共分九章,第一章总则,第二章路基工程,第三章路面工程,第四章桥梁、涵洞工程,第五章隧道工程,第六章安全设施及预埋管线工程,第七章绿化及环境保护工程,第八章房建工程,第九章机电工程。
6.清单计价的各项需规范要素,应按下列规定确定:6.1 本规则子目号分别按子目所在章、节、目和子目四级编写,根据实际情况可按厚度、标号、规格等增列子目或细目;当目下不分子目时,子目编号仅由章、节和目三级组成。
与工程量清单子目号对应方式示例如下:子目号2 0 2 – 1 - a 清理现场子目目节(以两位数标识,不足两位数前面补零)章6.2 子目名称以工程和费用名称命名,如有缺项,招标人可按本规则的原则进行补充,并报工程造价管理部门核备。
6.3特征是按不同的工程部位、施工工艺或材料品种、规格等对项目作的描述,是设置清单项目的依据。
6.4 计量单位采用基本单位,除各章另有特殊规定外,均按以下单位计量:以体积计算的项目—m3以面积计算的项目——m以重量计算的项目——t、kg以长度计算的项目——m以自然体计算的项目——个、棵、根、台、套、块……没有具体数量的项目——总额6.5 工程量计算规则对清单项目工程量的计算有明确规定,除另有说明外,清单项目工程量均按设计图示以工程实体的净值计算。
除监理人另有批准外,凡超过图纸所示面积或体积,都不予计量与支付。
按合同提供的材料数量和完成的工程数量所采用的测量与计2算方法,应符合技术规范的规定。
6.6计价工程内容是为完成该项目的主要工作,凡工程内容中未列的其他工作,为该项目的附属工作,应参照各项目对应的招标文件范本技术规范章节的规定或设计图纸综合考虑在报价中。

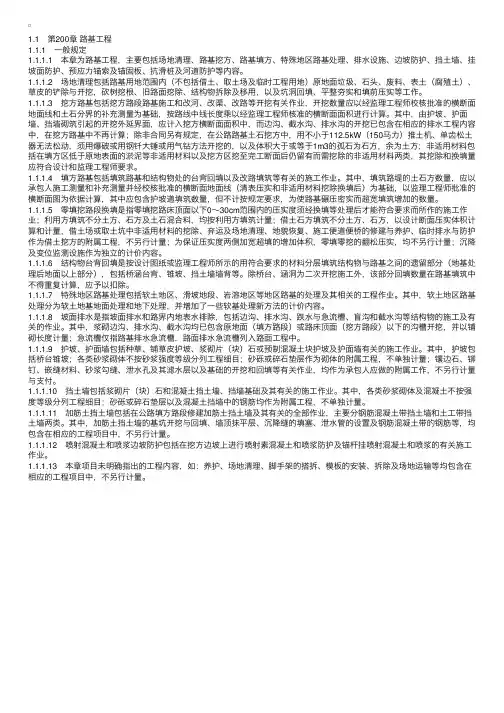

1.1 第200章路基⼯程1.1.1 ⼀般规定1.1.1.1 本章为路基⼯程,主要包括场地清理、路基挖⽅、路基填⽅、特殊地区路基处理、排⽔设施、边坡防护、挡⼟墙、挂坡⾯防护、预应⼒锚索及锚固板、抗滑桩及河道防护等内容。
1.1.1.2 场地清理包括路基⽤地范围内(不包括借⼟、取⼟场及临时⼯程⽤地)原地⾯垃圾、⽯头、废料、表⼟(腐殖⼟)、草⽪的铲除与开挖,砍树挖根、旧路⾯挖除、结构物拆除及移⽤,以及坑洞回填、平整夯实和填前压实等⼯作。
1.1.1.3 挖⽅路基包括挖⽅路段路基施⼯和改河、改渠、改路等开挖有关作业,开挖数量应以经监理⼯程师校核批准的横断⾯地⾯线和⼟⽯分界的补充测量为基础,按路线中线长度乘以经监理⼯程师核准的横断⾯⾯积进⾏计算。
其中,由护坡、护⾯墙、挡墙砌筑引起的开挖外延界⾯,应计⼊挖⽅横断⾯⾯积中,⽽边沟、截⽔沟、排⽔沟的开挖已包含在相应的排⽔⼯程内容中,在挖⽅路基中不再计算;除⾮合同另有规定,在公路路基⼟⽯挖⽅中,⽤不⼩于112.5kW(150马⼒)推⼟机、单齿松⼟器⽆法松动,须⽤爆破或⽤钢钎⼤锤或⽤⽓钻⽅法开挖的,以及体积⼤于或等于1m3的孤⽯为⽯⽅,余为⼟⽅;⾮适⽤材料包括在填⽅区低于原地表⾯的淤泥等⾮适⽤材料以及挖⽅区挖⾄完⼯断⾯后仍留有⽽需挖除的⾮适⽤材料两类,其挖除和换填量应符合设计和监理⼯程师要求。
1.1.1.4 填⽅路基包括填筑路基和结构物处的台背回填以及改路填筑等有关的施⼯作业。
其中,填筑路堤的⼟⽯⽅数量,应以承包⼈施⼯测量和补充测量并经校核批准的横断⾯地⾯线(清表压实和⾮适⽤材料挖除换填后)为基础,以监理⼯程师批准的横断⾯图为依据计算,其中应包含护坡道填筑数量,但不计按规定要求,为使路基碾压密实⽽超宽填筑增加的数量。
1.1.1.5 零填挖路段换填是指零填挖路床顶⾯以下0~30cm范围内的压实度须经换填等处理后才能符合要求⽽所作的施⼯作业;利⽤⽅填筑不分⼟⽅、⽯⽅及⼟⽯混合料,均按利⽤⽅填筑计量;借⼟⽯⽅填筑不分⼟⽅、⽯⽅,以设计断⾯压实体积计算和计量,借⼟场或取⼟坑中⾮适⽤材料的挖除、弃运及场地清理、地貌恢复、施⼯便道便桥的修建与养护、临时排⽔与防护作为借⼟挖⽅的附属⼯程,不另⾏计量;为保证压实度两侧加宽超填的增加体积,零填零挖的翻松压实,均不另⾏计量;沉降及变位监测设施作为独⽴的计价内容。
公路工程工程量清单计算规则
1.编制工程量清单前,需要对工程设计文件和施工方案进行仔细研究,了解工程的基本情况和要求。
2.清单项目的划分应按照施工特点、材料品种、施工工艺等进行合理
划分,确保清单项目的完整性和统一性。
3.公路工程工程量清单一般包括工程量项目的名称、计量单位、工作
内容、工程量及造价等内容。
根据工程的具体情况,可以细分清单项目,
便于计算和核对。
4.进行清单计算时,需要根据工程量的要求和规格,确定相应的计算
方法和计算公式。
5.计算工程量时,应根据设计文件和施工方案中的有关要求,选择合
适的计量单位,并进行换算,确保计量的准确性。
6.计算工程量时,需要考虑工程的体积、面积、长度等要素,并结合
实际情况进行计算。
7.计算工程量时,要充分考虑施工过程中可能出现的损耗和浪费,进
行适当的计算修正。
8.在计算机械设备工程量时,需要根据设备的工作时间、排产情况等
因素进行计算,并结合设备的租赁或购买费用进行计算。
9.在编制工程量清单时,应注意清单项目之间的相互关系和依赖关系,确保清单的逻辑性和完整性。
10.在进行工程量清单计算时,要充分利用专业软件和工程管理系统,提高计算效率和准确性。
此外,公路工程工程量清单计算还需要根据具体的工程特点进行相应
的规则制定。
不同的工程类型和施工方法可能存在不同的计算规则和方法。
因此,在进行清单计算前,需要对工程的实际情况进行详细调研和分析,
确保清单计算的准确性和合理性。
公路工程工程量清单计量计价规则1公路工程工程量清单的子目号、子目名称、特征、计量单位、工程量计算规则和计价工程内容;5.工程计量共分九章,第一章总则,第二章路基工程,第三章路面工程,第四章桥梁、涵洞工程,第五章隧道工程,第六章安全设施及预埋管线工程,第七章绿化及环境保护工程,第八章房建工程,第九章机电工程;6.清单计价的各项需规范要素,应按下列规定确定:6.1 本规则子目号分别按子目所在章、节、目和子目四级编写,根据实际情况可按厚度、标号、规格等增列子目或细目;当目下不分子目时,子目编号仅由章、节和目三级组成;与工程量清单子目号对应方式示例如下:子目号 2 0 2 – 1 - a 清理现场子目目节以两位数标识,不足两位数前面补零章6.2 子目名称以工程和费用名称命名,如有缺项,招标人可按本规则的原则进行补充,并报工程造价管理部门核备;6.3特征是按不同的工程部位、施工工艺或材料品种、规格等对项目作的描述,是设置清单项目的依据;6.4 计量单位采用基本单位,除各章另有特殊规定外,均按以下单位计量:以体积计算的项目—m3以面积计算的项目——m2以重量计算的项目——t、kg以长度计算的项目——m以自然体计算的项目——个、棵、根、台、套、块……没有具体数量的项目——总额6.5 工程量计算规则对清单项目工程量的计算有明确规定,除另有说明外,清单项目工程量均按设计图示以工程实体的净值计算;除监理人另有批准外,凡超过图纸所示面积或体积,都不予计量与支付;按合同提供的材料数量和完成的工程数量所采用的测量与计算方法,应符合技术规范的规定;6.6计价工程内容是为完成该项目的主要工作,凡工程内容中未列的其他工作,为该项目的附属工作,应参照各项目对应的招标文件范本技术规范章节的规定或设计图纸综合考虑在报价中;7.材料及半成品采备和损耗、场内二次转运、常规的检测、试验等均包括在相应工程项目中,不另行计量;8.全部必需的模板、脚手架、装备、机具、螺栓、垫圈和钢制件等其他材料,应包括在所列的有关支付项目中,均不单独计量;9.施工现场交通组织、维护费,应综合考虑在各项目内,不另行计量;第一章总则1.本章总则包括:保险费、工程管理、临时工程与设施、承包人驻地建设费用等内容;2. 保险费分为工程一切险和第三方责任险:2.1工程一切险是为永久工程、临时工程和设备及已运至施工工地用于永久工程的材料和设备所投的保险;2.2第三方责任险是对因实施本合同工程而造成的财产本工程除外的损失和损害或人员业主和承包人雇员除外的死亡或伤残所负责任进行的保险;2.3保险费率按议定保险合同费率办理;3.工程管理包括竣工文件、施工环保费、安全生产费和工程管理软件;3.1 竣工文件是承包人对承建工程,在竣工后按交通部发布的公路工程竣交工验收办法的要求,编制竣工图表、资料所需的费用;3.2 施工环保费:是承包人在施工过程中采取预防和消除环境污染措施所需的费用;3.3安全生产费:是承包人在施工过程中采取安全措施所需的费用;3.4工程管理软件:是发包人指定要求承包人统一配备的软件系统,并建立网络系统所需的费用;4.临时工程与设施包括临时道路、临时用地、临时供电设施、电信设施的提供、维修与拆除以及供水与排污设施;4.1 临时道路包括便道、便桥、便涵、码头是承包人为实施与完成工程建设所必须修建的设施,包括工程竣工后的拆除与恢复;4.2临时用地是承包人为完成工程建设,临时占用土地的租用费,工程完工后承包人应自费负责恢复到原来的状况,不另行计量;4.3临时供电设施是承包人为完成工程建设所需要的临时电力设施的架设、维修与拆除的费用,不包括使用费;4.4电信设施的提供、维修与拆除是承包人为完成工程建设所需要的临时电讯设施的架设、维修与拆除的费用,不包括使用费;-3-4.5供水与排污设施是承包人为完成工程建设提供、安装、保养和拆除全部施工和生活用水设施,安装、维修、管理和拆除临时排污系统的费用;5.承包人的驻地建设包括承包人的驻地建设和场地建设:5.1承包人驻地建设是指承包人为工程建设必须临时修建的承包人住房、办公房、加工车间、仓库、试验室和必要的医疗卫生、消防设施所需的费用,其中包括拆除与恢复到原来的自然状况的费用;5.2场地建设是指承包人为工程建设必需进行的储料场、拌和场和预制场的场地平整、硬化,作业区的分隔,以及拆除与恢复到原来的自然状况所需的费用;-4-第二章路基工程1.路基工程包括:场地清理、挖方、填方、特殊地区路基处理、坡面排水、防护与加固工程;2.有关问题的说明及提示:2.1 路基石方的界定;用不小于112.5KW推土机单齿松土器无法松动,须用爆破、钢楔或气钻方法开挖,以及体积大于或等于一立方米的孤石为石方;2.2 土石方体积用平均断面积法计算;但与似棱体公式计算方式计算结果比较,如果误差超过5%时,采用似棱体公式计算;2.3路基挖方以批准的路基设计图纸所示界限为限,均以开挖天然密实体积计量;其中包括边沟、截水沟的开挖;2.4挖方作业应保持边坡稳定,应做到开挖与防护同步施工,如因施工方法不当,排水不良或开挖后未按设计及时进行防护而造成的塌方,则塌方的清除和回填由承包人负责;2.5路基填料中石料含量等于或大于70%时,按填石路堤计量;石料含量小于70%且大于30%时,按土石混填路堤计量;石料含量等于或小于30%时,按填土路堤计量;2.6路基填方以批准的路基设计图纸所示界限为限,按压实后路床顶面设计高程计算;应扣除跨径大于5m的通道、涵洞空间体积,跨径大于5m的桥则按桥长的空间体积扣除;为保证压实度两侧加宽超填的增加土、石方数量;清除表土或零填挖地段的基底压实、耕地填前夯实后,回填至原地面标高所需的土、石方数量;因路基沉陷需增加填筑的土、石方数量应由施工组织设计提出,并入路基填方数量内计算;零填零挖、低填浅挖的翻松压实及挖台阶,均不另行计量;2.7借方按天然密实体积计量,包括挖方和装运;借土场或取土坑中非适用材料的挖除、弃运及场地清理、地貌恢复、施工便道便桥的修建与养护、临时排水与防护作为借方的附属工程,不另行计量;2.8回填土指零挖以下或填方路基扣除10~30cm清表路段挖除非适用材料及挖淤泥后好土的回填;2.9桥涵台背回填只计按设计图纸或工程师指示进行的桥涵台背特殊处理数量;但在路基土石方填筑计量中应扣除涵洞、通道台背及桥梁桥长范围外台背特殊处理的数量;2.10填方按压实的体积以立方米计量,包括挖台阶、摊平、压实、整型,其开挖作业在挖方中计量;2.11本章项目未明确指出的工程内容如:养护、场地清理、脚手架的搭拆、模板的安装、拆除及场地运输等均包含在相应的工程项目中,不另行计量;2.12排水、防护、支挡工程的钢筋、锚杆、锚索除锈制作安装运输及锚具、锚垫板、注浆管、封锚、护套、支架等,包括在相应的工程项目中,不另行计量;第三章路面工程1.本章路面工程,包括垫层、底基层、基层、沥青混凝土面层、水泥混凝土面层、其它面层、透层、粘层、封层、路面排水、路面其它工程;2.有关问题的说明及提示:2.1路面各结构层均按不同厚度分列工程细目,统一按不同厚度相应的顶面面积计算和计量;其超过设计顶面宽度而增加的铺筑体积,作为相应的附属工程内容,不单独计量;2.2沥青混凝土路面和水泥混凝土路面所需的外掺剂,均含在相应的工程细目中,不另行计量;2.3沥青混合料、水泥混凝土和底基层混合料拌和场站、贮料场的建设、拆除、恢复等均列入第一章总则,本章不另行计量;拌和设备的安装、拆除均包括在本章相应工程项目中,不另行计量;2.4 水泥混凝土路面模板制作安装及缩缝、胀缝的填灌缝材料、高密度橡胶板,均包含在浇筑不同厚度水泥混凝土面层的工程项目中,不另行计量;2.5 水泥混凝土路面养生用的养护剂、覆盖的麻袋、养护器材等,均包含在浇筑不同厚度水泥混凝土面层的工程项目中,不另行计量;2.6 水泥混凝土路面的钢筋包括传力杆、拉杆、补强角隅钢筋及结构受力连续钢筋、支架钢筋;2.7钢筋的除锈、制作安装、成品运输,均包含在相应工程的项目中,不另行计量;第四章桥梁涵洞工程1.本章包括:桥梁荷载试验、补充地质勘探、钢筋、挖基、混凝土灌注桩、钢筋混凝土沉桩、钢筋混凝土沉井、扩大基础;现浇混凝土下部构造,混凝土上部构造;预应力钢材,现浇预应力上部构造,预制预应力混凝土上部构造,斜拉桥上部构造,钢架拱上部构造;浆砌块片石及混凝土预制块、桥面铺装、桥梁支座、伸缩缝装置、涵洞工程;2.有关问题的说明及提示:2.1 本章所列基础、下部结构、上部结构混凝土、附属结构混凝土的钢筋,包括钢筋及钢筋骨架用的铁丝、钢板、套筒、焊接、钢筋垫块或其它固定钢筋的材料以及钢筋除锈、制作安装、成品运输,作为钢筋工程的附属工作,不另行计量;2.2附属结构包括缘石、人行道、防撞墙、栏杆、护栏、桥头搭板、枕梁、抗震挡块、支座垫块等构造物;2.3预应力钢材、斜拉索的除锈制作安装运输及锚具、锚垫板、定位筋、连接件、封锚、护套、支架、附属装置和所有预埋件,包括在相应的工程项目中,不另行计量;2.4本章所列工程项目涉及到的养护、场地清理、吊装设备、拱盔、支架、工作平台、脚手架的搭设及拆除、模板的安装及拆除,均包括在相应工程项目内,不另行计量;2.5混凝土拌和场站、构件预制场、贮料场的建设、拆除、恢复等均列入第一章总则中,本章不另行计量;拌和设备安拆、安装架设设备摊销、预应力张拉台座的设置及拆除均包括在本章相应工程项目中,不另行计量;2.6材料的计量尺寸为设计净尺寸;2.7所有沉降缝的填缝与防水材料均包括在相应工程项目中,不另行计量;2.8洞口建筑以外涵洞上下游沟渠的改沟铺砌、加固以及急流槽消力坎的建造等均列入第二章路基工程,本章不另行计量;2.9建在软土、沼泽、溶洞等地区的桥涵、通道,按图纸要求特殊处理如塑料排水板、袋装砂井、各种桩基、粉喷桩等的基础工程量计入第二章路基工程,本章不另行计量;2.10通道路面含通道范围以内其工程量计入第三章路面工程,本章不另行计量;2.11通道范围以内进出口之间距离的土石方及边沟、排水沟等均含入洞身报价之中,不另行计量;通道范围以外的改路土石方及边沟、排水沟等,列入第二章路基工程中,本章不另行计量;第五章隧道工程1.本章包括洞口与明洞工程、洞身开挖、洞身衬砌、防水与排水、洞内防火涂料和装饰工程、监控量测、地质预报、机电设施预埋件及消防设施的土建部分等;2.有关问题的说明及提示:2.1 场地布置,核对图纸、补充调查、编制施工组织设计,试验检测、施工测量、环境保护、安全措施、施工防排水、围岩类别划分及监控、通信、照明、通风、消防等设备、设施预埋构件设置与保护,所有准备工作和施工中应采取的措施均为各节、各细目工程的附属工作,不另行计量;2.2 风水电作业及通风、照明、防尘为不可缺少的附属设施和作业,均应包括在本章各节有关工程细目中,不另行计量;2.3隧道名牌、模板装拆、钢筋除锈、拱盔、支架、脚手架搭拆、养护清场等工作均为各细目的附属工作,不另行计量;2.4 连接钢板、螺栓、螺帽、拉杆、垫圈等作为钢支护的附属构件,不另行计量;2.5混凝土拌和场站、贮料场的建设、拆除、恢复均列入第一章总则,本章不另行计量;2.6洞身开挖包括主洞、竖井、斜井;洞外路面、洞外消防系统土石开挖、洞外弃渣防护等计量规则见有关章节;2.7材料的计量尺寸为设计净尺寸;第六章安全设施及预埋管线工程1.本章内容包括护栏、隔离设施、道路交通标志、道路诱导设施、防眩设施、通信管道及电力管道、预埋预留基础、收费设施和地下通道工程;2.有关问题的说明及提示:2.1护栏的地基填筑、垫层材料、砌筑砂浆、嵌缝材料、油漆以及混凝土中的钢筋、钢缆索护栏的封头混凝土等均不另行计量2.2隔离设施工程所需的清场、挖根、土地平整和设置地线等工程均为安装工程的附属工作,不另行计量;2.3交通标志工程所有支承结构、底座、硬件和为完成组装而需要的附件,均不另行计量;2.4道路诱导设施中路面标线玻璃珠包含在涂敷面积内,附着式轮廓标的后底座、支架连接件,均不另行计量;2.5防眩设施所需的预埋件、连接件、立柱基础混凝土及钢构件的焊接,均作为附属工作,不另行计量;2.6管线预埋工程的挖基及回填、压实及接地系统、所有封缝料和牵引线及拉棒检验等作为相关工程的附属工作,不另行计量;2.7收费设施及地下通道工程:a.挖基、挖槽及回填、压实等作为相关工程的附属工作,不另行计量;b.收费设施的预埋件为各相关工程项目的附属工作,不另行计量;c.凡未列入计量项目的零星工程,均含在相关工程项目内,不另行计量;第七章绿化及环境保护1.本章包括:撒播草种和铺植草皮、人工种乔木、灌木、声屏障工程;2.有关问题的说明及提示:2.1本章绿化工程为植树及中央分隔带及互通立交范围内和服务区、管养工区、收费站、停车场的绿化种植区;2.2除按图纸施工的永久性环境保护工程外,其它采取的环境保护措施已包含在相应的工程项目中,不另行计量;2.3由于承包人的过失、疏忽、或者未及时按设计图纸做好永久性的环境保护工程,导致需要另外采取环境保护措施,这部份额外增加的费用应由承包人负担;2.4在公路施工及缺陷责任期间,绿化工程的管理与养护以及任何缺陷的修正与弥补,是承包人完成绿化工程的附属工作,均由承包人负责,不另行计量;建议熟悉的参考书:1、公路工程工程量清单计量规则;2、公路工程工程量清单计量指南第八章房建工程1.本章房建工程包括建筑基坑、地基与地下防水、混凝土、砖砌体、门窗、地面与楼面、屋面钢结构、抹灰、勾缝、室外及附属设施、暖卫及给排水、电气、收费设施工程;2.有关问题的说明及提示:2.1 本章涉及到的总则、清理场地与拆除、土石方开挖、土石方填筑、收费设施、地下信道等计量规则见有关章节;2.2 本章所列工程细目,涉及到正负零以上支架搭设及拆除、模板安装及拆除、垂直起吊材料构件、预埋铁件的除锈、制作安装均包括在相应的工程项目中,不另行计量;2.3 本章所列工程项目的涉及到的养护工作,包括在相应的工程项目中,不另行计量;第九章机电工程1.本章机电工程包括监控系统、通信系统、收费系统、隧道机电系统和供配电系统等;2.有关问题的说明及提示:2.1本章子目号的节由三位数组成,其中200节为监控系统,300节为通信系统,400节为收费系统,500节为隧道机电系统,600节为供配电系统;2.2 本章所列工程项目均包含设备采购、运输、检验测试、安装调试及缺陷责任期服务等各项工作;2.3 本章所列工程细目,工程量计算除另有说明外,均按设计图所示以工程实体的净值计算;2.4 本章所列成套设备,均已包含所有必需的配件、附件、内部连接线缆及相关作业,不另行计量;目录公路工程工程量清单计量规则总说明…………………………………………………………………………第一章总则…………………………………………………………………第二章路基工程……………………………………………………………第三章路面工程……………………………………………………………第四章桥梁、涵洞工程……………………………………………………第五章隧道工程……………………………………………………………第六章安全设施及预埋管线工程…………………………………………第七章绿化及环境保护工程………………………………………………第八章房建工程……………………………………………………………第九章机电工程……………………………………………………………工程量清单1.工程量清单说明……………………………………………………………2.投标报价说明………………………………………………………………3.计日工说明……………………………………………………………………4.其他说明………………………………………………………………………5.工程量清单……………………………………………………………………。
公路工程工程量清单计量规范pdf 篇一:公路工程工程量清单计量支付规则马巢高速公路工程量清单计量支付规则12345篇二:公路工程工程量清单计量规则公路工程工程量清单计量计价规则1公路工程工程量清单的子目号、子目名称、特征、计量单位、工程量计算规则和计价工程内容。
5(工程计量共分九章,第一章总则,第二章路基工程,第三章路面工程,第四章桥梁、涵洞工程,第五章隧道工程,第六章安全设施及预埋管线工程,第七章绿化及环境保护工程,第八章房建工程,第九章机电工程。
6(清单计价的各项需规范要素,应按下列规定确定:16.1 本规则子目号分别按子目所在章、节、目和子目四级编写,根据实际情况可按厚度、标号、规格等增列子目或细目;当目下不分子目时,子目编号仅由章、节和目三级组成。
与工程量清单子目号对应方式示例如下:子目号2 0 2 – 1 - a 清理现场子目目节(以两位数标识,不足两位数前面补零)章6.2 子目名称以工程和费用名称命名,如有缺项,招标人可按本规则的原则进行补充,并报工程造价管理部门核备。
6.3特征是按不同的工程部位、施工工艺或材料品种、规格等对项目作的描述,是设置清单项目的依据。
6.4 计量单位采用基本单位,除各章另有特殊规定外,均按以下单位计量:以体积计算的项目—m3以面积计算的项目——m以重量计算的项目——t、kg以长度计算的项目——m以自然体计算的项目——个、棵、根、台、套、块……没有具体数量的项目——总额6.5 工程量计算规则对清单项目工程量的计算有明确规定,除另有说明外,清单项目工程量均按设计图示以工程实2体的净值计算。
除监理人另有批准外,凡超过图纸所示面积或体积,都不予计量与支付。
按合同提供的材料数量和完成的工程数量所采用的测量与计2算方法,应符合技术规范的规定。
6.6计价工程内容是为完成该项目的主要工作,凡工程内容中未列的其他工作,为该项目的附属工作,应参照各项目对应的招标文件范本技术规范章节的规定或设计图纸综合考虑在报价中。
公路工程工程量清单计量计价规则1公路工程工程量清的子目号、子目名称、特点、量位、工程量算和价工程内容。
5.工程量共分九章,第一章,第二章路基工程,第三章路面工程,第四章梁、涵洞工程,第五章地道工程,第六章安全施及埋管工程,第七章化及境保工程,第八章房建工程,第九章机工程。
6.清价的各需范因素,按以下定确立:6.1本子目号分按子目所在章、、目和子目四写,依据状况可按厚度、号、格等增列子目或目;当当今不分子目,子目号由章、和目三成。
与工程量清子目号方式示比以下:子目号 2 0 2–1 - a清理子目目(以两位数表记,不足两位数前方补零)章6.2子目名称以工程和用名称命名,若出缺,招人可按本的原行充,并工程造价管理部核。
6.3 特点是按不一样的工程部位、施工工或资料品种、格等目作的描绘,是置清目的依照。
6.4量位采纳基本位,除各章还有特别定外,均按以下位量:3以体算的目— m2以面算的目——m以重量算的目——t 、 kg以度算的目——m以自然体算的目——个、棵、根、台、套、⋯⋯没有详细数目的目——6.5工程量算清目工程量的算有明确定,除还有明外,清目工程量均按示以工程体的算。
除理人还有同意外,凡超所示面积或体积,都不予计量与支付。
按合同供给的资料数目和达成的工程数目所采纳的丈量与计算方法,应切合技术规范的规定。
6.6 计价工程内容是为达成该项目的主要工作,凡工程内容中未列的其余工作,为该项目的隶属工作,应参照各项目对应的招标文件范本技术规范章节的规定或设计图纸综合考虑在报价中。
7.资料及半成品采备和消耗、场内二次转运、惯例的检测、试验等均包含在相应工程项目中,不另行计量。
8.所有必需的模板、脚手架、装备、机具、螺栓、垫圈和钢制件等其余资料,应包含在所列的有关支付项目中,均不独自计量。
9.施工现场交通组织、保护费,应综合考虑在各项目内,不另行计量。
第一章总则1.本章总则包含:保险费、工程管理、暂时工程与设备、承包人驻地建设花费等内容。
“公路工程09清单计量规则”(原创实用版)目录一、概述二、公路工程工程量清单计量规则的主要内容三、公路工程工程量清单计量规则的编制依据四、公路工程工程量清单计量规则的应用范围五、公路工程工程量清单计量规则的特点六、总结正文一、概述公路工程工程量清单计量规则是一套规范公路工程建设中工程量清单的计量标准,旨在统一公路工程工程量清单的项目号、项目名称、计算单位、工程量计算规则和界定工程内容。
本文主要参考了《公路基本建设工程造价计价规范》和交通部《公路工程国内招标文件范本》中的技术规范,结合公路建设项目内容编制而成。
二、公路工程工程量清单计量规则的主要内容公路工程工程量清单计量规则主要包括以下八个方面:1.总则:阐述了本规则的制定目的、依据、适用范围和与其他技术规范的关系。
2.术语和定义:对本规则中涉及的专业术语和定义进行了解释。
3.工程量清单编制及计量:介绍了工程量清单的编制原则、计量单位、工程量计算方法等。
4.工程量清单计量规范:对《公路工程工程量标准清单》中的每一计量子目均对应了唯一的工程量计量规则。
5.附件:包括了公路工程工程量清单的各项表格和计算工具。
三、公路工程工程量清单计量规则的编制依据本规则主要依据《公路基本建设工程造价计价规范》和交通部《公路工程国内招标文件范本》中的技术规范编制,同时结合公路建设项目的实际情况,以确保规则的科学性和实用性。
四、公路工程工程量清单计量规则的应用范围本规则适用于公路工程建设项目,包括路基、路面、桥梁、涵洞、隧道、安全设施及预埋管线、绿化及环境保护设施等各个方面。
五、公路工程工程量清单计量规则的特点1.统一性:本规则统一了公路工程工程量清单的项目号、项目名称、计算单位、工程量计算规则和界定工程内容,有利于规范工程计量行为。
2.实用性:本规则结合公路建设项目的实际情况编制,具有较强的实用性,方便工程技术人员应用。
3.科学性:本规则依据国家有关技术规范和标准编制,保证了工程量清单计量的科学性。
